220变电站 回填土施工方案
- 格式:doc
- 大小:43.00 KB
- 文档页数:6
220kv变电站施工方案220kV变电站施工方案是指在建设过程中,根据实际情况制定的具体工程方案,包括施工组织设计、施工工艺流程、施工安全保障等内容。
下面是一份典型的220kV变电站施工方案,供参考。
一、施工组织设计1.施工组织机构:设立总指挥部、工程部、安全质量部、物资部等职能部门,明确各部门职责和权限。
2.施工组织人员:确保各专业队伍的配备、培训和管理,保证施工的协调性和连续性。
3.施工时间计划:制定施工工期计划,确保施工的及时完成。
二、施工工艺流程1.基坑开挖:按照设计要求进行土方开挖和基坑支护,确保基坑的稳定和安全。
2.主体结构施工:按照设计图纸进行主体结构施工,包括基础、框架、墙体等工程。
3.设备安装调试:按照设备安装图纸进行设备安装,保证设备的正确安装和调试。
4.电气布线:根据电气设计要求,进行电缆布线、接线和测试。
5.试运行和调试:对已完成的设备进行试运行和调试,确保正常运行。
6.消防安全设计:在施工过程中设置消防设施,确保施工的安全。
三、施工安全保障1.施工场地安全:制定安全防护措施,设立围挡隔离区域,确保施工现场的安全。
2.安全培训和教育:对施工人员进行安全教育和培训,提高他们的安全意识和技能。
3.施工现场管理:建立安全、文明施工管理制度,监督施工现场的安全生产活动。
4.施工设备和材料检查:对施工设备和材料进行检查,确保其质量和性能符合要求。
5.实施安全监测:设置安全监测设备,进行施工现场的安全监测和隐患排查。
以上就是一份220kV变电站施工方案的基本内容,不同的项目可能会有所不同,需要根据具体情况进行调整和完善。
最终的施工方案应符合安全、高效、经济和环保等要求,确保变电站的顺利建设。
220kv变电站施工方案220kV变电站施工方案一、项目背景根据市电力公司发展规划,为满足日益增长的电力需求,新建一座220kV变电站。
该变电站位于市区中心附近,占地面积约3000平方米,主要用于接纳输电线路的电能,并通过变压器进行电压转化和配电。
本文将提出一套施工方案,确保按时、按质完成项目建设。
二、设计方案1. 建筑方案: 变电站的建筑采用现代化、节能化的设计理念,外观简洁大方。
主要包括厂房、办公楼、控制室等功能区域,并设置必要的消防设备和安全通道。
2. 设备方案: 根据需求,设备包括变电设备、控制设备、保护设备等。
其中,变压器作为关键设备,需选用高效节能的产品,并安装监测等设备,确保电能的稳定传输。
3. 输电线路方案: 按照国家标准建设输电线路,保证线路的安全性和可靠性。
同时,考虑到市区环境,采用地下埋管方式进行线路敷设,减少对城市景观的影响。
4. 通信设备方案: 为确保变电站与外部通信畅通,安装必要的通信设备,包括广播系统、电话线路、网络设备等,以便变电站能够及时接收信息、进行监控与传输数据。
三、施工方案1. 工期安排: 根据项目的大小和建设量,制定详细的工期安排表,明确每个施工环节的时间节点,确保项目能够按时完成。
2. 施工流程管理: 根据施工计划,制定施工流程管理方案,明确施工任务的划分和人员职责,保证施工过程的有序进行。
3. 资材调配: 根据建设需要,提前采购和调配所需的施工材料和设备,确保工地的及时供应,避免施工进度受阻。
4. 安全管理: 建立完善的施工安全管理体系,包括安全培训、岗位责任制、安全防护设施等,确保施工人员的人身安全。
5. 环保措施: 严格按照相关环保法规要求进行施工,并采取必要的环保措施,减少对周边环境的影响。
四、质量控制1. 质量监控体系: 建立质量监控体系,对施工过程中的每个环节进行监控和检测,确保施工质量符合相关标准和规定。
2. 质量验收标准: 制定严格的质量验收标准,对施工成果进行检查和验收,确保项目质量符合要求。
220kV变电站施工方案1. 引言本文档旨在提供220kV变电站的施工方案,确保施工过程的高效性、安全性和可靠性。
该方案将涵盖变电站的土地准备、基础设施建设、主要设备安装、调试和投运等关键阶段。
2. 施工准备在正式施工前,需进行细致的准备工作,包括但不限于以下内容:2.1 土地准备对于变电站的选址需进行土地勘察和评估,确保选定的土地具备适合建设变电站的条件,包括土地承载力等。
2.2 材料采购根据项目设计需求和施工计划,进行变电站所需材料的采购工作,并进行质量检查和验收。
2.3 人员组织与培训组建施工团队,包括工程师、技术人员、施工人员等,确保团队具备相关专业知识和经验。
对于缺乏经验的人员,进行必要的培训和指导。
3. 基础设施建设220kV变电站的基础设施建设是整个施工过程的核心环节,包括:3.1 建筑结构施工根据设计图纸,按照合理的施工顺序和流程进行变电站建筑的施工,包括土地平整、地基基础、主体结构等。
3.2 配电系统建设完成配电室、开关室等相关设施的建设,包括设备安装、配电线路敷设等工作。
3.3 辅助设施建设建设变电站的辅助设施,如安全防护系统、消防系统、照明系统等,并确保其符合相关标准和规范。
4. 主要设备安装主要设备安装是变电站施工的关键环节,需要严格按照设计要求和相关安全规范进行操作,主要包括:4.1 变压器安装根据设计图纸和相关标准,将变压器进行正确安装,并完成与其他设备的连接。
4.2 开关设备安装按照设计要求,安装高压开关设备、联络线路和继电保护设备,并进行调试。
4.3 控制设备安装安装控制设备,确保变电站的正常运行和监控。
5. 调试和试运行在设备安装完成后,需要进行调试和试运行,以确保变电站的正常运行和安全性,包括但不限于以下内容:5.1 设备调试对安装的设备进行逐项检查和测试,包括运行试验、保护功能测试、通信联调等。
5.2 系统整合测试对整个变电站的系统进行整合测试,确保不同设备之间的协调和配合。
220KV变电站施工方案概述本文档旨在提供220KV变电站施工方案的详细信息。
该方案涵盖了施工的主要步骤、安全管理以及资源和时间的分配。
施工步骤1. 地质勘探: 对施工区域进行地质勘探,并根据勘探结果调整建设方案。
2. 场地准备: 清理施工区域,确保施工地点平整,并进行必要的基础设施建设。
3. 基础施工: 包括基础开挖、混凝土浇筑等工作,以确保变电站的稳固和安全。
4. 主体结构建设: 安装变压器、电缆和其他电力设备,并进行必要的接线和调试。
5. 完工和验收: 对变电站进行最后的检查和测试,确保其符合设计标准,并获得相关部门的验收和批准。
6. 项目交接: 将变电站交付给业主,并进行必要的培训和文件交接。
安全管理在施工过程中,我们将采取以下安全管理措施:- 提供必要的安全装备和防护措施,确保工人的人身安全。
- 定期进行安全培训,提高工人的安全意识和技能。
- 设置安全告示牌,并确保施工现场的安全标识清晰可见。
- 定期检查施工设备和工具的安全状况,及时进行维修和更换。
资源和时间分配为了保证施工过程的顺利进行,我们将合理分配以下资源和时间:- 人力资源: 根据施工方案的需求,调配合适的工程人员和技术专家。
- 物资资源: 采购和储备必要的建筑材料、设备和工具。
- 时间安排: 制定详细的施工计划,合理安排各个施工阶段的时间,并设定里程碑。
在实施施工方案的过程中,我们将密切监督进展情况,并及时进行调整,以确保项目的按时完成和质量的保证。
以上是220KV变电站施工方案的简要概述,详细的方案将在进一步的研究和讨论基础上进行完善和编制。
《变电站土建施工方案》一、项目背景随着经济的快速发展,对电力的需求日益增长。
为了满足不断扩大的电力供应需求,提高供电可靠性,本变电站项目应运而生。
该变电站的建设将为周边地区提供稳定、可靠的电力保障,对于促进当地经济发展和提高人民生活水平具有重要意义。
本变电站位于[具体地点],占地面积为[具体面积]。
场地地势较为平坦,交通便利,便于施工材料的运输和设备的安装。
周边环境良好,无重大污染源和地质灾害隐患。
二、施工步骤1. 场地平整- 清理施工现场的杂物、垃圾等,确保场地干净整洁。
- 采用推土机、装载机等机械设备对场地进行平整,使其达到设计要求的标高。
- 对场地进行碾压,确保场地的密实度符合要求。
2. 基础工程- 测量放线:根据设计图纸,使用全站仪、水准仪等测量仪器进行测量放线,确定基础的位置和标高。
- 土方开挖:采用挖掘机进行土方开挖,按照设计要求的坡度和深度进行施工。
在开挖过程中,要注意保护周边的管线和设施。
- 基础垫层:在基础底部铺设一层混凝土垫层,厚度为[具体厚度]。
垫层要振捣密实,表面平整。
- 基础钢筋绑扎:按照设计要求进行基础钢筋的绑扎,钢筋的规格、型号、间距等要符合设计要求。
钢筋的接头要采用焊接或机械连接,接头的质量要符合规范要求。
- 基础模板安装:采用钢模板或木模板进行基础模板的安装,模板的强度、刚度和稳定性要符合要求。
模板的接缝要严密,不得漏浆。
- 基础混凝土浇筑:在基础钢筋和模板验收合格后,进行基础混凝土的浇筑。
混凝土要采用商品混凝土,浇筑过程中要振捣密实,不得出现蜂窝、麻面等质量问题。
混凝土浇筑完成后,要及时进行养护,养护时间不少于[具体天数]。
3. 主体结构工程- 框架柱施工:框架柱的钢筋要在基础施工时预留插筋,插筋的位置和长度要符合设计要求。
框架柱的模板采用钢模板或木模板,模板的安装要牢固,垂直度要符合要求。
框架柱的混凝土要分层浇筑,振捣密实,不得出现漏振现象。
- 梁、板施工:梁、板的模板采用钢模板或木模板,模板的安装要牢固,平整度要符合要求。

目录1编制依据 (1)2工程概况 (1)3主要工程量 (2)4施工准备计划 (2)5施工条件 (4)6施工进度 (5)7主要施工方案 (5)8工艺要求 (11)9施工质量标准 (11)10检验要求 (12)11安全文明施工措施 (14)12施工项目部各级岗位的职责和权限 (15)13施工方案附录 (19)14工程防护要求 (19)15雨季施工措施 (22)附表:《危险源辨识、风险评价和风险控制措施表》《环境因素调查及评价表》《土石方施工措施图》《场地平整施工进度计划表》1编制依据1.1与业主签订的合同、会议纪要;1.2已批准的施工图、设计变更单;1.3者保220kV变电站新建工程施工组织总设计;1.4者保220kV变电站新建工程概算文件;1.5现行有关施工标准、规程、规范等;1.5.1《国家电网公司施工项目部标准化工作手册》220kV变电工程分册(2010版);1.5.2《110kV~ 1000kV变电(换流)站土建工程施工质量验收及评定规程》(Q/GDW183-2014);1.5.3《地基基础工程施工质量验收规范》GB50202-2013;1.5.4《工程测量规范》GBJ50026—2007;1.5.5《电力建设安全工作规程》DL5009.1—2014;1.5.6《建筑施工手册》第五版1.6类似工程的施工经验、专题总结;1.7有关的施工及安全会议纪要和有关正式文件;2工程概况2.1场平规模:本变电站占地20812m2,即31.218亩。
2.2场地地形地貌拟选站址区域位于广西西北部,地处云贵高原南缘及向广西低山丘陵过渡的大斜坡地带,总体地貌特征为西北高、东南低,区内以低山(少为中山)丘陵地形为主,岩溶地形次之。
站址属岩溶地形,微地貌表现为山顶鞍部及两侧缓斜坡,鞍部呈近东西走向,整个场地呈南北两侧高、中间低的特征,场地南北两侧坡度一般10-25°,西部斜坡较陡,可达30-40°,鞍部坡度5-10°,场地主要为杂树及油茶种植地,局部为荒坡。

目录1 工程概况-————-—-———---————--———-—---—--—----——---———-----——12 编制依据---——--———----—-—--————-———--———---—---——-——--————-13 施工条件-—--—--———————--—----———-—-———--—--—-————--——-——---14 施工准备———-—————-———-—---—-——-—-—-------———-—---—————-—--—25 施工方法及施工工艺流程—-----—-—---———————-—————-—-——-—---—-36 土方回填试验方法 -——-————----—------——-———-—--—----—----—-—57 季节性施工要求——----—-———--——--——-————-—-——-—-----------——68 质量要求及保证措施 -—-———----——--———--———-—-—————-————---——69 文明施工及安全生产要 ----——--—------------—---——------————-—7第一节:工程概况XX220kVXX变电站站址位于XX市高新区益州大道中段,南距绕城高速,交通便利。
场地现主要为基坑开挖废土堆积地和其施工临时用地。
地形起伏较大,地面高程为492。
20~496.20m,相对高差约4。
0m.项目法人:公司建设管理单位: XX供电公司设计单位:XX设计有限公司监理单位:公司施工单位:建设公司专业分包单位:XX市长安建筑工程有限责任公司第二节、编制依据2。
1 本工程设计图纸、答疑纪要和选用图集;2.2 建筑工程施工手册;2.3《建筑工程施工质量验收统一标准》(GB50300—2001);2.4《建筑地基基础工程施工质量验收规范》(GB50202-2002);2.5《建筑地基处理技术规范》(JGJ79—2002);第三节、施工条件3。
回填土施工方案范文一、施工前的准备工作1.制定施工方案:在进行回填土施工前,需要制定详细的施工方案,包括施工方法、施工工序、施工标准等,确保施工顺利进行。
2.确定施工区域:根据工程设计要求和施工方案,确定回填土的施工区域,为后续的施工做好准备。
3.清理施工区域:清理施工区域内的垃圾、杂物和植被,保持施工区域的整洁和通畅。
5.准备施工材料和设备:根据施工方案,准备好所需的施工材料和设备,包括挖掘机、压路机、平板夯、水泥、石子等。
二、施工过程1.挖掘坑道:根据设计要求,在施工区域内进行挖掘坑道,保持坑道的坡度和形状符合要求。
2.边坡加固:根据设计要求,在坑道的边坡上进行加固,采用石子、水泥等材料进行填充和夯实,确保边坡的稳定性和安全性。
3.回填土的运输和卸载:将准备好的回填土运输到施工区域,并进行适当的卸载和堆放,确保回填土的均匀分布。
4.回填土的夯实:采用压路机、平板夯等设备对回填土进行夯实,保持回填土的密实度和稳定性。
对于夯实效果不好的区域,可以采取适当的加固措施。
5.均填沟槽和凹陷部位:在回填土施工过程中,对于存在均填沟槽和凹陷部位的区域,需要进行特殊处理,采用加固材料进行填充和夯实,确保回填土的均匀和稳定。
6.清理施工区域:在回填土施工完成后,清理施工区域内的垃圾、杂物和施工设备,保持施工区域的整洁。
三、施工质量控制2.回填土的均匀性检查:对于回填土的均匀性进行检查,包括回填土的厚度和坡度的测量,确保回填土的均匀分布。
3.夯实效果的检测:对于回填土的夯实效果进行检测,包括回填土的密实度、强度和稳定性的测量,确保回填土夯实效果良好。
4.监督检查:在施工过程中进行监督检查,对施工质量和进度进行监督,及时处理存在的问题和隐患。
四、施工安全措施1.安全培训:对参与回填土施工的人员进行安全培训,提高他们的安全意识和操作技能。
2.安全防护设施:在施工区域内设置安全警示标志、安全防护网和警示标牌,保护施工人员的人身安全。
220kV变电站施工方案1. 引言220kV变电站是电力系统中重要的组成部分,它起着电能转换、传输和分配的作用。
本文档旨在介绍220kV变电站的施工方案,包括施工准备、施工流程和安全措施等内容。
2. 施工准备2.1 地址选址选址是施工前的重要环节,需要考虑以下因素:•与电力系统的连接便捷性•周边环境与用地条件•附近居民和建筑物的安全距离•地质条件和地下管线的情况2.2 设计评审在施工前,需要对220kV变电站的设计方案进行评审,确保其符合相关标准和规范。
评审内容包括:•布置图和施工平面图•设备选型和技术规格•电力线路的设计方案•监控与保护系统设计2.3 人员和物资准备在施工前需要确保有足够的人员和物资,包括但不限于:•工程管理人员和施工人员•施工机械和工具•施工材料和设备2.4 现场调查和勘测在正式施工前,需要进行现场调查和勘测,以确保施工能够顺利进行。
勘测内容包括:•地质勘查和土壤测试•地下管线的检测和标记•周边环境和建筑物的调查3. 施工流程3.1 场地平整首先需要对选址地进行场地平整工作,包括:•清除现有建筑物和设施•清理建筑垃圾和杂草•平整土地,确保场地平整稳固3.2 基础施工基础施工是变电站建设的关键环节,包括:•基础深度的测量和标定•打桩和浇筑基础混凝土•安装基础支撑和锚杆3.3 设备安装设备安装是变电站建设的核心内容,包括:•安装变压器、断路器、隔离开关等主要电气设备•安装监控与保护系统设备•安装电力线路的杆塔和绝缘子3.4 接地和线路连接接地和线路连接是施工的最后一步,包括:•进行接地装置的安装和接地测试•进行电力线路的连接和测试4. 安全措施在整个施工过程中,需要严格遵守安全操作规程,并采取以下安全措施:•安全警示标志的设置和提醒•定期进行施工现场安全检查•使用符合安全标准的设备和工具•勤换工作人员和设施实施巡视•建立紧急救援和事故报告机制5. 总结本文档介绍了220kV变电站的施工方案,包括施工准备、施工流程和安全措施等内容。

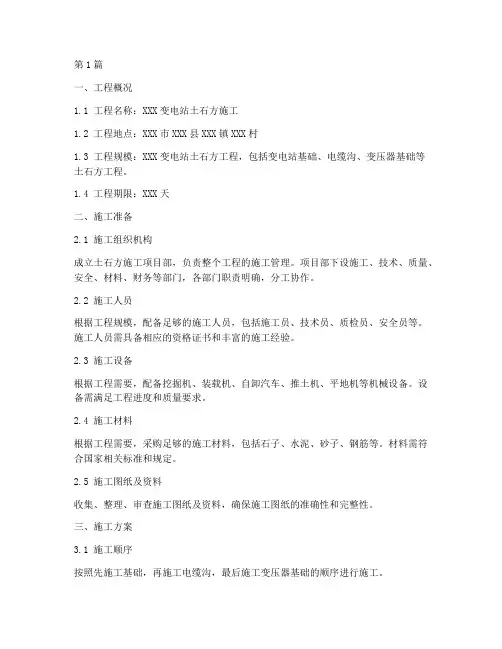

第1篇一、工程概况1.1 工程名称:XXX变电站土石方施工1.2 工程地点:XXX市XXX县XXX镇XXX村1.3 工程规模:XXX变电站土石方工程,包括变电站基础、电缆沟、变压器基础等土石方工程。
1.4 工程期限:XXX天二、施工准备2.1 施工组织机构成立土石方施工项目部,负责整个工程的施工管理。
项目部下设施工、技术、质量、安全、材料、财务等部门,各部门职责明确,分工协作。
2.2 施工人员根据工程规模,配备足够的施工人员,包括施工员、技术员、质检员、安全员等。
施工人员需具备相应的资格证书和丰富的施工经验。
2.3 施工设备根据工程需要,配备挖掘机、装载机、自卸汽车、推土机、平地机等机械设备。
设备需满足工程进度和质量要求。
2.4 施工材料根据工程需要,采购足够的施工材料,包括石子、水泥、砂子、钢筋等。
材料需符合国家相关标准和规定。
2.5 施工图纸及资料收集、整理、审查施工图纸及资料,确保施工图纸的准确性和完整性。
三、施工方案3.1 施工顺序按照先施工基础,再施工电缆沟,最后施工变压器基础的顺序进行施工。
3.2 施工方法3.2.1 土方开挖采用挖掘机进行土方开挖,开挖深度应符合设计要求。
开挖过程中,注意保护地下管线和设施,确保施工安全。
3.2.2 土方运输采用自卸汽车运输土方,运输过程中注意安全,避免交通事故和环境污染。
3.2.3 土方回填回填土方前,先对基础进行平整,确保基础表面平整。
回填土方时,分层压实,确保回填土方的密实度。
3.2.4 石方开挖采用挖掘机进行石方开挖,开挖深度应符合设计要求。
开挖过程中,注意保护地下管线和设施,确保施工安全。
3.2.5 石方运输采用自卸汽车运输石方,运输过程中注意安全,避免交通事故和环境污染。
3.2.6 石方回填回填石方前,先对基础进行平整,确保基础表面平整。
回填石方时,分层压实,确保回填石方的密实度。
3.2.7 电缆沟施工根据设计要求,采用挖掘机开挖电缆沟,开挖深度应符合设计要求。
《变电站配电室土建施工方案》一、项目背景随着电力需求的不断增长,为了确保电力系统的稳定运行,提高供电可靠性,新建变电站配电室成为必要之举。
本项目位于[具体地点],周边交通便利,施工条件良好。
该配电室的建设将为周边地区提供稳定的电力供应,满足工业生产和居民生活的用电需求。
二、施工步骤1. 场地平整- 对施工现场进行清理,清除杂物、垃圾等。
- 采用推土机、装载机等设备进行场地平整,确保场地平整度符合设计要求。
- 根据设计标高,进行土方回填或开挖,保证场地标高符合要求。
2. 基础施工- 测量放线:根据设计图纸,进行基础的测量放线,确定基础的位置和尺寸。
- 基础开挖:采用挖掘机进行基础开挖,按照设计要求控制开挖深度和坡度。
- 基础垫层:在基础底部铺设一定厚度的混凝土垫层,确保基础的平整度和稳定性。
- 基础钢筋绑扎:按照设计要求进行基础钢筋的绑扎,确保钢筋的规格、数量和间距符合要求。
- 基础模板安装:安装基础模板,确保模板的强度、刚度和稳定性符合要求。
- 基础混凝土浇筑:浇筑基础混凝土,采用分层浇筑、振捣密实的方法,确保混凝土的质量。
- 基础养护:在混凝土浇筑完成后,进行及时的养护,确保混凝土的强度和耐久性。
3. 主体结构施工- 测量放线:根据设计图纸,进行主体结构的测量放线,确定墙体、柱子等的位置和尺寸。
- 钢筋工程:按照设计要求进行钢筋的加工和安装,确保钢筋的规格、数量和间距符合要求。
- 模板工程:安装主体结构的模板,确保模板的强度、刚度和稳定性符合要求。
- 混凝土工程:浇筑主体结构的混凝土,采用分层浇筑、振捣密实的方法,确保混凝土的质量。
- 墙体砌筑:在主体结构混凝土达到一定强度后,进行墙体的砌筑,采用符合设计要求的砌块和砌筑砂浆。
- 屋面工程:进行屋面的防水、保温和找平等施工,确保屋面的质量。
4. 装饰装修工程- 内外墙抹灰:在墙体砌筑完成后,进行内外墙的抹灰施工,确保墙面的平整度和垂直度符合要求。
220kV输变电工程基础专项施工方案1. 施工背景本项目是一项220kV输变电工程基础专项施工方案。
该工程旨在建设一个高压输变电站,用于电力传输和分配。
2. 施工目标本施工方案的目标是确保高效、安全、可持续完成220kV输变电工程的基础施工工作。
主要包括以下内容:- 场地准备和清理- 基础设计和施工- 地基处理和浇筑- 基础设施安装- 施工质量控制和验收3. 施工步骤本方案提供了以下施工步骤的概述:3.1 场地准备和清理- 清除现有障碍物和杂草- 确定场地边界和施工范围- 进行地质勘探和土壤检测3.2 基础设计和施工- 根据设计图纸进行基础布置和定位- 确保基础结构符合工程要求和标准- 使用合适的材料和工艺进行基础施工3.3 地基处理和浇筑- 对地基进行必要处理,如挡土墙和排水系统的建设- 进行地基浇筑和固化3.4 基础设施安装- 安装与输变电站相关的基础设施,如电缆通道、地下管道和支撑结构- 进行设备和线缆的布线和连接3.5 施工质量控制和验收- 设立质量控制措施,确保施工质量符合标准- 进行定期检查和测试,确保施工质量和安全性- 进行施工阶段性验收和最终验收4. 安全措施在施工过程中,必须采取以下安全措施以保障工人和设备的安全:- 穿戴合适的个人防护装备,如安全帽、安全鞋和手套- 遵守现场安全规章制度和操作规程- 定期检查施工设备的安全性能并进行维护- 指定专人负责安全监督和事故预防5. 环境保护在施工过程中,必须采取以下环境保护措施以减少对周围环境的影响:- 做好噪音和震动控制,避免对附近居民造成干扰- 控制施工废水和废料的排放,确保合规处理- 合理利用资源,减少能源消耗和废弃物产生6. 总结本220kV输变电工程基础专项施工方案提供了高效、安全、可持续的施工方法和步骤,旨在确保工程的顺利进行。
希望通过严格遵守施工规范和安全要求,以及积极保护环境,为电力行业的发展做出贡献。
> 注意:以上内容只是一个简短的概述,具体的施工方案需要根据实际情况和相关法规进行详细制定。
第一章工程概况1.编制依据及工程简介1。
1 编制依据1.1。
1设计图纸及地勘报告1.1.1。
1《李营220kV牵引站外电源工程施工图》-北京电力设计院设计编号:SF791S-Tll,2009年5月;1。
1.1。
2《李营牵引站外电源(城发入地)工程电力隧道岩土工程勘察报告》—北京广联惠供用电工程设计有限公司,勘察编号:2009勘012;1。
1。
2施工技术规范、标准1。
1。
2。
1混凝土结构设计规范(GB50010-2002)1.1.2.2地下工程质量验收规范(GB50208—2002)1。
1。
2。
3工程测量规范(GB50026—2007)1.1。
2.4混凝土结构工程施工及验收规范(GB50204—2002)1。
1。
2.5混凝土强度检验评定标准(GBJ107-87)1。
1.2。
6土工试验方法标准(GB50123-99)1。
1。
2.7北京地区电力隧道工程质量检验评定标准(供电局企标)1。
1。
2.8施工现场临时用电安全安全技术规范1。
1。
2.9建筑地基处理技术规范(JCJ79-2002)1。
1。
2。
10建筑地基基础工程施工质量验收规范(GB50202-2002)1。
1。
2。
11北京市建设工程施工现场管理办法1.1.2。
12工程建设监理规程(DBJ01—41—2002)1.1。
2。
13市政基础设施工程质量检验与验收统一标准(DBJ01—90—2004)1。
1。
2.14北京市市政工程安全操作技术规程(DBJ01—56—2000)1.2 工程简介本工程建设单位为华北电网有限公司北京电力公司,由北京电力设计院设计,监理单位为北京吉北电力工程咨询有限公司。
本工程共分为4个标段,其中第四标段由本公司承接,隧道总长为1352。
3米,其中明开电力沟道1003。
5米,主要工程量如下表所示:第二章施工组织部署2.1 施工总体安排2.1.1 施工人员安排根据工程情况,工程要求和施工条件,工程拟派专业管理人员有: 项目经理1名,总负责工程施工管理及各方协调工作;施工员1名,主要负责工程现场施工管理、施工质量控制及施工测量工作.安全员1名:配合施工员对施工现场安全施工进行控制管理。
例析220kV变电站地基处理方法某220kV变电站工程位于湖北省汉川市,站址原始地貌属汉江一级阶地地貌,站址区内主要分布有水田、旱地。
场地地面标高约20.53~21.50m,自然地面高差约1m。
1 站址工程地质条件站址场地岩土分布主要为第四系全新统素填土(Q4ml)、第四系全新统冲湖积(Q4al+l)淤泥、第四系全新统冲洪积(Q4al+pl)粉质粘土、第四系上更新统冲洪积(Q3al+pl)粉砂夹粉土、粉细砂。
场地内岩土层由上而下叙述如下:(1)层素填土(Q4ml):青灰色、黄褐色,稍湿,松散。
主要为粘性土及耕植土,含有植物根系。
层顶标高21.41~21.67m,层厚0.6~0.9m。
(2)层淤泥(Q4al+l):灰黑色、饱和,流塑,层顶标高20.61~21.27m,层厚3.90~5.20m。
地基承载力特征值fak=40kPa。
(3)层粉质粘土(Q4al+l):青灰色,湿,可塑。
层顶标高15.50~17.06m,层厚1.90~3.30m。
地基承载力特征值fak=130kPa。
(4)层粉质粘土(Q4al+l):青灰色,湿,软塑,局部可塑偏软,夹薄层状粉土。
层顶标高13.51~14.16m,层厚 1.50~8.90m。
地基承载力特征值fak=70kPa。
(5)层粉砂夹粉土(Q3al+pl):灰色、青灰色,饱和,松散,粉砂与粉土互层,层理清晰,呈千层饼状。
层顶标高4.70~12.07m,层厚7.30~13.80m。
地基承载力特征值fak=90kPa。
(6)粉细砂(Q3al+pl):灰色、青灰色,饱和,稍密,含薄层状粉土。
层顶标高-2.60~-1.43m,地基承载力特征值fak=150kPa。
2 主要岩土工程问题根据《电力工程水文技术规程》(DL/T5084-1998),本工程站址的设计防洪标准为50年一遇。
根据水文气象等调查得知,站址的50年一遇设计洪水位为24.2m。
按照场地设计标高不应低于设计洪水位标高,因此,拟定场地标高24.3m,全站场地需回填土2.8~3.8m高。
电厂回填工程施工方案一、施工概况电厂回填工程是指在电厂建设完成后,对电厂建设现场进行回填和整治,恢复原有地貌和环境。
电厂回填工程施工方案应当充分考虑安全、环保、经济等因素,合理安排施工工序和施工方法,确保工程质量和工期。
本文将从电厂回填工程的施工组织、施工方案、施工工艺和施工管理等方面进行详细介绍。
二、施工组织1. 施工队伍组织电厂回填工程的施工队伍应当由具有相关经验和技术的施工人员组成,包括工程师、技术员、施工队长、操作工等。
施工队伍应定期进行培训和考核,提高员工的专业技能和安全意识,确保施工质量和安全。
2. 施工组织架构电厂回填工程施工组织应当符合相关法规和标准要求,明确施工负责人、专业负责人、班组长等职责和权利,建立健全施工管理体系,确保施工过程中的顺利进行。
3. 施工设备和材料准备在施工前,应检查和准备好施工所需的设备和材料,包括挖掘机、装载机、搅拌车、石料、沙子、水泥等。
保证施工过程中设备的正常运转和材料的充足供应。
三、施工方案1. 施工地点选择电厂回填工程的施工地点应当选择在电厂建设现场,以减少运输成本和施工难度。
施工地点应平整、开阔,便于施工设备和材料的进出。
2. 施工工艺流程(1)清理现场:首先清除电厂建设现场上的残留物和垃圾,包括杂草、砖块、木板等,确保施工场地的清洁。
(2)回填土方:根据设计要求和现场情况,选择合适的土方回填填料,进行土方回填,保证土方层平整、均匀。
(3)设备安装:安装施工需要的设备和机械,如挖掘机、搅拌车等,确保设备的正常运转和使用。
(4)施工调试:进行施工设备的调试和试运行,检查设备的正常性能和运行情况。
3. 施工标准和要求电厂回填工程的施工应符合相关标准和法规,严格按照设计要求进行施工,确保施工质量和安全。
施工过程中应按照规定采取防护措施,保障施工人员的安全。
四、施工工艺1. 土方回填土方回填工程是电厂回填工程施工的重要环节,其施工工艺应包括以下几个步骤:(1)确定土方回填填料:根据土方回填填料的种类和性质进行选择,保证土方回填填料的质量。
施工组织方案1、工程概况及特点1.1编制依据1.1.1 《建筑工程施工质量验收统一标准》(GB50300-2001);1.1.2 《电力建设施工及验收规范》(建筑工程篇)(SDJ69-87);1.1.3 《混凝土结构工程施工质量验收规范》(GB50204-2002);1.1.4 《混凝土泵送技术规程》(JGJ/T10—95);1.1.5 《混凝土质量控制标准》(GB50164—92);1.1.6 《混凝土强度检验评定标准》(GBJ107—87);1.1.7 《钢筋焊接及验收规程》(JGJ18—96);1.1.8 《钢筋焊接接头试验方法标准》(JGJ/T27—2001);1.1.9 《建筑施工安全检查标准》(JGJ59—99);1.1.10 《建筑施工高处作业安全技术规范》(JGJ80—91);1.1.11 《建筑机械使用安全技术规程》(JGJ33—2001);1.1.12 《施工现场临时用电安全技术规范》(JGJ46—88);1.1.13 《建设施工手册》;1.1.14 《220KV配电室、110KV配电室、屋外配电装置施工图纸》([SD]252IS-T1001、[SD]252IS-T1002、[SD]252IS-T1003);1.1.15 《普通混凝土配合比设计规程》(JGJ55—2000)。
1.1.16 《电力建设安全与环境卫生管理工作规定》1.2编制原则1.2.1严格按照招标文件规定的内容和设计文件的要求,采用先进、合理、经济、可行的施工方案。
1.2.2严格按照ISO9002国际质量认证体系和项目法施工要求,建立严密的工程质量保证体系和完善的安全保证体系。
1.2.3采用先进、配套的施工设备和技术,合理安排劳、材、机资源,确保工程质量和工期。
1.2.4合理安排施工顺序,抓住重点,突出难点,组织专业化施工,保证各项施工工序相互促进,紧密衔接,促进工程高效、均衡,加快施工进度。
1.2.5严格按照《环境保护法》要求,积极维护当地自然环境和生态环境,最大限度地减少占用场地和对环境的破坏,防止环境污染和水土流失。
220kv变电站_施工方案123321第四章施工方案1.1施工准备1。
1。
1技术资料的准备1、根据质量、安全、进度、成本管理目标~结合项目管理、工程特点、采用的施工方法及现场调查情况~由公司总工程师组织相关部门~依据公司体系程序文件要求~进行工程策划~由项目经理和项目总工组织技术人员依据策划记录及设计、现场情况等资料~准备本工程的技术资料并及时提交监理工程师进行审批。
施工技术资料的编制计划~见表三2、本工程可使用公司在多次工程施工实践中已成熟的如下作业指导书来指导施工:,1,二次设备安装作业指导书,2,变压器安装作业指导书,3,二次接线作业指导书,4,车辆装卸运输作业指导书表三施工技术资料的编制计划表序项目名称提交时间归口部门号一次设备安装图纸 2013年8月1 施工图纸二次设备安装及接线施工图纸 2013年8月保护调试部分图纸 2013年8月《质量保证体系》《整合管理体系手册》前期 GB/T19001-2000,质量体系,公司质量部提2 2013年8月资料GB/T24001-2004,环境体系,供GB/T28001-2001,职业健康体系,3 《工程管理制度》项目部提供《安全管理制度》《安全管理措4 项目部提供施》《质量管理制度》《质量管理措5 项目部提供 2013年9月管理制度及施》措施 6 《文明及环境保护措施》项目部编制 7 《成品保护措施》项目部编制 8 《安全与健康工作程序》项目部编制 9 达标投产及创优措施项目部编制变压器安装施工技术措施 10 2013年9月项目部编制220kV、110kV GIS组合电器安2013年9月 11 项目部编制主设备装技术措施安装电缆敷设、二次接线技术措施 12 2013年9月项目部编制蓄电池安装技术措施 13 2013年9月项目部编制调试 14 设备调试施工技术措施 2013年9月项目部编制其它 15 根据工程情况补充的其它措施根据工程情况项目部编制3、配备本工程所要求的现行有效规范、规程及有关技术资料。
220kV变电站土建施工方案220kV变电站土建施工方案主变土建工程施工方案变电站主变土建工程施工方案批准工程建设部审核变电部审核监理审核编写年月主变土建工程施工方案变电站主变土建工程施工方案批准审核编写年月主变土建工程施工方案目录一、工程概况二、工程施工的组织措施施工组织机构人员职责公司对现场工作的保障作用三、施工准备施工技术准备物资条件准备施工机械准备现场准备施工人力准备通讯准备生活设备准备四、施工部署施工总体部署主要单位工程施工部署、户外配电装置、高压室五、主要分部分项工程的施工方法测量工程土方开挖主变土建工程施工方案模板工程混泥土工程脚手架工程楼地面工程装饰工程屋面防水工程六、施工进度计划及施工工期保证措施工期规工期保证措施七、总平面布置现场平面布置总平面管理措施八、质量目标、质量保证体系及措施质量目标质量管理的措施质量管理及检验的标准质量保证技术措施分项工程质量措施模板工程钢筋工程主变土建工程施工方案砼工程防水工程九、安全目标、措施安全管理目标安全管理制度及办法安全组织技术措施十、季节性施工措施十一、环境保护十二、文明施工措施主变土建工程施工方案一、工程概况及特点、工程概况工程名称变电站主变土建工程建设单位设计单位监理单位施工单位建设地点承包方式本期扩建土建工程包工、包料。
工程质量要求满足国家施工验收规范,优良工程标准。
工程计划开工日期年月日工程计划竣工时间年月日合同工期天日历、工程简述变电站主变土建工程主要内容包括新建高压室、电抗室电容室消弧装置基础主变基础及油池新建排水、排油系统高压电缆沟及二次电缆沟主变、、、户外配电装置构支架基础。
新建高压室、电抗室建筑面积,建筑层数为层呈长方形全长宽楼高。
室内墙面用厚石灰砂浆打底,用厚石灰砂浆批面,做白色刮塑后,刷底油一遍面刷防虫漆二遍。
踢脚线用厚水泥砂浆,用厚水泥砂浆加水重胶囊贴,用厚黑色抛光砖,高,水泥浆擦缝,平墙面铺砌。
天花钢筋混泥土基层打磨,做白色刮塑后,面刷防虫漆二遍。
220变电站回填土工程施工设计方案一、项目概述本项目为220变电站回填土工程施工设计方案。
设计目标是根据工程的实际情况,合理安排施工工艺流程,确保回填土的质量与稳定性,为变电站的正常运行提供有力的支撑。
二、工程前期准备2.土方开挖与运输。
对土方开挖过程中的操作进行指导和控制,保证土方开挖的质量和进度。
货车运输须安排专人进行监督,确保土方的准确运输到施工现场。
三、施工工艺流程1.土方开挖。
根据设计要求,对规定区域内的土方进行开挖,并按照土方开挖计划进行分类、标记和堆放。
2.土方运输。
将土方装入专用的运输车辆,运输至施工现场或指定的堆放区域,并按照要求进行分类和堆放。
3.土方回填。
采用机械设备进行土方回填作业,按照设计要求进行分层回填,并进行合理的夯实处理。
4.护坡施工。
在回填土的周边进行护坡施工,使用适当的材料进行护坡填筑,并进行固结处理。
5.结构填筑。
根据设计要求,对变电站周边的结构填筑进行施工,确保变电站的结构稳定和安全。
四、施工安全措施1.保证现场的安全。
建立施工现场安全责任制度,加强现场巡查和管理,确保施工现场的安全与秩序。
2.安全防护措施。
工人在施工过程中必须佩戴安全帽、安全鞋等防护用品,遵守安全操作规程,提高工作人员的安全意识。
3.防止土方坍塌。
在进行土方开挖和回填作业时,采取相应的土方支护措施,确保施工人员的安全。
4.避免井下作业。
施工过程中避免井下作业,减少人员的作业风险。
五、质量控制措施1.技术人员的操作指导。
技术人员应对施工人员进行相关操作指导,确保回填土的质量符合要求。
2.材料的选择和检测。
对回填土的原材料进行严格的检测和筛选,确保材料的质量达到设计要求。
3.施工过程的控制和检测。
随时进行回填土的质量控制和检测,及时发现和解决施工过程中的问题。
4.验收与验收标准。
在施工完成后进行回填土的验收,根据设计标准进行验收评定。
六、环境保护措施1.施工废弃物的处理。
对施工过程中产生的废弃物进行分类处理,确保环境的卫生与整洁。
目录1概述 (1)2编制依据 (1)3强条实施组织机构 (2)4强制性条文实施措施 (3)附录A:连云港南区220kv变电站工程-土建工程强制性条文执行计划表······附录B:连云港南区220kv变电站工程-土建工程强制性条文执行记录表···········································1、概述1.1 工程概况连云港南区220kV变电站位于连云港徐玗经济开发区。
本工程为智能变电站,电气设备全户外布置。
全站总用地面积19.005亩,围墙内占地面积17.43亩,总建筑面积924m2,其中建筑面积二次设备室及功能用房454㎡,10kV开关室470m2。
220kV、110kV配电装置采用背靠背分别布置在场地东西两端,场地中央从北向南布置有:二次设备室及功能用房、10kV开关室,主变场地及电容器场地。
二次设备室、10kV开关室、室内电缆沟及预埋件、场地土方回填、挡土墙、地基处理、大门围墙、室外电缆沟、所内外道路、220kV构架基础、110kV构架基础、220kVGIS基础、110kVGIS基础、主变场地设备基础、电容器场地基础、室外给排水、室内给排水、室内动力照明、室内暖通工程、室外照明、全所接地等施工图范围内全部内容。
1.2 编制目的为了确保在连云港南区220kV变电站工程-土建工程施工过程中全面贯彻落实《建设工程质量管理条例》、《建设工程安全生产管理条例》、《建设工程勘察设计管理条例》及《输变电工程建设标准强制性条文实施管理规程》国家电网科[2009]642严格依照现行法律、法规进行施工,确保工程施工质量、杜绝安全事故,特编制《连云港南区220kV变电站工程-土建工程强制性条文实施计划》,作为本工程施工过程中贯彻落实法律法规的重要依据和措施。
目录1工程概况---------------------------------------------------12编制依据---------------------------------------------------13施工条件---------------------------------------------------14施工准备---------------------------------------------------25施工方法及施工工艺流程-------------------------------------36土方回填试验方法------------------------------------------57季节性施工要求--------------------------------------------68质量要求及保证措施----------------------------------------6 9文明施工及安全生产要---------------------------------------7第一节:工程概况XX220kVXX变电站站址位于XX市高新区益州大道中段,南距绕城高速,交通便利。
场地现主要为基坑开挖废土堆积地和其施工临时用地。
地形起伏较大,地面高程为492.20~496.20m,相对高差约4.0m。
项目法人:公司建设管理单位:XX供电公司设计单位:XX设计有限公司监理单位:公司施工单位:建设公司专业分包单位:XX市长安建筑工程有限责任公司第二节、编制依据2.1本工程设计图纸、答疑纪要和选用图集;2.2建筑工程施工手册;2.3《建筑工程施工质量验收统一标准》(GB50300—2001);2.4《建筑地基基础工程施工质量验收规范》(GB50202—2002);2.5《建筑地基处理技术规范》(JGJ79—2002);第三节、施工条件3.1现场出入口XX220kVXX变电站站址位于XX市高新区益州大道中段,环球中心右侧。
本工程安全文明施工要求高,场地狭窄,没有预留回填土方。
所以生产综合楼回填所需土方需全部外购,并且外购土方一次进场不能太多,需要根据用量分次进场,土方进场后采用挖机及人工配合运倒,回填时需分段分层进行。
3.2场外运输条件根据现场实际用土量,提前通知土方供应单位,将土方运送至工地,在土方进场后施工现场安排值班人员,指挥车辆入场,在大门处自卸土方进入生产综合楼基坑然后离开。
3.3场内条件场内道路狭窄,为了保持场内整洁,不破坏基坑邻边防护,回填土全由靠近大门处倾倒进基础基坑,由挖机一步一步翻运至最里侧。
保证施工现场整洁。
第四节、施工准备4.1技术准备:4.1.1项目部专业技术人员应充分熟悉施工图纸。
4.1.2按照规范要求,将回填所用的材料土方送试验室做击实试验,确定最大干密度时的最优含水量。
4.1.3在土方施工队伍进场后,项目部专业技术人员应积极的做好土方工程施工技术交底。
由项目技术部门及专业工长对进场人员进行安全技术交底,并对机械操作人员进行专门交底。
4.2物资准备:4.2.1在回填前一个星期确定回填用的素土,将素土土样及时送至试验单位,确定素土的最优含水率及最大干密度,确保原材料合格。
4.2.2本工程回填土采用外购黄土,自卸汽车运输,土内不得含有砖瓦块、石块、杂草、松软杂质或耕植土;土料的有机含量不得大于5%;土料颗粒不得大于15mm,土料最优含水量为:22.1%。
根据上述土方量进行土源准备工作,土质质量符合回填土质量要求。
选用填方土料时,应对土料的含水量进行测定,要求将填方土料的含水量控制在最优含水率的±2%之内。
4.2.4素土的运输车辆落实。
4.2.5夯实机械、工具落实。
应准备2~4台立式打夯机;铁铲、彩条布、水泵等。
4.3劳动力准备:4.3.1在土方工程施工前,项目部选择专业土方施工队伍进行施工,其技术、人力、机械、质量、进度等资源均满足该工程的施工要求。
4.4作业条件准备:4.4.1生产综合楼基础施工完成并隐蔽检查合格。
4.4.2钢管扣件、模板、钢筋等槽坑内杂物清理干净。
4.4.4作好回填土顶面水平标高标志。
如在基坑护壁面上每隔3米采用红油漆标注标高线等。
第五节、施工方法及施工工艺流程5.1施工方法:5.1.1在回填施工前提前看好天气预报,尽量避免回填施工时下雨,无法控制土壤含水率。
5.1.2回填前检查一下土方含水率是否在控制范围内,规定最优含水率为22.1%,施工时以手握土料成团,落地开花或用两指轻捏即刻粉碎为宜。
土过湿晾干,过干可洒些水润湿。
5.1.3生产中和楼基坑回填土时,应分段分层夯实,采用立式打夯机时每层虚铺厚≤250MM;5.1.4分段施工时应做成台阶,阶宽>250MM,上下两层灰土互错开0.5M。
5.1.5铺设好的回填土不得隔日打夯,夯后三日内不得受水浸泡,应防日晒雨淋;如遇浸湿应将干软灰土刮去补新料重新夯实。
5.2工艺流程:本工程由于安全文明施工要求严格,为了保持回填作业过程中场地内部整洁,基坑防护栏杆只在进门出开一个口子;自卸卡车运土到站内,由挖掘机把土方转运至12~13轴线基础基坑,分层回填压实后,再由挖掘机转运土至11~12轴线,依次顺序施工,当土方回填至完成标高-1.74m后,由小型压路机进行整体碾压,保证室内回填土整体平整度。
基础隐蔽验收→基坑垃圾清理→运输土料至施工地点→首层铺土、夯实碾压→取样检测→下一层铺土、夯实碾压。
5.2.1室外填土注意点本工程室外回填土总体分两次回填,第一次回填至和室内回填土同样标高;第二次土方回填至室外工程图纸要求的标高。
5.2.2室外人工填土及夯实5.2.2.3土料使用前应清除、打碎大土块,其最大粒径不得大于15㎜。
5.2.2.4用挖机从卸土出二次翻运土方进入生产综合楼室内,以人工用铁锹等工具进行土料铺设、打夯机夯实。
5.2.2.5室外土方自13轴线处开始回填,每层虚铺厚度:用立式打夯机时,铺设厚度不应大于25㎝。
5.2.2.6回填分段施工时,不得在墙角接茬,上下两层的接茬距离不得小于500㎜,接茬处应夯压密实,并做成阶梯形,每阶宽不小于500㎜。
每层土从留茬处往前延伸时,夯实应夯过接茬300㎜以上。
5.2.2.7立式打夯前应将填土初步整平,均匀分布,不留空隙。
打夯要按一定方向进行,一夯印压半夯印,夯夯相压,行行相连,分层夯打,纵横交叉,层层夯实。
分层打夯,每层压实不小于4遍。
5.3室内回填要点室内回填与地下室室外回填土同时施工。
5.3.2填土前测定土的含水率,确保土的含水率在最优的含水量范围内,土料含水量一般以手握成团,落地开花为宜,并用环刀法取样,经实验室出具报告合格后方可进行下道工序。
5.3.3施工工艺及方法5.3.3.2打夯前应将填土初步整平,均匀分布,不留空隙。
打夯顺序要按一定方向进行,一夯压印半夯印,夯夯相压,行行相连,纵横交叉,层层夯实。
分层打夯,每层压实不小于4遍。
5.3.3.4采用机械运土、人工倒土铺填,人工压实填土方法,采用立式打夯机配合的方式。
5.3.3.6在各回填的房间的柱子上做好控制线。
5.3.3.7当回填土下有管道时,用人工将管道两边夯填,注意不能移位和损坏管道,待回填土填至管道顶500MM以上时方可采用机械进行打夯。
5.3.3.8面积较大的房间,分段回填时,其交界处要做成阶梯形,并做好接茬。
上下两层的接茬距离不得小于500㎜,接茬处应夯压密实,并作成阶梯形,每阶宽不小于500㎜。
每层土从留茬处往前延伸时,夯实应夯过接茬300㎜以上。
5.3.3.9采用人工打夯,土面基本要平整,其平整度符合规范要求。
5.3.4回填注意事项5.3.4.1填前应将基层整平;5.3.4施工中随时对回填土质量进行抽检,不符合要求的立即返工。
5.3.5雨季施工时,在雨天前应及时将场内堆土用彩条布覆盖,四边压实,以保证填土的含水量。
已填部分做好排水,不得有积水,如有必要可用彩条布全部覆盖。
第六节、土方回填试验方法土方在夯实之后,对每层回填的质量进行检验,取样测定土的干密度和密实度,符合设计要求后才能继续上层回填。
6.1室外回填土每层按100 m2取样一组,以测定其质量指标(压实系数、干容重等),分层取样,合格后方的进行上一层施工。
取样垂直部位在每层压实后的表面下2/3厚度处,同时还应根据实夯的可靠性随机取样抽查。
6.2室内回填土每层按100 m2-300m2取样一组,以测定其质量指标(压实系数、干容重等),分层取样,合格后方的进行上一层施工。
取样垂直部位在每层压实后的表面下2/3厚度处,同时还应根据实夯的可靠性随机取样抽查。
第七节、季节性施工要求按照该工程实际进度计划,土方回填施工可能正值雨期。
填土的含水量是决定土方回填质量的关键,也是影响土方施工工期的一个重要因素。
为了应付突降大雨和连阴雨天气,在基槽适当部位设置排水沟及临时集水坑。
室外回填土时,雨天前及时将场内堆土用彩条布覆盖,四边压实。
已填部分采取防雨、排水措施,如有必要可用彩条布全部覆盖,以保证回填在无积水状态下进行。
刚施工完成的回填土,如突然遇雨,不能及时完全覆盖,应将松软部分除去,并补填夯实;稍受湿的回填土可在晾干后补夯。
室内回填土时,雨天前及时将场内露天堆土用彩条布覆盖,四边压实,保证土料的含水量。
第八节、质量要求及保证措施8.1主控项目:8.1.1回填土的干密度和压实系数应符合设计要求。
8.1.2压实系数:素土夯实后,质量标准可按压实系数λc进行鉴定,λc≥0.94;素土:最大干密度1.75﹪;最优含水率15.8﹪;8.1.3配料准确,拌合均匀,虚铺厚度应符合规范规定,夯实遍数符合要求。
每层虚铺厚度:用打夯机夯实时不应大于25㎝。
打夯遍数为3~4遍。
8.2一般项目:8.2.3施工过程中检查分层铺设厚度、分段施工上下两层的搭接长度、夯压遍数等。
8.2.4素土回填每层土夯实后,要对其质量进行检验,采用来检验干密度和密实度,待符合要求后,才能进行上层灰土施工,每层按100 m2-300m2取样一组,取样垂直部位在每层压实后的表面下2/3厚度处,同时还应根据实夯的可靠性随机取样抽查。
8.2.5回填土表面应平整,无松散、起皮和裂缝现象,平整度控制在±10㎜。
8.2.6夯打遍数应符合要求,夯打坚实至灰土声音清脆。
8.2.7严格控制标高,标高控制在±10mm。
8.2.8分层留槎位置,方法正确,接槎严密槎。
第九节、文明施工及安全生产要求9.1施工现场配专职安全员负责现场施工安全。
特种工种、机械操作必须持证上岗。
9.2须按机械操作规范进行施工,在打夯机前方2米内不得有人,如两台打夯机在同一场地作业,要保持平行距离3m,前后距离10m。
