03大体积混凝土结构测温记录
- 格式:doc
- 大小:1.23 MB
- 文档页数:5
大体积混凝土结构测温记录表在建筑工程中,大体积混凝土结构的施工是一个关键环节,而对其温度的监测和记录则至关重要。
大体积混凝土由于其体积较大,水泥水化热释放集中,内部温升较快,如果不加以有效控制,容易产生温度裂缝,从而影响结构的安全性和耐久性。
因此,准确、及时地进行温度测量和记录是保证大体积混凝土施工质量的重要措施之一。
大体积混凝土结构测温记录表是用于记录混凝土在浇筑、养护过程中温度变化情况的重要文件。
它能够为施工人员提供直观的数据,以便及时调整养护措施,控制混凝土内部温度,防止裂缝的产生。
一、测温记录表的基本信息测温记录表通常包括以下基本信息:1、工程名称:明确记录该测温数据所属的具体工程项目。
2、施工部位:详细标注大体积混凝土结构所在的具体位置,如基础底板、桥墩等。
3、混凝土强度等级:说明所浇筑混凝土的强度等级。
4、混凝土配合比:列出混凝土中各种原材料的比例。
5、浇筑日期:记录混凝土开始浇筑的时间。
6、测温日期:每次进行温度测量的具体日期和时间。
二、测温点的布置为了全面、准确地了解大体积混凝土内部的温度分布情况,需要合理布置测温点。
测温点的布置应遵循以下原则:1、代表性:测温点应布置在混凝土结构中具有代表性的部位,如结构的中心、边缘、角部等。
2、均匀性:在混凝土结构的平面和立面上,测温点应均匀分布,以反映整个结构的温度变化。
3、深度分层:根据混凝土结构的厚度,在不同深度处布置测温点,一般可分为表面、中部和底部。
例如,对于厚度为 2 米的基础底板,可在表面下 01 米、10 米和 19 米处分别布置测温点。
三、测温设备和方法常用的大体积混凝土测温设备有热电偶测温仪和电子测温仪等。
热电偶测温仪是通过热电偶传感器将温度信号转换为电信号,再通过仪表进行显示和记录。
其优点是测量精度高,但安装较为复杂。
电子测温仪则采用数字式传感器,直接将温度值显示在仪器上,并可通过数据线将数据传输至计算机进行存储和分析。
大体积混凝土结构测温记录实例日期:2024年6月1日结构类型:大体积混凝土桥梁结构位置:XX省XX市XX桥测温点位置:桥梁混凝土A单元段测温设备:热敏电阻温度传感器测温时间间隔:每小时测量一次测温记录表:测量时间测点1 测点2 测点3 测点4 0:00 18.5°C19.2°C20.0°C20.5°C1:00 19.1°C19.5°C20.2°C20.8°C2:00 19.8°C20.5°C21.0°C21.4°C3:00 20.3°C21.0°C21.5°C21.9°C4:00 20.6°C21.3°C21.8°C22.2°C5:00 21.0°C21.6°C22.0°C22.5°C6:00 21.3°C22.0°C22.5°C22.8°C7:00 21.5°C22.3°C22.8°C23.1°C8:00 21.8°C22.6°C23.0°C23.4°C数据分析与结论:1.温度变化趋势:随着时间的推移,混凝土温度逐渐上升,呈现出良好的温度发展趋势。
2.测点之间的温度差异:在测量时间内,每个测点之间的温度差异较小,说明混凝土内温度分布较为均匀。
3.温度升高速率:通过温度变化曲线观察,可以看出下午4点至晚上8点之间,温度升高速率最快,这是因为日照和太阳辐射导致的混凝土受热最为迅速。
4.温度稳定性:从早上8点开始,温度变化趋势逐渐趋于平缓,表明混凝土达到了较为稳定的温度状态。
5.温度监测对养护质量的验证:根据混凝土养护规定,混凝土的养护期通常为28天。
大体积混凝土测温记录表一、测温结果应在以下范围中才使砼不易产生裂缝:✓混凝土浇筑体在入模温度基础上得温升值不宜大于50°C;✓混凝土浇筑块体得里表温差不宜大于25°C;✓混凝土浇筑体得降温速率不宜大于2.0°C/d;✓混凝土浇筑体表面与大气温差不宜大于20°C.二、根据混凝土浇注时温度变化得特点,系统设备作以下配置,一台DM6902数字温度仪一台,K型电偶(NICR—NIAL)传感器。
三、入模测温,每台班不少于2次。
配备专职测温人员,按两班考虑,对测温人员要进行培训与技术交底。
测温人员要认真负责,按时按孔测温,前3天每2小时测温1次,每昼夜不得少于4次,不得遗漏或弄虚作假。
测温记录要填写清楚、整洁,换班时要进行交底。
四、测温工作应连续进行,持续测温及混凝土强度达到时间,经技术部门同意后方可停止测温,一般宜连续监测15天左右。
五、测温时发现温度异常,应及时通知技术部门与项目技术负责人,以便及时采取相应措施。
六、承台分两次浇筑完成,每层测温组共分6组,每组三个测点,三个测点分别为底:距底部100~150MM;中:在浇筑厚度得中部;表:在距浇筑表面100~150MM部位。
具体位置见下面测点平面布置图片。
为了控制砼内外温差不超过25度,因此要做好混凝土测温,方法就是:在每个施工区域砼内部埋设测温管,测温管下口封闭(焊铁板),每个测温点埋设3条测温管,混凝土表面、中部、底部各一条.当砼浇筑后强度达到1、2Mpa能够上人,约8小时开始采用普通玻璃温度计测温。
8h—24h每2h/次;1d-3d每4h/次;3d-7d每8h/次;7d以上每1d/次。

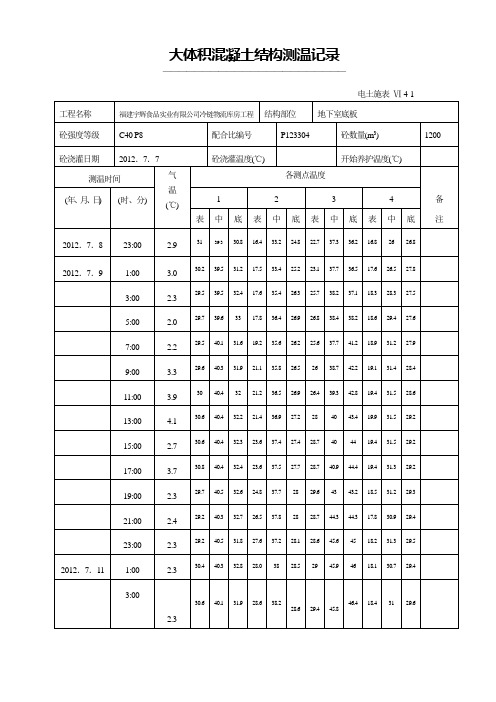

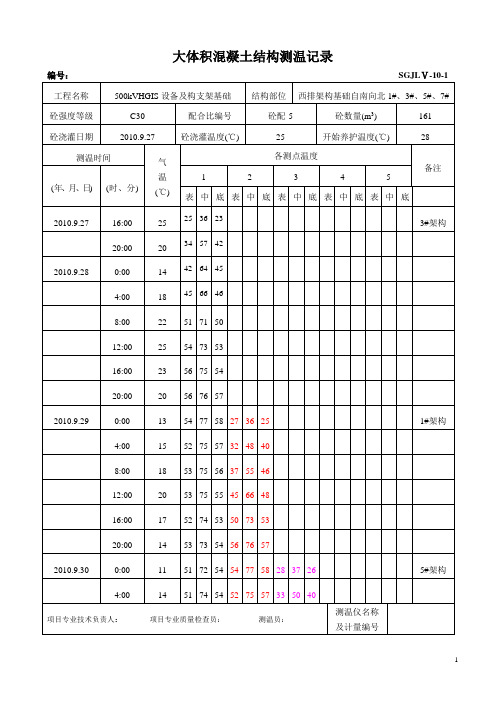

ﻫ测温组测温组测温组测温组测温组测温组大体积混凝土结构测温记录表。
大体积砼养护测温记录在建筑工程中,大体积砼的施工是一项具有挑战性的任务,其中养护和测温环节至关重要。
这不仅关系到砼结构的质量和耐久性,还直接影响到整个工程的安全性和稳定性。
下面,我将为您详细介绍大体积砼养护测温的相关内容以及记录的重要性。
一、大体积砼的特点大体积砼一般指混凝土结构物实体最小几何尺寸不小于 1m 的大体量混凝土,或预计会因混凝土中胶凝材料水化引起的温度变化和收缩而导致有害裂缝产生的混凝土。
其特点主要包括:1、混凝土用量大:由于结构尺寸较大,所需的混凝土量也相应较多。
2、水化热高:水泥在水化过程中会释放出大量的热量,而大体积砼由于混凝土量大,内部热量积聚不易散发,容易导致温度升高。
3、温度应力大:由于内外温差较大,会产生较大的温度应力,如果不加以控制,可能会导致混凝土开裂。
二、养护的目的和方法1、养护目的养护的主要目的是保持混凝土在适宜的温度和湿度条件下,使水泥充分水化,提高混凝土的强度和耐久性,同时减少混凝土的收缩和裂缝的产生。
2、养护方法(1)保湿养护:常用的方法是覆盖塑料薄膜、麻袋、草帘等,以防止混凝土表面水分蒸发过快。
(2)保温养护:在混凝土表面覆盖保温材料,如岩棉被、泡沫塑料板等,以减少混凝土内外温差。
三、测温的意义和要求1、测温意义通过对大体积砼内部温度的监测,可以及时了解混凝土内部温度的变化情况,以便采取相应的措施来控制温度,防止裂缝的产生。
2、测温要求(1)测温点的布置应具有代表性,能反映混凝土内部温度的分布情况。
一般在混凝土的上、中、下部位及边缘和中心分别设置测温点。
(2)测温时间间隔应根据混凝土的温升情况和环境温度来确定。
在混凝土浇筑后的前几天,测温间隔时间应较短,随着混凝土内部温度的逐渐稳定,测温间隔时间可以适当延长。
(3)测温仪器应准确可靠,常用的测温仪器有热电偶测温仪和电子测温仪等。
四、测温记录的内容和格式1、记录内容(1)测温时间:包括年、月、日、时、分。
大体积混凝土结构测温记录大体积混凝土在现代建筑工程中应用广泛,由于其体积较大,水泥水化热释放集中,内部温升快,如果不采取有效的温度控制措施,容易产生温度裂缝,影响结构的安全性和耐久性。
因此,对大体积混凝土结构进行测温记录是施工过程中非常重要的环节。
一、测温的目的和意义大体积混凝土结构测温的主要目的是掌握混凝土内部温度变化规律,及时发现温度异常情况,采取相应的温控措施,防止混凝土出现有害裂缝。
通过测温记录,可以了解混凝土在浇筑后的升温、降温速度和最高温度,评估混凝土的抗裂性能,为施工方案的优化提供依据。
二、测温设备和测点布置1、测温设备常用的测温设备有热电偶温度计、热敏电阻温度计等。
这些设备具有精度高、响应快、稳定性好等优点,能够满足大体积混凝土测温的要求。
2、测点布置测点的布置应具有代表性,能够反映混凝土结构内部温度的分布情况。
一般来说,在混凝土厚度方向上,应布置表面、中部和底部测点;在平面上,应根据结构的形状和尺寸,均匀布置测点。
对于重要部位和温度变化较大的区域,应适当加密测点。
三、测温时间和频率测温应从混凝土浇筑开始,直至混凝土内部温度稳定为止。
在混凝土浇筑后的前 3 天,测温频率应较高,一般每 2 小时测一次;3 天后,可适当降低测温频率,每 4 6 小时测一次。
当混凝土内部温度与环境温度之差小于 20℃时,可停止测温。
四、测温数据的记录和分析1、数据记录测温人员应认真记录每次测温的数据,包括测点位置、测量时间、温度值等。
数据记录应准确、清晰,便于后续的分析和处理。
2、数据分析对测温数据进行分析是判断混凝土温度变化是否正常的关键。
通过绘制温度时间曲线,可以直观地了解混凝土的升温、降温过程。
如果发现温度异常,应及时查找原因,并采取相应的措施。
例如,当混凝土内部温度过高时,可采取加强保温保湿养护、增加冷却水管通水流量等措施;当混凝土内部温度与表面温度之差过大时,可适当调整保温层的厚度,减小温差。
大体积混凝土测温记录表
一、测温结果应在以下范围中才使砼不易产生裂缝:
✓混凝土浇筑体在入模温度基础上的温升值不宜大于50°C;
✓混凝土浇筑块体的里表温差不宜大于25°C;
✓混凝土浇筑体的降温速率不宜大于2.0°C/d;
✓混凝土浇筑体表面与大气温差不宜大于20°C。
二、根据混凝土浇注时温度变化的特点,系统设备作以下配置,一台DM6902数字温度仪一台,K型电偶(NICR-NIAL)传感器。
三、入模测温,每台班不少于2次。
配备专职测温人员,按两班考虑,对测温人员要进行培训和技术交底。
测温人员要认真负责,按时按孔测温,前3天每2小时测温1次,每昼夜不得少于4次,不得遗漏或弄虚作假。
测温记录要填写清楚、整洁,换班时要进行交底。
四、测温工作应连续进行,持续测温及混凝土强度达到时间,经技术部门同意后方可停止测温,一般宜连续监测15天左右。
五、测温时发现温度异常,应及时通知技术部门和项目技术负责人,以便及时采取相应措施。
[此文档可自行编辑修改,如有侵权请告知删除,感谢您的支持,我们会努力把内容做得更好]。
大体积混凝土结构测温记录大体积混凝土在现代建筑工程中应用广泛,由于其体积大、水泥水化热释放集中,内部温度升高快,如果控制不当,容易产生温度裂缝,影响结构的安全性和耐久性。
因此,对大体积混凝土结构进行测温并做好记录,是施工过程中非常重要的环节。
一、测温的目的和意义大体积混凝土测温的主要目的是掌握混凝土内部温度的变化规律,及时发现可能出现的温度异常情况,采取有效的温控措施,预防温度裂缝的产生。
通过测温,可以了解混凝土在浇筑后的升温阶段、降温阶段和稳定阶段的温度分布情况,为施工提供科学依据,确保混凝土结构的质量。
二、测温设备和方法1、测温设备常用的大体积混凝土测温设备有热电偶测温仪、热敏电阻测温仪等。
热电偶测温仪具有测量精度高、响应速度快等优点,但安装较为复杂;热敏电阻测温仪则操作简便,成本较低。
2、测温点的布置测温点的布置应具有代表性,能反映混凝土结构内部不同部位的温度情况。
一般在混凝土的厚度方向,按照上、中、下位置布置测温点;在平面上,根据混凝土结构的形状和尺寸,均匀布置测温点。
测温点的间距不宜大于 5 米。
3、测温时间和频率测温应从混凝土浇筑完成后开始,持续到混凝土内部温度与环境温度之差小于 20℃为止。
在升温阶段,每 2 4 小时测温一次;在降温阶段,每 4 8 小时测温一次。
三、测温记录的内容和要求1、记录内容测温记录应包括测温时间、测温点位置、混凝土内部温度、混凝土表面温度、环境温度等信息。
2、记录要求测温记录应真实、准确、完整,字迹清晰,不得随意涂改。
记录应由专人负责,按时进行测量和记录。
四、测温数据的分析和处理1、数据分析对测温数据进行分析,绘制温度变化曲线,观察混凝土内部温度的升降情况、最高温度出现的时间和位置、内外温差等。
2、温度控制标准一般来说,混凝土内部最高温度不宜超过 75℃,内外温差不宜超过25℃。
如果超过控制标准,应及时采取温控措施。
3、处理措施当发现温度异常时,可以采取调整养护措施、加强保温保湿、通水冷却等方法来控制混凝土的温度。
大体积混凝土养护测温记载C 编号:施工现场安全施工注意事项1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。
2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。
4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。
不许私自用火,严禁酒后操作。
5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。
6、穿硬底鞋不得进行登高作业。
7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。
9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。
10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。
施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。
13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。
14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。
凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。
16、机械设备、机具使用,必须做到“定人、定机”制度;未经有关人员同意,非操作人员不得使用。
17、电动机械设备,必须有漏电保护装置和可靠保护接零,方可启动使用.18、未经有关人员批准,不得随意拆除安全设施和安全装置;因作业需要拆除的,作业完毕后,必须立即恢复。
