脚手架(钢管)现场进场质量验收记录
- 格式:doc
- 大小:36.00 KB
- 文档页数:2
脚手架验收记录范文一、验收目的为了确保脚手架的设计、搭建、使用等环节符合相关标准和要求,确保施工现场的安全和施工质量,进行脚手架的验收,以便及时发现和纠正问题,保障工程安全进行。
二、验收内容1.脚手架设计文件验收前,对脚手架的设计文件进行复核,包括设计图纸、计算书、报批文件等,确认设计文件符合规定,并与实际施工情况相符。
2.脚手架搭建(1)脚手架的基础安全检查脚手架基础的牢固性,是否规范、稳固,是否存在松散、塌陷等问题。
(2)脚手架的搭建过程检查脚手架的搭建过程是否规范、合理,确定是否符合安全要求。
(3)脚手架构件的质量和使用情况检查脚手架使用的构件的质量以及使用情况,包括立杆、水平杆、斜杆、连接件等,确认其材料符合标准,并且不存在明显的破损、变形等问题。
3.脚手架使用与维护(1)脚手架的使用者培训检查脚手架使用者是否经过培训,了解脚手架的使用方法、注意事项等。
(2)脚手架在使用中的安全措施检查脚手架使用中的安全措施是否到位,是否存在安全隐患。
包括工作平台的固定、扶手、防护网、安全带等的使用情况。
(3)脚手架的定期检查与维护检查脚手架是否进行了定期的检查与维护,以确保其在使用过程中的可靠性和稳定性。
4.脚手架拆除(1)脚手架拆除过程检查脚手架拆除过程是否规范,是否采取了适当的措施保证拆除安全。
(2)脚手架拆除后的安全状况检查脚手架拆除后的施工现场是否存在安全隐患,是否对原有建筑结构造成损害。
三、验收结果经过对脚手架的设计、搭建、使用与维护等方面进行检查和核实,确定脚手架符合相关标准和要求的,即验收合格。
如发现问题或存在不合格的情况,则通知相关责任方进行整改,并在整改完成后进行复验。
四、验收记录1.验收人员记录参与脚手架验收的人员姓名和职务,包括设计师、工程技术负责人、项目负责人、安全员等。
2.验收时间和地点记录脚手架验收的具体时间和地点。
3.验收过程和结果详细记录脚手架的验收过程和结果,包括设计文件复核情况、搭建过程检查情况、使用与维护情况等内容。
现场脚手架钢管质量验收记录
一、前言
为确保施工安全和施工质量,对现场脚手架钢管进行了质量验收,本文档对验收结果进行记录和,以备后续工作参考。
二、验收标准
1.钢管的尺寸、壁厚、重量符合设计要求;
2.钢管的表面无明显裂纹、划痕、凹痕和凸起;
3.钢管的外表面无麻点、坑洞、腐蚀和锈蚀;
4.钢管的表面渗透、外观质量符合国家标准。
三、验收过程
1. 验收时间
本次验收于2021年6月15日上午8:00进行。
2. 参与人员
•验收人员:XXX、XXX、XXX;
•供货方代表:XXX;
•监理方代表:XXX。
3. 验收方法
•对每一根钢管进行测量、目视、手摸、表面质量检查和渗透检测等方式进行全面检查;
•对不合格的钢管进行标识并通知供货方及时更换。
4. 验收结果
•钢管数量:200根;
•合格数量:198根;
•不合格数量:2根;
•不合格原因:外表面有轻微锈蚀。
5. 处理措施
•对不合格钢管进行标识,并通知供货方及时更换;
•确认符合标准的钢管合格后,对验收结果进行记录并随时更新。
四、
通过本次脚手架钢管的质量验收,充分保证了工程的顺利进行和工程质量的高标准。
全体参与人员应严格依照验收标准进行工作,加强对施工安全质量的监管,确保施工顺利、安全、高质量的进行。

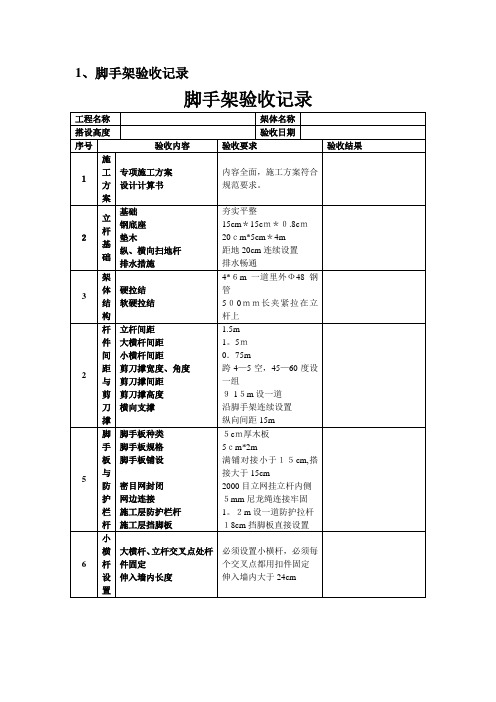

盘扣式钢管脚手架验收记录表
GDAQ209020106
验收记录
盘扣式钢管脚手架验收要求
- 确保验收人员了解盘扣式钢管脚手架的搭建和使用要求。
- 钢管规格应符合设计要求,表面应无明显损伤和缺陷。
- 检查钢管与接头的螺纹连接情况,确保连接牢固、无松动。
- 盘扣式钢管脚手架的搭建应符合相关安全规范,高度应满足
施工要求。
- 施工单位应按照相关规定进行脚手架的搭建和拆除,确保施
工过程中符合安全要求。
盘扣式钢管脚手架验收记录填写说明
- 验收日期:填写验收脚手架的日期。
- 验收人员:填写执行脚手架验收的人员姓名。
- 钢管规格:填写所使用的钢管规格。
- 规格、尺寸检查:勾选“√”表示脚手架的规格和尺寸符合要求。
- 表面质量检查:勾选“√”表示脚手架的表面质量符合要求。
- 螺纹连接检查:勾选“√”表示脚手架的螺纹连接牢固、无松动。
- 脚手架高度:填写脚手架的高度,确保满足施工要求。
- 施工单位:填写进行脚手架搭建的施工单位名称。
- 备注:填写其他需要备注的信息。
请按要求填写相应的信息,并确保记录准确无误。
钢管外脚手架验收、移交记录工程名称凤凰湖国际社区一期施工单位成都市第五建筑工程公司设施移交单位设施接受单位移交部位或设施移交单位意见:接受单位验收意见:移交单位安全员接受单位安全员移交单位负责人接受单位负责人移交日期年月日接受日期年月日施工单位意见:负责人:日期:年月日注:1.凡施工中甲单位的安全防护设施或设备,由乙单位在施工中使用时,或由乙单位委托甲单位搭设的安全防护设施及提供的设备时,必须办理交接验收记录。
2.移交单位的安全防护设施或设备,必须符合防护标准规定的要求。
接收单位在验收合格接受后,施工中必须保持安全设施或设备的完好。
工程名称景怡西苑三组团A19栋施工单位中国对外建设总公司设施移交单位设施接受单位中国对外建设总公司景怡西苑三组团三区项目部移交部位或设施2层~3层扣件式钢管外脚手架交接验收接受单位验收意见:移交单位意见:1层~2层落地扣件式钢管外脚手架搭设完成,经自检验收,符合扣件式钢管脚手架安全技术规范要求。
验收合格,提请交接验收!移交单位安全员接受单位安全员移交单位负责人接受单位负责人移交日期年月日接受日期年月日施工单位意见:在使用过程中必须保持脚手架及防护设施、设备的完好。
若有异常,应向项目部反映,及时排除隐患,确保安全。
同意使用负责人:日期:年月日注:1.凡施工中甲单位的安全防护设施或设备,由乙单位在施工中使用时,或由乙单位委托甲单位搭设的安全防护设施及提供的设备时,必须办理交接验收记录。
2.移交单位的安全防护设施或设备,必须符合防护标准规定的要求。
接收单位在验收合格接受后,施工中必须保持安全设施或设备的完好。
工程名称景怡西苑三组团A19栋施工单位中国对外建设总公司设施移交单位设施接受单位中国对外建设总公司景怡西苑三组团三区项目部移交部位或设施3层~4层扣件式钢管外脚手架交接验收接受单位验收意见:移交单位意见:1层~2层落地扣件式钢管外脚手架搭设完成,经自检验收,符合扣件式钢管脚手架安全技术规范要求。
脚手架验收记录
一、验收前准备工作
1.1 人员准备
验收人员应包括建造师和安全工程师。
1.2 环境准备
验收时间应选择在光线好、天气晴朗、没有风、没有人员活动的时间段,以保证验收的准确性。
1.3 验收工具准备
验收工具应包括钢尺、手电筒、激光等,以便对搭建情况进行全面的检查。
二、验收内容
2.1 质量验收
对搭建材料进行检查,所有材料应符合国家标准并且符合建筑施工规范要求。
同时,对搭建的脚手架进行全面检查,确保搭建牢固、平整、无歪斜倾斜。
2.2 安全验收
对脚手架的立杆、横杆、斜杆、连接件、踏板和悬挂安全保护装置进行检查。
脚手架上应设置易操作的登高和下降设施。
2.3 环境验收
对脚手架周边的环境进行检查评估,要求脚手架周围安全通畅,出入口设置合理,没有垃圾和杂物。
2.4 管理验收
对脚手架建设的图纸、方案、施工技术措施、资料手续、安全生产控制、监理报告和验收记录进行查看,核对是否符合要求。
三、验收结果
根据上述验收内容,针对脚手架的质量、安全、环境以及管理等方面进行全面评估,并出具验收评估报告。
如发现问题或隐患,在验收报告中明确写明并提出整改要求。
四、验收后工作
根据验收报告对存在的问题和隐患进行整改并记录,已整改完成的问题在验收记录上加以注明,并进行再次验收。
如再次验收合格,方可进行后续施工工作。
同时,验收报告应加盖监理、建设单位和承建单位的章和签字。
五、
脚手架作为建筑施工作业平台的重要组成部分,发挥着极为重要的作用。
脚手架建设的验收评估工作是确保建筑施工安全和质量的重要一环,必须高度重视。

脚手架(扣件)现场进场质量验收记录施工现场:湘永矿业有限公司棚户区治理花果山小区二期建安工程22#栋
脚手架(扣件)现场进场质量验收记录施工现场:湘永矿业有限公司棚户区治理花果山小区二期建安工程22#栋
脚手架(扣件)现场进场质量验收记录
脚手架(扣件)现场进场质量验收记录
脚手架(扣件)现场进场质量验收记录施工现场:湘永矿业有限公司棚户区治理花果山小区二期建安工程22#栋
脚手架(扣件)现场进场质量验收记录施工现场:湘永矿业有限公司棚户区治理花果山小区二期建安工程22#栋
脚手架(扣件)现场进场质量验收记录施工现场:湘永矿业有限公司棚户区治理花果山小区二期建安工程22#栋。
脚手架工程验收资料记录脚手架验收记录施工单位:工程名称:日期:专职安全生产管理人员(章):扣件式钢管落地脚手架搭设验收表施工单位:工程名称:已搭设高度:资料检查:检查脚手架搭设是否与专项施工方案编制内容及要求相符。
验算专项方案结果。
审核方案是否经施工总承包单位技术负责人、XXX。
H>50m时,需有专家论证意见。
安全技术交底符合要求。
特种作业人员持证上岗情况。
现场检查:基础平整、夯实、有排水措施。
立杆基础应设置底座、垫板。
有纵、横向扫地杆,按纵上、横下设置在立杆上,纵向扫地杆距立杆底端不大于200mm处连续设置。
立杆除顶层顶部外不得采用搭接。
杆件连接:剪刀撑搭接长度不小于1m,不少于3个扣件固定,各杆件伸出扣件大于100mm,对接扣件交错布置,拧紧扭力矩40~65N·m。
刚性连接,H≥24m二步三跨,H<24m 三步三跨。
连墙件应从架体底层第一步纵向水平杆处开始设置或采取其他可靠措施固定。
作业层满铺脚手板。
作业层脚手板下应采用安全平网兜底,以下每隔10m应用安全平网封闭。
架体封闭作业层1.2m处设上栏杆,中栏杆居中设置,挡脚板≥180mm。
作业层里排架体与建筑物楼板之间>15cm应采用脚手板或安全平网封闭。
架体稳定:H≤24m,剪刀撑两端设置且净间距≤15m;H >24m,剪刀撑全高全长连续设置,剪刀撑拐角及中间每隔6跨距设置之字型横向斜撑,剪刀撑宽度不小于4跨且不应小于6米,斜杆与地面倾角应在45º~60º之间,架体高宽比不易大于2.模板支架、缆风绳、泵送混凝土的输送管等,不得固定在脚手架上。
卸料平台自成受力系统,不得与脚手架连接。
横向水平杆在立杆与纵向水平杆交点处必须设置,并且无缺漏。
作业层按铺设脚手板需要增加设置横向水平杆。
扣件有复试检测报告,应采用外径48.3±0.5 mm,壁厚3.6±0.36mm的钢管,无弯曲、裂纹、压扁、锈蚀,扣件不脆裂,扭力矩40~65N·m。
