输变电工程标准工艺应用图册(2013年版)2013年4月概述第1章编制的总体情况1.1编制意义和目的为加强国家电网公司输变电工程施工工艺管理,提升工程建设安全质量和工艺水平,国家电网公司印发了《国家电网公司关于进一步提高工程建设安全质量和工艺水平的决定》,并于2011年正式发布了《国家电网公司输变电工程标准工艺》成果体系(以下简称“标准工艺”)。
随后,国家电网公司组织、制定了《国家电网公司输变电工程施工工艺管理办法》,明确了通过“标准工艺”的研究制定、推广应用、持续完善,加大成熟施工技术的应用与交流,不断推动输变电、施工技术进步,促进质量工艺水平的持续提升。
为响应国家电网公司提升电网建设和发展质量,落实国家电网公司基建安全质量理念和各项要求,实施“质量强网”的号召,公司高度重视标准工艺的研究和应用工作,抽调精兵强将,精心组织、扎实推进标准化工艺的研究及应用工作。
在国家电网公司发布的《国家电网公司输变电工程标准工艺(三):工艺标准库》`(2012版)基础上结合电网建设实际分析、研究、筛选,编制适用于工程特点的工艺标准库。
将国家电网公司“质量强网”精神落到实处。
1.2编制原则本次《输变电工程标准工艺应用图册》(2013年版)的编制原则是:安全可靠、工艺先进、保护环境、控制成本、提高效率。
着重处理和解决标准工艺的继承性、统一性、适应性、先进性、可靠性、和经济性及其相互之间的辩证统一关系。
继承性:《国家电网公司输变电工程标准工艺(三):工艺标准库》(2012年版)做了广泛的调研,采用了很多先进、合理的工艺,取得了较好的使用效果,我们积极吸取了其优秀成果。
统一性:本次我们编制的《输变电工程标准工艺应用图册》(以下简称“标准工艺应用图册”),由单位统一思想、整体规划,做到了编制原则的统一。
适应性:本标准工艺应用图册,充分考虑了北京地区实际情况及工程特点,满足了本地区工程建设需要,具有较强的适用性。
先进性:在充分吸取《国家电网公司输变电工程标准工艺(三):工艺标准库》(2012年版)先进成果的基础上,本“标准工艺应用图册”以现行的规程规范、施工工艺为依据,积极优化、注重环保和成本控制。

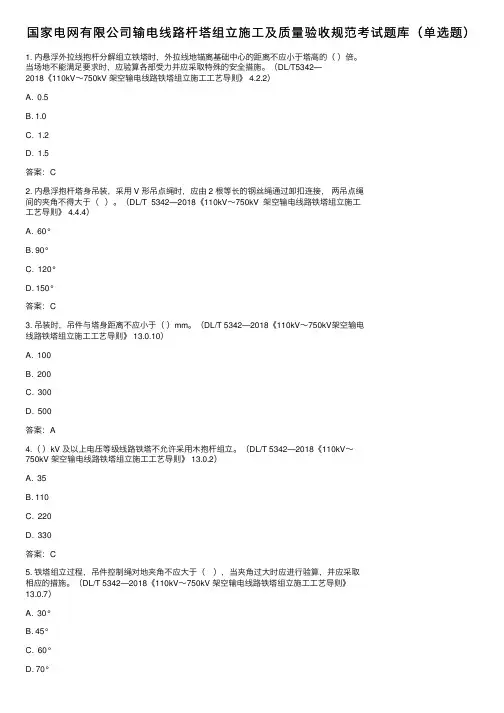

国家电⽹有限公司输电线路杆塔组⽴施⼯及质量验收规范考试题库(单选题)1. 内悬浮外拉线抱杆分解组⽴铁塔时,外拉线地锚离基础中⼼的距离不应⼩于塔⾼的()倍。
当场地不能满⾜要求时,应验算各部受⼒并应采取特殊的安全措施。
(DL/T5342—2018《110kV~750kV 架空输电线路铁塔组⽴施⼯⼯艺导则》 4.2.2)A. 0.5B. 1.0C. 1.2D. 1.5答案:C2. 内悬浮抱杆塔⾝吊装,采⽤ V 形吊点绳时,应由 2 根等长的钢丝绳通过卸扣连接,两吊点绳间的夹⾓不得⼤于()。
(DL/T 5342—2018《110kV~750kV 架空输电线路铁塔组⽴施⼯⼯艺导则》 4.4.4)A. 60°B. 90°C. 120°D. 150°答案:C3. 吊装时,吊件与塔⾝距离不应⼩于()mm。
(DL/T 5342—2018《110kV~750kV架空输电线路铁塔组⽴施⼯⼯艺导则》 13.0.10)A. 100B. 200C. 300D. 500答案:A4.()kV 及以上电压等级线路铁塔不允许采⽤⽊抱杆组⽴。
(DL/T 5342—2018《110kV~750kV 架空输电线路铁塔组⽴施⼯⼯艺导则》 13.0.2)A. 35B. 110C. 220D. 330答案:C5. 铁塔组⽴过程,吊件控制绳对地夹⾓不应⼤于(),当夹⾓过⼤时应进⾏验算,并应采取相应的措施。
(DL/T 5342—2018《110kV~750kV 架空输电线路铁塔组⽴施⼯⼯艺导则》13.0.7)A. 30°B. 45°答案:B6. 当采⽤辅助抱杆整体起⽴⼈字抱杆,辅助抱杆长度宜取⼈字抱杆长度的()。
(DL/T 5342—2018《110kV~750kV 架空输电线路铁塔组⽴施⼯⼯艺导则》 6.2.8)A. 1/2B. 2/5C. 3/5D. 1/3答案:A7. 倒落式抱杆整体组塔时,当铁塔顶部吊离地⾯()mm 时,应停⽌牵引,并对铁塔及组⽴的各个系统再次进⾏检查。
国家电网公司输变电工程标准工艺一、公司输变电工程标准工艺1.首先,要针对大型电力项目,制定电网公司的《输变电工程施工标准》。
2.其次,在施工中,必须保证每个设备的安装质量,安全性以及各项运行参数的正常操作。
3.在输变电工程施工时,需要严格执行公司规定的安装依据,特别是对钢结构、外墙板及其他金属系统等要求十分严格。
4.施工时,必须遵循公司施工规范,从原料、选型、设计、施工、调试等方面,全程保障施工质量,并确保输电线路和设备的安全使用。
5.在施工过程中,应加强安全文明施工管理,严格执行施工许可证的有关规定,并定期对施工现场进行安全检查。
6.施工过程中,应遵循国家和行业的有关法规,做到安装技术正确,设备操作安全,避免安全事故的发生,保障输变电工程的安全、稳定运行。
7.调试工作要求必须符合国家有关规定,严格按照电力系统质量标准,执行综合调试工程技术规范,保证输变电工程工程质量。
二、电网公司输变电工程施工质量控制1.在电力项目施工中,要做好全过程质量管理,包括进场检查、安装检查、调试检查等阶段。
2.在施工过程中,要定期对设备的检测,保证其安全可靠的运行,避免在工作过程中出现任何不正常情况。
3.重要设备部门,必须经过专业技术人员的实地考察,以确保工程质量。
4.要做到质量管控,有必要建立一套完善的质量检查制度,重点把握重要设备的理论设计和安装工艺等。
5.同时,要对施工进行定期监督检查,对施工中发现的问题,及时时采取有效措施,以保障工程的质量和安全。
三、公司输变电工程检验1.公司的输变电工程完成后,必须经过专业人员的检验,以确保工程的质量。
2.检验活动要按照公司标准和国家有关规定,进行设备和线路的安全检查,保证安全标准的符合性。
3.检验时,应采取实地调试、安全检查、运行环境检查等各项措施,以便能够发现工程存在的缺陷。
4.最后,完成检验后,要及时填写检验报告,将结果提交公司审核保存,以确保工程的质量和安全性。

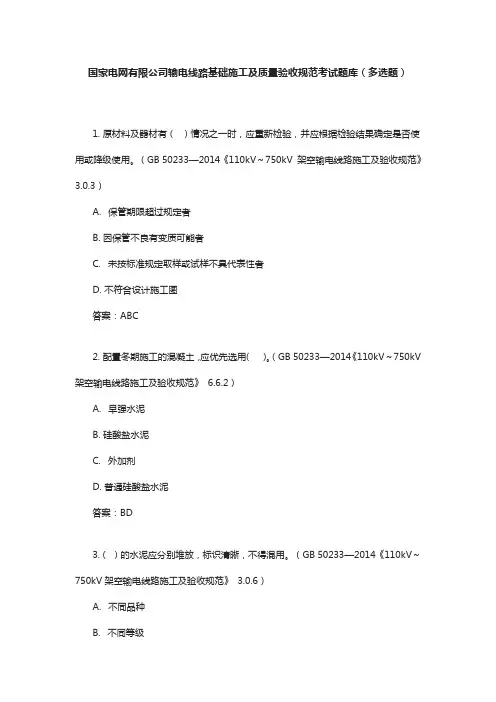

国家电网有限公司输电线路基础施工及质量验收规范考试题库(多选题)1.原材料及器材有()情况之一时,应重新检验,并应根据检验结果确定是否使用或降级使用。
(GB50233—2014《110kV~750kV架空输电线路施工及验收规范》3.0.3)A.保管期限超过规定者B.因保管不良有变质可能者C.未按标准规定取样或试样不具代表性者D.不符合设计施工图答案:ABC2.配置冬期施工的混凝土,应优先选用()。
(GB50233—2014《110kV~750kV 架空输电线路施工及验收规范》6.6.2)A.早强水泥B.硅酸盐水泥C.外加剂D.普通硅酸盐水泥答案:BD3.()的水泥应分别堆放,标识清晰,不得混用。
(GB50233—2014《110kV~750kV架空输电线路施工及验收规范》3.0.6)A.不同品种B.不同等级C.不同厂家D.不同批号答案:ABCD4.水泥进场时应对()或散装仓号、出厂日期等进行检查。
(GB50233—2014《110kV~750kV架空输电线路施工及验收规范》3.0.7)A.水泥品种B.强度等级C.包装D.数量答案:ABC5.水泥进场时应对其()及其他必要的性能指标进行复检。
(GB50233—2014《110kV~750kV架空输电线路施工及验收规范》3.0.7)A.水泥品种B.强度C.安定性D.凝结时间答案:BCD6.钢筋应平直、无损伤,表面不得有()。
(GB50204—2015《混凝土结构工程施工质量验收规范》5.2.4)A.裂纹C.颗粒状D.片状老锈答案:ABCD7.钢筋安装时,受力钢筋的()必须符合设计要求。
(GB50204—2015《混凝土结构工程施工质量验收规范》5.5.1)A.长度B.牌号C.规格D.数量答案:BCD8.钢筋电弧焊焊接接头焊缝外观质量检验标准要求,()。
(DL/T5168—2016《110kV~750kV架空输电线路施工质量检验及评定规程》4.1.2)A.无裂纹、无气孔B.无夹渣C.咬边深度不大于0.5mmD.焊缝表面平整,无焊瘤答案:ABCD9.钢筋电弧焊焊接接头焊缝外观质量检验标准:焊缝表面应()。
《国家电网公司输变电工程施工工艺管理办法》国家电网基建〔2011〕1752号第一章总则第一条为全面落实国家电网公司关于强化工程建设安全质量和工艺管理的工作要求,持续提升施工工艺水平和工程质量水平,以电网建设质量的提高,促进公司发展质量的提升,特制定本办法。
第二条公司通过“标准工艺”的研究制定、推广应用、持续完善,加大成熟施工技术的应用与交流,不断推动输变电施工技术进步,促进质量工艺水平的持续提升。
第三条本办法所称“标准工艺”是广义施工工艺的一部分,包括工艺标准、施工要点、观感质量等要素,是公司结合输变电工程建设管理实践,按照全寿命周期质量管理要求,对现阶段施工工艺的总结、优选。
“标准工艺”成果是《国家电网公司输变电工程工艺标准库》、《国家电网公司输变电工程典型施工方法》等内容的集成,代表公司当前输变电工程先进施工工艺水平。
第四条公司对“标准工艺”实行统一制定、强制应用.除公司统一组织开展的工艺创新工作外,符合“标准工艺”应用条件的施工作业需严格执行公司统一发布的“标准工艺",各单位不再另行制定施工工艺标准。
第五条公司对“标准工艺”应用率及应用效果进行目标管理。
本办法所称的“标准工艺”应用率,对单个工程项目是指该项目应用“标准工艺”的数量占“工艺标准库”中本项目可引用的“标准工艺类别”所列数量的比例,对某一单位则指该单位某一阶段所有投产项目“标准工艺”应用率的算术平均值。
第六条本办法适用于公司及所属单位投资建设的 110(66)千伏及以上输变电工程(含新建、改建、扩建项目),35千伏及配电网工程可参照执行.第二章管理职责与工作责任第七条公司基建部负责公司系统的施工工艺归口管理:一、负责公司系统输变电工程施工工艺管理的指导、推广、考核等工作。
二、负责组织开展施工工艺标准化研究和“标准工艺”编制工作,定期发布和更新“标准工艺”成果。
三、结合“标准工艺”样板工程评选、项目管理流动红旗竞赛、质量检查等工作,对网省公司施工工艺的应用情况进行检查、评价。

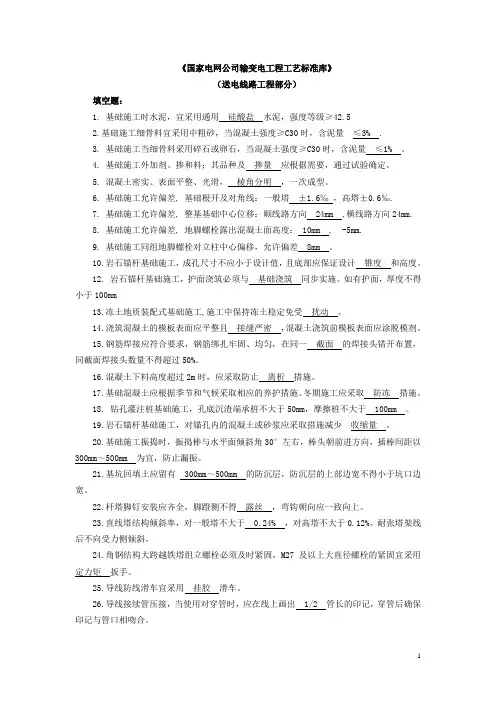

《国家电网公司输变电工程工艺标准库》(送电线路工程部分)填空题:1. 基础施工时水泥,宜采用通用硅酸盐水泥,强度等级≥42.52.基础施工细骨料宜采用中粗砂,当混凝土强度≥C30时,含泥量≤3% .3. 基础施工当细骨料采用碎石或卵石,当混凝土强度≥C30时,含泥量≤1% 。
4. 基础施工外加剂、掺和料;其品种及掺量应根据需要,通过试验确定。
5. 混凝土密实、表面平整、光滑,棱角分明,一次成型。
6. 基础施工允许偏差, 基础根开及对角线:一般塔±1.6‰,高塔±0.6‰.7. 基础施工允许偏差, 整基基础中心位移:顺线路方向 24mm ,横线路方向24mm.8. 基础施工允许偏差, 地脚螺栓露出混凝土面高度: 10mm , -5mm.9. 基础施工同组地脚螺栓对立柱中心偏移,允许偏差 8mm 。
10.岩石锚杆基础施工,成孔尺寸不应小于设计值,且底部应保证设计锥度和高度。
12. 岩石锚杆基础施工,护面浇筑必须与基础浇筑同步实施。
如有护面,厚度不得小于100mm13.冻土地质装配式基础施工,施工中保持冻土稳定免受扰动。
14.浇筑混凝土的模板表面应平整且接缝严密,混凝土浇筑前模板表面应涂脱模剂。
15.钢筋焊接应符合要求,钢筋绑扎牢固、均匀,在同一截面的焊接头错开布置,同截面焊接头数量不得超过50%。
16.混凝土下料高度超过2m时,应采取防止离析措施。
17.基础混凝土应根据季节和气候采取相应的养护措施。
冬期施工应采取防冻措施。
18. 钻孔灌注桩基础施工,孔底沉渣端承桩不大于50mm,摩擦桩不大于 100mm 。
19.岩石锚杆基础施工,对锚孔内的混凝土或砂浆应采取措施减少收缩量。
20.基础施工振捣时,振捣棒与水平面倾斜角30°左右,棒头朝前进方向,插棒间距以300mm~500mm 为宜,防止漏振。
21.基坑回填土应留有 300mm~500mm 的防沉层,防沉层的上部边宽不得小于坑口边宽。

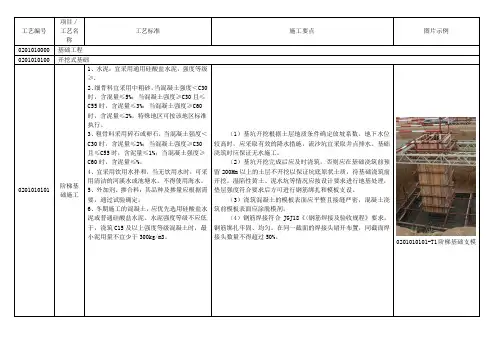

工艺编号项目/工艺名称工艺标准施工要点图片示例020******* 基础工程020******* 开挖式基础020******* 阶梯基础施工1、水泥:宜采用通用硅酸盐水泥,强度等级≥.2、细骨料宜采用中粗砂,当混凝土强度<C30时,含混量≤5%;当混凝土强度≥C30且≤C55时,含泥量≤3%;当混凝土强度≥C60时,含泥量≤2%。
特殊地区可按该地区标准执行。
3、粗骨料采用碎石或卵石,当混凝土强度<C30时,含泥量≤2%;当混凝土强度≥C30且≤C55时,含泥量≤1%;当混凝土强度≥C60时,含泥量≤%。
4、宜采用饮用水拌和,当无饮用水时,可采用清洁的河溪水或池塘水。
不得使用海水。
5、外加剂、掺合料;其品种及掺量应根据需要,通过试验确定。
6、冬期施工的混凝土,应优先选用硅酸盐水泥或普通硅酸盐水泥。
水泥强度等级不应低于,浇筑C15及以上强度等级混凝土时,最小泥用量不宜少于300kg/m3。
(1)基坑开挖根据土层地质条件确定放坡系数。
地下水位较高时,应采取有效的降水措施,流沙坑宜采取井点排水。
基础浇筑时应保证无水施工。
(2)基坑开挖完成后应及时浇筑,否则应在基础浇筑前预留200Mm以上的土层不开挖以保证坑底原状土质,待基础浇筑前开挖。
湿陷性黄土、泥水坑等情况应按设计要求进行地基处理,垫层强度符合要求后方可进行钢筋绑扎和模板支设。
(3)浇筑混凝土的模板表面应平整且接缝严密,混凝土浇筑前模板表面应涂脱模剂。
(4)钢筋焊接符合JGJ18《〈钢筋焊接及验收规程》要求,钢筋绑扎牢固、均匀。
在同一截面的焊接头错开布置,同截面焊接头数量不得超过50%。
020*******-T1阶梯基础支模020******* 阶梯基础施工7.地脚螺栓及钢筋规格、数量应符合设计要求且制作工艺良好。
8.混凝土密实,表面平整、光滑,棱角分明,一次成型。
9.允许偏差:1)基础埋深:100Mm,0Mm。
2)立柱及各底座座断面尺寸:%3)钢筋保护层厚度:-5Mm。

输变电工程标准工艺调考答题一、单选题(一)公共题1、《国家电网公司输变电工程施工工艺管理办法》于(B )发布实施.A、2011年1月B、2011年11月C、2010年12月D、2012年3月2、业主项目部、监理项目部、施工项目部( B )至少召开一次质量工作例会,A、每季度B、每月C、每旬D、每周3、开工前B组织施工图设计交底和会检,必要时可邀请设计、施工专家参加会检工作.A、建设单位B、业主项目部C、监理项目部D、施工项目部4、国家电网公司输变电工程施工工艺管理办法规定,(C)在创优策划文件中编制“标准工艺应用及施工工艺创新策划" 专篇,A、业主项目部B、监理项目部C、施工项目部D、工程参建各方5、按照优质工程管理办法规定,工程项目开工前,工程建设管理单位必须制定工程建设创优规划,各参建单位均应制定创优实施细则,按照(C)的理念,全过程开展工程创优活动.A、“合理成优”B、“优质工程”C、“一次成优”D、“质量先行”6、工程开工前,施工承包商对施工项目部进行(A)全员交底, 监理承包商对监理项目部进行《监理规划》全员交底, 明确质量保证措施和技术要求.A、《施工组织设计》B、《创优实施细则》C、《创优规划》D、《“标准工艺应用及施工工艺创新策划"》7、110 (66)千伏及以上新建变电站工程或折单长度在(B )以上的输电线路工程项目,均应进行达标投产考核。
A、15kmB、20 kmC、25 kmD、30 km8、工程项目达标投产考核期为工程建设期间及投产后(B)个月A、2B、3C、4D、19、公司系统监理、施工企业对新录用人员应进行不少于(?)的质量教育培训,经考试合格后方可上岗工作。
A、20个课时B、30个课时C、40个课时D、50个课时10、质量通病防治由(A)负责组织实施,参建各方质量责任主体应按各自职责履行本措施.A、建设管理单位B、业主项目部C、监理项目部D、施工项目部(二)土建部分1、深层搅拌机施工当搅拌机下沉时,不宜,当遇到较硬土层下沉太慢时,方可适当冲水,但应严格控制冲水量,以免影响桩身强度。
规章制度编码:国网(基建/3)186-2015国家电网公司输变电工程标准工艺管理办法第一章总则第一条为全面深化应用标准工艺,持续提升输变电工程质量和工艺水平,全面创建优质工程,依据《国家电网公司基建质量管理规定》等制度,制定本办法。
第二条本办法所称标准工艺,是对公司输变电工程质量管理、工艺设计、施工工艺和施工技术等方面成熟经验、有效措施的总结与提炼而形成的系列成果,由输变电工程“工艺标准库”、“典型施工方法”、“标准工艺设计图集”等组成,经公司统一发布、推广应用。
标准工艺具有技术先进、安全可靠、经济适用、便于推广等特点,是工程项目开展施工图工艺设计、施工方案制定、施工工艺选择等相关工作的重要依据。
第三条公司依据“统一研究、集中发布、全面推广、严格考核”的原则进行标准工艺全过程管理。
第四条本规定适用于公司建设管理的35千伏及以上输变电工程(含新建变电站同期配套10千伏出线工程)的标准工艺管理,其他工程参照执行。
第二章职责分工第五条国网基建部管理职责(一)负责公司系统输变电工程标准工艺的归口管理。
(二)负责组织开展标准工艺的深化研究、成果发布。
(三)指导标准工艺应用与实施工作。
对省公司级单位标准工艺的应用管理情况进行检查、评价、考核。
(四)负责组织标准工艺应用培训,组织召开标准工艺研究与应用现场交流会,总结、推广工作经验。
第六条省公司级单位(包括省(直辖市、自治区)电力公司和公司直属建设公司,以下同)基建管理部门管理职责(一)负责所辖区域标准工艺应用管理工作。
(二)在年度质量管理策划方案中编制标准工艺应用专篇,明确标准工艺管理目标及措施。
(三)负责对建设管理单位(负责具体工程项目建设管理的省公司级单位、地市供电企业、县供电企业,以下同)标准工艺实施管理的督导、检查、考核工作,负责组织在本单位投资或建设管理的输变电工程中全面应用标准工艺。
(四)负责组织标准工艺应用培训,组织召开标准工艺研究与应用现场交流会,总结、推广工作经验。
艺名称020******* 基础工程020******* 开挖式基础020******* 阶梯基础施工(1)水泥。
宜采用通用硅酸盐水泥,强度等级≥42.5。
(2)细骨料宜采用中砂,当混凝土强度≤C25时,含泥量≤5%(对有抗冻、抗渗或其他特殊要求的,含泥量≤30%),泥块含量≤2.0%(对有抗冻、抗渗或其他特殊要求的,泥块含量≤1.0%);当混凝土强度≥C30且≤C55时,含泥量≤3%,泥块含量≤1.09%;当混凝土强度≥C60时,含泥量≤2%,泥块含量≤0.5%。
(3)粗骨料采用碎石或卵石,当混凝土强度≤C25时,含泥量≤2% (对有抗冻、抗渗或其他特殊要求的,含泥量≤1.0%)、泥块含量≤0.7%(对有抗冻、抗渗或其他特殊要求的,泥块含量≤0.5%);当混凝土强度≥C30且≤C55时,含泥量≤1%,泥块含量≤0.5%;当混凝土强度≥C60时,含泥量≤0.5泥块含量≤0.2%。
(4)宜采用饮用水或经检测合格的地表水、地下水、再生水拌和及养护,不得使用海水(5)外加剂、掺合料。
其品种及掺量应根据需要,通过试验确定。
(1)基坑开挖前应做好对塔位中心桩的保护措施,对于施工中不便于保留的中心桩,应在基础外围设置辅助桩,保留原始记录,基础浇筑完成后,应及时恢复中心桩(2)基坑开挖根据土层地质条件确定放坡系数,根据地形、地质条件,优选挖掘机进行机械开挖。
地下水位较高时,应采取有效的降水措施,流沙坑宜采取井点排水。
基础浇筑时应保证无水施工。
3)基坑开挖完成后应及时浇筑。
湿陷性黄土、泥水坑等情况应按设计要求进行地基处理垫层强度符合要求后方可进行钢筋绑扎和模板支设。
(4)浇筑混凝土的模板表面应平整且接缝严密,混凝土浇筑前模板表面应涂脱模剂(5)钢筋加工符合GB50204《混凝土结构工程施工质量验收规范》要求,钢筋箍筋、拉筋的末端应按设计要求做弯钩,弯钩的弯折角度、弯折后平直段长度应符合标准规定。
钢筋连接符合JGJ18《钢筋焊接及验收规程》和JGJ107《钢筋机械连接技术规程》要求,在同一连接区段内的接头错开布置,接头数量不得超过50%。
输变电工程标准工艺2016摘要:一、国家电网公司输变电工程标准工艺概述二、输变电工程标准工艺的具体内容三、输变电工程标准工艺的设计图集四、输变电工程标准工艺的应用范围及意义正文:一、国家电网公司输变电工程标准工艺概述国家电网公司输变电工程标准工艺是一套为提升工程建设质量和工艺水平而编制的标准化管理体系。
该体系总结了国家电网公司基建部多年的工程建设经验和质量管理成果,以图文并茂的形式详细阐述了输变电工程的各类施工方法和工艺标准。
二、输变电工程标准工艺的具体内容输变电工程标准工艺主要包括以下方面:1.典型施工方法演示光盘:包括座地式双摇臂外拉线抱杆分解组塔典型施工方法、动力伞展放初导绳典型施工方法、直升机展放初导绳典型施工方法、绕牵法”张力展放导引绳典型施工方法、导地线液压压接典型施工方法、opgw 展放及接续典型施工方法、断路器安装典型施工方法等。
2.标准工艺设计图集:包括变电工程部分和输电线路部分,涵盖了变电土建工程、输电线路工程的设计和施工细节。
3.工艺标准库:收集了各类输变电工程的工艺标准和规范,为工程设计和施工提供参考依据。
三、输变电工程标准工艺的设计图集输变电工程标准工艺设计图集是基于国家标准和行业规范,结合国家电网公司实际工程需要编制的一套图集。
它包括变电土建工程部分和输电线路部分,详细阐述了各类工程的设计和施工要求。
变电土建工程部分主要包括建筑内墙面、窗台、建筑内楼地面、建筑顶棚、楼梯、建筑外墙面、踏步等内容。
输电线路部分主要包括输电线路的设计、施工、验收等环节的详细要求。
四、输变电工程标准工艺的应用范围及意义输变电工程标准工艺的应用范围主要涵盖国家电网公司所属的各类输变电工程项目。
实施标准工艺,可以有效提高工程建设质量,降低工程成本,提升工程安全水平,对推动我国电力事业发展具有重要意义。
目录1. 编制目的 (1)2. 编制依据 (1)3. 工程概况和特点 (2)3.1工程概况 (2)3.2工程特点 (2)4. 项目部“标准工艺”实施岗位职责 (3)4.1管理网络 (3)4.2土建项目部实施“标准工艺”的岗位职责 (4)5.“标准工艺”识别策划 (7)5.1“标准工艺”应用策划 (8)5.2“标准工艺”改进策划 (13)5.3“标准工艺”创新策划 (16)6.“标准工艺”实施措施 (16)6.1宣传动员 (16)6.2学习、培训 (16)6.3实施推进 (17)6.4评价与改进 (20)7. 标准工艺应用总结、提高 (20)1. 编制目的为将淮南~南京~上海工程泰州变电站工程建设成为全面应用“标准工艺”的优质工程,深化应用重点推广、考核的标准工艺,提高输变电工程建设质量,完善规范性、继承性、稳定性工艺质量保障体系,提升和创新标准工艺要求,做到质量目标明确,组织职责清晰,过程控制落实到位,特制定本实施细则。
2. 编制依据国网公司文件:《国家电网公司输变电工程标准工艺施工工艺示范手册》《国家电网公司输变电工程标准工艺施工工艺示范光盘》《国家电网公司输变电工程标准工艺标准库》《国家电网公司输变电工程标准工艺典型施工方法》《国家电网公司输变电工程项目部标准化工作手册》(2014版)《关于强化输变电工程施工过程质量控制数码照片采集与管理的工作要求》(基建质量〔2010〕322 号)《输变电工程建设标准强制性条文实施管理规程》(国家电网科〔2009〕642 号)《国家电网公司输变电工程质量通病防治工作要求及技术措施》(国家电网基建质量[2010]19号)《国家电网公司输变电工程流动红旗竞赛管理办法》(国网(基建/3)190-2014)《国家电网公司输变电工程优质工程评定管理办法》(国网(基建/3)182-2014)《110kV-1000kV变电(换流)站土建工程施工质量验收及评定规程》(Q/GDW183-2008)《国家电网公司基建质量管理规定》(国网(基建/2)112-2014)《国家电网公司输变电工程标准工艺管理办法》(国网(基建/3)186-2014)其他相关文件:本工程建设单位制定的工程建设创优规划3. 工程概况和特点3.1 工程概况淮南~南京~上海特高压交流工程起于安徽淮南变电站,经南京、泰州和苏州变电站,止于上海沪西变电站,是华东特高压主网架的重要组成部分,对于构建特高压交流受端环网,提高华东电网接纳区外电力能力及内部电力交换能力,提升电网安全稳定水平和抵御重大故障能力,有效解决长三角地区短路电流大面积超标问题,满足经济社会发展需要,具有重要意义。
关于工艺的策划书篇一:标准工艺330kV向阳变110kV送出工程标准工艺策划书330kV向阳变110kV送出工程施工项目部 2012年2月批准:审核:编写:月日月日月日目录第一章编制说明 1.编制依据第二章工程概况 1.工程概况 2.质量方针和目标第三章质量管理措施 1.质量管理模式2.主要质量管理及检验的标准 3.质量管理措施第四章主要项目施工质量标准及技术措施 1.基础分部工程 2.组塔分部工程 3.架线分部工程 4.管理质量通病措施第五章环境保护及文明施工第六章标准工艺库 304 45 5 56 67 7 9 9 13 16 24 26第一章编制说明为实现“创全国电力行业优质工程”的质量目标,落实本工程的创优规划,项目部总结多年的施工经验,结合本工程的实际情况,特编制《330kV向阳变110kV标准工艺策划书》。
1.编制依据1.1《国家电网公司输变电工程工艺标准库》;1.2西宁宁光工程咨询有限公司设计的本线路工程图纸; 1.3国家、行业和省公司有关的规范、规程、标准、规定; 1.4本工程现场调查资料,包括地形、地质、交通、气候; 1.5电力工程强制性条文规定。
第二章工程概况1.工程概况本工程为新建向阳变110kV线路21.36km(其中同塔双回架空线路9.267km,四回架空线路5.5 km);导线型号为JL/G1A-240/30钢芯铝绞线。
本线路1)新建曹家堡-沙塘川Ⅰ回改接向阳变110kV线路,线路全长2.18km; 2)新建东朝π接向阳变110kV线路,线路全长6、45km; 3)新建向阳-班家湾Ⅱ回110kV线路,线路全长4.25km;4)新建沙塘川-班家湾π接向阳变110kV线路,线路总长3.73km,其中双回路架设3.13km,单回路架设0.6km;5)新建110kV黄家寨-滨河线、110kV曹家堡-沙塘川Ⅰ回(互助)π接向阳变线路,线路路径总长4.75km。
业主:海东供电公司建设单位:青海天润电工有限责任公司设计单位:西宁宁光工程咨询有限公司施工单位:青海天润电力集团公司2.质量方针和目标2.1质量方针施工过程中贯彻执行我局“安全第一,以人为本;精心施工,用户至上;爱护环境,减少污染;遵守法规,持续发展。
艺名称00基础工程00开挖式基础01阶梯基础施工(1)水泥。
宜采用通用硅酸盐水泥,强度等级≥。
(2)细骨料宜采用中砂,当混凝土强度≤C25时,含泥量≤5%(对有抗冻、抗渗或其他特殊要求的,含泥量≤30%),泥块含量≤%(对有抗冻、抗渗或其他特殊要求的,泥块含量≤%);当混凝土强度≥C30且≤C55时,含泥量≤3%,泥块含量≤%;当混凝土强度≥C60时,含泥量≤2%,泥块含量≤%。
(3)粗骨料采用碎石或卵石,当混凝土强度≤C25时,含泥量≤2% (对有抗冻、抗渗或其他特殊要求的,含泥量≤%)、泥块含量≤%(对有抗冻、抗渗或其他特殊要求的,泥块含量≤%);当混凝土强度≥C30且≤C55时,含泥量≤1%,泥块含量≤%;当混凝土强度≥C60时,含泥量≤泥块含量≤%。
(4)宜采用饮用水或经检测合格的地表水、地下水、再生水拌和及养(1)基坑开挖前应做好对塔位中心桩的保护措施,对于施工中不便于保留的中心桩,应在基础外围设置辅助桩,保留原始记录,基础浇筑完成后,应及时恢复中心桩(2)基坑开挖根据土层地质条件确定放坡系数,根据地形、地质条件,优选挖掘机进行机械开挖。
地下水位较高时,应采取有效的降水措施,流沙坑宜采取井点排水。
基础浇筑时应保证无水施工。
3)基坑开挖完成后应及时浇筑。
湿陷性黄土、泥水坑等情况应按设计要求进行地基处理垫层强度符合要求后方可进行钢筋绑扎和模板支设。
(4)浇筑混凝土的模板表面应平整且接缝严密,混凝土浇筑前模板表面应涂脱模剂(5)钢筋加工符合GB50204《混凝土结构工程施工质量验收规范》要01-T1阶梯基础支模艺名称01阶梯基础施工(6)冬期施工的混凝土,应优先选用硅酸盐水泥或普通硅酸盐水泥泥强度等级不应低于,浇筑Cl5以上强度等级混凝土时,最小胶凝材料用量为300kg/m3,且最小水泥用量不宜低于280kgm3,水胶比不应大于。
(7)地脚螺栓及钢筋规格、数量应符合设计要求,加工质量符合规范且制作工艺良好。
安装位置符合设计要求。
(8)混凝土密实,表面平整、光滑,棱角分明,一次成型。
(9)当转角、终端塔设计要求采取预偏时,同一基基础的四个立柱顶面应按预偏值抹成斜平面,并应共在(6)钢筋保护层厚度控制符合设计要求。
(7)混凝土浇筑前钢筋、地脚螺栓表面应清理干净。
复核地脚螺栓间距、基础根开及立柱标高等满足设计要求。
(8)现场浇筑混凝土应采用机械搅拌,并应采用机械捣固。
在有条件的地区,应使用预拌混凝土。
(9)混凝土下料高度超过3m时,应采取防止离析措施。
(10)冬期施工应采取防冻措施,混凝土拌合物的入模温度不得低于5℃。
高温施工时混凝土浇筑入模温度不应高于35℃。
雨季施工基坑或模01-T2阶梯基础成品艺名称02直柱大板基础施工(1)水泥:宜采用通用硅酸盐水泥,强度等级≥。
(2)细骨料宜采用中砂,当混凝上强度≤C25时,含泥量≤5%(对有抗冻、抗渗或其他持殊要求的,含泥量≤%),泥块含量≤20%(对有抗冻、抗渗或其他特殊要求的,泥块含量≤10%);当混凝土强度≥C30且≤C55时,含泥量≤3%,泥块含量≤:当混凝土强度≥C60时,含泥量≤2%6,泥块含量≤05%。
(3)粗骨料采用碎石或卵石,当混凝土强度≤C25时,含泥量≤2%(对有抗冻、抗渗或其他特殊要求的,含泥量≤%),泥块含量≤%(对有抗冻、抗渗或(1)基坑开挖前应傲好对塔位中心桩的保护措施,对于施工中不使于保留的中心桩,应在基础外围设置辅助桩,保留原始记录,基础浇筑完成后,应及时恢复中心桩(2)基坑开挖根据土层地质条件确定放坡系数,根据地形、地质条件,优选挖掘机进行机械开挖。
地下水位较高时,应采取有效的降水措施,流沙坑宜采取井点排水。
基础瓷筑时应保证无水施工。
(3)基坑开挖完成后应及时浇筑。
湿陷性黄土、泥水坑等情况应按设计要求进行垫层处理垫层强度符合要求后方可进行钢筋绑扎和模板02-T1直柱大板基础支模艺名称02直柱大板基础施工(7)地脚螺栓及钢筋规格、数量应符合设计要求,加工质量符合规范且制作工艺良好。
安装位置符合设计要求。
(8)混凝土密实,表面平整、光滑,棱角分明,一次成型。
(9)当转角、终端塔设计要求采取预偏时,同一基基础的四个立柱顶面应按预偏值抹成斜平面,并应共在一个整斜平面或平行平面内。
(10)偏差控制要求1)基础埋深:100mm,0mm2)立柱及各底座断面尺寸:%。
3)钢筋保护层厚度:-5mm4)基础根开及对角线:一般塔(7)混凝土浇筑前钢筋、地脚螺栓表面应清理干净,复核地脚螺栓间距、基础根开及立柱标高等满足设计要求。
(8)现场浇筑混凝土应采用机械搅拌,并应采用机械捣固。
在有条件的地区,应使用预拌混凝土(9)混凝土下料高度超过3m时,应采取防止离析措施。
(10)冬期施工应采取防冻措施,混凝土拌合物的入模温度不得低于5℃。
高温施工时混凝土浇筑入模温度不应高于35℃,雨季施工基坑或模板内采取防止积水措施,混凝土浇筑完毕后应及时采取防雨措施。
基础混02-T2直柱大板基础成品艺名称03角钢插入基础施工(1)水泥:宜采用通用硅酸盐水尼,强度等级≥。
(2)细骨料宜采用中砂,当混凝土强度≤C25时,含泥量≤5%(对有抗冻、抗渗或其他特殊要求的含泥量≤%),泥块含量≤20% (对有抗冻、抗渗或其他特殊要求的,泥块含量≤%);当混凝土强度≥C30且≤C55时,含泥量≤3%,泥块含量≤%;当混凝土强度≥C60时,含泥量≤2%,泥块含量≤%。
(3)粗骨料采用碎石或卵石,当昆凝土强度≤C25时,含泥量≤2%(对有抗冻、抗渗或其他特殊要求的,含泥量≤%),泥块含量≤%(对有抗冻、抗渗或其他特殊要求的,泥块含量≤%);当混(1)基坑开挖前应做好对塔位中心桩的保护措施,对于施工中不便于保留的中心桩,应在基础外围设置辅助桩,保留原始记录,基础浇筑完成后,应及时恢复中心桩。
(2)基坑开挖根据土层地质条件确定放坡系数,根据地形、地质条件,优选挖掘机进行机械开挖。
地下水位较高时,应采取有效的降水措施,流沙坑宜采取井点排水。
基础浇筑时应保证无水施工。
(3)基坑开挖完成后应及时浇筑。
湿陷性黄土、泥水坑等情况应按设计要求进行垫层处理垫层强度符合要求后方可进行钢筋绑扎和模板03-T1角钢插入基础成品艺名称03角钢插入基础施工(7)插入角钢及钢筋规格、数量立符合设计要求,加工质量符合规范和施工图纸且制作工艺良好。
安装位置符合设计要求。
8)混凝土密实,表面平整、光滑,棱角分明,一次成型。
(9)允许偏差1)基础埋深:100mm,0mm2)立柱及各底座断面尺寸:3)钢筋保护层厚度:-5mm4)基础根开及对角线:±‰。
5)插入角钢顶点高差:5mm6)插入角钢形心对立柱中心偏移:8mm7)整基基础中心位移:顺线路方(9)现场浇筑混凝土应采用机械搅拌,并应采用机械捣固。
在有条件的地区,应使用预拌混凝士。
(10)混凝土下料高度超过3m时,应采取防止离析措施。
基础顶面不应积水。
(11)在混凝土浇筑过程中应随时检查插入角钢位置的准确性。
(12)冬期施工应采取防冻措施,混凝土拌合物的入模温度不得低于5℃.高温施工时混凝土浇筑入模温度不应高于35℃.雨季施工基坑或模板内采取防止积水措施,混凝上浇筑完毕后应及时采取防南措施。
基础混凝土应根据季节和气候采取相应的养护03-T2角钢插入基础回填后艺名称04冻土地质锥柱式基础施工(1)水泥:宜采用通用硅酸盐水泥,强度等级≥。
(2)细骨料宜采用中砂,当混凝土强度≤C25时,含泥量≤5%(对有抗冻、抗渗或其他特殊要求的,含泥量≤%),泥块含量≤20%(对有抗冻、抗渗或其他特殊要求的,泥块含量≤%):当混凝土强度≥C30且≤C55时,含泥量≤3%,泥块含量≤%:当混凝土强度≥C60时,含泥量≤2%,泥块含量≤%。
(3)粗骨料采用碎石或卵石,当混凝土强度≤C25时,含泥量≤2%(对有抗冻、抗渗或其他特殊要求的,含泥量≤%),泥块含量≤%(对有抗冻、抗渗或其他特殊要求的,泥块含量≤%):当(1)基坑开挖前应做好对塔位中心桩的保护措施,对于施工中不便于保留的中心桩,应在基础外围设置辅助桩,保留原始记录,基础浇筑完成后,应及时恢复中心桩。
(2)基坑开挖前应做好充分准备,确保开挖后能及时快速浇筑。
准备工作包括:砂、石、水泥、水、钢筋等原材料就位:搅拌机、吊车等机械就位。
(3)钢筋加工符合GB50204《混凝土结构工程施工质量验收规范》要求,钢筋箍筋、拉筋的末端应按设计要求做弯钩,弯钩的弯折角度、弯折后平直段长度应符合标准规定。
钢筋04-T1锥柱式基础成品艺名称04冻土地质锥柱式基础施工1)基础埋深:100mm,0mm。
2)立柱及底板断面尺寸%。
3)钢筋保护层厚度:-5mm4)基础根开及对角线:一般塔±%,高塔±%5)基础顶面高差:5mm6)同组地脚螺栓中心对立柱中心偏移:5mm7)整基基础中心位移:顺线路方向24mm,横线路方向24mm。
8)整基基础扭转:一般塔8′高塔4′。
9)地脚螺栓露出混凝土面高度:10mm,-5mm(11)基础混凝土应根据外界气温采取相应的养护措施。
(12)基础混凝土应一次浇筑成型,内实外光,杜绝二次抹面、喷涂等修饰。
04-T2质锥柱式基础支模艺名称05冻土地质装配式基础施工(1)预制件应有厂家资质、出厂合格证、混凝土强度试验报告。
(2)预制件的规格、数量和强度应符合设计要求。
(3)施工中保持冻土稳定免受扰动。
(4)允许偏差。
1)基础埋深:100mm,0mm2)立柱倾斜:%(1)开挖前施工人员、机械设备、测量仪器、装配件等应全部到达现场,准备充分。
(2)仔细检查装配件各项尺寸,应满足设计要求。
(3)选择寒冷天气施工,采用机械连续快速开挖,确保冻土免受扰动,保持稳定。
(4)比设计深度超挖300mm,用细砂石回填、夯实、操平。
05-T1机械连续快速开挖05-T2底座操平、找正、连接艺名称05冻土地质装配式基础施工3)整基基础中心桩位移:横线路24mm,顺线路24mm。
4)整基基础扭转:一般塔为8′,高塔为4′5)基础根开及对角线尺寸般塔±%,高塔±%。
6)基础顶面高差:5mm(5)基础底座吊装后及时操平、找正。
(6)立柱吊装后检查根开、高差、倾斜等数据,及时回填。
(7)用干燥细土均匀回填,每300mm进行夯实处理,随时检查根开、高差等数据。
05-T3立柱吊装05-T4 装配式基础成品艺名称06楔形基础施工(1)水泥。
宜采用通用硅酸盐水泥,强度等级≥。
(2)细骨料宜采用中砂,当混凝土强度≤C25时,含泥量≤5%(对有抗冻、抗渗或其他特殊要求的,含泥量≤30%),泥块含量≤%(对有抗冻、抗渗或其他特殊要求的,泥块含量≤%);当混凝土强度≥C30且≤C55时,含泥量≤3%,泥块含量≤%;当混凝土强度≥C60时,含泥量≤2%,泥块含量≤%。
