抛石挤淤施工组织设计
- 格式:doc
- 大小:53.50 KB
- 文档页数:10
抛石挤淤回填施工方案一、施工背景和工程概况施工背景:土石山体是由土石构成的山体,由于长期的风蚀和水蚀作用,山体可能会出现松散或脆弱等问题,威胁到周边地区的安全。
因此,需要对土石山体进行加固,以防止山体滑坡等事故的发生。
工程概况:本次施工的土石山体位于山区,具体坡度和高度见工程设计图纸。
施工内容主要包括抛石、挤淤和回填三个步骤。
二、施工步骤1.抛石:首先,通过人工或机械将适量的石料抛撒在土石山体的表面。
石料应符合相关规范要求,大小均匀,不得有过大或过小的石块。
2.挤淤:在抛石完成后,使用重型机械对山体进行反复挤压,以增加石与石之间的紧密度和稳定性。
挤压过程中,要注意机械的操作,避免对山体造成二次破坏。
3.回填:在挤淤完成后,将松散的土壤回填到石料之间,以填补空隙并提高整个山体的稳定性。
回填土要进行层层夯实,确保每一层土壤都能够紧密结合,并且与石料形成一个整体。
三、施工要点1.施工前,要进行现场勘察和测量工作,确保施工区域的坡度和高度与设计图纸一致。
2.施工过程中,要确保石料的质量符合相关规范要求,杜绝使用质量不达标的石料。
3.施工机械要经过专业操作员的操作,确保机械不对山体造成二次破坏。
4.施工过程中要注重土壤的夯实,确保每一层土壤都能够紧密结合,避免空隙。
5.施工现场要设立安全警示标志,确保施工区域的安全。
四、施工安全措施1.施工人员必须穿戴好安全帽、防护服和安全鞋,严禁穿拖鞋等不符合要求的鞋子。
2.施工过程中禁止烟花爆竹等易燃易爆物品,禁止吸烟。
3.施工过程中,施工人员要保持警惕,遵守相关施工规范,合理安排工作,避免发生事故。
4.施工现场要进行安全防护,如设置警示标志和围挡等,确保周围人员的安全。
5.施工结束后,要及时清理施工现场,尽量恢复原状,确保现场干净整洁。
五、总结抛石挤淤回填施工是一种常用的地质加固方法,对土石山体的加固具有明显的效果。
在施工过程中,需要注意石料的质量、机械的操作和土壤的夯实,同时要加强施工安全措施,确保施工人员和周围环境的安全。
阳新莲花湖大桥及接线工程抛石挤淤专项施工方案一、抛石挤淤工程概况及特点本工程所属地质条件差, 因在莲花湖湖边, 施工车辆无法通行, 挖除旳淤泥、表土、垃圾和淤泥清运困难;工程工期紧、任务重、淤泥放量大, 给我方施工带来很大不不便。
根据现场条件, 需对湖边路基先期处理, 抛石挤淤填筑一条施工便道, 方可将弃土运至指定场地。
东岸接线路基填湖段(K0+110~330.8), 设计长220.8m, 此时段莲花湖湖水处在丰水期, 施工水位较高, 采用临时袋装土围堰不仅工期长, 施工难度大, 施工质量不易保证, 并且清除旳淤泥量达1.4万立方米, 两侧均为池塘, 需新建运送便道, 经多次倒运方可把淤泥清运出场, 施工投入也比较大。
同步淤泥弃置需要指挥部提供大面积旳弃渣场, 淤泥运送过程会也对环境导致污染, 因此我项目部提议, 此段路基施工采用“抛石挤淤”旳施工方案, 可以控制施工进度, 施工质量也轻易保证, 同步也将施工对环境旳污染程度降到了最低。
三、施工工艺框图路基填筑四、施工措施1.施工流程图整修便道→机械抛石→整平→碾压→铺15cm碎石找平层→路基填筑。
2.重要材料旳选定抛石用料为当地所产旳块石, 重要采用滑石村为主, 银山为辅旳方式选用石料。
为使挤淤效果明显, 抛石厚应均匀, 石料粒径应控制在≤500mm 范围, 且将石料旳石屑清除, 最短边尺寸不不不小于30cm, 抗压强度不小于20Mpa。
在抛石施工前, 先将开石材切制成7*7*7cm试件并进行强度试验, 到达规范及设计规定方可使用。
3.测量放样按道路及坡脚实际范围规定须测量放线, 确定其抛石范围并经业主或监理工程师现场检查界线。
并由业主及监理工程师现场签认, 作为工程量签证根据。
4.地表旳清理抛石之前, 抛填范围内旳杂土、有机土、建筑垃圾、树根、树墩等表层土及有机物要进行清除。
并经监理工程师承认才能进行下一步施工。
5.块石运送及挤淤5- 1、因施工现场路况不佳, 块石运送过程中, 应安排专人指挥运送块石车辆至施工场地指定石料投放地点。
分项工程施工方案分项工程名称:软土路基(抛石挤淤)起止桩号: K24+700~k30+200 一、编制依据:(一)、根据工程总体施工组织设计,结合工序自身特点,制定该分项工程组织设计。
(二)、该分项工程组织设计以我单位现有施工技术力量和施工经验为基点。
(三)、本施工组织设计的编制以下列文件和资料为依据:1、提供的图纸资料。
2、《公路工程质量评定标准》JTG F80/1-2004,《公路工程施工安全技术规》JTJ076-95,《公路软土地基路堤设计与施工技术规》JTJ017-96.二、工程概况沌口至水洪口高速公路是规划建设的市七条快速出口公路中的一条,东端起于市中环路的家湾互通,西南止于在建汉荆一级公路的东荆河大桥,途经经济技术开发区、蔡甸区、汉南区。
本合同所经区域水系发达,湖泊、池塘星罗棋布。
塘堰的设计处理方式主要有:抛石挤淤和排水挖淤,抛石挤淤法是在路基底从中部向两侧抛投一定数量的片石,将淤泥挤出路基围以外的一种施工换土形式,此法施工简便易行,无须抽水和清淤。
抛石挤淤工程数量表三、施工组织1、施工计划。
我项目拟投入3支作业队分别从黄金线和纱荆线两侧进行抛石挤淤的施工,计划开工日期为年月日,计划完成日期为年月号。
2、施工准备2.1施工便道。
经过现场踏勘,尽量选择合适的原有道路作为施工便道,并进行适当的加宽和加固,施工过程中注意施工便道的维护。
2.2材料。
片石不能采用风化石,其尺寸不小于30cm,且不宜大于80cm,明水较深地段加大至50~100厘米。
3、施工方案3.1测量放样导线复测完毕后,对导线点及中桩进行加密,并将成果上报监理工程师,在监理工程师批复后,按照图纸进行抛投片石的施工放样。
即先按抛投片石设计标高计算出抛投片石路段顶面的路基宽度,在塘埂上定出抛石路基顶面的边桩和路线中桩。
3.2抛投片石抛石料径下大上小,原则是大于50cm的石料抛于塘底。
用自卸汽车将石料运至抛投现场塘堰边缘(严禁直接向塘堰中直接倾倒),先用挖掘机进行分选抛投,即由挖掘机将大粒径的片石均匀分层抛投。
S207 线大安区过境公路改线工程(大山铺铁路物流园区段)(KO+OOg K3+781.6)抛石挤淤专项施工方案中铁八局集团S207线大安区过境公路改线工程项目部2015年4月1日目录一、编制原则及依据 (1)二、工程概况 (1)三、施工准备 (2)四、材料及试验 (4)五、主要施工方法 (4)六、保证质量特殊处理措施. (5)七、安全文明措施及环保措施. (6)抛石挤淤专项施工方案一、编制原则及依据1、编制依据⑴国家交通部现行的公路工程建设施工规、验收标准、路基施工设计图。
⑵项目部制定的总体施工组织设计。
⑶目前项目部现有的技术力量和历年的路基施工经验。
2、编制原则⑴施工总体布置体现确保质量,满足工期的原则。
⑵施工过程坚持安全第一,预防为主和保护环境的原则。
⑶遵循专业队伍施工,机械配套的原则。
二、工程概况1、工程概述S207线大安区过境公路改线工程(大山铺铁路物流园区段)(第二次),位于市大安区大山铺镇、三多寨镇。
本项目路线起于大安区大山铺胜利镇世平村(起点桩号K0+000),接大山铺铁路物流园区规划道路T 形平交,自南向东北布设,路线沿狮湾、洋芋儿坡、江老坝布设,经碾子坝、绕自东十三井折向西北方向,并沿成自泸高速布设,在上河坝附近以涵洞型式跨越沟渠,路线再经邓家祠堂、三角庵,在邓家坝附近以桥梁型式跨越六铁路,路线继续沿成自泸高速布设,在同春村附近接省道206 并与之T 形平2、本工程填方路基有部分地段处于水塘地带。
根据施工图设计变更的要求,对水塘等淤泥挖除困难的地段采用抛石挤淤处理软基。
抛石挤淤处理软基段落如下:三、施工准备1、技术准备:组织工程技术人员熟悉研究技术文件和图纸中各项容和要求,全面领会设计意图;对现场实地勘察,做好原始资料的进一步调查分析,了解当地的自然条件,地方劳动力及材料状况,对施工队伍进行工前培训和技术交底。
2、人员准备:成立施工领导小组,全面负责施工进度、质量和安全。
表1、管理及施工人员配备表3、机械准备情况见表2表2施工主要机械设备配置表4、现场准备(1)搞好施工现场三通一平、临时设施及现场消防、保安设施等工作。
抛石挤淤专项施工方案抛石挤淤是一种修筑垫层的施工方法,主要是通过抛石来填充淤泥疏浚区域,以增加地基的稳定性和承载力。
下面是抛石挤淤专项施工方案的1200字以上详细介绍。
一、工程概述抛石挤淤是在淤泥疏浚区域进行修筑垫层的一种专项施工方法。
本工程的目标是增加地基的稳定性和承载力,改善地基的工程性质,为后续工程提供坚实的基础。
二、施工原理在淤泥疏浚区域进行抛石挤淤施工时,主要采用了以下原理:1.抛石法原理:通过抛掷石块到疏浚区域,形成较密实的垫层。
石块的重力会使其沉积到疏浚区域底部,增加地基的承载力。
2.挤压法原理:施工过程中,大型机械设备通过挤压疏浚区域,使淤泥排入边界,并形成垫层。
挤压力会使地基颗粒间的空隙减小,增加地基的密实度。
三、施工步骤1.施工准备(1)制定详细的施工计划和工期安排。
(2)组织施工人员进行技术培训,确保施工人员熟悉操作规程和安全注意事项。
(3)准备必要的施工设备和工具,包括抛石机、抛石船、挤压机械等。
(4)验收施工区域,确保工地环境安全、整洁。
2.疏浚淤泥(1)使用挖掘机或其他适合的设备,从疏浚区域清除淤泥,确保地基表面清洁。
(2)对于较深的淤泥区域,可以采用垂直挖掘的方式进行疏浚,确保疏浚范围全面覆盖。
3.抛石施工(1)将石块装载至抛石机或抛石船中,并调整抛石机的抛石速度和角度,使石块能够覆盖整个施工区域。
(2)由机械操作员控制抛石机或抛石船,将石块抛掷到疏浚区域,确保石块均匀覆盖,形成较密实的垫层。
4.挤压施工(1)使用挤压机械,对抛石后的区域进行挤压。
挤压机械采用较高的压力,将石块挤压并压实,使其形成坚实的垫层。
(2)挤压应从挤压区域的边缘开始,逐渐向内挤压,确保区域内的石块充分压实。
5.工程验收(1)施工完成后,对工程现场进行清理,确保施工区域整洁无杂物。
(2)进行工程验收,核实施工质量是否符合规范要求。
(3)对施工过程中的安全问题进行总结,提出改进措施和经验教训。
四、施工注意事项1.施工人员应定期进行安全培训,熟悉施工规范和操作注意事项。

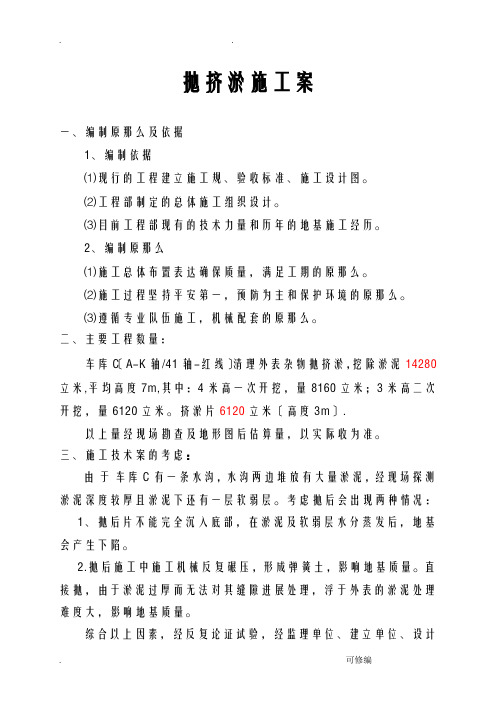

抛挤淤施工案一、编制原那么及依据1、编制依据⑴现行的工程建立施工规、验收标准、施工设计图。
⑵工程部制定的总体施工组织设计。
⑶目前工程部现有的技术力量和历年的地基施工经历。
2、编制原那么⑴施工总体布置表达确保质量,满足工期的原那么。
⑵施工过程坚持平安第一,预防为主和保护环境的原那么。
⑶遵循专业队伍施工,机械配套的原那么。
二、主要工程数量:车库C〔A-K轴/41轴-红线〕清理外表杂物抛挤淤,挖除淤泥14280立米,平均高度7m,其中:4米高一次开挖,量8160立米;3米高二次开挖,量6120立米。
挤淤片6120立米〔高度3m〕.以上量经现场勘查及地形图后估算量,以实际收为准。
三、施工技术案的考虑:由于车库C有一条水沟,水沟两边堆放有大量淤泥,经现场探测淤泥深度较厚且淤泥下还有一层软弱层。
考虑抛后会出现两种情况:1、抛后片不能完全沉入底部,在淤泥及软弱层水分蒸发后,地基会产生下陷。
2.抛后施工中施工机械反复碾压,形成弹簧土,影响地基质量。
直接抛,由于淤泥过厚而无法对其缝隙进展处理,浮于外表的淤泥处理难度大,影响地基质量。
综合以上因素,经反复论证试验,经监理单位、建立单位、设计单位及公司技术负责人各共同确定,采用先挖出局部淤泥然后再抛的法。
这样不仅能加快速度节省工期,而且施工质量也能得到保证。
四、施工案〔一〕、施工工艺本施工工程,抛挤淤长度68米,宽度为30米,平均高度7米。
由东向西进展施工。
用两台挖掘机作业,前面一台清淤,后面一台紧跟着抛、平整,然后压路机碾压。
排水——清淤——片挤淤——碾压——清淤——片挤淤——碾压〔至到达设计要求〕——土铺设——碾压〔二〕、施工法1.排水利用挖掘机在淤泥段挖引流沟及集水坑。
将渗出的水引至集水坑中,用潜水泵将其抽出场外,保证抛前基槽的枯燥性及保证地基施工质量。
2.清淤〔1〕.清淤宽度为30m北面、南面按1:1.5放坡,以预防淤泥滑坡影响施工。
〔2〕. 5~7米段作为一个处治单元.〔3〕.挖掘机呈半圆形作业,挖出淤泥。
一、工程概况本工程位于XX地区,涉及渠道长度共计XX公里。
该渠道由于长时间淤积,导致渠道底部抬高,过水断面减小,严重影响了渠道的排水和灌溉功能。
为确保渠道的正常运行,提高排水灌溉效率,特制定本专项方案。
二、工程特点及难点1. 地质条件复杂:渠道底部淤泥层较厚,土质松软,易于变形,施工难度较大。
2. 施工环境受限:渠道沿线地形复杂,施工场地有限,施工机械及材料运输不便。
3. 工期要求紧:渠道疏通工程需在XX时间内完成,时间紧迫。
三、施工工艺1. 排水:采用挖掘机开挖排水沟,将淤泥中的积水排出,降低施工区域的水位。
2. 清淤:采用挖掘机进行清淤作业,将淤泥清除至指定弃土场。
3. 抛石挤淤:选用粒径在500mm范围内的石料,石料抗压强度不小于20MPa。
抛石厚度应均匀,最短边尺寸不小于30cm。
4. 碾压:采用振动压路机对抛石层进行碾压,确保抛石层密实,达到设计要求。
5. 覆土:在抛石层上铺设50cm厚的砂砾石,提高渠道的稳定性。
四、施工方案1. 施工组织:成立专项施工小组,负责施工过程中的组织协调和现场管理。
2. 施工顺序:排水→清淤→抛石挤淤→碾压→覆土。
3. 质量控制:- 抛石层厚度:采用测量仪器进行测量,确保抛石层厚度均匀。
- 抛石密度:采用钻探设备进行检测,确保抛石层密实。
- 碾压质量:采用振动压路机进行碾压,确保碾压质量符合设计要求。
4. 安全管理:- 施工现场设置安全警示标志,加强安全教育。
- 严格执行操作规程,确保施工安全。
- 定期对施工人员进行体检,确保身体健康。
五、环境保护与文明施工1. 环境保护:- 施工过程中,严格控制扬尘、噪音等污染。
- 废弃物集中堆放,及时清运,防止污染环境。
2. 文明施工:- 施工现场整洁有序,施工垃圾及时清理。
- 施工人员文明施工,遵守施工现场纪律。
六、进度安排1. 前期准备:XX天。
2. 施工阶段:XX天。
3. 验收阶段:XX天。
七、结语本方案针对渠道抛石挤淤工程的特点和难点,提出了详细的施工工艺、施工方案和进度安排。
地基处理抛石挤淤施工方案引言地基处理是建筑工程中非常重要的一项工作,尤其是在地质条件较差的地区。
地基处理的目的是通过采取合适的措施来增加地基的承载能力和稳定性,确保建筑物在使用过程中的安全性和稳定性。
本文将介绍一种常用的地基处理方法——抛石挤淤施工方案,并对其施工步骤和注意事项进行详细阐述。
一、施工准备在进行抛石挤淤施工之前,应做好充分的施工准备工作,包括:1.调查勘测:对工程地点的地质情况进行详细的勘测和分析,确定地基处理的需要和方案。
2.施工方案设计:根据勘测结果,制定详细的施工方案,包括施工步骤、材料选用、设备准备等。
3.联系供应商:与合格的供应商联系,采购所需的材料和设备,确保施工顺利进行。
二、施工步骤抛石挤淤施工主要包括以下几个步骤:1. 地基准备首先需要对地基进行准备工作,包括清理地表杂物、清除表层土壤等。
清理干净后,为了提高地基的稳定性,可以进行加固处理,包括加设钢筋网或地基灌浆等。
2. 抛石填筑抛石是地基处理中常用的一种方法,通过将石块填筑到地基中,增加地基的承载能力。
抛石的石块应选择坚实、颗粒饱满、不易破碎的石料。
填筑时应保持填筑层的厚度均匀,并按照设计要求进行填筑密实。
3. 挤淤处理挤淤处理是指通过向地基注入一定的水泥稳定土或砂浆,使其渗透到地基中,填充地基空隙,提高地基的稳定性和承载能力。
挤淤处理常用的办法有管道挤浆法、灌注桩法等。
在进行挤淤处理时,需要根据地基的情况选择适合的处理方法,并保证注入材料的质量和浓度,以确保施工质量。
4. 后续处理施工完成后,需要对地基进行一系列的后续处理。
首先是进行地表的清理工作,将施工过程中可能产生的杂物清理干净。
之后,对挤淤处理后的地基进行检测和验收,确保处理效果符合设计要求。
最后,根据实际情况进行必要的修复和加固工作,以保证地基的稳定性。
三、注意事项在进行抛石挤淤施工时,需要注意以下几个问题:1.材料选择:选择合适的石块和挤淤材料,确保其质量符合相关标准,以保证施工的质量和效果。
抛石挤淤施工方案抛石挤淤施工方案一、施工现状及目的1.1 河道淤积严重,河道横截面面积变小,水流速度慢,容易造成堵塞和泛滥。
1.2 河道堆积大量泥沙及杂草,需要进行清淤和护岸工程。
1.3 通过抛石和挤淤的方式,增加河道横截面的面积,增加水流通量,并加固河道的边坡,达到河道清淤和护岸的目的。
二、施工工艺流程2.1 清理垃圾在施工前,首先需要进行现场勘查,确定施工区域和清理范围,清理垃圾,将周围的杂草和小树木清理干净,确保施工场地的平整度。
2.2 取材及加工在施工现场选用适合的石料进行挤淤和抛石。
石料的选取需要考虑石材的品质和风化程度,以及石块的形状和大小等因素。
然后将石料进行加工,制作成不同类型和大小的石块,为施工做好准备工作。
2.3 定位和测量在施工现场,进行测量工作,确定工程的设计位置和高程,以及要进行护岸和挤淤的区域。
通过测量,确定施工的范围,保证施工的精度和稳定性。
2.4 护岸施工将石块铺设在河道边坡处,先覆盖一层薄石进行密实,然后依次覆盖大石和小石进行加固。
在悬崖陡峭区域,需要进行护网的加固,以免石块滑动或掉落。
2.5 挤淤施工河道挤淤施工前,需要先将泥沙和杂草清理干净,然后将调制好的混凝土泵送至河道底部,进行挤淤施工。
在挤淤过程中,需要保证混凝土的密实度和均匀度,以免影响施工质量和稳定性。
2.6 清理和回填工程施工后,需要及时清理施工现场,确保河道畅通,然后对挤淤和护岸区域进行回填,在回填时,需要注意均匀回填,先回填细土再回填粗土,确保回填的质量和强度。
三、施工安全措施3.1 施工过程中,需要对现场进行严格管控,确保施工人员和路人的安全,将危险区域进行隔离和提醒。
3.2 进行施工前,需要对现场进行勘查和测量,确保施工区域的稳定性和安全性。
3.3 在进行护岸施工时,需要做好防滑措施,防止施工人员在施工过程中滑倒或坠落。
3.4 在进行挤淤施工时,需要加强安全防护,在挤淤现场设置安全警示措施,禁止非施工人员进入施工区域。
抛石挤淤专项施工方案一、方案概述本方案旨在利用抛石挤淤技术,增强地表和坡面的抗冲刷能力,防止水土流失,保护水土资源。
二、施工前准备工作1.确定抛石挤淤区域,包括施工范围和施工难度评估。
2.制定施工计划,确定施工时间、人员和物资需求。
3.开展前期调查,了解地质、水文等环境背景。
4.准备施工机械和工具,如挖掘机、运土车、破碎机等。
三、施工步骤1.清理施工区域,如清理杂草、树木和垃圾等。
2.进行地质勘探,了解地层结构和土壤性质。
3.进行挖掘作业,根据地形和设计要求选择合适的挖掘方法。
4.运输填料,选择合适的设备进行运输。
5.进行抛石挤淤,将填料均匀撒在施工区域上。
6.整平抛石区域,确保填料均匀分布,厚度一致。
7.对抛石区域进行加固,采用锚固、植被覆盖等方式。
8.施工后验收,检查抛石挤淤效果,确保工程质量。
四、施工注意事项1.严格按照设计方案施工,不得随意调整。
2.根据地形和土壤情况选择适宜的填料,并确保填料饱满。
3.运输填料时要注意防止洒落和污染水源。
4.挖掘时要注意安全,避免发生地质灾害和人身事故。
5.抛石挤淤后要及时进行加固处理,确保填料不被冲刷。
6.施工完成后要进行验收,评估工程质量。
五、环保措施1.施工过程中要进行封闭施工,防止土壤流失和水质污染。
2.抛石挤淤后要及时进行植被和绿化工作,增加保水保土能力。
3.施工废弃物要进行妥善处理,不得乱倒乱堆,防止造成二次污染。
4.施工过程中要减少噪音和粉尘污染,采取防护措施。
六、安全管理1.施工前要制定安全计划和应急预案,确保施工期间的安全。
2.施工人员要配备个人防护装备,确保个人安全。
3.施工现场要设置安全警示标志和警示线,确保施工区域的安全。
4.加强施工现场安全巡查,及时排除安全隐患。
七、质量检查和验收1.定期进行工程质量检查,发现问题及时处理。
2.完工后进行工程验收,确保施工符合设计要求。
3.验收合格后,移交工程资料和现场,进行竣工备案。
综上所述,抛石挤淤专项施工方案是保护水土资源的一种重要技术手段。
抛石挤淤施工方案一、编制原则及依据1、编制依据⑴国家现行的工程建设施工规范、验收标准、施工设计图。
⑵项目部制定的总体施工组织设计。
⑶目前项目部现有的技术力量和历年的地基施工经验。
2、编制原则⑴施工总体布置体现确保质量,满足工期的原则。
⑵施工过程坚持安全第一,预防为主和保护环境的原则。
⑶遵循专业队伍施工,机械配套的原则。
二、主要工程数量:车库C(A-K轴/41轴-红线)清理表面杂物抛石挤淤,挖除淤泥14280立方米,平均高度7m,其中:4米高一次开挖,方量8160立方米;3米高二次开挖,方量6120立方米。
挤淤片石6120立方米(高度3m).以上方量经现场勘查及地形图后估算方量,以实际收方为准。
三、施工技术方案的考虑:由于车库C内有一条水沟,水沟两边堆放有大量淤泥,经现场探测淤泥深度较厚且淤泥下还有一层软弱层。
考虑抛石后会出现两种情况:1、抛石后片石不能完全沉入底部,在淤泥及软弱层水分蒸发后,地基会产生下陷。
2.抛石后施工中施工机械反复碾压,形成弹簧土,影响地基质量。
直接抛石,由于淤泥过厚而无法对其缝隙进行处理,浮于表面的淤泥处理难度大,影响地基质量。
综合以上因素,经反复论证试验,经监理单位、建设单位、设计单位及公司技术负责人各方共同确定,采用先挖出部分淤泥然后再抛石的方法。
这样不仅能加快速度节省工期,而且施工质量也能得到保证。
四、施工方案(一)、施工工艺本施工项目,抛石挤淤长度68米,宽度为30米,平均高度7米。
由东向西进行施工。
用两台挖掘机作业,前面一台清淤,后面一台紧跟着抛石、平整,然后压路机碾压。
排水——清淤——片石挤淤——碾压——清淤——片石挤淤——碾压(至达到设计要求)——土石铺设——碾压(二)、施工方法1.排水利用挖掘机在淤泥段挖引流沟及集水坑。
将渗出的水引至集水坑中,用潜水泵将其抽出场外,保证抛石前基槽的干燥性及保证地基施工质量。
2.清淤(1).清淤宽度为30m北面、南面按1:1.5放坡,以预防淤泥滑坡影响施工。
(2). 5~7米段作为一个处治单元.(3).挖掘机呈半圆形作业,挖出淤泥。
第一层开挖淤泥高度4米,第二层开挖淤泥高度3米(需要进行机械二次开挖)。
(4).自卸车将淤泥运至规定弃土场内,对于流动性较大的淤泥采用封闭式自卸车运输,以免污染环境。
(5).运输路线安排杂工清理运输途中掉落的淤泥,做到文明施工。
(6).淤泥的流动性大堆放难度大。
经监理单位、建设单位、设计单位、公司技术负责人现场踏勘研究的结果,将挖出的淤泥运至弃土场内晾晒,以供绿化用土或者复耕土。
淤泥运至弃土场后,自卸车卸淤时需注意,轻卸慢行。
弃土场内还须安排推土机对淤泥进行清理成堆。
(三)、片石挤淤1.施工方法:(1).5~7米段作为一个处治单元。
挖淤之前准备好片石,并实测好地面的高程。
(2). 投掷片石要求均匀,片石粒径30~80cm,片石堆码在挖方路基靠软基处治地点侧边,不影响抛石过程中材料的进场地段。
(3).采用挖掘机挖除表面淤泥后,挤淤采用挖掘机(臂长11米)摆放片石,将片石摆放平整,并且边摆放边夯打,保证片石沉入淤泥底部且再夯打没有明显沉陷为止。
以此重复。
(4).片石摆放号后采用重型压路机碾压。
压路机强震压力不少于50T,反复分层碾压加入的片石。
(5).碾压后清除挤出片石表面的淤泥,且选用较小的片石或者连砂石填缝碾压密实。
再进行抛石、碾压、清淤、填缝、碾压如此反复直至压实后达到表面无明显的轮迹,表面密实,无弹簧现象,达到设计的路基承载力要求。
(6).达到原地面标高后,再在路基填筑范围铺筑砂砾石层碾压密实达到设计要求。
抛石交界区域进行处治:(1)抛石交接及半填半挖路段除按《路基施工规范》挖纵向台阶外,为改善路地基不均匀沉降,采用措台搭接,在填挖交界处设纵向碎石盲沟并将水引入排水沟中,碎石盲沟的纵坡不得小于1%。
(2)按现场实际地形先挖好纵向台阶,挖方区域起超挖1.0m,处理范围为填方区2m,挖方区1m,整平压实。
五、机械、人员计划1、机械设备明细表2、人员安排明细表人15六、质量控制措施1、为确保地基施工质量,清淤深度为堆积淤泥层,软弱层采用抛石挤淤。
2、以5~7米地基作为一个处治单元,采用挖掘机挖除表面淤泥后,挤淤采用挖掘机摆放片石,将片石摆放平整,并且边摆放边夯打,保证片石沉入淤泥底部且再夯打没有明显沉陷为止。
以此重复。
3、加强施工过程的试验与检验⑴确保各种试验的有效性和准确性,在加强经理部试验室对本段各种试件试验工作的基础上,在现场设立专(兼)职试验人员,配合试验室工作,认真把好质量关,用数据和分析图表配合和指导现场施工质量。
⑵对于各类测量仪器,如经纬仪、水准仪、全站仪及试验设备等,须按规定做好计量检定工作,在使用过程中要随时发现掌握可能出现的偏差,保证计量设备的准确。
4、保证施工中的资料完整齐全根据工程验收和施工管理控制资料的要求,做好各项资料的收集、保存、归档工作,严格按照我集团公司“文件和资料控制程序”的内容和要求,管理好签证、原始凭证、施工文件、往来信函等,在内容、格式等方面进行有效管理,保证文件资料控制的有效性和可追溯性,确保准确性、及时性和完整性。
5、赶工期间的质量保证措施⑴做好各项计划,合理配置人、机、材料等施工资源,人、机不能因赶工期而疲劳施工,杜绝质量事故。
⑵在各项工序施工前,组织技术人员和施工工人做好技术交底工作。
不能因赶工而减低工序施工质量。
⑶定期组织职工进行质量安全学习,使其树立“质量第一”的思想,根据不同的作业内容,学习相关的工程质量措施,使其认识到工程质量的重要性。
6、施工过程中的质量保证措施⑴测量工作的质量保证措施A、对所有施工用的测量仪器,要按计量要求定期到指定单位进行校定,施工过程中,如发现仪器误差过大,应立即送去修理,并重新校定,满足精度要求后,方可使用。
B、对设计单位交付的测量资料进行检查、核对,如发现问题及时补测加固,重新测校,并通知设计单位及现场监理工程师。
C、施工基线、水准线、测量控制点,应定期半月校核一次,各工序开工前,应复核所有的测量点。
⑵质量保证措施A、开工前,应进行施工测量,准确确定线路中桩、边桩的位置和高程。
B、抛填填料应符合要求,强度应满足设计要求;不能使用有机土等非适用性填料。
使用不同填料换填时,应分层进行,同一层应采用同一填料。
C、机具及型号应配套,压路机吨位应满足使用要求,确保压实度满足要求。
七、安全保证体系A、建立健全安全生产管理机构,成立以项目经理为组长的安全生产领导小组,全面负责并领导本项目的安全生产工作。
B、本项目实行安全生产三级管理,即:一级管理由项目经理负责,二级管理由专职安全员负责,三级管理由各施工作业队队长负责,各作业点设安全监督岗。
C、按照我集团公司颁布的《安全生产责任制》的要求,落实各级管理人员和操作人员的安全生产责任制做到纵向到底,横向到边,各自作好本岗位的安全工作。
D、本项目在开工前由项目经理部编制实施性安全技术施工组织设计,对技术复杂、施工危险性大、多发易发事故的高处作业,石方爆破等施工项目,编制专项安全施工组织设计,认真执行安全生产细则,采取安全技术措施,确保施工安全。
E、实行逐级安全技术交底制,由经理部组织有关人员对工程项目或专项进行书面详细安全技术交底,凡参加安全技术交底的人员要履行签字手续,并保存资料。
项目经理部专职安全员要对安全技术措施的执行情况进行监督检查,并作好记录。
F、加强施工现场安全教育①针对工程特点,对所有从事管理和生产的人员进行全面的安全教育,重点对专(兼)职安全员、领工员、班组长、从事特种作业的架子工、起重工、电工、焊接工、场内机动车辆以及新工上岗、工人变岗和改变工艺等进行培训教育。
②特种工种的操作人员的安全教育、考核、复验,严格按照《特种作业人员安全技术考核管理规定》执行,经过培训考核,获取操作规程证方可持证上岗,对已取得上岗证的特种作业人员,要进行登记存档,对上岗证要按期复审,并设专人管理。
G、认真执行安全检查制度经理部要保证安全检查制度的落实,要规定安全检查日期及参加检查的人员,经理部每旬进行一次;各施工队及作业班组每天进行一次,非定期检查应视工程情况如施工准备前、施工危险性、采取新工艺、季节性变化、节假日前后等要经常进行检查,并要有领导值班,检查中发现的安全问题按照“三不放过”的原则制定整改措施,定人限期进行整改,保证“管生产必须管安全”的原则真正落实。
H、防洪抗灾工作领导小组,制定防洪抗灾措施,接受业主的统一指挥,在洪涝季节,密切注意天气情况,加强值班,配备充足应急资源,做好一切防洪抗灾工作。
I、事故报告制度①无论何时,一旦发生危害工程安全、工程进度、工程质量事故时,除采取必要的抢救措施以外必须立即暂停此项目和与之有关的项目的施工。
②事故发生后,承包人必须以最快方式,将事故的简要情况报监理工程师,报告的间断时间按下列要求进行报告:一般安全事故:3天内书面上报监理工程师和业主。
重大安全事故:2小时内速报监理工程师和业主。
⑶施工机械的安全控制措施①各种机械操作人员和车辆管理员,必须有操作上岗证,不准操作人与操作证不相符的机械;不准将机械设备交给无操作证的人员操作,对机械操作人员要建立档案,专人管理。
②操作人员必须按照本机说明书规定,严格按照工作前的检查制度和工作中注意观察及工作后的检查保养制度,并做到:A.工作前检查a.工作场地周围有无妨碍工作的障碍物;b.油、水、电及其他保证机械设备正常运行的条件是否完备;c.安全操作机构是否灵活可靠;d.指示仪表、指示灯显示是否正常可靠;e.油温、水温是否达到正常使用温度。
B.作业中观察a.工作机构有无过热、松动或其它故障;b.按例保规定进行例保作业;c.认真填写机械运转记录;③驾驶室或操作室应保持整洁,严禁存放易燃、易爆物品,严禁酒后操作机械,严禁机械带病运转或超负荷运转。
④机械设备在施工现场停放时,应选择安全的停放地点,夜间应有专人看管。
⑤用手柄起动的机械应注意手柄倒转伤人,向机械加油时要严禁烟火。
⑥严禁对运转中的机械设备进行维修、保养调整等作业。
⑦指挥施工机械作业人员,必须在可到人了望的安全地点,并应明确规定指挥联络信号。
八、文明施工保证措施文明施工是一个企业的形象,管理水平和整体素质的反映,也是职工队伍精神面貌具体体现。
为提高施工人员的文明施工意识,特制订如下文明施工措施:1、深入了解当地的风俗民情、民风、民俗,爱护群众,保护群众利益。
坚持互助互利的原则,充分调动地方群众的积极性,发挥地方人力、物力的优势,带动当地经济发展。
2、工地始终做到整洁有序、文明施工、工完料尽,保护当地水资源和建筑物,避免造成损失。
3、按批准的施工组织设计平面布置图修建生产设施和生活设施,合理布局,尽量不占或少占良田,施工现场及时完成“三通一平”创造良好的施工环境,建设文明工地。
