图纸会审设计交底记录表格在建筑工程的施工过程中,图纸会审和设计交底是非常重要的环节。
它们能够确保施工团队对设计图纸有清晰、准确的理解,提前发现并解决可能存在的问题,从而保证工程的顺利进行和质量的可靠。
而图纸会审设计交底记录表格则是对这一过程的重要记录和总结。
一、表格的基本构成1、工程名称及编号这部分明确了工程项目的具体名称和相关编号,以便于准确识别和归档。
2、会审及交底时间记录下进行图纸会审和设计交底的具体日期和时间,这对于后续的追溯和参考具有重要意义。
3、参与单位及人员列出参与图纸会审和设计交底的各个单位,包括建设单位、设计单位、施工单位、监理单位等,以及各单位的具体参与人员姓名和职务。
4、设计图纸概述简要描述本次会审和交底所涉及的设计图纸的范围、主要内容和关键要点。
5、问题及答疑这是表格的核心部分之一。
施工单位等提出在阅读图纸过程中发现的问题,设计单位进行相应的解答和说明。
6、设计变更及补充说明如果在会审和交底过程中,设计单位对原图纸进行了变更或补充,需要在此部分详细记录变更的内容、原因和影响范围。
7、各方签字确认最后,建设单位、设计单位、施工单位、监理单位等各方代表需要在表格上签字确认,以表示对会审和交底结果的认可。
二、表格的填写要点1、问题的描述要清晰准确施工单位提出的问题应该具体、明确,避免模糊不清或过于笼统。
例如,不能简单地说“图纸有问题”,而要指出具体的部位、构件、尺寸等方面的疑问。
2、答疑要具有针对性和可操作性设计单位的回答应该能够解决施工单位提出的问题,并且要具有实际的可操作性。
如果需要进一步的解释或说明,应该尽量详细。
3、设计变更和补充说明要规范变更和补充的内容应该按照相关的规范和标准进行记录,包括变更的编号、内容、依据等。
同时,要注明变更对工程造价和工期的影响。
4、签字确认要严肃认真各方代表在签字前,应该仔细核对表格中的内容,确保无误。
签字意味着对会审和交底结果的责任承担,不能随意代签或草率签字。
监理表格目录(C类)监理表格—C01设计交底会议记录承包单位:合同编号:页码:监理单位:工程编号:日期:年月日本表由监理设计交底时填写。
监理表格—C02设计图纸会审记录承包单位:合同编号:页码:监理单位:工程编号:日期:年月日本表由监理在图纸会审时填写。
监理表格—C03第一次工地会议记录承包单位:合同编号:页码:监理单位:工程编号:日期:年月日本表由监理第一次会议记录。
监理表格—C04工地会议记录承包单位:合同编号:页码:监理单位:工程编号:日期:年月日本表一式三份,建设单位、承包单位、监理单位各一份。
监理表格—C05监理工程师巡视记录承包单位:合同编号:页码:监理单位:工程编号:日期:年月日本表由区段、分部、总监理工程师巡视时填写。
监理表格—C06工程监理日志承包单位:合同编号:页码:监理单位:工程编号:日期:年月日本表由现场监理每日按分部或分项工程分开填写。
监理表格—C07现场不合格情况报告承包单位:合同编号:页码:监理单位:工程编号:日期:年月日本表由现场监理发现不合格情况时,报上级监理。
监理表格—C08管线穿越公路、铁路、河渠质量检查记录承包单位:合同编号:页码:监理单位:工程编号:日期:年月日本表由现场监理管线穿越时填写。
监理表格—C09备忘录承包单位:合同编号:页码:监理单位:工程编号:日期:年月日监理表格—C10材料样品登记录承包单位:合同编号:页码:监理单位:工程编号:日期:年月日本表用于工程取样登记。
监理表格—C11试验记录承包单位:合同编号:页码:监理单位:工程编号:日期:年月日监理表格—C12验收记录承包单位:合同编号:页码:监理单位:工程编号:日期:年月日监理表格—C13监理日志承包单位:合同编号:页码:监理单位:工程编号:日期:年月日监理表格—C14监理日报承包单位:合同编号:页码:监理单位:工程编号:日期:年月日监理表格—C15交桩会签表承包单位:合同编号:页码:监理单位:工程编号:日期:年月日本表用于交桩后会签。
图纸会审、设计交底纪要一、会议概况会议时间:具体时间会议地点:详细地点参会单位及人员:建设单位:参会人员姓名设计单位:参会人员姓名监理单位:参会人员姓名施工单位:参会人员姓名会议主持人:主持人姓名二、会议目的本次图纸会审及设计交底会议旨在解决施工图纸中存在的疑问和不足之处,确保施工单位能够准确理解设计意图,保证工程施工的顺利进行。
三、设计交底内容(一)工程概况本工程为工程名称,位于工程地点,总建筑面积为具体面积,建筑高度为具体高度。
结构形式为结构类型,基础形式为基础类型。
(二)设计依据1、相关法律法规和规范标准,如《建筑法》、《建筑设计防火规范》等。
2、建设单位提供的设计任务书和相关要求。
(三)设计要点1、建筑专业建筑的功能布局、房间尺寸和层高符合设计要求。
外立面设计考虑了美观性和与周边环境的协调性。
门窗的设置满足通风、采光和使用要求。
2、结构专业结构体系安全可靠,能够承受各种荷载作用。
基础选型合理,满足地质条件和建筑物的承载要求。
主要构件的尺寸和配筋经过计算和优化。
3、给排水专业生活给水系统、排水系统的设计合理,能够满足使用需求。
消防给水系统符合消防规范要求。
4、电气专业供配电系统设计能够满足建筑物的用电负荷。
照明系统的布局和照度符合相关标准。
弱电系统的设置满足智能化管理的要求。
(四)施工注意事项1、严格按照设计图纸和相关规范进行施工,不得擅自变更设计。
2、施工过程中如发现问题,应及时与设计单位沟通,协商解决。
3、做好施工过程中的质量控制和安全管理工作。
四、图纸会审内容(一)建筑专业1、部分房间的门开启方向与疏散要求不符,建议调整。
2、建筑外立面的某些装饰线条施工难度较大,是否可以优化。
(二)结构专业1、框架柱的纵筋布置在某些部位较为密集,影响混凝土浇筑质量,能否适当调整。
2、梁的配筋在个别部位存在不足,需要加强。
(三)给排水专业1、卫生间的排水管道布置与建筑布局存在冲突,需要重新调整。
2、消防栓的位置设置不够合理,影响使用和疏散。

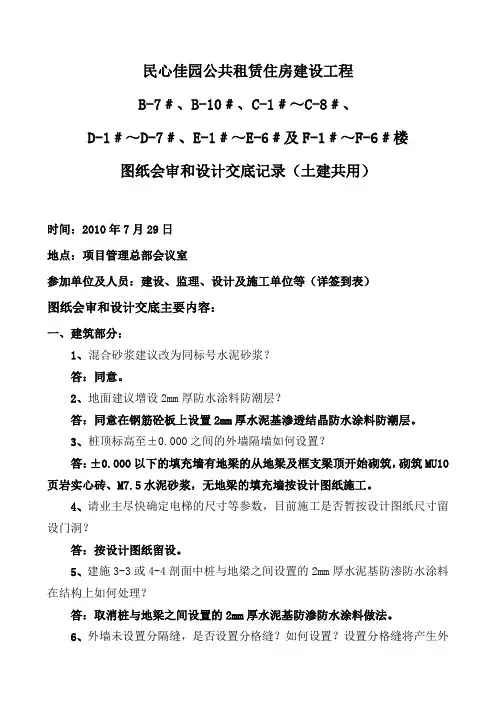

民心佳园公共租赁住房建设工程B-7﹟、B-10﹟、C-1﹟~C-8﹟、D-1﹟~D-7﹟、E-1﹟~E-6﹟及F-1﹟~F-6﹟楼图纸会审和设计交底记录(土建共用)时间:2010年7月29日地点:项目管理总部会议室参加单位及人员:建设、监理、设计及施工单位等(详签到表)图纸会审和设计交底主要内容:一、建筑部分:1、混合砂浆建议改为同标号水泥砂浆?答:同意。
2、地面建议增设2mm厚防水涂料防潮层?答:同意在钢筋砼板上设置2mm厚水泥基渗透结晶防水涂料防潮层。
3、桩顶标高至±0.000之间的外墙隔墙如何设置?答:±0.000以下的填充墙有地梁的从地梁及框支梁顶开始砌筑,砌筑MU10页岩实心砖、M7.5水泥砂浆,无地梁的填充墙按设计图纸施工。
4、请业主尽快确定电梯的尺寸等参数,目前施工是否暂按设计图纸尺寸留设门洞?答:按设计图纸留设。
5、建施3-3或4-4剖面中桩与地梁之间设置的2mm厚水泥基防渗防水涂料在结构上如何处理?答:取消桩与地梁之间设置的2mm厚水泥基防渗防水涂料做法。
6、外墙未设置分隔缝,是否设置分格缝?如何设置?设置分格缝将产生外墙渗水问题,选用何种保温形式,请出图明确?答:后出节能图。
7、建施1中建筑构造作法“外墙每两层设置分隔墙,缝宽0.10”,“分隔墙”是否为笔误?“缝宽0.1”是否为墙面色带(而立面图中约为0.3m)?若为分隔缝请明确深度,嵌缝材料及设置位置。
答:分隔墙为笔误,应为分隔带,分隔带按装立面图施工,从结构标高H 起,向上300mm。
8、住宅起居室、卧室等天棚装饰做法?答:详装饰施工图。
9、厨房墙面做法?答:白色墙面砖。
10、在厨房、厕所及公用区域是否有吊顶?如有,采取何种吊顶?答:厨房、厕所有吊顶,采用塑钢扣板,公共区采用吊顶,详装饰施工图。
11、由于是回填土后施工,在一层GZ柱施工前,楼层GZ柱可否直接锚入地梁混凝土中?答:同意。
12、防潮层做法在建施总说明中与结施2大样图做法不一致,以何为准?一层填充墙混凝土翻沿可否直接从防潮层开始,顶标高为室内地面以上150mm?答:防潮层做法以建施为准,一层填充墙混凝土翻沿可以直接从防潮层开始,顶标高为室内地面以上150。
设计交底及图纸会审记录1、施工图第二册路基设计图中,图号S111-4中,说明中第6条在水田或旱田地段应清除表层耕植土30cm,不能满足规范要求,是否由监理、甲方现场而定。
2、施工图第二册,图号为S111-5中第4、7、8、10、17、18、19、20、30、32、38、50、60页,路基横断面的设计图中,回填路段如遇岩石路段,图中要求错台,但未明确错台尺寸,请设计明确尺寸。
3、施工图第四册说明第2页,边坡应进行监测,施工单位没资质,预算清单中也没包含该笔费用,是否甲方选定有资质的监测单位。
4、施工图第一册第3页1.6条K19+693.694,与直线、曲线及转角表第3页K19+963.964及纵坡、竖曲线表不相符请更正。
5、施工图第一册SII-7 第一页的控制点成果表与甲方所提供控制点成果表,不一致,是否按甲方所提供控制点成果表为准?请正式控制点成果表。
6、施工图第3册马峰包中桥长总说明为735米,与施工图第一册(S1-2)第4页有误。
7、施工图第3册SIV-3-01图中(S1-2)第5页涵洞数量与第三册施工图有误,请更正。
8、施工图第3册SIV-3-022图中钻孔灌注桩基钢筋构造图,立面图尺寸标注9000 mm与SIV-3-022桩底标高为9米基础底钢筋无保护层厚度?9、施工图第3册SIV-3-35(锥坡及台后排水、立面图)砼强度等级是否可以为C35。
10、经现场线路勘察新建公路经过长流水沟槽,部位为:K12+315;K12+280;K13742;K14+808;K15+110;K15+020;K15+050;K15+320;K15+400等部位位于沟槽及长流水处,图中未设置涵洞,是否增加。
11、施工图第3册SIV-3-033图中,防撞墙砼强度等级未标注。
12、施工图第3册SIV-3-035图中台下后排水沟,回填透水性材料,图中不明确材质是否采用天然级配砂石或石子,请明确。
13、施工图第3册SIV-6,K12+681.0为例涵洞基础开挖后应经甲方、监理、设计、地勘对基础进行验槽,确认其地质情况后施工;图中已明确明确涵洞基础埋深及做法,如果软土因调整纸图。
0831设计交底图纸会审记录(设计院版本)君临城邦二期设计交底图纸会审记录第一次基础部分(讨论稿)2011年8月05日时间:2011年8月5日13:30分~17:30分地点:本工程一标段会议室参加人:见签到薄主持人:崔玉文会议内容:1、设计交底2、建设方议案3、监理方议案4、施工方一标段议案5、施工方二标段议案6、施工方三标段议案重要提示:1、问答后仍有问题的因素还有很多,要需要结合相关专业延续深入解决。
2、各标段的相同或相似内容可以通用。
3、设计交底、监理方、建设方议案最终都要落到实处。
一、设计交底1、建施:2、结施:3、水施:4、电施:二、建设方议案(一)前期与管理1、设计与图审公司往来过程中的《工程设计联系单》不能直接做为施工阶段的技术文件。
请设计院将相关变更交底提纯后按新编号重新发给我方。
设计:同意修改,设计联系单将图审单位及消防图审中与施工无关的条款删除,另出联系单,联系单以“修”的字样为准,作为施工依据。
2、《台州市住宅工程质量通病防治导则》涉及到设计内容通过何种方式落实。
设计:设计联系单的方式反应。
3、软连接部位除桩基已有联系单外,其它图尚无。
设计:与地下室的修改变更一起出图。
4、主行车道路是否要考虑局部加强结构性能。
设计:由施工方根据现场施工方案确定行车范围及最大行车荷载(包括车重和载重),然后经四方综合考虑施工条件和造价因素后确定调整方案。
5、打桩期间的《工程设计联系单》资料应系统性整理内容包括:1、桩位变化 2、后浇带节点 3、标高调整4、桩与墩、墩与浅基互换5、基础梁改上翻等设计:由施工方汇总现场实际桩基、墩基与浅基的分布图,建设方和监理方确认后提供给设计院,设计院根据提供的资料出具竣工版本的基础平面图。
6、弱电预埋管(箱)未设计设计:设计另相应联系单。
7、19#~20#楼区间及34#楼南侧平面扩大后除桩基图外其它内容尚无。
设计:与地下室的修改变更一起出图。
(二)地下室工程8、建议非消防电梯亦需要设置集水坑设计:普通电梯在建筑发生火灾时是不使用的,不需要设置。
