临时电源-10KV箱变安装施工组织设计XXX的组织管理网络是本工程施工的重要保障。
我公司将在施工现场设立项目部办公室,并设立施工现场办公室和材料库房,以便于管理、协调和控制施工进度、质量和安全等方面的工作。
2.施工段划分本工程施工分为两个阶段,第一阶段为箱变及配电柜安装,第二阶段为线路敷设。
在第一阶段的施工中,将分为箱变基础施工、箱变安装、配电柜安装和调试等四个施工段。
在第二阶段的施工中,将分为线路架设、线路拉设和线路接头焊接等三个施工段。
在施工段划分方面,我公司充分考虑了施工工艺、施工条件和施工进度等因素,合理划分施工段,保证了施工的连续性和顺畅性。
三、施工现场平面布置和临时设施、临时道路布置1.施工现场平面布置本工程施工现场位于城市郊区,占地面积约为2000平方米。
根据施工需要,对施工现场进行了合理的平面布置。
施工现场主要分为箱变基础施工区、箱变安装区、配电柜安装区、线路架设区、线路拉设区和线路接头焊接区等六个区域。
各区域之间设置了合理的通道,方便施工人员和机械设备的进出。
2.临时设施、临时道路布置在施工现场设置了临时办公室、休息室、厕所等临时设施,保证了施工人员的基本生活需求。
同时,在施工现场周围设置了临时道路,方便机械设备和材料的运输。
四、施工进度计划和各阶段进度的保证措施1.施工进度计划本工程施工进度计划分为两个阶段,每个阶段又分为若干个施工段。
在施工进度计划制定方面,我公司充分考虑了施工工艺、施工条件和施工进度等因素,制定了合理可行的施工进度计划。
2.各阶段进度的保证措施为保证各阶段的施工进度,我公司采取了以下措施:1)严格执行施工进度计划,做到按期完成各项施工任务;2)加强施工现场管理,确保施工人员和机械设备的充分利用;3)加强施工质量管理,确保施工过程中不出现质量问题;4)加强安全管理,确保施工过程中不出现安全事故。
五、关键施工技术、工艺及工程项目实施的重点和解决方案本工程的关键施工技术、工艺及工程项目实施的重点主要包括箱变安装、线路架设、线路拉设和线路接头焊接等方面。
桥梁施工临时用电专项施工方案一、工程概况本工程为桥梁施工项目,位于XXX地区,桥梁全长XXX米,宽XXX米,采用XXX结构形式。
工程内容包括桥梁主体结构、桥面铺装、排水系统、照明及交通安全设施等。
施工期间,需进行临时用电设施的搭建与运行,为确保施工安全、顺利进行,特制定本临时用电专项施工方案。
二、用电管理1. 用电管理制度(1)成立临时用电管理小组,负责对施工现场临时用电设施的安全管理、运行维护及监督检查。
(2)制定临时用电设施操作规程,明确岗位职责,加强用电安全培训,提高员工安全意识。
(3)建立健全临时用电设施检查、维修、验收制度,确保用电设施安全可靠。
2. 用电负荷计算根据施工现场用电设备类型、数量及功率,合理计算用电负荷,选择合适的配电设备,确保供电稳定。
3. 电力线路敷设(1)按照施工平面布置图,合理规划电力线路走向,避免与其他管道、线路交叉。
(2)采用合格的电缆、电线,敷设时注意保护,防止损坏。
三、电工1. 人员要求(1)电工应具备相应的职业资格证书,熟悉电气设备操作、维修及安全知识。
(2)电工应定期参加安全培训,提高专业技能和安全意识。
2. 岗位职责(1)负责临时用电设施的安装、维修、检查及验收工作。
(2)负责对施工现场用电设备进行定期检查,发现隐患及时整改。
(3)监督施工现场用电安全,制止违章用电行为。
四、安全距离与外电防护1. 安全距离(1)根据电气设备类型和电压等级,设置相应的安全距离。
(2)在电气设备周围设置警示标志,提醒施工人员注意安全。
2. 外电防护(1)采用绝缘、隔离等措施,防止外部电源对施工现场临时用电设施造成影响。
(2)与供电部门保持密切联系,确保外部电源稳定、可靠。
(3)遇有外部电源故障或突发事件,及时采取应急措施,保障施工现场用电安全。
五、电缆线路1. 电缆线路设计(1)根据用电负荷计算结果,合理选择电缆类型、截面和长度。
(2)电缆线路应满足施工过程中最大负荷要求,并考虑一定的安全系数。
目 录一、工程概况 (1)二、用电负荷统计 (1)三、供电设备选择 (3)四、变压器位置、安装 (3)五、用电管理 (3)六、外电线路及电气设备防护 (3)七、接地 (5)八、配电箱及开关箱 (6)九、施工安全措施 (7)某隧道临时用电专项施工方案一、工程概况某隧道位于某市某区某镇门浦村与大岭下村交界处,隧道最大埋深约47m,设计为双洞六车道连拱隧道,起讫桩号为K3+592~K3+800,全长208m。
本工程三通一平工作已基本上落实或正在落实,工程施工场地已完成平整,施工用电的接驳点1个,根据施工现场情况,电源主干线从洞口南侧边坡箱变(含配电房)处接进,配电房内设总配电箱,再按各项用途设置分配箱、照明箱,施工点设置随机箱,实行三级用电保护措施,各配电箱内配备齐全。
动力、照明分系统、分闸,形成树干型供电网,确保用电安全整齐。
二、用电负荷统计一)主要用电量统计表序号 机 具名称规格型 号单位数量使用动力(KW/台套)1 空压机 20m3/min 台 3 1102 强制搅拌系统 JS1000 台 1 753 砼喷射机 CP-5Z 台4 5.54 通风设备 套 1 755 水泥浆搅拌机 JZ350 台 2 46 电弧焊机 315型 台 3 3.57 型钢弯曲设备 台 1 48 注浆机 ZG6310 台 3 3.59 水泵2寸台 5 510 照明体统套 1 20 二)最大用电负荷计算1. 洞口、空压机房、洞内、搅拌站等用电量计算①电动机设备功率计算空压机3台:∑P=110KW×3=330KW砼喷射机4台:∑P=5.5KW×4=22KW搅拌机1台: ∑P=75KW (含搅拌机提升、搅拌电机;配料机上料电机) 通风设备1台:∑P=75KW单液注浆泵3台: ∑P=3.5KW×3=10.5KW水泥浆搅拌机2台: ∑P=4KW×2=8KW水泵5台:∑P=5KW×5=25 KW液压型钢弯曲机1台: ∑P=4KW×1=4 KW电机合计功率:∑P1=330+22+75+75+10.5+8+25+4=549.5(KW)②电焊机的负荷计算∑P2=3.5KVA×3台=10.5 KVA③洞内照明用电功率计算:洞内工作面碘钨灯:∑P=1KW×6×3=18KW洞内低压照明: P=0.1KW×(200/15)×3=4KW洞外场地照明: P=1KW×6=6KW照明合计功率:∑P3=18+4+6=28(KW)注:洞内低压照明采用100W照明灯,每盏灯间距15m,按3排布置。
施工现场临时用电施工组织设计某某建设有限公司某某某某中心项目编制:___________审核:___________批准:___________20XX年XX月施工用电组织设计一、工程概况:本工程为某某某某中心项目工程。
本工程由煤仓、仓房、拉紧间、钢结构栈桥、地道单位工程组成,均为工业建筑且为复工工程。
该工程临时用电设备主要有塔吊、施工电梯、滑模液压提升机、电焊机、钢筋加工机械、木工机械、水电机械、小型电动工具、照明用电等,总用电量为360KW,由甲方2处低压配电室提供电源。
二、供配电方式:1#线路由甲方东侧箱变低压配电室400分闸引一路电源(YJLV22-4χ150+1x70)至地销点南侧1#总配电柜。
再由1#总配电柜分配给地销点、配煤仓分配电柜;配煤仓分配电柜分配给配煤仓18米和22米仓各分配电柜。
2#线路由甲方西侧配电室低压配电柜250分闸各引一路电源(YJLV22-4×95+1×70)至煤泥仓及翻车机房各分配电柜。
总配电柜处设电度表,以计量施工用电量。
供电方式采用三相五线制TN-S系统,各配电箱处做重复接地,并与保护零线可靠联接,工作零线和保护零线要严格区分,不得混用。
所有机电设备的金属外壳必须重复接地并与保护零线做可靠联接。
根据现场情况总配电柜出线采用放射式和树干式相结合的配电方式。
对负荷比较大的塔吊、施工电梯、水泵采用单独回路配电,对负荷较远且较小的木工机械、钢筋机械及楼内装修电源可采用树干式配电方式。
三、施工现场配电线路:施工现场主要干线采用YC橡套电缆埋地或架空敷设,木工机械、钢筋加工机械电源采用橡套电缆埋地穿管敷设,办公室照明采用做PVC管穿线或塑料线槽配线。
移动式配电箱和开关箱的进、出线必须用橡皮绝缘电缆。
四、施工现场配电箱和开关箱:现场临时配电箱采用统一铁制配电箱加工定做,固定式配电箱地点应平坦并高出地面20cm,并且周围设置围栏及搭设防雨防砸棚;开关箱中心与地面的距离大于1.3m,小于1∙5m,并有防雨措施,悬挂安全标志。
完整版市政公路临时用电施工组织设计方案一、工程概况本工程为市政公路临时用电施工项目,主要包括道路照明、施工设备用电及临时办公区用电等。
工程地点位于XX市区,施工路段全长约XX公里,路宽XX 米。
施工内容包括但不限于电缆敷设、配电柜(盘)、配电箱及开关箱安装、电器装置选择与安装、接地与防雷等。
二、用电管理1. 用电负荷计算:根据工程规模及施工需求,进行详细的用电负荷计算,合理配置电缆线路及配电设备。
2. 用电设备管理:严格按照国家相关标准及规范选用合格电器产品,确保用电设备的安全、可靠。
3. 用电制度:建立健全用电管理制度,明确各级用电管理人员职责,加强对施工现场用电设施的检查、维修和保养。
4. 用电安全培训:对施工人员进行用电安全知识培训,提高其安全意识,降低用电事故风险。
三、电工1. 电工人员配置:根据工程需要,配备足够数量的专业电工,负责施工现场的临时用电安装、维修及检查工作。
2. 电工资质要求:电工人员必须具备国家规定的电工操作证,且具备一定的现场施工经验。
3. 日常工作:电工人员负责施工现场的日常用电检查、维修和保养工作,确保用电设施正常运行。
四、安全距离与外电防护1. 安全距离:根据国家相关规范,确保电缆线路、配电设备等与人员、设备保持足够的安全距离,防止触电事故发生。
2. 外电防护措施:(1)在施工现场设置明显的警示标志,提醒施工人员注意外电设施。
(2)针对施工区域的外电线路,采取有效隔离措施,如安装绝缘护套、设置防护网等。
(3)加强对施工人员的培训,提高其对外电设施的认识和防护意识。
(4)在施工过程中,严格按照外电防护方案进行操作,确保外电设施安全。
五、电缆线路1. 电缆选型:根据用电负荷计算结果,选择符合国家标准的电缆类型及规格,确保电缆安全、可靠。
电缆应符合以下要求:a. 额定电压等级应高于使用电压等级;b. 电缆截面积应满足最大负荷电流;c. 电缆绝缘性能良好,耐磨损,抗老化。

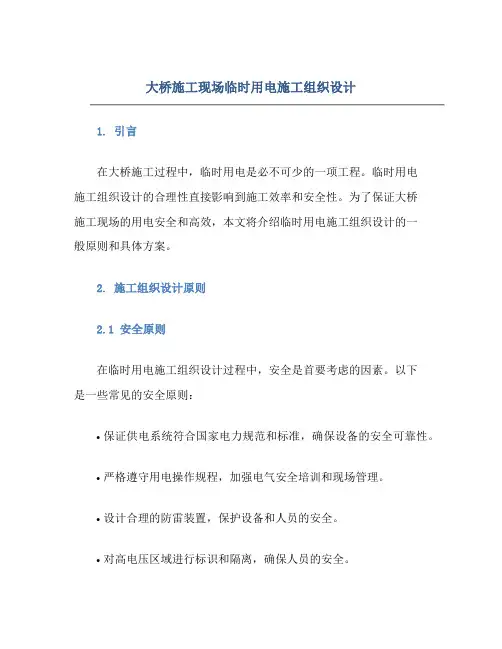

大桥施工现场临时用电施工组织设计1. 引言在大桥施工过程中,临时用电是必不可少的一项工程。
临时用电施工组织设计的合理性直接影响到施工效率和安全性。
为了保证大桥施工现场的用电安全和高效,本文将介绍临时用电施工组织设计的一般原则和具体方案。
2. 施工组织设计原则2.1 安全原则在临时用电施工组织设计过程中,安全是首要考虑的因素。
以下是一些常见的安全原则:•保证供电系统符合国家电力规范和标准,确保设备的安全可靠性。
•严格遵守用电操作规程,加强电气安全培训和现场管理。
•设计合理的防雷装置,保护设备和人员的安全。
•对高电压区域进行标识和隔离,确保人员的安全。
2.2 灵活性原则临时用电施工组织设计需要具备一定的灵活性,以应对施工中可能出现的变化。
以下是一些常见的灵活性原则:•设计可扩展的供电系统,以满足施工进展的需要。
•预留备用电源和线路,以应对突发情况。
•安排合理的用电设备布置,方便施工现场的调整和改进。
2.3 经济性原则在临时用电施工组织设计中,经济性也是一个重要的考虑因素。
以下是一些常见的经济性原则:•设计适当容量的供电系统,避免资源浪费。
•合理选择用电设备,根据施工需要和成本进行综合考虑。
•优化用电方案,提高能源利用效率,降低施工成本。
3. 施工组织设计方案3.1 施工用电总体布置根据大桥施工现场的具体情况,可以采用以下总体布置方案:•将施工现场按照大桥的主要分部进行划分,为每个分部设计独立的用电系统。
•根据施工进度和供电需求,合理安排供电设备的位置和数量。
3.2 供电系统设计供电系统设计是临时用电施工组织设计的核心内容,包括以下几个方面:•主要供电线路的规划和设计,包括引入线路和分支线路。
•设计临时变压器站,根据用电负荷和供电距离选择合适的变压器容量和布置方式。
•设计供电回路,确保各施工分部的用电需求得到满足。
•设计照明系统,保证施工现场的充足照明。
3.3 用电设备选择和布置根据大桥施工的需要,选用以下一些常见的用电设备:•施工电动工具和机械设备,如电钻、电锤等。

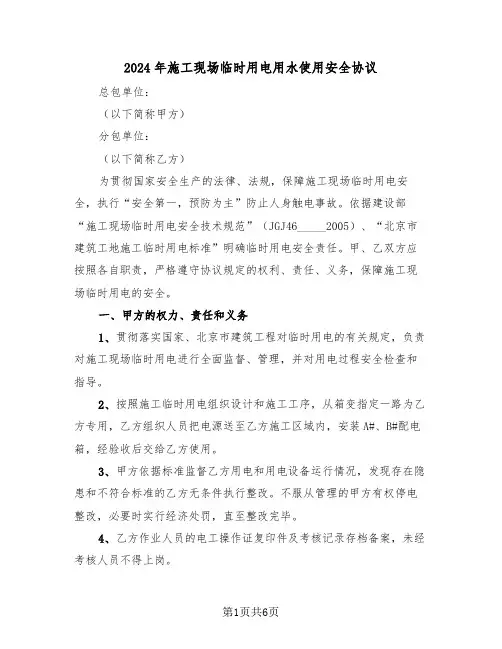

2024年施工现场临时用电用水使用安全协议总包单位:(以下简称甲方)分包单位:(以下简称乙方)为贯彻国家安全生产的法律、法规,保障施工现场临时用电安全,执行“安全第一,预防为主”防止人身触电事故。
依据建设部“施工现场临时用电安全技术规范”(JGJ46_____2005)、“北京市建筑工地施工临时用电标准”明确临时用电安全责任。
甲、乙双方应按照各自职责,严格遵守协议规定的权利、责任、义务,保障施工现场临时用电的安全。
一、甲方的权力、责任和义务1、贯彻落实国家、北京市建筑工程对临时用电的有关规定,负责对施工现场临时用电进行全面监督、管理,并对用电过程安全检查和指导。
2、按照施工临时用电组织设计和施工工序,从箱变指定一路为乙方专用,乙方组织人员把电源送至乙方施工区域内,安装A#、B#配电箱,经验收后交给乙方使用。
3、甲方依据标准监督乙方用电和用电设备运行情况,发现存在隐患和不符合标准的乙方无条件执行整改。
不服从管理的甲方有权停电整改,必要时实行经济处罚,直至整改完毕。
4、乙方作业人员的电工操作证复印件及考核记录存档备案,未经考核人员不得上岗。
5、甲方临电安装完毕后,组织甲、乙方主管领导及安全部门共同验收后,方可使用。
6、甲方对箱变、水表定期维护。
7、甲方每月____日查表,甲、乙双方认可后,乙方七日内交费,否则将押金抵齐后有权停水、停电。
二、乙方的权利、责任和义务1、严格执行国家、北京市建筑工程临时用电的管理制度和操作规程,对自己辖区内的临电负全面的管理责任。
2、自己区域内增加设备时,应先向甲方申请,同意后实施。
不得私自增加用电容量,造成上一级跳闸的后果乙方负责。
3、保证自己施工区所有配电箱、线路及各种用电设备、设施完好,加强日常维护和巡视,有问题及时上报,严禁设备设施带“病”运行。
4、雨、雪等恶劣天气后,应对用电设施进行绝缘遥测,合格后方可投入使用。
5、有专人负责临电设施,对操作人员要进行用电交底。
第1篇一、项目背景随着我国经济的快速发展,基础设施建设不断加大,临时施工用电需求日益增多。
为了保证施工现场的用电安全,提高施工效率,特制定本临时施工用电施工方案。
二、施工地点及范围本次临时施工用电项目位于XX市XX区XX路XX号,施工范围为施工现场内所有用电设备。
三、施工内容1. 施工现场临时用电线路的架设;2. 施工现场临时用电设备的安装;3. 施工现场用电安全管理;4. 施工现场用电设备的维护保养。
四、施工组织1. 施工队伍:由具备相关资质的施工单位负责施工,施工人员需经过专业培训,持有相关操作证书。
2. 施工进度:按照施工计划,分阶段完成施工任务。
3. 施工质量:确保施工质量符合国家相关标准和规范。
五、施工方案1. 施工现场临时用电线路的架设(1)线路布置根据施工现场实际情况,采用三相五线制供电,线路采用橡皮绝缘电缆,线径应符合负荷要求。
(2)线路架设1. 线路应沿施工道路、建筑物外墙或支架架设,避开易燃易爆区域;2. 线路应保持整齐,不得随意拖拽、折叠;3. 线路应设置明显的警示标志,防止人员误触。
2. 施工现场临时用电设备的安装(1)设备选型根据施工现场负荷需求,选择合适的变压器、配电箱、开关、插座等设备。
(2)设备安装1. 变压器安装:应选择合适的位置,确保变压器散热良好;2. 配电箱安装:应设置在干燥、通风、便于操作的位置;3. 开关、插座安装:应按照负荷要求,合理设置开关、插座数量及位置。
3. 施工现场用电安全管理(1)用电安全培训对施工人员进行用电安全培训,提高用电安全意识。
(2)用电安全检查定期对施工现场进行用电安全检查,及时发现并消除安全隐患。
(3)用电安全制度制定用电安全制度,明确用电安全责任,确保用电安全。
4. 施工现场用电设备的维护保养(1)定期检查对施工现场用电设备进行定期检查,确保设备正常运行。
(2)设备维护对用电设备进行定期维护,更换损坏的部件,确保设备安全可靠。

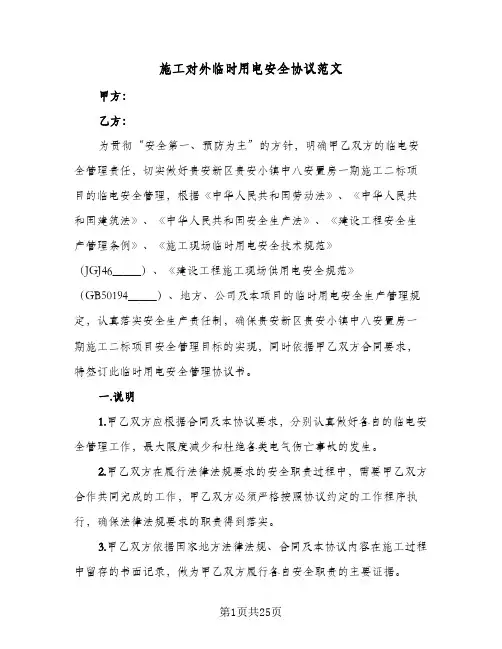

施工对外临时用电安全协议范文甲方:乙方:为贯彻“安全第一、预防为主”的方针,明确甲乙双方的临电安全管理责任,切实做好贵安新区贵安小镇中八安置房一期施工二标项目的临电安全管理,根据《中华人民共和国劳动法》、《中华人民共和国建筑法》、《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《施工现场临时用电安全技术规范》(JGJ46_____)、《建设工程施工现场供用电安全规范》(GB50194_____)、地方、公司及本项目的临时用电安全生产管理规定,认真落实安全生产责任制,确保贵安新区贵安小镇中八安置房一期施工二标项目安全管理目标的实现,同时依据甲乙双方合同要求,特签订此临时用电安全管理协议书。
一.说明1.甲乙双方应根据合同及本协议要求,分别认真做好各自的临电安全管理工作,最大限度减少和杜绝各类电气伤亡事故的发生。
2.甲乙双方在履行法律法规要求的安全职责过程中,需要甲乙双方合作共同完成的工作,甲乙双方必须严格按照协议约定的工作程序执行,确保法律法规要求的职责得到落实。
3.甲乙双方依据国家地方法律法规、合同及本协议内容在施工过程中留存的书面记录,做为甲乙双方履行各自安全职责的主要证据。
二.责任划分原则:甲乙双方分别作为独立的法人单位,均必须严格执行有关临电安全的法律、法规、标准、规范要求作为法人单位应当履行的责任,切实加强各自单位临电安全管理工作,健全各自的临电安全管理体系。
三.甲方责任:1.甲方严格执行《施工现场临时用电安全技术规范》(JGJ46_____)、《建设工程施工现场供用电安全规范》(_____)及国家、地方、甲方上级单位等相关法律法规、规范标准、规定等要求,监督现场所有施工单位遵照执行。
2.甲方电气专业人员应熟悉施工现场临时用电的技术、操作、使用、安全等相关知识和要求,定期组织对现场用电线路及设备进行检查。
3.甲方负责提供用电电源及从箱变到二级配电箱的配电系统设施,负责组织临电施工人员按照规范要求安装从箱变到二级配电箱的配电系统,组织其验收并上报电气安全主管部门。
施工组织设计一、工程概况1、本工程设有:箱变1座;电缆YJLV22-8.7/15kV-3*70;高压开关柜XGN15-12(XJ)型(5面);低压开关柜GGD型(7面);变压器S11M-800kVA/10型(2面)。
2、包括设备的生产及安装。
二、施工现场组织机构2.1组织机构关系图2.2施工现场管理职责与分工2.2.1项目经理:是本项目全过程施工生产的组织者、指挥者和全权责任者。
负责组织制定各部门的管理制度及落实,安排施工计划并组织实施,负责施工质量的控制和安全监察及双文明施工的组织管理,执行并落实业主、监理工程师对施工过程中的各项指令。
2.2.2项目副经理、技术负责人:协助项目经理工作,负责施工中技术、质量、安全的控制,对物资、设备的组织检查与审核。
组织实施、处理施工中的技术问题,组织制定关键或特殊施工方案,并进行有效的实施。
组织表安排如下:项目经理:刘振华项目副经理:宋铁民项目工程师:佟雪峰施工现场负责人:韩金平主要成员:李志学、刘松奇、石运东、常兴杰、于诗奇技术组组长:韩玉锁成员:于利国、杨艳青、郭宏义主要任务:编写变电站安装及电缆敷设施工方案,负责现场的施工记录、隐蔽工程记录本以及相关归档资料整理,对现场安全措施的布置和质量进行监督、指导并及时进行隐蔽工程的验收和质检站的有关质检鉴定及签证,竣工资料的编写。
施工班长:杨艳青成员:李志学等20名主要任务:负责箱式变电站的安装及电缆敷设等任务。
按指定位置摆放,并对相关的机械设备进行看管和维护。
材料组组长:常艳成员:丁伟主要任务:负责现场材料供应到位。
运输组组长:于利国成员:全体司机主要成员:负责现场所需材料、机械设备运输送到位并负责运输安全,现场所有余料,机械设备的回收。
文明施工管理组组长:郭春宇成员:刘虹、李雪主要任务:负责后勤服务、文明施工、标语、版报宣传。
三、施工方案3.1施工准备图纸会审:施工技术人员在接到甲方交给的施工图纸后,应认真熟悉图纸,并对图纸给定的变电所位置及电缆线位、技术质量要求应明确,与现场实际情况是否相符合,如发现问题或疑问应及时提出,并协调清楚。
施工现场临时用电管理要求一、临时用电管理1、施工现场临时用电设备在5台及以上或设备总容量在50KW及以上者,应编制用电组织设计.2、安装、巡检、维修或拆除临时用电设备和线路,必须由电工完成,并应有人监护.3、施工现场临时用电必须建立安全技术档案,并应包括下列内容:(1)用电组织设计的全部资料;(2)修改用电组织设计的资料;(3)用电技术交底资料;(4)用电工程检查验收表;(5)电气设备的试、检验凭单和调试记录;(6)接地电阻、绝缘电阻和漏电保护器漏电动作参数测定记录表;(7)电工安装、巡检、维修、拆除工作记录。
4、加强对施工现场临时用电的动态管理、过程控制。
对临时用电,要时时管、人人管、主动管。
发现问题,及时解决,重在跟踪落实。
二、供、配电设备(1)甲方提供的箱变,总包单位的电工每天须巡视、检查,且须认真填写《箱变运行检查表》,电工若发现异常,需及时处理,不得延误。
(2)380/220V配电需满足三级配电、两级保护,接地系统采用TN-S系统.配电系统应设置配电柜或总配电箱、分配电箱、开关箱,实现三级配电。
(3)各级配电箱(或固定开关箱)安装位置是否合适(安装位置易于操作,不得安装在积水中、周边不得堆码材料、杂物等).(4) 各级配电箱(或开关箱),箱门应张贴标识牌(标识牌至少应包括几级配电箱、使用单位、责任人、联系电话等内容),箱内应张贴配电系统图、注明各出线回路所接的用电设备名称。
(5)配电箱、开关箱的电源进线端严禁采用插头和插座做活动连接。
(6)每台用电设备必须有各自专用的开关箱,严禁用同一个开关箱直接控制2台及2台以上用电设备(含插座)。
(7)各级配电箱中漏电开关在每天使用前应做试验试跳并做好记录,严禁漏电失灵或未试验就使用。
(8)漏电开关漏电电流及动作时间总配电箱:动作电流时间积≤30mA。
s;开关箱漏电电流≤30mA, 时间≤0。
1 s;对地下室积水等潮湿场所漏电电流≤15mA,时间≤0。
一、编制依据为确保桥梁施工用电安全,根据《施工现场临时用电安全技术规范》(JGJ46-2005)等相关规定,结合本工程实际情况,特制定本专项方案。
二、施工用电概况1. 施工用电量:根据工程需求,预计施工用电量为XXX千瓦。
2. 施工用电电源:采用三相五线制供电,电源由施工现场附近供电所接入。
3. 施工用电设备:包括发电机、配电箱、电缆、开关设备、灯具等。
三、施工用电安全措施1. 施工用电组织管理(1)成立施工用电安全管理小组,负责施工用电的全面管理工作。
(2)电工必须持有电工操作证,并对电工进行定期培训。
2. 施工用电设备管理(1)所有用电设备必须符合国家标准,并经过严格检验。
(2)发电机、配电箱等设备应放置在干燥、通风、防火、防雷的地方。
3. 施工用电线路管理(1)电缆敷设应符合规范要求,不得损坏电缆。
(2)电缆穿越墙体、楼板等部位时,应设置保护套管。
(3)电缆埋地深度不得小于0.6米,并做好标识。
4. 施工用电操作规范(1)操作人员必须穿戴绝缘手套、绝缘鞋等防护用品。
(2)严禁非电工人员操作用电设备。
(3)用电设备操作前,应检查设备状态,确保正常。
5. 施工用电应急处理(1)发生电气火灾时,应立即切断电源,并使用灭火器进行灭火。
(2)发生触电事故时,应立即切断电源,并进行急救处理。
四、施工用电安全教育培训1. 对施工人员进行用电安全教育培训,提高用电安全意识。
2. 定期组织电工进行技能培训,提高电工操作技能。
五、施工用电安全检查1. 定期对施工用电设备、线路进行检查,发现问题及时整改。
2. 对施工现场进行不定期的用电安全检查,确保施工用电安全。
六、施工用电总结1. 施工用电结束后,对施工用电设备、线路进行检查,确保无安全隐患。
2. 对施工用电过程中出现的问题进行总结,为今后类似工程提供借鉴。
本专项方案自发布之日起实施,如遇特殊情况,应及时调整。
施工现场临时用电管理规定一编制说明1 编制依据:为保证施工现场机械设备的使用安全和施工人员的人生安全,保障现场临时施工用电的正常使用,根据下列几项国家相关规范、标准及企业管理制度编制本“规定”。
各参建方必须严格遵守。
二现场情况及相关要求1.我方在现场共提供8台箱式变压器,其中西侧和北侧的4台变压器额定功率为500KVA,南侧和东侧的四台变压器额定功率为630KVA,电源电压等级为10KVA/380V。
2.各施工单位用电必须按照我方的要求,须设置配电室、专用配电箱柜及计量器具,安装地点由我方统一安排,否则拒绝供电。
3.现场变压器之后的临电设施安装与维护由各施工单位完成,要求各工程处选派优秀的管理人员和技术工人进行操作管理,上岗操作人员必须持有电工本上岗。
严格依据《施工现场临时用电安全技术规范》(JGJ462005)文件的要求进行施工和管理。
4.施工现场临时用电设备在5台以上或设备总容量在50KW以上的施工单位应编制《临时用电施工组织设计》,内容包括:确定电源进线、配电室、配电装置、用电设备位置及线路走向;进行负荷计算;选择变压器;设计配电线路,选择导线或电缆;设计配电装置,选择电器;设计接地装置;绘制临时用电工程图纸,主要包括用电工程总平面图、配电装置布置图、配电系统接线图、接地装置设计图;设计防雷装置;确定防护措施;制定安全用电措施和电气防火措施。
5.《临时用电施工组织设计》必须由我方和现场监理公司审核后签字批准,方可进行施工;临时用电工程必须由我方、监理公司和使用单位共同验收,方可投入使用。
6.施工现场各用电单位必须建立安全技术档案,应包括下列内容:用电组织设计的全部资料;修改用电组织设计的资料;用电技术交底资料;用电工程检查验收表;电气设备的试、检验凭单和调试记录;接地电阻、绝缘电阻和漏电保护器漏电动作参数测定记录;定期检(复)查表;电工安装、巡检、维修、拆除工作记录。
7.各用电单位必须配备专职电工,电工应掌握安全用电基本知识和所用设备的性能,必须持证上岗;安装、巡检、维修或拆除临时用电设备和线路,必须由电工完成,并应有人监护;使用电气设备前必须按规定穿戴和配备好相应的劳动防护用品,并应检查电气装置和保护设施,严禁设备带“缺陷”运转;暂时停用设备的开关箱必须分断电源隔离开关,并应关门上锁;移动电气设备时,必须经电工切断电源并做妥善处理后进行。
(完整版)施工临时用电专项方案一、工程概况本工程为XX建设项目,位于XX地区,主要包括主体建筑工程、辅助设施及室外工程。
工程占地面积XX平方米,总建筑面积XX平方米。
工程结构类型为钢筋混凝土框架结构,建筑高度XX米。
根据工程特点,需制定临时用电专项方案,确保施工期间用电安全、可靠。
二、用电管理1. 用电管理制度:建立健全用电管理制度,明确用电管理责任人,加强用电设备的检查、维修和保养,确保用电安全。
2. 用电负荷:根据工程需求,合理计算用电负荷,确保电力供应稳定。
临时用电设备应根据用电负荷选择合适的电缆、配电柜(盘)、配电箱及开关箱等。
3. 用电设备:所有用电设备应符合国家相关标准,严禁使用老化、损坏或非标准的用电设备。
4. 临时用电申请:施工前,需向相关部门申请临时用电,并提供临时用电负荷、用电设备清单等资料。
5. 用电设备检查:定期对用电设备进行检查,发现问题及时整改,确保用电安全。
三、电工1. 人员要求:电工应具备相应的职业资格证书,熟悉用电设备的操作、维修和保养。
2. 培训与考核:对电工进行用电安全知识培训,提高其安全意识,定期进行考核,确保电工具备足够的业务水平。
3. 作业要求:电工在作业过程中,应严格遵守操作规程,穿戴好个人防护用品,确保自身安全。
4. 事故处理:发生用电事故时,电工应立即采取紧急措施,并及时报告项目负责人,协助处理事故。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,确保用电设备与人员、建筑物等保持足够的安全距离。
2. 外电防护:针对临近的外电线路,采取可靠的防护措施,如设置防护网、警示标志等。
3. 防护设施:在临时用电设备周围设置防护设施,防止非相关人员靠近,避免触电事故发生。
4. 定期检查:定期检查安全距离及外电防护设施,发现问题及时整改。
五、电缆线路1. 电缆选择:根据用电负荷及敷设环境,选择符合国家标准的电缆。
电缆应具备良好的绝缘性能、耐热性和耐腐蚀性。
施工临时用电专项施工方案(完整版)一、工程概况本工程为XX项目施工临时用电工程,工程地点位于XX市XX区,主要包括土建工程、装饰工程、安装工程等。
工程总占地面积约XX平方米,总建筑面积约XX平方米。
本工程临时用电主要包括施工用电、生活用电及应急用电等。
为确保施工期间用电安全,特制定本临时用电专项施工方案。
二、用电管理1. 用电管理制度(1)建立健全用电管理制度,明确各级用电管理人员职责;(2)定期对用电设备进行检查、维修,确保用电设备安全可靠;(3)实行用电计量制度,合理分配电力资源,降低用电成本;(4)加强用电安全培训,提高施工人员用电安全意识。
2. 用电负荷计算根据工程特点和施工需求,进行用电负荷计算,合理配置配电设备,确保供电稳定。
3. 用电设备管理(1)用电设备应符合国家相关标准和规定;(2)定期对用电设备进行维护、保养,保证设备正常运行;(3)严禁使用破损、老化、不符合安全标准的电线电缆;(4)严禁私拉乱接,违规操作。
三、电工1. 电工人员要求(1)电工人员应具备相应的专业知识和技能,持证上岗;(2)熟悉施工现场用电设备、配电系统及用电负荷;(3)掌握用电安全知识和应急处理措施;(4)具有良好的职业道德,严格遵守用电管理制度。
2. 电工工作内容(1)负责施工现场临时用电设施的安装、调试、维护和拆除;(2)定期检查用电设备、线路,发现隐患及时整改;(3)监督施工人员遵守用电安全规定,纠正违规行为;(4)参与现场用电事故的调查和处理。
四、安全距离与外电防护1. 安全距离(1)根据国家相关规定,设置电线电缆与其他设施的安全距离;(2)在施工过程中,严格保持安全距离,防止因距离不足导致的电气事故;(3)在电气设备附近作业时,应采取安全防护措施,确保人身安全。
2. 外电防护(1)针对施工现场周边的外电线路,制定防护措施;(2)在施工过程中,密切关注外电线路运行情况,发现异常及时报告;(3)加强对外电线路的巡查,防止因外电线路故障影响施工现场用电安全;(4)与供电部门保持密切联系,及时了解外电线路维修、改造等情况。
中交第一航务工程局有限公司
临时用电施工组织设计
工程名称:福建泉州湾跨海大桥工程
编制单位:中交第一航务局第一工程公司第十一项目经理部技术负责人:吴向阳
编制:武文志
目录
一、编制依据
二、工程概况描述
三、临时用电配电方式、要求及安全措施
四、电器设备的接地与接零
五、电气防火措施
六、安全组织措施
七、负荷计算、主线路电缆截面计算及主要设备的选型
附表(一)用电工程总平面图
附表(二)配电装置布置图
附表(三)配电系统接线图
临时用电施工组织设计
一、编制依据:
1、《建设工程施工现场供电安全规范》GB50194-93
2、《手持式电动工具的管理、使用、检查和维修安全技术规
程GB/T3787-2006
3、《安全电压》GB3805-83
4、《漏电保护器安装和运行》GB13955-92
5、《剩余电流动作保护器的一般要求》GB6829-95
6、《施工现场临时用电安全技术规范》JGJ46-2005
7、《建筑施工安全检查标准》JGJ59-99
二、工程概况描述
泉州湾跨海大桥工程起于晋江南塘,与泉州市环城高速公路晋江至石狮段相连接,在石狮蚶江跨越泉州湾,经惠安秀涂、张版,终于塔浦,与泉州市环城高速公路南惠支线相接。
路线全长26675.871m。
其中跨海大桥桥长12454.894m,分南岸陆地区引桥、南岸浅水区引桥(六车道)、蚶江互通主线桥、南岸浅水区引桥(八车道)、南北岸深水区引桥(八车道)、主桥、北岸深水区引桥(八车道)、北岸浅水区引桥(八车道)、秀涂互通主线桥九个区段。
全线公设蚶江、秀涂、张坂、塔埔四个互通。
本工程项目的地理位置见图1-1。
图1-1
我公司中标标段内容包括:北岸浅水区引桥(八车道)上下部, 秀涂互通主线、匝道及接线, 北岸接线路基挖方63万方,填方103万方,涵洞144.04m/3道,通道涵36.55m/1座,特大桥1148.7m/1座,大桥759m/1座,分离式立交3处,通道桥1处。
A5标起点桩号K29+318,终点桩号K36+070,总长6.752km,其中第100章至第700章合计为52316万元。
三、临时用电配电方式、要求及安全措施
1、建立、健全用电管理制度,制定供用电的运行及维护操作规定。
建立用电安全岗位责任制,明确用电安全负责人。
2、施工现场采用TN-S系统,依照规范要求实行三级控制、二级保护,即在总分配箱下设分配电箱,分配电箱下设开关箱,末级(开关箱)设置漏电保护器外,还要在上一级(分配电箱或总配电箱)再设漏电保护器。
3、电动移动机具按照有关规定做到一机、一闸、一漏保,电器设备及电缆、电线、漏电保护器采购正规或指定厂家产品,按照国家、上级有关规定进行安全检查,防止触电事故发生。
所有设备要设防雨设施,工作后拉闸断电,移动闸箱收回集中保管,设专人负责,安技人员随时检查。
特别是冬雨季加强漏电、防触电的防护工作。
4、总配电箱内必须设总隔离开关、分路隔离开关,总熔断器分路熔断器(或总自动开关和分路自动开关)。
工作零线与保护零线应分别接在专用端子板上在输出,动力与照明应分路设置。
5、分配电箱内应设总隔离开关、分路隔离开关,总熔断器和分路熔断器(或自动开关和分路自动开关)。
6、开关箱内部电器配置实行一机、一闸、一漏保。
在设备较集中的情况下可使用集成开关。
交流焊机必须装设一、二次保护装置。
7、根据工程水工施工特点,部分电闸箱内应设置船舶专用回路,供施工船舶用电,并按照规定接装电缆或船舶专用电闸箱。
8、施工现场的电闸箱按照“总—分—开”的顺序分级设置,总配电箱作为临时用电系统的源头,应靠近变电站处。
分配电箱尽量安装在用电设备相对集中的中心地带,确保三相负荷平衡,缩短配电距离。
开关箱应安装在与其控制的移动设备水平距离3m 左右,固定设备不宜超过3m 。
