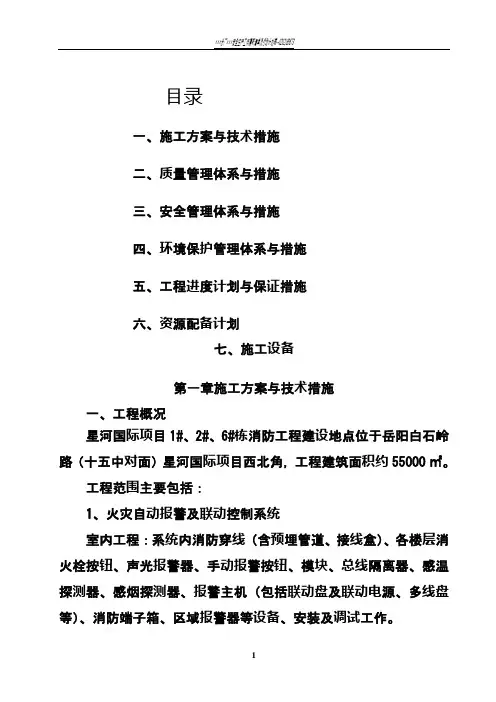

目录一、施工方案与技术措施二、质量管理体系与措施三、安全管理体系与措施四、环境保护管理体系与措施五、工程进度计划与保证措施六、资源配备计划七、施工设备第一章施工方案与技术措施一、工程概况星河国际项目1#、2#、6#栋消防工程建设地点位于岳阳白石岭路(十五中对面)星河国际项目西北角,工程建筑面积约55000㎡。
工程范围主要包括:1、火灾自动报警及联动控制系统室内工程:系统内消防穿线(含预埋管道、接线盒)、各楼层消火栓按钮、声光报警器、手动报警按钮、模块、总线隔离器、感温探测器、感烟探测器、报警主机(包括联动盘及联动电源、多线盘等)、消防端子箱、区域报警器等设备、安装及调试工作。
2、消火栓系统室内工程:室内所有消火栓系统管道、消防箱(含内置配件)、阀门、泵组、控制柜、安装及调试工作,商铺部分的消防栓系统。
3、自动喷淋系统:室内工程:室内所有管道、喷头、阀门、泵组、控制柜、安装及调试工作。
4、通风、防排烟系统:系统内排、送风机、风管、风口、风阀采购、安装及调试工作。
5、电梯三方通话系统:系统内的消防控制室至电梯机房设消防两部电话(含管道、接线盒)、电话线、面板、电话机在本次工程范围内。
6、负责消防配电的调试及验收工作等:6.1、消防动力配电从消防动力配电箱出线开始到消防用电设备末梢部分的配管、穿线等采购及安装(含消防动力箱);消防水泵等较大型设备的控制柜的安装及布线;6.2、疏散指示及应急照明系统设备的安装调试及验收从应急照明配电箱出线开始至各灯具,含管道预埋、穿线、灯具安装,不含应急照明配电箱。
7、各栋其余为消防而设置或带有消防功能的消防设施,如防火门、防火卷帘、灭火器、消防灯具等的采购和安装;8、在消防系统验收前或在总包单位要求下,消防施工单位应负责消防系统的预留洞的封堵,接线盒的面板安装。
9、室外消防管网(含室外消防栓)工程。
10、负责组织消防报建和组织消防验收及培训工作,并确保消防报建和消防验收在发包人规定的期限内验收合格和交付使用。
建筑消防工程施工方案一、前言建筑消防工程是指在建筑设计、施工和使用过程中,为保障人身和财产安全,预防火灾事故发生,并在火灾发生时尽快扑灭火灾、减少损失的一系列工程措施。
本方案旨在对建筑消防工程施工过程中的安全管理、技术措施、质量保障等方面进行详细规划,确保工程顺利进行并达到预期效果。
二、施工前准备工作1. 制定施工计划:根据建筑设计图纸和消防工程设计要求,制定详细的施工计划,明确工作内容、工期、质量标准等,并向相关部门进行报备。
2. 人员调配:安排具有相关岗位资质和专业技术的人员参与施工,确保人员配备充足。
3. 物资准备:准备施工所需的工器具、设备和消防材料,在施工现场设立消防设施,保证施工过程中的消防安全。
4. 安全培训:对施工人员进行消防安全培训,提高其防火意识和应急处置能力。
三、施工技术措施1. 安装灭火设备:根据消防设计要求,在建筑内部和外部设置灭火设备,如消防栓、灭火器、自动喷水灭火系统等,确保工程实施过程中的火灾扑灭能力。
2. 建设疏散通道:设置明确的疏散通道和疏散指示标志,保证工作人员和施工人员在火灾发生时能快速疏散到安全地带。
3. 着火风险预防:加强现场火源管理,禁止吸烟、乱扔烟蒂等行为,确保施工现场的安全。
4. 定期检查维护:定期检查消防设施和灭火设备的运行状态,确保其正常使用,并及时处理设备故障。
5. 废弃物处理:妥善处理施工过程中产生的废弃物,避免火灾隐患。
四、施工质量保障1. 确保施工过程符合相关法规要求:按照国家有关消防法规和标准进行施工,确保工程质量和安全性。
2. 进行消防工程验收:在工程竣工前,由消防部门进行验收,确保施工达到消防设计要求,并取得消防验收合格证。
3. 完善施工记录:对施工过程进行详细记录,包括工作内容、施工人员、消防设施设置等,为工程验收提供依据。
五、施工后工作1. 完善消防设备管理:建立健全的消防设备管理制度,定期对消防设施进行维护保养和检查,确保设备运行正常。
专业消防工程施工方案1. 引言专业消防工程施工方案是为了保障建筑物及其使用者在火灾发生时的安全,通过合理的施工工艺和措施,在建筑物中设置消防系统,以便在火灾发生时能够迅速发现、报警并进行扑救和疏散的一套方案。
本文档将详细介绍专业消防工程的施工方案,包括施工前准备、施工流程和施工要点等内容。
2. 施工前准备在进行专业消防工程施工之前,需要进行一系列的准备工作,包括以下几个方面:2.1 方案设计确认在施工前,需要确认消防工程的方案设计。
方案设计应满足消防法律法规的要求,并经过相关部门的审核和批准。
确认方案设计可以准确了解工程的施工内容和要求,为施工做好准备。
2.2 施工图纸准备施工图纸是进行消防工程施工的重要依据,需要准备详细的施工图纸,包括消防系统布置图、管线图、设备安装图等。
施工图纸应与方案设计一致,并经专业人员审核。
2.3 施工人员培训施工人员应经过相关消防知识培训,了解消防工程的施工要求和操作规程。
培训内容包括消防系统的组成和原理、设备的安装和调试方法等。
2.4 施工材料采购根据施工图纸和方案设计要求,采购所需的施工材料,包括消防设备、管道、阀门、电气设备等。
采购的材料应符合相关标准,保证施工质量和安全性。
3. 施工流程专业消防工程的施工流程主要包括以下几个环节:3.1 施工准备在施工现场进行必要的准备工作,包括临时设施搭建、施工材料清点和整理、施工设备检查和调试等。
3.2 管道安装按照施工图纸和方案设计要求,进行管道的安装工作。
管道安装应符合相关标准,保证安全可靠。
3.3 设备安装根据施工图纸和方案设计要求,进行消防设备的安装工作。
安装过程中要注意设备的位置和固定,确保设备的正常运行。
3.4 电气接线对消防设备进行电气接线工作,确保设备的正常供电和控制。
电气接线应符合相关标准,保证安全可靠。
3.5 系统调试完成安装和接线后,对整个消防系统进行调试工作。
调试包括设备的功能测试和系统的整体调试,确保系统能够正常工作。
消防工程施工方案及技术措施一、施工方案1.施工环境准备:-在施工前,必须彻底清理施工现场,包括搬走可燃杂物和易燃易爆物品,以确保施工安全。
-针对消防施工区域,设置专门的施工区域,确保其他施工人员远离。
2.施工组织:-制定详细的施工方案,包括工程进度、施工人员组织和协调、消防设备安装顺序等。
-分配合适的施工人员,并确保他们具备必要的技能和证书,能够熟练地进行消防设备安装工作。
3.施工材料采购:-选择符合国家消防标准的消防设备和材料,并要求供应商提供相关资质证书。
-保证施工所需材料的质量和数量,以确保消防工程施工的顺利进行。
4.施工进度控制:-制定详细的施工进度计划,并监督施工进度的推进情况,确保按期完成消防设备的安装和调试工作。
-在施工期间,及时记录施工情况,解决施工过程中的各种问题和难题。
5.质量控制:-严格遵守施工技术规范和操作规程,确保消防设备的安装符合相关标准和要求。
-采取合适的检测手段和方法,及时发现和纠正施工中可能存在的质量问题。
二、技术措施1.消防水系统:-按照工程设计要求安装消防水泵、水箱、水流指示器等设备,确保消防水系统的正常运行。
-进行水位和压力试验,确保消防水系统的稳定性和可靠性。
-在消防水系统上设置监测装置,及时监测水位和压力的变化,并进行必要的调整和维护。
2.消防报警系统:-安装火灾报警探测器、手动报警装置和联动控制装置等设备,保证火灾的及时报警和人员疏散。
-进行报警设备的调试和检测,确保其可靠性和敏感性。
3.消防防排烟系统:-安装防排烟风机、排烟口和风管等设备,确保火灾时能够迅速排除烟雾,保证人员的安全疏散。
-进行防排烟系统的调试,检测系统的正常运行,并进行必要的调整。
4.消防通道和疏散通道:-根据设计要求,安装消防通道和疏散通道的标识,确保人员能够快速疏散。
-对通道宽度、高度等尺寸进行检测,保证通道的畅通。
5.灭火器和消防栓:-按照设计要求,设置合适数量和位置的灭火器和消防栓,保证人员可以及时使用。
消防工程施工方案及技术措施一、工程概述本次消防工程施工项目位于具体地点,建筑总面积为具体面积平方米,建筑高度为具体高度米。
该建筑的主要功能包括列举主要功能。
为确保该建筑的消防安全,本次消防工程施工将涵盖火灾自动报警系统、消火栓系统、自动喷水灭火系统、防烟排烟系统等多个方面。
二、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,组织施工人员进行技术交底。
2、编制施工组织设计和施工方案,明确施工工艺和质量标准。
(二)材料准备1、根据施工图纸和材料清单,采购符合国家标准和设计要求的消防器材和设备。
2、对进场的材料和设备进行检验,确保其质量合格,性能符合要求。
(三)施工机具准备1、配备齐全的施工机具,如电焊机、切割机、钻孔机等,并确保其性能良好。
2、对施工机具进行定期维护和保养,保证施工过程中的正常使用。
(四)劳动力准备1、根据施工进度计划,组织足够数量的施工人员,包括电工、焊工、管道工等。
2、对施工人员进行岗前培训,使其掌握施工工艺和安全操作规程。
三、施工流程(一)火灾自动报警系统施工1、布线根据设计图纸要求,确定线路走向和敷设方式。
敷设线缆时,应避免线缆受到机械损伤和电磁干扰。
2、探测器安装按照设计要求确定探测器的安装位置,确保探测器能够有效探测火灾。
安装探测器时,应保持其外观整洁,安装牢固。
3、报警设备安装安装报警按钮、声光报警器等设备,确保其位置明显,操作方便。
对报警设备进行调试,确保其报警功能正常。
(二)消火栓系统施工1、管道安装按照设计要求选用合适的管材和管件,进行管道的切割、焊接和连接。
管道安装完毕后,进行水压试验,确保管道无渗漏。
2、消火栓箱安装确定消火栓箱的安装位置,安装牢固。
配置消火栓、水枪、水带等设备,并确保其完好无损。
(三)自动喷水灭火系统施工1、喷头安装根据设计要求确定喷头的类型和安装位置。
安装喷头时,应使用专用工具,确保喷头安装牢固,不发生渗漏。
2、管道试压和冲洗对管道进行水压试验,试验压力符合设计要求。
消防工程施工方案及技术措施一、前言在建筑工程中,消防工程是一个至关重要的环节,关乎人员生命财产安全。
为了有效的执行消防工程施工方案并采取必要的技术措施,既要合理规划,又要严格执行。
二、施工方案1. 施工准备在进行消防工程施工之前,需要进行充分的施工准备工作。
包括制定详细的施工计划,确保所有相关材料和设备齐全,并对施工人员进行必要的消防安全培训。
2. 施工流程消防工程施工一般分为布线施工、安装设备、管道敷设、系统调试等多个步骤。
施工方案需要明确每个步骤的顺序和要求,确保施工顺利进行。
3. 安全措施在整个施工过程中,必须严格遵守相关的安全操作规程,特别是在使用明火和高温设备时,要加强火灾风险的防范,确保施工现场的安全。
三、技术措施1. 设备选用在消防工程施工中,采用符合国家标准的消防设备是至关重要的。
应根据工程的实际需要,选择性能优良、质量可靠的设备,确保工程质量。
2. 系统设计消防工程系统设计要合理科学,考虑到建筑结构、人员疏散、火灾风险等因素,确保系统在发生火灾时可以及时有效地起到应急救援作用。
3. 质量控制在消防工程施工过程中,质量控制是非常重要的一环。
需要加强对施工质量的监督和检查,及时发现和纠正问题,确保工程质量符合标准要求。
四、总结消防工程施工是一项重要的工作,需要严格执行施工方案和技术措施,确保工程质量和施工安全。
只有做到了规范施工、科学设计、高质量执行,才能有效地提升消防工程的整体效能。
以上是关于消防工程施工方案及技术措施的探讨,希望能够引起大家的重视并加以实践。
消防工程施工一、施工前准备在进行消防工程施工之前,首先要对工程进行详细的规划和设计。
根据建筑物的布局和功能需求,确定消防设施的种类和数量,并制定相应的施工方案。
同时还需要进行现场勘察,了解建筑物的结构和材料,为施工提供必要的参考信息。
在确定施工方案和施工条件后,需要进行施工图纸的制作和审查。
消防工程施工需要严格按照施工图纸来进行,因此施工图纸的准确性和完整性对施工质量起着至关重要的作用。
二、施工过程1.消防设施的安装在进行消防工程施工时,首先要进行消防设施的安装。
消防设施主要包括灭火器、喷淋系统、消火栓等。
在安装过程中,施工人员需要按照施工图纸要求进行操作,确保消防设施的安装位置和连接方式正确无误。
在安装消防设施时,需要特别注意施工质量和安全。
消防设施的安装质量直接关系到其使用效果,一旦出现安装不当导致失效的情况,将对建筑物的安全性产生极为不利的影响。
2.防火系统的调试在进行消防工程施工时,还需要对防火系统进行调试。
防火系统主要包括火灾报警系统、火灾排烟系统等。
在调试防火系统时,需要注意系统的联动和响应速度,确保系统能够在火灾发生时及时报警和启动。
防火系统的调试需要进行全面的测试和验证,包括检查各个部件的连接情况、联动方式是否正确等。
只有通过详细的测试和验证,才能确保防火系统的正常运行和功能完善。
三、施工验收在消防工程施工完成后,还需要进行施工验收。
施工验收主要包括消防设施的功能测试、系统的操作演练等。
通过验收,可以确保消防设施的安装质量和功能完善,保障建筑物的安全性。
在进行施工验收时,需要邀请相关部门和专业人员参与,确保验收的客观性和公正性。
只有通过严格的验收程序,才能确保消防工程施工的质量符合要求,保障建筑物的安全。
综上所述,消防工程施工是一项涉及多方面要素的复杂工程,需要施工人员具有丰富的经验和技术能力。
在进行消防工程施工时,需要严格按照规范和要求进行操作,确保施工质量和安全。
只有通过精心的施工和严格的验收,才能保障建筑物的安全性和人员的生命财产安全。
消防工程施工方案及技术措施随着社会的发展,消防安全问题越来越引起人们的关注。
消防工程的施工方案及技术措施是确保建筑物消防设施的有效性和施工质量的重要保证。
本文将从施工方案的编制和技术措施的实施两个方面进行论述。
一、施工方案的编制1.审查施工图纸在编制消防工程施工方案时,首先需要审查施工图纸。
审查的核心是根据设计图纸的要求,对消防设施进行合理的规划和布局,确保施工后的消防系统能够满足预期的安全需求。
2.安全管理措施在施工方案中,要明确安全管理措施。
即通过制定安全操作规程、消防设施的使用规范以及应急救援预案等,确保工程施工期间安全生产、事故防范和应急处理的有效性。
3.施工人员技术培训施工方案中还需要考虑施工人员的技术培训问题。
当施工涉及到特殊的消防技术时,应对相关施工人员进行培训,提高施工人员的专业素质和技术水平,确保他们能够胜任相应的施工工作。
二、技术措施的实施1.材料选择在消防工程施工中,材料的选择至关重要。
应根据设计要求和相关标准,严格选择符合消防设施要求的材料,确保施工的可靠性和耐用性。
2.施工流程控制在施工过程中,需要合理安排施工流程。
施工计划要细化到每个工序,确保按照顺序进行,避免因施工过程出现错误或疏漏而导致施工质量不达标。
3.质量检验与验收在消防工程施工完成后,还需要进行质量检验和验收工作。
通过仔细检查施工质量,确保消防设施的功能性和可用性符合相关标准和要求。
4.监督与管理在施工过程中,还应加强对消防工程的监督与管理。
有专人负责施工现场的巡查和安全检查,及时发现和解决施工中的安全问题,确保施工过程的顺利进行。
综上所述,消防工程施工方案及技术措施对于建筑物的消防安全具有重要的作用。
通过合理编制施工方案和严格实施技术措施,可以确保施工的安全和质量,提高消防设施的可靠性和有效性。
在今后的消防工程中,我们应更加重视施工方案和技术措施的编制和执行,为建筑物的消防安全保驾护航。
消防工程施工技术方案一、项目概况1.1 项目背景消防工程是建筑工程中非常重要的一部分,其施工技术直接关系到建筑物内部的消防设施是否能正常运行,从而保障人员生命财产的安全。
本方案针对某大型商业综合体项目的消防工程施工技术进行详细说明和规划。
1.2 项目规模本项目位于城市繁华商业区,总建筑面积约为10万平方米,包括商业、办公、住宅等多功能用途。
涉及的消防工程范围广泛,施工难度较大。
1.3 施工周期本项目的消防工程施工周期约为6个月,需严格按照计划进行。
二、施工准备2.1 施工前期准备在施工开始之前,需做好以下准备工作:1. 制定详细的施工计划,包括工程量清单、施工进度、质量要求等。
2. 招募具有丰富经验的消防工程施工团队,包括项目经理、技术负责人、施工人员等。
3. 准备必要的消防设备和工具,确保施工正常进行。
4. 与相关部门协调,确保施工符合消防法规和标准要求。
2.2 施工人员培训在施工前,需要对施工人员进行专业培训,包括消防设备操作、紧急救援技能等,确保他们能够胜任工作并应对突发情况。
2.3 安全措施施工现场需要制定严格的安全管理制度,包括安全防护设施、安全培训、应急预案等,确保施工过程安全可靠。
三、施工方案3.1 消防水系统施工1. 安装消火栓系统:根据设计要求,安装消火栓系统,包括主管道、分支管道、消火栓等,确保布局合理、密封可靠。
2. 安装喷淋系统:布置喷淋系统主管道,按照设计要求安装喷头,设置阀门、控制设备等,保证系统完好。
3. 安装水泵系统:设置消防水泵,连接管道,进行调试,确保水压、流量等参数达到设计要求。
3.2 防烟排烟系统施工1. 安装排烟风机:根据设计要求,布置排烟风机,连接管道,安装控制面板,进行系统调试。
2. 安装防烟门窗:设置防烟门窗,确保密封性能良好,能够有效隔离烟雾。
3. 布置排烟通道:设置排烟通道,确保通风畅通,没有死角,能够有效排除烟雾。
3.3 火灾报警系统施工1. 安装火灾报警探测器:根据设计要求,设置烟感、温感等探测器,连接控制器,确保报警系统正常运行。
消防工程施工方案及技术措施一、引言消防工程在建筑施工过程中扮演着至关重要的角色,旨在保障施工现场及周边环境的火灾安全。
本文将详细介绍消防工程施工方案及技术措施,以确保火灾风险最小化,为工程顺利进行提供安全保障。
二、施工前准备工作在进入施工阶段之前,必须完成以下准备工作:1.项目组织与管理•成立专门的项目管理组织机构,确保消防工程施工任务能够顺利进行。
•确定项目施工管理责任人和相关人员,并明确各自的职责和工作范围。
•制定详细的施工计划,包括工程量、进度安排、人员配置等。
2.消防施工设计•始终遵循消防设计规范和法规要求,确保施工设计符合相关标准。
•组织专业团队进行消防施工设计,包括火灾风险评估、疏散通道设计、火灾报警系统设计等。
3.采购消防设备•根据消防设计方案,准确确定所需的消防设备种类和数量,并进行采购。
•选择质量可靠、性能稳定的消防设备供应商,并与其签订合同达成采购协议。
4.施工准备•安排施工场地,并确保场地符合消防施工的要求,如通道畅通、消防车辆可以进出等。
•准备必要的施工设备和工具,确保施工现场的安全和效率。
三、施工方案与措施1.消防设备安装•按照设计方案,将采购的消防设备进行安装,包括消防水源设备、灭火器、消防报警系统等。
•严格遵循消防设备安装标准,确保设备的正确连接、固定和可靠性。
2.疏散通道施工•根据消防设计方案和建筑平面图,清理和划定疏散通道,确保施工现场的疏散通道畅通无阻。
•安装标识牌和照明设备,提供充足的疏散指示和照明,以确保疏散途中的安全。
3.消防通道施工•设计、布置并标识消防通道,确保消防车辆可以顺利进入施工现场。
•确保消防通道畅通无阻,不得占用或堆放杂物。
4.施工现场监控与巡查•设置监控设备来对施工现场进行实时监控,及时发现潜在的火灾风险。
•安排专人巡查施工现场,确保施工过程中不出现火源或其他火灾隐患。
5.应急演练与培训•定期组织应急演练,提高工人的火灾应急能力和安全意识。

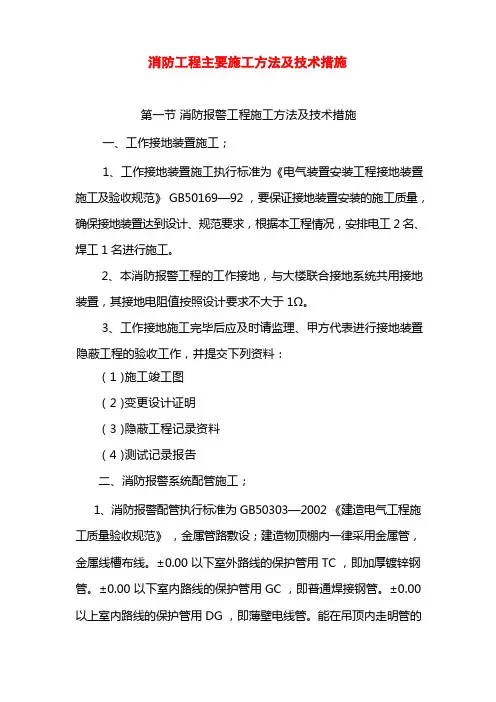

第一节消防报警工程施工方法及技术措施一、工作接地装置施工;1、工作接地装置施工执行标准为《电气装置安装工程接地装置施工及验收规范》 GB50169—92 ,要保证接地装置安装的施工质量,确保接地装置达到设计、规范要求,根据本工程情况,安排电工 2 名、焊工 1 名进行施工。
2、本消防报警工程的工作接地,与大楼联合接地系统共用接地装置,其接地电阻值按照设计要求不大于1Ω。
3、工作接地施工完毕后应及时请监理、甲方代表进行接地装置隐蔽工程的验收工作,并提交下列资料:( 1 )施工竣工图( 2 )变更设计证明( 3 )隐蔽工程记录资料( 4 )测试记录报告二、消防报警系统配管施工;1、消防报警配管执行标准为 GB50303—2002 《建造电气工程施工质量验收规范》,金属管路敷设;建造物顶棚内一律采用金属管,金属线槽布线。
±0.00 以下室外路线的保护管用 TC ,即加厚镀锌钢管。
±0.00 以下室内路线的保护管用 GC ,即普通焊接钢管。
±0.00以上室内路线的保护管用 DG ,即薄壁电线管。
能在吊顶内走明管的不在砼中埋管。
2、每层楼板浇砼前必须画出桥架、 金属管道、 穿楼板的预留孔洞图,交土建留洞,并配合土建施工。
3、线管、器具在现浇混凝土施工中,应密切配合土建进度,过程 如下:土建 立模 梁、底筋 上层筋 砼浇捣 拆模安装 测位 敷管、固定 跨接、封堵 看护 看护、清理a 测量定位:根据设计图纸标示将器具的轴线位置标出,再将接线盒定位。
b 定位时,探测器位置至墙壁、梁边的的水平距离不应小于0.5 米、定位时,探测器周围0.5 米内,不应有遮档物。
c 定位时,探测器至空调送风口边的水平距离,不应小于 1.5米,至多孔送风顶棚孔口的水平距离不应小于 0.5 米。
d 垂直或者水平转垂直的管路,通过圈梁过层时,下管的位置应 注意梁的宽度是否比墙体宽,如果梁宽时,下管应在梁中心,避 免下管以后不能进墙,造成永久缺陷。
消防工程施工技术消防工程是关乎人们生命财产安全的重要工程,其中消防系统的施工是关键环节。
消防系统的施工质量直接影响到火灾发生时的应急救援能力和火灾防控效果。
本文将从消防工程施工的技术要点、施工要求和施工程序等方面进行详细介绍。
一、消防工程施工技术要点1. 消火栓灭火系统施工消火栓灭火系统的施工主要包括室内消火栓给水管道、消火栓箱的安装以及消防水泵等设备的设置。
在施工过程中,要特别注意以下几点:(1)消火栓给水管道直径小于或等于100mm时,应采用螺纹连接;大于100mm时,应采用法兰或卡箍式连接。
阀门通常采用闸阀或蝶阀。
(2)消火栓箱的安装分为明装、暗装和半明装。
穿过钢筋混凝土水箱壁的管道应安装刚性或柔性防水套管。
(3)安全阀、压力表、泄水管、水位指示器、消防水泵等设备应符合规范要求。
安装在室外的地上、地下式消防水泵接合器,在温度低于-20℃时应采取相应的保温措施,以防冻结。
2. 自动喷水灭火系统施工自动喷水灭火系统的施工主要包括喷头布置、报警阀组安装、水力警铃设置等。
施工时应注意以下几点:(1)喷头布置的水平距离应根据火灾危险等级确定。
(2)报警阀组的安装应先安装水源控制阀和报警阀,再进行报警阀辅助管道的连接。
水力警铃应安装在公共通道或值班室附近外墙上,便于检修。
(3)自动喷水灭火系统的管子公称直径小于或等于100mm时,应用螺纹连接;其他应采用焊接或法兰连接。
3. 干粉灭火系统施工干粉灭火系统的施工主要包括气体管道和干粉管道的安装。
施工时应注意以下几点:(1)这两种管道要求洁净,不能锈蚀。
(2)管道布置应合理,避免交叉和曲折。
(3)干粉灭火系统中的阀门、喷嘴等组件应符合规范要求。
4. 气体灭火系统施工气体灭火系统的施工主要包括灭火剂贮存容器、容器阀、选择阀、液体单向阀、喷嘴和阀驱(起)动装置等组件的安装。
施工时应注意以下几点:(1)对灭火剂贮存容器进行外观检查,确保容器无损坏。
(2)检查容器阀、选择阀、液体单向阀、喷嘴和阀驱(起)动装置等组件的外观,确保其完好无损。
消防工程施工方案及技术措施一、施工方案(一)前期准备1、派遣技术人员对施工现场进行勘察,了解现场情况。
2、制定详细的施工计划和安全措施,明确施工任务、标准和进度。
3、组织培训,指导施工人员掌握施工的基本流程和安全知识。
(二)材料采购与构建设备准备1、订购符合国家标准相关材料和器材2、购置托盘、电动吊车等构建设备。
(三)施工1、现场交底。
由施工负责人对施工计划与安全措施进行明确交底。
2、测量定位。
确定消防设备的具体安装位置并进行测量。
3、开槽打洞。
使用电动打孔机、钻头或激光工具对不同的建筑材料进行开槽打孔,保证设备安装的质量和可靠性。
4、设备安装。
按照设备安装图纸的要求安装消防设备,确保设备的安全可靠,质量符合要求。
5、接线连接。
根据设备的接线原则连接电缆,注意接线的可靠性和安全。
6、试运行检测。
进行设备试运行检测,确保设备的正常运行。
7、验收。
组织专业人员对设备进行验收,确认质量合格。
(四)工程清理完成设备安装后,将施工场地进行机械清理,确保施工场地卫生整洁、安全有序。
二、技术措施(一)现场管理1、对施工场地进行严格检查,确保施工现场安全整洁。
2、严格执行工程计划,按时按质完成工作任务,确保施工进度。
3、统一安排施工人员,设施专人进行安全管理和值班把守,确保施工安全。
4、加强施工场地的防火管理,防止火源的产生。
(二)质量控制1、使用符合国家标准的材料和施工设备,确保施工质量。
2、对设备进行大量测试,并在验收之前进行校对,确保安装质量达到标准。
(三)安全控制1、传达消防安全知识,教育施工人员严格遵守安全规程和操作要求。
2、对施工区域进行封锁,非施工人员和过往行人禁止进入。
3、加强施工人员用电和用火的管理,确保施工区域安全。
4、如发现有安全隐患,要及时报告或采取措施,确保施工安全。
以上是消防工程施工方案及技术措施的内容,希望对您有所帮助。
消防工程施工方案及技术措施1. 引言消防工程施工方案及技术措施是为了保障建筑物在发生火灾时能够迅速控制火势和疏散人员,以最大限度地减少火灾对人员生命财产的威胁。
本文档旨在介绍消防工程施工方案的要点和相关技术措施。
2. 施工方案2.1 建筑设计在消防工程施工方案中,建筑设计是基础。
建筑物的火灾防控能力需要在设计阶段就考虑到,包括火灾疏散通道的设置、防火分区的规划、消防设备的布局等。
在施工中,需要按照设计方案进行施工,并保证施工质量符合相关标准。
2.2 消防设备安装消防设备的安装是消防工程施工中的重要环节。
根据设计方案,施工单位需要按照相关规范和标准,对灭火器、消防水系统、自动喷水灭火系统等消防设备进行安装和调试。
安装过程中需注意合理布置,确保消防设备在火灾发生时能够快速有效地发挥作用。
2.3 火灾报警系统火灾报警系统是及时发现火灾并采取措施的重要手段。
在施工过程中,需要安装火灾报警设备,并连接到中央控制室。
施工单位应确保火灾报警系统的灵敏度和可靠性,并定期进行试验和维护,保持系统的正常工作状态。
2.4 疏散通道和安全出口施工单位需要根据设计方案规划合理的疏散通道和安全出口。
疏散通道应保持畅通,不得堆放杂物或阻塞通道。
安全出口应设置明确的标志,并保持畅通,以便在火灾发生时人员能够迅速有序地疏散。
3. 技术措施3.1 消防施工组织施工单位应制定详细的消防施工组织计划,明确各个岗位的职责和工作流程。
消防施工组织计划应包括施工过程中的火灾防控措施、施工人员防火防毒培训等内容,以确保施工过程安全可控。
3.2 施工现场管理施工现场管理是消防工程施工中的关键环节。
施工单位应按照安全生产法规要求,建立完善的施工现场管理制度,包括消防安全检查、现场火灾防控措施、作业人员防火防毒培训等。
同时,施工现场应设置明确的消防安全标志,配备必要的消防器材。
3.3 施工人员培训施工单位应对参与消防工程施工的人员进行防火防毒培训。
消防专业-主要分部分项工程施工方案与技术措施一、工程概况在建筑工程中,消防专业是至关重要的一部分。
消防专业的施工方案和技术措施对于保障建筑物和人员安全具有重要意义。
本文将详细介绍消防专业的主要分部分项工程施工方案和技术措施。
二、灭火系统施工方案1. 安装灭火器材在建筑物内部设置灭火器材是消防专业施工的重要环节。
安装灭火器材需遵循相关的设计标准和要求,确保灭火设备设置合理、位置明显,以便在火灾发生时迅速使用。
2. 整体联动系统灭火系统的整体联动系统是确保火灾发生时快速、有效响应的关键。
各种灭火设备、控制系统和报警装置需要实现有效的联动,确保在灾情发生时达到最佳的灭火效果。
三、消防水系统施工技术措施1. 管道敷设消防水系统的管道敷设是消防专业施工的重要环节之一。
在管道敷设过程中,需要考虑管道的材质、安装方式、密封性等因素,以确保消防水系统的正常运行和稳定性。
2. 水泵安装消防水系统的水泵安装需要严格按照设计要求进行,确保水泵的选型、安装位置和管路连接等都符合标准,以保障水泵的正常运行和供水效果。
四、防烟系统施工方案1. 防烟排烟通道防烟排烟通道是建筑物内部防烟系统的核心部分。
在施工过程中需要保证通道的畅通、有效性和合理性,确保在火灾发生时能够及时排除烟雾,保障人员疏散和扑救行动的顺利进行。
2. 防烟隔断防烟隔断是防止火灾烟气扩散的关键设施。
在施工中需要严格按照设计要求设置防烟隔断,确保防烟隔断的材质、高度和密封性等符合标准,以提供有效的防烟保护。
五、总结消防专业的分部分项工程施工方案和技术措施对建筑物的安全起着至关重要的作用。
通过合理的设计、科学的施工和严格的质量控制,可以确保消防系统的正常运行和有效性。
希望本文所述内容对消防专业的工程施工有所帮助。
建筑工程消防工程施工方案及技术措施1. 前言消防工程属于建筑工程中重要的安全设施。
消防工程的施工必须符合国家的相关法律法规和标准要求,同时要考虑到现场的实际情况。
本文将针对消防工程施工方案及技术措施进行详细的说明。
2. 施工前准备工作在消防工程施工前,需要进行一系列的准备工作,以确保施工的顺利进行。
下面是一些施工前的准备工作:2.1 安全检查在施工前要对现场进行安全检查,包括现场消防设备是否齐全、消防通道是否畅通、扑火器、灭火器、疏散标志是否完好。
对于不符合要求的地方,需要立即采取措施予以改善。
2.2 施工人员的培训施工前需要对施工人员进行培训,包括消防设备的使用方法、消防事故处理流程、消防逃生知识等。
只有让施工人员掌握了这些知识,才能保证消防工程施工的安全性。
2.3 设计图的准备在施工前要准备好消防工程的设计图,包括消防布置图、消火栓图、排烟图等。
对于设计图中存在的问题,需要及时与设计方进行沟通、修改。
2.4 施工资料的准备施工前需要准备好施工资料,包括材料清单、工程施工方案、施工安全技术措施等。
这些资料的准备工作非常重要,可以使消防工程施工过程更加有条不紊。
3. 施工流程3.1 施工前期消防工程施工前期的工作包括现场勘测、拆卸、基础施工等。
施工前期的主要工作是为后期的消防设备安装准备好基础条件,确保消防设备安装的稳固性。
对于施工前期的工作,有以下注意事项:•现场勘测需要准确测量现场的尺寸,确定消防设备的安装位置;•拆卸工作需要注意安全,保证拆卸的材料不会对周围环境造成影响;•基础施工需要保证基础的稳固性,严格按照设计要求进行施工。
3.2 施工中期消防工程施工中期主要涉及到消防设备的安装工作。
消防设备的安装需要注重材料的选型、连接方式的确定、安装位置的选择等关键问题。
对于施工中期的工作,有以下注意事项:•消防设备的选型需要根据设计要求进行选择;•连接方式需要选择合适的管道、接头,保证连接的牢固性;•安装位置需要考虑到实际情况,确保设备的使用效果。
消防工程施工技术措施(一)消防水系统施工方法1、施工工序室内消防管道及设备安装工艺流程:2、主要施工技术方法(1)施工时应准确做出检修阀标志,以便特殊情况下的及时操作。
(2)消火栓箱体的规格类型应符合设计要求,箱体表面平整、光洁。
金属箱体无锈蚀、划伤、箱门开启灵活。
箱体方正,箱内配件齐全,栓阀外形规矩、无裂纹,启闭灵活,关闭严密,密封填料完好,有产品出厂合格证。
(3)消火栓的安装应严格按规范中的有关规定安装,栓口应朝外,阀门中心距地面为1.2米,阀门距箱侧面为140mm,距箱后内表面为100mm,水龙带应根据箱内构造挂在箱内的挂钉或水龙带盘上。
(4)消火栓支管要以栓阀的坐标,标高定位甩口,核定后再稳固消火栓箱,箱体找正稳固后再把栓阀安装好,栓阀侧装在箱内时应在箱门开启的一侧,箱门开启应灵活。
(5)消火栓配件安装,应在交工前进行。
消防水龙带应折好放在挂架上或卷实、盘紧放在箱内,消防水枪要竖放在箱体内侧,自救式水枪和软管应放在挂卡上或放在箱底。
消防水龙带与水枪、快速接头的连接,一般用14#铅丝绑扎两道,每道不少于两圈,使用卡箍时,在里侧加一道铅丝,设有电控按钮时,应注意与电气专业配合施工。
(6)镀锌立管安装①每层从上至下统一吊线安装卡件,将预制好的立管按编号分层排开,顺序安装。
外露丝扣和镀锌层破损处刷好防锈漆。
安装完后用线坠吊直线找正,并堵好楼板洞。
②管道安装完成后,进行压力试验,试压压力为管道工作压力的1.5倍,但不超过1.0 Mpa,最低试压压力不小于0.6Mpa;试验压力达到标准后,试验压力15min 内下降不超过0.05 Mpa为合格;试压合格后进行管道冲洗,管道冲洗必须达到出水清晰为合格。
管道试压合格后刷面漆一道(镀锌层被破坏部分则先刷防锈漆二道)。
(7)镀锌支管安装支管明装:将预制好的支管从立管甩口依次逐段进行安装,有阀门应将阀门盖卸下再安装,根据管道长度适当加好临时固定卡,核定不同卫生器具的冷热水预留口高度、位置,找平找正后裁支管卡件,去掉临时固定卡,上好临时丝堵。
消防工程施工程序及主要技术措施
1.施工程序
(1)先抓总平面预留管线的施工,尽量减少日后挖掘、回填土方的大量工作。
(2)预留工作全面开花,紧跟土建的施工进度,避免和减少日后凿墙打洞工作。
(3)各工种间要密切配合,应遵照小管让大管、有压让无压的原则。
(4)施工前各专业技术人员应在一起进行套图,发现问题提前处理。
(5)开工前做好综合图纸会审,施工时推行样板部位试验。
(6)提前安排风管加工制作,以便在土建拆除架子管和模板后能够马上进入风管安装工序。
2.主要技术措施
(1)预留预埋措施
①为落实预留预埋工作,保证预留预埋质量,现场成立各专业预留预埋组,负责工程全部预留预埋工作。
②预留预埋必须弄清建筑轴线和标高,由各专业施工员绘制预留预埋图,以保证预留预埋做到不漏不错,同时做好预埋件加工准备和预留预埋技术交底及质量、进度检查。
③为防止预埋管堵塞,应做好防护措施并确定专人巡护。
(2)管道安装措施
①各系统至屋顶的主立干管不能一次接至顶层,需分两段施工,为防堵塞,应对分段口接口作管堵保护。
②根据土建进度和交工秩序安排,各管道系统应制定分段试压措施,试压排水应引至室外,不得影响现场各施工单位的施工作业。
(3)建筑防雷措施
若土建外架不能在雷雨季前拆除,待屋顶避雷网安装后,对接地电阻进行测试,若超过4欧姆,根据差值大小,加装临时接地装置以保建筑物安全。
(4)设备及安装成品保护措施
①设备保护:设备到货可根据施工进度计划,在安装前一周内运抵现场,并会同业主及监理方做好开箱检查记录工作,安装后试车前设专人巡护。
②对安装好的管道、电气线路、设备要采取必要的防表面污染措施。
现场应组织成品保护小组,对安装材料、成品、半成品、设备等进行巡护。
