屋面卷材防水层工程旁站记录
- 格式:docx
- 大小:9.88 KB
- 文档页数:1
防水卷材施工监理旁站记录(最新版)
1. 工地基本情况:工地的位置、面积;进出口的位置、宽度、高度等。
2. 材料及设备检查记录:对防水卷材、胶水、毛刷、刮刀等材料及设备进行检查,确保其质量符合要求。
3. 施工前检查:检查防水卷材的铺设方向、图案、宽度是否符合设计要求,检查施工现场是否干燥、清洁、整洁。
4. 施工过程记录:记录防水卷材的铺设情况、施工工艺、现场温度、湿度、风速等信息。
5. 施工质量检查记录:对已铺设的防水卷材进行质量检查,包括检查卷材表面是否平整、无气泡、无毛刺等。
6. 工程验收记录:对完成防水卷材铺设的工程进行验收,检查工程质量是否符合相关标准和要求。
7. 安全事故记录:记录工程施工过程中出现的安全事故情况,如事故时间、地点、伤亡情况等。
8. 施工人员档案记录:记录工程施工人员的证书、经验、培训情况等相关信息,以确保施工人员的专业水平和安全意识。
9. 变更通知记录:记录工程施工过程中的变更情况和通知。
需要同时记录变更内容、原因、时间和相关的批准和确认。
10. 问题记录:记录工程施工过程中的问题,如质量问题、物资问题、进度问题等。
需要统计问题类型、数量、原因、解决方案和效果等相关信息。
防水卷材施工监理旁站记录范文日期:[具体年月日]天气:[晴/雨等天气状况]工程名称:[项目全称]旁站部位:[例如屋面/地下室等具体部位]一、施工情况。
1. 施工人员与设备。
今天施工的队伍看起来挺专业的,工人大概有[X]个,都穿着工作服戴着安全帽。
带头的那个师傅经验好像很丰富,一直在指挥大家干活。
施工用的设备都挺齐全的,像热熔喷枪、扫帚、压辊啥的,摆放得也还算整齐。
不过呢,有个小问题,我发现有个年轻工人操作热熔喷枪的时候有点手生,不太熟练的样子,我就提醒了一下他们负责人,让老师傅再教教他,毕竟这东西操作不好容易出问题。
2. 基层处理。
基层的处理总体还不错。
工人们先用扫帚把基层表面打扫得干干净净的,一点灰尘和杂物都没有。
然后又用吹风机把一些角落里的灰尘都吹走了,这一点值得表扬。
但是,在检查基层平整度的时候,我发现有一小块地方有点坑洼不平。
我就跟施工的师傅说:“大哥,这地方就像脸上长了个小痘痘似的,看着不舒服,得处理一下啊。
”师傅听了就赶紧拿了点水泥砂浆把那地方修补平整了。
3. 卷材铺贴。
卷材铺贴开始的时候,工人们先把卷材按照屋面的形状和尺寸进行了裁剪,这个裁剪的尺寸把握得还比较准。
然后就开始热熔铺贴了。
那个热熔喷枪喷出的火焰温度很高,卷材一接触就迅速融化,工人就赶紧把卷材贴到基层上,再用压辊来回滚压,把里面的空气都排出来。
我看到有个地方工人滚压的时候有点马虎,没完全压实,我就大声喊:“兄弟,这儿可不能偷懒啊,得压实喽,不然以后漏水了可就麻烦大了。
”工人听了马上又认真地滚压了几遍。
在卷材搭接的地方,按照要求是要搭接[X]厘米,大部分地方都做得很标准。
不过有一处搭接稍微窄了一点,我拿尺子一量,只有[具体厘米数]厘米,我就跟工人说:“这搭接就像两个人拉手,拉得紧一点才能更牢固,得按照要求来啊。
”他们就重新调整了一下。
二、监理情况。
1. 质量检查。
我一直在旁边盯着呢,时不时就拿尺子去量一量卷材的铺贴尺寸,检查一下搭接宽度,眼睛就像扫描仪一样,不放过任何一个小细节。
防水卷材施工监理旁站记录范文英文回答:As a waterproofing membrane construction supervisor, my main responsibility is to ensure that the installation of waterproofing materials is carried out according to the specified standards and specifications. I am in charge of monitoring the entire process, from the preparation of the substrate to the final application of the waterproofing membrane.During the construction process, I closely observe the work of the waterproofing contractors and document any deviations or issues that may arise. For example, if I notice that the substrate is not properly prepared or if there are any visible defects in the membrane, I will immediately bring it to the attention of the contractor and request corrective actions.I also conduct regular inspections to ensure that theinstallation is progressing as planned. This includes checking the adhesion of the membrane to the substrate, inspecting the seams for any signs of leakage, andverifying that the specified thickness of the membrane is being achieved. If I identify any problems, I communicate with the contractor to address them promptly.Another important aspect of my role is to review the quality of the materials being used. I ensure that the waterproofing membranes meet the required standards andthat the installation is carried out in accordance with the manufacturer's guidelines. This involves checking the product certifications, verifying the batch numbers, and inspecting the storage and handling of the materials on site.In addition to monitoring the construction process, I also maintain a detailed record of all activities and observations. This includes recording the date and time of each inspection, documenting any issues or concerns, and noting any corrective actions taken. These records serve as a reference for future reference and can be used to trackthe progress of the project.中文回答:作为一名防水卷材施工监理,我的主要责任是确保防水材料的安装按照规定的标准和规范进行。
监理表—11

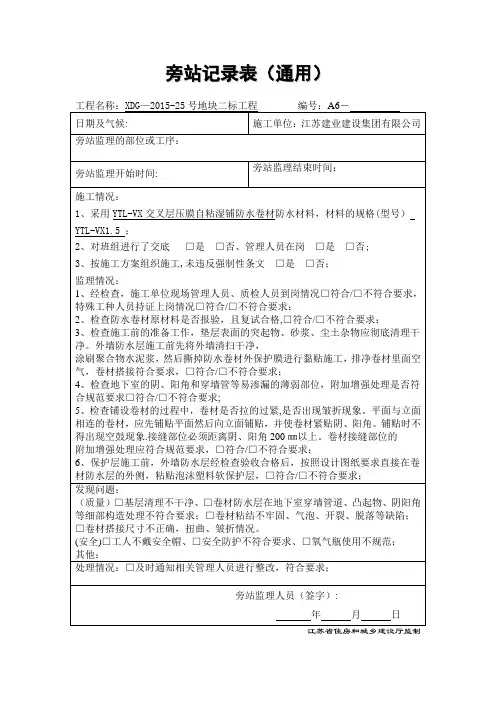

旁站记录
(监理[ ]旁站记录号)
工程名称:
旁站的关键部位、
施工单位
关键工序
旁站开始时间旁站结束时间
施工情况:
1、施工作业人员人,管理人员人
2、防水材料规格型号:;防水卷材厚度:mm。
3、施工技术及安全交底是否到位:□是□否
4、施工作业人员是否经过专业培训:□是□否
5、防水材料是否进场报审合格,是否复试合格:□是□否
6、防水卷材施工当天气候条件是否满足要求:□是□否
7、其他:
监理情况:
1、检查防水层施工工艺是否符合施工图纸、规范、施工方案及样板验收要求。
□是□否
2、采用热熔法防水卷材施工,检查施工单位三级动火审批手续是否完善:□是□否
3、采用热熔法防水卷材施工,检查施工作业场所是否有可靠的防火措施:□是□否
4、检查施工前的准备工作,基层表面是否坚实、平整、清洁、干燥,基层处理是否符合要求:□是□否
5、检查防水基层的表面处理剂涂刷是否符合要求:□是□否
6、检查阴、阳角和穿墙管等易渗漏的薄弱部位,细部处理是否符合要求:□是□否
7、检查后浇带及水平施工缝,细部构造处理是否符合要求。
□是□否
8、检查铺设卷材的施工顺序是否符合要求。
□是□否
9、检查防水卷材铺贴质量是否符合要求:□是□否
10、检查防水卷材接缝部位的附加增强处理是否符合要求:□是□否
11、检查防水卷材长短边的搭接长度是否符合要求:□是□否
12、其他:
发现的问题:
处理情况:
旁站监理人员(签字):
年月日
重庆市建设工程质量监督总站
监制
重庆市城市建设档案馆。
屋面防水施工旁站记录(原创实用版)目录1.屋面防水施工的基本概念2.屋面防水施工的流程3.屋面防水施工旁站记录的作用4.屋面防水施工旁站记录的内容5.屋面防水施工旁站记录的注意事项正文一、屋面防水施工的基本概念屋面防水施工是指在建筑物的屋顶进行防水处理的过程,以确保建筑物内部不受潮湿、渗水等问题的影响。
屋面防水施工质量的好坏直接关系到建筑物的使用寿命和舒适度。
二、屋面防水施工的流程1.基层处理:对屋面基层进行清理、修整,确保基层表面干净、无松散物。
2.涂刷基层处理剂:对基层进行涂刷处理,以提高基层与防水层的粘结力。
3.铺设防水卷材:根据设计要求选择合适的防水卷材,进行铺设和粘结。
4.接缝处理:对防水卷材接缝进行加强处理,防止水从接缝渗透。
5.涂刷防水涂料:在防水卷材表面涂刷防水涂料,以增强防水层的抗渗性能。
6.保护层施工:根据设计要求施工保护层,以保护防水层免受外界环境的损害。
三、屋面防水施工旁站记录的作用旁站记录是监督和保证屋面防水施工质量的重要手段,能够及时发现和纠正施工中出现的问题,为后期的工程验收和维护提供依据。
四、屋面防水施工旁站记录的内容1.施工日期和天气状况:记录施工当天的日期和天气状况,以方便分析施工质量与天气的关系。
2.施工部位和工程量:记录施工的具体部位和完成的工程量,以便对施工进度进行监控。
3.施工工艺和材料:记录施工采用的工艺方法和所使用的材料,以确保施工质量符合设计要求。
4.施工中发现的问题和处理措施:记录施工中出现的问题及采取的处理措施,以便对施工质量进行分析和改进。
5.旁站人员签名:旁站人员对施工过程进行监督,并在记录表上签名,对施工质量负责。
五、屋面防水施工旁站记录的注意事项1.旁站记录应真实、准确、完整,不得随意涂改或篡改。
2.旁站记录应及时归档,保存期限应符合国家有关规定。
3.施工单位应定期对旁站记录进行汇总分析,及时发现和解决问题。
4.监理单位应加强对旁站记录的审查,确保施工质量符合设计要求。
监理防水旁站记录范文日期:[年/月/日]天气:[晴/雨/多云等]工程名称:[具体工程名称]旁站部位:[如地下室底板防水施工部位]旁站开始时间:[X]时[X]分。
旁站结束时间:[X]时[X]分。
一、施工情况。
1. 人员情况。
今天这防水施工的队伍看着挺齐整的。
工头老张带着他那几个熟手,还有几个新来的小年轻。
老张那可是经验丰富,一边指挥着大家干活,一边还不忘给小年轻们念叨着这防水施工的要点。
总共大概有[X]个人在现场忙活。
2. 材料情况。
材料都按要求堆放在现场指定的位置,整整齐齐的。
防水卷材是之前已经验收合格的那个牌子,我专门检查了一下卷材的外包装,没有破损的情况。
防水涂料的桶也是密封良好,没有泄漏的迹象。
看着这些材料就像看到一群准备上战场的小战士,严阵以待呢。
3. 机械及设备情况。
用来热熔卷材的喷枪那火焰呼呼的,感觉很带劲。
检查了一下喷枪的连接部位,都很牢固,没有漏气啥的安全隐患。
还有那涂刷防水涂料用的滚子,滚起来挺顺滑的,没有掉毛或者损坏的地方。
这些设备就像是厨师的好厨具,没有好工具,这防水的“大餐”可做不好。
4. 施工工艺及过程。
先是对基层进行处理,那些工人拿着扫帚、吹风机之类的,把基层打扫得干干净净的,就像给要做防水的地方洗了个澡一样。
基层平整、干燥,没有裂缝或者松动的地方,这就给防水工程打下了一个好底子。
然后开始铺贴防水卷材了。
老张带着一个工人,一个在前面拿着喷枪烤卷材,一个在后面跟着把卷材铺得平平整整的,就像给地面盖被子一样,还得把边边角角都压实了,不能留一点小缝隙。
那卷材铺贴的速度和质量,就像行云流水一样,看着就舒服。
在阴阳角这些特殊的部位,他们还做了附加层,就像给这些容易受伤的地方穿了个小铠甲,多一层保护总是好的嘛。
另一边呢,涂刷防水涂料的工人也没闲着。
他们用滚子蘸着涂料,在墙上和地面上均匀地涂刷着,每一道涂刷的方向都和上一道垂直,这样就保证了涂层的厚度和均匀性。
看着那涂料均匀地覆盖在基层上,就像给墙面和地面穿上了一层隐形的防水衣。

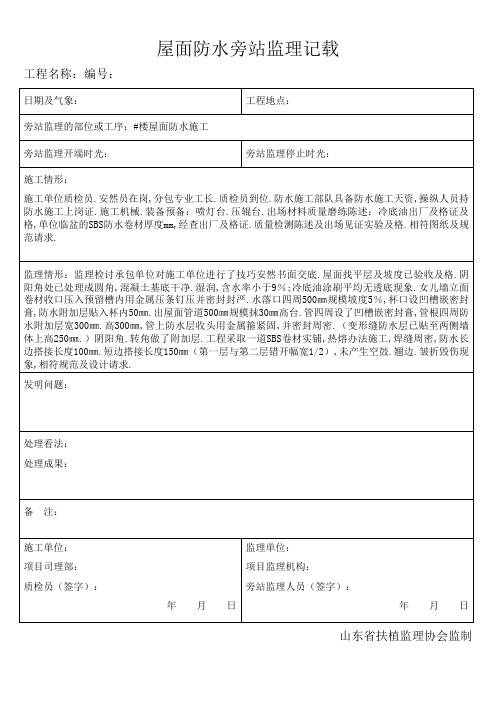

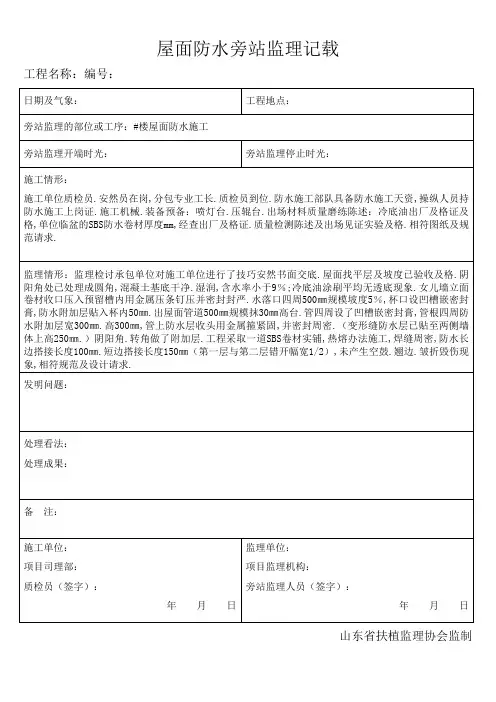

屋面卷材防水层工程-旁站记录(全面完整版)(可以直接使用,可编辑全面完整版资料,欢迎下载)表A.0.6 旁站记录工程名称:编号:注:本表一式一份,项目监理机构留存。
屋面卷材防水施工工艺1、防水施工顺序、材料等控制弹性体沥青防水卷材的施工是的重点,屋面要求在结构完工及其它交接工序完成并验收合格后进行施工。
1)屋面施工顺序学习图纸、规范,领会要点→材料进场验收→施工交底;施工做法见前所述。
2)屋面施工材料的控制本工程为了确保创优的目标实现,对屋面材料将严格按公司质量体系要求进行材料组织到现场,对进场材料并按有关程序要求进行复检合格后方可使用,对屋面所用材料必须提供合格证外,对防水卷材及胶结剂等必须抽样复检。
3)屋面关键工序的施工防水卷材的施工是屋面工程的关键工序,在此施工期间,要求操作人员实行持证上岗,对已确定的人员必须保持相对稳定。
各个单体工程按8人组成一个施工组,其中,涂刷基层处理剂及胶粘剂2人,铺卷材4人,接缝和嵌填缝材料2人,其操作工艺如下:a、基层处理:在铺设卷材前,须将基层表面的突起物、砂浆等异物铲除,并清扫干净。
b、复杂部位的附加层施工:水落口、管道根部、阴阳角等是易发生渗漏的薄弱部位,做好园弧形泛水,并铺贴卷材附加层。
c、涂布基层胶粘剂:在胶粘剂搅均匀后,将卷材展开摊铺,在平坦干净的基层上,均匀地涂布在表面上。
但搭接缝部位的80mm处不涂刷,待胶粘剂干燥30min 后,手触基本不粘时,即可进行铺贴施工。
d、铺贴卷材:铺贴时按先低后高、先远后近的顺序,在同一跨内按先铺贴排水集中部位,并按排水坡由下而下配置卷材的方案施工,从流水下坡开始弹出基准线,使卷材的长向与流水坡度相垂直。
e、卷材接缝的粘结:卷材接缝的搭接宽度不小于80mm。
在接缝部位每隔1m 左右,涂刷少许胶粘剂,待其基本干燥后,再将搭接部位的卷材翻开固定。
f、卷材接缝边缘的密封处理:采用双组份的聚氨脂密封处理。
g、卷材末端收头部位的密封处理:卷材末端收头均应裁剪整齐,压入预留凹槽内,并用压条固定,然后填嵌聚氨脂密封膏封严。
