建筑工程重大危险源施工方案实用版
- 格式:docx
- 大小:72.13 KB
- 文档页数:47
重大危险源专项施工方案一、前期准备1.明确危险源及其性质:对可能存在的重大危险源进行全面、深入的识别、评估和分类,并确定其具体性质和危害程度。
2.制定施工方案:根据危险源的具体特点,制定详细的施工方案,包括施工过程的安全措施、设备选用、工人培训等。
3.危险源标识与划分:对危险源场所进行标识和划分,明确不同危险源之间的隔离和防护要求。
二、安全技术措施1.工程控制措施:利用工程控制手段进行防护,包括安装隔离设施、安全护栏、安全网等,确保危险源不会对工人和其他人员造成伤害。
2.个体防护措施:为工人提供适当的个体防护装备,如安全帽、安全眼镜、防护手套等,以减少工人在作业过程中的伤害风险。
3.安全培训措施:对从事此类施工作业的工人进行必要的安全培训,包括危险源的性质和危害、安全操作规程等,提高工人的安全意识和操作技能。
4.临时设施措施:建立合理的临时设施,包括临时供电、临时喷淋系统等,以确保施工现场的安全和卫生条件。
5.应急预案措施:制定详细的应急预案,包括危险源的事故预防和应急处置措施,及时应对突发事件,减少事故的发生和损失。
三、施工过程管理1.施工许可证管理:按照相关法律法规,申请并取得施工许可证,确保施工行为符合规定,保证危险源施工的合法性。
2.质量控制管理:建立质量控制体系,对危险源施工过程进行严格的监控和检查,确保施工质量符合要求。
3.人员配备管理:对从事危险源施工作业的人员进行合理的配备,包括专职安全管理人员、施工队长等,提高施工过程的安全性和效率。
4.交底会议管理:定期组织交底会议,对即将进行的危险源施工过程进行详细的交底,明确各人员的职责和操作要求。
四、安全监测和评估1.现场监测管理:对施工现场进行实时监测,及时发现和处理安全隐患,确保危险源施工过程的安全性和稳定性。
2.安全评估管理:对危险源施工过程进行全面的安全评估,及时发现和解决潜在风险,确保施工过程的顺利进行。
3.事故调查与记录管理:对施工过程中的事故进行及时调查,总结经验教训,形成事故记录和教育材料,提高危险源施工过程的安全性。
重大危险源专项施工方案为创新建筑工程安全管理,有效实施对施工现场重大危险源的监控,加强事故的预警预防预控工作,降低事故率,保证经济建设的正常程序及职工生命安全,特制订本方案。
一、重大危险源的认定1、施工现场有下列情况之一的,可认定为重大危险源1.1违___行业标准、规范及强制性条文规定的;1.2依据《建筑施工安全检查标准》(JGJ59-99)的规定检查,分项检查中保证项目得分不足___分或保证项目中有一项得分为___分的。
2、存在重大施工危险的分部分项工程,主要包括:2.1施工现场开挖深度超过___m(含___m)或地下室三层以上(含三层)或深度虽未超过___m(含___m),但地质条件中和周围环境及地下管线极其复杂的基坑、沟(槽)工程;2.2地下暗挖工程;2.3水平混凝土构件横板支撑系统高度超过___m,或跨度超过___m,施工总荷载大于10KN/m2,或集中荷载大于15KN/m的高大模板工程以及各类工具式模板工程,包括滑模、爬模、大模板等。
2.430m及以上高空作业;2.5建筑起重机械设备___拆卸;2.6起重吊装工程;2.7悬挑式脚手架,高度超过___m的落地式钢管脚手架、附着式升降脚手架、吊篮脚手架;2.8其他专业性强、工艺复杂、危险性大、交叉等易发生重大事故的施工部位及作业活动;二、施工现场常见的重大危险源类型1、高空坠落造成高空坠落的主要因素有:临边、洞口安全防护措施不符合要求;脚手架上高空作业人员安全防护不符合要求;操作平台与交叉作业的安全防护不符合要求;操作人员未按操作规程操作。
2、触电造成触电的主要因素有:临时用电防护、接地与接零保护系统、配电线路不符合要求;配电箱、开关箱、现场照明、电气设备、变配电装置等不符合要求,架空线路距建筑近防护措施不到位等。
3、施工坍塌主要有两个方面:一是深基坑工程,二是脚手架和模板支撑工程。
3.1深基坑坍塌深基坑是指挖掘深度超过1.___m的沟槽和开挖深度超过5.___m的基坑以及对相邻建筑物、构筑物、地下管线有影响的基坑(槽)。
建筑工程重大危险源施工方案(正式版)编制:___________________审核:___________________日期:___________________建筑工程重大危险源施工方案全面贯彻执行国家颁布的法律法规和本行业有关的《建筑法》、《安全生产法》、《建设工程安全生产管理条例》, 牢固树立“安全第一、预防为主”的方针, 加强项目部的安全生产管理, 防止和杜绝安全事故的发生, 保障项目部员工的生命和财产安全, 努力消除各种安全事故隐患, 重点对特种设备和危险品的管理, 控制消除重大危险源, 明确职责、措施, 把安全管理当成人人关心的一件大事, 关注安全、关注生命, 以人为本, 齐抓共管, 增强职工的安全意识和自我保护意识, 确保安全生产。
特制定以下控制措施及实施方案:一、脚手架工程1、落地式脚手架脚手架的构架和防护设施达到承载可靠和使用安全的要求。
在编制施工组织设计、技术措施和施工应用中, 必须对以下方面作出明确的安排和规定:(1)、对脚手架杆的质量和允许缺陷的规定;(2)、脚步手架的构架配件方案、尺寸以及对控制误差的要求;(3)、连墙点的设置方式、布点间距, 对支承物的架固要求(需要时)以及某些部位不能设置时的弥补措施;(4)、在工程体形和施工要求变化部位的构架措施;(5)、作业层铺板和防护的设置要求;(6)、对脚步手架中荷载大、跨度大、高空间部位的加固措施;(7)、对实际使用荷载(包括架上人员、材料机具以及多层同时作业)的限制;(8)、对施工过程中需要临时拆除杆部件和拉结件的限制以及在恢复前的安全弥补措施;(9)、安全网及其他防(围)护措施的设置要求;(10)、脚手架地基或其他支承物的技术要求和处理措施。
2、必须严格地按照规范、设计要求和有关规定进行脚手架的搭设、使用和拆除, 坚决禁止乱搭、乱改和乱用情况。
在这方面出现的问题很多, 难以全面地归纳起来, 大致归纳如下:(1)任意改变构架结构及其尺寸;(2)任意改变连墙件设置位置, 减少设置数量;(3)使用不合格的杆配件和材料;(4)任意减少铺板数量、防护杆件和设施;(5)在不符合要求的地基和支承物上搭设;(6)不按质量要求搭设, 立杆偏斜, 连接点松弛;(7)不按规定的程序和要求进行搭设和拆除作业。
重大危险源专项施工方案
重大危险源专项施工方案是指在施工过程中存在较高的危险和风险的工程,为了保障
施工人员和周围环境的安全,需要制定详细的施工方案。
以下是一般情况下需要考虑
的重大危险源施工方案的内容:
1. 危险源的识别和评估:对可能存在的重大危险源进行全面的识别和评估,包括施工
现场的环境、设备、工艺和作业等方面,确定其可能的危害程度和发生概率。
2. 安全控制措施:根据危险源评估的结果,制定详细的安全控制措施,包括工作许可
制度、安全防护设施的设置、安全操作规程等。
确保所有施工人员都了解并遵守这些
安全控制措施。
3. 事故应急预案:制定详细的事故应急预案,包括事故发生后的应急措施、事故报告
和处理流程、相关人员的职责和任务分工等。
确保在事故发生时能够及时、有效地进
行处理和应对。
4. 培训和教育:组织相关人员进行必要的培训和教育,包括危险源识别和评估的方法、安全控制措施的操作方法、事故应急处理流程等。
提高施工人员的安全意识和应对能力。
5. 监督和检查:设立专门的安全监督和检查机构或人员,对施工过程中的安全控制措
施和作业行为进行监督和检查。
及时发现问题并采取相应的纠正和改进措施。
6. 事故调查和分析:对发生的事故进行调查和分析,找出造成事故的原因和责任。
根
据事故调查和分析的结果,采取相应的纠正措施,避免类似事故再次发生。
7. 政府和社会的协同作用:与政府相关部门和社会组织建立紧密的合作关系,加强对
施工过程中的重大危险源的监管和管理。
及时沟通和共享信息,共同维护施工人员和
社会公众的安全。

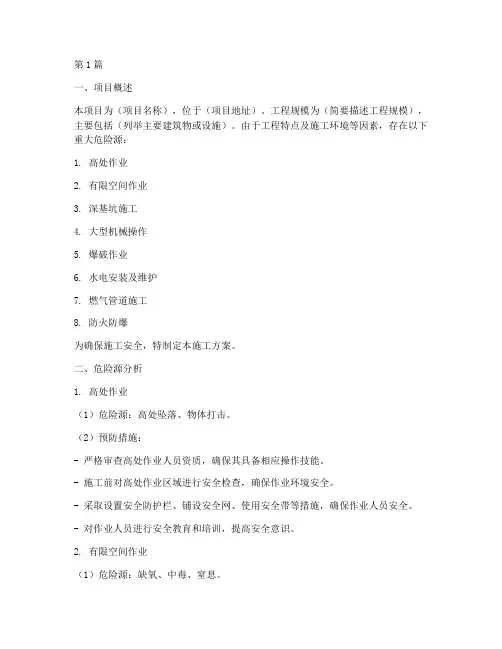

第1篇一、项目概述本项目为(项目名称),位于(项目地址)。
工程规模为(简要描述工程规模),主要包括(列举主要建筑物或设施)。
由于工程特点及施工环境等因素,存在以下重大危险源:1. 高处作业2. 有限空间作业3. 深基坑施工4. 大型机械操作5. 爆破作业6. 水电安装及维护7. 燃气管道施工8. 防火防爆为确保施工安全,特制定本施工方案。
二、危险源分析1. 高处作业(1)危险源:高处坠落、物体打击。
(2)预防措施:- 严格审查高处作业人员资质,确保其具备相应操作技能。
- 施工前对高处作业区域进行安全检查,确保作业环境安全。
- 采取设置安全防护栏、铺设安全网、使用安全带等措施,确保作业人员安全。
- 对作业人员进行安全教育和培训,提高安全意识。
2. 有限空间作业(1)危险源:缺氧、中毒、窒息。
(2)预防措施:- 严格审查有限空间作业人员资质,确保其具备相应操作技能。
- 施工前对有限空间进行安全检查,确保空间内氧气充足、无有害气体。
- 采取通风、检测等措施,确保作业环境安全。
- 对作业人员进行安全教育和培训,提高安全意识。
3. 深基坑施工(1)危险源:坍塌、落水。
(2)预防措施:- 严格审查深基坑施工方案,确保方案符合相关规范要求。
- 施工前对基坑周边环境进行安全检查,确保无安全隐患。
- 采取支护、排水、监测等措施,确保基坑安全。
- 对作业人员进行安全教育和培训,提高安全意识。
4. 大型机械操作(1)危险源:机械伤害、物体打击。
(2)预防措施:- 严格审查机械操作人员资质,确保其具备相应操作技能。
- 对机械进行定期检查、保养,确保机械运行正常。
- 采取设置警示标志、配备安全防护装置等措施,确保操作人员安全。
- 对作业人员进行安全教育和培训,提高安全意识。
5. 爆破作业(1)危险源:爆炸、冲击波、飞石。
(2)预防措施:- 严格审查爆破作业方案,确保方案符合相关规范要求。
- 施工前对爆破区域进行安全检查,确保无安全隐患。
第1篇一、工程概况本工程为XX地区一大型综合性建筑项目,包括住宅、商业、办公等多种功能。
项目总建筑面积约XX万平方米,地下车库约XX万平方米。
在施工过程中,存在若干重大危险源,为确保施工安全和人员生命财产安全,特制定本施工方案。
二、危险源识别与分析1. 危险源识别(1)深基坑支护与降水工程:本工程基坑深度约XX米,涉及深基坑支护、降水等环节。
(2)模板工程:高层建筑模板支撑体系复杂,存在坍塌风险。
(3)起重吊装工程:涉及塔吊、施工电梯、物料提升机等起重机械的安装、拆除和吊装作业。
(4)脚手架工程:包括外脚手架、内脚手架等,存在坍塌、坠落等风险。
(5)拆除、爆破工程:涉及建筑物拆除、爆破等作业,存在爆炸、坍塌等风险。
(6)施工现场临时用电:存在触电、火灾等风险。
2. 危险源分析(1)深基坑支护与降水工程:由于基坑深度较大,地质条件复杂,存在坍塌、涌水等风险。
(2)模板工程:支撑体系不稳定,存在坍塌风险。
(3)起重吊装工程:起重机械操作不当、吊装物料不符合要求等,可能导致起重机械倾覆、吊装物料坠落等事故。
(4)脚手架工程:脚手架搭设不规范、材料老化、安全防护措施不到位等,可能导致坍塌、坠落等事故。
(5)拆除、爆破工程:施工方案不合理、爆破技术不规范、安全防护措施不到位等,可能导致爆炸、坍塌等事故。
(6)施工现场临时用电:电线老化、接地不良、违规操作等,可能导致触电、火灾等事故。
三、安全措施1. 深基坑支护与降水工程(1)严格按设计要求进行支护结构施工,确保支护结构稳定。
(2)加强基坑降水,确保基坑内无积水。
(3)加强监测,及时发现并处理安全隐患。
2. 模板工程(1)严格按设计要求进行模板支撑体系搭设,确保支撑体系稳定。
(2)加强施工人员培训,提高安全意识。
(3)加强现场巡查,确保模板支撑体系安全。
3. 起重吊装工程(1)严格按照操作规程进行起重机械操作,确保操作安全。
(2)对吊装物料进行严格检查,确保符合要求。
危险源专项施工方案
一、前言
在施工工程中,存在各种潜在的危险源,可能对施工人员和周围环境造成伤害。
为了确保施工过程安全进行,特制定本专项施工方案,对危险源进行识别和控制,确保施工安全顺利进行。
二、危险源识别
在施工现场,可能存在以下危险源: - 高空作业 - 电气设备 - 噪音 - 化学品 - 机
械设备 - 过火点 - 施工现场交通
三、危险源控制
3.1 高空作业
1.建立高空作业管理制度
2.检查和维护安全带和防坠器材
3.提供安全教育培训
3.2 电气设备
1.检查设备绝缘性能
2.定期进行电气设备维护
3.使用防潮、防爆电气设备
3.3 噪音
1.降低噪音影响的工作方式
2.提供耳塞或耳罩
3.4 化学品
1.严格遵守化学品使用规范
2.储存化学品需符合要求
3.5 机械设备
1.检查设备运行状况
2.进行设备维护保养
3.6 过火点
1.禁止在易燃区域进行明火作业
2.定期清理工作区域,确保无明火
3.7 施工现场交通
1.设置施工交通标识
2.安排专人指挥施工交通
四、安全措施
1.每日开展安全例会
2.配备急救设备和急救人员
3.指定专人负责安全管理
五、紧急处理措施
1.设立应急预案
2.组织定期演练
3.保证应急设备完好
以上为本专项施工方案的基本内容,为确保施工过程中的安全,施工人员须严格遵守方案的规定,切勿掉以轻心。

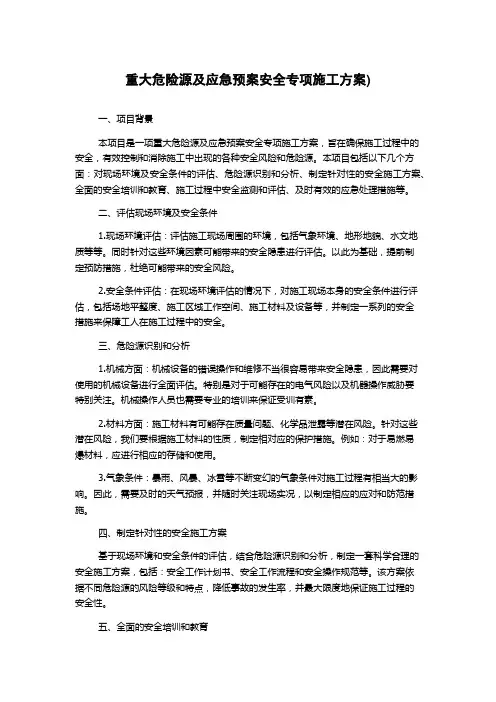

重大危险源及应急预案安全专项施工方案)一、项目背景本项目是一项重大危险源及应急预案安全专项施工方案,旨在确保施工过程中的安全,有效控制和消除施工中出现的各种安全风险和危险源。
本项目包括以下几个方面:对现场环境及安全条件的评估、危险源识别和分析、制定针对性的安全施工方案、全面的安全培训和教育、施工过程中安全监测和评估、及时有效的应急处理措施等。
二、评估现场环境及安全条件1.现场环境评估:评估施工现场周围的环境,包括气象环境、地形地貌、水文地质等等。
同时针对这些环境因素可能带来的安全隐患进行评估。
以此为基础,提前制定预防措施,杜绝可能带来的安全风险。
2.安全条件评估:在现场环境评估的情况下,对施工现场本身的安全条件进行评估,包括场地平整度、施工区域工作空间、施工材料及设备等,并制定一系列的安全措施来保障工人在施工过程中的安全。
三、危险源识别和分析1.机械方面:机械设备的错误操作和维修不当很容易带来安全隐患,因此需要对使用的机械设备进行全面评估。
特别是对于可能存在的电气风险以及机器操作威胁要特别关注。
机械操作人员也需要专业的培训来保证受训有素。
2.材料方面:施工材料有可能存在质量问题、化学品泄露等潜在风险。
针对这些潜在风险,我们要根据施工材料的性质,制定相对应的保护措施。
例如:对于易燃易爆材料,应进行相应的存储和使用。
3.气象条件:暴雨、风暴、冰雪等不断变幻的气象条件对施工过程有相当大的影响。
因此,需要及时的天气预报,并随时关注现场实况,以制定相应的应对和防范措施。
四、制定针对性的安全施工方案基于现场环境和安全条件的评估,结合危险源识别和分析,制定一套科学合理的安全施工方案,包括:安全工作计划书、安全工作流程和安全操作规范等。
该方案依据不同危险源的风险等级和特点,降低事故的发生率,并最大限度地保证施工过程的安全性。
五、全面的安全培训和教育对参与施工人员进行全面、详细的安全培训是关键的一步。
要求其熟悉和遵守安全施工方案,掌握如何识别和处理各种危险源。

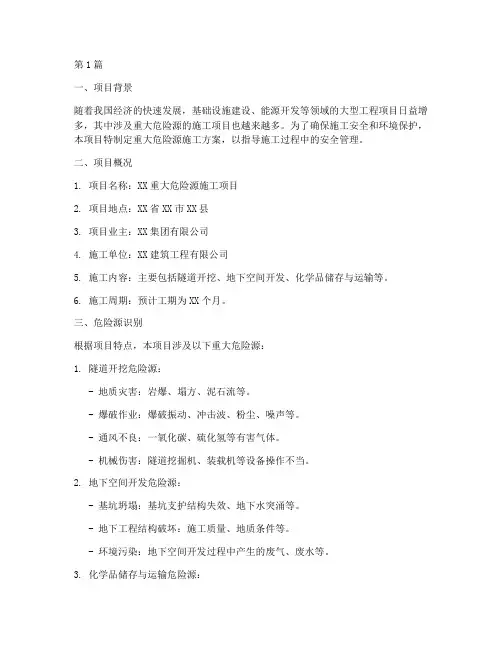

第1篇一、项目背景随着我国经济的快速发展,基础设施建设、能源开发等领域的大型工程项目日益增多,其中涉及重大危险源的施工项目也越来越多。
为了确保施工安全和环境保护,本项目特制定重大危险源施工方案,以指导施工过程中的安全管理。
二、项目概况1. 项目名称:XX重大危险源施工项目2. 项目地点:XX省XX市XX县3. 项目业主:XX集团有限公司4. 施工单位:XX建筑工程有限公司5. 施工内容:主要包括隧道开挖、地下空间开发、化学品储存与运输等。
6. 施工周期:预计工期为XX个月。
三、危险源识别根据项目特点,本项目涉及以下重大危险源:1. 隧道开挖危险源:- 地质灾害:岩爆、塌方、泥石流等。
- 爆破作业:爆破振动、冲击波、粉尘、噪声等。
- 通风不良:一氧化碳、硫化氢等有害气体。
- 机械伤害:隧道挖掘机、装载机等设备操作不当。
2. 地下空间开发危险源:- 基坑坍塌:基坑支护结构失效、地下水突涌等。
- 地下工程结构破坏:施工质量、地质条件等。
- 环境污染:地下空间开发过程中产生的废气、废水等。
3. 化学品储存与运输危险源:- 化学品泄漏:储存容器损坏、运输事故等。
- 爆炸:易燃易爆化学品与空气混合达到爆炸极限。
- 中毒:吸入有害气体或接触有害物质。
四、施工方案1. 隧道开挖施工方案:(1)地质勘察:对隧道沿线地质条件进行详细勘察,评估地质灾害风险。
(2)爆破作业:采用合理的爆破方案,确保爆破安全。
(3)通风:设置合理的通风系统,确保隧道内空气质量。
(4)机械操作:加强机械操作人员培训,确保操作规范。
2. 地下空间开发施工方案:(1)基坑支护:根据地质条件,选择合适的支护结构,确保基坑安全。
(2)地下水控制:采用降水或截水措施,防止地下水突涌。
(3)施工质量:严格控制施工质量,确保地下工程结构安全。
(4)环境保护:采取有效措施,降低施工过程中对环境的影响。
3. 化学品储存与运输施工方案:(1)储存设施:选用符合国家标准的安全储存设施,确保储存安全。
危险性较大的专项安全施工方案在建筑工程领域,危险性较大的专项安全施工是至关重要的一环。
严格执行专项安全施工方案,可以有效减少意外事故的发生,确保工人和公众的安全。
本文将针对危险性较大的施工项目,提出一系列的专项安全施工方案。
施工前准备1. 检查工地在施工前,必须进行全面细致的工地检查,确保场地平整,围栏齐全,施工道路畅通,并清除所有可能对施工安全造成隐患的物品。
2. 培训工人所有参与施工的工人都必须接受相应的安全教育和培训,了解工作场所的风险,学会正确使用安全装备和工具,并熟悉应急处理程序。
高空施工安全方案1. 安全防护措施在进行高空施工时,必须设置牢固的扶手和围栏,佩戴全身安全带,并站在稳定的脚手架上作业,确保工人的人身安全。
2. 定期检查高空作业区域的扶手和脚手架等安全设施必须定期检查,及时发现并解决安全隐患,确保施工人员的安全。
施工车辆安全方案1. 限速管理所有施工车辆必须严格按照规定的速度行驶,禁止超速驾驶,减少交通事故的发生。
2. 定期维护施工车辆必须定期进行检查和维护,确保车辆的正常运行,避免因车辆故障导致的事故。
水域施工安全方案1. 安全装备进行水域施工时,所有工人必须佩戴救生衣,熟练掌握水上救生技能,提高在水中工作时的安全意识。
2. 救援预案在水域施工现场,必须设置救生圈、救生艇等救援设备,并建立完善的救援预案,确保在发生意外情况时能够及时有效地救援。
总结危险性较大的专项安全施工方案对于保障施工人员和周围环境的安全至关重要。
通过做好施工前的准备工作、加强高空、施工车辆和水域施工的安全管理,可以有效降低事故风险,提高施工质量和效率。
只有时刻牢记安全第一的原则,才能确保施工工程的顺利进行和人身安全,让建筑工程的发展更加安全可靠。
YF-ED-J5408可按资料类型定义编号建筑工程重大危险源施工方案实用版In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.(示范文稿)二零XX年XX月XX日建筑工程重大危险源施工方案实用版提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
全面贯彻执行国家颁布的法律法规和本行业有关的《建筑法》、《安全生产法》、《建设工程安全生产管理条例》,牢固树立“安全第一、预防为主”的方针,加强项目部的安全生产管理,防止和杜绝安全事故的发生,保障项目部员工的生命和财产安全,努力消除各种安全事故隐患,重点对特种设备和危险品的管理,控制消除重大危险源,明确职责、措施,把安全管理当成人人关心的一件大事,关注安全、关注生命,以人为本,齐抓共管,增强职工的安全意识和自我保护意识,确保安全生产。
特制定以下控制措施及实施方案:一、脚手架工程1、落地式脚手架脚手架的构架和防护设施达到承载可靠和使用安全的要求。
在编制施工组织设计、技术措施和施工应用中,必须对以下方面作出明确的安排和规定:(1)、对脚手架杆的质量和允许缺陷的规定;(2)、脚步手架的构架配件方案、尺寸以及对控制误差的要求;(3)、连墙点的设置方式、布点间距,对支承物的架固要求(需要时)以及某些部位不能设置时的弥补措施;(4)、在工程体形和施工要求变化部位的构架措施;(5)、作业层铺板和防护的设置要求;(6)、对脚步手架中荷载大、跨度大、高空间部位的加固措施;(7)、对实际使用荷载(包括架上人员、材料机具以及多层同时作业)的限制;(8)、对施工过程中需要临时拆除杆部件和拉结件的限制以及在恢复前的安全弥补措施;(9)、安全网及其他防(围)护措施的设置要求;(10)、脚手架地基或其他支承物的技术要求和处理措施。
2、必须严格地按照规范、设计要求和有关规定进行脚手架的搭设、使用和拆除,坚决禁止乱搭、乱改和乱用情况。
在这方面出现的问题很多,难以全面地归纳起来,大致归纳如下:(1)任意改变构架结构及其尺寸;(2)任意改变连墙件设置位置,减少设置数量;(3)使用不合格的杆配件和材料;(4)任意减少铺板数量、防护杆件和设施;(5)在不符合要求的地基和支承物上搭设;(6)不按质量要求搭设,立杆偏斜,连接点松弛;(7)不按规定的程序和要求进行搭设和拆除作业。
在搭设时未及时设置拉撑杆件;在拆除时过早地拆除拉结杆件和连接件;(8)在搭、拆作业中未采取安全防护措施,包括不设置防(围)护和不使用安全防护用品;(9)不按规定要求设置安全网。
3、有关乱用问题:(1)随意增加上架的人员和材料,引起超载;(2)任意拆去构架的杆配件和拉结;(3)任意抽掉、减少作业层脚手板;(4)在架面上任意采取加高措施,增加了荷载,加高部分无可靠固定、不稳定,防护设施也未相应加高;(5)站在不具备操作条件的横杆或单块板上操作;(6)工人进行搭设和拆除作业不按规定使用安全防护用品;(7)在把脚步手架作为支撑和拉结的支承物时,未对构架采用相应的加强措施;(8)在架上搬运超重构件和进行安装作业;(9)在不安全的天气条件(六级以上风天,雷雨和雪天)下继续施工;(10)在长期搁置以后未作检查的情况下重新启用。
必须健全规章制度、加强规范管理、制止和杜绝违章指挥和违章作业。
必须完善防护措施和提高施工人员的自我保护意识和素质。
1、加强脚手架工程的技术与管理措施(1)随着高层和高难度施工工程的大量出现,多层建筑脚手架的构架作法已不能适应和满足它们的施工要求,不能仅靠工人经验进行搭设,必须进行严格的设计计算,并使施管人员掌握其技术和施工要求,以确保安全。
(2)对于首次使用,没有先例的高、难、新脚手架,在周密设计的基础上,还需要进行必要的荷载试验,检验其承载能力和安全储备,在确保可靠后才能正式使用。
(3)对于高层、高耸、大跨建筑以及有其他特殊要求的脚手架,由于在安全防护方面的要求相应提高,因此,必须对其设置、构造和使用要求加以严格的限制,并认真监控。
(4)建筑脚手架多功能用途的发展,对其承载和变形性能(例如作模板支撑架时,将同时承受垂直和侧向荷载的作用)提出了更高的要求,必须予以考虑。
(5)按提高综合管理水平的要求,除了技术的可靠性和安全保证性外,还要考虑进度、工效、材料的周转与消耗综合性管理要求。
(6)对已经落后或较落后的架设工具的改造与更新要求。
加强脚手架工程的规范化管理为了确保脚手架工程的施工安全,预防和杜绝事故的发生,必须加强以确保安全为基本要求的规范化管理。
这就需要尽快完善有关脚手架方面的施工安全标准,需要施工企业和项目经理部建立起相应的管理细则和管理人员。
2、悬挑脚手架脚手架的构架和防护设施达到承载可靠和使用安全的要求。
在编制施工组织设计、技术措施和施工应用中,必须对以下方面作出明确的安排和规定:搭设脚手架前,将相关人员集中进行该脚手架的技术安全交底。
所有施工人员进入现场必须戴安全帽,上高空必须系安全带,穿防滑鞋。
高空脚手架施工时,必须在地面上用钢管设置红色警戒区,并安排专人负责监督。
高空作业者必须使自己的安全带与一牢靠的固定点连接,以确保自身安全。
高空作业者必须佩带工具袋,将小件装入袋内,以防掉下来。
在施工人员离开现场前,其安装物必须固定后方可离开。
高空搭设脚手架时,严格遵守各项安全操作规程和劳动纪律,而且必须精神饱满,注意力集中,精神不足严禁上高空作业。
大雨、大风、大雾天气不得施工。
悬挑工字钢、吊拉钢绳及脚手架构配件材料必须符合钢结构设计规范中有关材质要求,不得在悬挑梁上任意钻眼。
本架体工程从上至下用密目式安全网封严。
脚手板搭设必须密铺,内边距外墙之间缝隙不大于150mm。
不得出现控头板。
悬拉钢丝绳必须绕过悬挑梁前端的环内后用绳卡固定,各纵距的拉钢绳子松紧度应尽量一致,悬挑梁应保持在同一水平高度上。
施工层外侧应沿通长内设置不低于1.2m高防护栏杆及18cm高的挡脚板。
风、雨过后要对脚手架进行认真检查和清理。
作业过程中不准任意拆除构架杆部件和防护设施,否则要采取可靠措施弥补。
所有立杆下放垫木及垫铁,搭设前,对现场的脚手架配件,进行严格的检查,禁止使用规格和质量不合格的杆配件。
脚手架一次搭设高度不能超过相邻连墙杆件以上两步,每搭设完一步后要校正步距,横距及立杆的垂直度。
脚手架的搭设作业要在统一指挥下进行,按施工设计放线,铺垫板,设置底座,周边脚手架从一个角部开始向两边延伸交圈搭设,按顺序依次竖起立杆,将立杆与纵、横向扫地杆连接固定,然后装设第一步纵、横向水平杆,随之校正立杆垂直后予以固定。
并按此要求继续向上搭设。
斜杆等整体拉接杆件和连墙杆随搭升的架子一起及时设置。
纵向水平杆杆在脚手架的同一步中,纵向水平杆四周交圈,用直角扣件与内、外立杆固定。
横向水平杆不允许在以下部位留设:设计上不允许留脚手眼的部位,过梁上与过梁两端成60˚角的三角范围内及过梁净跨度1/2的高度范围内;宽度小于1 m的窗间墙;梁下及两侧各500mm的范围内等。
对接扣件的开口朝上或朝内,各杆件端头伸出扣件边缘的长度不小于10cm。
拆除前首先勘察脚手架周围上下的作业情况,架子本身的变形情况,各连墙杆件的间距等,针对作业条件研究拆除方法,并组织班组进行交底和分工。
架子拆除时,应划分作业区,对拆除区要设置围圈,有警示标志或设专人监护。
架子的拆除程序与搭设程序相反,先搭的后拆,后搭的先拆,自上而下,先拆护身栏杆立网和平网→脚手板→剪刀撑→横杆→立杆,拆除一步清一步,要交圈拆除以保证脚手架的整体稳定性。
连墙杆要逐层拆除,以保证拆除过程中脚手架的稳定性二、土方开挖基础施工前必须进行勘察,根据土质条件、地下水位、开挖深度、相邻建筑物和构筑物层高及基础施工方案,制定基坑(槽)设置安全边坡或固壁施工支护方案。
基坑(槽)支护施工方案应根据工程地质勘察提供的地质资料和施工条件,编制施工方案,有针对性,能有效地指导施工,效果好,确保基坑(槽)和稳定。
基坑深度超过5m必须进行专项支护设计。
基坑施工,其临边应设置防止人及物体滚落基坑的安全防护措施。
必要时应设置警告标志,配备监护人员。
夜间施工,在作业区应设置信号灯。
基坑周边必须设置防护栏杆,防护栏杆杆件的规格、防护栏杆的连接、搭设必须符合《建筑施工高处作业安全技术规范》第3.1.2和3.1.3的规定。
基坑施工应设置有效的排水措施。
基坑边界周围地面应设排水沟,且应避免漏水、渗水进入坑内;放坡开挖时,应对坡顶、坡面、坡脚采取降排水措施。
深基础施工采用坑外降水,支护结构设计应考虑基坑支护结构水平变形、地下水的变化对周边环境的水平与竖向变形的影响,对于安全等级为一级和以周边环境变形有限定要求的二级建筑基坑侧壁,应根据周边环境的重要性、对变形的适应能力及土的性质等因素确定支护结构的水平变形限值。
积土、料具堆放距槽边距离应符合设计要求,如设计无规定,在挖方边坡上侧堆土或材料以及移动施工机械时,应与挖方边缘保护一定距离,以保证边坡和直立壁的稳定。
当土质良好时,堆土或材料应距挖方边缘0.8m以外,高度不宜超过1.5m。
在基槽、地沟的边缘不得堆放机械、铺设轨道及通行车辆,以防受力过大而塌方。
堆土离沟边不得小于1m,也不得将土卸于施工区的通道上或其他作业区,可用薄板或低矮的建筑路障把挖掘的土围起来。
人员下基槽、基坑作业应有专用通道,不得攀登固壁支撑上下。
施工机械进场时,应对施工机械进场时,应对施工机械各部件的性能、组装、试操作进行检查验收,有验收记录,签字手续齐全。
施工机械司机应经专业培训、考试考核合格,由有关部门颁发上岗证,执证上岗。
在基坑内无论是在坑底作业,或者攀登作业或悬空作业,均应有安全的立足点和防护措施。
三、起重吊装作业司机必须经过省、市级劳动部门或其指定的单位进行培训,实习操作的时间不得少于150个课时(1个月)。
交接班时要认真做好交接手续,检查机械履历书、交接记录及有关部门规定的记录等填写和记载是否齐全。
按有关规定检查电气部分,按有关要求检查起重机的接地和接零保护设施。
在接通电源前,各控制器应处于零位。
检查各工作机构改革的制动器应动作灵活,制动可靠。
吊钩及各部滑轮,导绳等应转动灵活,无卡塞现象,各部钢丝绳应完好,固定端应牢固可靠。
