湖墅观止二组团主体结构验收会议纪要
- 格式:doc
- 大小:25.50 KB
- 文档页数:2
主体结构验收会议纪要
主体结构验收会议纪要
时间:XXXX年X月X日地点:XXXX工地
会议目的:本次主体结构验收会议旨在对该工地主体结构进行全面的验收,确保施工符合工程质量监督规范要求,达到设计要求及合同约定。
参会人员:XXX项目经理、XXX监理、XXX设计师、XXX建设单位代表、XXX施工单位代表、XXX质量监督员
会议内容:1. 项目经理介绍
会议开始,项目经理介绍了本次验收的总体情况以及安排了具体验收步骤。
2. 施工单位代表汇报
施工单位代表对该工地的主体结构施工情况进行了详细汇报,包括施工过程中遇到的问题以及解决方案等。
3. 设计师汇报
设计师汇报了主体结构的设计方案及验收标准,并对目前的设计方案进行了补充和修改。
4. 检查方案
根据建设单位的要求及设计师的设计方案,监理对该工地主体结构进行了全面的检查,着重检查了基础、墙体、梁、柱等部位。
5. 验收结果
经过全面检查,我们认为该工地主体结构的施工符合工程质量监督规范要求,达到了设计要求及合同约定。
6. 反馈及意见建议
在会议最后,参会人员提出了自己的反馈及意见建议,以便后续的施工工作更趋完美。
结论:本次主体结构验收会议顺利完成,验收结果合格,经过检查,施工符合工程质量监督规范要求,达到了设计要求及合同约定。
在此基础上,我们继续努力,确保施工工作进一步优化和完善。
备注:本次会议议题经过讨论,每位参会人员均明确分工,并做出自己的承诺,保证工作的落实。
同时,将对验收结果进行记录,并由监理人员在验收报告中详细注明。
普定凯旋城二区E栋楼主体验收会议纪要时间:2017年5月5日地点:现场办公室参加单位及人员:见签到表会议由监理公司黄总监主持内容:主体验收施工单位:1、所有进场原材料都经监理单位见证取样、送检,所有检测报告全部合格;2、依据图纸、施工合同、施工组织设计完成基础分部实体工作;3、质量控制方面:项目部对工程质量事前交底、事中控制、事后验收,确保每道工序合格后再进行下道施工;4、资料与工程同步进行,达到设计和规范标准要求;5、检测单位对主体分部工程实体进行了检测,结果为合格;我单位施工的主体结构已完成设计与合同所规定的内容,工程质量符合施工质量验收规范和设计要求,资料齐全,自评合格。
设计单位:1、主体结构屋面验收符合规范要求,现场检查外观符合设计及规范要求;2、主体结构屋面顶板交接裂缝的位置需要处理下,其它在感观上混凝土质量符合设计及相关规范要求;3、总体来说,基础部分非常满意,同意验收。
监理单位:1、施工进场的材料经我公司见证取样送检,所有检测报告全部合格;2、在施工过程中,我单位对所有工序进行了全过程旁站;3、对施工过程中的每个环节进行检查,发现不合格的问题,及时要求施工单位整改到位;4、质量控制资料完整,技术管理资料齐全,符合验收规范要求;5、综上所述,分部工程符合设计及相关验收规范要求,资料齐全,同意按合格工程验收。
建设单位:1、隐蔽之前必须要办理报验签字手续;2、总体来说,分部比较满意,同意按合格验收。
质监站:1、验收组成人员,验收依据和验收程序符合要求;2、抽查资料情况符合验收条件;3、各参建单位验收意见一致,同意按合格验收。
建设单位:监理单位:施工单位:2017年5月5日主体预验收会议纪要时间:2016年10月12日地点:现场办公室参加单位及人员:见签到表会议由监理公司姚新祥主持内容:主体预验收施工单位:主体有缺陷的部位必须纠正,构造柱与圈梁接触要处理好,卫生要收拾完毕。
监理单位:1、要注意文明施工,楼层卫生要清理干净。
××××××××主体结构分部工程验收会议纪要××××××有限公司××年××月××日时间:2020年04月22日下午15:00地点:工地会议室参加单位及人员:与会人员详见签到表工程名称:建设单位:设计单位:勘察单位:施工单位:监理单位:监督单位:××××建设工程质量安全监督站会议主要内容:下午15:00时,由质监站、建设、设计、勘察、监理和施工单位共同召开××××××工程基础分部工程验收会议,参加会议验收组成单位及人员名单详见签到表(附后)。
施工单位:履行承包合同于××年××月份全部完成主体工程设计的项目。
依据《建筑工程施工质量验收统一标准》GB50300-2013等验收规范,该主体分部、分项工程、检验批工程均验收合格,质量控制资料基本完整,结构实体、安全和使用功能检验符合要求,观感质量一般,该分部工程评定合格,同意验收。
监理单位:施工单位在施工过程中能按有关程序进行施工,对每个分项都进行了自检,隐蔽工程能够及时做好隐蔽记录,且签证齐全。
资料报送及时,各分项工程质量均达到了质量验收要求。
现场混凝土感观质量一般,符合设计要求和验收规范规定,我单位同意验收。
设计院:经现场验收后总体质量较好,混凝土外观尺寸偏差及观感质量符合设计及规范要求,我单位同意验收。
勘测院:经现场施工单位提供的沉降观测记录发现现场沉降均匀,符合设计要求和验收规范规定,我单位同意验收。
业主方:施工单位在施工过程中对质量通病进行了有效预防。
单位工程观感质量一般,我单位同意验收。
质检站:主体分部验收存在以下几点问题:1、部分墙体拉结筋植筋不牢固,需返工;2、构造柱上端预埋搭接长度不足,混凝土浇筑不到位;3、个别窗台压顶伸入墙体长度不符合设计及规范要求;总的来说,单位工程满足设计,达到了验收标准,但还存在少许问题,请尽快整改完善,及时反馈。
主体验收会议纪要范本(精) 主体结构分部工程验收会议纪要会议时间:XX年XX月XX日。
会议地点:现场办公室会议主持人。
参会单位及人员:会议记录人。
建设单位:设计单位:监理单位:施工单位:质监单位:会议主题:主体结构分部工程验收会议内容:一、施工单位介绍主体工程质量自评报告。
感谢各参建方前来参加主体分部工程验收。
我们在主体分部工程施工过程中,严把材料和工序质量关,所用材料经现场监理抽样并送往XX市质量监督站进行检测,检验合格后报监理工程师审批才投入工程使用。
施工前,我们对各班组进行了施工技术交底和安全交底,熟悉图纸,掌握施工操作要点,满足设计要求及施工验收规范。
由于砂浆试块龄期未到,工期较紧,我们申请进行主体结构分部验收。
若因砂浆试块不能满足要求而产生的后果由我们承担一切责任。
二、监理单位介绍主体工程质量评估报告。
该工程在主体分部过程中,对钢筋的进场合格证进行了现场见证抽样送检,达到合格要求后方允许投入使用。
对钢筋的规格、数量、安装位置、搭接长度及焊接质量、保护层厚度进行了检查验收,对达不到设计和规范要求的,及时督促施工单位进行整改。
其主控项目符合要求,一般项目合格。
但由于施工方申请进行主体分部工程验收,若因砂浆试块不能满足要求而产生的后果由施工方承担一切责任。
同意进行下步工序施工。
三、设计单位介绍主体工程质量评估报告。
同意主体分部工程验收,同意进行下步工序施工,验收合格。
四、验收组审阅施工单位工程档案资料及实地查验工程质量。
工程资料齐全,安全资料基本齐全,现场材料堆放整齐,临边作业人员注意施工安全,施工用电、设备检查有记录,对岗前作业人员进行安全教育,加强作业人员个人防护用品的使用。
本次验收各参建部门意见一致。
五、验收组成员分别对检查情况提出意见。
验收组各成员同意主体结构分部工程验收,同意进行下道工序施工。
六、验收组组长根据各验收小组结果提出验收组综合意见,参建各方是否同意验收,是否达成一致性意见。

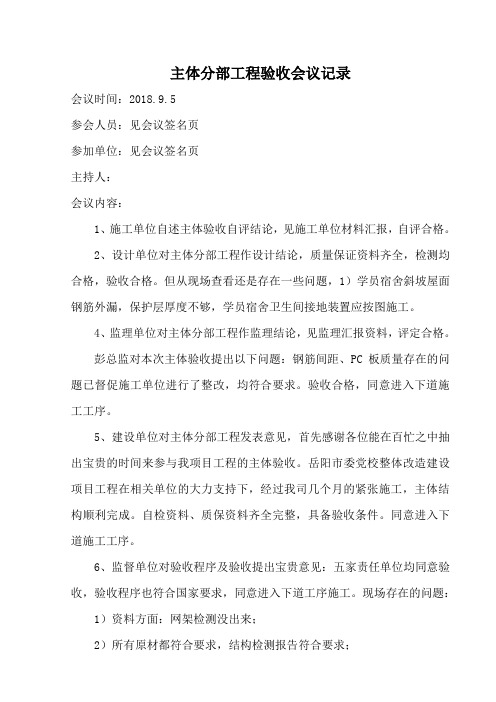

主体分部工程验收会议记录会议时间:2018.9.5参会人员:见会议签名页参加单位:见会议签名页主持人:会议内容:1、施工单位自述主体验收自评结论,见施工单位材料汇报,自评合格。
2、设计单位对主体分部工程作设计结论,质量保证资料齐全,检测均合格,验收合格。
但从现场查看还是存在一些问题,1)学员宿舍斜坡屋面钢筋外漏,保护层厚度不够,学员宿舍卫生间接地装置应按图施工。
4、监理单位对主体分部工程作监理结论,见监理汇报资料,评定合格。
彭总监对本次主体验收提出以下问题:钢筋间距、PC板质量存在的问题已督促施工单位进行了整改,均符合要求。
验收合格,同意进入下道施工工序。
5、建设单位对主体分部工程发表意见,首先感谢各位能在百忙之中抽出宝贵的时间来参与我项目工程的主体验收。
岳阳市委党校整体改造建设项目工程在相关单位的大力支持下,经过我司几个月的紧张施工,主体结构顺利完成。
自检资料、质保资料齐全完整,具备验收条件。
同意进入下道施工工序。
6、监督单位对验收程序及验收提出宝贵意见:五家责任单位均同意验收,验收程序也符合国家要求,同意进入下道工序施工。
现场存在的问题:1)资料方面:网架检测没出来;2)所有原材都符合要求,结构检测报告符合要求;3)验收程序符合国家统一验收标准;4)现场实体质量验收有点滞后;5)现场在隐蔽时就已抽查,整改都已完成;6)窗台渗水要注意,未按规范要求加强;7)瓷片正在装饰,有空鼓现象;安全方面:1)脚手架连墙件不能过早拆除;2)起重设备检查要定期检查;3)临边防护包括架内层边防护作业人员要带安全帽、安全带;4)临时用电、三级配电、二级保护、开关箱要装后位保护器。
监督单位刘书记发言:听取各单位意见,坡屋面等所有问题要求整改后才能进入下道工序,装饰阶段,安全方面特别是高处坠落、层边防护、首层操作层防护一定要到位,施工用电一定要注意。
同意主体验收。
总结:同意主体分部工程验收。
×××项目2018年9月5日。
主体验收会议纪要.___新建工程主体验收会议纪要日期:2016年12月02日地点:___现场办公室主持人:___参加单位及人员:详见会议签到表会议主要内容如下:一、各参建单位到现场对拟验建筑物主体结构进行观感质量检查,确认主体结构工程符合设计要求及规范要求。
二、各参加单位在项目会议室对工程的施工质量听取报告和发表意见。
三、施工单位汇报主体结构工程的施工情况。
四、监理单位详细汇报主体结构的施工监理情况:1、介绍工程的名称和基本概况:本工程为义乌市后宅第二小学新建工程,共八个单位工程,验收单体为教学楼、体艺楼主体结构工程。
2、工程建设参与单位:建设单位:___设计单位:___质监单位:义乌市建筑工程质量监督站勘察单位:___施工单位:___监理单位:___3、工程质量概况:1)砼工程:体艺楼、教学楼结构砼强度为C30,构造柱、过梁砼采用C20商品砼。
砼表面平整,振捣密实,表面无孔洞、露筋等缺陷,几何尺寸符合图纸及规范要求。
试块留置、强度符合要求。
在钢筋混凝土工程中,我们会立即检查钢筋原材料的质保资料,并进行试件的取样和送样。
完成钢筋制作和安装后,我们会进行隐检,确保钢筋的品种、级别、规格和数量符合设计要求。
我们还会检查是否设置保护垫块,然后签发砼浇灌令。
钢筋绑扎也必须严格按照图纸规范验收。
如果发现问题,我们会坚决要求改正,以达到设计规范要求,方可进入下一道工序。
对于商品混凝土,我们会检查其坍落度是否符合要求,只有符合要求才能使用。
监理人员也会全程旁站混凝土浇筑过程。
在砌体工程中,我们会立即检查材料的外观质量并进行取样。
在砌筑前,我们会检查多孔砖是否事先浇水湿润,并确保砌块砂浆饱满度符合规范要求。
我们还会检查砖墙砌筑方法是否正确,并按照设计和规范放置拉结筋,严禁出现通缝、假缝和透亮。
我们还会测量砌体的垂直度、平整度和灰缝厚度,以确保符合要求。
如果发现问题,监理人员会采用口头指令、监理工程师通知和“工地例会”等措施控制工程施工质量。
建筑工程主体结构分部工程验收会议纪要工程名称:广东XXX智能包装有限公司年产 5000 万套纸板容器生产线新建项目会议时间:2024-7-4 15:30会议地点:工地会议室会议主持人:XXX会议记录人:XXX参会单位:建设单位:广东XXX智能包装有限公司施工单位:广东XXX建筑有限公司监理单位:XXX股份有限公司设计单位:广东XXX建筑与工程设计顾问有限公司与会人员:详见会议签到表会议内容:本工程的厂房和宿舍楼的主体结构分部工程已完成,由监理单位组织建设单位、设计单位、监理单位、施工单位四方参建单位进行主体结构验收。
会议由XXX股份有限公司XXX总监主持,简要介绍了工程概况、参加验收单位及相关人员、工程建设情况,然后由各参建单位发表验收意见。
施工单位验收意见:本工程主体结构的混凝土均采用商品砼,工程材料均按规范要求见证取样送检合格后才使用。
钢筋原材、钢筋焊接、机械连接、砌块等送检检验结果均为合格,各部位砼抗压、砂浆试块强度送检结果全部合格。
结构实体检测(楼板厚度、钢筋保护层厚度、混凝土强度)检测结果符合设计及规范要求。
施工过程中按规范要求对每一道工序进行质量控制,工程质量检查坚持“三检”,即自检、互检、交接检。
隐蔽工程实行三级验收制度,班组自检、项目部质量员检验验收合格后报监理验收。
所有隐蔽工程必须按规定经现场监理验收合格后方才进入下道工序施工。
本工程主体结构分部工程已完成设计与合同约定的各项内容,工程质量符合总包合约及有关法律、法规和强制性标准的有关规定。
各分项工程施工质量验收合格,质量控制资料基本齐全,观感质量验收合格,整个施工过程无安全事故。
我公司对本项目主体结构分部工程验收的综合评价为合格,同意验收。
监理单位验收意见:按照监理合同、监理规范、国家验收标准规范严格进行监理,钢筋等原材料经见证取样送检合格,钢筋安装经隐蔽验收合格,混凝土浇筑时经旁站监理,混凝土报告全部合格,工程实体检测符合设计及规范要求,工程质量控制资料基本齐全。
工程竣工验收会议纪要范文(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如总结计划、报告材料、策划方案、条据文书、演讲致辞、合同协议、党团资料、教案资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays for everyone, such as summary plans, report materials, planning plans, doctrinal documents, speeches, contract agreements, party and youth organization materials, lesson plan materials, essay encyclopedias, and other sample essays. If you want to learn about different formats and writing methods of sample essays, please stay tuned!工程竣工验收会议纪要范文在现实生活或工作学习中,很多情况下我们都会接触到会议纪要,纪要要求会议程序清楚,目的明确,中心突出,概括准确,层次分明,语言简练。
验收会议纪要范文验收工作不仅需要对合同中订购医疗设备的清单、功能、技术指标、安装环境进行认真全面的检查,还需要对使用规程、日常保养、定期维护、保修管理等做出确认,保证医疗设备在未来使用、维护过程中的安全和质量。
下文是验收会议纪要,欢迎阅读!验收会议纪要一会议时间:20**年10月19日会议地点:现场办公室会议主持人:梅**参会单位及人员:建设单位:****水产品加工有公司梅**地堪单位:****基础工程公司姚**设计单位:******建筑设计有限公司盛**监理单位:******咨询有限公司方**刘**黄**罗**施工单位:******工程有限公司曹**孙**会议主题:地基与基础分部工程验收会议记录人:曹**会议内容:一、施工单位:1、我项目部施工的:加工车间工程,于20**年6月23日开工,20**年10月19日地基与基础分部工程完工。
项目部在施工过程中严把质量关,所有原材料进场严格遵循"先检后用"的原则,按规范要求进行见证取样,若有不合格品,立即清除场地,严禁投入使用。
砼、砂浆配合比严格按照实验室试验报告进行拌制,砼试块均按规范要求留置。
在施工过程中虽然存在一些问题或超过规范标准,但是经监理及业主下达书面整改通知或口头整改通知后,我项目部立即整改并经复检合格后再进行下一道工序施工。
2、经检查,加工车间轴线及标高尺寸偏差值均在规范允许偏差范围内,外观质量符合设计及规范要求,我项目部将加工车间地基与基础分部工程质量自评为合格。
二、设计单位:1、从现场验收检查结果观察,加工车间混凝土尺寸偏差均在规范允许偏差范围内,砼浇筑及砖砌体外观质量良好,局部墙体有待整改。
2、加工车间轴线总尺寸偏差大在规范允许偏差范围内,请施工单位在其施工主体工程时,将此尺寸平均分布至各跨度中,砼及砖砌体外观质量良好。
3、加工车间回填土应采用水夯密实后再进行浇筑地面砼。
4、总体质量较好,砼无孔洞、蜂窝、麻面,符合设计及规范要求,我单位将加工车间地基与基础工程质量评定为合格。
主体结构验收会议纪要时间:XXXX年XX月XX日地点:XXX会议室会议主题:主体结构验收与会人员:1.主持人:XXX(部门经理)2.验收委员:XXX(项目经理)3.建筑工程师:XXX4.结构工程师:XXX5.设备工程师:XXX6.环境工程师:XXX会议议程:1.介绍主体结构验收的目的和意义2.回顾主体结构设计要求3.总结主体结构施工过程中的关键节点4.规划主体结构验收工作内容和时间表5.讨论可能出现的问题及解决方案6.确定下一步的工作计划7.其他事项会议纪要:一、介绍主体结构验收的目的和意义主持人首先向与会人员介绍了主体结构验收的目的和意义,强调了主体结构是整个工程的基础,主体结构质量的好坏直接影响到工程的安全和使用寿命。
主体结构验收的目的是核实主体结构施工是否符合设计要求,保证质量标准的达到,确保施工过程中的关键节点的准确、高效完成。
二、回顾主体结构设计要求建筑工程师和结构工程师共同回顾了主体结构的设计要求,包括材料的选择、构件的尺寸、强度等方面。
与会人员对设计要求有了更为清晰的了解,为后续的验收工作奠定了基础。
三、总结主体结构施工过程中的关键节点与会人员对整个主体结构施工过程进行了回顾和总结,确定了关键节点,例如地基基础施工、承重结构搭建、主体结构封顶等。
结构工程师详细介绍了每个节点的施工要求和注意事项,与会人员对关键节点有了更为全面的了解。
四、规划主体结构验收工作内容和时间表经过讨论和研究,与会人员商定了主体结构验收的工作内容和时间表。
包括对施工材料和构件的抽样检测,对关键节点施工质量的抽查和检验,以及建立验收记录等。
时间表按照施工进度和节点确定了具体的验收时间,明确了责任人和流程。
五、讨论可能出现的问题及解决方案与会人员就主体结构验收可能出现的问题进行了讨论,例如施工材料质量不符合标准、关键节点施工质量存在疏漏等。
建筑工程师、结构工程师等专业人员针对这些问题提出了解决方案,并与经理和项目经理共同商讨和确定了具体的解决措施。
湖墅观止二组团C9#、C11#、C12#、C13#楼
主体结构分部工程验收会议纪要
会议时间:2011年5月25日
会议地点:武汉常博建设集团有限公司湖墅观止二期现场项目部办公室
参加单位:
建设单位:武汉鸿亚假日置业有限公司
参加人员:肖志军、唐卫平、钱文伟
监理单位:湖北南方监理有限公司
参加人员:李华、管勤俭
设计单位:湖北中江建筑设计院有限公司
参加人员:靖工
施工单位:武汉常博建设集团有限公司
参加人员:王德安、周胜和、王良咏、王喆
监督站:武汉市蔡甸区建筑工程质量监督站
参加人员:高作庆
主要内容:
监理单位管总监:
感谢各级领导参加主体分部工程验收工作,本工程为天然独立基础。
下面请各级领导对由武汉常博建设集团有限公司总承包的验收作一阐述。
施工单位技术负责人周胜和:
主要介绍自评报告,然后报告工程质量控制的办法与要求,工程保证物资资料的完善情况,各主要材料如钢材、钢筋焊接、混凝土试块强度、工程结构实体检测报告均齐全有效,已达到龄期要求的混凝土试块强度报告均满足设计及GB/50107-2010混凝土强度评定标准要求。
施工过程及施工质量符合设计及验收规范要求,经自检,工程评定为合格等级。
监理单位管总监评估:
工程施工至今,工程始终处于受控状态下,工程施工工序均由施工单位自检合格,报审我司审查合格后,方可进行下道工序施工。
质量控制资料,保证资料严格按照现行国家有关规定执行,对各道工序均实行全程的监督旁站,以及从工程外观质量、工程施工管理资料、保证资料等验收情况综合判定,工程质量均满足设计及验收规范要求。
设计单位靖工评价:
工程框架柱烂根明显,外观质量较差,但不影响结构性能。
C12#楼楼板出现开裂,应
要求检测站对该部位进行检测,如检测合格且不影响结构性能我公司予以验收,验收不合格应予以处理。
C11#楼框架柱轴线出现偏位现象,施工单位应弹出该栋号各楼层的轴线,标高高程线、如数的检查框架柱的垂直度及平整度。
上述内容经整改合格后,我司方予以同意验收。
建设单位夏总:
工程外观质量较好,工程实体满足设计及验收规范要求,同意本工程的验收。
质监站高站长:
各单位均按照监管要求参加本次工程的验收工作,对观感质量及工程实体均予以阐述评价。
从工程实体检查,发现以下的质量问题应予以整改:
1、混凝土局部开裂,C12#楼出现开裂现象,要求检测站进行检测(裂缝的宽度及深度),检测结果报审设计单位进行审批,按设计单位审查意见确定结构的安全的性能。
2、C11#楼各楼层的轴线、标高应弹好,报审监理单位进行复查。
工程混凝土外观质量问题,如修补的部位监理单位负责,监理工程师验收合格后,同样具有法律效力。
3、如果电梯井道内壁有漏筋等情况,施工单位应积极的整改,以免影响结构性能。
施工单位(签章):监理单位(签章):
建设单位(签章):设计单位(签章):
武汉常博建设集团有限公司
2011年5月25日。
