电流互感器更换工程施工方案
- 格式:pdf
- 大小:11.37 KB
- 文档页数:2
互感器安装作业指导书万宁红石220kV 变电站扩建工程互感器更换安装施工方案编制人: ___________________________ 审核人: ___________________________ 批准人: ___________________________ 批准日期: _________________________万宁红石220kV 变电站扩建工程施工项目部O 一四年六月十七日葛洲坝集团电力有 -±zt -限责任公司互感器更换安装施工方案1编写依据表1-1编写依据2工程概况万宁红石220kV变电站主要承担万宁市的供电任务,本工程为变电站工程,扩建2#主变及配套高、中、低压侧间隔,主变容量为150MVA更换220kV、110kV母联间隔导线;按终期完善220kV、110kV#3 主变跨线,完善110kVI、11段母线;#2主变配置1X 6012kvar电容器,同时#1主变配置1X 6012kvar 电容器;将I段母线的2组电抗器移接至II段母线。
本扩建主变采用三相三卷自然油循环风冷有载调压变压器。
220kV、110kV均采用户外敞开式设备。
本工程在变电站预留场地内进行,无需新增用地。
3.作业准备3.1施工组织机构项目经理:李宇鹏技术负责人:李尚友质安负责人:王峰工作负责人:李尚友项目经理作业(工序)流程见图3-1图3-1作业(工序)流程图4安全风险辨析与预控4.1互感器安装作业前,施工项目部根据该项目作业任务、施工条件,参照《电网建设施工安全基准风险指南》(下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表。
4.2按《指南》中与互感器安装作业相关联的《电网建设安全施工作业票》(编码: BDDQ-ZW-05-01/01 ,结合现场实际情况进行差异化分析,确定风险等级,现场技术员填写安全施工作业票,安全员审核,施工负责人签发。
4.3施工负责人核对风险控制措施,并在日站班会上对全体作业人员进行安全交底,接受交底的作业人员负责将安全措施落实到各作业任务和步骤中。
润宏煤业10kV地面配电室837总出线柜电流互感器更换施工方案及安全技术措施编写:原亮机电管理部编制:审核:会审签字施工队组:机电副矿长:机电管理部:通风副矿长:通风管理部:生产副矿长:调度室:安全副矿长:安检管理部:总工程师:生产技术部:矿长:润宏煤业10kV地面配电室 837总出线柜电流互感器更换施工方案及安全技术措施一、概述为更大程度保证我矿供电质量和供电安全,使总进线柜和出线柜电流互感器使用同一型号和同一变比。
现对我矿地面变电所837总出线柜电流互感器进行更换,地面变电所一回路总出线柜原使用互感器变比为150/5,现对原150/5电流互感器进行更换,更换后互感器变比为300/5。
为保证此次工作顺利完成,特制订专项工作方案及安全技术措施。
二、施工组织为保证此次工作顺利完成,特成立领导小组:组长:焦大兵副组长:史云中李二军成员:原亮杨祥利毋小龙李刚晋1、现场施工工作负责人:李刚晋2、现场施工安全负责人:焦大兵3、现场施工技术负责人:史云中4、现场施工质量负责人:李二军5、施工班组:井上机电队三、计划施工时间、工作地点、停电范围地面10kV配电室837总出线柜更换CT施工时间:2014年4月5日9:00----11:00施工地点:地面10KV配电室837总出线柜位置;停电范围:837一回路电源所带负荷四、施工准备工作技术、安全准备1、根据本工作的具体情况及施工进度的要求,结合工作特点,编制如下切实可行的技术措施,并向施工作业人员详细交底:✧10kV 配电室837总出线柜电流互感器更换施工方案。
✧施工现场安全交底记录表。
2、施工前的准备:将电流互感器、改锥、活动扳手、验电笔、绝缘手套等常用工具准备齐全。
3、向施工班组作技术交底和向每个工作成员进行安全交底。
1)在施工前向施工人员进行讲解其工作任务、施工要求,并要求各自做好准备工作。
2)要求每个施工人员了解各项的安全措施。
3)提前与调度室、天安公司机电部等单位联系好。

电流互感器安装施工方案一、安装前准备1、安全措施1.1、安全培训a.确保所有参与安装工作的人员接受相关的电气安全培训,包括但不限于:i.电压等级110kV以下的安全操作规程ii.互感器安装和连接的相关安全规定iii.紧急情况下的应急处理流程b.提供必要的安全宣传和标识,确保工作人员了解并遵守现场安全规定。
1.2、安全防护装备a.确保所有工作人员配备必要的个人防护装备,包括但不限于:i.绝缘手套和绝缘鞋ii.安全帽和安全眼镜iii.防护服和呼吸器材(如有必要)iv.安全带和防坠落设备b.检查和确保所有防护装备符合相关安全标准,提供有效的防护。
2、材料和工具准备2.1、所需材料清单a.制定详细的互感器安装材料清单,确保所有所需的零部件和材料已经准备齐全。
b.确保材料的质量符合相关标准和规范,具有必要的认证和检验证书。
2.2、所需工具清单a.编制工具清单,包括但不限于:i.电工工具(电缆切割工具、扳手、螺丝刀等)ii.起重设备(吊车、绞车等)iii.测量仪器(电流表、电压表、绝缘测试仪等)iv.安全工具(绝缘棒、绝缘垫等)v.施工车辆和梯子等辅助工具b.确保所有工具在使用前经过检查和校准,确保其安全可靠。
二、安装位置选择1、场地勘察1.1、地理环境分析a.进行现场地理环境勘察,了解周围地势、水文条件、气象特点等情况。
b.分析附近的自然环境,包括植被、动植物种类,确保选择的位置不会对生态环境造成不良影响。
1.2、场地平整度检查a.对预选位置进行平整度检查,确保安装互感器的地基平整、坚固。
b.如有不平整或沉降风险,采取必要的加固和平整措施。
2、安装位置确定2.1、考虑电流互感器的最佳放置位置a.根据电流互感器的技术要求和设计要点,选择最适合安装的位置。
b.确保互感器距离其他设备、结构物和植被的间隙符合相关安全和操作规范。
2.2、考虑周围环境对安装的影响a.考虑潜在的电磁干扰源,确保互感器位置不受外部干扰。

卡基娃电站35kV 电流互感器更换实施方案批准:审核:编写:四川华电木里河水电开发有限公司二0 一七年二月二十二日一、工程概述本工程为华电木里河卡基娃电站原施工设计变更遗留项目:(1)更换35kV I母备用351断路器(AH01和35kV I母至3号厂高变303 断路器(AH03柜内CT:每个柜内为3只,每相1只,带三个二次线圈(两个用于保护,一个用于测量)。
保护等级线圈变比600/1 ,精度为5P30,容量为10VA测量等级线圈变比100/1A,精度为,容量为5VA⑵更换35kV I母至生态电站352断路器(AH04柜内CT: 3只,每相1只,带三个二次线圈(两个用于保护,一个用于测量)。
保护等级线圈变比600/1A, 精度为5P30,容量为10VA测量等级线圈变比为300/1A,精度为,容量为5VA AH02柜内原TPY型电流互感器不变。
⑶更换35kV H母生态至闸首306断路器(AHEP1柜内CT: 3只,每相1 只,带三个二次线圈(两个用于保护,一个用于测量)。
保护等级线圈变比为300/1A,精度为5P20,容量为10VA测量等级线圈变比为30/1A,容量为5VA精度为。
⑷35kV I母至3号厂高变303断路器(AH03和35kV I母至生态电站352 断路器(AH04柜内各增加一只级电度表及其附属设备用于测量该出线回路电度。
本工程由成都勘测设计研究院有限公司设计,乐山一拉得自动化有限公司施工、施工组织1、现场施工工作负责人:王朝全、刘懿联系电话:2、现场施工安全负责人:王平联系电话:3、现场施工技术负责人:曾涛、薛永桢、刘杰联系电话:4、现场施工质量负责人:曾涛、薛永桢、刘杰联系电话:5、现场施工配合及监督人员:刘冬,刘懿、王朝全、兰志远、张朝俊、兰勇、陈萧、何文、蒋映、毛波三、计划施工时间、工作地点、停电范围(1)电流互感器接收试验施工时间:2017 年02 月24 日至2017年02 月25 日施工地点:卡基娃电站安装间;(2)35kV H母生态至闸首306断路器柜内(AHEP1 CT更换施工时间:2017年02 月25 日至2017年02 月26 日施工地点:卡基娃生态电站35kV开关室;停电范围:35kV H母母线,35kV H母至厂区35kV I母线路,35kV I母至闸首线路。
35kV变电站10kV侧高压柜现场改造方案一、工程概况(一)工程简述XXX 35KV变电站,位于XX市XX区。
为保证35KV变电站,设备安全、稳定、高效的运行,故需对电站进行检修工作。
检修工作需要在停电状态下进行。
(二)工程任务1.拆除10#柜、13#柜、21#柜、22#柜、25#柜、27#柜,10KV高压油开关6台,更换为真空断路器;2.新增6台HR-WJ7000微机保护装置;3.将原有的12台电流互感器更换为LA-10Q电流互器;4.将原有5组隔离开关更换为GN19-630A隔离开关;5.将原有的9组高压熔断器更换为RN2-10/0.5高压熔断器;6.将原有的4台计量表更换为DSS606 3X100V/1.5(6)A计量表;7.将原有的一组高压电容(共9个)更换为BWF-10/30高压电容;8.更换主变和站用变压器油及修缮;9.进行站内接地网、母线及柜内回路电阻测试;二、检修计划实施时间自开工之日起7-10天或待签订合同时商榷。
三、施工准备1.技术资料的准备技术负责人组织有关人员收集有关设备技术资料,提供检修记录表格,准备相关质量标准、规程、规范。
施工负责人将检修方案对参加施工的人员及民工进行技术交底,确保每一个参加工作的人员都了解施工的质量目标、检修方案和安全措施从技术上为检修顺利进行做好充分准备。
2.检修力量准备为保质、保量、按时完成检修工作,要求参加检修工作的人员均有电工电网作业证或其它有关电网作业的资格证书。
3.材料供应检修所需的各种材料依据技术负责人对施工材料统计、分解、汇总、编制的材料表由材料负责人组织接收、清点安排到检修现场切实把好材料质量关。
4.主要检修检测设备、仪器、专用工具,由施工方自备。
辅助工具,双方协调。
四、主要设备检修施工安排1.拆除高压柜GG-1A油开关6台,安装VS1-12/630真空断路器6台,柜号10#,13#,21#,22#,25#,27#。
一次制作和连接,一次线利用原有排,标件施工方自备。

电压互感器、避雷器施工方案一、编制依据为贯彻百年大计、质量第一”的方针, 牢固树立工程创优意识, 全过程、全方位落实输变电工程质量工作责任, 强化质量管控措施的落实, 进一步提高工程建设质量和工艺水平, 编制本施工方案。
二、工程概况本工程所用110kV电流互感器选用LB6-110W3油浸倒立式电流三、作业人员组织1.人员安排班长:安全负责人:技术负责人:测量负责人:起重指挥人:起重工:班员: 6人2.分项负责人应具有一定的文化水平, 能看懂图纸, 领会设计意图, 具有一定的施工经验。
3、队技术员以本作业指导书为依据, 负责施工过程中的技术组织, 队质安员在项目部和安全部的指导下对本项作业的质量和安全进行过程控制。
开工前所有人员必须经技术交底方可上岗作业。
四、作业工期计划2021年04月20日-4月30日完成110kV电压互感器、避雷器安装、110kV断路器、110kV电流互感器安装。
五、作业需用的机具六、作业前应做的准备1.熟悉施工图纸, 认真查阅有关的厂家说明书。
2.设备由业主订货, 核对业主的订货清单是否与设计相符。
3.提出设备安装需用材料计划。
4.各设备支架的封顶板均已由厂家加工好, 核对其到货的规格及尺寸是否与设计图相符。
5、准备好有关的施工机具, 所使用的机具及仪表均必须经检查或校验合格后方可使用。
6、设备支架验收:各设备支架基础布置, 应符合设计, 基础的轴线偏差在允许范围以内(<5mm, 基础杯标高误差在允许范围以内)。
七、作业程序、方法1.作业程序支架组立找平T开箱检查T电气试验T安装(1) 2.作业方法(2)支架找平找正用线锤, 水平仪(3)电气试验按交接试验的标准进行(4)设备吊装用16吨吊车八、安装技术要求1.电压互感器(1 )主要技术参数110kV出线电压互感器选用TYD -110/D.01H型, 二次准确级配合为0.5/3P保护线圈与测量线圈分开;110kV母线电压互感器选用TYD -110/D.02H型, 二次准确级配合为0.2/0.5/3?保护线圈与测量线圈分开。
浮选配电室电流互感器更换施工方案一、准备工作1.确定更换互感器的类型和规格,包括互感器的额定电流和变比;2.获得互感器的技术资料,包括安装图纸和使用说明书;4.召集施工人员,并进行专项安全培训,确保施工过程的安全性;5.确定更换互感器的时间,通知相关人员,对影响生产的时间进行合理安排。
二、设备准备1.按照互感器的安装图纸,准备与之匹配的附件,如连接线缆、夹具等;2.对即将更换的互感器及其附件进行检查,确保无损坏或者严重磨损的情况;3.准备安全防护装备,如安全帽、安全鞋、手套等。
三、施工步骤1.停电和切断电源:在更换互感器之前,首先需要停电,并通过拉闸开关切断电源,确保施工过程的安全性;2.松开固定螺栓:使用工具松开互感器的固定螺栓,并将互感器从固定座上取下;3.断开连接线缆:将连接互感器的线缆从配电柜中拆卸下来,注意标记好每条线缆的位置,方便后续的安装;4.安装新互感器:根据互感器的安装图纸和使用说明书,将新互感器安装到固定座上,并使用螺栓进行固定;5.连接线缆:将之前拆卸下来的线缆重新连接到新互感器上,确保每个线缆连接的正确性;6.固定线缆:使用线夹或者绑扎带将线缆固定在互感器周围的支架上,保持整洁且安全;7.检查安装:检查互感器和线缆的安装情况,确保无松动或者错误连接的情况;8.调试测试:恢复电源,进行互感器的调试测试,包括检查互感器的输出信号是否正常以及是否存在线缆连接问题;9.清理工作:将施工现场恢复整洁,清理掉施工过程中产生的垃圾和残留物;10.安全交底:对更换互感器的施工过程进行安全交底,确保施工人员了解操作规程和注意事项。
四、验收和文件整理1.对更换的互感器进行验收,包括检查安装质量和性能指标是否符合要求;2.对施工过程和现场进行记录和整理,包括施工日志、维修记录和设备管理资料的更新。
通过以上的施工方案,可以有效地更换浮选配电室电流互感器,保证设备正常运行和生产状况的稳定。
在施工过程中,要严格按照安全操作规程进行操作,确保施工人员的人身安全和设备的完好性。

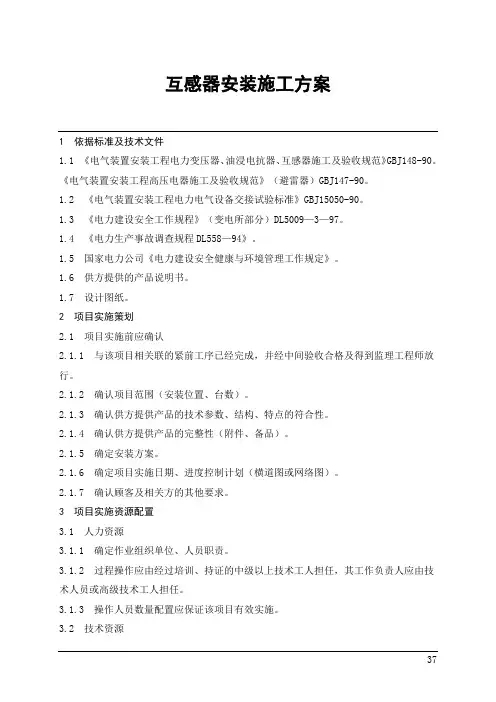

互感器安装施工方案1 依据标准及技术文件1.1 《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90。
《电气装置安装工程高压电器施工及验收规范》(避雷器)GBJ147-90。
1.2 《电气装置安装工程电力电气设备交接试验标准》GBJ15050-90。
1.3 《电力建设安全工作规程》(变电所部分)DL5009—3—97。
1.4 《电力生产事故调查规程DL558—94》。
1.5 国家电力公司《电力建设安全健康与环境管理工作规定》。
1.6 供方提供的产品说明书。
1.7 设计图纸。
2 项目实施策划2.1 项目实施前应确认2.1.1 与该项目相关联的紧前工序已经完成,并经中间验收合格及得到监理工程师放行。
2.1.2 确认项目范围(安装位置、台数)。
2.1.3 确认供方提供产品的技术参数、结构、特点的符合性。
2.1.4 确认供方提供产品的完整性(附件、备品)。
2.1.5 确定安装方案。
2.1.6 确定项目实施日期、进度控制计划(横道图或网络图)。
2.1.7 确认顾客及相关方的其他要求。
3 项目实施资源配置3.1 人力资源3.1.1 确定作业组织单位、人员职责。
3.1.2 过程操作应由经过培训、持证的中级以上技术工人担任,其工作负责人应由技术人员或高级技术工人担任。
3.1.3 操作人员数量配置应保证该项目有效实施。
3.2 技术资源373.2.1 过程应获得表述产品特性的信息(产品说明书、施工图纸)。
3.2.2 项目质量计划(施工组织设计、作业方案)。
3.2.3 作业指导书。
3.2.4 作业技术交底:a) 项目总交底应在项目实施前3天进行;b) 技术交底应具有实施证据。
3.2.5 安全措施3.2.5.1 进入现场作业区的人员必须正确佩带安全帽,正确使用个人劳动防护用品。
3.2.5.2 对参加项目施工的作业人员,在作业前必须进行安全技术交底。
3.2.5.3 所使用的工器具,都应符合技术标准,并应在使用前进行外观检查,不合格者严禁使用。

卡基娃电站 35kV 电流互感器改换实行方案批准:审核:编写:四川华电木里河水电开发有限企业二О 一七年二月二十二日一、工程概括本工程为华电木里河卡基娃电站原施工设计更改遗留项目:(1)改换 35kV Ⅰ母备用 351 断路器( AH01 )和 35kV Ⅰ母至 3 号厂高变 303 断路器( AH03 )柜内 CT:每个柜内为 3 只,每相 1 只,带三个二次线圈(两个用于保护,一个用于丈量)。
保护等级线圈变比600/1,精度为 5P30,容量为 10VA;丈量等级线圈变比100/1A,精度为,容量为5VA ;(2)改换 35kVⅠ母至生态电站352 断路器( AH04 )柜内 CT:3 只,每相 1只,带三个二次线圈(两个用于保护,一个用于丈量)。
保护等级线圈变比 600/1A, 精度为 5P30,容量为 10VA ;丈量等级线圈变比为 300/1A,精度为,容量为 5VA ;AH02 柜内原 TPY 型电流互感器不变。
(3)改换 35kV Ⅱ母生态至闸首306 断路器( AHEP1)柜内 CT:3 只,每相 1只,带三个二次线圈(两个用于保护,一个用于丈量)。
保护等级线圈变比为 300/1A,精度为 5P20,容量为 10VA ;丈量等级线圈变比为30/1A ,容量为 5VA,精度为。
(4)35kV Ⅰ母至 3 号厂高变 303 断路器(AH03 )和 35kV Ⅰ母至生态电站352断路器( AH04 )柜内各增添一只级电度表及其隶属设施用于丈量该出线回路电度。
本工程由成都勘察设计研究院有限企业设计,施工。
二、施工组织1、现场施工工作负责人:王朝全、刘懿联系电话:2、现场施工安全负责人:王平联系电话:3、现场施工技术负责人:曾涛、薛永桢、刘杰联系电话:4、现场施工质量负责人:曾涛、薛永桢、刘杰联系电话:5、现场施工配合及监察人员:刘冬,刘懿、王朝全、兰志远、张朝俊、兰勇、陈萧、何文、蒋映、毛波三、计划施工时间、工作地址、停电范围(1)电流互感器接收试验施工时间: 2017 年02 月24 日至 2017 年02 月25 日施工地址:卡基娃电站安装间;(2)35kV Ⅱ母生态至闸首306 断路器柜内(AHEP1 )CT改换施工时间:2017 年02 月25 日至2017 年02 月26 日施工地址:卡基娃生态电站35kV开关室;停电范围: 35kV Ⅱ母母线, 35kVⅡ母至厂区35kVⅠ母线路, 35kVⅠ母至闸首线路。
#2主变高压套管电流互感器更换检修方案#2主变高压套管电流互感器更换检修方案编制:年月日审核:年月日批准:年月日#2主变高压侧套管电流互感器更换检修方案#2主变(生产号:130737B、型号:SFP-780000/500),由于变压器高压B相CT2S1、2S2直流电阻与前期检测相比,存在较大的误差,决定对该变压器进行检修,为了保证检修工作顺利进行,特制定如下检修方案:一、设备及材料准备1、试验设备:直流电阻测试仪、变比测试仪、绝缘电阻测试仪、电流互感器试验仪器;2、吊车二台及斗臂车一台;3、真空滤油机一台(净油能力≥6000L/h、处理温度:50-80℃)及其配套电源线缆,长度不少于30米、油管及管接头;5、真空泵一台(排气量≥250立方米/小时、极限真空≤10pa)及其配套电源线缆、麦式真空计;6、干净的油桶(能装下变压器本体排出的油,约15T);7、电动扳手及常用工具(包括强光手电筒、兆欧表、温湿度表及常用开口、梅花板手、一字、十字螺丝刀等);8、套管吊具及吊绳;9、配套密封件、电流互感器一个;10、皱纹纸、白砂带、热收缩带、丙酮、乙醇、防尘雨塑料布、白棉布、绝缘纸板、塑料薄膜等辅助材料;11、准备足够的放置套管的道木,做好套管拆下来时的防护。
以上除项1由安徽二公司提供外,其它项设备其材料由衡变公司提供。
二、准备工作1、作业现场情况的勘察,同时掌握近期气象条件,以便制定切实可行的现场工作计划。
2、工具材料的清点,检查确认所需各项工具、材料是否齐全、完好。
3、供电电源的接入并对设备的安装调试。
4、提前拆除变压器套管的外部连线(由电厂人员完成)。
5、准备好需要的油罐,滤油机,真空泵等并对各设备进行调试,清洗,确认使用情况良好。
三、人员配备衡变公司提供3-4人(负责抽油,抽真空,注油,吊套管,处理CT等工作)。
工作人员名单厂家提供,工作票安徽二公司负责办理,滤油值班厂家负责。
电厂配合人员(所有设备电源的接入、变压器外部连线的拆除及连接、变压器滤油、试验等相关工作)。
一、概述
1.1编制依据
本方案根据广东电网公司佛山供电局2007年大修技改工程计划中对项目工程的有关要求及变电站CT更换工程施工图设计说明书及相关设备图纸,为缩短停电时间、保证施工有序进行和安全生产,特拟定本施工方案。
1.2施工执行标准
本方案措施执行国家标准:
《电力建设施工技术管理规定》
《电气装置安装工程施工及验收规范》
1.3工程概况
1.3.1电气一次部分
拆除110kVXX变电站110kV良X线、电X线、旁路、2#主变变高共四组CT共12只电流互感器。
更换为为北京国电四维电力技术有限公司型号LGB-110型电流互感器.型号:LGB-110,4*300/5A,5P30/5P30/5P30/0.5S/0.2S,60/60/60/60/60VA,测量级带中间抽头.重新安装电流互感器,更换电流互感器连接导线。
1.3.2电气二次部分
本次更换110kV CT不更换保护、测量、计量装置。
本次工程更换110kV良X线、电X线、旁路、2#主变变高三相CT到110kV开关端子箱电缆180A、180B、180C。
二、施工组织
2.1现场施工人员组成
施工总负责人:XXX
施工工作负责人:XXX
技术负责人:XXX
安全负责人:XXX
资料管理员:XX
施工班组:XXX
2.2施工总流程
施工准备→CT到货、试验→停电、办理工作票→CT二次回路拆除→拆除旧CT →新CT吊装→CT二次回路接入→试验→验收→CT投产。
2.3工期及工程施工进度计划安排
110kVXX变电站CT更换工程进度计划(具体时间以停电批复时间为准):
停电施工计划:
2007年9月24日-2007年9月28日
XX站#2主变变高CT、良X线CT、电X线CT及旁路CT更换
序号施工内容计划时间停电间隔备注
1 110kV良X线CT更换、验收及
消缺、CT投运
共5天
110kV良X线、
电X线、XX站
#2主变、
110kV1M、3M母
需带
负荷。
