电气设备检修工程费用标准
电气设备检修工程费用标准
随着科学技术的进步,电气设备不断更新,对电气设备维护也提出了更高的要求。
按照《电网检修工程预算编制与计算标准》,结合《盘锦电业局检修收费标准》。
为保证我集团电气设备的检修质量,提高电气设备运行的可靠性,规范检修维护收费标准,制定本收费标准。
本收费标准在制定过程中,充分考虑我集团公司的实际情况,在参照上述两个标准的基础上,收费金额都下浮了5%左右。
另外,本收费标准已包含各种取费及税费,不再收取其他相关费用。

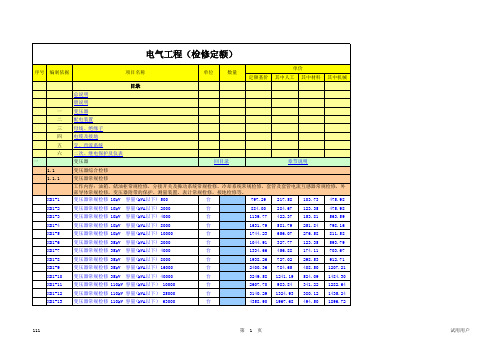

定额基价其中人工其中材料其中机械XD6-42微机保护故障及回路检查处理(换插件、元器件)20kV/35kV 套1527.25593.2948.44885.52XD6-43微机保护故障及回路检查处理(换插件、元器件)110kV 套1921.82890.2049.60982.02XD6-44微机保护故障及回路检查处理(换插件、元器件)220kV 套2568.941484.0250.401034.52XD6-45微机保护故障及回路检查处理(换插件、元器件)330kV 套3359.702226.3768.811064.52XD6-46微机保护故障及回路检查处理(换插件、元器件)500kV 套3525.832374.5669.251082.02XD6-47微机保护故障及回路检查处理(换插件、元器件)750kV 套3845.772522.7581.001242.026.2.6XD6-48纵联保护通道检验 线路阻波器校验(只)套698.13254.4418.84424.85XD6-49纵联保护通道检验 结合滤波器校验(只)套635.63254.4421.19360.00XD6-50纵联保护通道检验 高频电缆与结合滤波器的整组性能校验(套)套692.63254.4423.54414.65XD6-51纵联保护通道检验 两侧高频通道对调校验(套)套1029.69338.8523.54667.30XD6-52纵联保护通道检验 通道的传输衰耗和输入阻抗校验(套)套777.04338.8523.54414.656.2.7XD6-53红外测温 10kV 间隔277.1520.97 4.19251.33XD6-54红外测温 35kV 间隔287.9031.72 4.19251.99XD6-55红外测温 110kV 间隔314.5442.47 4.19267.88XD6-56红外测温 220kV 间隔324.7652.69 4.19267.88XD6-57红外测温 330kV 间隔346.3058.33 4.19283.78XD6-58红外测温 500kV 间隔351.4163.44 4.19283.78XD6-59红外测温 750kV 间隔404.2168.55 4.19331.47工作内容:单元间隔装置、端子、空气开关红外测温。
热电厂330MW机组汽机专业检修标准项目工时定额(一)、大修项目说明1、工作范围1.1 以汽机、锅炉房之间大墙(B列)为界,汽机侧的全部机械设备;1.2 冷却塔内配水设备,循环泵房、循环水回水阀门间设备;1.3 锅炉侧的高加进、出水、旁路管道及电动门,轴封减温器管道及阀门、高加危急疏水总门;1.4 除氧器及附属管道、阀门。
(二)、检修标准项目(#1汽机:6507工日,#2汽机:6507工日)1 汽轮机本体(1850)1.1 保温及罩壳1.2 高、中、低压缸1.3 汽轮机转子及靠背轮1.4 隔板、隔板套、汽封、汽封套、分流环1.5 主轴承与推力轴承(含发电机)1.6 盘车装置1.7 滑销系统和台板检修2 汽轮机油系统及调速系统(450)2.1 汽轮机调节保安系统2.2 汽轮机EH油系统2.3 汽轮机前箱及其油管道2.4 交、直流润滑油泵2.5 顶轴油泵2.6 主油箱、冷油器、油净化装置2.7 汽轮机油系统管道及阀门2.8 排油烟风机2.9 汽轮机主油泵2.11 高压启动油泵(调速油泵)3 汽轮机本体蒸汽、疏放水系统(822)3.1 高、中压主汽门,调速汽门及配汽机构3.2 主汽与再热汽系统管道、阀门全面解体检查3.3 汽缸及汽门疏水系统3.4 轴封及门杆漏汽系统阀门3.5 辅助蒸汽系统阀门4 凝结水及补给水系统(397)4.1 凝汽器4.2 凝结水泵(3台)4.3 凝结水系统4.4 凝结水输送泵4.5 凝结水补水箱系统附件5 汽轮机回热系统(766)5.1 抽汽系统5.2 低压加热器与轴封加热器及其系统5.3 除氧器5.4 高压加热器及其疏放水系统6 给水系统(1288)6.1 电动给水泵及液力耦合器6.2 电泵前置泵6.3 给水泵出口逆止阀及电动门、抽头逆止门及电动门(包括电泵与气泵)6.4 给水泵最小流量阀、再循环阀及其逆止门(包括电泵与气泵)6.5 给水泵组磁性过滤器(包括电泵与气泵)6.6 电泵润滑油系统6.7 小机本体及调速部套6.8 小机MEH油系统6.9 小机交直流润滑油泵6.10 小机油箱及冷油器6.11 小机进、排气、疏水系统6.12 气动给水泵6.13 气泵前置泵7 循环水系统(462)7.1 循环水泵7.2 循环水系统管道、阀门7.3 胶球清洗装置7.4 水塔8 开、闭式水系统(218)8.1 开式水系统滤水器8.2 闭式水泵8.3 闭式冷却水系统附件8.4 排污泵(凝汽器坑2台循环水泵房2台)9 发电机内冷水系统(100)9.1 定、转子冷却水泵9.2 发电机冷却水系统阀门及其附件10 抽真空系统(109)10.1 真空泵10.2 真空系统附件11 常规试验(45)。
常见电力设备维护工作量、时间与维护人
员定额标准
引言
本文档旨在介绍常见电力设备的维护工作量、维护时间和维护人员定额标准。
通过了解这些信息,电力维护人员可更好地规划和分配工作,确保电力设备的正常运行和维护。
1. 维护工作量
维护工作量是指维护人员需要完成的具体任务数量。
以下是常见电力设备的维护工作量示例:
- 发电机组:清洁滤芯、更换机油、检查冷却系统等。
- 输电线路:检测绝缘物、清理杂草、修复断线等。
- 变压器:检查绕组温度、清理绝缘子、检修冷却器等。
维护工作量应根据设备类型、规模和维护要求进行调整。
2. 维护时间
维护时间是指完成维护任务所需的时间。
以下是常见电力设备的维护时间示例:
- 发电机组:每个月维护2小时。
- 输电线路:每季度维护1天。
- 变压器:每年维护1周。
维护时间应根据设备的工作负荷、使用频率和维护内容计算得出。
3. 维护人员定额标准
维护人员定额标准是指完成维护任务所需的维护人员数量。
以下是常见电力设备的维护人员定额标准示例:
- 发电机组:每台设备配备2名维护人员。
- 输电线路:每10公里配备1名维护人员。
- 变压器:每个变压器站点配备3名维护人员。
维护人员定额标准应根据设备的规模、复杂程度和维护工作量进行评估。
结论
了解常见电力设备的维护工作量、时间和维护人员定额标准对
于规划和分配维护工作至关重要。
维护人员应根据设备类型和要求,合理安排维护工作量、维护时间和维护人员定额标准,以确保电力
设备的正常运行和维护。
电气设备小修标准项目及工时定额
编制:
审核:
批准:
检修部电气专业制
目录
1.发电机小修标准项目及工时定额 100 工日 2.主变压器小修标准项目及工时定额 65 工日3.厂高变小修标准项目及工时定额 65 工日
4. 除尘变小修标准项目及工时定额 6 工日
5. 高压电动机小修标准项目及工时定额 126 工日 6.低压电动机小修标准项目及工时定额 142 工日 7.低压配电装置小修标准项目及工时定额 63 工日 8.高压配电装置小修标准项目及工时定额 65 工日9.电气设备小修试验标准项目及工时定额 60.6工日
10.厂用干式变小修标准项目及工时定额 6 工日
11.整流变压器小修标准项目及工时定额 48 工日
合计 872.2 工日
电气设备小修标准项目及工时定额
电气设备小修标准项目及工时定额
电气设备小修标准项目及工时定额
电气设备小修标准项目及工时定额
注:高压电动机检修项目相同,容量不同时,所需工时不尽相同,工时统计如下:
电气设备小修标准项目及工时定额
电气设备小修标准项目及工时定额
电气设备小修标准项目及工时定额
电气设备小修标准项目及工时定额
电气设备小修标准项目及工时定额。
电厂200MW机组C级检修标准项目工时定额目录一、锅炉专业 (1)(一)、小修项目说明 (1)(二)、检修标准项目 (1)(三)、阀门检修定额标准 (12)二、汽机专业 (16)(一)、小修项目说明 (16)(二)、检修标准项目 (16)三、电气专业 (31)(一)、小修项目说明 (31)(二)、锅炉岛检修标准项目 (31)(三)、汽机岛检修标准项目 (48)(四)、电气岛检修标准项目 (66)四、热工专业 (86)(一)、小修项目说明 (86)(二)、锅炉岛检修标准项目 (86)(三)、汽机岛检修标准项目 (100)(四)、综合项目 (116)一、锅炉专业(一)、小修项目说明1、工作范围1.1 以汽机、锅炉房间大墙(B列)为界锅炉侧的全部机械设备。
1.2 为便于组织工作、统计工时,锅炉侧的高加进、出水、旁路电动门、轴封减温器阀门检修不列入锅炉标段,划归汽机标段。
1.3 连排扩容器划归锅炉标段。
1.4 小修标准项目中包含试验、金属监督、化学监督以及锅检等配合工作。
1.5 小修阀门检修工时执行阀门检修定额标准。
(二)、检修标准项目(#1炉1457工日,#2炉1479工日,#3、#4炉1520工日)1 汽包(11工日)2 水冷壁及联箱(98工日)3 过热器、再热器、喷水减温器及联箱(73工日)4 省煤器及联箱(29工日)5 锅炉冷灰斗(16工日)7 空气预热器、暖风器(#1#2炉52工日、#3#4炉54工日)8 燃烧设备(38工日)9 炉前油系统(包括微油系统)(24工日)27 气力除灰(22个工日)(三)、阀门检修定额标准(1)、阀门检修工日标准1 高压截止阀、闸阀(手动)2 高压截止阀、闸阀(电动)3 高压调整门(电动)(气动)4 中压阀门5 低压阀门(2)、阀门更换工日标准二、汽机专业(一)、小修项目说明1、工作范围1.1 以汽机、锅炉房之间大墙(B列)为界,汽机侧的全部机械设备。
1.2 冷却塔内配水设备,循环泵房、循环水回水阀门间设备。
发电机组检修标准项目费用定额管理办法一、机组检修标准项目的费用组成机组检修标准项目的费用定额是指在合理的劳动组织和使用材料、机械的条件下,完成发电主要设备、辅助设备、公用系统、生产建筑物和生产附属设施大小修所需消耗的资源数量标准。
具体标准项目费用参考表9-1(定额见公司检修管理办法):表9-1 机组大修(包括辅助设备检修)标准项目费用定额单位:万元根据实际测算,扣除规定的不可预见费后,发电企业各专业机组大修(包括辅助设备检修)标准项目费用定额参考表9-2、表9-3和表9-4控制(分含人工费、不含人工费)。
表9-2 各专业标准项目大修费用定额(不含人工费)单位:万元注:除灰指电除尘设备、除渣设备表9-3 各专业标准项目大修费用定额(含人工费)单位:万元表9-4 机组小修标准项目费用定额单位:万元根据实际测算,扣除规定的不可预见费后,发电企业各专业机组小修(包括辅助设备检修)标准项目费用参考表9-5和表9-6控制(分含人工费、不含人工费)。
表9-5 各专业标准项目小修费用定额(不含人工费)单位:万元注:除灰指电除尘设备、除渣设备表9-6 各专业标准项目小修费用定额(含人工费)单位:万元对配置了脱硫系统的机组,标准项目大修费用定额进行如下调整:湿法脱硫机组乘1.15系数;循环流化床锅炉乘1.10系数;配100%干除灰系统机组乘1.10系数。
标准项目小修费用定额中,湿法脱硫机组乘1.30系数;循环流化床锅炉乘1.15系数;配100%干除灰系统机组乘1.15系数。
各发电企业参照以上系数,取所有符合项中的最大值。
脱硫系统大、小修费用参考表9-7数额控制。
表9-7 脱硫系统大修、小修费用定额单位:万元公用系统的检修随机组检修安排,公用系统实行滚动检修方式,公用系统检修费用定额根据下表原则、参考机组大修间隔进行平衡测算。
如果大修间隔4年时,机组检修等级组合方式为:大修—小修—扩大性小修—小修—大修。
每4年中按1次大修、4次小修考虑(扩大性小修按两次小修计算)。
电气检修班设备大、小修管理制度第一章总则第一条为了保证电气设备的正常运行,延长设备使用寿命,提高设备运行效率,确保生产安全,根据国家有关法律法规和公司相关规定,结合我班实际情况,制定本制度。
第二条本制度适用于我班负责的电气设备的大、小修工作。
第三条大、小修工作应遵循“安全第一、预防为主、综合治理”的方针,坚持“计划、组织、指挥、协调、监督”的原则。
第二章大、小修定义与分类第四条大修是指对设备进行全面的解体、检查、更换磨损零部件、调整设备性能及外观等工作,以恢复设备的生产能力。
大修一般在工作周期结束或设备出现严重故障时进行。
第五条小修是指对设备进行日常性的维护和故障排除,包括对设备进行局部解体、检查、调整、润滑、更换个别零部件等工作。
小修一般是定期进行或根据设备运行状况随时进行。
第三章大、小修程序与要求第六条大、小修工作应按照以下程序进行:1. 编制大、小修计划,明确大、小修项目、内容、时间、责任人等。
2. 准备大、小修所需材料、工具、设备等。
3. 进行大、小修工作,严格遵守操作规程,确保人身和设备安全。
4. 检修过程中,对设备进行详细检查,发现问题及时处理。
5. 检修结束后,对设备进行试运行,确保设备正常运行。
7. 填写大、小修记录,对检修过程进行总结。
第七条大、小修工作要求:1. 大、小修工作前,应进行安全技术培训,确保检修人员掌握相关技能和知识。
2. 大、小修工作过程中,检修人员应严格遵守操作规程,确保人身和设备安全。
3. 检修人员应按照分工负责,相互配合,确保大、小修工作顺利进行。
4. 检修过程中,应做好现场管理,保持工作场地整洁、有序。
5. 检修结束后,应进行全面检查,确保设备正常运行。
第四章大、小修质量管理第八条大、小修工作应严格按照技术标准和工艺要求进行,确保设备质量和安全。
第九条检修过程中,应做好质量检查和验收工作,对关键部位和关键环节进行重点监控。
第十条对检修后的设备进行试运行,确保设备达到预期效果。
电气设备小修标准项目及工时定额
编制:
审核:
批准:
检修部电气专业制
目录
1.发电机小修标准项目及工时定额 100 工日 2.主变压器小修标准项目及工时定额 65 工日3.厂高变小修标准项目及工时定额 65 工日
4. 除尘变小修标准项目及工时定额 6 工日
5. 高压电动机小修标准项目及工时定额 126 工日 6.低压电动机小修标准项目及工时定额 142 工日 7.低压配电装置小修标准项目及工时定额 63 工日 8.高压配电装置小修标准项目及工时定额 65 工日9.电气设备小修试验标准项目及工时定额 60.6工日
10.厂用干式变小修标准项目及工时定额 6 工日
11.整流变压器小修标准项目及工时定额 48 工日
合计 872.2 工日
电气设备小修标准项目及工时定额
电气设备小修标准项目及工时定额
电气设备小修标准项目及工时定额
电气设备小修标准项目及工时定额
注:高压电动机检修项目相同,容量不同时,所需工时不尽相同,工时统计如下:
电气设备小修标准项目及工时定额
电气设备小修标准项目及工时定额
电气设备小修标准项目及工时定额
电气设备小修标准项目及工时定额
电气设备小修标准项目及工时定额。
