山西省水利水电工程建设监理公司松塔水电站工程监理部高喷灌浆监理实施细则高压喷射灌浆监理细则1.工作内容晋中市松塔水电站高压喷射灌浆工程。
2.监理范围从灌浆准备工作开始至灌浆工作结束的全部过程,主要监理工作项目为:施工准备,审查试验方案和施工方案,高喷试验及效果检查以及确定各项施工技术参数。
主体墙高喷施工包括轴线孔位放样,I、II序造孔,喷浆成墙,质量检验,竣工报告审查,验收等具体工作。
3.高喷灌浆监理的依据3.1山西省松塔水电站工程(大坝工程)(合同编号:STSDZ-TJ-2009-02(A 包));3.2设计文件、技术文件、图纸、技术资料等3.3《硅酸盐水泥和混合水泥的技术规范》(GB175-85)3.4《水工建筑物水泥灌浆施工技术规范》(SL62-94)3.5《水利水电工程钻孔压水试验规程》(SL25-92)3.6《水利水电工程钻探规程》3.7水利水电工程高压喷射灌浆技术规范(DL/TS200-2004)3.8国家工程建设管理法规文件4.管理条例4.1工程质量监督4.1.1根据质量标准、设计图纸、技术要求正确评定工程质量。
4.1.2督促承包人制定实施保证质量的组织措施和手段,随时组织质量抽查抽检、检查现场记录和操作程序。
4.1.3 执行质量评定报告制度,每月以图表和其它形式向总监理工程师提出质量控制分析报告和质量检查情况报告。
4.1.4凡钻孔、灌浆所用的各种表式,由承包人提供,经审查后由监理工程师监督执行。
4.1.5随时了解掌握工程进度,以准确控制进度。
4.1.6随时了解材料进场数量和质量,以及消耗情况,作为支付申请的依据。
4.1.7对重大质量问题,及时报告总监理工程师处置。
4.2工程质量控制4.2.1开工条件的审查高喷灌浆主体工程开工28天前,承包人应根据合同文件条款规定和设计文件、图纸要求结合场地条件,编制施工组织设计,报监理部批准。
监理工程师应重点审查如下内容:4.2.1.1在施工准备期间,检查承包人的进场设备、测量仪表、数量质量及其适用性。
高压喷射灌浆工程施工安全技术规程
喷射灌浆应符合以下安全技术规定:
(1)喷射灌浆前应对高压泵、空压机、高喷台车等机械和供水、供风、供浆管路系统进行检查。
下喷射管前,宜进行试喷和3~5min 管路耐压试验。
高压控制阀应安装保护盖。
(2)在喷射灌浆过程中,出现压力突降或骤增、孔口回浆变稀或变浓、回浆量过大、如果出现异常情况,如回浆量过小或没有回浆,应查明原因并及时处理。
(3)在喷射灌浆过程中,应由专人负责监控高压表,防止压力突升或突降。
(4)下喷射管时,应使用胶带包裹或注入水、浆等措施防止喷嘴堵塞。
遇有严重阻滞现象,应起出喷射管进行扫孔,不允许强下。
(5)高压泵、空气压缩机气罐上的安全阀应确保其在额定压力下立即动作,应定期校验安全阀,校验后不应随意调整。
(6)单孔高喷灌浆结束后,应尽快用水泥浆液回灌孔口部位,防止地下空洞威胁人身安全和交通。
水利工程高压摆喷灌浆技术阐述随着我国城镇进程的不断加快,城镇水利基础设施建设规模得到进一步的扩大,水利工程数量日益增加,这对水利设施运行的质量也提出了更高的要求。
水庫作为重要的水利设施之一,担负着城镇防洪、储水、养殖、发电和供水等重要任务,是促进城镇经济发展、改善人们生活质量的重要举措。
目前,国内部分水利经过几十年的持续运行,或多或少会出现各类的质量问题,其中渗漏是影响水库坝基混凝土结构质量最为严重的质量通病。
而高压摆喷灌浆技术作为一项新型技术,具有施工简单、造价低、适应性强好和操作方便等优点,能够较好地起到防渗加固的效果。
本文通过探讨高压摆喷灌浆技术在水库加固工程中的应用,希望对提高水库整体质量有所帮助。
1工程概况某水库坝址以上集水面积5.5km2,河道长4.55km,河道坡降66.2‰。
原设计水库总库容188.5万m3。
是一座以灌溉为主的小(1)型蓄水工程。
除险加固中,坝基高压摆喷灌浆钻空孔541m,高压摆喷灌浆541m;坝体高压摆喷灌浆钻空孔2214m,高压摆喷灌浆1856m。
高喷灌浆前应布设观测点并开始观测记录,高喷灌浆施工中的观测频率可适当降低。
表1所列为高压摆喷灌浆施工设备。
2高压摆喷灌浆施工设计(1)施工轴线的设计。
高压摆喷灌浆施工轴线布设在水库大坝的坝轴线上。
(2)布孔设计。
坝体高压摆喷灌浆施工沿着坝轴线进行布单排孔,灌浆范围确定为坝体全断面灌浆,范围长度达到了111.0m,其中,河床大于25.0m以下孔距设计为1.0m,两岸小于25.0m以上孔距设计为1.5m。
三管高压摆喷从坝基面至正常蓄水位,灌注材料规定为水泥浆,灌浆分为两次序施灌,河床一序孔距设计为2.0m,二序孔距设计为1.0m,两岸一序孔距设计为3.0m,二序孔距设计为1.5m,第一序灌浆结束后才可以相继灌第二序孔。
此外要求坝基三管高压摆喷灌浆与坝体三管高压摆喷灌浆同轴同孔。
(3)钻孔设计。
坝体高压摆喷灌浆孔深为坝顶至坝底面,钻孔深度在5.0~38.5m之间;坝基三管高压摆喷灌浆钻孔深以坝基面至强风化下限为界线。
前言本标准是根据原电力工业部《关于下达成1997年制定、修订电力行业标准计划项目的通知》(综科教[1998]28号文)的补充计划进行编制的。
高压喷射灌浆技术自20世纪 70年代引进我国,后逐渐在各行业建筑领域推广,普遍应用于建筑物的地基加固,提高地基承载力,并且取得了令人满意的效果,一些指导高喷灌浆加固地基的行业技术标准也已经颁布实施。
高喷灌浆在水电水利行业中除应用于地基加固外,更广泛地应用于水工建筑物的防渗工程中。
与一般的地基加固相比较,建造高喷灌浆防渗墙有不同的特点与要求。
多年来,经过水电水利行业广大工程技术人员的努力,在各种规模的水工建筑物中,在复杂多样的地质条件下,建成了大量的高喷灌浆防渗墙,积累了丰富的经验。
为了保证高喷灌浆防渗工程的质量,结合水工建筑的特点编制本标准。
本标准由中国电力企业联合会提出。
本标准由电力行业水电施工标准化技术委员会归口并负责解释。
本标准主要起草单位:中国水利水电基础工程局。
本标准参加起草单位:山东省水利水电科学研究院、水利部建设与管理总站。
本标准主要起草人:夏可风、孙钊、查振衡、李允中、张福贤、王明森、蒋振中、赵存厚、肖恩尚、黄灿新。
1 范围本标准规定了水电水利高压喷射灌浆防渗工程(以下简称高喷灌浆)的技术要求和工程质量检验、评定方法。
本标准本规定适用于淤泥质土、粉质粘土地层以及粉土、砂土、砾石、卵(碎)石等松散透水地基或填筑体的高喷灌浆。
对含有较多漂石或块石的地层,应通过高喷灌浆试验确定其适用性和设计、施工参数。
1.0.3水工建筑物防渗工程的高喷灌浆,除应遵守本规范外,尚应符合国家现行有关标准的规定。
振孔高喷灌浆以及用于其它建筑物防渗工程的高喷灌浆等,可参考本规范。
2规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适应于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。

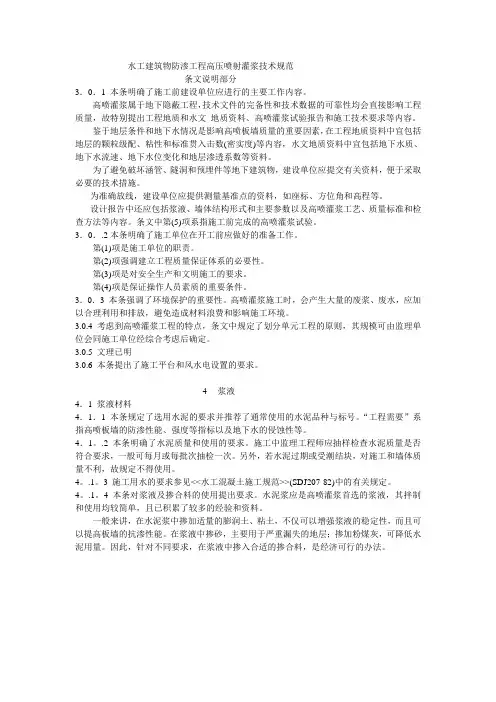

水工建筑物防渗工程高压喷射灌浆技术规范条文说明部分3.0.1 本条明确了施工前建设单位应进行的主要工作内容。
高喷灌浆属于地下隐蔽工程,技术文件的完备性和技术数据的可靠性均会直接影响工程质量,故特别提出工程地质和水文地质资料、高喷灌浆试验报告和施工技术要求等内容。
鉴于地层条件和地下水情况是影响高喷板墙质量的重要因素,在工程地质资料中宜包括地层的颗粒级配、粘性和标准贯入击数(密实度)等内容,水文地质资料中宜包括地下水质、地下水流速、地下水位变化和地层渗透系数等资料。
为了避免破坏涵管、隧洞和预埋件等地下建筑物,建设单位应提交有关资料,便于采取必要的技术措施。
为准确放线,建设单位应提供测量基准点的资料,如座标、方位角和高程等。
设计报告中还应包括浆液、墙体结构形式和主要参数以及高喷灌浆工艺、质量标准和检查方法等内容。
条文中第(5)项系指施工前完成的高喷灌浆试验。
3.0..2本条明确了施工单位在开工前应做好的准备工作。
第(1)项是施工单位的职责。
第(2)项强调建立工程质量保证体系的必要性。
第(3)项是对安全生产和文明施工的要求。
第(4)项是保证操作人员素质的重要条件。
3.0.3 本条强调了环境保护的重要性。
高喷灌浆施工时,会产生大量的废浆、废水,应加以合理利用和排放,避免造成材料浪费和影响施工环境。
3.0.4 考虑到高喷灌浆工程的特点,条文中规定了划分单元工程的原则,其规模可由监理单位会同施工单位经综合考虑后确定。
3.0.5 文理已明3.0.6 本条提出了施工平台和风水电设置的要求。
4浆液4.1 浆液材料4.1.1 本条规定了选用水泥的要求并推荐了通常使用的水泥品种与标号。
“工程需要”系指高喷板墙的防渗性能、强度等指标以及地下水的侵蚀性等。
4.1。
.2 本条明确了水泥质量和使用的要求。
施工中监理工程师应抽样检查水泥质量是否符合要求,一般可每月或每批次抽检一次。
另外,若水泥过期或受潮结块,对施工和墙体质量不利,故规定不得使用。
SL207-98节水灌溉技术规范(不含条文说明)中华人民共和国行业标准节水灌溉技术规范Technical standard for water saving irrigation SL207—98 主编单位:水利部农村水利司水利部农田灌溉研究所批准部门:中华人民共和国水利部1998-04-04发布1998-05-01实施目次主页前言1 总则2 工程规划3 灌溉水源4 灌溉用水量5 灌溉水利用系数6 工程与措施的技术要求7 效益8 节水灌溉面积附录A 名词解释附录B 有关参数的计算测定方法条文说明前言基于生产实践的需要和对节水灌溉形势的正确分析,1990年水利部农村水利司布置了节水灌溉标准的研究任务,旨在进行探索,积累经验。
1994年又组织全国27个省、自治区、直辖市水为厅(局)就节水灌溉标准问题开展共同研究、讨论,形成规范战雏形,1996年底完成规范编写提纲。
1997年初,编制任务正式下达之后,在水利部农村水利司主持下,编写组立即开始工作,1997年4月底完成初稿,经两次征求意见补充修改后,于1997年12月初完成征求意见稿,12月底完成送审稿,并于1998年1月召开审查会议,通过了专家审查。
S L207—98(节水灌溉技术规范》分总则、工程规划、灌溉水源、灌溉用水量、灌溉水的利用系数、工程与措施的技术要求、效益、节水灌溉面积,共8章40条和2个附录。
它既反映中国现阶段水平,又借鉴国外先进技术;既坚持高起点、高要求,又注重实用性与可操作性;既重视水利建设规范的共性,又突出节水灌溉的特点,充分吸收了我国节水灌溉发展中的先进技术和成功经验。
本规范解释单位:水利部农村水利司本规范主编单位:水利部农村水利司水利部农田灌溉研究所本规范参编单位:中国灌溉排水技术开发培训中心华北水利水电学院北京研究生部水利部科学技术司黑龙江省水利厅广西自治区水利厅甘肃省水利厅河北省水利厅本规范主要起草人:李英能黄修桥沈秀英窦以松赵乐诗王晓玲李赞堂马济元袁辅恩陈杰臣武福学宋伟1 总则1、0、1 为了使节水灌溉工程建设有一个合理、可行、统一的衡量尺度,促进节水灌溉事业的健康发展,制定本规范。
高喷灌浆工程施工安全技术规程引言为保证高喷灌浆工程施工安全有序进行,预防安全事故的发生,制定本施工安全技术规程。
本规程适用于高喷灌浆工程所有施工单位和人员。
施工前准备1.施工前需进行详细的现场勘察和分析,制订详细完备的施工组织设计方案。
2.在施工前,需要根据施工组织设计方案,对施工现场进行标记和划分,保证施工现场安全有序。
3.施工前应设立安全警示标志牌,指示施工区域和施工现场的通道等,确保施工人员知晓施工区域,并采取有效措施避免未经授权人员进入施工现场。
施工安全措施1.施工现场应设置喷涂区、存放材料区和人员活动区,标明禁止吸烟和明火的区域并设置疏散通道。
2.施工现场应按规定设置必要的安全防范设施,包括排风设备、消防设备和安全绳索等。
3.施工现场应设置专人责任制,负责对施工现场的安全监控和管理,确保施工过程中不发生安全事故。
4.施工现场应设置安全巡检制度,确保施工现场的安全卫生,避免不必要的事故发生。
材料管理1.对于高喷灌浆工程使用的材料应进行检验鉴定,不符合规定的应当予以取缔处理。
2.高喷灌浆使用的材料经购进后,应进行定点储存,并设置可行的保管制度。
3.运输涉及的材料,应合理安排车辆,设立专人负责装卸,确保运输过程中不发生滞留、丢失和意外损坏等情况。
作业人员的安全管理1.施工单位应根据工人的具体情况,制定个人防护措施及设备严格把管制度,并向工人进行详细的安全培训,提高工人安全意识和技能。
2.组织施工的现场管理人员必须配备专业的安全管理人员,确保施工现场的安全卫生和施工质量。
施工结束后的安全工作1.安全条款在施工完毕后,应得到认真评估,必要时编制并备案相应的修理与维修措施。
2.施工结束后, 应及时清理施工现场,迅速处理工人遗留的报废物、杂物等,并保证施工现场的环境卫生,避免污染、危险物质残留等安全隐患。
总结高喷灌浆工程作为一项重大工程项目,关涉到人们生命和财产的安全。
为确保施工过程中的安全有序进行,本文对高喷灌浆工程施工安全技术规范作出规定,以期为全体从业人员提供安全可靠的工作环境。
高压旋喷灌浆施工方案一、工程概况场址区位于河流冲击1级阶地上,地面高程为104.9m,地势平坦开阔,无不良地质现象,泵站厂址区地层由新到老分述如下:①第四系河流I级阶地冲击层:上部为粘士,硬塑状,厚4.5~9.3m;中部为含砂粉质粘土,青灰色,松散状,厚2.5~4.lm;下部为含泥砂砾石,砾石含量约70%,粒径一般1~3m,松散~稍密状,层厚4.7~6m。
②古进系那读组泥岩,灰白色、灰色、半成岩状,属极软岩,具有弱~中等膨胀性,且具有遇水软化,失水干裂的特性。
泵站基础拟置于第四系Ⅰ级阶地砂砾石层上,Ⅰ级阶地砂砾石层满足泵站基础持力层承载力要求,建基面上部的Ⅰ级阶地冲击层各土层稳定性较差,易产生渗透变形,渗透变形方式主要为流土,采取防渗处理。
由于基坑开挖较深(边坡高约14m),为土质边坡,存在基坑开挖边坡稳定问题,应分级进行开挖,每5m分设一条马道,并加强支护,由于建基面位于地下水位以下约10m, 砂砾石层属强透水层,存在基坑涌水问题,施工过程应做好基坑防渗及排水。
二、编制依据1、开挖防渗布置图2、工程量清单。
3、《水工建筑物水泥灌浆施工技术规范》(SL62-2014)4、《通用硅酸盐水泥》(GB175-200)5、《建筑地基处理技术规范》(JGJ79-2012)三、施工总布置1、风、水、电(1)施工用风施工用风采用1台1.05MPa、0.22m3移动式空压机供给,空压机随高压旋喷台车移动。
(2)施工用水施工用水直接由设在泵站进水渠附近的沟内安装水泵取水,供制浆和高压喷射灌浆。
(3)施工用电施工用电从泵站周边供电系统T接,架空线路沿高喷防渗墙轴线布置,钻孔和灌浆设备的用电从配电柜接取,高喷、灌浆设备需用的最小功率为180KW。
2、废水、废浆处理与排放在距泵站高喷防渗墙轴线内侧位置挖条宽50cm、深30cm的排浆沟,沿途每隔10m 挖一个2m3左右的集浆坑,钻孔的泥浆通过排浆沟流入集浆坑,高压喷射灌浆所产生的废浆通过排浆沟流入集浆坑,经过沉淀过滤,达到排放标准后,再用水泵通过管道抽排到进水渠附近的沟内。
前言本标准是根据原电力工业部《关于下达成1997年制定、修订电力行业标准计划项目的通知》(综科教[1998]28号文)的补充计划进行编制的。
高压喷射灌浆技术自20世纪 70年代引进我国,后逐渐在各行业建筑领域推广,普遍应用于建筑物的地基加固,提高地基承载力,并且取得了令人满意的效果,一些指导高喷灌浆加固地基的行业技术标准也已经颁布实施。
高喷灌浆在水电水利行业中除应用于地基加固外,更广泛地应用于水工建筑物的防渗工程中。
与一般的地基加固相比较,建造高喷灌浆防渗墙有不同的特点与要求。
多年来,经过水电水利行业广大工程技术人员的努力,在各种规模的水工建筑物中,在复杂多样的地质条件下,建成了大量的高喷灌浆防渗墙,积累了丰富的经验。
为了保证高喷灌浆防渗工程的质量,结合水工建筑的特点编制本标准。
本标准由中国电力企业联合会提出。
本标准由电力行业水电施工标准化技术委员会归口并负责解释。
本标准主要起草单位:中国水利水电基础工程局。
本标准参加起草单位:山东省水利水电科学研究院、水利部建设与管理总站。
本标准主要起草人:夏可风、孙钊、查振衡、李允中、张福贤、王明森、蒋振中、赵存厚、肖恩尚、黄灿新。
1 范围本标准规定了水电水利高压喷射灌浆防渗工程(以下简称高喷灌浆)的技术要求和工程质量检验、评定方法。
本标准本规定适用于淤泥质土、粉质粘土地层以及粉土、砂土、砾石、卵(碎)石等松散透水地基或填筑体的高喷灌浆。
对含有较多漂石或块石的地层,应通过高喷灌浆试验确定其适用性和设计、施工参数。
1.0.3水工建筑物防渗工程的高喷灌浆,除应遵守本规范外,尚应符合国家现行有关标准的规定。
振孔高喷灌浆以及用于其它建筑物防渗工程的高喷灌浆等,可参考本规范。
2规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适应于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适应于本标准。
GB175 硅酸盐水泥、普通硅酸盐水泥DL/T5055 水工混凝土掺用粉煤灰技术规范DL/T5144水工混凝土施工规范DL/T5148水工建筑物水泥灌浆施工技术规范3 术语和定义下列术语和定义适用于本标。
3.0.1高压喷射灌浆 Jet--- groting一种采用高速射流束冲击、切削破坏地层、以水泥基质浆液在喷射范围内扩散、充填和置换,并与原地层掺混搅合后形成凝结体,从而改变原地层的结构和组成,提高地基或填筑体防渗性能和承载力的施工技术。
简称高喷灌浆。
3.0.2旋喷rotating Jet—groting使喷射管做旋转、提升运动,在地层中形成的圆柱形桩体的高喷灌浆施工方法。
3.0.3摆喷pendulum Jet—groting使喷射管做一定角度的摆动和提升运动,在地层中形成的扇形断面的桩体的高喷灌浆施工方法。
3.0.4定喷directional Jet—groting使喷射管向某一方向定向喷射,同时一面提升,在地层中形成一道薄板墙的高喷灌浆施工方法。
3.0.5单管法 Jet—groting with single pipe (pipe system)喷射管为单一管路,喷射介质仅为水泥基质浆液的高喷灌浆方法。
3.0.6两管法 Jet—groting with double pipes(double system)喷射管为二重管或两列管,喷射介质为水泥基质浆液和压缩空气,或水和水泥基质浆液的高喷灌浆方法。
3.0.7三管法 Jet—groting with triple pipes(triple system)喷射管为三重管或三列管,喷射介质为水、水泥基质浆液和压缩空气的高喷灌浆方法。
3.0.8高喷灌浆防渗墙板墙 Jet groting with cutoff wall高喷防渗墙(简称高喷墙),是由旋喷柱、摆喷扇形断面桩或定喷板状墙段,其中的一种或两种、三种彼此组合搭接起来,形成地下防渗墙。
3.0.9围井 enclosed well为检查高喷墙的防渗效果,以被检查的高喷墙段为一边,在其一侧用同样的方法构筑的封闭式井状结构物。
4一般规定4.0.1高喷灌浆施工前,应具备下列文件和资料:(1)工程设计报告和图件。
(2)高喷板墙轴线处的工程地质和水文地质资料。
(3)高喷墙施工范围内已有建筑物(地面及地下)资料。
(4)施工技术要求。
(5)质量标准和检查方法;4.0.2重要的、地层复杂的或深度较大的高喷墙工程,应选择有代表性的地层进行高喷灌浆现场试验。
试验宜采用单孔和不同孔、排距群孔进行,以确定高喷灌浆的方法及适应性,确定有效桩径(或喷射范围)、施工参数、浆液性能要求、适宜的孔、排距、墙体防渗性能等。
4.0.3高喷灌浆的一般工序为机具就位、钻孔、下入喷射管、喷射灌浆及提升、冲洗管路、孔口回灌等。
当条件具备时,也可以将喷射管在钻孔时一同沉入孔底,而后直接进行喷射灌浆和提升。
多排高喷墙宜先施工下游排,再施工上游排,后施工中游排.一般情况下,同一排内的高喷灌浆孔宜分两序施工。
4.0.4高喷灌浆工程应注意施工区域的环境保护,做好废水、废浆处理或回收。
4.0.5高喷灌浆施工平台应平整、坚实。
气、水、电宜设置专用管路和线路。
4.0.6高喷灌浆施工前,应根据工程规模划分单元工程,并进行钻孔编号。
5高喷墙的结构形式5.0.1根据工程需要的地质条件,高喷灌浆可采用旋喷、摆喷和定喷三种形式,每种形式可采用方法分为三管法、两管法和单管法。
高喷墙的结构形式可采用下列形式1 旋喷套接,如图5.0.1(a)所示。
2旋喷摆喷(或旋喷定喷)搭接,如图5.0.1(b)所示。
3摆喷对接或折接,如图5.0.1(c)所示。
4 定喷折接,如图5.0.1(d)所示。
图5.0.1高喷墙的结构形式5.0.2各种形式高喷墙的适应条件:1定喷和小角度摆喷适用于粉土和砂土等地层;大角度摆喷和旋喷适用于1.0.1所述各种地层。
2承受水头较小的或水头较大而历时较短的高喷墙,可采用摆喷对接,定喷折接形式。
3在卵(碎)砾石地层中,深度小于20m时,可采用摆喷对接或折接型式,摆喷对接时,摆角不宜小于600,摆喷折接时,摆角不宜小于300;深度大于20~30m时,可采用单排或双排旋喷套接、旋摆搭接形式;当深度超过30m,宜采用两排或三排旋喷套接形式或其他形式。
5.0.3不同地层中的高喷墙墙体的渗透性能和抗压强度,可参照表5.0.3确定。
表5.0.3高喷墙墙体性能指标5.0.4对重要工程的高喷墙应进行渗透稳定和结构安全的计算。
5.0.5封闭式高喷墙的钻孔宜深入基岩或相对不透水层0.5~2m。
5.0.6高喷灌浆孔的排数、排距和孔距应根据对高喷墙的工程要求、地层情况、所采用的结构形式及施工参数,通过现场试验或工程类比确定。
6浆液6.0.1高喷灌浆浆液宜使用水泥浆。
所使用的水泥品种和强度等级,应根据工程需要确定。
宜采用普通硅酸盐水泥,其强度等级可为32.5级或以上,。
质量应符合GB175的规定。
不得使用过期的和受潮结块的水泥。
6.0.2高喷灌浆用水应符合DL/T5144中混凝土拌合用水的要求。
4.1.3 高喷灌浆浆液的水灰比可为1.5:1~0.6:1(密度约1.4g/cm3~1.7 g/cm3)。
有特殊要求时,可掺入下列掺和料:(1)膨润土:其质量标准应满足设计要求。
(2)粘性土:塑性指数不宜小于14。
(3)砂:宜为质地坚硬的天然砂或人工砂,最大粒径不宜大于2mm。
6.1.4根据需要,可在水泥浆或水中加入速凝剂、减水剂等外加剂。
6.1.5掺和料与外加剂的种类及掺入量应通过室内试验或现场高喷灌浆试验确定。
6.1.6制浆材料称量误差应不大于5%。
6.1.7水泥浆的搅拌时间,使用高速搅拌机应不小于30s;使用普通搅拌机应不小于90s。
水泥浆自制备至用完的时间不应超过4h。
6.1.8浆液应在过筛后使用,并定时检测其密度。
6.1.9低温季节施工应做好机房和输浆管和防寒保温工作,高温季节施工应采取防晒和降温措施。
浆液温度应保持在5~40℃。
6.1.10 在含粘粒较少的地层中进行高喷灌浆,孔口回浆应经处理后方可利用;在软塑~流塑状的黏性土或淤泥质土层中,其孔口回浆不宜回收利用。
7机具7.0.1高喷孔的钻孔机具应满足能在施工地层中单独钻进成孔或携带喷射管钻进成孔的要求。
7.0.2高喷灌浆所用的喷射管、喷头和送液器(亦称高压水龙头),应密封可靠、装卸简便。
喷射管体应具有足够刚度且连接顺直。
喷嘴定向应准确。
7.0.3高压喷嘴应采用耐磨材料制造,其出口直径应与设计压力和流量相适应。
喷嘴的结构尺寸和加工精度应能满足高速射流的要求。
7.0.4搅拌机的性能应与所用浆液类型和需浆量相适应,能保证浆液拌制均匀。
宜选用高速搅拌机。
7.0.5储浆桶的容积应能满足连续供给高喷灌浆浆液的需要。
7.0.6灌浆泵(包括高压泵)的性能应与所灌浆液的类型、密度相适应。
灌浆泵和高压水泵的压力、流量应满足施工要求,其额定压力应不小于设计规定压力的1.2倍。
7.0.7应在各类泵或输送管路上安装压力表,使用压力宜为压力表最大标值1/3~3/4之间。
压力表应定期进行检定。
7.0.8空气压缩机的供气量和额定压力应不小于设计规定值;供气管路上宜设有测量气量的仪表。
7.0.9高喷台车的旋转、提升和摆动机构的性能应能满足设计要求。
宜采用高塔架的无级调速型台车。
8钻孔8.0.1高喷灌浆钻孔可采用回转钻进、冲击钻进、冲击回转钻进和振动、射水钻进等方法,可以采用泥浆护壁。
8.0.2钻孔孔位与设计孔位偏差不得大于50mm。
8.0.3钻进过程中,出现泥浆严重漏失,孔口不返浆时,可采取加大泥浆浓度、泥浆中掺砂或向孔内填充堵漏材料或对漏失段先进行灌浆等措施,直至孔口正常返浆后再继续钻进。
钻孔施工顺序满足高喷灌浆要求和方便施工。
8.0.4采用跟管钻进方法时,在起拨套管前应向孔内注满护壁泥浆,或下入特制的PVC花管护壁,也可以在下入喷射管后再起拨套管。
8.0.5钻孔施工时应采取预防孔斜的措施,钻机安放要平稳牢固,加长粗径钻具。
钻杆和粗径钻具的垂直度偏差不应超过5 0/00。
有条件时应进行孔斜测量。
孔深小于30m时,钻孔偏斜率不应超过1%。
8.0.6钻孔孔径应大于比喷射管外径20mm以上。
8.0.7钻孔的有效深度至少应超过设计墙底深度0.3m。
8.0.8应选取部分一序孔作为先导孔,采取芯样、核对地层,需要时可做动力触探试验。
先导孔的深度不应小于8.0.7条的规定,间距可为30m左右。
8.0.9钻进暂停或终孔待喷时,孔口应加以保护;若时间较长,应采取措施防止塌孔。
8.0.10钻进中应详细记录孔位、孔深、地层变化和漏浆、掉钻等特殊情况及其处理措施。
9 高喷灌浆9.0.1高喷灌浆应在钻孔施工完成后,并检验合格后进行。
