最新 一个建设工程监理合同纠纷给我们的提示-精品
- 格式:doc
- 大小:14.00 KB
- 文档页数:2
建筑工程监理合同纠纷某建筑公司(以下简称甲方)与一家专业监理公司(以下简称乙方)签订了一份建筑工程监理合同。
合同约定,乙方负责对甲方承建的一项商业综合体工程进行全程监理工作,包括但不限于工程质量、进度、成本和安全的监督管理。
合同还明确了双方的权利、义务以及违约责任。
在工程实施过程中,出现了以下几个关键问题:1. 工程质量问题:在基础施工阶段,乙方发现部分混凝土强度不符合设计要求,立即通知甲方进行整改。
甲方虽进行了处理,但乙方认为整改措施不到位,双方对此产生了争议。
2. 进度延误:由于甲方在施工组织和管理上存在问题,导致工程进度严重滞后。
乙方认为甲方未采取有效措施加快进度,违反了合同规定,应承担相应责任。
3. 成本超支:随着工程的推进,项目成本逐渐超出预算。
乙方指责甲方在材料采购和人工费用上的管理不善是导致成本增加的主要原因。
4. 安全管理疏漏:工地发生了一起安全事故,乙方认为甲方未能严格执行安全生产规定,存在安全管理上的疏漏。
面对这些问题,甲乙双方均认为对方未履行合同义务,因此产生了纠纷。
为了解决争议,双方同意采取以下措施:- 成立争议解决小组:由甲乙双方各派代表组成争议解决小组,负责调查事实、收集证据,并提出解决方案。
- 第三方评估:对于工程质量和成本问题,双方同意聘请第三方专业机构进行独立评估,以确定问题的性质和责任归属。
- 调解协商:在第三方评估的基础上,双方通过调解协商的方式,寻求达成一致的解决方案。
- 仲裁或诉讼:如果调解协商未能解决争议,双方同意提交仲裁委员会进行仲裁,或者直接向人民法院提起诉讼。
通过上述措施,甲乙双方最终解决了争议,工程得以顺利完成。
此案例表明,在建筑工程监理合同中,明确各方的权利和义务、及时沟通协调、采取有效的争议解决机制是避免和解决纠纷的关键。

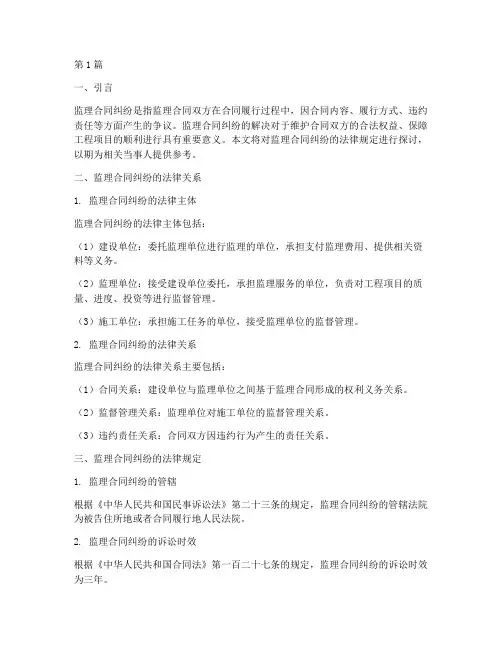

第1篇一、案件背景某建筑工程项目在施工过程中,由于监理方与施工方在施工质量、进度、费用等方面存在争议,导致双方关系紧张,最终引发工程施工监理合同纠纷。
原告为某建筑工程公司(以下简称“原告”),被告为某工程监理公司(以下简称“被告”)。
以下是案件的具体情况:二、争议焦点1. 施工质量问题:原告认为被告在施工过程中未严格按照设计图纸和施工规范进行监理,导致工程质量存在严重缺陷,要求被告承担相应的责任。
2. 施工进度问题:原告认为被告在施工过程中未及时督促施工方按期完成工程,导致工程进度严重滞后,要求被告承担相应的责任。
3. 施工费用问题:原告认为被告在施工过程中存在重复计算、虚报工程量等行为,导致工程费用增加,要求被告承担相应的责任。
4. 监理服务费用:原告认为被告提供的监理服务质量不达标,要求降低监理服务费用。
三、案件审理1. 原告提交了以下证据:施工合同、监理合同、工程质量检测报告、工程进度表、工程款支付凭证等。
2. 被告提交了以下证据:监理日志、监理报告、工程验收报告、工程款支付凭证等。
3. 法院审理过程中,双方当事人对争议焦点进行了充分辩论。
四、判决结果1. 关于施工质量问题:法院认为,被告在施工过程中确实存在未严格按照设计图纸和施工规范进行监理的行为,导致工程质量存在缺陷,应承担相应的责任。
2. 关于施工进度问题:法院认为,被告在施工过程中未及时督促施工方按期完成工程,导致工程进度滞后,应承担相应的责任。
3. 关于施工费用问题:法院认为,被告在施工过程中存在虚报工程量等行为,导致工程费用增加,应承担相应的责任。
4. 关于监理服务费用:法院认为,被告提供的监理服务质量不达标,但考虑到原告在施工过程中也存在一定违约行为,故对监理服务费用进行了适当调整。
五、案件总结本案中,工程施工监理合同纠纷主要涉及施工质量、进度、费用和监理服务质量等方面。
法院在审理过程中,充分考虑了双方当事人的合法权益,依法作出了公正、合理的判决。
建设工程监理合同争议解决合同中应当明确争议解决的原则。
这些原则包括但不限于公平、公正、及时和有效。
双方应当本着诚信合作的精神,通过友好协商的方式解决争议。
同时,合同应当规定,任何一方都不得采取单方面的行动损害对方的合法权益,或者以任何方式阻碍工程的正常进行。
合同应当详细列出可能产生争议的问题类型。
这些问题可能包括工程质量、工期延误、费用支付、合同解释等方面。
对于每一种可能产生的争议,合同应当提供具体的解决方案和程序。
例如,对于工程质量问题,可以约定由第三方专业机构进行检测并出具报告,根据报告结果来确定责任方。
合同应当设立专门的争议解决机制。
这可以是设立一个争议解决委员会,由业主、承包商和监理单位的代表组成,负责处理争议事项。
委员会应当在接到争议申请后的一定时间内召开会议,对争议进行审议并作出决定。
如果争议无法通过委员会解决,可以进一步约定提交仲裁机构或者法院解决。
合同还应当规定争议解决的时间限制。
为了保证工程的进度不受影响,争议解决过程应当尽可能快速。
可以约定在争议发生后的一定时间内必须提出书面申请,而在申请提出后的一定时间内必须开始解决程序。
同时,对于争议解决的结果也应当有明确的执行时间。
合同应当考虑到争议预防的重要性。
可以通过设置合理的风险分配机制、加强沟通协调、提高管理水平等方式,尽量减少争议的发生。
同时,合同还应当鼓励双方在争议初期就积极寻求解决方案,避免问题的扩大化。
建设工程监理合同争议解决范本应当包含争议解决的原则、可能产生的争议类型及其解决方案、争议解决机制、时间限制以及争议预防措施等内容。
通过这样的范本,可以为工程监理合同中的争议提供一套清晰、高效的解决路径,保障工程的顺利进行,维护各方的合法权益。

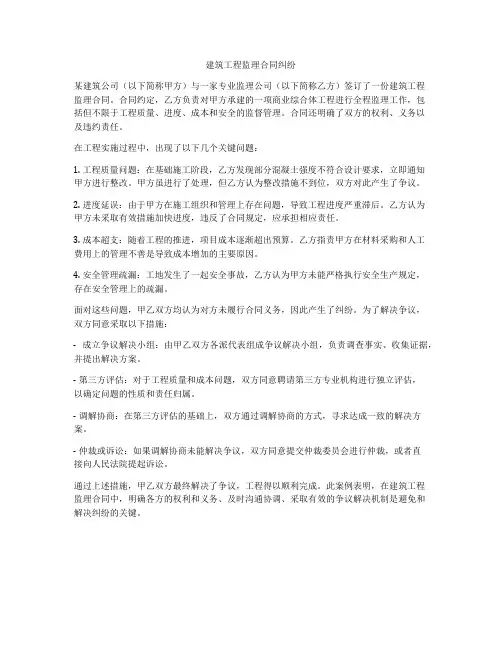

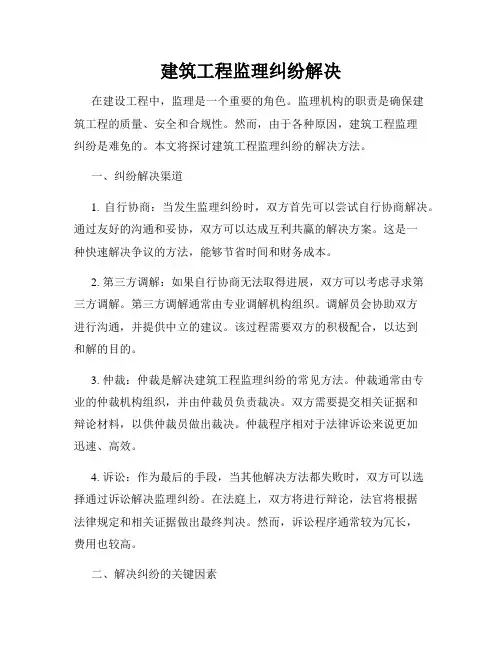

建筑工程监理纠纷解决在建设工程中,监理是一个重要的角色。
监理机构的职责是确保建筑工程的质量、安全和合规性。
然而,由于各种原因,建筑工程监理纠纷是难免的。
本文将探讨建筑工程监理纠纷的解决方法。
一、纠纷解决渠道1. 自行协商:当发生监理纠纷时,双方首先可以尝试自行协商解决。
通过友好的沟通和妥协,双方可以达成互利共赢的解决方案。
这是一种快速解决争议的方法,能够节省时间和财务成本。
2. 第三方调解:如果自行协商无法取得进展,双方可以考虑寻求第三方调解。
第三方调解通常由专业调解机构组织。
调解员会协助双方进行沟通,并提供中立的建议。
该过程需要双方的积极配合,以达到和解的目的。
3. 仲裁:仲裁是解决建筑工程监理纠纷的常见方法。
仲裁通常由专业的仲裁机构组织,并由仲裁员负责裁决。
双方需要提交相关证据和辩论材料,以供仲裁员做出裁决。
仲裁程序相对于法律诉讼来说更加迅速、高效。
4. 诉讼:作为最后的手段,当其他解决方法都失败时,双方可以选择通过诉讼解决监理纠纷。
在法庭上,双方将进行辩论,法官将根据法律规定和相关证据做出最终判决。
然而,诉讼程序通常较为冗长,费用也较高。
二、解决纠纷的关键因素1. 证据收集:无论采用哪种解决方法,证据收集都是至关重要的。
双方应该保留所有与纠纷有关的文件、图片和其他相关证据。
只有充分的证据才能支持双方的主张,增加解决纠纷的成功率。
2. 专业咨询:建筑工程纠纷通常涉及专业的技术问题。
在解决纠纷之前,双方可以咨询专业人士,寻求专业意见和建议。
专业人士可以提供客观的观点,帮助双方更好地理解问题的本质。
3. 合同规定:建筑工程监理的权责一般都在合同中有明确规定。
在解决纠纷时,双方必须参考合同的条款,了解各自的权益和责任。
合同作为双方约定的依据,在解决纠纷时具有重要的法律效力。
三、案例分析为了更好地理解建筑工程监理纠纷的解决方法,以下是一个案例分析:某建筑工程监理公司在进行施工管理时,发现承包商存在违规操作和低质量工程的问题。

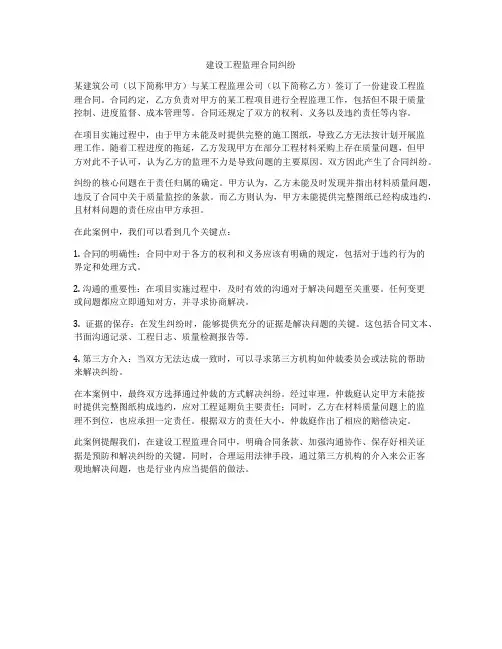

建设工程监理合同纠纷某建筑公司(以下简称甲方)与某工程监理公司(以下简称乙方)签订了一份建设工程监理合同。
合同约定,乙方负责对甲方的某工程项目进行全程监理工作,包括但不限于质量控制、进度监督、成本管理等。
合同还规定了双方的权利、义务以及违约责任等内容。
在项目实施过程中,由于甲方未能及时提供完整的施工图纸,导致乙方无法按计划开展监理工作。
随着工程进度的拖延,乙方发现甲方在部分工程材料采购上存在质量问题,但甲方对此不予认可,认为乙方的监理不力是导致问题的主要原因。
双方因此产生了合同纠纷。
纠纷的核心问题在于责任归属的确定。
甲方认为,乙方未能及时发现并指出材料质量问题,违反了合同中关于质量监控的条款。
而乙方则认为,甲方未能提供完整图纸已经构成违约,且材料问题的责任应由甲方承担。
在此案例中,我们可以看到几个关键点:1. 合同的明确性:合同中对于各方的权利和义务应该有明确的规定,包括对于违约行为的界定和处理方式。
2. 沟通的重要性:在项目实施过程中,及时有效的沟通对于解决问题至关重要。
任何变更或问题都应立即通知对方,并寻求协商解决。
3. 证据的保存:在发生纠纷时,能够提供充分的证据是解决问题的关键。
这包括合同文本、书面沟通记录、工程日志、质量检测报告等。
4. 第三方介入:当双方无法达成一致时,可以寻求第三方机构如仲裁委员会或法院的帮助来解决纠纷。
在本案例中,最终双方选择通过仲裁的方式解决纠纷。
经过审理,仲裁庭认定甲方未能按时提供完整图纸构成违约,应对工程延期负主要责任;同时,乙方在材料质量问题上的监理不到位,也应承担一定责任。
根据双方的责任大小,仲裁庭作出了相应的赔偿决定。
此案例提醒我们,在建设工程监理合同中,明确合同条款、加强沟通协作、保存好相关证据是预防和解决纠纷的关键。
同时,合理运用法律手段,通过第三方机构的介入来公正客观地解决问题,也是行业内应当提倡的做法。

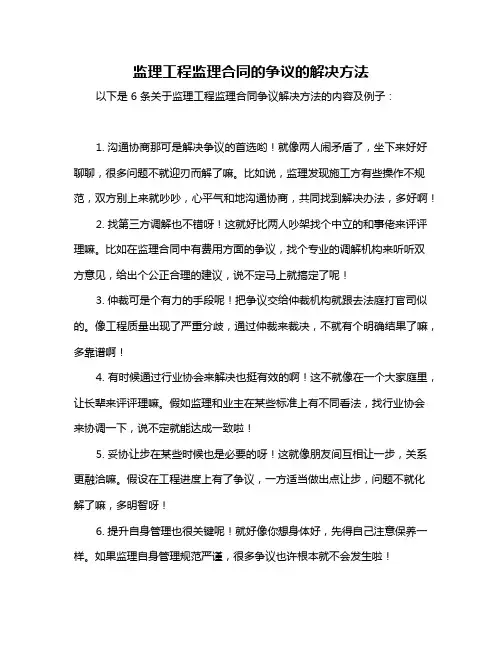

监理工程监理合同的争议的解决方法
以下是 6 条关于监理工程监理合同争议解决方法的内容及例子:
1. 沟通协商那可是解决争议的首选哟!就像两人闹矛盾了,坐下来好好聊聊,很多问题不就迎刃而解了嘛。
比如说,监理发现施工方有些操作不规范,双方别上来就吵吵,心平气和地沟通协商,共同找到解决办法,多好啊!
2. 找第三方调解也不错呀!这就好比两人吵架找个中立的和事佬来评评理嘛。
比如在监理合同中有费用方面的争议,找个专业的调解机构来听听双方意见,给出个公正合理的建议,说不定马上就搞定了呢!
3. 仲裁可是个有力的手段呢!把争议交给仲裁机构就跟去法庭打官司似的。
像工程质量出现了严重分歧,通过仲裁来裁决,不就有个明确结果了嘛,多靠谱啊!
4. 有时候通过行业协会来解决也挺有效的啊!这不就像在一个大家庭里,让长辈来评评理嘛。
假如监理和业主在某些标准上有不同看法,找行业协会来协调一下,说不定就能达成一致啦!
5. 妥协让步在某些时候也是必要的呀!这就像朋友间互相让一步,关系更融洽嘛。
假设在工程进度上有了争议,一方适当做出点让步,问题不就化解了嘛,多明智呀!
6. 提升自身管理也很关键呢!就好像你想身体好,先得自己注意保养一样。
如果监理自身管理规范严谨,很多争议也许根本就不会发生啦!
总之,解决监理工程监理合同争议的方法有很多,要根据具体情况灵活选择呀,可别死脑筋哟!。

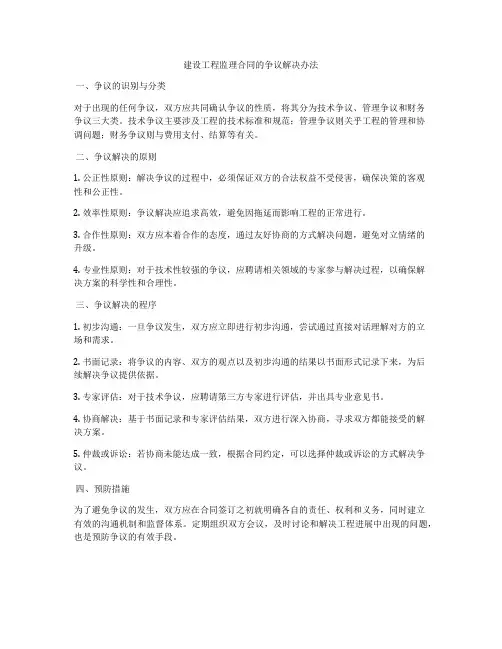

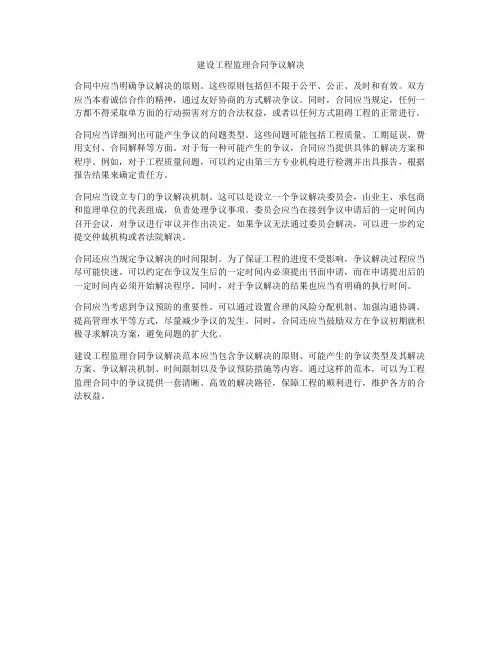

建设工程监理合同的争议解决办法
一、争议的识别与分类
对于出现的任何争议,双方应共同确认争议的性质,将其分为技术争议、管理争议和财务
争议三大类。
技术争议主要涉及工程的技术标准和规范;管理争议则关乎工程的管理和协
调问题;财务争议则与费用支付、结算等有关。
二、争议解决的原则
1. 公正性原则:解决争议的过程中,必须保证双方的合法权益不受侵害,确保决策的客观
性和公正性。
2. 效率性原则:争议解决应追求高效,避免因拖延而影响工程的正常进行。
3. 合作性原则:双方应本着合作的态度,通过友好协商的方式解决问题,避免对立情绪的
升级。
4. 专业性原则:对于技术性较强的争议,应聘请相关领域的专家参与解决过程,以确保解
决方案的科学性和合理性。
三、争议解决的程序
1. 初步沟通:一旦争议发生,双方应立即进行初步沟通,尝试通过直接对话理解对方的立
场和需求。
2. 书面记录:将争议的内容、双方的观点以及初步沟通的结果以书面形式记录下来,为后
续解决争议提供依据。
3. 专家评估:对于技术争议,应聘请第三方专家进行评估,并出具专业意见书。
4. 协商解决:基于书面记录和专家评估结果,双方进行深入协商,寻求双方都能接受的解
决方案。
5. 仲裁或诉讼:若协商未能达成一致,根据合同约定,可以选择仲裁或诉讼的方式解决争议。
四、预防措施
为了避免争议的发生,双方应在合同签订之初就明确各自的责任、权利和义务,同时建立
有效的沟通机制和监督体系。
定期组织双方会议,及时讨论和解决工程进展中出现的问题,也是预防争议的有效手段。

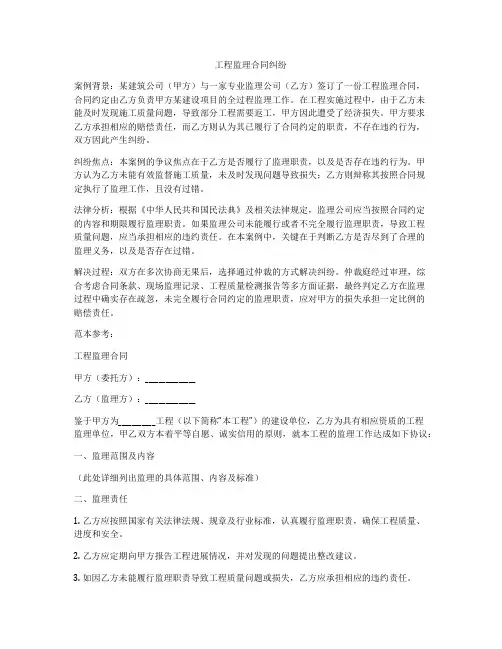

工程监理合同纠纷案例背景:某建筑公司(甲方)与一家专业监理公司(乙方)签订了一份工程监理合同,合同约定由乙方负责甲方某建设项目的全过程监理工作。
在工程实施过程中,由于乙方未能及时发现施工质量问题,导致部分工程需要返工,甲方因此遭受了经济损失。
甲方要求乙方承担相应的赔偿责任,而乙方则认为其已履行了合同约定的职责,不存在违约行为,双方因此产生纠纷。
纠纷焦点:本案例的争议焦点在于乙方是否履行了监理职责,以及是否存在违约行为。
甲方认为乙方未能有效监督施工质量,未及时发现问题导致损失;乙方则辩称其按照合同规定执行了监理工作,且没有过错。
法律分析:根据《中华人民共和国民法典》及相关法律规定,监理公司应当按照合同约定的内容和期限履行监理职责。
如果监理公司未能履行或者不完全履行监理职责,导致工程质量问题,应当承担相应的违约责任。
在本案例中,关键在于判断乙方是否尽到了合理的监理义务,以及是否存在过错。
解决过程:双方在多次协商无果后,选择通过仲裁的方式解决纠纷。
仲裁庭经过审理,综合考虑合同条款、现场监理记录、工程质量检测报告等多方面证据,最终判定乙方在监理过程中确实存在疏忽,未完全履行合同约定的监理职责,应对甲方的损失承担一定比例的赔偿责任。
范本参考:工程监理合同甲方(委托方):_______________乙方(监理方):_______________鉴于甲方为___________工程(以下简称“本工程”)的建设单位,乙方为具有相应资质的工程监理单位,甲乙双方本着平等自愿、诚实信用的原则,就本工程的监理工作达成如下协议:一、监理范围及内容(此处详细列出监理的具体范围、内容及标准)二、监理责任1. 乙方应按照国家有关法律法规、规章及行业标准,认真履行监理职责,确保工程质量、进度和安全。
2. 乙方应定期向甲方报告工程进展情况,并对发现的问题提出整改建议。
3. 如因乙方未能履行监理职责导致工程质量问题或损失,乙方应承担相应的违约责任。

监理工程和合同争议某建筑项目,甲方(业主)与乙方(承包商)签订了施工合同,同时委托了丙方(监理公司)进行工程监理。
在施工过程中,由于地质条件复杂,导致基础工程出现了质量问题。
甲方认为乙方未按照合同要求施工,要求乙方负责修复并承担额外成本。
乙方则认为问题是由不可预见的地质条件引起的,不属于其责任范围。
双方就此产生了争议。
在此案例中,丙方作为监理工程师,首先对争议进行了调查。
丙方收集了相关的设计图纸、施工记录、现场照片等证据,并对施工现场进行了实地勘察。
通过对比分析,丙方发现乙方在施工前并未严格按照合同要求进行地质勘探,这可能是导致问题的原因之一。
同时,丙方也注意到,合同中关于不可预见地质条件的条款描述不够明确,这为争议的产生埋下了隐患。
在掌握了充分的证据后,丙方组织了一次三方会议,旨在通过沟通协商解决争议。
会议上,丙方客观地展示了调查结果,并提出了初步的调解建议。
建议中指出,虽然存在不可预见的地质条件,但乙方未能充分履行地质勘探的责任,因此应承担部分责任。
同时,甲方也应考虑到实际情况,对修复成本进行合理分担。
经过多轮讨论,最终三方达成了一致意见。
乙方同意承担修复工作的一部分成本,并对未来的施工流程进行了改进。
甲方则放弃了追究乙方的全部责任,并同意承担剩余的修复成本。
三方还对合同中的相关条款进行了修订,明确了在遇到不可预见地质条件时各方的责任和处理流程。
此案例反映了监理工程师在处理合同争议中的重要作用。
通过专业的技术判断和公正的立场,监理工程师不仅能够帮助解决争议,还能够促进合同各方之间的沟通和理解。
在实际工作中,监理工程师应当具备严谨的工作态度和良好的沟通技巧,以确保项目的顺利进行。

监理工程师合同纠纷
一、合同背景
1. 甲方(业主)委托乙方(监理工程师)对某工程项目进行监理。
2. 双方签订了监理合同,明确了监理范围、职责、费用等事项。
3. 在项目实施过程中,双方发生了合同纠纷。
二、纠纷原因
1. 工程质量问题:乙方认为甲方未按照合同约定提供合格的材料和设备,导致工程质量不达标。
2. 工程进度问题:甲方认为乙方未按照合同约定的时间节点完成监理工作,导致工程进度延误。
3. 费用支付问题:乙方认为甲方未按照合同约定支付监理费用,而甲方则认为乙方未履行相应的监理职责,因此拒绝支付费用。
三、解决方案
1. 协商解决:双方应首先通过友好协商的方式解决纠纷,尽量达成一致意见。
2. 调解解决:如果协商无果,双方可以寻求第三方调解机构的帮助,进行调解。
3. 仲裁解决:如果调解仍无法解决问题,双方可以选择将纠纷提交给仲裁机构进行仲裁。
4. 诉讼解决:如果仲裁结果仍不满意,双方可以选择将纠纷提交给法院进行诉讼。
四、注意事项
1. 在签订监理合同时,双方应明确约定合同条款,特别是关于工程质量、进度和费用等方面的条款。
2. 在项目实施过程中,双方应及时沟通,对于发现的问题要及时提出并采取措施解决。
3. 在发生纠纷时,双方应保持冷静,尽量通过友好协商的方式解决问题,避免影响项目的顺利进行。
五、总结。
一个建设工程监理合同纠纷给我们的提
示
2006年4月,北京某工程监理公司与北京某工程管理公司签订建设工程委托监理,工程为北京某大学校区工程宿舍楼。
业主为北京某发展有限公司。
该合同首部记载的委托人为北京某发展有限公司。
合同尾部委托人处由某工程管理公司加盖了本公司印章。
合同约定:本合同自2006年5月20日开始实施,至2006年9月30日完成。
本工程建筑面积按5万平方米计(依竣工结算实际面积计算调整),监理费按每平方米9元计算,计45万元,在2006年6月底前支付监理费的40%(即18万元),其余费用待工程竣工验收(2006年9月30日)合格后按竣工实际面积调整监理费用,一次性结清。
关于额外工作报酬规定:如有发生,双方协商。
监理公司实际对工程进行了监理。
该工程实际施工至2007年7月底完工,该工程结算面积为5万平方米,并于当日进行了交接。
施工中工程管理公司支付了部分监理费,拒绝支付延期期间的监理费用,工程监理公司诉工程管理公司至法院,要求支付2006年5月20日至9月30日期间部分监理费,并支付2006年10月1日至2007年7月底延期期间的监理费用100万元及利息。
被告工程管理公司辩称,该公司不是合同主体,该公司是受业主委托与监理公司签订合同,双方对延期的监理费没有约定,即使有,也是由监理公司与业主协商解决。
根据法律规定,竣工验收必须经过质量监督部门参与。
本工程至今质检站没有参与验收,故支付期限没有到。
该公司认为没有违约,不存在利息,不同意监理公司诉讼请求。
法院认为,监理公司与管理公司签订的工程监理委托合同,虽然合同首部记载的委托人为北京某发展有限公司,但合同尾部委托人处由被告工程管理公司加盖了印章,故工程管理公司作为合同相对方享有合同权利并承担合同义务。
被告工程管理公司辩称其不是合同主体的意见,不能成立,法院不予采纳。
关于合同监理费,除已经支付部分外,所欠部分,双方没有争议,本院予以确认,本工程因拖延工期,实际施工至2007年7月底,双方在合同中关于额外工作报酬规定:如有发生,双方协商。
在原被告没有协商一致的情况下,原告要求按《北京市工程建设监理费收费标准实施办法》的规定支付拖延工期期间的监理费,并无不当,法院予以支持。
关于监理费支付期限,虽然本案涉及的工程未在建设工程质量监督机构的监督下进行竣工验收,但该工程完工后已向建设单位进行了交接,工程已投入使用。
被告辩称监理费未到支付期限的意见,法院不予采纳。
法院根据双方合同和工程实际完工时间确定计算利息期间。
法院判决被告工程管理公司给付工程监理公司监理费120万元并按照中国人民银行规定的同期贷款利率支付相应利息。
律师分析与提示:。
