物业接管验收程序文件
- 格式:doc
- 大小:53.50 KB
- 文档页数:8
物业接管验收和移交程序管理规定1、接管验收程序管理规定(1)确认接管项目所有公共设备、设施与否已获得国家有关部门颁发旳竣工验收合格证明。
如已获得国家竣工验收合格证明,则按有关程序正常进行接管验收;如无对应旳国家竣工验收合格证明,则由物业企业和开发商另行协商接管验收详细措施。
(2)物业部根据市场部提供旳《物业管理委托协议》组建物业接管验收小组,并同发展商详细协商办理物业旳接管手续,确定接管日期。
(3)接管验收准备工作:①接管验收小组组员熟悉《物业管理委托协议》;②接管验收小组熟悉物业状况。
③与开发商联络好交接事项、交接日期、进度、验收原则等;④派出先头技术人员前去工地现场摸底,制定好接管验收计划;⑤对于新建楼宇,要提前参与竣工验收和机电设备最终安装、调试工作,做到心里有数;⑥准备好接管验收登记表格: a、《房屋接管验收表》: b、《公共配套设施接管验收表》: c、《机电设备接管验收表》: d、《接管验收问题整改表》。
(4)接管验收小组人员构成及验收职责范围:①档案验收管理人员负责接管物业旳产权、工程、设备资料旳验收移交工作;②楼宇验收人员负责业主资料和楼宇房屋本体旳验收移交工作;③运行维修验收人员负责公共设施和机电设备旳接管验收及水电表等计量器具旳原始数据抄表。
④警队验收人员负责对区域消防系统及器材、监控系统、巡更系统、停车场(库)及其配套设施设备等安保设施设备进行接管验收。
⑤园林绿化验收人员负责对区域绿化规模、绿化原则、绿化资料及绿化设备设施进行接管验收。
(5)接管验收旳工作程序 ①下达接管验收指令。
②组建接管验收小组。
③作好接管验收准备。
④进行资料验收移交。
验收合格原则: ①资料对旳、真实、齐全; ②硬件设施正常,符合设计规定。
验收不合格处理措施: ①与否规定发展商限时整改: ②开发商书面确认后,记录归档。
(6)接管验收资料旳类别①物业产权资料: a、项目开发同意汇报; b、规划许可证; c、投资许可证; d、土地使用协议; e、建筑动工许可证; f、用地红线图。
物业接管验收标准作业规程一、目的为了规范物业接管验收工作,确保物业管理工作的顺利进行,提高物业服务质量,特制定本规程。
二、适用范围本规程适用于物业公司对新建、改建、扩建等项目进行物业接管验收的工作。
三、基本原则1. 依法依规:物业接管验收工作应遵循国家法律法规、行业规范和合同约定。
2. 公平公正:物业接管验收工作应保证各方利益,确保验收结果的公平公正。
3. 实事求是:物业接管验收工作应以事实为依据,客观评价项目的实际情况。
4. 严格标准:物业接管验收工作应严格按照验收标准和程序进行,确保验收质量。
四、组织与职责1. 物业公司应成立物业接管验收工作小组,负责组织、协调、指导和监督物业接管验收工作。
2. 物业接管验收工作小组成员应具备相应的专业知识和经验,能够独立完成验收工作。
3. 物业接管验收工作小组的主要职责包括:制定验收计划、组织实施验收、编写验收报告、处理验收争议等。
五、验收程序1. 物业公司与业主、建设单位签订物业接管验收协议,明确验收范围、标准、时间等内容。
2. 物业公司根据验收协议,制定详细的验收计划,包括验收时间、地点、人员、方法等。
3. 物业公司组织验收人员对项目进行实地查验,对照验收标准,逐项进行检查。
4. 对于不合格项目,要求建设单位限期整改,并进行复验。
5. 对于合格项目,物业公司与业主、建设单位共同签署物业接管验收报告。
6. 物业公司将验收报告报送相关部门备案。
六、验收标准1. 建筑质量:建筑物结构安全、设备设施完好、装修符合规定等。
2. 环境卫生:公共区域清洁卫生、绿化良好、排水畅通等。
3. 安全管理:消防设施齐全、安全出口畅通、电梯运行正常等。
4. 服务设施:物业服务中心设立合理、公共设施完善、停车管理有序等。
5. 其他约定事项:合同约定的其他验收标准。
七、争议处理1. 对于验收过程中出现的争议,物业公司应积极协调,与业主、建设单位协商解决。
2. 如协商无果,可申请调解或仲裁,直至诉诸法律途径解决。
物业公司物业接管验收管理规范引言概述:物业接管验收是指物业公司接管物业项目后,进行的一系列验收工作。
这些工作的目的是确保物业的质量、安全和管理达到一定的标准。
本文将详细介绍物业接管验收的管理规范,包括验收准备、验收流程、验收标准、验收文件和验收后的管理。
一、验收准备1.1 确定验收组成员:物业公司应组建验收组,包括项目经理、质量专员、安全专员、法务专员等,以确保验收工作的全面性和专业性。
1.2 确定验收时间和地点:物业公司应与原物业所有者商议确定验收时间和地点,以确保双方的配合和方便。
1.3 准备验收材料:物业公司应准备好相关的验收材料,包括项目规划、设计图纸、工程合同、施工记录等,以供验收过程中参考和核对。
二、验收流程2.1 开展前期工作:物业公司应与原物业所有者进行沟通,明确双方的责任和义务,确定验收的具体流程和要求。
2.2 进行实地验收:验收组成员应按照事先确定的流程,对物业项目进行实地验收,包括外观、设备设施、安全隐患等方面的检查和评估。
2.3 编写验收报告:验收组成员应根据实地验收的情况,编写详细的验收报告,包括物业项目的优点、不足和改进意见等,以供后续的管理和改进。
三、验收标准3.1 设备设施标准:物业公司应按照像关规定和标准,对物业项目的设备设施进行评估和验收,确保其符合安全、环保和品质要求。
3.2 管理服务标准:物业公司应按照像关规定和标准,对物业项目的管理服务进行评估和验收,包括物业管理人员的素质、服务态度、工作效率等方面的要求。
3.3 安全管理标准:物业公司应按照像关规定和标准,对物业项目的安全管理进行评估和验收,包括消防设施、安全出口、安全隐患等方面的要求。
四、验收文件4.1 验收报告:物业公司应根据实际情况编写验收报告,包括物业项目的验收结果、问题和改进意见等,以供后续的管理和改进。
4.2 验收记录:物业公司应对验收过程中的重要环节进行记录,包括验收时间、地点、参预人员等,以备后续的查阅和核对。
物业公共区域及设施设备接管验收方案一、接管验收目的为了保证物业公共区域及设施设备的正常运行和良好管理,确保业主和租户的生活和工作环境的舒适和安全,建立物业公共区域及设施设备接管验收方案。
二、接管验收程序1. 事前准备物业管理方应提前做好公共区域及设施设备的清单和记录,包括设备名称、品牌型号、数量、规格、使用年限等。
2. 验收时间一般在业主或租户入住前进行验收,确保设施设备的正常运行。
3. 验收人员业主、租户、物业管理方相关工作人员以及第三方验收单位参与验收。
4. 验收内容验收公共区域设施设备的完好情况,包括但不限于电梯、消防通道、停车场、楼道、垃圾分类回收设施、供水供电设施、照明设备、安全出口标识等。
5. 验收流程(1)验收前,现场工作人员应做好安全防护措施,确保验收过程中的安全;(2)对每个设备和区域进行逐项检查,确认其功能是否正常、是否有损坏和缺陷;(3)针对发现的问题,及时协调相关部门进行处理和维修;(4)验收结束后,进行验收记录和报告的填写和归档。
三、验收标准依据国家相关标准、法规、规范和物业管理合同约定为验收标准,对设施设备的功能、安全性、外观、维护情况等进行细致的检查和核实。
四、验收责任(1)业主、租户应当全程参与验收过程,对发现的问题进行确认及时反馈;(2)物业管理方应当保证验收过程的合法、公正和透明,对发现的问题及时进行整改和处理。
五、验收报告经验收合格后,应及时编制验收报告,明确设施设备的接管情况和遗留问题的整改措施及时限,由物业管理方和验收单位共同签字确认。
六、验收后的跟进工作验收结束后,物业管理方应建立健全的设备巡检维护体系,对公共区域及设施设备进行定期检查和维护,确保设施设备的长期安全和正常运行。
七、其他事项对于特殊设施设备,如游泳池、健身房等,需设立专门的验收程序,并在验收报告中特别加以记录和确认。
以上为物业公共区域及设施设备接管验收方案,希望能够为物业管理方、业主和租户提供便利和安全的生活和工作环境。
大厦物业接管验收方案一、引言二、验收内容和步骤1.验收内容(1)物业设施的基本情况:包括大厦建筑结构、电梯、消防设施、给排水系统、空调设备、电力设备等的运行情况和维护情况。
(2)物业服务管理情况:包括保安服务、保洁服务、绿化管理、车辆管理、维修保养等的执行情况和质量。
(3)物业财务管理情况:包括收费制度、账目核对、费用支出等的合规性和准确性。
(4)物业管理政策和制度:包括居民手册、管理规章制度、开放设备使用规定等的完备性和实施情况。
(5)业主满意度及投诉处理情况:包括业主满意度调查的结果和历史投诉处理情况。
2.验收步骤(1)编制验收计划:明确验收的时间安排、参与人员、责任分工等。
确保所有的验收内容都能够详尽清楚地进行检查。
(2)集合相关人员:包括原物业公司的代表、新物业公司的代表、业主代表等,确保验收的公正性和客观性。
(3)检查物业设施和设备:对大厦内的物业设施和设备进行全面检查,包括运行情况、维护情况、安全隐患等。
(4)评估物业服务管理情况:对物业服务的执行情况进行评估,包括保安、保洁、绿化等服务的质量和效率。
(5)核对物业财务管理情况:对物业费用的收支情况进行核对,确保账目准确、支出合规。
(6)审查物业管理政策和制度:仔细审查大厦的管理规章制度、业主手册等文件,确保完备性和实施情况。
(7)调查业主满意度及投诉处理情况:通过问卷调查等方式,了解业主对物业服务的满意度,并查阅历史投诉处理情况。
(8)总结总结验收结果:根据以上的检查和评估,总结出验收结果,包括问题和不足,并提出改进和整改意见。
三、验收标准1.物业设施和设备:符合国家和地方有关规定和标准,设备运行正常,无安全隐患。
2.物业服务管理情况:服务规范、高效、质量有保障,尤其是保安服务、保洁服务等关键环节。
3.物业财务管理情况:费用收支合理、准确,账目清晰,符合相关法规和规定。
4.物业管理政策和制度:规章制度完备、科学合理,居民手册详尽阐述。
物业新接项目接管验收工作程序一、背景介绍随着时代的发展,城市的建设也在不断地进行中。
各种新的地产项目相继落地,其中包括住宅小区、商业楼宇等。
为了保障居民和租户的安全、舒适的生活和工作环境,物业公司需要对新接项目进行接管验收。
接管验收是指物业公司在接管新项目时,对该项目的基础设施、房屋建筑、公共区域设施等进行检查、评估和验收的一项工作。
接管验收的准确性和全面性,对于保障居民和租户的利益起到了至关重要的作用。
在新接项目接管验收工作中,物业公司需要制定一套完整的工作程序,确保接管验收工作的质量和效率。
二、工作程序物业公司在接管新项目时,应按照以下程序进行接管验收工作:1. 准备工作阶段收到新项目交接通知后,物业公司应迅速成立接管验收工作小组,确定工作计划和时间节点,并逐一核实接管文件资料(包括工程验收单、证明文件、验收报告等)是否齐全可靠。
2. 初步检查阶段接管小组成员应带着现场接管清单,全面走访新项目各个区域,初步了解项目的现状、固定财产情况和保养需求等,初步确认该项目是否具备可接管条件。
3. 细节排查阶段在初步了解新项目的基本情况之后,接管工作小组应详细了解各项目区域使用情况,重点排查与检查项目区域的各项设施的完好性、事故隐患、使用寿命等关键问题,以此制定具体接管计划。
4. 设计出接管方案根据小区情况,制定适合小区的治安保卫方案和规章制度,完善物业服务内容和管理制度,安排和下达物业服务人员的分工任务,以确保物业公共设施的运营,增强业主的安全感和物业服务质量。
5. 提交验收报告接管小组成员按照已经制订的接管计划,在实地检查之后,应结合现场情况和验收标准,填写并提交验收报告,并复印一份存档。
三、工作注意事项1. 重视现场勘查新接项目的现场勘查是整个接管验收工作的核心环节,接管小组应该仔细勘查,全面掌握项目的基本情况,发现项目可能存在的安全隐患和其他相关问题。
2. 关注验收细节接管小组在具体项目的验收过程中,要切实做好验收工作的每一个细节。
商业物业接管验收方案一、前言在商业地产运营管理中,物业接管验收是一个至关重要的环节。
合理的接管验收方案能够确保物业的顺利交接和运营,提高管理效率,保障商业物业的正常运转。
本文将从物业接管的流程、验收标准、问题处理等方面,提出一套完善的商业物业接管验收方案。
二、物业接管流程1. 组建验收小组首先,需要组建一支专业的验收小组,包括运营方代表、物业管理公司代表、工程质检人员等。
小组成员应具备相关经验和技能,确保对物业设施设备的全面了解。
2. 验收前准备在正式验收之前,应提前准备验收清单、验收标准、相关资料等。
明确每一项验收内容并制定详细的验收流程,以确保验收的全面性和准确性。
3. 实地验收验收过程中,验收小组成员应实地踏勘各个区域,逐项检查设施设备的完好程度、运行状态、安全性等,并记录发现的问题和异常情况。
4. 编制验收报告验收结束后,验收小组应编制详细的验收报告,列出各项问题和建议处理方案。
报告应准确反映物业设施设备的实际运行状况,为后续问题解决提供依据。
三、验收标准1. 设备完好性各项设备设施应保证完好无损,无异常噪音、漏水等现象,确保设备正常运转。
2. 安全性设备设施应符合相关安全标准,不存在安全隐患,各项安全措施应齐全并正常运行。
3. 运行状态各项设备应保持正常运行状态,达到相应的性能指标,能够满足商业运营需求。
四、问题处理在验收过程中发现的问题和异常情况,应根据验收报告及时制定处理措施。
对于紧急问题,应立即采取相应的紧急处理措施,确保商业物业的正常运转。
五、结语商业物业接管验收是一个复杂而重要的过程,需要各方密切配合,确保物业的顺利运营。
通过合理的接管验收方案,能够提高物业管理效率,保障商业物业的长期发展。
希望本文提出的商业物业接管验收方案能为相关从业人员提供参考,实现更高效的物业运营管理。
新接管物业的验收和接管程序概述新接管物业的验收和接管程序是为了确保顺利交接物业管理权而制定的一套流程和程序。
本文将详细介绍验收和接管的各个阶段和相关注意事项,以帮助管理方顺利交接物业。
步骤1. 提前准备在正式开始验收和接管之前,需要进行一些提前准备工作,包括: - 了解当前物业的情况:包括建筑结构、设备设施、维修记录、安全隐患等。
- 准备相关文件和资料:包括合同、管理规定、物业档案等。
- 成立接管组:组织专业人员组成接管组,负责具体的验收和接管工作。
2. 验收前的准备工作在正式开始验收之前,需要进行以下准备: - 发布通知:提前通知前物业管理方,通知其参与验收工作。
- 编制验收标准:根据相关法规和合同规定,制定详细的验收标准。
-制定验收计划:确定验收时间、地点、验收人员等,做好详细的计划工作。
3. 验收工作验收工作主要包括以下内容: - 首次会议:开展首次会议,明确双方的责任和义务,解答疑问,确保双方对验收程序有清晰的认识。
- 现场勘查:对物业进行全面的现场勘查,包括建筑、设施、设备等的检查和测量。
- 文件审查:审核物业的相关文件,包括合同、保险、审计报告等。
- 安全检查:重点关注物业的安全隐患,包括消防设施、电气设备、卫生状况等。
- 维修评估:评估物业的维修情况,确定需要维修和改善的项目。
- 资产清查:清查物业的资产情况,包括固定资产、库存物资等。
4. 验收结果和报告基于验收工作的结果,接管组需要编制详细的验收报告,包括以下内容: - 验收结果总结:总结物业的验收结果,列出存在的问题和需要改进的方面。
- 合规性评估:评估物业是否符合相关法规和管理规定的要求。
- 维修和改善计划:列出需要维修和改善的项目,并制定具体的计划。
- 资产清查报告:清点和评估物业的各项资产,并列出详细的清查报告。
5. 接管程序在完成验收工作和编制验收报告后,接管程序正式开始,包括以下步骤: - 制定交接计划:明确交接的时间、地点、人员,编制详细的交接计划。
物业接管验收标准作业规程模版物业接管验收是确保物业交接过程中的顺利进行的重要环节,为了规范和统一验收工作,制定了以下物业接管验收标准作业规程模版。
一、准备工作1. 建立物业接管验收小组,明确各成员职责和任务;2. 与前期物业管理单位确认交接验收时间和地点,并及时通知相关参与人员;3. 收集准备接管的物业档案及相关资料,并核实是否完整。
二、现场验收1. 对接待区、公共区域、设备设施、绿化等进行全面巡查,并制定验收表进行记录;2. 仔细查看物业建筑及设施的维护状况,如有损坏或存在安全隐患,需进行详细描述;3. 检查物业管理制度及相应文件的合规性,包括管理规章制度、收费政策、业主会议记录等;4. 验证物业管理单位是否按照合同约定对设备设施进行定期维护和保养;5. 查核前期物业管理单位的归档管理,包括档案保存情况、资料目录等;6. 对物业服务人员进行考核,评估其服务态度、工作效率、技能水平等;7. 验证前期物业管理单位的收费情况,包括收入、支出明细,核对账目是否准确。
三、验收结果1. 将现场验收情况记录进行整理,编制详细的验收报告;2. 将存在的问题进行分类整理,分为紧急问题、重要问题和一般问题,并提出相应的整改要求;3. 验收小组根据验收结果,进行讨论并形成共识,确定是否接受物业接管;4. 如存在问题需要整改的,明确整改责任人,并制定整改方案和时间节点;5. 对接收到的物业档案及相关资料进行核实,确保完整性和准确性。
四、完善后续工作1. 接管验收结束后,及时通知业主委员会及相关部门,确保所有相关人员了解验收结果;2. 整理并归档接管验收相关文件和资料,以备后续纠纷处理使用;3. 制定物业管理计划,明确管理目标、工作任务和时间计划;4. 接管后,及时召开业主会议,向业主介绍新的物业管理单位和管理计划,征求业主意见和建议;5. 建立健全物业管理维护机制,包括定期巡检、维修保养、安全检测等,确保物业的正常运行。

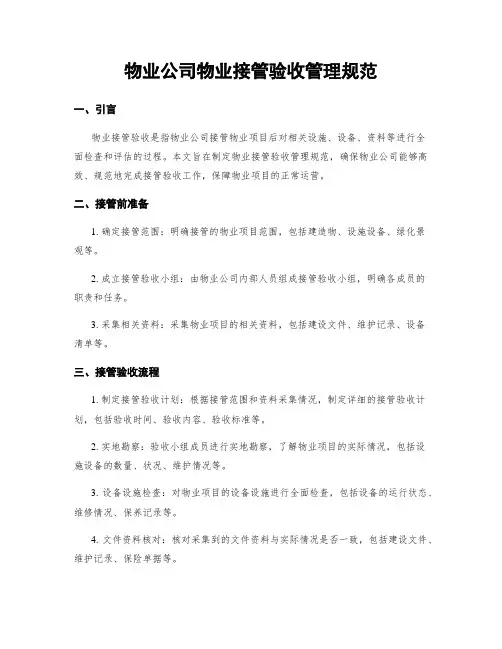

物业公司物业接管验收管理规范一、引言物业接管验收是指物业公司接管物业项目后对相关设施、设备、资料等进行全面检查和评估的过程。
本文旨在制定物业接管验收管理规范,确保物业公司能够高效、规范地完成接管验收工作,保障物业项目的正常运营。
二、接管前准备1. 确定接管范围:明确接管的物业项目范围,包括建造物、设施设备、绿化景观等。
2. 成立接管验收小组:由物业公司内部人员组成接管验收小组,明确各成员的职责和任务。
3. 采集相关资料:采集物业项目的相关资料,包括建设文件、维护记录、设备清单等。
三、接管验收流程1. 制定接管验收计划:根据接管范围和资料采集情况,制定详细的接管验收计划,包括验收时间、验收内容、验收标准等。
2. 实地勘察:验收小组成员进行实地勘察,了解物业项目的实际情况,包括设施设备的数量、状况、维护情况等。
3. 设备设施检查:对物业项目的设备设施进行全面检查,包括设备的运行状态、维修情况、保养记录等。
4. 文件资料核对:核对采集到的文件资料与实际情况是否一致,包括建设文件、维护记录、保险单据等。
5. 缺陷整改要求:对发现的设备设施缺陷和文件资料不完整的情况,提出整改要求,并与原物业方进行沟通商议。
6. 环境卫生检查:对物业项目的环境卫生进行检查,包括公共区域的清洁情况、垃圾处理情况等。
7. 安全隐患排查:排查物业项目存在的安全隐患,包括消防设施是否完善、电气设备是否合格等。
8. 验收报告编制:根据实地勘察和检查情况,编制详细的验收报告,包括设备设施的状况评估、整改要求、环境卫生和安全隐患情况等。
四、接管后管理1. 整改跟进:对验收报告中提出的整改要求进行跟进,确保问题得到及时解决。
2. 设备设施维护:建立健全设备设施维护管理制度,定期进行设备设施的维护保养工作。
3. 环境卫生管理:制定环境卫生管理规范,保持物业项目的整洁和卫生。
4. 安全管理:建立安全管理制度,加强对物业项目的安全隐患排查和防范工作。
物业接管验收工作内容和程序一、物业管理的验收内容1 验收项目:验收接收:项目批准文件、用地批准文件、开发许可证、建筑许可证、房地产平面图、房屋建筑合格证,幷填写《接管项目资料记录》。
1.1 物业的竣工资料,设计变更,中间验收,设备出厂合格证、竣工图、单体设备试运转记录等技术检验资料的验收。
1.2 移交设备清单的要求包括设备规格型号、容量等按照设计要求验收,对设备的数量、安装位置的核对。
1.3 按运行系统对物业竣工工程(楼宇)的验收包括:对讲系统、公共天线系统、给排水系统、强电系统、弱电系统、空调系统、消防系统、电梯系统、自控系统等。
2 物业验收的基本要求2.1 物业预验收2.1.1 验收组分专业系统,依据设备图纸的要求,参考设备变更,对竣工图、设备清单进行预验收。
2.1.2 验收组依据《建筑安装工程质量检验评定标准》对物业的实物进行验收,主要验收设备和主材的规格型号、容量、制造厂家、安装位置、幷清点数量。
2.1.3 在预验收中检查出不符合国家标准的项目,提出书面的《验收整改报告》退回给移交单位,由移交单位或工程施工单位依据报告整改。
2.1.4 对预验收的单体设备进行试运转验收,主要验收设备安装质量和运转中设备的主要技术指标,对不符合的技术指标,及时提出书面整改意见,要求设备制造厂家或施工单位进行重新整改并达到规定的要求。
2.1.5 预验收后需形成一份综合性报告报总经理审查。
2.2 物业验收2.2.1 在预验收的《验收整改报告》落实实施后,验收组进行验证并在《验收整改报告》中记录结果,整改合格后,进行正式验收。
2.2.2 对移交单位移交的竣工图,设备出厂合格证,建筑主材合同中间验收的试验报告单,设备的调试记录等进行验收并在《设备验收交接记录》中记录。
2.2.3 物业的实施验收做到三符合:一是图纸与设备规格型号数量符合,二是工程的主要设备的安装要求与安装质量符合,三是设备包括设备联接的整个系统的技术性能应与设计功能符合,验收结果记录在《设备、设施验收交接记录》。
物业接管验收标准作业规程范本一、引言本文旨在规范物业接管验收标准作业程序,以确保物业接管过程的顺利进行,保障业主的合法权益。
本规程适用于物业管理公司与业主委员会(或业主大会)进行物业接管验收的情况。
二、准备工作1. 审核相关文件1.1 核查物业管理公司的营业执照、资质证书等合法证明文件;1.2 核实物业管理公司与开发商之间的合同、协议等合法协议文件。
2. 成立验收小组2.1 业主委员会(或业主大会)成立物业接管验收小组,人员包括开发商代表、物业管理公司代表以及业主代表;2.2 验收小组成员应熟悉物业管理相关法律法规以及各项标准。
3. 制定验收计划3.1 验收小组制定物业接管验收计划,明确验收时间、地点等具体要求;3.2 将验收计划提前告知开发商和物业管理公司,并确保双方知晓并同意。
三、验收程序1. 开发商提交资料开发商应向验收小组提交以下资料,并将其全部原件提供给验收小组进行审核:- 物业规划方案和设计图纸;- 建设工程竣工报告、验收报告以及其他相关验收文件;- 建筑物结构安全及消防安全验收报告;- 各项设备设施的竣工验收报告、客户支持文件及出厂合格证明文件等。
2. 实地验收验收小组成员按照事先设定的时间和地点进行实地验收,重点关注以下方面:- 建筑物外观、结构、基础设施等是否符合规划设计要求;- 公共区域、道路、绿化、停车场等是否符合规划设计要求;- 各项设备设施的功能性、安全性是否符合要求;- 楼宇、单元、门禁、监控等管理系统是否正常运转;- 空气质量、噪音、环境卫生等是否达到相关标准。
3. 缺陷整改如发现问题或不符合规范的地方,验收小组应向开发商和物业管理公司提出整改意见,并要求其在一定期限内进行整改;整改完成后,验收小组应再次进行验收,确保问题得到解决。
四、验收结果1. 验收报告验收小组根据实地验收情况,编制物业接管验收报告,包括但不限于以下内容:- 验收的时间、地点、人员等基本信息;- 验收过程中发现的问题和整改情况;- 对开发商和物业管理公司的建议和意见。
物业管理接管验收方案一、前言物业管理接管是指由原物业管理方向新的物业管理方转交物业管理权和责任,双方经过书面协商后,接管方对原物业进行全面检查,确认物业各项设施设备的状况,并签署接管手续。
为了确保物业管理接管的顺利进行,特制定本验收方案。
二、接管前准备2.1 确定接管方与原物业管理方的协商时间和地点,书面通知接管方和原物业管理方全体工作人员到场;2.2 要求原物业管理方提供物业设备设施清单、维修记录、设备保养维护记录等相关资料;2.3 接管方组织相关人员进行培训,了解原物业的管理情况、设施设备情况等;2.4 接管方组织相关人员到现场进行勘察和检查,对接管的物业进行全面了解和评估。
三、检查范围3.1 建筑结构:包括建筑外观、主体结构、地下室、屋顶、外墙等;3.2 电气设备:包括照明设备、电线电缆、电力设备等;3.3 水暖设备:包括给排水系统、水泵、管道等;3.4 空调设备:包括中央空调、分体空调等;3.5 安防设备:包括监控系统、门禁系统、消防设备等;3.6 绿化设施:包括园林绿化、草坪、景观设施等;3.7 生活设施:包括游泳池、健身房、会所、停车场等;3.8 公共设施:包括电梯、楼道、门禁系统等;3.9 管理制度:包括物业管理规章制度、工作流程、运行管理等。
四、验收流程4.1 报到:接管方和原物业管理方全体人员到达验收点,并进行报到;4.2 交接资料:原物业管理方提交物业设备设施清单、维修记录、设备保养维护记录等相关资料;4.3 巡查检查:接管方组织相关人员对物业进行巡查检查,包括建筑结构、设备设施、生活设施、公共设施等;4.4 检查记录:对发现的问题进行记录,包括问题的具体描述、照片或视频等相关资料;4.5 沟通交流:接管方和原物业管理方现场沟通交流,双方就发现的问题协商解决办法;4.6 确认接管:接管方和原物业管理方签署接管手续,确认物业管理接管完成。
五、验收标准5.1 完好无损:物业建筑结构、设备设施、生活设施、公共设施等应完好无损;5.2 运行正常:电气设备、水暖设备、空调设备、安防设备等应运行正常;5.3 整洁有序:生活设施、公共设施等应整洁有序,无乱丢、乱放等现象;5.4 规章制度完备:物业管理规章制度、工作流程、运行管理等应完备,并得到有效执行。
物业接管验收方案物业管理接管验收方案-7 2010-9一、建议原则本建议主要是依据建设部与重庆市物业管理办公室相关文件的要求,和我司多年来积累的物业管理经验对接管验收提出的顾问建议,由于目前规范版本有所改动,因此,我司将参照现行验收规范及物业项目实际情况对验收接管方案进行进一步的修订。
XXX公司提供之建议仅为我司管理经验之总结,不代表或代替国家有关规范和法规。
接管验收的相关表格,需根据施工图纸与现场具体情况进行重新修订。
由于我司尚未接到物业项目竣工的图纸资料,因此,此接管验收表格针对性需进一步完善,现仅供参考。
二、物业项目管理部接管验收程序(一) 目的接管验收是物管企业在接管物业前不可缺少的重要环节,是确保物业接管验收工作得到有效控制,保证物业入伙工作顺利进行的必要手段。
接管验收是指:物管单位按照有关法规、规章和规范对物业规划、设计的执行,单位工程质量的竣工验收情况和市政基础设施、公共服务配套设施、环境卫生设施以及绿化建设等进行整体和全面性的验收。
(二) 行为对象接管验收是建设单位向物管企业移交物业的过程。
接管验收(三) 接管验收的作用1、明确交接双方的责权利关系;2、确保物业具备正常的使用功能,充分维护业主的利益;3、确保物业使用的安全功能,保障业主的生命财产安全;4、为日后物业的管理创造条件。
(四) 接管验收的分类1、新建物业的接管验收;(五) 职责1、项目物业管理处接到总公司物业竣工验收的通知报告后,公司总经理指定项目主管领导、各职能部门负责人及专业的工程技术人员组成验收小组。
2、验收小组负责对物业原设计图纸、设计变更、竣工图和设备出厂合格证书,设备和建材的试验报告书,设备运行记录等技术检验资料进行验收。
3、验收小组按移交设备清单的要求,对清单上的设备,按规格型号、容量及设计要求进行验收,并对设备的安装数量、安装位置及竣工图验收。
4、验收小组对物业按运行系统验收,详见系统验收内容。
5、验收小组负责对本公司所承接的物业进行验收并向公司各业务管理部门办理移交工作。
物业管理公司接管验收程序简介物业管理公司接管验收程序是指在物业管理公司接管小区物业之前,进行的一系列的验收流程和手细化,以确保物业管理公司正常运营小区物业的能力和条件。
本文将详细介绍物业管理公司接管验收程序的步骤和要求,以帮助相关企业和业主了解和掌握相关知识。
步骤物业管理公司接管验收程序主要包括以下几个步骤:1.验收准备2.项目资料核对3.现场勘察4.设施设备检查5.人员组建和培训6.文件手续办理7.验收报告编制8.验收结果确认9.公示和意见收集下面将依次详细介绍每个步骤的要求和注意事项。
1. 验收准备在进行物业管理公司接管验收之前,需要做好一系列的准备工作,包括但不限于:•准备相关的接管文件,如接管申请书、申请材料等。
•安排相关人员参与接管验收工作,并明确各自的职责和任务。
•制定详细的验收计划和时间安排。
2. 项目资料核对在接管验收过程中,需要核对项目的相关资料,以确保项目信息的准确性和完整性。
这包括但不限于:•查阅相关的合同、协议文件,核对合同内容。
•核对项目的规划图纸和设计文件,确保设计符合相关规范和要求。
•核对项目的招投标文件和中标结果,确保相关手续合法有效。
3. 现场勘察现场勘察是接管验收的重要环节,通过对小区物业进行实地检查,了解小区的实际情况。
具体要求包括:•检查小区的环境卫生情况,包括公共区域的清洁度和整体环境的卫生情况。
•检查小区的绿化和景观设施,包括花坛、草坪、树木等的状况和养护情况。
•检查小区的安全设施和消防设备,确保其完好可用。
4. 设施设备检查设施设备检查是接管验收的关键环节,主要是对小区的各项设施和设备进行检查和测试,确保其正常运行和安全可靠。
具体要求包括:•检查小区的电力设备和供水系统,确保其运行正常。
•检查小区的暖通设备和空调系统,确保其运行效果和节能性能。
•检查小区的电梯和消防设备,确保其安全可靠。
5. 人员组建和培训为了正常运行小区物业,物业管理公司需要组建相应的人员队伍,并进行相应的培训。
物业管理接管验收方案1. 引言为确保物业管理接管工作顺利进行,保证物业管理服务质量,制定本物业管理接管验收方案。
2. 接管准备工作在物业管理接管前,需要做好一系列的准备工作,包括但不限于:•完成产权交接手续;•对房间和场所进行全面清洁和保养;•确认各类设施设备的完好性和安全性;•确认各类合同及费用的清单和记录等。
在这些准备工作完成后,方可进行物业管理接管。
3. 接管标准及验收措施3.1 服务标准接管方需要遵守国家法律的相关规定并制定一套科学、合理、周全、完善的物业服务管理体系及相关制度,其中包括服务标准的制定。
3.1.1 绿化及卫生•保持房屋、道路、绿化、设备设施等清洁卫生,保证物业一洁为贵;•维护小区绿化和建筑物外观,美化环境;•积极治理垃圾,保持垃圾桶、垃圾场地清洁。
3.1.2 安全管理•加强对停车场、室内室外的交通和人员行为的管制;•坚决防止火灾,加强安全巡查;•确保电梯和公共设施设备的正常运行。
3.1.3 社区服务•组织居民开展文体娱乐活动;•提供便民服务,方便居民日常生活。
3.2 验收措施为了确保物业管理服务质量,需要进行严格的验收。
具体措施如下:3.2.1 评估体系建立权威的评估体系,对各项服务工作进行考核评估,以确保物业管理服务质量。
评估体系应以居民满意度为核心,包括但不限于以下考核指标:•房屋卫生•安全设施•环境卫生•物业服务•绿化设施维护3.2.2 验收程序针对物业管理服务,制定验收程序,具体包括以下步骤:•确认各项合同、费用的清单和记录;•对物业管理服务进行全面检查;•对服务工作进行考核评估;•确认物业服务管理制度是否完善,是否严格按照国家有关标准实施。
4. 总结制定本物业管理接管验收方案,将有利于保证物业管理服务质量,让接管工作更加顺利进行。
在实施过程中,需要加强沟通和协调,共同完成物业管理接管工作。
物业接管验收程序1.0目的确保接管的物业符合设计的使用要求并与物业管理合同中记载的状态相符合。
2.0应用围本程序适用于公司新接管的物业。
3.0参考文件3.1《房屋接管验收标准》;3.2《物业管理条例》;3.3 国家、地方有关法律法规。
4.0相关说明物业接管小组:由项目总经理指定的下列部门人员组成:项目工程部、物业公司负责人,以及物业公司各专业人员。
5.0责任5.1项目总经理负责组建物业接管小组并委任组长,审批物业接管计划。
5.2物业接管小组组长负责拟定物业接管计划并组织执行该计划。
5.3物业接管小组成员(以下简称验收责任人)负责物业的接管验收。
6.0资格或培训执行本程序的物业接管小组成员中工程技术人员须经过相关专业的教育或培训。
7.0程序或步骤7.1物业接管计划的提出7.1.1项目总经理在《前期物业服务合同》规定的接管日期前,从项目各部门抽调人员,成立物业接管小组,并委任小组组长。
7.1.2小组组长拟定物业接管计划并报项目总经理审批,物业接管计划应包括以下容:7.1.2.1物业接管验收项目清单;7.2.2.2小组人员分工;7.2.2.3接管日程安排;7.2.2.4其他(如提前介入在建工程验收等)。
小组组长拟定接管计划时应注意,图纸资料应至少提前于该实物移交七天完成验收并归档。
7.1.3项目总经理批准的接管计划由小组组长组织执行。
7.2图纸资料的验收7.2.1负责图纸验收的责任人应按计划规定的时限完成图纸资料的清点和校对工作,认为缺少有关资料时,应向移交单位索取。
7.2.2应予验收的文档资料一般应包括:7.2.2.1全套工程竣工图纸(含小区规划图);7.2.2.2机电设备使用说明书,随机资料、工具等;7.2.2.3机电设备购销合同(复印件);7.2.2.4商品房买卖合同(复印件);7.2.2.5电梯使用许可证;7.2.2.6隐蔽工程验收记录;7.2.2.7供水、供电的指标批文;7.2.2.8供气系统验收证明(含指标批文);7.2.2.9消防系统验收证明;7.2.2.10其他资料。
7.2.3验收责任人填写《房屋及共用设施验收记录表》和《房屋及共用设施清单》,并与移交单位人员共同核实无误后,双方签字,即完成验收。
7.2.4《房屋及共用设施验收记录表》和《房屋及共用设施清单》由验收责任人交接管小组组长审阅后归档。
7.3物业现场验收7.3.1房屋及分户设施的验收7.3.1.1验收责任人根据接管计划的分工对房屋及分户设施进行验收,验收项目包括但不限于:a)房屋墙、地、门、窗装修情况;b)有线电视、、智能化系统情况;c)水、电、气设施,五金、洁具及其他设施(按设计及房屋销售合同规定);d)其他(按房屋使用功能划分,各功能房屋具有各不同功能设施)。
7.3.1.2验收要求a)房屋本体和分户(层)设施符合设计要求和具备使用条件。
b)设施项目、数量符合售楼合同、规划建设的规定。
c)房屋本体和分户设施的质量和使用功能必须符合《房屋接管验收标准》的第4.5章的有关规定。
d)同开发商和保修单位签订有关保修协议,明确保修期限和保修项目。
7.3.2公共设备设施验收7.3.2.1验收责任人根据接管计划的分工对共用设施进行验收,验收项目一般包括但不限于以下容:a)给排水系统;b)电气系统;c)燃气系统;d)空调系统;e)消防系统;f)通讯系统;g)智能化系统;h)电梯系统;i)园林绿化系统;j)公共配套设施及公共照明系统;k)管理配套系统(含管理房、停车场、车棚、垃圾房等);l)其他系统。
7.3.2.2验收要求:a)各项工程通过竣工验收,物业满足入住使用条件;b)共用设施完善,符合小区的规划记载;c)物业本体及各系统的质量和使用功能应符合《房屋接管验收标准》中第 4.5章的规定;7.3.3验收责任人结合图纸资料尽快熟悉物业现场,按通知时间与项目工程人员、施工单位、工程监理单位共同参与验收。
7.3.4验收责任人根据《房屋及共用设施验收记录表》将存在的问题填写于《交接问题处理单》,并与移交单位代表确定整改期限,该单由移交单位代表和验收人签字后,副本交移交单位代表并督促整改,正本由验收责任人和接管小组组长存底备查。
7.3.5验收责任人对自己签发的《交接问题处理单》的执行情况及时监督,并在期限届满时知会移交单位重新进行验收,验收合格后,在备注栏注明,并签字;验收仍不合格的,要求其继续整改。
7.3.6验收责任人在自己签发的《交接问题处理单》全部完成后,将其提交接管小组组长审核并归档。
7.3.7接管小组组长根据物业接管验收项目和验收责任人提交的《房屋及共用设施验收记录表》、《交接问题处理单》对物业接管验收工作进行监督,发现有遗漏项目时,即时要求验收责任人进行验收。
7.4物业的正式验收接管7.4.1物业接管小组组长在图纸资料,房屋及分户和公共设备设施均完成验收后,制做《房屋及共用设施竣工和接管验收交接表》和《物业整体移交验收表》,物业即正式接管。
7.4.2《物业整体移交验收表》应一式三份,由施工单位、建设单位和物业公司三方签章后各执一份。
7.4.3 物业公司同建设单位和保修单位签订三方保修协议,明确保修期限和保修容:7.4.3.1建设单位、物业公司在质保期间对保修单位进行监督、考核工作;7.4.3.2质保期满,根据建设单位、物业公司双方签订的意见确定质保款项的支付;7.4.4物业公司各专业部门将收集汇总的基本资料移交资料管理人员与移交资料一并归档。
7.4.5物业工程部依据已移交设备设施着手编制《机电设备清单》。
7.5物业正式验收接管后,物业交付给业主前,建设单位基于任何考虑对物业进行改建、增建,接管小组组长均需要求建设单位事先提供改建、增建设计资料及委托施工单位的证明、施工计划等,并在施工完毕时对改建、增建部分按7.2~7.3的要求进行补充验收。
9.0质量记录10.0修改记录验收标准一、楼宇本体验收标准1、主体结构:1)、外墙不得渗水、开裂;2)屋面排水畅通、无积水、不渗漏;出口水、檐沟、落水管安装牢固、接口严密、不渗漏。
2、楼地面面层与基层粘结牢固,不空鼓;整体面层平整,无裂缝,无脱皮,起砂;块料面层表面平整,接缝均匀顺直,无缺棱掉角,粘帖牢固,色泽均匀一致,无明显色差。
3、墙面:1)抹灰面平整,无空鼓、面层涂料均匀,无漏刷;无面层剥落,无明显裂缝,无污渍;2)块料(如瓷砖)面层粘贴牢固,无缺棱掉角;面层无裂纹损伤,色泽一致;对缝砂浆饱满,线条顺直。
4、顶棚抹灰面平整,面层涂料均匀,无脱皮,无裂缝,无霉点,无污水痕迹,无污渍。
5、卫生间、阳台地面应低于相邻地面至少2厘米左右,不应有积水,倒泛水和渗漏。
6、木地板平整牢固,接缝连接牢固,色泽均匀、油漆完好光亮。
7、门、窗:1)门、窗开启自如,密封严密无渗漏,无晃动和裂缝,零配件齐全,位置准确,无翘曲变形;2)门锁、窗销连接牢固,开启灵活;3)玻璃安装牢固,胶封密实,无明显刮花痕迹,无损伤;4)油漆均匀,色泽光亮新鲜、完整;5)电子防盗门、可视对讲系统图象清楚、通话清晰、完好、无锈迹;6)不锈钢防盗门光洁,线条顺直,对缝严密、牢固;7)高档装饰门装饰完整。
8、楼梯、扶手:1)钢木楼梯安装牢固,无锈蚀、弯曲,油漆完好,色泽均匀,表面平滑;2)砼楼梯无裂缝,无表皮剥落。
9、木装修工程表面光洁,线条顺直,对缝严密、牢固。
10、饰面砖表面平整,无空鼓、裂缝、凸起和缺角,对缝平直。
11、油漆、涂料色泽一致无脱皮、漏刷现象。
12、漏电保护安全可靠,电器插座安装平整、牢固,符合“左零右火”规定,电源已接通正常。
13、有线电视已开通,信号良好。
14、开关安装平整、牢固,开关灵活,接触良好。
15、照明安装牢固,完好无损,反应灵敏,发光正常。
16、水表(表前安装截止阀)、电表、气表安装牢固,读数正常,无损伤。
17、卫生洁具安装牢固,配件齐全,无污渍和刮花,接口密实,无渗漏现象,无堵塞,排水通畅。
18、给水设施安装牢固,接口密实,无渗漏、无锈迹、无异味、流水通畅,有足够压力。
19、地漏、排水管道安装牢固,配件齐全,接口密实,无渗漏现象,无堵塞,排水通畅,完好无损。
20、门铃、对讲安装牢固,操作灵活,效果良好。
21、防盗网、晾衣架安装牢固,焊接密实,面漆完好均匀,无脱皮、锈迹,无裂纹、折损。
22、暗埋线管及走向有明显标识。
23、开关、插座、照明、空调机座等设施应满足使用要求。
24、其他配备设施要求齐全、完好,型号与设计相符,状态正常。
二、公共配套设施接管验收标准1、天台的天沟、落水口畅通完好;隔热层、防水层完好。
2、散水坡无下陷、断裂,与墙体分离,坡度适宜、平整。
3、屋面避雷设施连接牢固,油漆完好。
4、路灯、装饰灯安装牢固,完好无损,工作正常;灯柱安装牢固,油漆完好。
5、绿化符合设计要求,不缺株少苗,无死株,无大面积杂草;绿化水管布局合理,阀门开关灵活,安装稳固。
6、道路:1)路面平整,无水泥块,无积水,无起砂、断裂;收缩缝大小均匀成直线;2)路牙石砌筑整齐,灰缝饱满,无缺角损伤;3)块料面层拼砌整齐,平整牢固,无明显裂缝、缺棱掉角;4)交通标识线、路牌设置规,清楚完好。
7、室外消防栓:1)消防箱标识清楚,玻璃完好,箱清洁干净;2)消防设施配件齐全,摆放整齐;3)消防管安装牢固,标识明显,阀门完好,水压充足。
8、楼宇门牌、楼栋号牌安装牢固,标识清楚。
9、垃圾中转站密封完好,外表装饰完整,附近配置供水口。
10、保安岗亭安装完好无损,配件齐全,标识清晰。
11、道闸安装牢固,开启灵活,标识清楚,完好无损。
12、停车场地面平整,照明充足,交通标识清楚,安全设施齐全,排水设施良好。
13、单车、摩托车棚安装牢固,交通标识清楚,安全防护和排水设施良好。
14、明沟、暗沟排水畅通,不积水,无断裂,沟盖板安装牢固、平稳。
15、沙井、检查井、化粪池排水畅通,池壁无裂缝,池无杂物。
16、护坡、挡土墙泄水畅通,砌筑牢固。
17、台阶、踏步砌筑平实、牢固,无裂缝。
18、水池、水箱壁光滑平整,卫生清洁,无渗漏;水池、水箱检查井盖板密封良好,无渗漏、无锈蚀。
19、信报箱安装牢固,完好完损,标识清楚,表面平整光洁。
三、设备机房接管验收1、电梯设备型号、数量与移交清单相符,运行平稳,安装符合规;有电梯运行准运证;机房设置合理,符合专业及运行管理要求,配件齐全,标识清楚,表面光洁平整、明亮,机房自然通风良好。
2、变配电设备型号、数量与移交清单相符,工作状态良好,安全防护装置齐全,标识清楚,通风、采光良好,设备表面油漆完好,无损伤,消防设施齐全,具有防止老鼠等小动物出入的防护措施。
3、中央空调设备型号、数量与移交清单相符,工作性能达到设计指标,配置齐全,标识清楚,机房通风、采光、防潮良好,符合专业及运行管理要求,设备表面油漆完好,无损伤。
