绿城工艺工法解析
- 格式:ppt
- 大小:12.62 MB
- 文档页数:132
2020绿城建筑工程营造工艺工法标准2020绿城建筑工程营造工艺工法标准是指2020年绿城集团在建筑工程营造方面所遵循的工艺和工法标准。
以下将详细介绍这些标准,内容分为四个方面:基坑支护工艺、混凝土施工工艺、砌体工艺以及装饰工艺。
一、基坑支护工艺基坑支护是指在建筑施工期间对基坑进行稳定和加固的过程。
绿城建筑工程在基坑支护方面采用了多种工艺,包括悬臂支护、桩基础支护、拱形支护等。
这些工艺在保证基坑稳定的同时,节约了材料和人力资源。
二、混凝土施工工艺混凝土施工是建筑工程中最重要的一步,绿城集团在混凝土施工方面有一套严格的工艺标准。
包括混凝土质量控制、配料工艺、浇筑方法等。
采用了先进的混凝土拌合站设备和自动化控制系统,保证了混凝土的质量和施工效率。
三、砌体工艺砌体工艺是指砌筑砖墙或石墙的施工工艺。
绿城建筑工程在砌体方面采用了标准的砌筑方法和严格的质量控制。
在砌筑过程中,要求砌筑的墙体垂直、水平,砌缝饱满且均匀,墙体结实、牢固。
四、装饰工艺装饰工艺是指建筑施工完成后进行的装修和装饰工作,绿城建筑工程在装饰方面注重细节和质量控制。
包括室内外涂料、地板、瓷砖、门窗等装饰材料的选择和施工方法。
同时,注重环境保护,选择环保材料和工艺,减少对环境的污染。
总结起来,2020绿城建筑工程营造工艺工法标准包括基坑支护工艺、混凝土施工工艺、砌体工艺以及装饰工艺。
这些标准反映了绿城集团在建筑工程中注重质量控制、节约资源、环保等方面的要求。
通过严格遵循这些标准,可以保证建筑工程的质量和安全,同时也符合可持续发展的要求。
绿城集团工艺工法施工标准与技术标准(绿城品质之源)2014—05—13房地产经理人联盟为了保证绿城的工程品质营造水平,根据集团公司宋卫平董事长的指示,我部对原有同类型产品营造过程中发现的问题进行了研究。
根据研究结果,对主体结构、防水体系、外墙饰面、内墙施工、门窗工程等节点部位进行调整,最终形成了绿城集团标准工艺工法。
根据本文档的相关内容,项目公司应对施工图、施工工艺工法调整深化。
此文档最终解释权归绿城房地产集团工程质量督导部。
一、主体结构有基础回填土工程应在基础施工前,对施工组织方案及结构施工图进行评审。
不允许基础±0.00下因回填土无法回填所出现的大水塘的现象。
对结构柱脚及两层接头部位砼所漏浆引起蜂窝麻面现象,必须加以控制,具体措施参照相关节点要求。
为控制结构现浇板商品混凝土塌落度大所引起的收缩裂缝及渗水,保证结构板无裂缝及密实度有自防水能力措施,应按照相关规定和要求施工。
(在成本不增加的基础上,采用二次振捣)施工控制节点质量缺陷:针对地下室底板、顶板、楼板、平屋板及一次性翻边的商品砼坍落度大,而产生的毛孔及收缩裂缝,导致渗漏水现象.控制缺陷的工艺要求:砼浇捣时应采用二次振捣,机械磨平工艺施工。
在混凝土一次性浇捣完成后,待混凝土固结至坍落度达到3-5cm时,再进行砼第二次振捣,以确保混凝土密实及自防水能力。
二、绿城防水体系工法应对不同部位设计不同防水材料及防水方案,我部现有地下室底板下防水、侧墙、顶板、卫生间地面防水、坡屋面、平屋面、阳台、露台有保温和无保温等方案。
说明:硅粉密实剂的用量比例按水泥用量计算。
坡屋面做法地下室保温防结露体系做法防水体系卫生间、阳台地面防水做法:结构板上20厚1:3水泥砂浆内掺水泥含量5%的抗裂硅质防水剂防水层法式建筑屋面空调隔板排水需注意:除按原设计设置地漏和排水外,必须增设溢水口系统。
三、外墙饰面工程1。
干挂石材钢架施工要求,有半干挂和全干挂钢架两种,全干挂必须采用槽式埋件和螺栓式连接方案,钢材必须是热镀锌标准型钢,如有复杂线脚及檐口线脚部位钢架应用非镀锌型钢预制成分段整体式,再热镀锌加工到现场螺栓整体安装连接等规定。
(绿城)精装修施工工艺标准第一装修类精装修施工工艺标准第一节地面装修类一、地面铺石材A、施工准备1、材料1)石材(现场放样,放样图纸确认后,由石材厂加工的成品)的品种、规格、质量应符合设计和施工规范要求。
2)水泥:32.5 号普通硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用专用填缝剂(颜色和石材对照)。
如果铺设的为浅色石材,须准备白水泥白色珍珠岩。
3)砂:中砂或粗砂(砂以金黄色为最佳,忌用含泥量大的黑砂)含泥量<3%。
过8mm 孔径的筛子。
4)石材表面防护剂(建议采用进口产品)。
2、作业条件1)石材板块进场后应堆放在室内,侧立堆放,底下应加垫木方。
并详细核对品种、规格、数量、质量等是否符合设计要求,有裂纹、缺棱掉角的不得使用。
需要切割钻孔的板材,在安装前加工好。
石材加工安排在场外加工。
室内抹灰、水电设备管线等均已完成。
房内四周墙上弹好+50cm 水平线。
施工前应放出铺设石材地面的施工大样图。
2)石材进场后,要铲去石材背后的网格布,然后采用石材防护剂对石材进行六面防护处理,晾干后再进行铺贴了。
B、操作工艺1、熟悉图纸:以施工图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间关系。
2、试拼:在正式铺设前,对每一房间的石材(或花岗石)板块;应按图案、颜色、纹理试拼。
试拼后按两个方向编号排列,然后按编号放整齐。
3、弹线:在房间的主要部位弹出互相垂直的控制十字线,用以检查和控制石材板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。
4、试排:在房内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm。
根据图纸要求把石材板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等的相对位置。
5、基层自理:在铺砌石材板之前将混凝土垫层清扫干净(包括试排用的干砂及石材块),然后洒水湿润,扫一遍素水泥浆。
6、铺砂浆:根据水平线,定出地面找平层厚度做灰饼定位,拉十字线,铺找平层水泥砂浆,找平层一般采用1:3 的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。
绿城景观标准化工艺工法汇编随着城市建设的不断发展,人们对生活环境的要求也越来越高。
景观设计作为城市建设的重要组成部分之一,对于城市的美化和人们的生活质量有着重要的影响。
绿城景观是一家专注于城市景观设计和施工的公司,秉承着“绿色、环保、低碳、可持续”的理念,致力于为城市打造美丽宜居的生态环境。
为了保证景观工程的质量和效果,绿城景观制定了一系列的标准化工艺工法,以下是其中的汇编。
1.土地整理工法:由于城市中往往存在一些空闲的土地,这些土地通常被废弃或者荒芜。
绿城景观通过土地整理工法对这些土地进行整理,清除杂草,平整地面,为后续的景观设计和施工奠定基础。
2.植物配置工法:在景观设计中,植物的配置是至关重要的。
绿城景观根据不同景点的需求和特点,选择适合的植物进行配置,考虑到植物的生长环境、日照条件、土壤状况等因素,确保植物的健康生长和美观效果。
3.灌溉系统工法:植物生长需要水分的供应,为了保证植物的健康生长,绿城景观设计了一套完备的灌溉系统工法。
该系统可根据植物的需水量和生长环境进行定时定量的灌溉,水源可利用雨水收集系统,以减少对城市自来水的依赖。
4.排水系统工法:在城市景观中,排水是一项重要的工作,对于景区的排水系统,绿城景观采用了一系列的标准化工法。
通过合理设计雨水排水管网,确保雨水的迅速排除,避免因雨水积聚而导致的水浸和滑倒等问题。
5.绿化养护工法:绿城景观注重景区的长期绿化养护工作。
他们会根据植物的生长情况,定期进行修剪、除虫、施肥等工作,保证植物的健康生长和景区的美观效果。
6.照明系统工法:景观的灯光效果能够增加夜间的景观魅力。
绿城景观采用高效能、低能耗的照明设备,设计合理的照明系统工法,以展现出景区的美丽夜景。
7.硬质景观工法:景观设计不仅包括植物的配置,还包括硬质的景观构筑物。
绿城景观设计并优化了一系列的硬质景观工法,如石桥、木栈道、水景喷泉等,以丰富景区的景观效果。
8.艺术雕塑工法:艺术雕塑作为景观设计的一种重要元素,为景观增添了独特的艺术魅力。
绿城集团-标准施工工艺工法参考绿城集团是一家以地产开发、物业管理、投资咨询等为主营业务的大型房地产企业。
作为房地产行业的领军企业,绿城集团一直致力于探索更优秀的工程施工方法和技术,以提高工程质量、提升竞争力。
该文旨在介绍绿城集团推行的标准施工工艺工法。
一、综述施工工艺工法是指施工过程中所采取的、在规定条件下的特定施工方法和技术。
绿城集团在建筑施工过程中,实行多项施工工艺工法,以确保工程质量、节约工期和降低施工成本,且积极推广有益经验和做法。
二、混凝土施工工艺工法1.配料开坯部分1.1原材料质量标准绿城集团为了保证混凝土施工质量,要求采用知名品牌的水泥和建筑砂,使用企业质量标准化拌料站,确保施工材料的质量。
1.2拌合比设计拌合比是施工混凝土时所采用的砂、石、水泥混合比,绿城集团每次混凝土施工都必须根据实际情况和设计图纸进行拌合比设计,并强制要求生产施工方按照设计要求进行拌配。
1.3原材料统一存储绿城集团会对不同品种的原材料统一存放,杜绝混合使用,以免发生质量问题。
2.混凝土浇筑工艺2.1 建筑结构分级浇筑根据建筑结构的特性和不同的施工阶段,绿城集团选择分级浇筑的方法。
一般而言,对于一些结构形式较为简单的建筑,会采用砼一次浇筑的施工技术,对于结构较为复杂的建筑,会采用分级浇筑技术实现。
2.2 增强混凝土浇筑对于部分需要承受大载荷的建筑部位,绿城集团会采用增强混凝土浇筑工艺,即在砼中掺入增强材料(如钢筋、纤维)以达到加强混凝土的抗压和抗拉强度的目的。
3.混凝土养护工艺3.1 养护时间统计混凝土在浇筑后必须及时进行养护,绿城集团在养护过程中,必须严格按照设计要求规定的养护时间,确保混凝土强度的达到设计要求。
3.2 养护方法绿城集团在混凝土养护过程中采取以下方法:(1)淋水养护法:在浇筑完成后将混凝土表面多次淋水,以达到保水、保温的目的。
(2)防风养护法:在气温较低的环境下,采用防风网覆盖混凝土表面,以防止混凝土表面的水分挥发过快。
50张施工图解析绿城装修施工细节来源:施工技术如有侵权,请联系删除绿城以精细化的“精装修专家”闻名业界,其开发的精装修产品,往往都会成为城市所在区域的标杆之作。
绿城是如何打磨自己的装修施工细节的?此文带你一窥究竟。

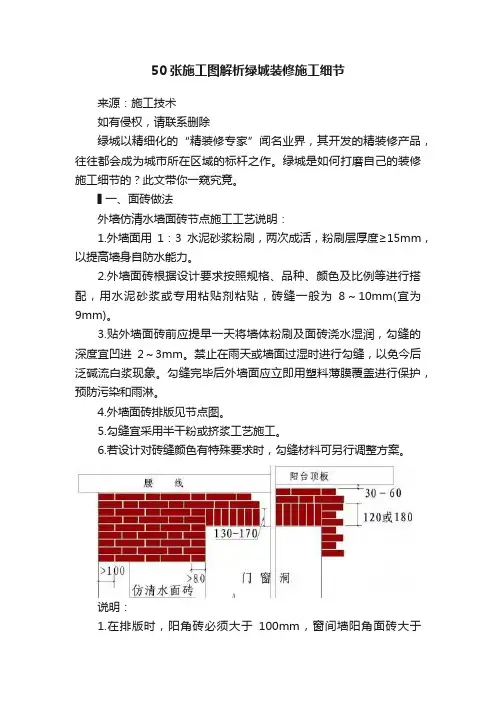

▌一、面砖做法外墙仿清水墙面砖节点施工工艺说明:1.外墙面用1:3水泥砂浆粉刷,两次成活,粉刷层厚度≥15mm,以提高墙身自防水能力。
2.外墙面砖根据设计要求按照规格、品种、颜色及比例等进行搭配,用水泥砂浆或专用粘贴剂粘贴,砖缝一般为8~10mm(宜为9mm)。
3.贴外墙面砖前应提早一天将墙体粉刷及面砖浇水湿润,勾缝的深度宜凹进2~3mm。
禁止在雨天或墙面过湿时进行勾缝,以免今后泛碱流白浆现象。
勾缝完毕后外墙面应立即用塑料薄膜覆盖进行保护,预防污染和雨淋。
4.外墙面砖排版见节点图。
5.勾缝宜采用半干粉或挤浆工艺施工。
6.若设计对砖缝颜色有特殊要求时,勾缝材料可另行调整方案。
说明:1.在排版时,阳角砖必须大于100mm,窗间墙阳角面砖大于80mm;2.外墙线脚下窗顶上竖砖长度控制在130-170mm之间调整;3.外墙阳台顶下的门窗顶竖砖长度控制在120或180mm,阳台板下部预留30~60mm。
面砖阳角收头处理说明:两个面的面砖在阳角交接时,交界角切割角度大于50度,拼接时必须用砂浆挤压,使交界处不留空隙;两个面的面砖在阴角交接收头时,留一条竖缝或不留竖缝采用砂浆挤压,必须做到交界处不留空隙。
说明:面砖在粘贴时,在面砖与上腰线之间留出10-15mm(宜15mm),线条上涂料跟下5mm,面砖与下腰线之间留出10-20mm(宜15mm)。
面砖门窗套边节点说明:面砖与门窗套交接处必须头缝挤浆,不留空隙。
面砖阴角收头(1)面砖阴角收头(2)腰线小面砖细部处理节点(一)腰线小面砖细部处理节点(二)▌二、干挂石材做法干挂石材节点施工工艺说明:1.所有骨架钢材需热镀锌处理。
2.挂扣件扁钢及螺栓需热镀锌处理或为不锈钢挂件。
