工期延期申请表
- 格式:docx
- 大小:22.42 KB
- 文档页数:4

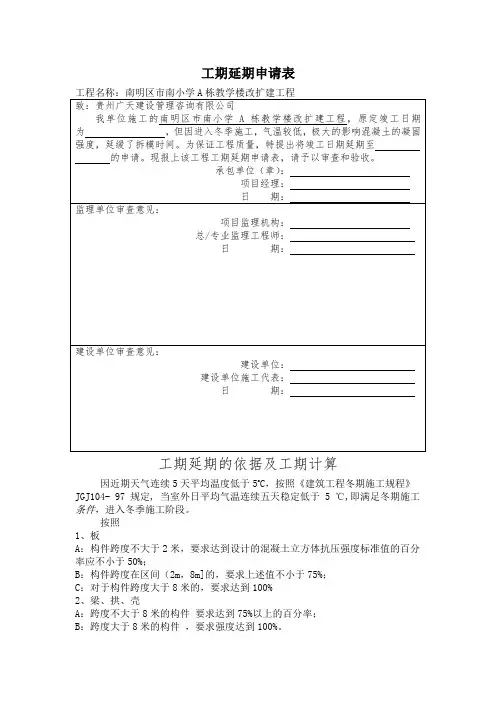

工期延期申请表工期延期的依据及工期计算因近期天气连续5天平均温度低于5o C,按照《建筑工程冬期施工规程》JGJ104- 97 规定, 当室外日平均气温连续五天稳定低于 5 ℃,即满足冬期施工条件,进入冬季施工阶段。
按照1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%。
根据施工手册,不在标准养护条件下,一般混凝土日平均气温*天数大约等于150o C需要的天数为达到75%的天数。
按照一般15 o C平均温度,10天即可拆除模板。
本工程配电室及控制室顶板及梁最大跨度5.42m,按照规范需达到75%方可拆除底模。
配电室及控制室浇筑于2010-11-26,因近几日气温极低,于2010-12-10累积至145 o C方拆除模板,因此误工3个工作日。
本工程皮带机房顶板及梁最大跨度5.2m,按照规范需达到75%方可拆除底模。
皮带机房浇筑于2010-11-29,至2010-12-10累积温度92o C,依据目前气温,还有10天方可拆模。
因此误工约计12工作日。
因冬季施工,混凝土达不到拆模条件,我单位合计延缓工期约15个工作日。
为保证施工质量前提下,我单位特申请将竣工日期延期15个工作日,至2010-12-25.我单位将合理穿插延期的工序,制定详细施工进度计划,合理组织施工,确保2010-12-25达到竣工条件。
附:近阶段天气平均气温。
工程延期申请表
注:1.本表一式三份,申报单位、监理公司、建设单位各持一份;
工期延期情况说明
致:
感谢贵单位对我单位的信任与支持。
我单位承建贵单位的便民服务中心项目。
为保证该工程高效完毕,我司在2020年1月16日正式提交了工程施工进度计划。
施工进度计划经审核符合施工进度要求。
但在合同签订后武汉疫情爆发,随之席卷全国。
疫情封控、全城静默、工程无法继续施工、材料无法进场。
严重影响了施工,我项目部在此说明。

一、疫情管控因素
2020年1月16日合同签订后进入现场随之武汉疫情爆发,席卷全国。
在施工过程中,由于多次疫情封控原因,对进度有较大影响,如:全城静默期间,工程无法继续施工、材料无法进场;本市局部地区或小区封控,部分工人无法
上班、材料无法进场;部分材料因外县/市疫情无法进场。
直至2022年12月22日疫情才全部放开。

影响工期286天
二、施工现场不可抗力因素
施工期间特大暴雨导致工地无法施工影响工期20天。
三、扬尘治理因素
创卫阶段工地扬尘治理管控影响工期65天。

工期延期申请表工程名称:中信湾1#楼主体工程致:中信地产投资有限公司根据珠海中信湾项目建安工程(一期)施工合同(合同编号:zhqsh010101006),1#楼超高层住宅工期为700个日历天。
因施工过程设计变更多,部分下发图纸不及时,增加工程量大及其他因素影响,申请工期顺延152个日历天,具体内容如下:我部于2010年10月5日开始1#楼主体施工,由于1#楼现场砌体施工与蓝图不符,具体施工图纸贵司迟迟没有确认,导致我司无法正常进场施工,工期顺延15个日历天;受台风“海马”影响,珠海市自6月22日开始出现大风暴雨天气,持续时间较长。
受此影响,我部工人无法正常进场施工,工期顺延4个日历天;由于贵司为便于后期改造,在原设计上增加大量附框,材料下料及进场跟不上,导致我部无法安排个人进行施工,工期顺延20个日历天;由于顶装饰构架施工原因,严重阻碍了外架拆除进度,工期顺延20个日历天;因营销需要,要求我部暂停屋面施工,工期顺延5个日历天天;受热带风暴“韦森特”影响,珠海市频繁遭遇大风、短时强降雨等气象天气,本次台风风力大、持续时间长,导致现场长时间无法施工,严重影响施工进度,工期顺延3个日历天;由于1#楼11、12层样板楼层外墙需进行修改以符合整体贴砖效果,其中原施工完成的外墙砖、抹灰层凿除清理;重新打点、外窗安装、抹灰;外墙砖重新排版、铺贴、清洗,严重影响我部的外架拆除节点,工期顺延20个日历天;由于门窗整体施工进度原因,影响到我部正常的外架拆除进度计划,工期顺延20个日历天;由于1#楼客梯消防前室防火门与消防立管冲突,导致防火门无法全部打开,对防火门框进行调整,导致安装完的防火门需全部拆除,重新安装、收口,影响我司后续施工,工期顺延15个日历天;由于圆弧阳台及公共大堂装修施工及资料不齐全,导致验收推迟,工期顺延15个日历天。
我项目具备竣工验收条件,但是由于临近元旦,我项目部多次与质监站相关人员沟通,质监站表示档期已满,无法安排,工期顺延15个日历天。

工程延期申请表申请单位:XXX工程有限公司项目名称:XXX工程合同编号:XXXXXX施工单位:XXXX施工队联系人:XXX联系电话:XXXXXXX申请日期:XXXX年XX月XX日申请事由:工程进展受阻,导致无法按原计划完成,需延期完成工程。
申请延期时间:预计延期开始日期:XXXX年XX月XX日预计延期完成日期:XXXX年XX月XX日延期原因:1. 不可抗力因素:由于自然灾害(如地震、洪灾、暴雨等)或其他意外事件(如火灾、疫情等)导致工程进展受阻,无法按原计划完成。
2. 设计变更或材料供应延迟:在施工过程中,经过设计方案变更后,需要重新调整工程进度,导致工期延长。
此外,由于供应链问题或其他原因,所需材料无法按时交付,也是导致工期延迟的原因之一。
3. 人力问题:由于施工队伍人员不足或存在临时工作人员流失等问题,工作效率低下,无法按原计划完成工程。
4. 权益保障问题:为保障工程质量及权益,需要合理延长工程完成时间,以确保工程顺利进行。
计划延期工程进度安排:根据目前实际情况,我们制定了以下工程进度安排:1. XX工序延期至XXXX年XX月XX日完成;2. XX工序延期至XXXX年XX月XX日完成;3. XX工序延期至XXXX年XX月XX日完成;...(根据具体情况,列出需要延期的工序和相应的完成日期)延期工期补偿方案:为弥补申请延期带来的不便和影响,我们愿意采取以下补偿措施:1. 按照日定额向业主支付延期期间的相应工期补偿费用;2. 免费为工期延长期间提供必要的机械设备及工程用品;3. 提供一定的人力资源协助项目推进;4. 定期向业主提交延期期间的工程进展报告。
申请单位承诺:我们郑重承诺,在延期工期内,将以更高的工作效率和质量保证措施,全力推进工程进展,确保工程顺利完成。
申请单位(盖章):日期:XXXX年XX月XX 日注意:此申请表仅为延期申请,最终延期期限需经有关方面审批通过后生效。
请审慎填写申请内容,如实准确填写延期原因和预计延期时间,并提供相关证明材料以支持申请。
工程延期申请表工程名称:_____________________工程地点:_____________________工程编号:_____________________申请人姓名:_____________________申请理由:自筹建工程开始之日起,我方组织了相关人员、设备和材料进行施工,但由于以下原因导致工程进度无法按原计划进行,特此申请延期:1. 自然灾害:近期该地区发生了不可预测的自然灾害,如暴雨、地震等,导致施工场地受损,无法正常进行施工。
2. 特殊原因:工程所处地区存在特殊情况,如政府管制、土地纠纷等,导致工程无法正常进行。
3. 供应链问题:由于供应商问题或物流滞畅,所需材料无法及时到达工地,而无法按照原计划进行施工。
4. 设计变更:在施工过程中,出现了设计缺陷,需要重新修正设计方案,导致工程进度延迟。
5. 人力不足:由于施工队伍人员不足或技术要求高,无法按时完成施工任务,需要延期施工。
延期申请计划:1. 原计划竣工日期:_____________________2. 延期申请天数:_____________________延期申请理由说明:在审查此延期申请前,我方已尽最大努力加快工程进度,但由于上述原因无法主动避免工期延误。
我方将采取以下措施以尽快完成工程:1. 加派施工人员:我们将加大劳动力投入,加派施工人员以加快施工进度。
2. 与供应商紧密合作:我们将与供应商紧密合作,加快材料供应速度,以确保材料及时到达工地。
3. 多方协调:我们将与相关部门、施工队伍紧密合作,共同制定可行的工程安排,提高效率。
4. 紧急措施:我们将制定紧急措施,以应对工程进度延期所带来的其他影响。
承诺及保证:我们承诺将在获批延期后,严格按照新的工期要求进行施工。
我们将确保质量不受影响,并尽最大努力缩短工期延误所带来的不便。
申请人签名:_____________________ 日期:_____________________。

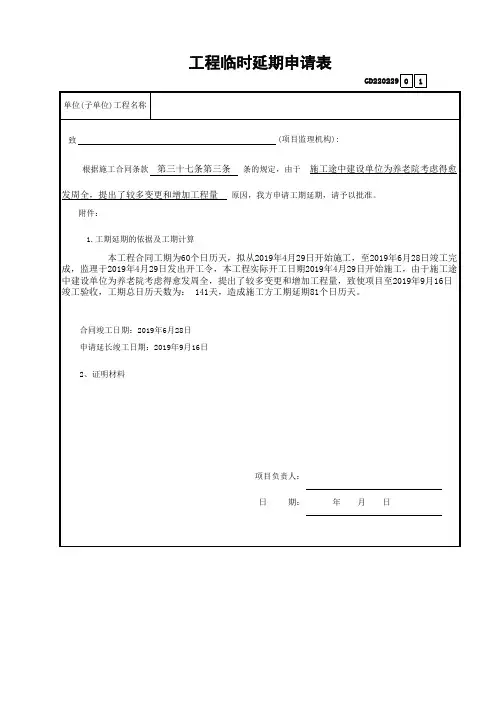

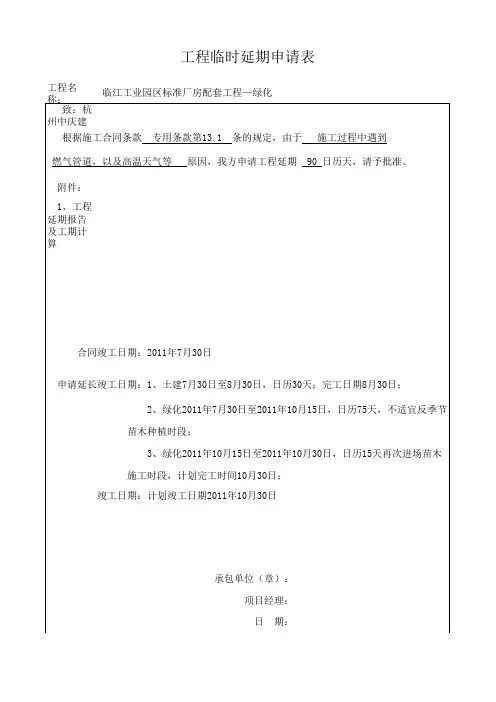

工程临时延期申请表(可以直接使用,可编辑实用优秀文档,欢迎下载)
工程临时延期申请表
工程临时延期申请表
乃东县西区农贸市场维修改造工程
增加项目
申
报
表
编制单位:甘肃第五建设集团公司西藏分公司
建设单位:乃东县人民政府
监理单位:四川国正建筑管理西藏分公司
编制日期:二0一三年三月二十七日
工程变更单
工程变更确认单
单位工程费汇总表
工程名称:曲松县卫生服务中心楼工程增加项目(单位工程)
措施项目清单与计价表工程名称:曲松县卫生服务中心楼工程增加项目(单位工程)
规费、税金项目清单与计价表工程名称:曲松县卫生服务中心楼工程增加项目(单位工程)
增加工程量对照表
工程名称:曲松县卫生服务中心楼工程增加项目编号:01
增加工程量图示及计算方式
一、挖基础土方
1、图示
2、计算方式:基础土方开挖:60.00m×12.00m×1.50m﹦1080.00m3。
工期延期申请表
公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]
工期延期申请表
工程延期申请报告
致:宝鸡市同辉房地产开发有限公司
陕西普汇建设工程监理有限公司
我司承建的锦绣豪庭15#及16#住宅楼工程自开工以来,在建设单位的大力支持和监理单位及其它相关单位密切配合下,我司精心施工,工程施工进展顺利,目前工程主体及二次结构、内墙抹灰、外墙保温已经完成。
我项目部即将开始大面积地面垫层及公用间地砖、外墙涂料、面砖等施工。
根据有关文件精神及施工合同要求,本工程确定为省级文明工地,我方为此经过精心策划及细致布置,顺利达到要求,但为此对工期造成了一定的影响,该因素是我司无法预见的,因此根据有关要求我方要求工期顺延。
防火门等分包项目未能按时进场导致我方工序不能大面积开展,对工期造成了大幅度影响,因此我方要求追加工期。
本工程施工合同约定总工期为518天,开工日期为2012年11月22日,竣工日期为2014年4月30,根据甲方要求,实际工期从最后一次验槽完毕开始计算(2012年12月20日)
我项目部在监理例会上提出索赔的工期为31天,则竣工日期为2014年6月30日,请贵方批准,批复为盼。
七建集团一公司锦绣豪庭项目部 2014年3月14日。
