扶壁式挡土墙施工方案.doc(2)
- 格式:doc
- 大小:74.00 KB
- 文档页数:14
扶壁式挡墙工程施工方案一、工程概述二、施工准备1.资质准备:施工单位应具备相关的施工资质,包括挡土工程、土石方工程等施工资质。
2.施工方案编制:根据设计要求,编制详细的施工方案,包括挡墙结构、材料选择、施工工艺等内容。
3.材料准备:按照施工方案,准备所需的材料,包括混凝土、钢筋、挡板等。
4.人力准备:组织施工人员,包括工程师、技术人员、操作工等。
5.设备准备:准备施工所需的设备,包括挖掘机、起重机等。
三、施工步骤1.基坑开挖:按照设计要求,在挡墙上游开挖基坑,根据设计要求控制基坑的尺寸和深度。
2.地表处理:对基坑的周边地表进行处理,确保施工现场的平整和稳定。
3.抗渗处理:对基坑底部进行防渗处理,可采用铺设防渗膜或喷涂防渗剂等方式。
4.基础施工:根据设计要求,进行挡墙基础的施工,包括浇筑混凝土、放置钢筋等。
确保基础的稳固和坚实。
5.筑墙施工:根据设计要求,逐层筑墙,采用混凝土浇筑或砌筑的方式,确保墙体的强度和稳定性。
6.挡板安装:在挡墙面上安装挡板,可采用混凝土浇筑或钢板安装的方式。
7.填充土方:在挡墙背面填充土方,根据设计要求控制填充土方的厚度和均匀性。
8.成型抹面:对挡墙面进行抹灰处理,确保墙体表面的平整和美观。
9.做好防水、排水设计:根据设计要求,对挡墙进行防水和排水处理,确保挡墙的长期使用。
四、质量控制1.施工过程中,应严格按照施工方案进行施工,确保施工质量。
2.对施工现场进行监测,对施工过程中的变形、位移等情况进行及时记录和控制。
3.对挡土墙的主要构件进行质量检验,包括混凝土的抗压强度、钢筋的抗拉强度等指标的检测。
4.完工验收:在挡墙施工完成后,组织相关人员进行验收,确保挡墙满足设计要求。
五、安全措施1.安全教育:对施工人员进行安全教育,培养安全意识和安全技能。
2.安全防护:施工期间应设置安全警示标志,设置警戒线,并严格管控施工现场的人员和车辆流动。
3.监测安全:对施工现场进行监测,及时发现安全隐患,并采取相应的措施进行处理。
扶壁式挡土墙专项施工方案目录一、工程概况 (4)1、施工前准备工作 (4)2、施工放样 (4)3、改路及便道施工 (4)4、基坑开挖 (5)5、基底检测 (5)6、不良基础处理施工 (5)7、基础、扶壁、墙面板钢筋制作与安装 (5)8、基础模板制作与安装 (6)9、基础砼浇筑 (6)10、挡土墙面板及扶壁的模板制作与安装 (6)11、挡土墙面板及扶壁砼浇筑 (6)12、挡土墙泄水管的预埋安装及挡墙沉降缝的施工 (7)三、施工进度计划 (7)四、主要机械设备配备情况 (8)五、现场施工管理人员................... 错误!未定义书签。
六、工程质量保证体系、质量保证措施及工程质量控制标准 (9)1、项目部质量体证体系 (9)2、质量自检保证系统 (10)3、质量控制流程 (11)4、质量保证措施 (12)5、工程质量控制标准 (12)(1)挡土墙基础质量控制标准 (12)(2)挡土墙面板、扶壁和质量控制标准.. 13(3)钢筋加工及安装质量控制标准 (14)七、施工安全体系及措施 (14)1、安全组织和管理 (14)2、安全管理保证体系图 (15)3、安全保证体系的主要环节: (17)(一)安全保证体系的组织结构 (17)(二)安全生产责任制 (17)(三)主要安全保证措施 (18)八、环保及文明施工 (20)(一)环境保护 (20)(二)文明施工措施 (20)一、工程概况荔浦县滨江北路(金雷桥-荔江大桥)工程内有扶壁式挡土墙与毛石混凝土挡土墙,其中扶壁式挡土墙是120延米,(K0+000-K0+120左侧)。
挡土墙基础持力层为天然地基,地基承载特征值按fak=200kpa。
混凝土等级均为C30。
二、施工工艺1、施工前准备工作开工前应认真审核图纸,并进行现场勘测,复测,挡土墙面位置,查明地形地物和地下管线情况,特别是当挡土墙占路时应将便道修好,确保过路车辆及行人通行安全、方便。
2、施工放样(1)按挡土墙平面尺寸及各部位高程,确定基础边线和基坑开挖边线(坑壁坡度按1:1计)。
扶壁式挡土墙施工方案
施工前准备:
1.制定详细的施工计划,包括施工顺序、工期安排和材料准备等。
2.按照设计要求进行场地勘测,确定挡土墙的位置、高度和长度。
3.准备施工所需的材料和设备,包括挡墙砖、胶结材料、钢筋、砂石等。
施工步骤:
1.打地基:先根据设计要求进行挖土开挖,挖出一条直线的坑槽。
然后进行基坑回填,将砂石填入基坑中,并且进行均匀的夯实。
2.安装钢筋:根据设计要求,在基坑中安装钢筋,以增加挡土墙的强度和稳定性。
3.砌筑挡墙砖:在基坑中,用胶结材料将挡墙砖砌筑成一层层。
砖与砖之间要留有缝隙,以便后续的胶结材料填充。
4.胶结填充:将胶结材料溶解后,用砂浆泵将其注入挡墙砖缝隙中,以增加挡土墙的稳定性和强度。
5.挡土墙面处理:对挡土墙的表面进行处理,可以涂刷防水涂料或进行其他防护措施,以增加挡土墙的耐久性和美观性。
6.排水系统安装:在挡土墙后方安装排水系统,以便排除土方后方的积水,减小挡土墙产生的背压。
施工注意事项:
1.施工期间要进行严格的安全措施,确保施工现场人员和设备的安全。
2.挡土墙的砌筑要求牢固、均匀,严禁出现砖块倾斜、错位等情况。
3.胶结填充要求均匀,且填充浓度要符合设计要求。
4.施工过程中要及时清理施工现场,确保挡土墙的整洁和美观。
5.施工完成后要进行验收,确保挡土墙的质量和稳定性。
扶壁式挡土墙施工方案主要是以控制土方侧向移动和保护结构或人员
安全为目的,在施工过程中需要注意施工质量和安全。
通过严格遵守施工
方案和注意事项,可以确保挡土墙的稳定性和使用寿命,并为土木工程提
供良好的保护。
第1篇一、工程概况扶壁式挡土墙是一种常用的挡土结构,适用于山坡、河岸、公路、铁路等工程。
本方案针对某项目扶壁式挡土墙施工进行详细阐述。
1. 工程名称:某项目扶壁式挡土墙施工2. 工程地点:某市某区某路段3. 施工单位:某建筑工程有限公司4. 施工工期:60天二、施工准备1. 技术准备(1)熟悉工程图纸,明确设计要求、施工技术规范和施工标准。
(2)组织技术人员学习新技术、新工艺、新材料,提高施工技术水平。
(3)编制施工组织设计、施工方案、施工技术交底等。
2. 材料准备(1)水泥、砂、石、钢筋等原材料应按照设计要求采购,确保质量合格。
(2)施工前应进行原材料检验,不合格材料不得使用。
(3)施工过程中应做好材料堆放、保管、使用等工作。
3. 施工设备准备(1)挖掘机、装载机、自卸汽车等大型施工设备。
(2)打桩机、钢筋加工机、混凝土搅拌机等施工设备。
(3)测量仪器、检测设备等。
4. 人员准备(1)组织施工队伍,明确施工人员职责。
(2)进行施工人员技术培训和安全教育。
(3)做好施工人员的生活保障工作。
三、施工工艺及步骤1. 施工工艺(1)测量放样:根据设计图纸,进行测量放样,确定挡土墙位置、尺寸和高度。
(2)基坑开挖:按照设计要求,开挖基坑,确保基坑尺寸和深度符合要求。
(3)基础处理:对基坑底部进行处理,确保基础稳定。
(4)模板安装:根据设计要求,安装模板,确保模板牢固、平整。
(5)钢筋加工及绑扎:加工钢筋,按照设计要求进行绑扎。
(6)混凝土浇筑:进行混凝土浇筑,确保混凝土强度和密实度。
(7)扶壁施工:按照设计要求,进行扶壁施工。
(8)拆除模板:混凝土养护达到要求后,拆除模板。
(9)养护:对混凝土进行养护,确保混凝土强度。
(10)验收:对施工完成后的挡土墙进行验收。
2. 施工步骤(1)测量放样:采用全站仪、水准仪等测量仪器,按照设计图纸进行测量放样。
(2)基坑开挖:采用挖掘机进行基坑开挖,确保基坑尺寸和深度符合设计要求。
扶壁式挡土墙施工方案扶壁式挡土墙是一种常见的景观结构,适用于各种地形条件下的挡土工程。
以下是一份扶壁式挡土墙施工方案的简要描述:1.工程准备:a.确定扶壁式挡土墙的设计要求和尺寸,并编制相关施工图纸。
b.组织施工人员,配备必要的机械设备和材料。
c.检查施工现场,确保基础土壤条件满足要求,清理现场并进行适当的平整处理。
2.基础施工:a.按照设计要求在挡土墙底部挖掘基础沟槽,槽宽和深度根据土壤条件和墙体高度而定。
b.清理基础沟槽内的杂物和泥土,并进行适当的压实处理。
c.按照设计要求,在基础沟槽内灌注混凝土,使基础坚固稳定。
3.墙体施工:a.根据设计要求,在基础上设置挡土墙起始段,布置背挡土和排水设施。
b.在起始段上逐渐搭建挡土墙体,采用预制混凝土块、石材或其他材料进行砌筑。
c.根据设计要求,安装墙体后方的土壤格栅或其他加固材料,以提高挡土墙的稳定性。
d.在挡土墙背面设置适当的排水设施,确保墙体后方排水顺畅,避免土壤积水对墙体的影响。
4.其他工作:a.在挡土墙顶部设置护栏或栏杆,以提供行人安全。
b.根据需要进行挡土墙面的装饰,如涂料喷涂、植被覆盖等。
5.安全措施:a.施工中应加强现场管理,确保施工人员的安全。
b.对施工现场进行警示标识,划定限制区域,确保过往行人和车辆的安全。
c.加强施工人员的安全教育和培训,提高安全意识。
扶壁式挡土墙施工方案应根据具体情况进行调整和完善,确保施工质量和工程安全。
在施工过程中,注意与相关部门的沟通配合,及时处理施工中的问题和难题,保证工程按时完工。
一、工程分部概况:沿线地质情况如下:(1)表层为0.4~3。
7m人工填土层;(2)人工填土层下局部为新近沉积层(低液限粘土及粉土、高液限黏土、细粒土砂及粉土质砂),土的压缩性高,具有软土特征;(3)以下为第四纪沉积层,土质为中高压缩性。
沿线地下水位埋深一般在0。
5~2.0m。
2、挡土墙工程概况本工程共存在7处挡土墙,挡土墙的形式为装配式钢筋混凝土挡土墙和浆砌块石挡土墙,装配式挡墙6条,编号为1# ,2# ,3# ,4#,5# ,7#;浆砌块石挡墙1条编号为6#。
3、工程特点本段工程主要是与设计的闭合框架或桥台相接,结构形式上墙面板均为矩形,整体连接后呈阶梯状,墙顶按照设计高程需要成斜坡,在预制挡墙上现浇0—--25cm混凝土,其上为现浇地袱及防撞栏连接,防撞护栏采用挂板进行遮挡和装饰.在设计基础尺寸与基础处理厚度均与地基承载力有关,基础处理采用石灰粉煤灰稳定砂砾。
如该基础处理层以下的地基承载力不能满足设计要求时,将采用换土等其他的处理方式,达到设计要求。
二、工程分项施工方案(一)、施工组织:1、施工部署:1)本分项工程由项目部下属的专业施工队伍负责具体施工。
附件二:施工现场平面布置图2)临时用电:利用施工现场沿线10千伏高压线,根据本工程特点及用电量预测拟设变压器三台(1台315千伏安、1台250千伏安和1台200千伏安)。
选择部分区域设置两个临时变压器对施工现场供电,同时做好临时电线的支撑及保护。
3)临时用水:生活用水拟采用孙家坡村当地的自来水来满足要求,施工现场配备2台水车,供应施工现场用水。
4)临时用地:在化工桥西侧分驻地建立钢材料设备库房.(二)、施工方法1、施工准备1)施工前准备首先对导线、水准点进行复测,并将这些测量资料整理后,送交监理工程师核查。
挡墙开工前,测定中线,建立临时水准点。
在挖槽见底,灌筑砼基础前,及时校测挡墙中心线及预埋件的高程。
2)机械准备根据现有允许施工区域,拟投入主要人员20人,挖掘机1台,压路机6台,洒水车1台,吊车1辆,装载机1辆。

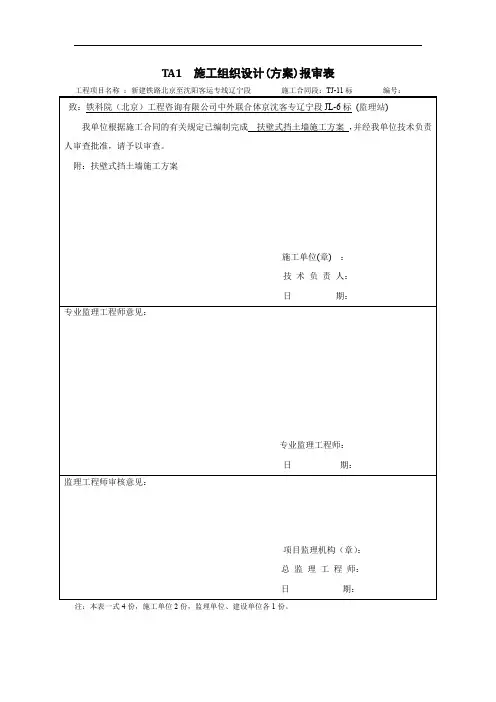

扶壁式挡土墙施工方案一、编制依据(1)改建铁路洛张电化洛阳枢纽配套改造工程施工图东北、北东直通线横断面设计图(2)现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料;(3)国家、铁道部现行的铁路客货共线技术标准、设计规范、施工技术指南及其验收标准。
(4)国家及地方关于安全生产和环境保护等方面的法律法规;(5)施工现场勘察获得的资料;(6)本公司所拥有的技术装备力量、机械设备、管理水平、工法及科技成果和多年积累的工程施工经验;(7)参考标准《铁路路基工程施工质量验收标准》TB 10414-2003 J285-2004 《铁路工程土工试验规程》TB 10102-2004 J338-2004《客货共线铁路路基工程施工技术指南》TZ 202-2008《铁路路基工程施工安全技术规程》TB 10302-2009 J945-2009 《铁路混凝土与砌体工程施工规范》TB10210-2001《铁路混凝土与砌体工程施工质量验收标准》TB10424-2003二、编制原则(1)坚持施工安全、工程质量、合理工期、投资效益、技术创新五位一体,精心组织,精心施工。
(2)坚持科学性、先进性、经济性、合理性与实用性相结合的原则。
(3)整体推进,均衡生产,确保总工期的原则。
(4)保证重点,突破难点,质量至上的原则。
(5)保持施工组织设计严肃性与动态控制相结合。
(6)强化组织指挥,加强管理,保工期、保质量、保安全。
(7)优化资源配置,实行动态管理。
(8)文明施工,保护环境。
三、编制范围按照设计要求在北东联络线NEDK6+714.155~NEDK6+966.1段路堤左侧设C40钢筋混凝土扶壁式挡土墙,墙高4.5~6.0m;按照设计要求在北东联络线NEDK6+714.155~NEDK6+990段路堤左侧设临时防护桩。
四、工程概况北东联络线NEDK6+714.155~NEDK6+990段路基属于高填方路基,为了路基的安全,在NEDK6+714.155~NEDK6+966.1段路堤左侧设C40钢筋混凝土扶壁式挡土墙,墙高4.5~6.0m;墙顶宽0.6m,墙胸、背坡垂直,墙体采用现浇,每10m一段;挡墙埋置深度不小于1.2m,基底换填灰土垫层厚0.5m。
扶壁式挡土墙施工方案开始在介绍扶壁式挡土墙施工方案之前,我们首先需要了解什么是扶壁式挡土墙。
扶壁式挡土墙是一种由墙面板、底梁和支撑结构(即扶壁)组成的轻型支挡结构。
它能够有效地承受土压力,保持土壤的稳定性,同时具有施工快速、成本较低的特点。
我们进入施工方案的核心部分。
一、工程概况本工程旨在通过建立扶壁式挡土墙,解决某地区因地形起伏较大而导致的土地利用问题。
该挡土墙设计高度为5米,长度为100米,采用C30混凝土浇筑,以满足结构强度和耐久性要求。
二、施工准备在正式施工前,需完成以下准备工作:1. 施工现场勘察,了解地质情况和周边环境。
2. 施工图纸和技术文件的准备,确保施工人员熟悉设计要求。
3. 施工设备的准备,包括混凝土搅拌站、输送泵、模板支撑系统等。
4. 材料的采购和检验,确保所有材料符合规范要求。
三、施工流程扶壁式挡土墙的施工流程主要包括以下几个步骤:1. 地基处理:根据地质报告进行地基处理,包括挖掘、夯实和平整地面,为挡土墙的建设打下坚实基础。
2. 底梁施工:按照设计要求,进行底梁的测量、定位和模板搭建。
之后进行钢筋绑扎和混凝土浇筑,确保底梁的稳固和承载力。
3. 墙面板安装:墙面板的预制应在工厂内完成,运输到现场后进行吊装和固定。
墙面板应垂直安装,并与底梁连接牢固。
4. 扶壁施工:扶壁是连接底梁和墙面板的关键部分,需要精确计算其尺寸和位置。
扶壁的施工同样需要进行模板搭建、钢筋绑扎和混凝土浇筑。
5. 回填土和排水设施安装:在挡土墙背后进行回填土工作,同时安装必要的排水设施,如排水管和渗水孔,以防止积水对挡土墙造成损害。
四、质量控制在整个施工过程中,必须严格执行质量控制措施,包括但不限于:1. 材料质量检验,确保所有使用的材料均达到设计标准。
2. 施工过程监控,对关键工序如模板搭建、钢筋绑扎和混凝土浇筑进行实时监督。
3. 完成每一阶段工作后,进行自检和互检,确保工程质量。
五、安全与环保施工过程中应严格遵守安全生产规定,采取有效措施防止安全事故的发生。
扶壁式挡土墙专项施工方案扶壁式挡土墙是一种常用的挡土结构,在市政工程和土木工程中被广泛应用。
它由挡土墙体、护面材料和排水系统等组成,用于抵抗和控制地质形态和水体对土地的侵蚀和侵入。
下面是一个扶壁式挡土墙专项施工方案,以便更好地了解该施工工艺。
1.施工准备1.1确定工程范围和设备位置:根据设计要求,确定挡土墙的长度和高度,以及相关的设备和材料堆放位置。
1.2检查施工现场:检查施工现场的土质和地质条件,确认是否需要采取地质勘探和处理。
1.3采购和配送材料:根据设计要求和施工计划,采购和配送挡土墙体、护面材料和排水系统所需的材料和设备。
2.地基处理2.1挖掘地基:根据设计要求,使用挖掘机等设备挖掘挡土墙的基坑。
2.2清理基坑:清理基坑内的杂物、泥浆和松散土壤,确保基坑底部的平整和清洁。
2.3增强地基:根据土壤的性质和荷载要求,采取相应的地基加固措施,如灌注桩和地基梁等。
3.挡土墙体施工3.1安装沉桩:根据设计要求,使用振动锤等工具将沉桩安装到基坑底部,确保桩身与土壤紧密接触。
3.2浇筑挡土墙体:在沉桩上连续浇筑或预制挡土墙体,保持墙体的整体性和稳定性。
3.3安装护面材料:在挡土墙体上安装护面材料,如混凝土护面板、钢板和砖石等,以保护墙体免受外部力的侵蚀。
4.排水系统施工4.1安装排水管道:根据设计要求,在挡土墙的底部和背面安装排水管道,确保墙体内的水分及时排出。
4.2建立表面排水系统:根据挡土墙的位置和地势条件,设置合理的表面排水系统,将降雨水导入排水管道。
4.3施工沟槽和渗流孔:在挡土墙的内部设置渗流孔和沟槽,以降低墙体内的水压,提高排水效果。
5.施工管理和验收5.1施工过程管理:在施工过程中,按照设计要求、工程规范和安全要求,对施工过程进行严格管理。
5.2质量检查和测试:对挡土墙体、护面材料和排水系统进行质量检查和测试,确保施工质量符合规范要求。
5.3完工验收:在挡土墙完成施工后,进行完工验收,并按照相关规定提供验收报告和相关资料。
扶壁式挡土墙施工方案扶壁式挡土墙是一种常见的土木工程结构,用于支撑土坡或挡土墙,以防止土坡的下滑和坍塌。
以下是一份扶壁式挡土墙施工方案,详细介绍了施工的步骤和注意事项。
施工步骤:1. 确定挡土墙的位置和尺寸,制定详细的施工计划。
2. 清理施工区域,确保施工区域平整,并清除任何障碍物。
3. 在挡土墙的基底位置挖掘基坑,基坑的深度和宽度应根据设计要求进行合理的计算。
4. 在基坑中铺设一层粗石子或碎石,作为基座。
5. 按照设计要求,搭建扶壁式挡土墙的支撑结构,包括扶壁、钢筋网和锚杆。
6. 将扶壁与基座连接,使用钢筋连接扶壁与支撑结构,并确保连接牢固。
7. 将钢筋网沿着挡土墙的轮廓拉紧,并使用钢丝或者钢夹将其固定在支撑结构上。
8. 安装锚杆,并将其固定在支撑结构的底部和后部,以加强挡土墙的稳定性。
9. 在钢筋网上开始铺设土石,逐层进行压实,确保挡土墙的稳固和坚固。
10. 定期检查挡土墙的施工质量,包括钢筋的连接牢固性和土石的压实程度。
注意事项:1. 在施工前要充分了解设计要求和规范,并按照指导进行施工。
2. 在施工过程中,要严格控制土石的厚度和压实程度,以确保挡土墙的稳定性。
3. 在安装扶壁和钢筋网时,要保持其与基座的紧密连接,并做好锚固工作,以提供足够的支撑力。
4. 在施工过程中,要及时处理好挡土墙周围的排水问题,确保不会因为积水而影响挡土墙的稳定性。
5. 施工中要注意安全,必要时采取防护措施,如搭建安全网和设置施工警示标志,以防止施工人员的意外伤害。
总结:通过以上的施工步骤和注意事项,可以保证扶壁式挡土墙施工质量的合格,确保土山或土坡的稳定和安全。
为了防止土壁下滑,坍塌等事故发生。
一、工程分部概况:沿线地质情况如下:(1)表层为0.4~3.7m人工填土层;(2)人工填土层下局部为新近沉积层(低液限粘土及粉土、高液限黏土、细粒土砂及粉土质砂),土的压缩性高,具有软土特征;(3)以下为第四纪沉积层,土质为中高压缩性。
沿线地下水位埋深一般在0.5~2.0m。
2、挡土墙工程概况本工程共存在7处挡土墙,挡土墙的形式为装配式钢筋混凝土挡土墙和浆砌块石挡土墙,装配式挡墙6条,编号为1# ,2# ,3# ,4# ,5# ,7# ;浆砌块石挡墙1条编号为6# 。
3、工程特点本段工程主要是与设计的闭合框架或桥台相接,结构形式上墙面板均为矩形,整体连接后呈阶梯状,墙顶按照设计高程需要成斜坡,在预制挡墙上现浇0---25cm混凝土,其上为现浇地袱及防撞栏连接,防撞护栏采用挂板进行遮挡和装饰。
在设计基础尺寸与基础处理厚度均与地基承载力有关,基础处理采用石灰粉煤灰稳定砂砾。
如该基础处理层以下的地基承载力不能满足设计要求时,将采用换土等其他的处理方式,达到设计要求。
二、工程分项施工方案(一)、施工组织:1、施工部署:1)本分项工程由项目部下属的专业施工队伍负责具体施工。
附件二:施工现场平面布置图2)临时用电:利用施工现场沿线10千伏高压线,根据本工程特点及用电量预测拟设变压器三台(1台315千伏安、1台250千伏安和1台200千伏安)。
选择部分区域设置两个临时变压器对施工现场供电,同时做好临时电线的支撑及保护。
3)临时用水:生活用水拟采用孙家坡村当地的自来水来满足要求,施工现场配备2台水车,供应施工现场用水。
4)临时用地:在化工桥西侧分驻地建立钢材料设备库房。
(二)、施工方法1、施工准备1)施工前准备首先对导线、水准点进行复测,并将这些测量资料整理后,送交监理工程师核查。
挡墙开工前,测定中线,建立临时水准点。
在挖槽见底,灌筑砼基础前,及时校测挡墙中心线及预埋件的高程。
2)机械准备根据现有允许施工区域,拟投入主要人员20人,挖掘机1台,压路机6台,洒水车1台,吊车1辆,装载机1辆。
附件三:机械设备准备情况一览表5)施工测量准备:(1)测量控制原则认真对业主提供的测量数据进行复测,若在复测中发现有超出容许范围的误差,重新进行复测,直至无误为止。
利用业主所提供的控制点和资料,在现况路面进行控制适当加密,在没有控制点的施工区,新做测量控制网,其所作测量控制网点的原则与加密点原则相同,均应满足设计要求。
(2)控制点检测与横断面复核开工前,对平面、高程控制网点进行复测验线。
利用全站仪对导线点进行检测,配合自动安平水准仪及双面尺进行测量,将检测结果,及时上报监理工程师审批。
(3)挡土墙施工测量测量人员应严格按照道路、桥梁施工中线、高程点控制挡墙的平面位置和纵断高程。
6)人员准备:附件四:人员配备一览表2、预制扶壁式挡土墙施工方法附件五:施工工艺流程图(1)开槽沟槽开挖前详细调查现况管线位置,物探人员测定管线高程并现场挖探坑,对现有管线做明显标记,开槽时遇有管线处必须人工开挖,施工中,遇到不明管线,及时妥善保护,并通知有关部门处理。
根据土质情况,当开挖深度小于4.0米时,开挖放坡坡度1:0.5,当开挖深度大于4.0米时,开挖放坡坡度为1:0.75,挖槽时机械挖至距槽底标高20cm 时用人工清底,不得超挖,严禁扰动槽底原状土。
(2)基础处理在设计基础尺寸与基础处理厚度均与地基承载力有关,基础处理的材料采用石灰粉煤灰稳定砂砾,。
如该基础处理层以下的地基承载力不能满足设计要求,应采取换土等其他的处理措施,使其达到设计要求,基础处理层以下的处理需要设计、监理及甲方共同确认后给出处理意见。
(3)挡墙基础钢筋成型①钢筋表面应洁净、不得有锈皮,油渍、油漆等污垢;②钢筋必须调直,调直后得钢筋表面不得有使钢筋截面减小得伤痕;③钢筋曲成型后,表面不得有裂纹、鳞落或断裂现象;④钢筋得品种、等级、规格、直径,各种尺寸经抽验均符合设计要求;⑤绑扎成型时,焊前不得有水锈、油渍;焊缝处不得有咬肉,裂纹、加渣,焊药皮应敲除干净。
⑥绑扎或焊接成型的网片或骨架必须稳固,杯槽处的钢筋在浇注混凝土时不得松动、变形。
(4)浇注挡墙基础混凝土①混凝土配比必须符合设计强度要求。
②混凝土要振捣密实,杯槽位置更应加强加细振捣,以防漏筋和出现蜂窝狗洞。
③预埋件按设计位置与基础钢筋焊接,以免振捣混凝土时发生变形和位移。
(5)挡墙板安装①挡墙板安装前必须符合设计要求,外观没有缺楞、掉角、裂缝,方可安装。
②测量人员弹上控制线,用经纬仪或子弹板控制墙板板面的垂直度,扶壁式墙面板就位后,即刻将墙板预埋件与基础预埋件焊牢后,同时封上三角灰。
③墙板间灌缝混凝土必须振捣密实,两侧夹板卡牢,不得漏浆,灰浆污染墙面。
④板缝用原浆勾缝,要密实、平顺、美观。
(6)浇注墙顶三角混凝土①测量人员按照设计的纵断高程严格控制模板高程。
②模板内侧压紧薄塑料条,严禁跑浆;③浇注前,将墙顶凿毛刷素浆,以利混凝土上下结合。
3、浆砌块石挡土墙施工方法①由测量人员严格按照图纸进行放线。
②沟槽采用人工挖槽,底层进行地基处理,基础采用木模支搭现浇混凝土基础。
③墙体砌筑采用分段砌筑,位置依图纸设置在基础变形缝位置,相邻砌筑高差不宜超过1.2m。
缝板安装应位置准确、牢固,缝板材料符合设计规定。
④墙体每天连续砌筑高度不宜超过1.2m,相邻挡土墙高差较大时先砌筑高墙段。
砌筑中板缝不得移位变形。
⑤在挡土墙高度大于50cm时,设泄水孔,距地面25cm,间距3-5m,采用PVC管,管径3cm;在泄水孔内侧用直径2-5cm砂砾,堆成30cm圆弧状,外包透水土工布。
⑥挡土墙每隔10-15m应设沉降缝,缝宽1cm,用油毡或木丝板填实,沉降缝填土侧一并设置20mm宽的乳化沥青和油毡防水层。
⑦挡土墙外露面留1-2cm勾缝,砌块及勾凹缝处采用水泥砂浆。
⑧挡土墙装饰砌块与普通砌块之间采用专用夹子连接,使之成为一体。
4、挡墙附属工程①沉降缝挡土墙基础分段长度不大于16m,在基础错台处或分段处应留沉降缝,基础沉降缝刷2—3道乳化沥青或贴2层油毡,填土一侧墙面应设三油两毡防水层。
②排水孔排水孔设置在两墙面板之间,间距2米,排水管采用30mm的镀锌钢管,漏出墙板外侧10mm,墙内侧20mm,3%的横坡。
孔口进水处采用直径2.5---7cm 的砾石堆料,堆料直径不小于50mm5、挡墙检验的允许偏差:现浇挡墙基础允许偏差表:挡墙板安装允许偏差表:浆砌块石挡土墙允许偏差:1、质量目标1)本工程总体质量目标,保市优工程,争创国优。
2)工序、分部、单位工程质量合格率100%。
3)工程质量达到合格等级。
2.质量保证体系:⑴认真贯彻质量方针和目标,搞好质量管理的基础工作,保证质量体系的有效运行,制定项目经理、总工、质控员、安全员、施工员、技术员、材料员及操作人员的岗位责任制。
⑵项目部根据质量目标,编制创优活动计划,职责落实到人。
有目的、有计划的开展创优活动,同时制定奖罚办法,调动各级人员的积极性,从而使质量目标得以实现。
⑶施工中执行持证上岗制度,从项目经理、项目总工、质控人员、测量、试验人员、施工操作人员均持证上岗。
⑷项目部设置具有临时资质的试验室,负责工程试验检测工作。
对重要轴线、水准点进行重点复核检验,同时对各种进场材料进行复试及材料检验工作。
3.技术保证⑴严格执行施工规范和质量评定标准,实施质量目标管理,使质量目标层层分解,落实到岗位和个人。
⑵严格执行图纸会审和技术交底制度,施工人员严格按有效的图纸、设计文件、技术交底及有关规范标准和操作规程施工。
认真执行隐检、预检制度,加强“三检”制度的落实,未按规定进行检验的工序,不许转入下道工序。
⑶坚决执行原材的进货验证和检验制度,做到不合格的材料不准进场,未经检验合格的材料不准使用。
保证各种测量、试验、计量等器具的精度符合施工生产的需要。
⑷测量:导线控制测量、水准控制测量,严格按照规范要求使用其规定的仪器设备,所测成果必须在规范误差内,如有超限必须重测。
现场交接桩时,均需有交接桩记录,记录必须内容完整、签字齐全;实测前作好与相邻标段内控制点的联测工作,确保测量控制点的相互衔接;原始数据必须标明日期、施测人、校核人;所有测量结果必须经专人复核后,方可用于指导施工;所有测量仪器必须达到其标准精度,并在年检期内;有效的保护一切基准点和其他相关标志,直至工程竣工验收结束为止。
4.质量保证措施各项工程必须严格按设计文件、公路工程施工技术规范进行操作施工,杜绝一切质量事故的发生。
主要从以下几个方面进行控制:技术交底实行分级制和层层负责,各有重点的原则,并有详细的交底记录。
各级技术人员都要力求做到齐全、交深、交透。
设计文件审查。
主要审查各部位的标高、尺寸、工程数量及各墩台的里程是否正确,是否有错误或遗漏。
测量工作要认真负责,严格控制各层位的高程,慎重准确,严格执行测量复核制度。
建立完善的质保体系。
由总质检工程师、质检工程师、测量组、试验室、施工班组、工程部,对工程严格控制,工程质量严格执行“三检”制度。
全面贯彻质量管理标准,增强职工质量意识,提高工程质量。
主要技术保证措施:依据设计搞好测量,对现场作业进行细部技术交底。
保证施工进度需要。
提高技术工作质量,认真执行复核制度,控制工程质量,杜绝返工。
制定实施性施工组织设计,采用网络控制制度,及时合理地调配劳动力、机械设备组织施工生产,最大限度地发挥人员及机械的能力,以提高工作效率,缩短单项工程施工周期,加快进度。
附件六:质量保证体系框图四、文明安全施工环境保护措施。
1、文明施工环境保护措施1)工作目标:现场各项管理达标;施工现场场界噪声、固体废弃物、粉尘、污水排放符合标准要求,无严重污染扰民(无投诉、无媒体曝光及受罚);现场堆放的易飞扬材料100%苫盖或固化处理;最大限度节约水电能源。
文明施工环境保护执行标准:严格执行北京市建设工程施工现场场容卫生、环境保护标准和国家、北京市相关法规要求。
始终把文明施工环境保护列为主要工作内容之一,加强现场管理,做好文明施工环境保护各项工作。
2)文明施工措施(1)为全面加强施工现场管理,提高文明施工和综合管理水平,树立北京路桥良好的企业形象,做好现场的文明施工和环境保护的宣传工作,营造良好的施工氛围。
在项目部文明安全施工领导小组的领导下,结合本工程特点和实际情况,明确职责分工,认真落实项目管理处、总监办及项目部有关文明施工环境保护各项规章制度。
(2)在施工前,组织对作业人员进行文明行为教育,提高作业人员的文明施工意识。
(3)在施工过程中,与当地政府、居民搞好关系,共建文明施工窗口。
(4)施工现场规划布置合理美观,做到场地清洁、道路平顺、排水通畅、标志醒目。
(5)对施工区域实行围挡作业,现场围挡做到牢固、严密、美观、整洁。
