娄星区青龙桥危桥改造工程项目编号:2015-025施工组织设计编制单位:省新化公路桥梁建设时间:二O一五年十一月二十日施工组织设计目录第一章总体概述:施工组织总体设想、方案针对性及施工段划分第二章施工现场平面布置和临时设施、临时道路布置第三章施工进度计划和各阶段进度的保证措施第四章各分部分项工程的完整施工方案及质量保证措施第五章安全文明施工及环境保护措施第六章项目管理班子的人员配备、素质及管理经验第七章劳动力、机械设备和材料投入计划第八章关键施工技术、工艺及工程项目实施的重点、难点和解决方案第九章冬雨季施工、已有设施、管线的加固、保护等施工措施第十章新技术、新产品、新工艺、新材料的应用附表:附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表附表七施工单人员情况一览表附表八拟委任的项目经理资历表附表九拟委任的项目总工资历表第一章总体概述:施工组织总体设想、方案针对性及施工段划分第一节工程概况一、工程项目名称、位置、工程概况1、项目名称:娄星区青龙桥危桥改造工程。
2、位置:娄星区大埠桥。
3、工程概况:本工程为娄星区青龙桥危桥改造工程,桥梁主桥为2-20m预应力混凝土简支空心板,全桥均位于直线上,无超高及加宽,技术标准如下:1)设计荷栽:公路-Ⅱ2)桥面宽、长:7.5m=净-6.5m(行车道)+2*0.5M(防撞栏杆)全长46.5M3)地震设防烈度;VI度4)桥下净空:2.41M,满足排涝要求5)右交角:90度二、结构形式1、上部构造:(1)2*20M米空心板,横向布置5片,共10片。
(2)支座采用圆板式橡胶支座。
(3)桥面在桥台处设两道E-40弹性伸缩缝。
桥面铺装15㎝厚C40商品砼。
2、下部构造:墩、台皆为钻孔灌注桩基础,桥台后接块石挡墙。
第二节施工组织总体设想一、工程质量本工程我公司将按质量体系标准的要求进行施工管理,提高精品意识,争创精品艺术工程。

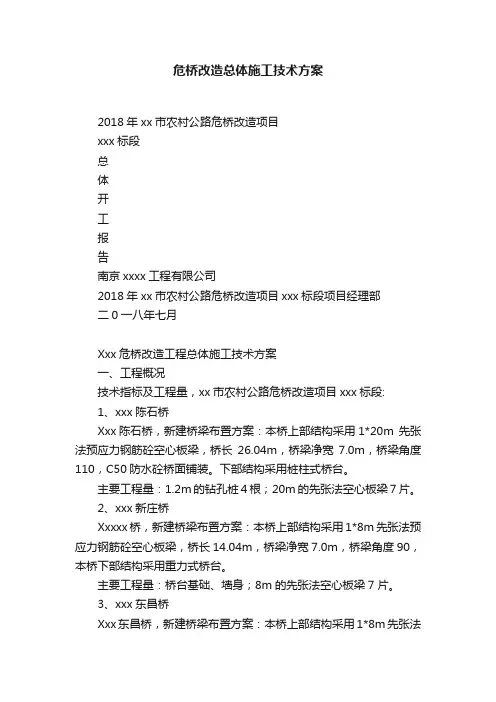

危桥改造总体施工技术方案2018年xx市农村公路危桥改造项目xxx标段总体开工报告南京xxxx工程有限公司2018年xx市农村公路危桥改造项目xxx标段项目经理部二0一八年七月Xxx危桥改造工程总体施工技术方案一、工程概况技术指标及工程量,xx市农村公路危桥改造项目xxx标段:1、xxx陈石桥Xxx陈石桥,新建桥梁布置方案:本桥上部结构采用1*20m 先张法预应力钢筋砼空心板梁,桥长26.04m,桥梁净宽7.0m,桥梁角度110,C50防水砼桥面铺装。
下部结构采用桩柱式桥台。
主要工程量:1.2m的钻孔桩4根;20m的先张法空心板梁7片。
2、xxx新庄桥Xxxxx桥,新建桥梁布置方案:本桥上部结构采用1*8m先张法预应力钢筋砼空心板梁,桥长14.04m,桥梁净宽7.0m,桥梁角度90,本桥下部结构采用重力式桥台。
主要工程量:桥台基础、墙身;8m的先张法空心板梁7片。
3、xxx东昌桥Xxx东昌桥,新建桥梁布置方案:本桥上部结构采用1*8m先张法预应力钢筋砼空心板梁,桥长20.04m,桥梁净宽7.0m,桥梁角度90,本桥下部结构采用重力式桥台。
主要工程量:桥台基础、墙身;8m的先张法空心板梁7片。
4、xxx皇年桥Xxx皇年桥,重建桥梁布置方案:本桥上部结构采用1*13m先张法预应力钢筋砼空心板梁,桥长18.44m,桥梁净宽8.0m,桥梁角度120,C50防水砼桥面铺装。
下部结构采用桩柱式桥台。
主要工程量:1.2m的钻孔桩4根;13m的先张法空心板梁8片。
5、xxx南分干渠桥Xxx南分干渠桥,重建桥梁布置方案:本桥上部结构采用1*6m钢筋砼实心板梁,桥长9.24m,桥梁净宽7.0m,桥梁角度120,C50防水砼桥面铺装。
下部结构采用桩柱式桥台。
主要工程量:1.0m的钻孔桩4根;6m的实心板梁8片。
6、xxx友谊桥xxx友谊桥,重建桥梁布置方案:本桥上部结构采用1*13m先张法预应力钢筋砼空心板梁,桥长17.08m,桥梁净宽7.0m,桥梁角度90,C50防水砼桥面铺装。
危桥改造施工方案1. 引言随着建筑的使用寿命增长,一些桥梁也会逐渐进入老化和危险状态。
为了保证交通安全和桥梁的稳定性,危桥改造成为一个紧迫的任务。
本文档旨在提供一个危桥改造的施工方案,以确保桥梁的稳定性和安全性。
2. 项目概述本项目的目标是对位于X地的X桥进行改造。
该桥梁由于年久失修和结构问题,已经被列为危桥,并急需进行改造。
改造项目将主要包括以下工作:•结构评估和检查•基础加固和修复•钢桥梁部分的焊接和更换•马路铺设和道路标志的更新3. 结构评估和检查在进行任何改造工作之前,对桥梁的结构进行全面评估和检查是非常重要的。
在此过程中,需要进行以下工作:•桥梁的静态和动态负荷测试•确定主要结构元素的破坏程度•检查桥梁的支撑系统•测量桥梁的净距和挠度•制定改造方案的基础数据收集4. 基础加固和修复根据结构评估和检查的结果,确定需要进行基础加固和修复的地点和方法。
以下是可能需要执行的基础加固和修复工作:•环境保护措施,如清理和修复河道环境•受损基础的修补和加固•增加桥墩净距和底板的加固•修复细小裂缝和渗漏问题5. 钢桥梁部分的焊接和更换钢桥梁部分的焊接和更换是危桥改造中的关键步骤。
在施工过程中,需要做以下工作:•拆除受损的钢桥梁部分•制造和焊接新的钢桥梁部分•将新桥梁部分安装在桥梁上•进行滚道和支撑的检查和调整6. 马路铺设和道路标志的更新改造项目的最后阶段是对马路进行铺设和道路标志的更新。
以下是需要做的工作:•清理和平整马路表面•铺设新的马路材料•更新道路标志和交通信号灯•制定暂时的交通管制措施7. 安全措施在整个施工过程中,安全措施是至关重要的。
以下是应采取的一些安全措施:•指定专门的施工区域,并禁止无关人员进入•提供合适的安全设备和工具•培训施工人员,并执行必要的工地安全操作指南•建立紧急事件应对计划,随时应对突发事件8. 资源和进度在进行危桥改造时,需要合理规划资源和进度。
以下是需要考虑的一些因素:•人力资源:包括工程师、技术人员和施工工人•材料和设备:如钢材、焊接机和铺路材料•时间安排:确保改造工作可以按时完成,并尽量减少对交通的影响9. 结论本文档提供了一个危桥改造的施工方案,详细描述了各个项目的工作内容和要求。
危桥改造施工方案项目背景危桥改造作为交通基础设施建设的重要环节,旨在提高桥梁的承载能力和使用寿命,提升交通运输的安全性和效益。
本文档旨在介绍一种危桥改造施工方案,以确保施工的顺利进行。
项目目标本项目的主要目标是对危桥进行改造,使其能够承载更大的荷载,提高交通的通行能力。
具体项目目标包括:1.提高桥梁的承载能力,使其满足预期的设计标准;2.增强桥梁的结构稳定性和耐久性,延长使用寿命;3.优化桥梁的结构形式,提高通行效率;4.提高施工过程的安全性和效率;5.减少对交通的影响,确保施工期间的通行畅顺。
施工方案在确定危桥改造的施工方案时,需要充分考虑桥梁的类型、情况和周围环境。
以下是一个典型的危桥改造施工方案的步骤:1. 项目准备在项目开始之前,需要进行详细的项目准备工作。
包括但不限于:•初步调查和评估:了解危桥的实际情况,包括结构、承载能力、使用状况等。
•施工方案设计:根据调查结果,制定详细的施工方案,包括改造方法、技术要求和施工顺序等。
•施工资源准备:准备所需的人力、物资和设备,确保项目能够按计划进行。
2. 施工准备在具体施工前,需要进行详细的施工准备工作。
包括但不限于:•施工设备及材料准备:准备所需的施工设备和材料,确保能够顺利进行施工。
•施工人员组织:安排合适的施工人员,包括工程师、技术人员和操作人员等。
•工地搭建:搭建必要的施工工地,包括临时办公室、工棚、安全防护设施等。
3. 施工实施在施工实施阶段,按照事先确定的施工方案进行具体操作。
包括但不限于:•拆除旧桥:根据设计要求,拆除旧有的桥梁结构,清理现场垃圾。
•基础处理:对桥梁的基础进行处理,包括加固、修复或重新建造等。
•主体结构施工:根据设计方案,进行桥梁的主体结构施工,包括梁、墩、台等。
•防护设施安装:安装桥梁的防护设施,包括护栏、标志牌等。
•桥面铺装:进行桥面铺装,确保车辆的平稳通行。
4. 完工验收项目完成后,进行详细的完工验收,确保施工质量和安全。
专业资料娄星区青龙桥危桥改造工程项目编号: 2015-025施工组织设计编制单位:湖南省新化公路桥梁建设有限企业时间:二 O一五年十一月二十天施工组织设计目录第一章整体归纳:施工组织整体设想、方案针对性及施工段划分第二章施工现场平面部署和临时设施、临时道路部署第三章施工进度计划和各阶段进度的保证措施第四章各分部分项工程的完满施工方案及质量保证措施第五章安全文明施工及环境保护措施第六章项目管理班子的人员装备、素质及管理经验第七章劳动力、机械设施和资料投入计划第八章重点施工技术、工艺及工程项目推行的重点、难点和解决方案第九章冬雨季施工、已有设施、管线的加固、保护等施工措施第十章新技术、新产品、新工艺、新资料的应用附表:附表一拟投入本工程的主要施工设施表附表二拟装备本工程的试验和检测仪器设施表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表附表七施工单人员情况一览表附表八拟委任的项目经理资历表附表九拟委任的项目总薪水历表第一章整体归纳:施工组织整体设想、方案针对性及施工段划分第一节工程大要一、工程项目名称、地址、工程大要1、项目名称:娄星区青龙桥危桥改造工程。
2、地址:娄星区大埠桥。
3、工程大要:本工程为娄星区青龙桥危桥改造工程,桥梁主桥为 2-20m 预应力混凝土简支空心板,全桥均位于直线上,无超高及加宽,技术标准以下:1)设计荷栽:公路 - Ⅱ2)桥面宽、长:7.5m=净-6.5m( 行车道(防撞栏杆)全长3)地震设防烈度; VI 度4)桥下净空:,满足排涝要求5)右交角: 90 度二、构造形式1、上部构造:(1)2*20M米空心板,横向部署 5 片,共 10 片。
(2)支座采用圆板式橡胶支座。
(3)桥面在桥台处设两道 E-40 弹性伸缩缝。
桥面铺装 15 ㎝厚 C40商品砼。
2、下部构造:墩、台皆为钻孔灌注桩基础,桥台后接块石挡墙。
第二节施工组织整体设想一、工程质量本工程我企业将按质量系统标准的要求进行施工管理,提升优选意识,争创优选艺术工程。
娄星区青龙桥危桥改造工程项目编号:2015-025编制单位:省新化公路桥梁建设有限公司时间:二O 一五年十一月二十日施工组织设计目录第一章总体概述:施工组织总体设想、案针对性及施工段划分第二章施工现场平面布置和临时设施、临时道路布置第三章施工进度计划和各阶段进度的保证措施第四章各分部分项工程的完整施工案及质量保证措施第五章安全文明施工及环境保护措施第六章项目管理班子的人员配备、素质及管理经验第七章劳动力、机械设备和材料投入计划第八章关键施工技术、工艺及工程项目实施的重点、难点和解决案第九章冬雨季施工、已有设施、管线的加固、保护等施工措施第十章新技术、新产品、新工艺、新材料的应用附表:附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表附表七施工单人员情况一览表附表八拟委任的项目经理资历表附表九拟委任的项目总工资历表第一章总体概述:施工组织总体设想、案针对性及施工段划分第一节工程概况一、工程项目名称、位置、工程概况1、项目名称:娄星区青龙桥危桥改造工程。
2 、位置:娄星区大埠桥。
3、工程概况:本工程为娄星区青龙桥危桥改造工程,桥梁主桥为2-20m 预应力混凝土简支空心板,全桥均位于直线上,无超高及加宽,技术标准如下:1)设计荷栽:公路- Ⅱ2)桥面宽、长:7.5m=净-6.5m(行车道)+2*0.5M(防撞栏杆)全长46.5M3)地震设防烈度;VI 度4)桥下净空:2.41M,满足排涝要求5)右交角:90 度二、结构形式1、上部构造:(1)2*20M米空心板,横向布置5 片,共10片。
(2)支座采用圆板式橡胶支座。
(3)桥面在桥台处设两道E-40 弹性伸缩缝。
桥面铺装15 ㎝厚C40 商品砼。
2、下部构造:墩、台皆为钻灌注桩基础,桥台后接块挡墙。
第二节施工组织总体设想一、工程质量本工程我公司将按质量体系标准的要求进行施工管理,提高精品意识,争创精品艺术工程。
危桥改造工程施工设计方案1. 引言危桥改造工程是指对现有危旧桥梁进行改造和加固,提高桥梁的承载能力和运行安全性的一项工程。
本文档旨在提供危桥改造工程施工设计方案,以确保施工过程中的安全性、稳定性和高效性。
2. 设计原则危桥改造工程施工设计应遵循以下原则:•安全性原则:确保施工过程和改造后的桥梁在使用中的安全性。
•稳定性原则:保证施工和改造后桥梁的结构稳定和可靠性。
•经济性原则:优化设计和施工方案,降低成本和资源消耗。
•环保性原则:减少对环境的影响,保护生态环境。
•高效性原则:提高施工效率,缩短工期。
3. 工程概述本次危桥改造工程施工设计的桥梁位于XX市XX路XX段,总长XXX米,桥梁类型为梁式桥。
改造工程需要包括桥面铺设、梁体加固和支座更换等工作。
4. 施工步骤本文档将详细介绍危桥改造工程的施工步骤,包括桥面铺设、梁体加固和支座更换等工作。
4.1 桥面铺设桥面铺设工作是危桥改造的重要一步,需要保证桥面的平整度和耐久性。
具体步骤如下:1.清理原有桥面的破损部分,并进行平整化处理。
2.铺设防水层和防滑层,确保桥面的防水效果和行车安全性。
3.将新的桥面铺设材料进行拼接,确保桥面的整体性。
4.2 梁体加固梁体加固是危桥改造工程的核心部分,旨在提高桥梁的承载能力和结构稳定性。
具体步骤如下:1.对梁体进行检测,判断其结构的损伤程度和加固的方式。
2.根据检测结果,选择合适的加固材料和技术,进行局部或整体加固。
3.加固材料通常包括钢筋混凝土、纤维增强复合材料等。
4.加固过程需要进行质量监督和验收,确保加固效果符合设计要求。
4.3 支座更换支座是桥梁的重要组成部分,直接影响桥梁的承载能力和稳定性。
支座更换工作需要谨慎进行,以确保桥梁的正常运行。
具体步骤如下:1.检测原有支座的状况和承载能力,判断是否需要更换。
2.根据检测结果,选择合适的支座材料和技术,进行更换。
3.更换过程需要注意支座的调整和对接,确保支座的稳定性和承载能力。
市2014年公路危桥改造工程施工组织设计编制人:审核人:第一章总体施工组织布置及规划一、工程概况xxxxx工程〔桥梁编码Y243611002L0010〕位于大荆街道起点接西路,终点接东路〔在建〕,跨越大荆川河,属于乡道(Y243611002)上一座重要桥梁。
该桥上部构造为现浇整体式空心板,下部为重力式墩台,实测桥梁全长58m,全宽6.5m〔净4.5+2X1m〕。
设计荷载等级:汽-20,挂-100,设计洪水频率:1/50。
二、设计依据1、加固设计标准及规〔1〕技术指标设计荷载等级:汽-20、挂-100〔维持原桥设计荷载等级〕;加固后的桥面宽度:1.0m人行道+4.5m行车道+1.0m人行道,全宽6.5〔2〕设计规和依据中华人民国行业标准?公路桥涵设计通用规?JTG D60-2004;中华人民国行业标准?公路钢筋混凝土及预应力混凝土桥涵设计规?JTGD62-2004;中华人民国行业标准?公路桥涵地基及根底设计规?JTG D63-2007;中华人民国行业标准?公路桥修养护规?JTG H11-2004;中华人民国行业推存性标准?公路桥涵施工技术规?JTG/ TF50-2011;中华人民国行业推存性标准?公路桥梁加固施工技术规?JTG/ TJ23-2008;中华人民国行业标准?公路桥涵设计规?JTGD61-2005;中华人民国行业推存性标准?公路桥梁加固设计规?JTG/T J22-2008三、加固主要材料(1)混凝土:桥面铺装C40防水混凝土人行道C30混凝土(2)钢筋普通钢筋:采用热轧HPB235、HRB335钢筋,钢筋应符合?钢筋混凝土用钢第二局部:热轧带肋钢筋?〔GB1499.2-2007〕和?钢筋混凝土用钢第一局部:热轧光圆钢筋?〔GB1499.1-2008〕的规定。
〔3〕改性环氧:砂浆全桥裂缝部位修补。
(4)水泥砂浆:主梁第一跨空心板处压浆,空心板蜂窝麻面处理,桥墩根底外露局部处理。
〔5〕M7.5砌MU30片石:河床铺砌,拦水坝。

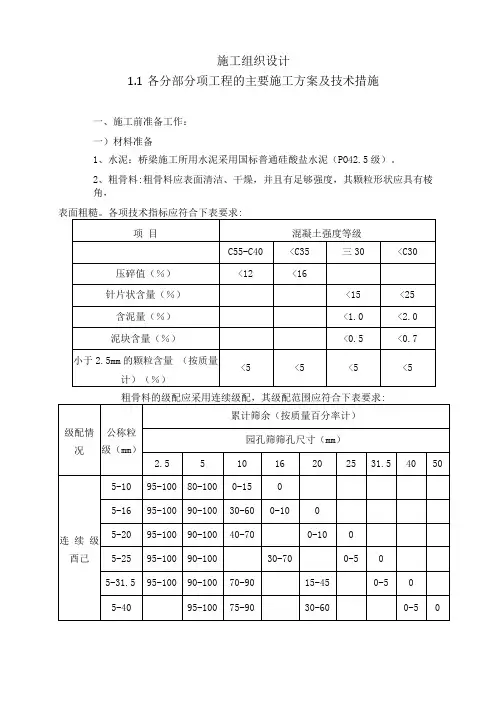

施工组织设计1.1各分部分项工程的主要施工方案及技术措施一、施工前准备工作:一)材料准备1、水泥:桥梁施工所用水泥采用国标普通硅酸盐水泥(PO42.5级)。
2、粗骨料:粗骨料应表面清洁、干燥,并且有足够强度,其颗粒形状应具有棱角,表面粗糙。
各项技术指标应符合下表要求:粗骨料的级配应采用连续级配,其级配范围应符合下表要求:粗骨料中有害物质含量应满足下表要求:3、细骨料:应采用级配良好、质地坚硬、颗粒洁净、粒径小于5mm 的河砂,尽4、水:采用洁净饮用水。
5、钢材:钢材应符合图纸及《钢筋混凝土用热轧带肋钢筋》(GB1499-1998)和《钢 筋混凝土用热轧光圆钢筋》(GB13013-91)的要求,所用的钢筋应顺直,不得有裂缝、 断伤、刻痕,表面油污和颗粒状或片状锈蚀应清除。
采用马钢。
6、外加剂:所用的外加剂,必须经过有关部门检验并附有检验合格证明的产品, 其安徽省安居建筑安装有限公司可能采用中粗砂,砂的级配应符合下表中任何一个级配区所规定的级配范围:质量应符合现行《混凝土外加剂》(GB 8076)的规定,使用前应复验其效果,使用时应符合产品说明及本规范关于混凝土配合比、拌制、浇筑等各项规定以及外加剂标准中的有关规定。
二)、施工准备:1、各种原材料按合同、规范要求进行选定,试验合格后报监理审核批准后方可选购、进场。
2、选择具有资质的检测单位预做设计要求的砼配合匕建立工地试验室,配备一定数量试验工程师,按《公路工程水泥混凝土试验规程》(JTJ053—94)规定的方法进行混凝土配合比设计。
并经监理工程师审批后方可使用。
3、组织技术交底,包括施工图审核、施工规范要求、质量标准、施工要点、安全和环保措施等。
技术交底的对象包括:工程技术人员、管理人员、施工人员、机械操作手及专(兼)职安全员、环保人员等。
4、做好拆除老桥的各项准备工作,专项安全施工方案,确保安全生产。
三)桩基施工工艺1技术准备1.1认真熟悉现场的工程地质和水文地质资料1.2进行测量基准交底、复测及验收工作。
