土方开挖 机械破除桩头施工方案
- 格式:docx
- 大小:27.39 KB
- 文档页数:15
CFG桩基桩间土开挖、截桩头及褥垫层、砼垫层施工方案编制:审核:批准:******集团有限公司二〇一四年五月十二日1. 编制依据 (2)2. 工程概况 (2)3.施工准备 (2)4.主要施工方法 (3)5.质量标准及保证措施 (8)6.注意事项 (9)7.主要施工机械及器具计划 (9)8.主人员配置 (10)9.安全措施 (11)10.环境保护文明措施 (12)11.施工中出现的特殊情况及处理方法 (12)附:施工进度计划表1. 编制依据1.1 化学工业部第六设计院设计的新能能源甲醇技改项目成品罐区《成品罐区CFG桩位布置图》《岩土工程勘察报告》1.2《建筑工程施工质量验收统一标准》(GB50300-2001);《建筑地基基础工程施工质量验收规范》(GB50202-2009);《建筑地基基础设计规范》(GB50007-2011);《建筑地基处理技术规范》(JGJ79-2012);《建筑桩基技术规范》(JGJ94—2008);《施工现场临时用电安全规范》(JGJ46—2005);《砼结构工程施工质量验收规范》(GB50204-2010)。
1.3 类似工程的施工经验。
2. 工程概况本工程为甲醇装置节能技改项目的重点工程,基础结构形式:钢筋混凝土;罐区:1个2万吨成品罐;复合地基承载力特征值要求≥280KPa;根据场地详勘地质报告,该工程设计院采用CFG桩进行该地基处理。
其中CFG桩共计663根,桩间纵横间距1.2m-2m,CFG桩径为A=400mm,桩顶设计标高为-2.000m,桩端进入勘察报告揭示的第④层粉细砂不小于1.0m,且有效桩长不小于10m。
经CFG桩处理后的复合地基承载力特征值≧280KPa。
基底铺压300mm厚级配砂石褥垫层,沿环墙基础外边沿外放500mm。
工作内容包括桩间土开挖和桩头的破除、运输,CFG 桩基垫褥及砼垫层的施工。
本项目由**科技有限责任公司设计,**集团有限公司负责施工。
桩头破除施工方案3.1.2设备准备。
33.1.3材料准备。
33.2施工流程。
43.2.1破桩前准备。
43.2.2破桩施工。
43.2.3清理工作。
5四、破桩施工方案的技术要求。
54.1破桩施工的技术要求。
54.2施工现场的安全要求。
6五、破桩施工的质量控制。
65.1破桩施工的质量控制目标。
65.2破桩施工的质量控制措施。
7六、破桩施工的安全控制。
76.1破桩施工的安全控制目标。
76.2破桩施工的安全控制措施。
8七、破桩施工的环境保护措施。
87.1破桩施工的环境保护目标。
87.2破桩施工的环境保护措施。
9破桩施工方案一、编制依据本破桩施工方案编制依据《建筑施工项目安全生产许可证申请表》、《建筑施工项目安全生产许可证》、《建筑施工项目施工组织设计》等相关法律法规和标准。
二、工程概况2.1工程简介本工程为某建筑工地的桩基础工程,共涉及破除20根桩头。
2.2破桩施工简介本工程采用机械破桩的方式进行施工,具体施工方案如下。
三、破桩施工总体安排3.1施工准备3.1.1测量准备在施工前,需要进行桩头位置的测量,以确定破桩的具体位置。
3.1.2设备准备施工所需设备包括破桩机、起重机、挖掘机等。
3.1.3材料准备施工所需材料包括破桩钢筋、破桩器等。
3.2施工流程3.2.1破桩前准备在进行破桩前,需要将桩头周围的土方进行清理,以便后续的破桩施工。
3.2.2破桩施工采用破桩机进行破桩,具体操作流程为:将破桩机的破桩器放置在桩头上方,然后将破桩器下降至桩头处,进行破桩操作。
3.2.3清理工作破桩完成后,需要进行清理工作,包括清理破桩机、清理破桩现场等。
四、破桩施工方案的技术要求4.1破桩施工的技术要求破桩施工需要保证破桩的准确位置和破桩的质量,同时还需要保证施工现场的安全。
4.2施工现场的安全要求施工现场需要设立安全警示标志,并配备专业的安全人员进行安全监管。
五、破桩施工的质量控制5.1破桩施工的质量控制目标破桩施工的质量控制目标是保证破桩的准确位置和破桩的质量。
桩基工程桩间土石方开挖机械破除桩头施工方案
一、施工方法和工具选择
1.施工方法:采用挖掘机和液压破碎锤进行开挖和破碎作业。
2.工具选择:挖掘机种类根据施工场地条件和土壤情况选择,液压破碎锤选择适合桩头破碎的型号。
二、工艺流程
1.准备工作:到场后,先进行现场踏勘,确定施工难度和施工方案。
然后将挖掘机和液压破碎锤安置到施工位置。
2.桩间土石方开挖:
(1)挖掘机操作员根据设计要求调整挖掘机挖掘深度和桩间土方开挖宽度。
(2)挖掘机进行桩间土方开挖,将开挖的土方堆放到指定地点。
3.桩头破碎:
(1)挖掘机操作员根据设计要求和桩的直径选择适当的液压破碎锤型号,并安装在挖掘机上。
(2)挖掘机慢慢移动到目标桩即将开始破碎的位置,然后将破碎锤调整到合适的高度和角度开始破碎。
(3)挖掘机操作员根据现场情况,以适当的角度和施展力控制破碎锤的破碎和撤出步骤,确保桩头完全破碎。
4.检查和清理:
(1)破碎完成后,进行检查,确保桩头完全破碎和清理完毕。
(2)及时清理破碎碎石和残骸,避免对施工造成影响。
三、施工注意事项
1.施工人员需要穿戴个人防护用品,如安全帽、安全鞋等。
2.挖掘机和液压破碎锤的操作人员需要熟悉设备的使用方法和安全操作规程。
3.在破碎过程中,需要根据现场情况调整破碎锤的角度和力度,避免对周边环境和设备造成损坏。
4.施工完毕后,需要对施工现场进行清理,保持施工区域清洁整齐。
5.施工过程中需要严格遵守工程质量标准和安全操作规程,确保施工质量和施工人员的安全。
以上是桩基工程桩间土石方开挖、机械破除桩头施工方案,希望能对您有所帮助。

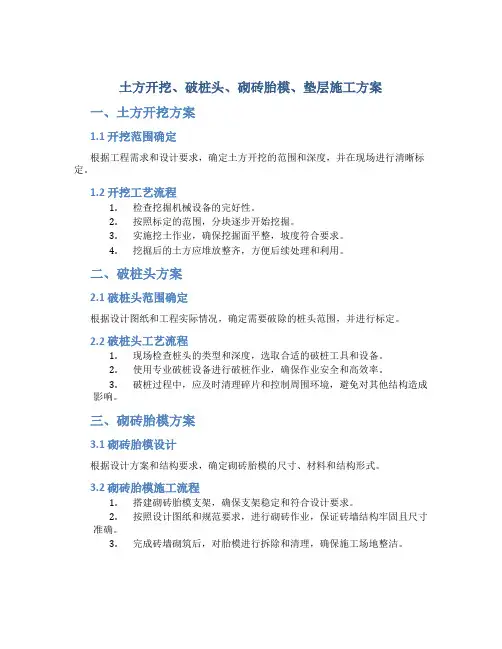

土方开挖、破桩头、砌砖胎模、垫层施工方案一、土方开挖方案1.1 开挖范围确定根据工程需求和设计要求,确定土方开挖的范围和深度,并在现场进行清晰标定。
1.2 开挖工艺流程1.检查挖掘机械设备的完好性。
2.按照标定的范围,分块逐步开始挖掘。
3.实施挖土作业,确保挖掘面平整,坡度符合要求。
4.挖掘后的土方应堆放整齐,方便后续处理和利用。
二、破桩头方案2.1 破桩头范围确定根据设计图纸和工程实际情况,确定需要破除的桩头范围,并进行标定。
2.2 破桩头工艺流程1.现场检查桩头的类型和深度,选取合适的破桩工具和设备。
2.使用专业破桩设备进行破桩作业,确保作业安全和高效率。
3.破桩过程中,应及时清理碎片和控制周围环境,避免对其他结构造成影响。
三、砌砖胎模方案3.1 砌砖胎模设计根据设计方案和结构要求,确定砌砖胎模的尺寸、材料和结构形式。
3.2 砌砖胎模施工流程1.搭建砌砖胎模支架,确保支架稳定和符合设计要求。
2.按照设计图纸和规范要求,进行砌砖作业,保证砖墙结构牢固且尺寸准确。
3.完成砖墙砌筑后,对胎模进行拆除和清理,确保施工场地整洁。
四、垫层施工方案4.1 垫层材料选择根据工程要求和地基土质特点,选择合适的垫层材料,如砂土、碎石等。
4.2 垫层施工流程1.将选定的垫层材料按照设计要求进行铺设,确保垫层厚度均匀。
2.对垫层进行压实处理,提高地基承载能力和稳定性。
3.积极监测垫层施工质量,确保施工效果符合设计标准。
以上是土方开挖、破桩头、砌砖胎模、垫层施工方案的详细内容,希望能为工程施工提供参考和指导。
破除桩头施工方案 (2)
引言
在工程施工中,桩头处理是一个极为重要的环节,如何高效地破除桩头成为施工中的难点之一。
本文将介绍一种破除桩头的施工方案,旨在提高施工效率、降低成本,为工程建设提供参考。
破除桩头施工方案
1. 施工准备
在进行桩头处理之前,首先需要做好施工准备工作。
包括调查桩头的材质、尺寸、深度等情况,确定施工方案并准备所需的设备和工具。
2. 方案设计
根据桩头的具体情况,制定合理的破除方案。
可以采用直接破除、切割破除、挖掘破除等方式,根据桩头的硬度和深度选择合适的破除工艺。
3. 设备选择
根据破除方案选择适当的设备,比如液压破碎机、锤击器、钻孔机等。
确保设备性能符合要求,能够完成破除任务。
4. 安全措施
在进行桩头处理的过程中,要严格遵守安全操作规程,做好现场防护措施。
操作人员要经过专业培训,正确使用设备,确保施工安全。
5. 现场施工
根据设计方案和安全要求,进行桩头破除施工。
操作人员要密切配合,确保施工进度,控制破除过程中的风险。
6. 质量检验
完成桩头破除后,进行质量检验。
检查破除后的桩头是否完全清除,是否对周围结构造成影响,保证工程质量。
结语
破除桩头是工程施工中的重要环节,需要精心设计施工方案,选择合适的设备和工艺,严格遵守安全规程,确保施工质量和进度。
希望本文提供的桩头破除施工方案能够为工程建设提供参考,提高施工效率,降低成本。

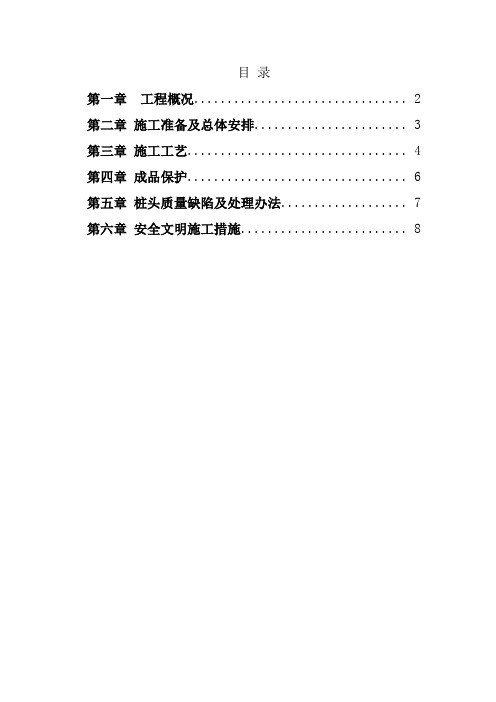

目录第一章工程概况 (2)第二章施工准备及总体安排 (3)第三章施工工艺 (4)第四章成品保护 (6)第五章桩头质量缺陷及处理办法 (7)第六章安全文明施工措施 (8)第一章工程概况一、工程建设概况1、工程名称:************工程,以下简称“本工程”。
其中B4、B5#楼地上二十八层,B6、B7#楼地上三十四层,以及地下车库,标准层层高2.9m,总建筑面积99490m2。
B4#、B5#楼基础采用机械成孔灌注桩,B6#、B7#楼基础采用人工挖孔灌注桩,基础设计等级为甲级。
2、工程建设地点:本工程位于重庆市。
二、编制依据1.本工程设计施工图纸。
2.有关基础分部工程现行施工验收规范、强制性标准、操作规程、标准图集及质量检验评定标准。
3.国家及重庆市施工安全、文明施工、环境保护等方面的有关规定及技术标准。
4.本企业标准(质量、环境和职业健康安全管理手册、程序文件汇编、作业文件汇编)。
5.有关工具性参考资料。
三、编制说明本工程B4、B5#楼桩以及B10#楼部分桩采用冲击成孔灌注桩,桩头处存在浮浆以及桩浇筑砼过高,需剔除桩头砼,特编制本施工方案。
第二章施工准备及总体安排一.施工部署整个施工场地按B4、B5#各楼栋以及车库区域划分3个独立施工区域,待各施工单元冲桩施工完成后,先将该区域的淤泥层以及土层开挖至施工要求的标高后(详见本工程换填施工方案),再进行破除桩头砼施工,插入破桩头施工前桩砼强度必须达到80%以上。
二、组织机构本次破桩头施工管理人员均为本项目部原有管理人员。
三、施工队伍配置本次施工选用当地专业土石方施工队伍进行施工作业。
四、机械设备配置五、主要劳动力计划:七、技术准备1、审查设计图纸,核对桩顶标高,确定桩剔打长度。
2、对所有用于测量的相关测量仪器及工具进行检测及标定。
3、作好对工人的技术及安全交底工作。
八、施工工期各施工区段土方剔除桩头砼工作在15日内完成,施工过程中精心组织,统筹安排,使本分项工程施工合理有序,做到均衡生产。

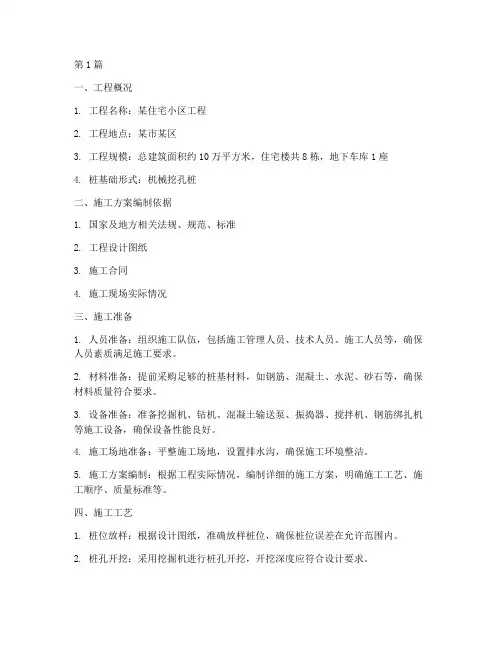

第1篇一、工程概况1. 工程名称:某住宅小区工程2. 工程地点:某市某区3. 工程规模:总建筑面积约10万平方米,住宅楼共8栋,地下车库1座4. 桩基础形式:机械挖孔桩二、施工方案编制依据1. 国家及地方相关法规、规范、标准2. 工程设计图纸3. 施工合同4. 施工现场实际情况三、施工准备1. 人员准备:组织施工队伍,包括施工管理人员、技术人员、施工人员等,确保人员素质满足施工要求。
2. 材料准备:提前采购足够的桩基材料,如钢筋、混凝土、水泥、砂石等,确保材料质量符合要求。
3. 设备准备:准备挖掘机、钻机、混凝土输送泵、振捣器、搅拌机、钢筋绑扎机等施工设备,确保设备性能良好。
4. 施工场地准备:平整施工场地,设置排水沟,确保施工环境整洁。
5. 施工方案编制:根据工程实际情况,编制详细的施工方案,明确施工工艺、施工顺序、质量标准等。
四、施工工艺1. 桩位放样:根据设计图纸,准确放样桩位,确保桩位误差在允许范围内。
2. 桩孔开挖:采用挖掘机进行桩孔开挖,开挖深度应符合设计要求。
3. 桩孔清底:桩孔开挖至设计深度后,进行清底处理,清除孔底沉渣,确保孔底平整。
4. 钢筋制作与绑扎:根据设计图纸,制作钢筋笼,并进行绑扎,确保钢筋位置准确、间距均匀。
5. 混凝土浇筑:采用混凝土输送泵将混凝土输送至桩孔,浇筑过程中应进行振捣,确保混凝土密实。
6. 成孔验收:桩孔开挖、清底、钢筋绑扎、混凝土浇筑完成后,进行成孔验收,确保桩孔质量符合设计要求。
五、施工顺序1. 桩位放样2. 桩孔开挖3. 桩孔清底4. 钢筋制作与绑扎5. 混凝土浇筑6. 成孔验收六、质量控制1. 桩位放样:确保桩位误差在允许范围内,避免因桩位偏差导致桩基偏位。
2. 桩孔开挖:控制开挖深度,确保桩孔深度符合设计要求。
3. 桩孔清底:清除孔底沉渣,确保孔底平整。
4. 钢筋制作与绑扎:确保钢筋位置准确、间距均匀,符合设计要求。
5. 混凝土浇筑:控制混凝土浇筑速度,确保混凝土密实。
机械挖土及载体桩破桩头施工方案施工方案报审表编号: 工程名称:焦作市西城家园3-43A#住宅楼致: 河南海华工程建设监理公司 (监理单位)我方已完成了焦作市西城家园3-43A#住宅楼机械挖土及载体桩破桩头施工方案的编制,并经我单位技术负责人审查批准,请予以审查。
附件: 机械挖土及载体桩破桩头施工方案承包单位(章): 焦作市宏程公司项目经理:日期: 年月日专业监理工程师审查意见:专业监理工程师:日期: 总监理工程师审查意见:项目监理机构:总监理工程师:日期:河南煤化建设集团焦作市西城家园3-43A#住宅楼机械挖土及载体桩破桩头施工方案审核:审定:编制:焦作市宏程工程建设有限责任公司二0一二年二月十日机械挖土及人工破桩头施工方案一、作业条件:1、土方开挖前,应根据施工要求,将施工区域内的地下地上障碍物清除和处理完毕。
2、建筑物的定位控制桩、标准水平桩及开槽的灰线尺寸,必须经过检查合格,并办完预检手续。
3、施工区域运行路线的布置,应根据作业区域工作的大小、机械性能、运距和地形起伏等情况加以确定。
4、在机械施工无法作业的部位、修整边坡、清理均应配备人工进行。
5、夜间施工时,合理安排工序,防止错挖或超挖。
施工场地根据需要安装照明设施,在危险地段设置明显标志。
二、施工机械配备:本基槽开挖采用机械挖土方式,即自卸汽车、小型挖土机、破桩头采用风镐、手动切割机、洋镐、錾子、锤子、铁锹等工具。
三、施工工艺:1、开挖基槽时应合理确定开挖顺序:基坑整体开挖,先高后底的顺序开挖方式进行开挖。
2、本工程主要挖土方为桩间土挖土方,采用小型挖土机挖土,自卸汽车运输土方。
采用端头挖土法,从基槽的端头,以倒退行驶的方法进行开挖,然后再分段分层平均下挖。
3、土方开挖时,注意防止邻近建筑物、道路等发生下沉和变形。
必要时与建设单位协商,采取防护措施,并在施工中进行沉降或位移观测。
4、在机械施工挖不到的地方,配合人工随时进行挖掘,并用手推车把土方推到机械挖到的地方, 以便及时挖走。
土方开挖、机械破除桩头施工方案在工程建设过程中,土方开挖和桩头破除是常见的施工操作,能够有效地推动工程进展。
本文将就土方开挖和机械破除桩头的施工方案进行探讨,以期为相关工程施工提供有效的指导。
土方开挖施工方案前期准备1.调查勘探:在土方开挖前,需要进行充分的地质勘察工作,了解不同地层的情况,包括土质、水文等信息,以制定合理的开挖方案。
2.场地清理:清理施工场地,确保没有障碍物影响土方开挖的进行。
施工操作1.开挖顺序:按照设计图纸要求的开挖顺序进行,一般从高处向低处逐步开挖,避免发生坍塌等危险情况。
2.土方运输:根据开挖情况选择合适的土方运输方式,如推土机、挖掘机等,确保土方的有效运输。
3.边坡处理:对边坡进行及时的支护和加固,防止边坡塌方。
4.监测与整改:开挖过程中需要不断监测地表变形情况,一旦发现异常及时进行整改处理。
机械破除桩头施工方案破桩准备1.桩头检测:在进行破桩之前,需要对桩头进行充分的检测,确保了解桩头的具体情况,包括混凝土强度、桩长等。
2.选用破桩机具:根据桩头的情况选择合适的破桩机具,如液压破碎钳、振动锤等。
破桩操作1.锚固:在进行破桩操作前,需要将破桩机具进行稳固锚固,防止破桩时发生机具晃动等危险情况。
2.定位:对桩头进行精确定位,确保破桩操作的准确性。
3.破桩过程:按照破桩机具操作说明进行破桩,控制破桩的速度和力度,避免对周边结构产生影响。
4.清理:破桩完成后,及时清理桩头残留物,确保施工现场的清洁。
安全措施1.人员防护:施工过程中需要穿戴好安全防护装备,避免发生意外伤害。
2.现场警戒:对施工现场周边进行警戒,确保施工安全。
3.定期检查:定期检查破桩机具和施工现场情况,保证施工安全进行。
通过对土方开挖和机械破除桩头施工方案的详细讨论,可以更好地指导相关工程的实际施工操作,提高施工效率,确保工程质量。
希望本文对相关工程人员有所帮助。

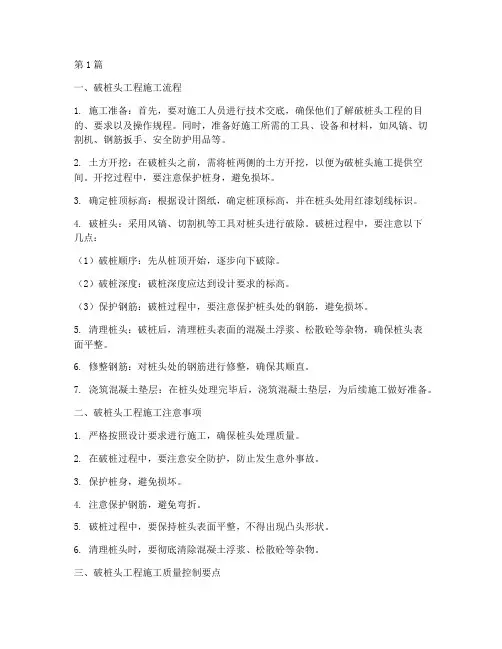

第1篇一、破桩头工程施工流程1. 施工准备:首先,要对施工人员进行技术交底,确保他们了解破桩头工程的目的、要求以及操作规程。
同时,准备好施工所需的工具、设备和材料,如风镐、切割机、钢筋扳手、安全防护用品等。
2. 土方开挖:在破桩头之前,需将桩两侧的土方开挖,以便为破桩头施工提供空间。
开挖过程中,要注意保护桩身,避免损坏。
3. 确定桩顶标高:根据设计图纸,确定桩顶标高,并在桩头处用红漆划线标识。
4. 破桩头:采用风镐、切割机等工具对桩头进行破除。
破桩过程中,要注意以下几点:(1)破桩顺序:先从桩顶开始,逐步向下破除。
(2)破桩深度:破桩深度应达到设计要求的标高。
(3)保护钢筋:破桩过程中,要注意保护桩头处的钢筋,避免损坏。
5. 清理桩头:破桩后,清理桩头表面的混凝土浮浆、松散砼等杂物,确保桩头表面平整。
6. 修整钢筋:对桩头处的钢筋进行修整,确保其顺直。
7. 浇筑混凝土垫层:在桩头处理完毕后,浇筑混凝土垫层,为后续施工做好准备。
二、破桩头工程施工注意事项1. 严格按照设计要求进行施工,确保桩头处理质量。
2. 在破桩过程中,要注意安全防护,防止发生意外事故。
3. 保护桩身,避免损坏。
4. 注意保护钢筋,避免弯折。
5. 破桩过程中,要保持桩头表面平整,不得出现凸头形状。
6. 清理桩头时,要彻底清除混凝土浮浆、松散砼等杂物。
三、破桩头工程施工质量控制要点1. 桩顶标高:确保桩顶标高达到设计要求。
2. 桩头处理质量:桩头表面平整,无凸头形状。
3. 钢筋保护:桩头处的钢筋不得损坏。
4. 清理质量:桩头表面无混凝土浮浆、松散砼等杂物。
5. 混凝土垫层质量:确保混凝土垫层密实、平整。
总之,破桩头工程施工是一项重要的施工任务,施工过程中要严格按照规范要求进行,确保施工质量,为后续工程打下坚实的基础。
第2篇破桩头工程是建筑工程中常见的一项施工任务,主要指在基础工程中,对混凝土桩顶进行凿除,以满足设计要求。
破桩头工程施工质量直接关系到整个工程的稳定性和安全性,因此,在施工过程中必须严格按照规范要求进行操作。
