C、D区塔吊方案(2019.4.20)
- 格式:doc
- 大小:1019.00 KB
- 文档页数:30

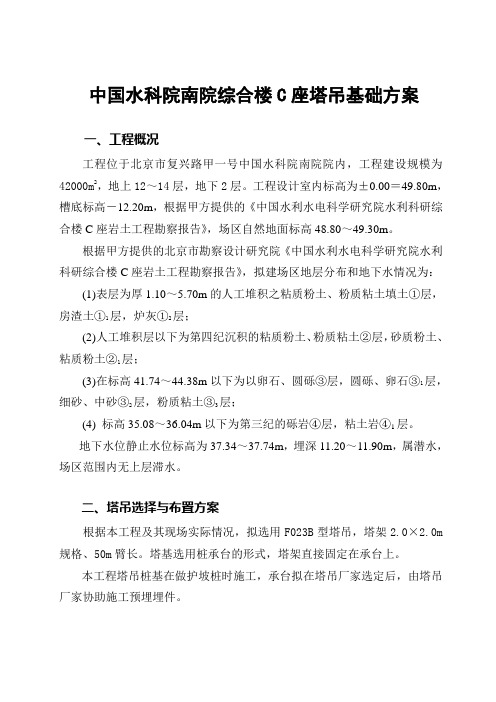

中国水科院南院综合楼C座塔吊基础方案一、工程概况工程位于北京市复兴路甲一号中国水科院南院院内,工程建设规模为42000m2,地上12~14层,地下2层。
工程设计室内标高为±0.00=49.80m,槽底标高-12.20m,根据甲方提供的《中国水利水电科学研究院水利科研综合楼C座岩土工程勘察报告》,场区自然地面标高48.80~49.30m。
根据甲方提供的北京市勘察设计研究院《中国水利水电科学研究院水利科研综合楼C座岩土工程勘察报告》,拟建场区地层分布和地下水情况为:(1)表层为厚1.10~5.70m的人工堆积之粘质粉土、粉质粘土填土①层,房渣土①1层,炉灰①2层;(2)人工堆积层以下为第四纪沉积的粘质粉土、粉质粘土②层,砂质粉土、粘质粉土②1层;(3)在标高41.74~44.38m以下为以卵石、圆砾③层,圆砾、卵石③1层,细砂、中砂③2层,粉质粘土③3层;(4) 标高35.08~36.04m以下为第三纪的砾岩④层,粘土岩④1层。
地下水位静止水位标高为37.34~37.74m,埋深11.20~11.90m,属潜水,场区范围内无上层滞水。
二、塔吊选择与布置方案根据本工程及其现场实际情况,拟选用F023B型塔吊,塔架2.0×2.0m 规格、50m臂长。
塔基选用桩承台的形式,塔架直接固定在承台上。
本工程塔吊桩基在做护坡桩时施工,承台拟在塔吊厂家选定后,由塔吊厂家协助施工预埋埋件。
三、塔吊基础设计根据F023B 塔式起重机使用说明书,工作和非工作状态,组合最大单边荷载为192T 。
塔吊起重臂长50m ,臂重7T ,最大起重2.3T ,平衡臂长11.5m ,臂重4T ,配重16T 。
做4.0m ×5.0m ×1.2m 的钢筋混凝土承台,在承台的下面布置4根φ800×12500灌注桩,桩要深入基坑底以下,持力层为砂卵石层。
设计采用《建筑桩基技术规范》(JGJ94-94)计算。
塔吊定位及基础安全专项施工方案一、方案背景塔吊在建筑工地上广泛使用,是建筑施工过程中重要的起重设备。
然而,由于塔吊高度大、吊臂长、荷载重,所以在使用过程中存在一定的危险性,需采取多项措施确保其定位及基础安全。
二、方案目标确保塔吊定位准确、稳定,并保障其基础安全。
三、方案内容1.塔吊定位1.1场地勘察:在选定塔吊安装位置前,需进行周边环境的勘察。
应确保场地平整、坚实,并没有影响塔吊安装与使用的障碍物。
1.2基础设计:根据塔吊的型号、荷载以及场地土质、地基等条件,设计合适的基础。
基础应保证良好的稳定性和承载能力。
1.3基础施工:按照基础设计方案进行施工,严格控制施工质量。
确保基础平整、坚固、没有任何裂缝和缺陷。
1.4安装调试:根据塔吊使用说明书,进行塔吊组装和安装调试工作。
确保各部件安装正确、稳固,并完成塔吊稳定性的调试工作。
1.5定位检查:进行塔吊的定位检查,确保塔吊位置准确,并符合设计要求。
定位检查包括水平度检查、垂直度检查等。
1.6固定焊接:对于塔吊的地脚螺栓、云台座底座等部分进行固定焊接,增加塔吊的稳定性。
2.基础安全2.1安全警示标识:在塔吊基础及周围设置明显的安全警示标识,提醒施工人员和周边人员注意安全。
2.2安全防护措施:对于塔吊基础周围设置合适的安全防护措施,如围挡、护栏等。
防止人员误入危险区域。
2.3规范作业程序:明确塔吊的使用规范,制定塔吊使用操作规程,要求作业人员按照操作规程进行作业。
2.4定期检查维护:定期对塔吊基础进行检查和维护,确保基础的稳定性。
对于发现的问题及时进行修复。
2.5天气条件限制:在恶劣天气(如强风、暴雨等)下,严禁塔吊作业。
必要时,可以进行塔吊降落或撤离。
四、方案执行在塔吊安装前,应严格按照方案进行场地勘察、基础设计,并委托专业的公司对基础施工进行监督和验收。
塔吊安装调试时,应由专业人员负责,并确认塔吊定位正确。
安装完成后,应进行定位检查,并在地脚螺栓、云台座底座等部位进行固定焊接。
目录一、编制依据 (1)二、工程概况 (1)三、塔吊设计参数 (3)四、塔吊基础设计 (5)五、塔吊基础施工技术措施及质量验收 (6)六、塔吊基础计算书 (9)附图: (23)塔吊基础施工方案一、编制依据1、岩土工程勘察报告2、施工图纸3、《建筑工程施工质量验收同一标准》GB50300—2013;4、《建筑软弱地基基础设计规范》G—BJ10—1—90;5、《混凝土结构工程施工质量验收规范》GB50204-2015;6、《建筑机械使用安全技术规程》(JGJ33—2012 J119-2001)7、《高处作业分级》(GB3608-2008)8、《起重吊车指挥信号》(GB5082—85)9、《起重机司机安全技术考核标准》(GB6702-86)10、《建筑塔式起重机安全规程》(GB5144—85)11、江苏省及苏州市市有关文明施工和安全生产规定;12、国家及江苏省的有关规范、规程和标准二、工程概况工程名称:太湖新城吴江总部经济5号地块建设地点:苏州市吴江区太湖新城建设单位:苏州友通置业有限公司勘察单位:苏州市民用建筑设计院有限责任公司设计单位:苏州市民用建筑设计院有限责任公司监理单位:苏州市天和工程管理咨询有限公司施工单位:江苏和元建设工程有限公司结构形式:框架核心筒/框架结构体系建设规模:(1)太湖新城吴江总部经济5号地块地下2层,地上主体部分21层,裙楼3层,建筑高度80。
0米。
建筑基地面积6449.48平方米,总建筑面积67363。
15平方米,地下室防水等级一级,抗震设防烈度为六度,抗震设防类别为重点设防,结构安全等级为二级。
基础采用桩筏基础,主楼处桩型为预应力管桩,裙楼处为预制方桩,地下室底板结构顶标高为—8。
700m,主楼处地下室板厚为1600mm、2000mm、1000mm,裙楼处地下室底板厚度为600mm,垫层厚度100mm.05地块车库在车库南侧一台TP63(ZX5110)型塔式起重机、北侧一台QTZ(TC6010-6)型塔式起重机.塔吊位置详见塔吊基础平面布置图。
目录第一章编制说明及编制依据 (2)第一节编制说明 (2)第二节编制依据 (2)第二章工程概况 (2)第三章塔吊选型 (2)第四章塔吊基础承台施工 (4)第一节基础垫层的施工 (5)第二节基础钢筋绑扎 (5)第三节模板安装 (6)第四节塔吊预埋螺栓的安装: (6)第五节基础混凝土的浇注: (7)第六节基础养护 (7)第五章塔吊监测 (7)第六章安全措施 (8)第七章塔吊矩形板式基础计算书 (8)三、基础验算 (10)四、基础配筋验算 (13)第一章编制说明及编制依据第一节编制说明为保证本项目施工过程中塔吊安装符合有关规范要求,特编制本方案,作为塔吊基础施工原则性指导文件。
施工中应严格按方案要求进行施工,执行中需修改时,须将修改方案报有关单位审批后执行。
施工中遇到本方案未包含的问题时,现场施工员须上报项目技术质量部,并经监理单位同意后方可实施。
第二节编制依据1)施工组织设计及施工图纸2)施工现场的具体情况3)国家现行的有关法律法规、技术标准、施工及验收规范、强制性条文等,如下:《建筑地基基础工程施工质量验收标准》 GB50202-2018《钢筋焊接及验收规程》 JGJ18-2012《建筑机械使用安全技术规程》 JGJ33-2012《施工现场临时用电安全技术规范》 JGJ46-2012《建筑工程施工现场供用电安全规范》 GB50194-2014《塔式起重机混凝土基础工程技术规程》 JGJ/T187-2019《混凝土结构设计规范》 GB50010-2010《建筑地基基础设计规范》 GB50007-20115)本企业现有人员、材料、设备、资金等资源配置情况;6)本企业现行的内部质量管理文件《质量/职业健康安全/管理手册及管理制度汇编》及《施工现场安全标准化图册》、管理制度等;7)国家有关标准规范规程。
第二章工程概况本工程为中药集团宁晋生物科技产业园项目(荣荣搬迁升级一期项目)土建主体及二次结构工程,分为循环水池、污水池、调节池1、综合用房、在线检测间、蒸发间、焚烧车间、0#泵区、6#罐区、地磅、地磅房、门卫、甲类仓库、丙类仓库及综合楼等配套设施组成。

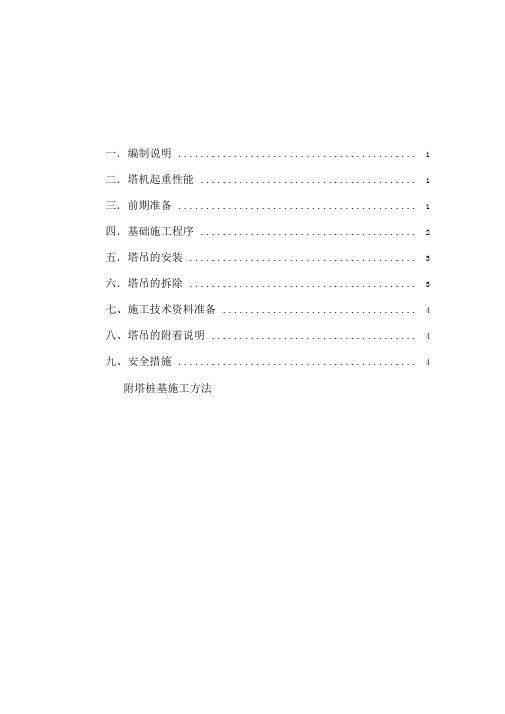

一.编制说明 (1)二.塔机起重性能 (1)三.前期准备 (1)四.基础施工程序 (2)五.塔吊的安装 (3)六.塔吊的拆除 (3)七、施工技术资料准备 (4)八、塔吊的附着说明 (4)九、安全措施 (4)附塔桩基施工方法XXX大楼工程建筑物檐口高度55.15余米,为完成垂直吊物任务,施工必须在现场安装一台塔吊,它们是QTZ6516型塔吊,塔吊的现场布置见图:塔吊现场平面布置图。
塔吊基础形式均为人工成孔灌注桩结合砼基础安装方式,起重臂长为65米,臂端起重量为1.6吨,最大起重量为10吨。
由于该工程南侧已有建筑物,因此,塔吊初始安装高度为:塔吊吊钩高度25 米(需设置回转限位);塔吊初始安装高度见附图。
方案编制参考了《塔机使用说明书》和过去成功的技术方案。
.塔机起重性能G3/28B 塔吊50米臂起重性能表幅度16 18 20 22 26 28 32 36 40 44 48 52 54 56 58 60 62 65 (米起重8.00 7.97 7.05 6.31 5.79 4.75 4.05 3.51 3.07 2.72 2.43 2.18 2.08 1.97 1.88 1.79 1.71 1.60 (吨)三.前期准备一)塔吊入场前准备1、塔吊专用电箱。
为了满足塔吊正常工作,塔吊必须配用专用电箱,应根据塔吊的定位对塔机电箱合理布置,塔吊专用电箱距塔吊中心不得大于5米。
2、塔吊正常工作所需的电容量为60KW。
3、提供场地,便于塔吊部件的摆放和汽车吊的入场选位。
4、塔吊基础施工完成, 见附图.5、对架空输电线或通讯线架设防护设置。
二)塔吊专业公司前期准备1、准备一台合格塔吊。
2、安装起重臂和平衡臂时常用的牵引麻棕绳。
3、旋紧螺栓的电动扳手以及其他扳手和装拆销轴的榔头。
4、运输塔吊部件所必须的车辆。
5、所有入场安拆人员必须持证上岗。
6、必须按照项目经理部统一要求,对设备进行CI 准备四.基础施工程序根据塔吊基础做法图, 对塔吊在现场进行定位,根据现场条件,塔吊基础为底板砼结合四根灌注桩(计算附后)。
塔吊基础施工方案含塔吊基础验算一、项目概况本项目是为了安装一座高层建筑而进行塔吊基础施工。
塔吊基础的设计应满足塔吊安全稳定运行的要求,并经过验算确保其稳定性和承载能力。
二、施工方案1.基础设计:根据塔吊的型号、高度和重量等参数,确定基础的类型和尺寸。
本项目采用悬臂式塔吊,基础采用混凝土桩基础。
为确保基础的稳定性,每个桩基础的直径为1.2米,深度为10米。
根据塔吊的工作条件和地质条件,桩基础之间的间距为5米。
2.施工准备:施工前需对施工场地进行勘察,了解地质条件和地下设施情况。
确认施工场地的承载能力满足基础设计的要求,并确保基础周围没有地下管线等障碍物。
施工现场要做好安全措施,如设置警示标志、施工警戒线等。
3.施工工艺:施工工艺包括基础开挖、灌注混凝土、固定塔吊等主要步骤。
具体工艺如下:(1)基础开挖:根据基础设计的尺寸,采用挖掘机将施工场地的土壤挖掘至所需深度,并按设计要求整平。
(2)桩基础的施工:选择适当的施工方法进行桩基础施工。
本项目采用静压灌注桩的施工方法。
首先,在挖掘好的基坑中设置桩位控制线,确定桩的位置和方向。
然后,使用静压注塑机将桩身缓慢推入土壤,同时注入混凝土,确保桩基础的稳定性和密实度。
(3)基础验收:完成桩基础的施工后,进行基础的验收。
验收项目包括基础尺寸的测量、桩身的竖直度检查、混凝土强度的检验等。
验收合格后方可进行下一步施工。
(4)塔吊安装:根据塔吊的安装要求,使用起重机将塔吊吊装至基础上,并进行固定。
三、验算1.塔吊基础的验算主要是对基础的稳定性和承载能力进行计算和检验。
基础的验算应满足以下要求:(1)稳定性验算:计算基础的抗倾覆能力,确保塔吊在各种工况下不发生倾覆。
(2)承载能力验算:计算基础的承载能力,确保塔吊及工作时所受荷载的安全。
2.验算过程:(1)稳定性验算:根据塔吊的高度、悬臂长度、工作状态等参数,计算基础的抗倾覆矩。
根据地质条件及基础的几何形状等确定设计参数,计算倾覆系数。
一、工程概况二、锡沪壹号(XDG-2010-40号)C地块工程由无锡莫家庄实业有限公司投资建设,上海新外建工程设计与顾问有限公司设计,无锡市民用建筑设计院有限责任公司勘察,无锡华诚建设监理有限公司监理,江苏恒顺建筑安装工程有限公司施工总承包,桩基工程由福建地矿建设集团公司施工,本工程位于锡沪路北侧,江海路东侧,总用地面积12244.5平方米,总占地面积6142.89平方米,用地性质为商业,总建筑面积43275.86平方米,其中地上建筑面积30364.39平方米,地下建筑面积12911.47平方米,建筑总高度36.95米,由一栋6层主体局部7层的商业楼和3层商业裙房及二层地下室组成。
±0.00标高相当于黄海标高4.0m,场地自然地坪面标高为-0.2m,即绝对标高为3.8m。
基础底标高-10.40m、-11.70m、-12.20m、局部-13.20m。
本工程采用筏板基础,主楼及裙房筏板下采用实心方桩和预应力管桩,基础埋深-9.7m,基础持力层为粉土层,地基承载力标准值为FaK≥150KPa。
二、施工现场条件本工程北侧为施工主干道,东北侧为办公区、南侧为本工程主楼,西北侧为职工生活区。
施工现场场地狭小,材料机具不易安排。
零米以下施工阶段场地有限,所有材料不能堆积太多。
三、塔吊选型及位置确定1、塔吊布置原则:本工程地下室面积为12900m2,由主楼及裙房部分组成,地上为多层商铺,在塔吊的布置方面除了需满足总体部署要求的服务范围及吊次要求外,尽量考虑各施工区域专塔专用。
本工程招标范围为全部土建安装工程,结合现场的土质情况、场地情况、塔机覆盖范围、塔机附着等影响立塔的因素,我公司决定部署2台塔机,1号塔机位置在J~H轴与16~17轴区域,2号塔机位置在E~F轴与L-4轴外区域,具体部署见施工现场平面图。
2、塔吊选型:根据工程特点及垂直运输荷载情况,本工程塔机型号选用QTZ-80型和QTZ-63型,臂长分别为60m和50m。
紫薇希望城12#楼(垂直运输——塔吊)施工方案编制人:审批人:审核人:西安市第一建筑工程公司2009年06月20日编制说明一、本方案编制依据施工组织总设计;二、本方案编制依据工程地基勘探报告;三、考虑整个项目处于全面施工状态的垂直运输设备要求;四、本方案主要技术参数依据厂家提供的《C5513》型有关技术参数;五、地基加固处理灰土垫层质量检测初步结论;目录一、工程概况二、施工部署三、现场环境勘探四、施工安排五、准备工作六、安装人员组织、分工与职责七、安装程序八、顶升接高程序九、安全注意事项十、安全技术交底记载十一、塔吊基础设计与施工(一)、塔吊主要技术参数(二)、塔吊基础设计十二、塔吊基础定位施工平面布置图十三、施工总平面布置图施工方案一、工程概况紫薇希望城位于西安市未央路与太华路、常青二路与凤城五路之间,本标段B区12#、13#、14#楼及地下车库,总建筑面积73166㎡。
其中12#楼的总建筑面积为24320㎡(地上23148㎡,地下1172㎡),地上30层,地下1层,剪力墙结构,建筑高度89.60m,地下室埋置深度7.1m.13#楼的总建筑面积为20475㎡(地上19665㎡,地下810㎡),地上28层,地下1层,剪力墙结构,建筑高度83.8m。
14#楼的总建筑面积为20815㎡(地上20005㎡,地下810㎡),地上28层,地下1层,剪力墙结构,建筑高度83.8m。
地下车库13460m2,框架剪力墙结构均为高层建筑,12#楼至13#楼之间28m,12#楼至14#楼之间18m。
整个施工现场占地面积约33600㎡,其中建筑群施工范围南北长140m,东西宽240m。
工程计划开工日期另定,总工期650天。
附:施工现场平面布置图注:⑴按比例标明塔吊服务范围;⑵标明服务范围内的障碍物;⑶对自升式塔吊标明引进标准节平台的开口方向;二、施工部署根据施工组织总设计安排,车库和12#楼基本上同时施工,且工期较紧,为解决施工现场垂直运输问题,根据施工现场总平面布置要求,在12#楼施工现场范围内布置1台独立式垂直运输设备——塔吊,型号为C5513,负责12#楼及部分车库的垂直运输及少量现场材料倒运。
1、工程概况1.1塔吊基础位置:由于本工程地下部分面积较大,地上结构部分向中心收缩:根据工程实际情况及塔吊附着要求,设计6台塔吊均立于基础坑底,采用预埋柱脚固定式基础:塔吊基础墩置于建筑物底板下方,塔身从地下室顶板穿出(见附图一)。
在施工地下室时,需在塔吊中心位置的建筑物底板及结构楼板预留3*3m见方的孔,以便塔身穿过。
1。
2塔吊基础形式:塔吊基础采用固定式基础M169N底座,本工程基础为砂卵石天然地基,可满足基础承载力要求,基础上下主筋为φ20@200双层双向,混凝土强度等级为C40。
2、施工要求2。
1施工前检查地基是否有软弱土层存在,如有则应做换填处理。
2.2塔吊基础施工前塔吊基础基坑周围应按自然放坡处理,防止出现塌方。
2。
3放线工按控制轴线引测塔吊基础位置线、控制线及予埋节定位线,施工时按线进行施工。
2.4钢筋按图进行下料,施工并及时办理验收手续。
2。
5塔吊基础用20×6的镀锌扁铁与两个接地体进行连接.2。
6予埋件位置的基础钢筋不得切断或减少。
2.7塔吊予埋节安装时应采用两台经纬仪、一台水准仪控制位置,即经纬仪双方向控制予埋节位置,用水准仪四角控制标高,水平应控制能达到1‰的要求,位置确定后与钢筋骨架焊接固定好。
2。
8混凝土浇筑过程中振捣棒不得扰动钢筋及予埋节,同时经纬仪及水准仪应随时控制予埋节位置及标高是否准确,并随时调节。
3、其它要求施工单位应负责搭设相应的防护设施防止施工中的杂物、砼浆对塔吊基础的损伤和侵蚀,并做好防水措施,塔吊基础周围不得有积水。
因此,塔吊基础的制作应在底板施工之前进行,具体分为二期埋设:塔吊安装要求见《塔吊安装施工方案》。
塔吊专项方案(共16页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--目录一、工程概况................................................................................................. 错误!未定义书签。
二.编制依据................................................................................................. 错误!未定义书签。
三.危险源分析及对应的安全措施............................................................. 错误!未定义书签。
四.安全技术措施......................................................................................... 错误!未定义书签。
五.安全管理措施......................................................................................... 错误!未定义书签。
六.应急救援预案......................................................................................... 错误!未定义书签。
塔吊施工方案一、工程概况1. 概述本项目工程, 由----公司投资建设,占地总面积约--万m2,总建筑面积--m2,共由高层住宅、商业公寓、商业裙楼等公共建筑及地下车库组成,高层结构为剪力墙结构、低层结构为框架结构。
楼层分别为地下--层和地上--层、首层为---m,上部标准层为--m;高度为---米。

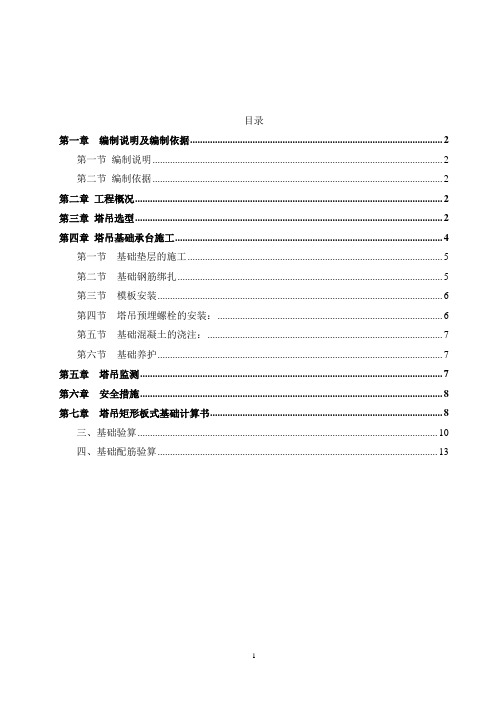

目录第一章编制依据及工程概况 (2)第一节编制依据 (2)第二节工程概况 (3)第二章塔吊选型及定位 (6)第一节塔吊选型 (6)第二节塔机定位 (7)第三章塔吊基础设计 (9)第四章塔吊桩基施工 (10)第一节塔吊桩基设计 (10)第二节塔吊桩基施工 (12)第五章塔吊基础承台施工 (12)第一节基础垫层的施工 (13)第二节剔除桩帽混凝土 (13)第三节基础钢筋绑扎 (14)第四节模板安装 (15)第五节塔吊预埋螺栓的安装: (16)第六节基础混凝土的浇注 (17)第七节基础养护 (17)第六章塔吊监测 (18)第七章安全措施 (18)第八章矩形板式桩基础计算书 (19)一、计算依据 (19)二、参数信息 (20)三、桩顶作用效应计算 (21)四、桩承载力验算 (22)五、承台计算 (24)第一章编制依据及工程概况第一节编制依据1、施工建筑平面布置1.1 由于D区与C区地下室连接在一起,塔吊布设按这两个区5栋高层建筑各一台塔机的原则来布设,以此满足这5栋高程的垂直运输。
同时,充分利用塔吊臂长覆盖范围,亦满足对地下室、裙楼的垂直运输。
1.2 由于二区、D区及C区地下室同为一整体大底盘基础,塔吊臂长与相邻塔吊塔身的间距均大于60米,最大臂长均不大于56米。
1.3 根据审定《南湖XXXXX三、C区塔吊平面布置图》及施工组织设计要求。
2、计算软件及版本广联达施工安全设施计算软件(V3.0.0.409)3、工程图纸根据重庆XXXXX设计有限公司提供的建筑总平面布置图,以及及裙楼、主楼建筑与结构施工图,施工进度的需求,布设塔机安装位置、数量的依据。
同时,塔吊基础所需的设计参数按XXXXX建筑工程设计院出具的岩土工程勘察报告相关参数进行设计。
4、施工规范及规程《建筑施工手册》第五版。
《建筑施工计算手册》江正荣主编第二节工程概况1、项目概况2、本项目建筑的组成2.1 本场地内拟建项目的概述拟建场地位于重庆市南湖西路西侧被十一片区,根据设计单位提供的总平面图及设计施工图,拟建项目共49栋建筑物。
其中有26栋高层建筑为住宅、酒店等,主体楼层数为15层~31层,裙楼商业用房的楼层数为1~4层。
主楼的结构类型均为剪力墙结构;23栋多层建筑为商业用、房幼儿园及配套用房,楼层数量为3层或~4层,采用框架结构。
拟建项目分为九个区(编号为一区~九区),一区设计整体地下室一层,二区~九区设设计整体地下室,其中二、三、九区设两层地下室,四、五、六、七区设三层地下室(为整个大底盘地下室的中间部位),整体地下室作为车库、功能性用房。
本项目抗震设防类别:均为丙类设防。
建筑安全设计等级:二级。
地下室防水等级:二级;防水混凝土抗渗等级P6级。
建筑防火分类等级和耐火等级:防火分类为一类,耐火等级为一级。
屋面防水等级为Ⅱ级,抗震设防烈度为7度,主体结构合理设计使用年限:50年。
2.2 承建范围及内容本方案主要对三、C区范围的基础工程编制施工方案,包含桩基、筏板、防水板的所有施工工序。
三、C区用地红线与道路红线围合的闭合范围内的平基工程,并包含所有砖胎膜砌筑、防水、结构钢筋安装及给排水预留预埋等施工任务。
基坑支护工程详《南湖新世界基坑支护施工组织设计》,以及与基础工序相关联的分部分项工程的专项施工方案。
3、毗邻拟建项目的概述3.1 本方案中的D区、C区地理位置:北邻XXXXX路人行道边,南邻南湖西路人行道边,东邻本项目五区,西连本项目二区。
整个三、C区地下室占地面积约为:30695.15㎡。
3.2 本方案中的D区和C区北面为XXXXX,为主要市政道路。
当塔机呈现90°时前臂将伸至XXXXX路上空,为了保证XXXXX路上的行人和通行车辆的安全,塔机前臂将限制该区域的吊运作业,仅限安装和拆除时臂向此方向。
4、建构筑物一览表实际数据以以审定的施工图为准第二章塔吊选型及定位第一节塔吊选型考虑工程地下室工期紧,面积大,可作为临时设施的场地狭小,现场施工水平及垂直运输工作量大,结合工程的平面位置、平面形状、主体工程在平面中的位置、施工设备的投资、现场材料的堆放、塔吊的性能、施工工艺和施工方法等。
在桩基施工时,将D区和C区所需的塔吊基础的桩基一并实施,便于基础、地下室主体的全过程垂直运输任务。
D区、C区共设置4台QTZ63型塔吊,分别均匀布设于各栋主楼边,负责本工程基础、地下室主体的全过程垂直运输任务和主楼区域垂直运输任务,塔吊臂长均为55m;塔吊基础均至于地下室车库底板下,出裙楼高度后,在主楼的结构上进行附着式锚固于建筑主体结构上。
本项目塔吊最大高度为120m,计算书按独立状态(40米)下进行风荷载及抗倾斜和扭矩等进行水平荷载验算。
第二节塔机定位本项目D区、C区塔吊平面布置如下图所示:南湖C、D区塔机基础专项施工方案第三章塔吊基础设计本工程土石方平基施工完成后便开始桩基施工,塔吊采用承台基础,承台下为5棵长螺旋灌注桩,以确保塔吊基础的稳定性,并保证基础承载力满足使用要求。
本项目D区、C区拟定设置4台塔吊的基础,桩基础采用桩径为Ø500mm长螺旋灌注桩,根据承台尺寸,承台下布置五根桩,四角及承台中心分别布置,桩中心点距离为3800mm。
桩顶部伸进承台100mm,承台采用钢筋混凝土砼桩承台,承台尺寸为5000mm×5000mm×1400mm塔吊桩基及基础的承载力计算详见附件:塔吊基础计算书。
第四章塔吊桩基施工第一节塔吊桩基设计塔吊承台下设5根钻孔灌注桩桩,桩径500,桩间距3800;桩身砼标号为C35,采用长螺旋灌注桩工艺,配主筋918,箍筋8@200,主筋锚入承台800mm。
第二节塔吊桩基施工本工程塔吊桩的质量要求应严格按照工程桩的各项技术质量要求进行施工,严禁降低塔吊桩的施工质量要求,保证塔吊桩的成孔质量、钢筋安装和混凝土浇注质量。
塔吊桩施工时,每个塔吊留混凝土试块2组,作为安全保证资料存档,试块制作必须在浇筑地点进行。
第五章塔吊基础承台施工基础的施工顺序:土方开挖→垫层→放线→支模→钢筋邦扎及避雷接地的焊接→预埋螺栓固定→再复查并做隐蔽记录→砼浇灌→养护→拆模→做基础隐蔽→回填。
特别注意预埋螺杆的标高,及时与预埋螺杆人员交底,以保证螺杆高出混凝土的高度要满足塔吊安装单位的要求。
第一节基础垫层的施工本工程塔吊基础垫层采用100厚C15砼垫层,基础垫层尺寸为5700×5700,在施工基础垫层前,必须认真夯实基底土层,垫层砼浇注时要采取有效措施保证垫层表面的平整度。
具体做到以下几点:1、采用商品混凝土,汽车泵浇筑,人工振捣。
2、在浇捣垫层时,按桩筋上的标高和毛竹桩的标高拉线进行垫层高度控制,按从低到高,按每栋进料口从远到近施工,再用平板振动机振捣密实,用2m长铝合金刚尺按水平基准点找平,用木抹子抹平,在垫层开始初凝时,用槎板再槎平槎细毛不压光。
3、砼初凝前施工人员不得在垫层上踩踏,原则上承台底先浇垫层后砌砖胎模,由于地下水与地表水的侵入和淤泥土易塌方等因素,深承台垫层浇后往往会受到水侵蚀,且硬化速度慢,垫层砼浇筑后开始砌承台胎模,往往把垫层踩踏不成样子,因此为了确保垫层的施工质量,如遇特殊情况采用先砌承台胎模,后浇承台内垫层,从而确保了垫层砼的质量。
4、施工垫层时应严格控制垫层标高和平整度,标高考虑取负值(约30mm),并做好表面压实、抹平、收光工作。
垫层施工完成后应立即将轴线、承台或底板边线投测到垫层上,以确保下部工序的正常施工。
第二节剔除桩帽混凝土土方开挖后应由测量员测量实际桩顶标高,用红油漆标识设计桩顶标高线,将锚入承台内的桩砼凿除,采用小锤敲碎多余的混凝土,不得采用挖掘机直接破除桩帽混凝土。
桩帽钢筋锚入承台内800mm场。
第三节基础钢筋绑扎经计算后得出基础钢筋配筋,具体计算过程详见后附件塔吊桩基出的计算书,配筋详图如下,若塔吊基础说明书中的配筋大于本方案时,以该塔吊基础说明书为准。
钢筋的制作绑扎要严格按照设计要求施工,要求绑扎牢靠,碰撞不变形,绑扎完毕必须经钢筋工长、质检员检验,合格后方可进行下一道工序的施工。
承台上下面钢筋均为22,钢筋绑扎的几个关键点:1、承台底为双向双层钢筋,钢筋撑脚(14)的数量应保证,以确保上下层钢筋之间的厚度。
钢筋撑脚摆放时应注意避开桩头钢筋。
2、保证钢筋位置的准确性,在垫层上均弹出中心线和边线,按线绑扎,绑扎完毕,再拉线检查,避免插筋单根或整体偏移。
3、避免钢筋整体扭转。
绑扎完毕必须经钢筋工长、质检员检验,合格后方可进行下一道工序施工。
4、垫块数量及位置适当。
地下室潮湿环境决定了垫块数量及位置得当,以确保钢筋保护层,垫块用1:2水泥砂浆制作。
5、按图纸和规范认真施工,加强施工过程管理。
钢筋绑扎完毕,项目在要自检的基础上,会同公司工程管理处、建设单位、监理单位对钢筋严格检查。
另外及时通知质监站进行验收,做好隐检记录。
6、浇筑砼时,钢筋绑扎班应及时派人看护预埋螺栓及钢筋,以免砼的流动带动预埋螺栓或钢筋移位。
第四节模板安装模板选用18mm厚多层胶合板模板;模板的支撑体系,选用Φ48焊接钢管脚手架作支撑及抱箍。
1、模板安装工艺:第一层模板安装就位→检查对角线、垂直和位置→安装立杆及抱箍→第二、三等层模板及抱箍安装→安全面检查校正→群体固定。
2、先在基槽底弹出基础边线和中心线,再把模板对准边线,作水平尺校正侧板顶面水平,经检测无误差后,用立杆、水平撑及拉撑钉牢。
塔吊基础承台高≥1.40m 时采用3道抱箍,每道间距600,转角处采用双扣件加固。
3、承台自身加固完毕后要将其进行整体加固,将木方分3~4层顶入承台边的土体,并用大锤将立杆钉入垫层。
第五节塔吊预埋螺栓的安装:安装塔吊预埋螺栓的安装必须在相关专业人员指导下进行。
注意事项:1、安装前应对螺栓型号、数量、螺纹的完整性、螺帽等进行核查、验收,并分类堆放、保管。
2、固定钢筋上横梁标高控制必须精确,固定钢筋之间焊接必须可靠,使之能形成一个稳固的体系。
3、每根预埋螺栓必须在两个方向校正的偏差,标高、位置、垂直度都应经过初步调整并初步固定,以及二次校正、调整,无误后进行最终固定。
4、穿筋和绑扎过程中必须小心,防止碰撞固定架或预埋螺栓;绑扎好的钢筋必须与螺栓固定架和预埋螺栓完全脱开,使螺栓固定架和预埋螺栓形成独立的体系,确保预埋螺栓的安装精度。
钢筋绑扎完毕后,还需对预埋螺栓进行全面复测,符合设计要求和规范规定后才能进行混凝土的浇筑。
5、混凝土浇筑前,对预埋螺栓螺纹部分进行包裹,防止混凝土浇筑时造成螺纹损坏。
混凝土应沿螺栓周围对称下料,避免混凝土直接冲击固定架和预埋螺栓,振捣时严禁振动棒接触固定架和预埋螺栓,以免造成预埋螺栓的的偏位或变形。
浇筑过程中应安排专人看护,发现异常及时处理。
