卧瓦施工技术交底
- 格式:doc
- 大小:26.50 KB
- 文档页数:5
瓦工施工技术交底大全
简介
本文档旨在全面介绍瓦工施工的技术交底内容,帮助施工人员
了解瓦工施工过程中的技术要点和操作规范。
瓦工施工准备
1. 瓦工所需工具:锤子、砖刀、批刀、水平仪等。
2. 瓦工材料准备:瓦片、水泥、石膏、瓦胶等。
瓦工基本操作
1. 瓦片切割:使用砖刀将需要切割的瓦片切成合适尺寸。
2. 瓦片粘贴:将切割好的瓦片用瓦胶粘贴到墙面或地面,在粘
贴前需涂抹一层水泥浆。
3. 瓦片平整:使用水平仪检查瓦片是否平整,必要时进行调整。
4. 瓦片填缝:使用砖刀将瓦片之间的缝隙填满水泥,保证牢固
性和美观性。
瓦工常见问题及解决方法
1. 瓦片空鼓:若瓦片与墙体之间出现空鼓现象,需重粘瓦片并
加强保温层。
2. 瓦片裂缝:瓦片裂缝可能是因为基层不平整或施工不良导致,应进行修补或更换。
3. 瓦片脱落:若瓦片出现脱落情况,需要重新粘贴,并加强保
温层。
瓦工施工注意事项
1. 提前检查材料:施工前应对所使用的瓦片、水泥等材料进行
检查,确保材料质量。
2. 施工环境整理:施工前需清理施工区域,确保施工环境整洁
有序。
3. 保护好施工现场:施工期间应注意保护好墙体、地面等施工
现场周围的设施和物品。
4. 注意施工安全:施工过程中应佩戴好安全帽、手套等防护用品,注意自身安全。
以上是瓦工施工技术交底的主要内容,希望能为施工人员提供
帮助和指导。
在实际施工中,建议遵循相关法律法规,并咨询专业
人士的意见和建议。
水泥砂浆卧瓦施工技术交底工程名称罗田一山水国际大酒交底日期2013年11月1日店分项工程名称屋面工程水泥砂浆卧瓦交底容:一、施工前准备:1、认真理解标准图集各个节点的细部构造做法,掌握好图纸设计要求工艺及要点。
2、在进行坡屋面施工之前,将所有出坡屋面的排烟、排气道、排水管道通气帽等按照要求安装到位;。
3、天沟的找坡层、找平层、防水层及其保护层等各道工序已经施工完毕。
4、屋脊、外檐、斜脊等处的避雷装置等已经安装完成。
5、伸缩缝两侧的挡墙已经施工完毕。
6、屋脊、斜脊、檐口部位的锚筋按照要求已经布置完毕。
7、材料已经到位并经验收合格。
二、施工机具卷尺、木工铅笔、墨斗、起子、电钻、手工切割机、三角直尺、线绳、钳子,木梯子。
三、技术要求:1.平瓦的外形尺寸为:400㎜×300㎜,屋檐挑出通常为50㎜;每块瓦上下搭扣不小于50mm,左右搭扣不少于30mm;每片瓦吻接搭扣有3㎜的调整。
350mm的整数,经计算约为335mm) .○2由于砼坡屋面正面均为梯形或平行四边形,即脊线与斜脊线或水沟线不成直角,所以取一条与正脊线垂直的直线,保证屋面平瓦施工瓦位置线的正度,也是控制平瓦左右位置的参考线。
该线可根据现场实际情况进行偏移调整,然后按照540mm(两片瓦)间距排平瓦横向线。
2)、为保证铺完后屋面瓦达到水平、垂直、对角线三向的标齐,应在屋檐往上第一层瓦和脊线往下第一层瓦位置作预铺瓦,然后挂线控制平整度。
面积大的屋面利用边筋搭扣3㎜的调整围来调节成整片瓦,面积小的屋面也可调节到中拱切割。
调节整齐后在瓦的边筋位置对正弹纵向直线,铺瓦时每铺两片瓦的边筋与线对齐,这样即使铺到终点也不会因累积尺寸变化发生错乱。
可按两片瓦的宽度,将屋面量好纵向等分后弹线将屋面分成相应铺瓦位置的规则块。
3、主瓦铺贴在铺设屋面瓦时,结合部连接防水处理必须认真考虑。
水平结合部、垂直结合部、女儿墙斜板压顶部位或单坡屋脊采用水泥封实,所有结合部防水均可采用铅板或镀锌钢板、卷材、防水油膏、麻刀灰等做为泛水构筑。
年月日
年月日

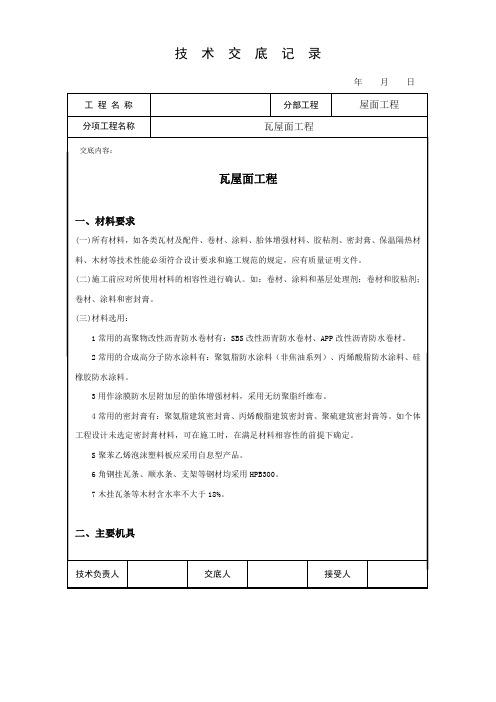

工程名称分部工程屋面工程
分项工程名称瓦屋面工程
交底内容:
技术负责人交底人接受人
一般应备有榔头、墨斗、刨子、专用铁剪、铁锹(平锹)、木刮杠、水平(准)尺、木拍子、切割机、冲击电钻等。
三、作业条件
1已施工完的结构层、找平层、隔汽层、保温层、隔离层办理完验收手续。
2弹好水平控制线,找好坡度及标高。
3条穿过屋面结构层的管根部位,应用豆石混凝土填塞密实,将管根固定。
4雨季施工时,应尽量安排在晴天施工。
四、操作工艺
平瓦屋面
1工艺流程:
2施工放线:放线不仅要弹出屋脊线及檐口线、水沟线,还要根据屋面瓦的特点和屋面的实际尺寸,通过计算,得出屋面瓦所需的实际用量,并弹出每行瓦及每列瓦的位置线,便于瓦片的铺设。
3为保证屋面达到三线标齐,应在屋檐第一排瓦和屋脊处最后一排瓦施工前进行预铺瓦,大面积屋面利用平瓦扣接的3mm调整范围来调节瓦片。
年月日
年月日。
古建筑坡屋面瓦施工技术交底本工程屋面坡度为300-600仿古建筑坡屋面。
本工艺强调施工放样(分中、排瓦当、号垄)能有效地控制瓦件线条顺直,使得整个建筑整齐美观。
本工程采用水泥混合砂浆作为卧瓦层。
30°以下坡屋面直接采用水泥:砂:粘土膏=1:6.83:0.659水泥混合砂浆卧瓦;30°以上坡屋面在基层施工时预埋铜丝挂瓦条与瓦件绑扎,然后再用水泥混合砂浆卧瓦。
1: 工艺流程及操作要点1.1 工艺流程施工准备审瓦瓦垄定位琉璃瓦底瓦 冲垄平面定位—分中、号垄、排瓦当 捉节夹垄屋面结构层验收验收与清理高度定位--边垄、栓定位线檐头勾滴瓦盖瓦清垄擦瓦勾缝屋面清理、清洗1.2 操作要点:1.2.1 施工准备1 基层验收1)组织对上一道工序的验收,清除砼基层表面的残留隔离剂、砂浆和灰尘等,并对屋面凸出部位和蜂窝等进行处理。
2)对30°以上坡屋面采用预埋铜丝挂瓦条,在基层施工应注意检查,确保铜丝挂瓦条在间距、位置、数量能满足要求。
2 安排专人对瓦件进行挑选。
1)采取手敲、听声,尺量、分类堆放等手段对琉璃瓦色泽进行选择和外行尺寸分类。
对于不合格的一律剔除。
同一坡面选择同一色泽瓦,不能掺合使用,以达到整体色泽相协调。
2)提前四小时将瓦用清水浸泡,贴前取出凉干,瓦面无水渍方可使用。
1.2.2 瓦垄定位1、平面定位----分中、号垄、排瓦当(以歇山屋顶为例)(1)歇山前后坡分中号垄1)在屋脊部位找出屋顶正中点,此点即为坐中底瓦的中点。
2)两端从博缝外皮往里返,找出两个瓦口的位置和第二块瓦口的中点,这个中点就是边垄底瓦中。
3)将上述三个中点号在脊部灰背上。
4)将这三个中点平移到檐头连檐上并钉好五个瓦口。
5)在钉好的瓦口间赶排瓦当(图1.2.1)。
(2)撒头分中号垄方法:1)量出前后坡檐头边垄中点至翼角转角处的距离,按照同样的距离,向撒头量出撒头部位边垄中。
2)撒头正中即为撒头坐中底瓦中。
3)按照这三个中,钉好三个瓦口。

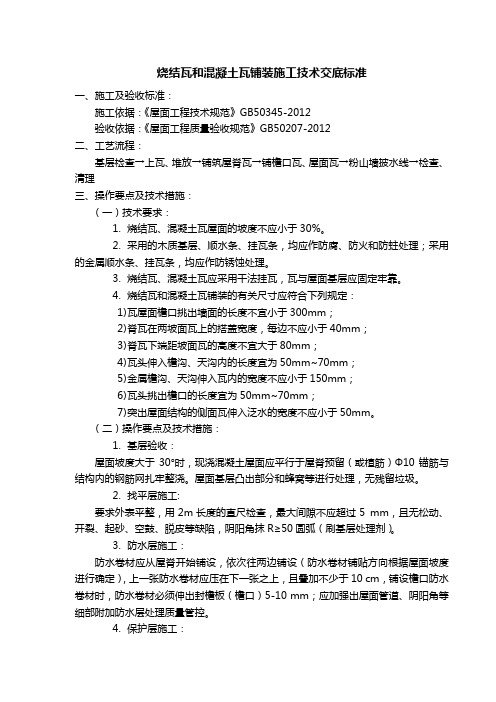

烧结瓦和混凝土瓦铺装施工技术交底标准一、施工及验收标准:施工依据:《屋面工程技术规范》GB50345-2012验收依据:《屋面工程质量验收规范》GB50207-2012二、工艺流程:基层检查→上瓦、堆放→铺筑屋脊瓦→铺檐口瓦、屋面瓦→粉山墙披水线→检查、清理三、操作要点及技术措施:(一)技术要求:1.烧结瓦、混凝土瓦屋面的坡度不应小于30%。
2.采用的木质基层、顺水条、挂瓦条,均应作防腐、防火和防蛀处理;采用的金属顺水条、挂瓦条,均应作防锈蚀处理。
3.烧结瓦、混凝土瓦应采用干法挂瓦,瓦与屋面基层应固定牢靠。
4.烧结瓦和混凝土瓦铺装的有关尺寸应符合下列规定:1)瓦屋面檐口挑出墙面的长度不宜小于300mm;2)脊瓦在两坡面瓦上的搭盖宽度,每边不应小于40mm;3)脊瓦下端距坡面瓦的高度不宜大于80mm;4)瓦头伸入檐沟、天沟内的长度宜为50mm~70mm;5)金属檐沟、天沟伸入瓦内的宽度不应小于150mm;6)瓦头挑出檐口的长度宜为50mm~70mm;7)突出屋面结构的侧面瓦伸入泛水的宽度不应小于50mm。
(二)操作要点及技术措施:1.基层验收:屋面坡度大于30°时,现浇混凝土屋面应平行于屋脊预留(或植筋)Φ10锚筋与结构内的钢筋网扎牢整浇。
屋面基层凸出部分和蜂窝等进行处理,无残留垃圾。
2.找平层施工:要求外表平整,用2m长度的直尺检查,最大间隙不应超过5 mm,且无松动、开裂、起砂、空鼓、脱皮等缺陷,阴阳角抹R≥50圆弧(刷基层处理剂)。
3.防水层施工:防水卷材应从屋脊开始铺设,依次往两边铺设(防水卷材铺贴方向根据屋面坡度进行确定),上一张防水卷材应压在下一张之上,且叠加不少于10 cm,铺设檐口防水卷材时,防水卷材必须伸出封檐板(檐口)5-10 mm;应加强出屋面管道、阴阳角等细部附加防水层处理质量管控。
4.保护层施工:当屋面坡度大于30°时,20厚1:3水泥砂浆保护层内应配置孔径20×20的耐碱浸塑玻纤网格布(聚丙烯网格布),或孔径25×25的钢丝网片。
小青瓦铺装分项工程施工技术交底记录本工程斜屋面挂瓦施工采用屋面瓦卧浆(1:3水泥砂浆)做法,屋面瓦由承包人提供。
施工顺序1、测量放线:在屋脊处弹出分中线,尽量使屋面对称或平行,然后从屋檐往上弹第一条平行线确定屋檐第一层瓦位置,由于砼屋面在浇筑中可能出现的误差,山檐于屋檐不一定成直角,所以需取一条与屋檐线为直角的山檐线。
再根据实际的误差调节山檐安装瓦件的预留位置。
两檐边通常预留60mm弹线,必要时调整,在20mm范围内调整,这两条弹线也是主瓦铺设的始线与终线,另外,还需要每隔2m弹一道控制线。
2、调浆:调配1:3 水泥砂浆辅瓦,卧铺时,铺上砂浆,以瓦挤揉砂浆至瓦卧平、卧齐、卧牢。
瓦缝咬合紧密,无翘缝(俗称“喝风”)。
3、选瓦:采用手敲、听声,尺量分类堆放等手段对瓦尺寸、色泽进行分类。
对不符合要求的一律剔除。
做到同一坡面统一尺寸、色泽协调一致。
5、铺屋面、檐口瓦:为保证屋面达到三线(水平、垂直、对角线)标齐,应在屋檐第一排瓦和屋脊处最后一排瓦施工前进行预先铺设。
卧瓦层:用20mm厚1:3水泥砂浆做卧瓦层。
筒板瓦铺砌做法为一搭七露三,露面1/3 。
从檐口开始,由下至上、自左而右施工。
坡屋面檐口瓦头要挑出砼檐边50-70mm,瓦与结构挑檐基层接缝处要用水泥砂浆封严。
要先挂水平线,以控制檐口及各排瓦的平整度。
平整度、垂直度误差不大于10mm。
每一排底瓦和上瓦铺装时必须要拉线铺装,必须保证底瓦、上瓦铺装顺直。
卧铺时,铺上砂浆,以瓦挤揉砂浆至瓦卧平、卧齐、卧牢。
瓦缝咬合紧密,无翘缝(俗称“喝风”)。
砂浆最薄处20mm,在两垄瓦之间应用1:3水泥砂浆将两瓦之间填饱满,砂浆饱满度须达到100%。
搭接缝抹平后,应及时将面层残存的水泥浆清洗干净,并做好成品保护。
6、安装屋脊瓦:铺完主瓦,最后做脊瓦,屋脊铺设要求平、直。
a、铺设脊瓦应从封头脊瓦开始,逆风向铺设,搭接铺至末端封头脊瓦,脊瓦搭接瓦尾的宽度每边不小于40mm。
