B13江苏省建设厅监制XXXX供水管线过河管改造工程监理实施细则我公司受XX建设单位的委托,对XX安全饮水工程(供水管线过河管改造工程)进行监理,为促使监理工作规范化进行,加强施工中的三大控制,特别对施工的质量控制,确保该工程的质量。
一、工程概况本工程是XX集团有限公司供水管线的一个组成部分。
管道管材为DN600×10焊接钢管,工作压力0.45Mpa,试验压力0.95 Mpa,管线与XX运河基本正交,采用拉管施工XXm和开挖施工XXm。
管道全长365m,地点位置XX。
工程由XX 设计,由XX施工。
二、编制依据1、国家和地方有关工程建设的法律、法规;2、国家和地方有关工程建设的技术标准、规范和规程:(1)、《给水排水管道工程施工及验收规范》GB50268-2008(2)、《工业金属管道工程施工及验收规范》GB50235-97(3)、《现场设备、工业管道焊接工程施工及验收规范》GB50268-98(4)、《水平定向钻进管线铺设工程技术规范》3、工程项目文件图纸等设计文件资料;4、业主与监理单位签订的工程建设监理委托合同;5、监理招标文件和投标文件;6、建设单位与承包单位签订的建设工程施工承包合同;7、业主与监理单位签订的补充或修改文件;8、施工单位的施工组织设计;9、工程监理规划;10、业主的各种指示、通知等。
三、专业工程特点1、本工程项目主要包括拉管钢管XX米,开挖钢管XX米,四个蝶阀实现原DN600PE 管和新施工DN600钢管的切换。
2、具有如下特点:1、工程采用水平定向钻进施工工艺铺设管道,需专业施工队施工;2、穿越的运河为芜申运河;3、工程起点、终点周边环境复杂,两端造斜距离较为紧张,要做好安全防护工作;4、拖拉的管道是DN600×10焊接钢管,出土造斜段需开挖后完成拖管施工。
四、监理工作流程1、熟悉和审查施工图纸,掌握设计意图及要求,参加图纸会审(交底),如发现施工图有疑问、差错,及时提出意见和建议;如需变更设计,应按照相应程序报审,经相关单位签证认定后实施。
站前路拉管监理实施细则上传一、项目背景二、项目范围1.工程内容包括站前路道路面、排水系统、人行道等的改造。
2.监理范围涉及站前路拉管建设的全过程,包括方案设计、施工、验收等。
三、监理机构及职责1.监理机构应由专业的工程监理公司承担,具备相关资质和经验。
2.监理机构的职责包括:制定监理实施细则,审查设计方案,监督施工进度和质量,协调解决工程中的问题,组织项目验收等。
四、监理方案1.监理机构应根据项目的具体情况,制定详细的监理方案。
2.监理方案包括监理的组织机构、人员配备、监理进度计划等内容。
五、设计审查1.监理机构应对设计方案进行审查,主要包括:引线设计合理性,管线走向和坡度的合理性等。
2.如发现问题,应及时指出并与设计单位协商解决。
六、施工管理1.监理机构应对施工方案进行审查,确保施工方案的科学性和可行性。
2.监理机构应监督施工单位按照施工方案进行施工。
3.监理机构应检查施工单位的资质和人员配备情况,确保施工单位具备相应的施工能力。
七、质量控制1.监理机构应监督施工单位的质量控制工作,包括材料的质量把控、工艺的合理性等。
2.如发现施工单位存在质量问题,应及时指出并要求整改。
八、进度管理1.监理机构应制定施工进度计划,并监督施工单位按照计划进行施工。
2.如发现施工进度偏离计划,应及时采取措施,协调解决。
九、安全管理1.监理机构应监督施工单位的安全管理工作,确保施工过程中的安全性。
2.如发现施工单位存在安全隐患,应及时提醒并要求整改。
十、监理报告1.监理机构应定期向建设单位提交监理报告,报告内容包括:施工进度、质量控制情况、安全管理情况等。
2.监理报告应真实、客观地反映项目的实际情况,如发现问题应提出解决建议。
以上就是站前路拉管监理实施细则,主要包括项目范围、监理机构及职责、监理方案、设计审查、施工管理、质量控制、进度管理、安全管理和监理报告等方面的内容。
通过严格的监理实施,可以确保站前路拉管项目的顺利进行,并达到预期的效果。

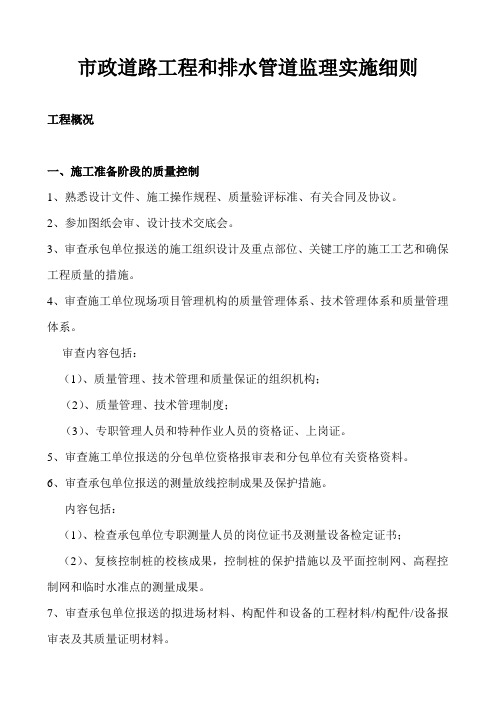

市政道路工程和排水管道监理实施细则工程概况一、施工准备阶段的质量控制1、熟悉设计文件、施工操作规程、质量验评标准、有关合同及协议。
2、参加图纸会审、设计技术交底会。
3、审查承包单位报送的施工组织设计及重点部位、关键工序的施工工艺和确保工程质量的措施。
4、审查施工单位现场项目管理机构的质量管理体系、技术管理体系和质量管理体系。
审查内容包括:(1)、质量管理、技术管理和质量保证的组织机构;(2)、质量管理、技术管理制度;(3)、专职管理人员和特种作业人员的资格证、上岗证。
5、审查施工单位报送的分包单位资格报审表和分包单位有关资格资料。
6、审查承包单位报送的测量放线控制成果及保护措施。
内容包括:(1)、检查承包单位专职测量人员的岗位证书及测量设备检定证书;(2)、复核控制桩的校核成果,控制桩的保护措施以及平面控制网、高程控制网和临时水准点的测量成果。
7、审查承包单位报送的拟进场材料、构配件和设备的工程材料/构配件/设备报审表及其质量证明材料。
8、审查承包单位报送的工程开工报审表及相应资料。
二、施工阶段的质量控制(一)、路基工程质量控制1、预控措施(1)、检查施工单位的人员组织机构是否落实,督促施工单位按已审批的施工方案进行施工;(2)、探明地下管线设施走向,并加以保护;(3)、对控制桩进行复测和施工放样工作予以抽查;(4)、清除路基范围内的杂物和障碍物;(5)、排引处理影响施工的地面水和地下水;(6)、依据进场压实机具性能进行实地压实试验,确定有效压实厚度和压实遍数等施工参数;(7)、对填方土样作击实试验,以得出最佳含水量和最大密实度的技术数据。
2、施工阶段的质量控制(1)、路基填土不得使用腐殖土、生活垃圾土和淤泥;(2)、路基填土不得含草、树根等杂物,粒径超过10cm的土应打碎;(3)、新填路基地段,应将原地面翻松整平、压实。
若原地面横坡度陡于1:5时,应将原地区挖成台阶形,台阶宽度不小于1m,高度不宜大于30cm.;(4)、填筑路堤必须在整个宽度内分层填筑碾压,逐层检验压实度,最大厚度必须与压实机具的功能相适应,一般不超过20~30cm,具体厚度应由现场试验确定。
庆阳市海棉城市试点建设项目(一标段)监理实施细则(道路及其改造工程)编号:SJL-XZ-02审批:张振贤编制:景垚程史英杰甘肃省建设监理有限责任公司年月日目录一、分部分项工程特点 (1)二、编制依据 (5)三、监理工作流程 (5)四、监理工作要点 (16)五、监理工作方法及措施 (43)一、道路及其改造工程特点本工程道路共十三条:包括旧路海绵化改造和新建海绵型道路等主要包括:南大街(西大街~兰州路);西大街(庆化大道~南大街);东大街(南大街~九龙路);安定西路(庆化大道~南大街);安定东路(南大街~北京大道);马莲河大道(安定西路~兰州路);兰州路(长庆大道-九龙路);育才西路(马莲河大道~南大街);育才东路(南大街~九龙路);专属巷(庆化大道~中心西路);董志塬大道(育才东路~兰州路);中心西路(西大街~安定西路)。
1、路基工程:填土路基必须根据设计断面分层填筑压实,其分层填筑厚度必须与压实机具功能相适应,一般每层松土厚度不应超过30㎝,若采用薄铺轻碾法,每层松土厚度可达15~20cm,路基填筑压实宽度不得小于设计宽度,以便最后削坡,严禁贴坡。
路基压实度表2、路面工程:(1)路面基层材料要求a.水泥、石灰、粉煤灰(如使用)、各粒级碎石、砂等的料源、使用应取得监理批准。
b.水泥:宜选用初凝时间3h以上和终凝时间6h以上的325#或425#水泥。
其类型可为普通硅酸盐水泥、矿渣硅酸盐水泥或为火山灰质硅酸盐水泥。
c.石灰:石灰需为Ⅲ级以上消石灰或生石灰。
到场生石灰应充分消解。
d.粉煤灰(如使用):烧失量不应超过20%;比表面积宜大于2500cm2(或90%通过0.3mm,70%通过0.075mm筛孔)。
e.水泥稳定土用做底基层时,单个颗粒的最大粒径不应超过37.5mm。
水泥稳定土的颗粒组成应在水泥稳定土的颗粒组成范围(如表列)1号级配范围内,土的均匀系数应大于5。
细粒土的液限不应超过40%,塑性指数不应超过17。
庆阳市马莲河大道海绵道路及配套地下综合管廊工程电气工程监理实施细则审批:编制:甘肃省建设监理有限责任公司庆阳市新建海绵道路及配套地下综合管廊工程(一标段)工程项目监理部2020年4月10日目录一、工程概况及专业工程特点 (1)二、编制依据 (16)三、监理工作流程 (16)四、监理工作的控制要点及目标值 (20)五、监理工作方法及施 (41)一、工程概况及专业工程特点(一)工程概况简述(新建)马莲河大道综合管廊工程,位于甘肃省的庆阳市,北起兰州路,南至石油西路,总长约了3988米;管廊的结构形式为箱体结构,分为1 #综合舱,2#综合舱。
另现状马莲河大道有约1105米原有管廊需改造,现状管廊起止点对应新建管廊里程K0+ 452-K1+557,新建管廊在此里程段采取避让平行建设方式;管廊的结构形式为箱体结构,分为热力舱、电力舱。
(二)专业工程特点1.本工程包括建设红线内的以下内容(1)10/0.4kV变配电系统;(2)照明系统;(3)设备配电及控制系统;(4)防雷接地系统。
电源设计分界: 10kV高压进线柜内进线开关的进线端。
高压设备的校验及整定由供电部门完成。
2.10/0.4kV变配电系统(1)负荷等级本工程负荷等级为二级负荷,其中消防设备、监控与报警设备、应急照明、疏散指示标志天然气舱的管道紧急切断阀、天然气舱的事故风机为二级负荷;管廊排水泵,维修插座箱、普通照明、普通舱的通风机等为三级负荷。
整个综合管廊变电所电源进行统一考虑,拟从安化东路控制中心就近1 0kV市网分别引入2回路1 0kV进线电源,两回路10kV电源独立组成环网供电,两组环网一用一备,每组可承担所有负荷的供电要求;当城区多条综合管廊连接后,可与其他道路的综合管廊共用0kV 进线,共同组成10kV环网。
对于外接两回路高可靠性电源,需由建设单位与供电部门进行业扩申请获批后,由市电网中心统一一进行用电容量调度后方能确定外接电源位置,最后签订相应用电协议并颁发用电许可证明。
市政排水管道工程监理细则1.监理细则编制依据1.1已审核的监理规划1.2有关设计图纸、资料、施工组织设计方案。
1.3有关国家、地方专业现行技术标准给水排水管道工程施工验收规 GB50268—97市政排水管渠工程质量检验评定标准 CJJ3—90给水排水构筑物施工及验收规 CBJ141—902.本专业特点2.1工序划分:沟槽、平基、管座、安管、接口、顶管、检查井、闭水、回填、渠道、泵站沉井、模板、钢筋、现场浇筑砼结构、砖砌结构、构件安装、水电设备安装、铸铁管安装、钢管安装。
2.2分类:测量管道、沟槽、泵站。
2.3质量等级评定2.3.1合格a.主要检查项目(△)的合格率达100%b.非主要检查项目的合格率达70%2.3.2优良a.符合合格标准条件b.全部检查项目合格率的平均值达85%3.测量监理工作控制专业要点及验收质量标准。
3.1水准点闭塞差±12√L (mm) L:为水准点之间的水平距离,单位为km 3.2导线方位角闭合差: ±40″√n n:为测站数3.3直接丈量测距允差符合表3.34.管道控制要点及质量标准4.1沟槽4.1.1槽底土壤严禁扰动及水浸泡,如超挖,严禁用土回填。
4.12人工挖槽时,堆土高度不宜超过1.5m,且距槽口边缘不宜小于0.8m。
4.1.3沟槽允差应符合表4.1.2规定表4.2平基、管座:按设计要求施工平基、管座施工允差符合表4.2规定4.3安管4.3.1管道必须垫稳,管底边坡不得倒流水,缝宽应均匀,管道不得有泥土、砖石、砂浆、木块等杂物。
4.3.2安管允差应符合表,4.3.2规定。
表4.4接口4.4.1承接口或企口多种接口应平值,环形间隙应均匀,灰口应整齐、密实、饱满,不得有裂缝、空鼓等现象。
4.4.2抹带接口应表面平整密实,不得有间断和裂缝、空鼓等现象,接口允差见表4.4.2:4.5.1口必须密实、平顺、不脱落、涨圈中心应对管缝,填料密实。
4.5.2管不得有泥土、石子、砂浆、砖块、木块等杂物。
海绵城市建设雨水综合利用工程安全及文明施工监理措施一、安全施工监理措施1、安全管理的保证项目如下:施工现场建立安全生产责任制,进行经常性的安全教育,有经过审批的全面的、有针对性的安全技术交底;应有定期安全检查制度,工地每旬一次,施工单位(公司)每月一次:施工现场应设置安全标语、安全色标、安全防围设施、交通标志牌、夜间警示灯等必要设施。
2、安全管理的一般项目如下:工地应建立班前活动制度并作记录,无论工人或管理人员均必须遵章守纪,特种作业人员需持证上岗,工伤事故应按调查分析规则处理,重大伤亡,险肇事故应按规定及时报告,还应建立工伤事故档案。
2.1 各类起重机、挖掘机、装载机等均应保证各种装置安全有效,有专人指挥和持证操作,现场管理良好并有完整的运转记录和日报表。
2.2 各类施工机具设备均应有完整有效的装置保险,安全防护装置、安全运行装置、滑润系统良好,使用方法等均需符合规定的要求并有完整的运转记录、日报表等。
2.3 施工用电应保证在建工程与临管高压线的安全距离,支线架设不凌乱,悬挂或埋设妥当接头良好,不破皮漏电;现场照明应使用安全电压,线路灯具与地面、走道距离不小于规定高度,防潮,不破皮漏电;保护接地或保护接零装置符合规程要求;20A以下施工移动电气设备应有漏电保护器且性能良好。
2.4 防火防爆方面:应建立防火安全领导小组,有消防逐级签约和领导逐级责任制,并有群众义务性消防组织,进行定期的训练、学习、检查;重点部位如电工、焊工、木工、危险品管理、物资仓库管理工等应建立明确的岗位责任制和管理规章制度。
2.5 进入工地必须戴好安全帽,高空作业必须系好安全带,脚手架的搭设必须符合规范的要求。
二、文明施工监理措施1、施工现场必须按工程建设创建文明工地的规定的标准挂牌施工。
2、施工区域与非施工区域应按施工组织设计设置明显有效的分隔措施并必须使用统一、连续的安全防围设计和交通标志(牌)。
3、应根据交通配合会议要求等有关规定,保证施工地段车辆和行人的正常通行。
庆阳市人民政府办公室关于启用庆阳市海绵城市建设管理办公室和庆阳市管廊城市建设管理办公室印章的
通知
文章属性
•【制定机关】庆阳市人民政府办公室
•【公布日期】2016.09.20
•【字号】庆政办发〔2016〕153号
•【施行日期】2016.09.20
•【效力等级】地方规范性文件
•【时效性】现行有效
•【主题分类】城市建设,城市管理
正文
庆阳市人民政府办公室关于启用庆阳市海绵城市建设管理办公室和庆阳市管廊城市建设管理办公室印章的通知
庆政办发〔2016〕153号各县(区)人民政府,市直各部门,中、省驻庆各单位:
根据庆阳市机构编制委员会《关于设立庆阳市海绵城市建设管理办公室(庆阳市管廊城市建设管理办公室)的批复》(庆市编发〔2016〕26号)精神,庆阳海绵城市建设管理办公室(庆阳市管廊城市建设管理办公室)已组建成立,为确保各项工作顺利开展,刻制“庆阳市海绵城市建设管理办公室”和“庆阳市管廊城市建设管理办公室”印章两枚,自即日起启用。
特此通知。
资料范本本资料为word版本,可以直接编辑和打印,感谢您的下载海绵城市监理细则地点:__________________时间:__________________说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容月亮大道(西段)皂果路—朗州北路道路工程海绵城市监理细则总监理工程师:单位技术负责人:日期:第一章编制的依据一、国家法律、法规;国家、规范、行业和地方有关技术标准、规程;二、省、市及有关建设主管部门的建设法规和规定;经有关建设主管部门批准的设计;文件和项目建设批准文件;三、业主与承包商签订的工程建设施工合同;业主与材料、设备供应商签订的工程建设采购合同;业主与设计单位签订的工程建设设计合同;业主与监理咨询单位签订的工程建设监理合同;业主与其它项目建设相关单位签订的与工程建设方面合同。
四、国家及有关部门颁发的与建设工程项目有关的工程设计和施工技术规范、标准、规程;六、项目招标单位提供的招标文件和相关资料(1)勘察设计阶段招标文件及中标方案图纸和设计概算(2)经有关部门审查批准的施工图纸、建筑审批方案图、管网综合图纸、设计施工图等资料。
(3)施工阶段工程招标文件、中标单位投标文件和中标通知书。
七、项目咨询监理行业相关规范(1)《建设工程监理规范》(GB50319—2000);(2)《建筑工程安全生产管理条例》国务院令第393号;第二章工程项目概况1、工程名称:月亮大道西段道路工程2、建设地点:常德市柳叶湖旅游度假区皂果路至朗州北路段,全长2.224KM3、建设单位:常德金柳置业有限公司4、设计单位:长沙市规划设计院有限责任公司5、监理单位:株洲南方项目管理有限公司6、施工单位:湖南经远建筑有限公司7、工程主要内容:本工程为城市I级主干道,设计车速为60KM/小时,车道数为双向6车道,路面结构达到临界状态的设计年限为15年,因目前K0+000--K1+080段已形成沥青路面,故只对皂路果路--银牛路人行道做海绵设计,全长1305.563米。
市政排水管道和道路工程监理实施细则市政道路工程和排水管道监理实施细则市政工程质量等级评定按建设部1992年颁发城建[1992]68号文件《市政工程质量等级评定规定》的通知和施工图纸要求。
填土密实度,砂浆抗压强度,混凝土抗压,抗折强度值,不得低于设计规定外,还应符合国家标准《混凝土结构工程施工及验收规范》(GB50204-92)、《市政工程施工技术规程》等规定。
市政工程所需原材料如砂、石、钢材、水泥、石灰、管材等的原材料和半成品质量标准必须符合现行有关标准执行。
并参照钢筋工程、砼工程、砖石工程监理实施细则中相关部分执行。
A.道路工程一.测量1.必须采取有效措施,保护好轴线桩和水准点。
2.水准点不够时,可以增设临时水准点,并要求不少于2个。
3.一切点位和高程,都必须经过复核后才能使用,并应经常校核。
4.已建好的构筑物与本工程衔接的平面位置及高程,开工前必须校核。
5.水准点闭合差:±12 L mm,式中L为水准点之间的水平距离,单位为km。
6.导线方位角闭合差:±40 n秒,式中n为测站数。
7.直接丈量测距的允许偏差如下表(用钢尺量测):1.路基回填土不得采用淤泥、腐植土及含有机物的垃圾。
填土高度每次300mm左右,分层压实。
路槽不得有翻浆、弹簧、起皮、波浪、积水等现象。
用12~15吨震动压路机碾压后,轮迹深度不得大于5mm。
(1)△路基土方压实度(重型击实标准)按设计要求如下:路床以下深度填方:0~80cm为95 %;80~150cm为93 %;大于150cm为87 %。
挖方:0~30cm为95 %。
(2)中线高程每20m测1点,允许偏差±20mm(3)平整度每20m检验3点,允许偏差20mm。
(4)宽度每40m检验1点,允许偏差+200mm,0。
(5)横坡每20m检验6点允许偏差±20mm,且不大于0.3%。
2.路肩必须直顺,表面必须平整,不得有阻水现象。
路肩压实度必须≥90%;宽度不小于设计规定。
目录一、工程概况二、编制依据三、监理工作流程四、监理要点1、基坑开挖2、钻机就位3、钻液的配置4、导向钻进5、扩孔6、管道焊接7、拉管8注浆加固9、安全保护系统10、管件安装11、高压旋喷桩12、检查井一、工程概况二、编制依据①监理规划②设计文件③《城市工程管线综合规范》(GB50289—98);④《建筑工程质量检验评定标准》(GBJ301—88);⑤《给水排水管道工程施工及验收规范》(GB50268-2008);⑥《建筑与市政降水工程技术规范》(JGJ/T111--98)⑦《国家建筑标准图集》(国标06MS291 )⑧《水平定向钻进管线铺设工程技术规范》⑨中华人民共和国城乡建设87号文《危险性较大的分部分项工程管理办法》三、监理工作流程四、监理工作要点1、基坑开挖工作坑开挖尺寸根据现场实际情况确定。
工作坑深度根据拉管流水面高程确定。
为保证工作坑内干燥和扩孔施工,在工作坑南侧设泥浆沉淀池,并在池底设泥浆泵随时将多余泥浆抽出坑外。
2、钻机就位根据现场实际情况安置钻机。
因坑处土质较软,且拉管距离长,拉力较大,钻机底脚要安置在20㎝厚C15混凝土平基上,并在平基混凝土内预留∮20钢筋(地锚)和钻机焊接紧密,以防地基沉降影响钻机稳定。
3、钻液的配置钻液的好与坏对于拉管施工的成败起到了极关键的作用。
钻液具有冷却钻头、润滑钻具,更重要的是可以悬浮和携带钻屑,使混合后的钻屑成为流动的泥浆顺利地排出孔外,既为回拖管线提供足够的环形空间,又可减少回拖管线的重量和阻力。
残留在孔中的泥浆可以起到护壁的作用。
本工程地质勘探资料尚未给出,现只能按以往施工经验和对类似地区地质情况的了解,配置钻进液。
钻液由水、膨润土和聚合物组成。
水是钻液的主要成份,膨润土和聚合物通常称为钻液添加剂。
钻液的品质越好与钻屑混合越适当,所制造的泥浆的流动性和悬浮性越好,回扩成孔的效果越理想,成功的概率越大。
为改善泥浆性能,有时要加入适量化学处理剂。
烧碱(或纯碱)可增粘、增静切力、调节PH值,投入烧碱量一般为膨润土量的2%。
根据以上理论,本工程的钻液配合比确定为:膨润土20%,转液宝1%,水75%,2%膨润土重量的烧碱。
4、导向钻进钻机就位后,调整钻机导向杆到略高于设计管位中心高程的位置,水平钻入土中。
在导向钻头中安装发射器,通过地面接收器,测得钻头的深度、鸭嘴板的面向角、钻孔顶角、钻头温度和电池状况等参数,将测得参数与钻孔轨迹进行对比,以便及时纠正。
地面接收器具有显示与发射功能,将接收到的孔底信息无线传送至钻机的接收器并显示,操作手根据信号反馈操纵钻机按正确的轨迹钻进。
在导向钻孔过程中技术人员根据探测器所发回的信号,判断导向头位置与钻进路线图的偏差,随时调整。
并把调整数值记录在“钻进位置”相应的表格中。
为了保证导向头能严格按照操作人员发出的指令前进,需要在管道线路初步布点后对控制点进行加密加细。
间隔3m设中线、高程控制点,用木桩做出明显标志,并在桩点周围用混凝土砌出护墩加以保护。
控制人员严格按照点位,操纵仪器。
根据以往的施工经验,PE管在孔内拉动的过程中受重力的作用,会发生管道下沉现象。
因此在本工程中,导向钻进的钻进点选择在略高于设计管中线的地方。
以减低管道自重对高程的影响。
5、扩孔根据现场地质情况,采用刮刀式扩孔器。
扩孔器尺寸为铺设管径的 1.2~1.5倍,即50㎝×1.5=75㎝。
这样既能够保持泥浆流动畅通又能保证管线的安全、顺利的拖入孔中。
扩孔钻头图6.4本段回拉扩孔铺管的距离比较长,泥浆作用特别重要,孔中缺少泥浆会造成塌孔等意外事故,使导向钻进失去作用并为再次钻进埋下隐患。
考虑到地层泥浆较易漏失,泥浆漏失后,孔中缺少泥浆,钻杆及管线与孔壁间的摩擦力增大,导致拉力增大。
因此要保持在整个钻进过程中有“返浆”,并根据地质情况的变化及时调整钻液配比以产生的不同泥浆。
本工程选用的DDW-350型铺管钻机有混合搅拌、泵送系统。
施工中将水、膨润土、聚合物等加入混合仓,进行充分搅拌形成钻液。
然后由钻液泵将钻液通过中空钻杆输送至孔底钻头,并与孔中钻屑混合形成泥浆在孔底流动。
因工作坑位于管线上游,虽是水平钻进扩孔,但孔内下游的泥浆不会流失过多。
扩孔时只需将2#坑泥浆池内的泥浆通过钻机泵送系统随时向孔内补充。
实验人员需要随时检测泥浆内各组成材料的配比并及时调整,反复循环使用。
6、管道焊接(电熔焊接)管材为HDPE实壁管,管材接口采用热熔连接。
管材物理性能满足以下要求:质量密度=0.94—0.96g/cm3;短期弹性模量≧800Mpa;抗拉强度标准值Ftk≧20.7 Mpa;抗拉强度设计值Ft≧16.0Mpa。
管道接口质量的好坏直接影响到拉管施工的成功进行,因此要严格按以下操作步骤执行。
a、电熔连接机具与电熔管件应正确连通,连接时,通电加热的电压和时间符合电熔连接机具和电熔管件的规定。
b、电熔连接冷却时间,不得移动连接件或连接件上不得施加任何外力。
c、电熔承插连接管材连接端应切割垂直,连接面应清洁干净,并应表明插入深度,刮去表面的氧化层。
连接前,对应连接件,使其在同一轴线上。
d、干管连接部位下端应采用支架,并固定吻合。
e、管道连接时,施工现场条件允许时,可在在沟槽上进行焊接。
f、焊接完毕后,检查观测孔内物料是否顶起,焊缝处是否有物料挤出。
合格的焊口应是圠唵熔焊过程中,无冒(着)火、过早停机等现象,电熔件的观察孔有物料顶出。
②热熔连接:a、热熔连接前、后连接工具加热面上的无污物应用洁净棉布擦净。
b、热熔连接加热时间和加热温度应符合热熔连接工具生产厂和管材、管件生产厂的规定。
c、热熔连接保压冷却时间,不得移动连接件或连接件上不得施加任何外力。
d、管道连接前,管材固定在机架上,取下铣刀,闭合卡具,对管子的端面进行铣削,当形成连续的切削时,退出卡具,检查管子两端的间隙(不得大于3mm)。
电熔连接面应清洁干净,刮初表面皮。
e、热熔对接连接,两管段应各伸出卡具一定的自由长度,校对连接件,使其在同一轴线上,错边不宜大于壁厚的10%。
f、加热板温度适宜(220±10℃),当指示灯亮时,最好在等10分钟使用,以使整个加热板温度均匀。
g、温度适宜的加热板置于机架上,闭合卡具,并设系统的压力。
达到吸热时间后,迅速打开卡具,取下加热板。
应避免与熔融的端面发生碰撞。
h、迅速闭合卡具,并在规定时间内,匀速地将压力调节到工作压力,同时按下冷却时间按钮。
达到冷却时间后,在按一次冷却时间按钮,将压力降为零,打开卡具,取下焊好的管子。
i、卸管前一定要将压力降至为零,若移动焊机,应拆下液压软管,并做好接头防尘工作。
j、合格的焊缝应有两翻边,焊道翻卷的管外圆周上,两翻边的形状、大小均匀一致,无气孔、鼓泡和裂纹,两翻边之间的缝隙的根部不低于所焊管子的表面。
k、管道连接时,施工现场条件允许时,可在在沟槽上进行焊接,管口应临时堵封。
在大风环境下操作,采取保护措施或调整施工工艺。
7、管道回拖完成D800扩孔后,确认在成孔过程完成后,孔内干净,没有不可逾越的障碍后,立即进行管道回拖。
(1)、总回拉力计算:按130M计算DN600: 总回拉力=摩擦阻力+绞盘力+流体阻力=3.4t+3.74t +6t =13.14t(2)、回拖具体步骤如下:①管道组装、焊接、清管完成后,对完成的焊接管道进行检查,检查合格后在管端接上一个回拖封头,回拖耳鼻,根据钻孔在出入点对接坑之间的曲线长度在管道另一端割除多余管子并做上封头。
②组装好回拖支撑,将焊接好的管道放置在沙包堆上,在回拖过程中减少回拖阻力,保护好管道,每20米左右放置一个沙包。
③把钻杆、D800扩孔器、回拖万向节、回拖管道依次连接成一体,仔细检查每一个螺栓,确保每一个环节连接牢固。
④慢慢钻动钻杆,并给泥浆,确定方向节工作良好,扩孔器泥浆孔没有堵塞后开始回拖管道。
⑤在回拖过程中,专门安排人员巡查,防止管道在回拖过程中从沙包架上掉下来,在回拖过程中,现场准备一台挖机。
⑥在回拖过程中,协调指挥通讯要保持通畅。
记录回拖过程中的扭矩、托力、泥浆流量、回拖速度等值,出现异常立即报告;设专人观察沿线是否有漏浆现象,如有异常及时报告。
⑦在管道顺利拖拉至沉井位置后,将沉井中的泥浆清除干净,然后把进入沉井中的PE管用电锯割断,再把管道四边的洞口用水泥砖堵好,确保无漏水。
⑧拉管回拖结束后,钻孔与管间空隙用水泥砂浆注浆固化,水泥为P.O.42.5水泥。
强度为M15。
每米平均用量1M3, 确保周围土质的稳定性。
8、注浆加固PE管道拉通后,为了避免地面沉降,需要进行注浆加固。
由于受场地条件限制,本次采用孔内注浆的加固措施。
(1)拉管施工前在PE管前端连接两根与PE管同长度的∮25钢管,与PE管和拉管机的连接取消,换成和高压注浆泵连接。
注入1:1水泥、粉煤灰浆液(0.4Mpa),从而置换触变泥浆,补充PE管周围的空隙。
然后再换再拉,再拉再注,反复进行。
直到把钢管全部拉出1#接收坑,注浆过程也就全部结束了。
(见步尽量保持不要间断。
b、当花钢管拖入地面时一定要用堵头堵死,防止浆液从花管前端流出。
9、安全保护系统由于施工中的地质情况复杂、距离较远等特点,在施工中必须设置必要的安全保护措施,主要有:(1)防触电报警系统,一旦地下钻头触及电缆等带电体后,钻机发出触电报警,此时操作手必须坐在座椅上不得离开,以免触电。
报警解除后,操作人员方可离开钻机。
(2)远距离遥控紧急停机装置,随钻跟踪测量者应时刻保持与钻机操作手的联系,一旦发生意外应及时处置。
目前一般采用无线通信联络方式,有时由于受到当时当地环境的影响这种方式己不能应付紧急突发事件。
所以在施工中应由随钻跟踪者采用紧急措施停止钻机工作,待处理完后,由后者解除对钻机的限制后,方可启动钻机。
10、管件安装管道穿越完成后,应立即按设计图纸位置安装三通、阀门等管件。
11、高压旋喷桩①工作流程流程工作流程、②双重管高压旋喷桩旋喷桩施工过程中一般先钻孔至设计深度,再下注浆管,用高压泵(一般为25~35MPa)将水泥浆液通过特殊注浆管端头的喷嘴(ф1.8),以高速喷入土层,喷嘴在喷浆液时,一面缓慢旋转(10rpm)、一面徐徐提升(10~15cm/min),高压喷出的浆液不断切削土层,并使强制切削下来的土体与浆液充分混合,最后在喷射力的有效射程范围内形成一个混合物圆形凝柱体,依据实际地质情况旋喷法采用的二重管法,即:同时压入水泥浆和压缩空气,使用φ73钢管为注浆管,喷射流为浆液,以30MPa 压力从喷嘴中喷出,直接冲击切削土体,达到水泥浆置换土体颗粒,满足设计要求。
施工流程详见旋喷注浆施工工艺流程。
③、双重管高压旋喷桩:施工时首先钻孔,再用旋喷机喷射,即先把浆液管下到预定加固范围最深点,然后自下而上进行高压喷射注浆切割土体,将开孔和灌注桩体同时进行,一次成桩,其工作步骤为:(1)钻机就位:钻机需平置于牢固坚实的地方,钻杆对准孔位中心,偏差不超过5cm。
