空分塔基础施工方案
- 格式:doc
- 大小:209.25 KB
- 文档页数:13
晋开化工500kt/a合成氨及配套工程空分装置(室外设备基础)施工方案(措施)批准:审核:编制:河南省光大建筑安装有限公司2010年5月18日目录1.工程概况……………………………………………。
.。
.。
(3)2.编制依据 (3)3.施工程序…………………………………………..…。
..(4)4.施工方法及技术措施………………………………………。
(4)5.施工进度计划……………………………………………。
.(17)6.降低施工成本措施……………………………………。
…..。
(17)7.施工质量保证措施………………………………………。
.。
(18)8.施工安全与环境保护技术措施.................................。
(21)9.施工总平面布置及文明施工技术措施……………………..。
…。
(29)10.劳动力需用量计划及技能要求 (30)11.施工机具、计量器具及施工手段用料计划 (31)空分装置室外基础大体积砼工程施工方案1。

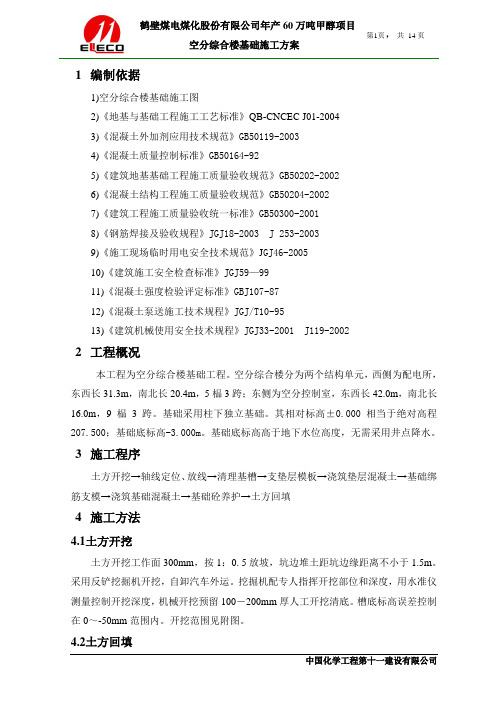

工程概况本工程为晋开百万吨总氨空分装置工程,位于开封县县城东北部,东临310国道。
该装置工程采用CFG桩基,整体大体积砼工程,混凝土强度等级为C30,基底设计标高-3。
900m。
基础工程具体特征如下:2.2。
1空分装置冷箱基础施工图(电子图)。
2。
2有关施工技术、安全规范、规程(见表2—1)本工程采用的主要施工技术、安全规范、规程表2—13.施工程序3.1施工程序施工准备→场地平整、定位、放线测量→土方开挖→破桩头→清槽、验槽→回填褥垫层→垫层施工→基础钢筋绑扎→基础模板安装→基础混凝土施工→找平层施工→珠光砂砼施工方→找平层施工3.2关键工序关键工序一览表表3-14.施工方法及技术措施4。
1准备工作:4.1.1场地平整已完成,桩基已办理交接手续。
4。
1。
2施工道路:现场临时道路业主不给提供,自行垫路,可以临时通行4。
1。
3施工用水:业主不给提供,我单位在装置区域内,打两口深井供施工生产用水。
1编制依据1)空分综合楼基础施工图2)《地基与基础工程施工工艺标准》QB-CNCEC J01-20043)《混凝土外加剂应用技术规范》GB50119-20034)《混凝土质量控制标准》GB50164-925)《建筑地基基础工程施工质量验收规范》GB50202-20026)《混凝土结构工程施工质量验收规范》GB50204-20027)《建筑工程施工质量验收统一标准》GB50300-20018)《钢筋焊接及验收规程》JGJ18-2003 J 253-20039)《施工现场临时用电安全技术规范》J GJ46-200510)《建筑施工安全检查标准》JGJ59—9911)《混凝土强度检验评定标准》GBJ107-8712)《混凝土泵送施工技术规程》JGJ/T10-9513)《建筑机械使用安全技术规程》JGJ33-2001 J119-20022工程概况本工程为空分综合楼基础工程。
空分综合楼分为两个结构单元,西侧为配电所,东西长31.3m,南北长20.4m,5榀3跨;东侧为空分控制室,东西长42.0m,南北长16.0m,9榀3跨。
基础采用柱下独立基础。
其相对标高±0.000相当于绝对高程207.500;基础底标高-3.000m。
基础底标高高于地下水位高度,无需采用井点降水。
3施工程序土方开挖→轴线定位、放线→清理基槽→支垫层模板→浇筑垫层混凝土→基础绑筋支模→浇筑基础混凝土→基础砼养护→土方回填4施工方法4.1土方开挖土方开挖工作面300mm,按1:0. 5放坡,坑边堆土距坑边缘距离不小于1.5m。
采用反铲挖掘机开挖,自卸汽车外运。
挖掘机配专人指挥开挖部位和深度,用水准仪测量控制开挖深度,机械开挖预留100-200mm厚人工开挖清底。
槽底标高误差控制在0~-50mm范围内。
开挖范围见附图。
4.2土方回填1)基础工程施工完毕,具备填方要求,施工时将建筑垃圾等物清理干净,自检合格后通知甲方监理,进行共检后,方可回填;2)用于回填的土料内不得含有腐植土、灰块等杂物,土料含水量以12%—15%为宜。
施工方案报审表重庆弛源化工有限公司年产4.6万吨聚四氢呋喃项目分馏塔基础工程施工方案编制:审核:批准:中化二建集团有限公司2012年10月1日目录一、编制说明及依据 (1)1、编制说明 (1)2、编制依据 (1)二、工程概况 (1)三、施工准备 (1)1、材料选择 (2)2、现场准备工作 (2)四、工程施工 (3)1、钢筋模板工程 (3)2、埋件工程 (4)3、冷却管设计及施工要点 (4)4、隔水层施工 (5)5、混凝土浇筑 (5)6、混凝土的温控 (6)7、拆模养护 (8)8、混凝土质量要求 (8)五、质量保证及雨季施工措施 (9)六、混凝土施工安全技术措施 (10)一、编制说明及依据1、编制说明本施工方案为重庆弛源化工有限公司年产4.6万吨聚四氢呋喃项目空分装置室外分馏塔基础工程,该工程包含基础垫层、基础外槽、基础主体、灌浆等多种结构形式的大体积混凝土结构工程,施工期间重庆正处于秋季,因重庆秋季雨水较多,为施工带来一定难度,本方案根据该工程施工图纸、施工规范以及现场实际情况,为使施工顺利进行,保证施工质量,特编制此施工方案。
2、编制依据中国成达工程有限公司施工图工程测量规(GB50026-2007)建筑地基基础工程施工质量验收规范(GB50202-2002)混凝土结构工程施工质量验收规范(GB50204-2002)(2011版)混凝土泵送施工技术规程(JGJ/T10-95)混凝土强度检验评定标准(GBJ107-87)大体积混凝土施工规范(GB-50496-2009)地下工程防水技术规范(GB50108-2001)钢筋机械连接通用技术规程(JGJ-107-96)钢筋焊接及验收规程(JGJ18-96)建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)《建筑工程施工质量验收统一标准》(GB50300-2001);二、工程概况本工程为钢筋混凝土工程,长、宽为14.1*12.1m的大型基础,基础底标高为95.5m,基础顶标高为101.00m,垫层主要采用C15砼,基础外槽为C30抗冻防水混凝土、基础地坪以下表面涂刷二道冷底子油,二道热沥青,池槽内加设紫铜板隔水层、基础主体采用C30抗冻防水混凝土、地脚螺栓孔安装螺栓及设备支座后用C30防水细石混凝土进行二次灌浆,外抹278mm厚珠光砂混凝,内配Φ10@200钢筋网片,上下各一层,面层采用50厚C30抗冻防水混凝土内配Φ12@200钢筋网片,表面涂2mm厚耐低温自流型环氧地坪涂层。
塔基础施工方案塔基础施工方案一、施工准备1. 组织施工人员,明确各工种职责,确保人员熟悉工作内容和安全操作规程。
2. 确定施工现场,清理现场杂物,保证施工区域整洁。
3. 检查施工设备和工具的完好性和安全性,确保能够正常使用。
4. 联系供应商,确保材料、设备的及时供应。
二、基坑开挖1. 根据工程图纸的要求,在施工现场标出基坑的尺寸和形状。
2. 使用挖掘机或手工工具进行基坑的开挖,根据地质条件和基坑设计要求确定挖掘深度。
3. 施工过程中,及时排除基坑内的水、泥浆等杂物,保持基坑干燥。
三、基础浇筑1. 在基坑底部铺设一层均匀的碎石或砂砾,厚度不低于20cm,以提高基础的承载力并排水。
2. 将型钢或木模板安装在基坑四周,确保基础的尺寸和形状符合设计要求。
3. 建立基坑内的侧墙支撑结构,确保基坑的稳定性。
4. 搅拌混凝土,将混凝土均匀地倒入基坑内,利用振动棒进行震实,确保混凝土的密实性。
5. 在混凝土浇筑完成后,对其进行养护,以保持混凝土的强度和耐久性。
四、塔基安装1. 将预制的塔基组件运输至施工现场,使用起重机进行吊装。
2. 确保塔基组件与基础之间的联系牢固可靠。
可以使用膨胀螺栓、焊接等方法进行固定。
3. 定位和校准塔基组件的位置,确保其垂直度和水平度符合要求。
4. 在塔基组件上进行连接和固定,使用螺栓和焊接等方法进行连接。
五、工程验收1. 进行塔基的竣工验收,检查塔基的尺寸、形状、强度等是否符合设计要求。
2. 对施工过程中的工艺、材料等进行检查,确保施工质量符合规范要求。
3. 编制塔基的施工记录和资料,进行档案管理。
通过以上步骤的施工,塔基的基础部分即可圆满完成。
但需要特别注意的是,在施工过程中要严格按照设计要求和施工规范进行操作,确保施工安全和工程质量。
此外,施工过程中应有专人负责监督,并及时解决可能出现的问题。
最后,完成施工后,还需要对塔基进行定期的检查和维护,以保证其使用寿命和稳定性。
空分装置施工方案一、施工准备1.了解设计图纸和相关施工要求,明确施工目标和任务;2.准备工程所需的材料和设备,包括空分装置设备、管道、阀门、接头、橡胶垫片等;3.安排施工人员,明确各自的职责和工作任务;4.检查施工现场并进行标识,确保施工区域安全;5.开展安全教育培训,确保施工人员具备相关的安全知识和操作技能。
二、基础施工1.根据设计图纸确定空分装置设备的基础位置;2.按照土建设计要求开展基础施工,包括挖掘基坑、浇筑混凝土等;3.根据设备要求和设计图纸,在基础上进行设备固定和对齐,确保设备安稳和水平;4.对设备基础进行养护和保护,确保基础的稳定和耐久。
三、管道安装1.根据设计图纸确定管道线路和布置方案;2.根据管道材质和规格的不同,选择合适的施工方法和工具;3.进行管道的切割、焊接、扩口、弯曲等加工工艺;4.安装前,清洗管道并检查管道内壁的质量;5.根据管道连接要求,进行管道的连接和固定,确保连接紧密和牢固;6.安装阀门、接头等附件,进行密封调整。
四、设备调试1.对空分装置设备进行设备调试和运行参数设置;2.检查设备和管道的气密性和泄漏情况;3.检测设备和管道的压力和流量;4.对设备进行空载和负载试运行,检查设备的运行状态和性能;5.根据调试结果,对设备和管道进行调整和改进,确保设备和管道的正常运行和稳定性。
五、验收和保养1.对施工质量进行验收,包括设备安装质量、管道连接质量等;2.进行设备和管道的清洗和维护保养,定期更换易损件和密封件;3.配合设备运行监测,及时发现和解决设备和管道的故障问题;4.做好施工记录和档案管理,包括设计图纸、施工计划、施工记录等。
六、安全管理1.制定施工安全方案,明确施工过程中的安全措施和注意事项;2.加强施工现场的安全标识和警示;3.进行安全培训,提高施工人员的安全意识和技能;4.定期检查施工现场的安全状况,及时处理存在的安全隐患;5.做好施工过程中的安全记录和报告,确保施工的安全进行。
空分机组安装施工方案一、前期准备工作1.确定安装位置:根据系统设计要求和空分机组的尺寸、重量等参数,选择合适的安装位置,并进行测量和标记。
2.确定支撑方式:根据空分机组的重量和安装位置的结构特点,确定支撑方式,如使用支架、座台等。
3.准备工具和材料:准备吊装设备、工具箱、螺丝刀、扳手、橡胶垫等工具和材料。
二、现场施工工作1.进行基础施工:根据设计要求和结构特点,进行基础施工,如钻孔、灌浆等。
确保基础牢固稳定。
2.安装支架或座台:根据安装位置和支撑方式,安装支架或座台。
确保支架或座台平整稳固。
3.吊装空分机组:使用吊装设备将空分机组吊装至安装位置,并在吊装过程中做好定位和调整。
4.连接管路和电气:根据系统设计要求,连接空分机组的进出口管路和电气线路。
确保连接牢固可靠,无泄漏。
5.调试和测试:完成连接后,进行空分机组的调试和测试工作,包括启动、运行和停机等,确保机组工作正常。
6.进行防护措施:根据周围环境和安全要求,对空分机组进行防护处理,如安装防护罩、防护网等。
三、安全和质量控制1.施工安全措施:在施工过程中,要严格遵守相关安全操作规程,如佩戴安全帽、安全绳等,并设置警示标志和警戒线以确保施工安全。
2.现场质量控制:监督和检查施工过程中的质量问题,如保证吊装过程中的定位和调整,管路和电气连接的牢固可靠等。
3.工作手册和施工记录:按照施工规范和要求,填写相关工作手册和施工记录,包括施工过程中的质量检查、测试数据等。
4.施工人员培训和交底:在施工前,对施工人员进行相应的培训,包括施工工艺、操作规程等,并进行交底。
四、施工后工作1.清理现场:在施工完成后,及时清理施工现场,包括清理杂物、垃圾等,并恢复现场秩序。
2.完善文档和档案:整理施工过程中的相关文档和档案,包括工作手册、施工记录、相关证明等。
3.进行验收和移交:对施工成果进行验收,确保施工质量和安全,然后进行移交。
综上所述,空分机组安装施工的方案是一个非常重要的工作,需要进行前期准备、现场施工、安全和质量控制以及施工后的工作等环节。
- -1552010年第12期(总第147期)NO.12.2010(CumulativetyNO.147)China Hi-Tech Enterprises参考文献[1]范立础.预应力混凝土连续梁桥[M].北京:人民交通出版社,1988.[2]范立础.桥梁工程[M].北京:人民交通出版社,2001.[3]项海帆.高等桥梁结构理论[M].北京:人民交通出版社,2001.[4]郝文化.ANSYS 土木工程应用实例[M].北京:中国水利水电出版社,2005.作者简介:宋春玲 (1976-),女,吉林德惠人,供职于中铁十三局集团第二工程有限公司,中级职称,研究方向:桥梁施工。
摘要:制氧车间的空分冷塔基础,施工要求较高,基础成败主要取决于施工方法和施工质量。
文章对该基础及其中关键珠光砂混凝土隔冷层的施工方法提出了见解,并对基础的工作原理及其内不锈钢止水箱体和混凝土浇筑的施工要求作了探讨。

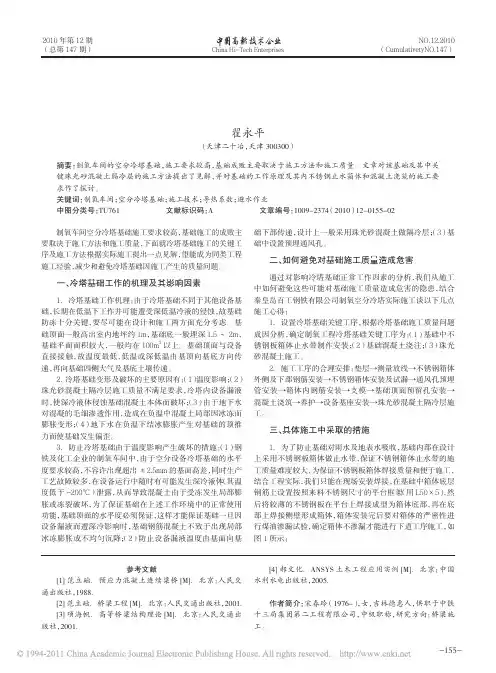

关键词:制氧车间;空分冷塔基础;施工技术;导热系数;避水作业中图分类号:TU761 文献标识码:A 文章编号:1009-2374 (2010)12-0155-02制氧车间空分冷塔基础施工技术翟永平(天津二十冶,天津 300300)制氧车间空分冷塔基础施工要求较高,基础施工的成败主要取决于施工方法和施工质量,下面就冷塔基础施工的关键工序及施工方法根据实际施工提出一点见解,望能成为同类工程施工经验,减少和避免冷塔基础因施工产生的质量问题。
一、冷塔基础工作的机理及其影响因素1.冷塔基础工作机理:由于冷塔基础不同于其他设备基础,长期在低温下工作并可能遭受深低温冷液的侵蚀,故基础防冻十分关键,要尽可能在设计和施工两方面充分考虑。
基础顶面一般高出室内地坪约1m,基础底一般埋深1.5~2m,基础平面面积较大,一般均在100m 2以上。
基础顶面与设备直接接触,故温度最低,低温或深低温由基顶向基底方向传递,再向基础四侧大气及基底土壤传递。
2.冷塔基础变形及破坏的主要原因有:(1)温度影响;(2)珠光砂混凝土隔冷层施工质量不满足要求,冷塔内设备漏液时,使深冷液体侵蚀基础混凝土本体而破坏;(3)由于地下水对混凝的毛细渗透作用,造成在负温中混凝土局部因冰冻而膨胀变形;(4)地下水在负温下结冰膨胀产生对基础的顶推力而使基础发生偏歪。
兴澄特钢滨江氧气站三期工程空分塔基础施工方案编制:仇世轩审核:批准:江阴一建建设有限公司2008年06月28日目录一、编制依据二、工程概况及特点三、项目组织机构及劳动力安排四、施工总平面布置及施工顺序五、主要施工方法六、质量保证措施七、安全及文明施工保证措施八、工期保证措施九、冬雨季施工措施十、本工程执行的规范及标准十一、主要施工用料一览表十二、主要施工机械设备一览表十三、测量、检试验设备一览表十四、质量管理体系十五、安全管理体系十六、附图一、编制依据1.北钢院提供的设计图、变更、图纸标明的规范、标准、图集等.2.现行的国家建筑施工及验收规范、规程和标准。
3.原冶金部宁波勘察研究院2008-04提供的《江阴兴澄特种钢铁有限公司滨江二期岩土工程勘察报告》。
4.施工现场实际情况.5.本公司历年施工经验。
二、工程概况及特点(一)、工程概况本工程位于滨江开发区,滨江路以南。
东,南邻翰宇博德,北为新建3500炉卷工程,原天罡电器用地。
1.空分塔基础长25m,宽18.5m,基地标高-2.800,基础顶面标高+0。
900,地基采用砼管桩。
2。
空分塔基础采用C35防水,防冻砼,其上层的抗冻标号不低于D200,抗渗标号不低于S8,下层不低于S6。
3。
基础的上下层之间设不锈钢板防水层,其做法如图,不锈钢板下埋设L50*6不锈钢角钢@1474,不锈钢板与角钢满焊,要求不漏水,防水层四周向上伸至地坪以上.4.基础内标高+0.170处预埋通风管φ219*6钢管间距如图。
安装通风管时要1/500坡度,以防存水。
5。
基础面+0.530以上做1:2。
5抗冻防水砂浆20厚,C7。
5珠光砂砼300厚,C7。
5珠光砂砼抗压强度大于等于7。
35Mpa,热传导录小于0.23W/m.K,养护期不小于28天,C35防水细石砼50厚。
6.基础面预留孔-200*200*1130/116只,孔100*100*250/24只,孔200*200*300/12只,孔160*160*500/28只。
塔基础施工方案1. 概述本文档旨在介绍塔基础施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的检查和维护。
本方案适用于各种类型的塔基础施工,包括通信塔、电力塔等。
2. 施工前准备在开始塔基础施工之前,需要进行一系列的准备工作,以确保施工过程的顺利进行。
2.1. 场地准备首先,需要对施工场地进行评估和准备。
评估施工场地的土壤情况,确保地基承载力符合设计要求。
清理场地上的杂物和障碍物,并建立施工周边的临时围墙和标识,确保施工安全。
2.2. 材料和设备准备准备施工所需的材料和设备。
根据设计要求,选择合适的混凝土材料,并准备好所需的钢筋和模板。
确保施工中所使用的测量、起重和运输设备的完好无损,并按照标准进行校准和检查。
2.3. 施工人员准备培训施工人员,确保他们具备必要的技能和知识。
提供必要的个人防护装备,并强调施工过程中的安全注意事项。
3. 施工过程塔基础施工过程主要包括模板搭建、钢筋布置、混凝土浇筑和养护等步骤。
3.1. 模板搭建根据设计要求和施工图纸,按照正确的顺序搭建模板。
确保模板的稳固性和准确度,以及模板的合理排水和防止混凝土渗漏。
3.2. 钢筋布置根据设计要求,在模板内布置钢筋。
确保钢筋的准确位置和正确的间距。
使用合适的工具和设备进行钢筋的剪切和连接,确保钢筋的质量。
3.3. 混凝土浇筑在模板和钢筋布置完毕后,进行混凝土的浇筑。
根据设计要求,选择适当的施工方法和浇筑顺序。
在浇筑过程中,确保混凝土的均匀性和充实度,避免混凝土的分层和空洞。
3.4. 养护混凝土浇筑完成后,进行养护工作。
使用适当的养护方法和材料,确保混凝土的强度和耐久性。
养护期间,保持塔基周围的湿润,避免直接日晒和大风天气。
4. 施工后检查和维护在塔基础施工完成后,进行检查和维护工作,以确保塔基的稳定性和安全性。
4.1. 检查对塔基进行全面的检查,包括混凝土质量、钢筋连接、模板拆除等方面。
检查各个施工过程是否符合设计要求和标准。
河北盈德气体有限公司60000Nm3/h制氧工程空分塔施工方案石家庄大业建筑公司河北四期土建项目部2012年4月15日审批栏审批:审核:编制:空分塔施工方案1.工程概况:工程名称:河北盈德气体有限公司60000Nm3/h空分工程建设地点:石家庄市南甸镇敬业集团发展门盈德气体有限公司建设场地要求质量标准:合格1.1.编制依据本工程的建筑安装工程的施工验收依据,主要执行各相关专业的国家标准的施工质量验收规范,不足部分执行地方或行业的标准规范。
1,工程相关施工图纸;2、工程建设标准强制性条文;3、本公司类似工程的施工经验;4、现行国家、行业现行的建筑施工及验收的有关标准、规范;建筑地基基础工程施工质量验收规规范《GB50202-2002》混凝土质量控制标准《GB50160-92》大体积混凝土施工规范《GB 50496-2009 》建筑地基基础设计规范《GB50007-2002》建筑机械使用安全技术规程《JGJ33-2001》建设工程施工现场供用电安全规范《GB50194-1993》施工现场临时用电安全技术规范《JGJ46-2005》建筑施工安全检查标准《JGJ59-1999》建筑工程施工质量验收统一标准《GB50300-2001》钢筋焊接及验收规程《JGJ 18-2003》5、公司的企业标准,包括质量保证手册及施工作业指导书。
6、现场踏勘情况;1.2施工管理目标1.2.1、质量目标严格按照公司提交的施工图设计文件、批准的施工组织总设计和施工技术规范组织施工,一次达标投产。
依据《建筑工程施工质量验收统一标准》(GB50300现行有效版本),单位工程合格率为100% ,重大质量事故率为0。
1.2.2、安全生产目标自工程开工至竣工,投标方要杜绝人身死亡事故,轻伤率控制在3‰以下,严格控制各种习惯性违章。
1.2.3 文明施工目标文明施工责任落实,监督到位,施工组织周密,行业行为规范,杜绝违章指挥,严查违章作业。
2施工方案:本工程土方采用反铲进行大开挖,自卸汽车转运。
钢筋集中加工,人工运输绑扎,钢筋连接采用搭接和对焊,模板采用18厚单面覆模木胶合板,脚手架及支撑体系采用φ48钢管,50*100木方,φ12对拉螺栓加固;砼集中搅拌,采用泵送砼进行浇灌,浇水养护。
施工程序为:土方开挖---砼垫层----测量定位---模板安装---钢筋安装---砼浇筑至-0.314m---砼浇灌(养护)---测量定位---预埋螺栓安装---预埋φ219钢管---钢筋安装——模板安装---砼浇筑至0.900——砼浇灌(养护)---模板和支撑系统拆除——场地清理---交安。
3主要工程施工方法3.1土方工程3.1.1土方采用反铲挖掘机进行大开挖、自卸汽车进行土方转运,土方运至现场所指定的区域内,人工清基至垫层底面标高。
土方开挖时按规范要求放坡。
并明确开挖路线、顺序、范围、基底标高、边坡坡度等,为防止地表水对施工造成影响,基坑内设置排水沟和集水井并在基坑周围设置截水沟。
3.1.2机械开挖应严禁超挖和土层遭受扰动。
3.1.3土方回填按设计要求进行,回填前进行清理,符合要求后由下至上分层夯实填筑,每层填筑厚度控制在300mm左右。
压实度满足设计要求。
3.2钢筋工程3.2.1钢筋下料、制作:钢筋在钢筋车间集中制作,车间制作人员按下料表上的数据尺寸将钢筋加工成半成品,分类编号并挂牌标识,运至现场绑扎。
3.2.2钢筋的绑扎应严格按图纸进行,保证其位置的正确,间距一致,横平竖直。
双层或多层钢筋网间采用φ18@1000Ⅱ级钢筋做支撑或拉钩;当钢筋网片距离超过1.0m时,采用型钢或φ20以上钢筋凳做支架。
3.2.3主筋接头采用搭接和单面电弧焊,焊工要求持证上岗并经检验合格后才正式允许进行焊接作业。
安装时将接头相互错开,同一区段内钢筋接头的百分率控制在25%以内。
3.2.4钢筋属于隐蔽工程,应严格报验检查,并认真填写隐蔽工程记录。
3.2.5 允许偏差(1)钢筋加工:(2)钢筋安装位置的允许偏差和检验方法3.3.1脚手架:采用φ48钢管扣件式脚手架。
脚手架严格施工方案或技术交底搭设:立杆应落于坚实的基层上,横平竖直,并按要求设置剪刀撑。
3.3.2模板:采用18厚木胶合板模板,模板的背枋用100×50mm木枋和φ48钢管,采用对拉螺栓加固。
模板安装:模板支设前,钢筋、埋件和预留洞口等应会同公司、监理、安装、质检等有关人员进行全面会检验收,合格后方可支设模板,模板在支设前应刷砼脱模剂。
模板安装后应按照图复核各部尺寸,检查模板缝密封情况,以及支撑系统是否牢固,经检查合格后才能进行下一道工序。
3.4预埋件工程3.4.1先把预埋螺栓每四根一组按照图纸尺寸进行上下端焊接,在焊接过程中要按照图纸基座编号进行表明,砼凝固后进行预埋螺栓组定位、安装、校正、加固。
上端4跟钢筋固定后,在与+0.9M高钢筋曾焊接,确保在混凝土施工过程中不会发生位移,详见下图:3.5砼工程(砼浇筑到预埋螺栓底部)3.5.1砼现场搅拌站统一供应,采用车泵泵送入模。
3.5.2在浇筑前应会同各单位各专业进行验收,并会签隐蔽工程记录。
3.5.3基础砼应朝一方向浇筑,砼的自由下落高度,控制在2m内,超过此高度采用串筒料斗下料。
3.5.4混凝土养护:混凝土浇筑后,采取湿水养护10-14天。
3.5.5砼工程浇筑保证质量的措施A.在浇筑工序中,应控制砼的均匀性和密实性。
砼拌合物运至浇筑地点后,应立即浇筑入模。
在浇筑过程中,如发现砼拌合物的均匀性和稠度发生较大的变化,应及时处理。
B.浇筑砼砼在浇筑及静置过程中,应有采取措施防止产生裂缝。
由于砼的沉降及干缩产生和非结构性的表面裂缝,应在砼终凝前予以修整。
3.6大体积砼施工措施为防止大体积砼因水泥水化热产生温度裂缝,影响结构质量,特采取如下措施:3.6.1材料和配比要求水泥:宜选用中低水化热的粉煤灰硅酸盐水泥;砂:中粗砂,含泥量<2%;石子:优先选用5~40mm石子,含泥量<1%;外加剂:在砼中可掺加复合型外加剂和粉煤灰,以减少绝对用水量和水泥用量,改善砼的和易性与可泵性,延长缓凝时间。
配合比:砼砂率应控制在40%~45%范围内,坍落度在泵送条件下尽量选用小值,以减小收缩变形。
3.6.2 砼的施工:(1)砼浇筑顺序实行分层连续浇筑以利散热,以不出现冷缝为原则,尽可能采用二次振捣工艺,以提高砼密实度和抗拉强度。
(2)振捣过程中的泌水用真空吸水泵预以排除,并除去砼面浮浆,进行二次抹面,以减少表面收缩裂纹。
(3)控制降温速率,防止裂缝出现养护:采用二层草袋夹一层塑料薄膜作保温保湿养护,草袋应迭缝。
养护必须根据砼内外温差和降温调整养护措施。
3.6.3 空分塔施工人员安全措施空分塔面积过大需要设置钢筋支架,在支架上用跳板搭设操作平台,支架设置应与Φ219钢套管方向相反(支架为Φ219钢套管支架),跳板与脚手架连接并加固。
详见下图3.7施工缝的处理留置施工缝时,要预留好上部结构的插筋,在浇筑砼前进行施工缝的清理并浇水润湿。
插筋为Φ219套管支撑架见下图。
3.8劳动力投入3.94质量保证措施现浇结构模板安装的允许偏差及检验方法注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。
由总工程师组织有关部门进行图纸会审。
认真核对设计文件和图纸资料,切实领会设计意图,查找是否有差、错、漏现象,及时会同设计部门和建设解决发现的问题。
(1)施工准备阶段A.在吃透设计意图后,由本单位总工程师明确本单位工程的质量攻关项,报经理部全面质量管理领导小组组建立质量QC小组进行质量攻关。
B.所有材料设备必须在检验合格经总包、监理同意后,方可用于本工程。
(2)施工实施阶段A.控制源头,把住材料采购关。
按照公司质量管理体系文件要求,从物资采购、供应商提供产品、产品标识和追溯性。
不合格产品控制、纠正和预防以及质量记录等六个环节由各部门负责人分头组织进行控制。
各种材料到达工地必须由质量工程师进行验收,投入使用前必须按规范进行试验并将材料的质量检验结果报送总包、监理工程师审查。
B.搞好技术交底,坚持按章操作。
每道工序开始前都进行由专业工程师或质检工程师会同工班长对作业人员进行详细的技术交底,交清设计要求、规范要求、质量要求和操作工艺标准,作业人员严格按照技术交底要求和标准施作。
(3)施工过程监督及检查A.建立健全项目经理部监督检查过程控制、班组自检的质量监督检查制度,强化以项目质量检查工程师为核心的工程质量监察系统。
B.建立工序交接制度,实行工序质量考核负责制。
上道工序完成后,须由下一工序班组长会同上一工序班组长对照质量标准进行检查,达到质量标准后,交由质量监督部门检查。
C.对砼工程等关键工序项目,实行旁站监督,施工全过程都将置于质量工程师和试验工程师的现场监督下。
D.我公司所有现场施工人员都将在力所能及的情况下主动配合支持甲方、监理及业主单位的工作,积极征得他们的意见,并坚决执行相关管理人员决定,共同把好质量关。
E.隐蔽工程必须经监理检查、验收签证后,方可进行下一道工序,没有经过上级相关部门批准,工程的任何部分均不得覆盖或使之无法查看,应保证有充分的时间,对隐蔽或无法查看工程的任何部分进行检查和测量。
5安全保证措施1特种作业人员必须经有关部门培训,考试合格后持证上岗,操作证必须按期复审,不得超期使用。
2建立定期安全检查制度,定时间、定要求,明确重点部位,危险岗位,作业段每天进行检查。
3对脚手架搭设认真做好验收工作,合格后挂牌使用。
4严禁违章指挥,违章作业,野蛮施工。
5认真落实“三宝四口”的执行情况,“三宝”即:工人进入现场要戴安全帽;高空作业人员必须系好安全带、穿好防滑鞋;脚手架首层必须设二米宽安全网、且必须按规定设45度角支杆,每交接口处网必须有重叠接密,网内无杂物。
“四口”即:楼梯口有防护栏杆;预留洞口、坑井口有防护栏板或盖板;通道口有防护栅;滑模外挑架、楼板、顶板临边要有安全防护措施。
6施工脚手架的搭设和使用符合安全规程的要求,脚手架外侧挂密眼安全网,实行全封闭作业。
7进户电源按规范要求采用三相五线制电气设备全部接地接零,施工机械重复接地。
配电箱、电动机械和电动手持工具,均要设漏电掉闸装置,以防触电伤人。
开关箱、配电箱选用具有防雨功能的标准设备。
8高处上下交叉作业一律要有可靠的防护隔离措施。
不准往下或向上乱抛材料和工具等物体,以防物体打击伤人。
6应急救援措施1、应急响应原则当遇紧急情况时,应遵循统一指挥、紧急处置、分级分部门协调一致、局部利益服从全局利益的原则。
2、呼救当遇紧急情况时,最先发与情况的人员应在声呼叫,呼叫内容要明确,如某某地点或某某部位发生某某紧急情况,将信息准确传出。
听到呼叫的任何人,均有责任将信息报告给与其最近的管理人员、领导小组成员,使消息迅速报告到应急负责人处。
