清水墙勾缝施工
- 格式:doc
- 大小:23.50 KB
- 文档页数:3
通用-清水砖墙勾缝在建筑设计中,我们经常使用不同类型的砖块来搭建墙壁。
随着时间的推移和自然元素的损耗,这些砖块之间的勾缝有可能会破裂或松动。
为了保护墙壁的完整性和外观,我们需要对这些墙缝进行一定的维护和修复。
本文将详细介绍如何对清水砖墙进行勾缝,包括材料清单、操作步骤和注意事项。
材料1.砂浆2.砂纸3.压线器4.刮板5.喷水器6.拉线工具7.毛刷8.抹子刀操作步骤1.清理工作首先需要用砂纸清理墙壁表面和勾缝部分以去除旧砖块和灰尘。
确保待勾缝的墙面干燥整洁,表面没有灰尘和杂物,以便下一步操作。
2.准备砂浆准备砂浆是勾缝的重要一步。
需要选用合适的砂浆材料,把干砂浆和水按照正确的比例混合,直到砂浆成为一个平滑、均匀的物质。
3.勾缝工作将勾缝砂浆铲子倒入勾缝处,撸好直线后用压线器压实砂浆。
确保勾缝的深度一致,且使勾缝面平整、美观。
稍微等待砂浆稍微干掉后,用刮板切除多余的勾缝砂浆。
重复这个过程,直到墙面上的勾缝被填满。
4.表面处理在勾缝砂浆被硬化之前,需要用喷水器周期性的给墙面浇水,防止表面缩裂,以确保勾缝正常固定。
在勾缝砂浆完全干燥后,采用砂纸打磨勾缝表面,使其变得光滑无瑕。
最后用毛刷进行清洁,并让勾缝材料充分干燥。
注意事项1.在勾缝的时候要注意勾缝深度的一致性,使勾缝后的面积与墙面成比例,使之美观。
2.砂浆应按比例混合,且要用的时间不宜过长,以防砂浆的性质失常。
3.在勾缝过程中保持墙壁的清洁一直是很关键的,使用清洁的工具和水对勾缝进行清理可以有效防止水泥渣与污物产生。
4.在墙面上勾缝时,勾线工具是很重要的辅助工具。
它能够确保勾缝的成直线,并确保勾缝大量均衡分布在墙面上。
5.在清洁、勾缝期间,操作人员应尽量避免碰到墙面,防止勾缝被损坏。
总之,使用正确的勾缝技巧和方法可以有效确保砖墙的完整性和稳定性,同时很好地延长了墙壁的使用寿命。
清水砌体勾缝施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!清水砌体勾缝施工工艺流程详解清水砌体勾缝,是建筑工程中的一项重要工艺,它不仅关乎建筑的美观,更关系到砌体结构的稳定性和耐久性。
喷涂、滚涂、弹涂施工1 范围本工艺标准适用于一般工业与民用建筑的墙面喷涂、滚涂、弹涂施工。
2 施工准备2.1 材料及主要机具:2.1.1 水泥:325号及其以上的普通水泥、矿渣水泥、火山灰水泥。
一个工程所用水泥应采用同一批产品,并应一次备齐。
白水泥应根据设计要求选用。
2.1.2 细骨料:采用各种小八厘的下脚料,粒径在2mm左右的白云石屑、松香石屑等;也可使用中粗砂,其含泥量应不大于3%。
2.1.3 颜料:应选用耐光、耐碱性好的颜料,如氧化铁红、氧化铁黄、群青、赭石等,一个工程所用的颜料应采用同一厂家、同一牌号、同一批量生产的产品,并应一次备齐。
2.1.4 107胶:含固量10%~12%,pH值7~8,相对密度1.05;有机硅:含固量30%,pH值13,相对密度1.23。
2.1.5 木制分格条:根据设计要求的宽度,提前做好备用。
2.1.6 黄蜡布、黑胶布:根据需要准备。
2.1.7 主要机具:应备有小型机械搅拌桶,空压机1~2台(排气量0.6m3/mm,工作压力60~80N/cm3)、耐压胶管(可用3/8″氧气管)、接头、喷斗等,还有压浆罐、3mm 振动筛、输浆胶管、胶管接头、喷枪。
滚涂所用的各种花纹的橡胶滚、疏松刮板。
弹涂所用的弹涂器。
还有窗纱、料桶、灰勺、计量天平、木抹子、铁抹子、粉线包、分格条、黄蜡布、黑胶布、木靠尺、方尺、大杠、水刷子、排笔等。
2.2 作业条件:2.2.1 门窗必须按设计位置及标高提前安装好,并检查是否安装牢固,洞口四周的缝隙堵抹是否符合要求。
2.2.2 墙面基层及防水节点应处理完毕,完成雨水管卡、设备容墙管道等安装预埋工作,并将洞口用水泥砂浆抹平,堵实、晾干。
2.2.3 脚手架最好选用双排外架子,或活动吊篮,墙面不得留设脚手眼;脚手架立杆距墙不少于50cm,排木距墙不少于20cm,脚手架步高最好与外墙分格条的高度相适宜。
2.2.4 根据施工需要提前准备好相应的机械,并接通电源提前试机。
清水砌体勾缝工程施工技术交底1适用范围本施工技术交底适用于清水砌体砂浆勾缝和原浆勾缝工程的质量验收。
2施工准备1材料质量要求(1)水泥:宜采用32.5级、42.5级普通水泥、硅酸盐水泥或自水泥,要求使用同一批号、同一品种、同一生产厂家、同一颜色的产品。
水泥进厂须对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、日期等进行外观检查,同时验收合格证。
(2)砂子:宜采用中砂。
要求颗粒坚硬、洁净,含泥量小于3%,使用前应过筛,筛好备用。
(3)石灰膏:石灰膏不得含有未熟化的颗粒和杂质。
要求使用前进行熟化,时间不少于30天,质地应洁白细腻。
(4)磨细石灰粉:使用前用水熟化焖透,时间应在7天以上,不得含有未熟化的颗粒和杂质。
(5)颜料:颜料应采用耐碱性和耐光性较好的矿物质颜料,进场后要经过检验,其品种、货源、数量要一次进够。
2主要施工机具(1)砂浆搅拌机:可根据现场使用情况选择强制式砂浆搅拌机或利用小型鼓筒式混凝土搅拌机等。
(2)手推车:根据现场情况可采用窄式卧斗、翻斗式或普通式手推车。
手推车车轮宜采用胶胎轮或充气胶胎轮,不宜采用硬质胎轮手推车。
(3)操作工具:铁板、锤子、扁凿子、尖头钢钻子、瓦刀、小铁桶、筛子、粉线袋、托灰板、喷壶、长(短)溜子、笤帚、毛刷等。
3作业条件(1)主体结构应经过相关单位(建筑单位、施工单位、监理单位、设计单位)检验合格。
(2)施工所使用的架子已搭好,并已经过安全部门验收合格。
架子距墙面应保持20~25cm,操作面脚手板宜满铺。
(3)施工前根据设计、施工方案进行技术交底。
且做好施工样板,并经过相关部门检验合格。
3施工工艺1施工工艺流程清水砌体勾缝工程工.艺流程:堵脚手眼→弹线开缝→补缝→门窗周围塞缝→清理→勾缝。
2操作工艺(1)堵脚手眼。
如采用外脚手架时,勾缝前先将脚手眼内砂浆清理干净,并洒水湿润,再用原砖墙相同的砖块补砌严实,砂浆饱满度不低于85%。
清水砌体勾缝工程施工工艺标准【1】基本规定【1.1】基本规定(1)设计1)抹灰工程应有施工图、设计说明及其他设计文件。
2)承担抹灰工程设计的单位应具有相应的资质。
(2)材料1)所有材料进场时应对品种、规格、外观和数量进行验收。
材料包装应完好,应有产品合格证书。
2)进场后需要进行复验的材料应符合国家规范规定。
3)现场配制的砂浆、胶粘剂等,应符合设计要求。
4)不同品种、不问强度等级的水泥不得混合使用。
(3)施工1)在施工中严禁违反设计文件擅自改动建筑主体、承重结构或主要使用功能,严禁未经设计确认和有关部门批准擅自拆改水、暖、电、燃气、通讯等配套设施。
2)各工序应按施工技术标准进行质量控制,每道工序完成后,应进行“工序交接’’检验。
3)相关各专业工种之间,应进行交接检验,并形成记录。
未经监理工程师或建设单位技术负责人检查认可,不得进行下道工序施工。
4)施工过程质量管巡应有相应的施工技术标准和质量管理体系,加强过程质量控制管理。
5)施工完成验收前应将施工现场清理干净。
6)施工单位应遵守有关环境保护的法律法规,并应采取有效措施控制施工现场的各种粉尘、废弃物、噪声、振动等对周围环境造成的污染和危害。
【1.2】质量要求清水砌体勾缝应横平竖直,交接处应平顺,宽度和深度应均匀,表面应压实抹平,无暗缝、漏勾缝、外裂等。
【2】施工准备【2.1】技术准备(1)设计施工图、设计说明及其他设计文件已完成,并通过审核、批准实施。
(2)施工方案审核、批准已完成。
(3)施工技术交底(作业指导书)已签订完成。
【2.2】材料要求(1)水泥宜采用32.5级普通水泥或矿渣水泥,应选择同一品种、同一强度等级、同一厂家生产的水泥。
水泥进厂需对产品名称、代号、净含量、强度等级:生产许可证编号、生产地址、出厂编号、执行标准、日期等进行外观检查,同时验收合格证。
(2)砂子宜采用细砂,使用前应过筛。
(3)磨细生石灰粉不含杂质和颗粒,使用前7d用水将其闷透。
喷涂、滚涂、弹涂施工1 范围本工艺标准适用于一般工业与民用建筑的墙面喷涂、滚涂、弹涂施工。
2 施工准备2.1 材料及主要机具:2.1.1 水泥:325号及其以上的普通水泥、矿渣水泥、火山灰水泥。
一个工程所用水泥应采用同一批产品,并应一次备齐。
白水泥应根据设计要求选用。
2.1.2 细骨料:采用各种小八厘的下脚料,粒径在2mm左右的白云石屑、松香石屑等;也可使用中粗砂,其含泥量应不大于3%。
2.1.3 颜料:应选用耐光、耐碱性好的颜料,如氧化铁红、氧化铁黄、群青、赭石等,一个工程所用的颜料应采用同一厂家、同一牌号、同一批量生产的产品,并应一次备齐。
2.1.4 107胶:含固量10%~12%,pH值7~8,相对密度1.05;有机硅:含固量30%,pH值13,相对密度1.23。
2.1.5 木制分格条:根据设计要求的宽度,提前做好备用。
2.1.6 黄蜡布、黑胶布:根据需要准备。
2.1.7 主要机具:应备有小型机械搅拌桶,空压机1~2台(排气量0.6m3/mm,工作压力60~80N/cm3)、耐压胶管(可用3/8″氧气管)、接头、喷斗等,还有压浆罐、3mm 振动筛、输浆胶管、胶管接头、喷枪。
滚涂所用的各种花纹的橡胶滚、疏松刮板。
弹涂所用的弹涂器。
还有窗纱、料桶、灰勺、计量天平、木抹子、铁抹子、粉线包、分格条、黄蜡布、黑胶布、木靠尺、方尺、大杠、水刷子、排笔等。
2.2 作业条件:2.2.1 门窗必须按设计位置及标高提前安装好,并检查是否安装牢固,洞口四周的缝隙堵抹是否符合要求。
2.2.2 墙面基层及防水节点应处理完毕,完成雨水管卡、设备容墙管道等安装预埋工作,并将洞口用水泥砂浆抹平,堵实、晾干。
2.2.3 脚手架最好选用双排外架子,或活动吊篮,墙面不得留设脚手眼;脚手架立杆距墙不少于50cm,排木距墙不少于20cm,脚手架步高最好与外墙分格条的高度相适宜。
2.2.4 根据施工需要提前准备好相应的机械,并接通电源提前试机。

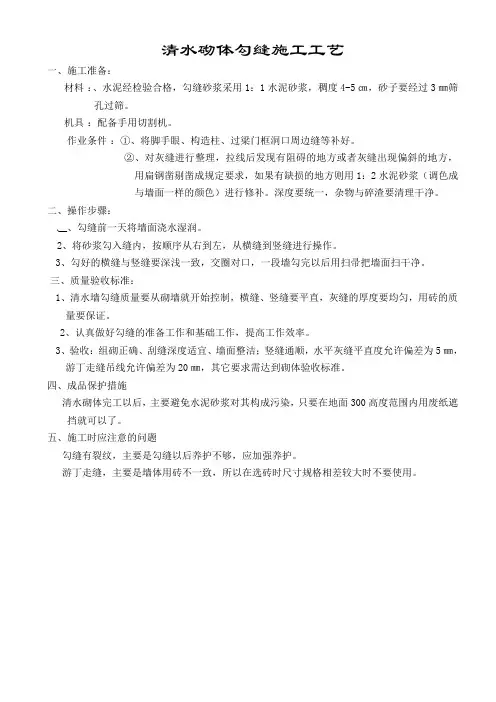

清水砌体勾缝施工工艺
一、施工准备:
材料 :、水泥经检验合格,勾缝砂浆采用1:1水泥砂浆,稠度4-5㎝,砂子要经过3㎜筛孔过筛。
机具 :配备手用切割机。
作业条件 :①、将脚手眼、构造柱、过梁门框洞口周边缝等补好。
②、对灰缝进行整理,拉线后发现有阻碍的地方或者灰缝出现偏斜的地方,
用扁钢凿剔凿成规定要求,如果有缺损的地方则用1:2水泥砂浆(调色成
与墙面一样的颜色)进行修补。
深度要统一,杂物与碎渣要清理干净。
二、操作步骤:
、勾缝前一天将墙面浇水湿润。
2、将砂浆勾入缝内,按顺序从右到左,从横缝到竖缝进行操作。
3、勾好的横缝与竖缝要深浅一致,交圈对口,一段墙勾完以后用扫帚把墙面扫干净。
三、质量验收标准:
1、清水墙勾缝质量要从砌墙就开始控制,横缝、竖缝要平直,灰缝的厚度要均匀,用砖的质
量要保证。
2、认真做好勾缝的准备工作和基础工作,提高工作效率。
3、验收:组砌正确、刮缝深度适宜、墙面整洁;竖缝通顺,水平灰缝平直度允许偏差为5㎜,
游丁走缝吊线允许偏差为20㎜,其它要求需达到砌体验收标准。
四、成品保护措施
清水砌体完工以后,主要避免水泥砂浆对其构成污染,只要在地面300高度范围内用废纸遮挡就可以了。
五、施工时应注意的问题
勾缝有裂纹,主要是勾缝以后养护不够,应加强养护。
游丁走缝,主要是墙体用砖不一致,所以在选砖时尺寸规格相差较大时不要使用。
9-10 清水砖墙勾缝施工工艺标准(910-1996)
1 范围
本工艺标准适用于工业与民用建筑的清水砖墙勾缝的施工。
2施工准备
2.1 材料及主要机具:
2.1.1 水泥:325号普通水泥或矿渣水泥,应用于同品种、同标号、同批号进场的水泥。
2.1.2 砂:细砂,使用前过2mm孔径的筛或纱绷筛。
2.1.3 粉煤灰:细度过0.08mm方孔筛,其筛余量不大于5%,可取代部分水泥使用。
2.1.4 主要机具:扁凿子、锤子、粉线袋、托灰板、长溜子、短溜子、喷壶、小铁桶、筛子、小平秋、铁板、笤帚等
2.2 作业条件:
2.2.1 结构工程已完成,并经过质量验收,达到合格标准,安装好门窗框。
2.2.2 搭好脚手架(或吊栏),搞好完全防护。
3 操作工艺
3.1 工艺流程:
弹线找规矩→开缝、补缝→门窗四周塞缝→墙面浇水→勾缝→
清扫墙面→找补漏缝→清理墙面
3.2 堵脚手眼:如采用单排外脚手架时,应随落架子,随堵脚手眼,首先应将脚手眼内的砂浆、污物清理干净,并洒水湿润,再用与原砖墙相同颜色的砖,补砌脚手眼。
3.3 弹线找规矩:从上往下顺其立缝吊垂直,并用粉线将垂直线弹在墙上,作为垂直线的规矩,水平缝则以砖的上下楞弹线控制,凡在线外的砖棱,均用扁凿子剔去,对偏差较大的剔凿后应抹灰补齐。
然后用砖面磨成的细粉加107胶拌合成浆,刷在修补的灰层上,使其颜色一致。
3.4 门窗四周塞缝及补砌砖窗台:勾缝前,将门窗四周塞缝作为一道工序,用1﹕3水泥砂浆将缝堵严、塞实,深浅要一致。
铝合金门窗框四周缝隙的处理,按设计要求的材料填塞,同时应将窗台上被碰坏,碰掉的砖补砖好,一起勾好缝。
3.5 墙面勾缝前应浇水,润湿墙面。
3.6 勾缝:
3.6.1 拌合砂浆:勾缝用砂浆的配合比为1﹕1或1﹕1.5(水泥﹕砂),或2﹕1﹕3(水泥﹕粉煤灰﹕砂),应注意随用随拌,不可使用使用过夜灰。
3.6.2 勾缝顺序应由上而下,先勾水平缝,后勾立缝。
勾水平缝时用长溜子,左手拿托灰板,右手拿溜子,将灰板顶在要勾的缝口下边,右手用溜子将砂浆塞入缝内,灰浆不能太稀,自右向左喂灰,随勾随移动托灰板,勾完一段后,用溜子在砖缝内左右拉推移动,使缝内的砂浆压实,压光,深浅一致。
勾立缝时用短溜子,可用溜子将灰从托灰板上刮起点入立缝之中,也可将托灰板靠在墙边,用短溜子将砂浆送入缝中,使溜子在缝中上下移动,半缝内的砂浆压实,且注意与水平缝的深浅一致。
如设计无要求时,一般勾凹缝深度为4~5mm。
3.6.3 墙面清扫:每步架勾完缝后,要用笤帚把墙面清扫干净,应顺缝清扫,先扫水平缝,后扫竖缝,并不断抖掸笤帚上的砂浆,减少污染。
3.6.4 墙面勾缝应做到横平竖直,深浅一致,十字缝搭接平整,压实、压光,不得有丢漏。
墙面阳角水平转角要勾方正,阴角立缝应左右分明,窗台虎头砖要勾三面缝,转角处应勾方正。
3.6.5 防止丢漏缝,应重新复找一次,在视线遮挡的地方、不易操作的地方、容易忽略的地方,如有丢、漏缝,应给以着补、补邓小平。
补勾后对局部墙面应重新清扫干净。
3.6.6 天气干燥时,对已勾好的缝浇水养护。
4 质量标准
4.1 粘结牢固,压实抹光,无开裂等缺陷。
4.2 横平竖直,交接处平顺,深浅宽窄一致,无丢缝。
4.3 灰缝颜色一致,砖面洁净。
5 成品保护
5.1 勾缝时溅落的灰浆,要随时清扫干净,不准在架子上往下倒砂浆及其它杂物,以免溅脏墙面。
5.2 填塞铝合金门窗框时不要乱撕保护膜,勾缝时砂浆不要污染门窗框。
5.3 垂直运料的高车架周围,要用塑料薄膜或席子围档,防止砂浆污染墙面。
5.4 落架子以前,先将脚手板上的砂浆污物清理干净。
6 应注意的质量问题
6.1 横竖缝接槎不平:勾竖缝时没有与横缝接好槎,没有认真反复勾压,扫缝时没有把横竖缝清扫干净。
6.2 门窗框周围塞灰不严:没将门窗框后塞灰作为一道工序严格要求,施工时不认真,勾灰时只顾表面,没往里塞。
6.3 缝子深浅不一致:灰缝划得深浅不一,操作不认真,技术不熟练。
6.4 存在窄缝及瞎缝:勾缝前没有认真检查,没有对窄缝和瞎缝进行开缝处理。
6.5 缝子漏勾:腰线、过梁、勒脚第一皮砖及门窗膀砖墙侧面经常漏勾,操作者应反复查找,发现漏勾及时补勾。
7 质量记录
本工艺标准应具备以下质量记录:
7.1 原材料的材质证明及试验报告。
7.2 水泥出厂合格证。
7.3 质量检验评定记录。
