不锈钢水箱安装技术交底
- 格式:pdf
- 大小:246.98 KB
- 文档页数:7
不锈钢安装安全技术交底简介该文档旨在为不锈钢安装工作人员提供安全技术交底。
不锈钢的安装过程需要遵守一定的安全规范和操作流程,以确保工作人员的安全和安装质量。
安装前准备在开始不锈钢安装之前,需要进行一些准备工作,以确保安全性和顺利进行的安装过程。
以下是一些必要步骤:1.确保所有安全设备,如安全帽、手套、眼镜等,齐全并正常使用。
2.检查安装设备的完整性和可靠性,如脚手架、起重设备等。
3.清理工作现场,确保无障碍物,并将危险物品妥善存放在指定区域。
4.确认所需材料和工具的准确性和合适性。
安装过程在进行不锈钢安装时,应遵守以下操作步骤:1.基于设计图纸和相关要求,准确测量和标记不锈钢安装位置。
2.安装过程中,应保持良好的沟通和协作,确保团队成员之间的安全和工作效率。
3.使用适当的工具和设备进行不锈钢的固定和连接。
确保固定牢固可靠。
4.根据制造商的指导,正确操作和调整不锈钢安装件,以保证其完整性和稳定性。
5.在安装过程中,注意周围环境的安全,如避免燃气泄漏、火源等。
安全注意事项在进行不锈钢安装时,需要特别注意以下安全事项:1.遵守安全操作规程,严禁在无专业人员或设备保护的情况下进行高风险操作。
2.注意工作现场的通风和通道,确保紧急情况下的撤离通道畅通无阻。
3.在进行高处不锈钢安装时,应使用合适的安全带和防护设备,以防止坠落事故。
4.严禁使用损坏的工具和设备进行安装,以避免事故和伤害。
5.如果发现不锈钢安装材料或设备存在缺陷或问题,应立即停止工作,并上报相关人员进行检修或更换。
总结不锈钢安装安全技术交底旨在提升工作人员在安装过程中的安全意识和操作水平。
准备工作、安装过程和安全注意事项都是确保安全完成不锈钢安装的关键。
通过严格遵守安全规范和操作流程,我们能够保证安全性和高质量的不锈钢安装工作。
不锈钢水箱安装方案引言:不锈钢水箱是一种常见的水储存设备,广泛应用于工业、农业和家庭等领域。
它具有耐腐蚀、易清洁、品质稳定等优点,因此受到了人们的青睐。
本文将为您介绍不锈钢水箱的安装方案,帮助您正确、安全地安装不锈钢水箱。
一、前期准备工作1. 确定安装位置:首先,需要在您的场地上确定一个合适的安装位置。
选择一个平整、无积水的地方,最好远离高压电线、高温设备和易燃物。
2. 测量场地大小:根据您需要的水箱容量,测量您的场地大小。
确保您的场地足够容纳所需的水箱尺寸,并能够留出足够的空间进行操作和维护。
3. 准备必要的工具和材料:在安装过程中,您需要准备一些常见的工具和材料,如尺子、螺丝刀、扳手、水管和密封胶等。
确保这些工具和材料的质量和规格适合您的安装需求。
二、安装过程1. 固定基础支架:在安装不锈钢水箱之前,您需要先安装一个基础支架。
使用尺子和水平仪来确保支架平整稳固。
使用螺丝刀和扳手将支架固定在地面上,确保其牢固稳定。
2. 连接进水管道:将进水管道连接到水箱的进水口。
在连接过程中,确保密封胶的使用,以确保无渗漏。
使用扳手紧固连接。
3. 连接出水管道:将出水管道连接到水箱的出水口。
同样地,在连接过程中要确保密封胶的使用和连接的稳固。
4. 安装水箱:将不锈钢水箱置于已经固定好的基础支架上。
在安装过程中,特别要注意避免损坏水箱外壳,以免影响水箱的正常使用寿命。
5. 连接电源(可选):如果您的水箱配备了电动设备,如水泵或自动出水阀,您需要将其电源线连接到适当的电源插座。
确保连接正确和安全。
6. 检查和测试:在安装完成后,务必进行检查和测试。
检查所有的连接点和密封处是否牢固和无渗漏。
然后,注入适量的水进行测试,确保水箱的正常运行。
三、注意事项1. 定期维护:不锈钢水箱需要定期维护,以保持其正常运行和延长使用寿命。
每年至少进行一次清洗和消毒,定期检查和更换密封件。
2. 防止冻结:如果您的水箱暴露在寒冷的环境下,需要采取相应的措施防止水箱冻结。
不锈钢保温水箱的安装要点及清洗过程一、不锈钢保温水箱的安装要点:1.安装位置选择:不锈钢保温水箱应安装在通风、干燥且易于维修的地方,远离阳光直射和火源。
避免水箱暴露在高温、潮湿或易燃环境中。
2.基础处理:选址后,需进行水平调整和稳定水箱基础,确保水箱的稳定性和可靠性。
基础的材料可以选择混凝土、钢筋混凝土或机器铸铁块等。
3.连接管道:在水箱的进水和出水口连接适当的管道,确保管道和水箱之间的连接密封可靠。
采用专业管道胶条和接口密封胶来降低泄漏的风险。
同时,根据实际情况设置合适的阀门和水流控制装置。
4.密封性处理:不锈钢保温水箱内部的密封性是保证热量不流失的关键。
在安装后,应仔细检查和处理水箱的密封,确保水箱不会有任何漏水现象。
5.电源连接:如果水箱具备加热功能,需要将水箱与电源连接,确保电源的正确性和电压的稳定性。
在连接电源前,应确保电源开关处于关闭状态,并遵循设备使用和维护手册中的要求。
二、不锈钢保温水箱的清洗过程:1.关闭供水阀:在进行清洗之前,应先关闭供水阀,以防止水箱内的水循环。
2.排空水箱:将水箱内部的水完全排空,通常可以通过放水阀或排水管进行排水。
确保水箱内不留有任何残留的水分。
3.清洗内部表面:使用专用的清洗工具和酸性或碱性清洗剂,对水箱内部表面进行清洗。
注意避免清洗剂的直接接触皮肤和眼睛,必要时应佩戴个人防护设备。
4.冲洗内部表面:清洗完毕后,用清水进行充分冲洗,确保水箱内的清洗剂残留被充分去除。
反复冲洗至水箱内部不再有明显泡沫或异味。
5.检查和维护:清洗完成后,检查水箱内部是否存在任何异物或损坏。
如有需要,对损坏的部分进行维修和更换。
6.充水使用:在清洗和检查后,将水箱内充满清水,恢复供水阀的正常工作状态,确保水箱能正常运行和提供热水。
综上所述,不锈钢保温水箱的安装要点包括选址、基础处理、管道连接和密封性处理。
清洗过程包括关闭供水阀、排空水箱、清洗内部表面、冲洗内部表面、检查和维护以及充水使用。

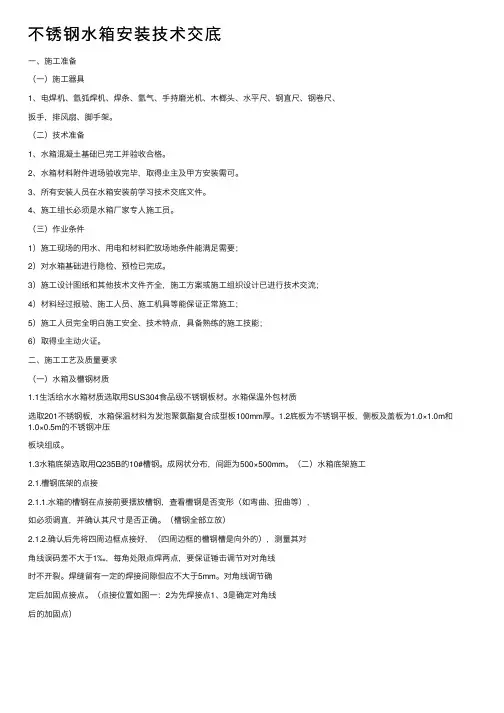

不锈钢⽔箱安装技术交底⼀、施⼯准备(⼀)施⼯器具1、电焊机、氩弧焊机、焊条、氩⽓、⼿持磨光机、⽊榔头、⽔平尺、钢直尺、钢卷尺、扳⼿,排风扇、脚⼿架。
(⼆)技术准备1、⽔箱混凝⼟基础已完⼯并验收合格。
2、⽔箱材料附件进场验收完毕,取得业主及甲⽅安装需可。
3、所有安装⼈员在⽔箱安装前学习技术交底⽂件。
4、施⼯组长必须是⽔箱⼚家专⼈施⼯员。
(三)作业条件1)施⼯现场的⽤⽔、⽤电和材料贮放场地条件能满⾜需要;2)对⽔箱基础进⾏隐检、预检已完成。
3)施⼯设计图纸和其他技术⽂件齐全,施⼯⽅案或施⼯组织设计已进⾏技术交流;4)材料经过报验、施⼯⼈员、施⼯机具等能保证正常施⼯;5)施⼯⼈员完全明⽩施⼯安全、技术特点,具备熟练的施⼯技能;6)取得业主动⽕证。
⼆、施⼯⼯艺及质量要求(⼀)⽔箱及槽钢材质1.1⽣活给⽔⽔箱材质选取⽤SUS304⾷品级不锈钢板材。
⽔箱保温外包材质选取201不锈钢板,⽔箱保温材料为发泡聚氨酯复合成型板100mm厚。
1.2底板为不锈钢平板,侧板及盖板为1.0×1.0m和1.0×0.5m的不锈钢冲压板块组成。
1.3⽔箱底架选取⽤Q235B的10#槽钢。
成⽹状分布,间距为500×500mm。
(⼆)⽔箱底架施⼯2.1.槽钢底架的点接2.1.1.⽔箱的槽钢在点接前要摆放槽钢,查看槽钢是否变形(如弯曲、扭曲等),如必须调直,并确认其尺⼨是否正确。
(槽钢全部⽴放)2.1.2.确认后先将四周边框点接好,(四周边框的槽钢槽是向外的),测量其对⾓线误码差不⼤于1‰,每⾓处限点焊两点,要保证锤击调节对对⾓线时不开裂。
焊缝留有⼀定的焊接间隙但应不⼤于5mm。
对⾓线调节确定后加固点接点。
(点接位置如图⼀:2为先焊接点1、3是确定对⾓线后的加固点)要注意中间部位的槽钢要保证上表⾯与四边槽钢上表⾯平整。
如有⼩量变形可根据具体情况转移点接位置来保证上表⾯的平整。
2.1.3.1.要保证同⼀排槽钢点接后要在同⼀条线上,不准有错位现象。
一、工程名称:XX工程项目二、施工单位:XX施工单位三、施工地点:XX地点四、施工时间:XXXX年XX月XX日至XXXX年XX月XX日五、交底对象:全体参与水箱装配施工的作业人员及管理人员六、交底内容:1. 施工前的准备工作(1)熟悉施工图纸及规范要求,了解水箱的构造、尺寸、材料等。
(2)检查施工现场环境,确保场地平整、排水畅通,无障碍物。
(3)准备好必要的施工工具、材料及安全防护用品。
2. 施工过程中的安全技术措施(1)高处作业:作业人员必须佩戴安全帽、安全带,严格遵守高处作业操作规程。
在高处作业时,必须设置安全防护设施,如安全网、防护栏杆等。
(2)用电安全:施工现场应设置专用配电箱,配电箱应安装漏电保护器。
作业人员应严格遵守用电安全操作规程,严禁私拉乱接电线。
(3)材料堆放:材料应按规格、型号分类堆放,整齐有序,不得超高堆放。
堆放区应设置醒目标志,确保通行安全。
(4)模板安装:安装模板时,作业人员必须站在安全可靠的位置,使用专用工具进行操作。
模板支撑体系应牢固,防止模板倾倒。
(5)焊接作业:焊接作业时,作业人员必须佩戴防护眼镜、口罩等防护用品。
焊接区域应设置防火、防爆措施,确保作业安全。
3. 施工过程中应注意的问题(1)作业人员必须严格遵守操作规程,不得违章作业。
(2)作业过程中,应密切关注现场情况,发现安全隐患及时报告并采取措施。
(3)施工过程中,应保持施工现场整洁,不得随意堆放垃圾。
4. 应急措施(1)发生高处坠落、触电等事故时,立即切断电源,并组织救援。
(2)发生火灾时,立即使用灭火器、灭火器材进行扑救,并报警。
七、交底人:XXX八、接受交底人:XXX九、交底日期:XXXX年XX月XX日十、注意事项1. 本安全技术交底适用于水箱装配施工全过程。
2. 作业人员必须认真阅读并掌握本安全技术交底内容,确保施工安全。
3. 施工过程中,如遇特殊情况,应及时调整安全技术措施。
4. 本安全技术交底如有变更,以最新版本为准。
一、施工准备(一)施工器具1、电焊机、氩弧焊机、焊条、氩气、手持磨光机、木榔头、水平尺、钢直尺、钢卷尺、扳手,排风扇、脚手架。
(二)技术准备1、水箱混凝土基础已完工并验收合格。
2、水箱材料附件进场验收完毕,取得业主及甲方安装需可。
3、所有安装人员在水箱安装前学习技术交底文件。
4、施工组长必须是水箱厂家专人施工员。
(三)作业条件1)施工现场的用水、用电和材料贮放场地条件能满足需要;2)对水箱基础进行隐检、预检已完成。
3)施工设计图纸和其他技术文件齐全,施工方案或施工组织设计已进行技术交流;4)材料经过报验、施工人员、施工机具等能保证正常施工;5)施工人员完全明白施工安全、技术特点,具备熟练的施工技能;6)取得业主动火证。
二、施工工艺及质量要求(一)水箱及槽钢材质1.1生活给水水箱材质选取用SUS304食品级不锈钢板材。
水箱保温外包材质选取201不锈钢板,水箱保温材料为发泡聚氨酯复合成型板100mm厚。
1.2底板为不锈钢平板,侧板及盖板为 1.0×1.0m和1.0×0.5m的不锈钢冲压板块组成。
1.3水箱底架选取用Q235B的10#槽钢。
成网状分布,间距为500×500mm。
(二)水箱底架施工2.1.槽钢底架的点接2.1.1.水箱的槽钢在点接前要摆放槽钢,查看槽钢是否变形(如弯曲、扭曲等),如必须调直,并确认其尺寸是否正确。
(槽钢全部立放)2.1.2.确认后先将四周边框点接好,(四周边框的槽钢槽是向外的),测量其对角线误码差不大于1‰,每角处限点焊两点,要保证锤击调节对对角线时不开裂。
焊缝留有一定的焊接间隙但应不大于5mm。
对角线调节确定后加固点接点。
(点接位置如图一:2为先焊接点1、3是确定对角线后的加固点)水箱槽钢底架123图一2.1.3.点接水箱中间部分槽钢,严格按水箱槽钢底架图排布槽钢间距,点接时要注意中间部位的槽钢要保证上表面与四边槽钢上表面平整。
如有小量变形可根据具体情况转移点接位置来保证上表面的平整。
2.1.3.1.要保证同一排槽钢点接后要在同一条线上,不准有错位现象。
2.1.3.2.槽钢插口及槽向的方向保持一致,一顺排开。
保证美观。
2.2.槽钢底架的焊接2.2.1.焊接前要加固点接部位,使焊接变形减小的最小的范围内。
可增加点接的地方,但要保证焊接时焊道不受影响。
点接后彻底清除焊渣,为焊接做准备。
2.2.2.焊口间距如较大,可用钢筋加堵,采用先用小电流快速焊接一遍,再用大电流罩面焊一遍的方法,保证焊道的美观。
2.2.3.焊道全部采用双面焊接(与混凝土基础接触的底部可不焊),宽度不应大于12mm,高度小于3mm。
立面角焊同样要双面焊接。
2.2.4.焊口要饱满、美观,严禁出现任何缺陷,如有必要进行补焊。
2.2.5.焊后及时清理焊渣,确认没有缺陷时将焊口部位刷上防锈漆。
(三)水箱底板的点接3.1.按下料图纸阍水箱底板摆放在槽钢底架上,确认是否正确。
并测量对角线,误差范围不可超出1‰。
3.2.清理焊口及表面油污,保证焊口的清洁便于焊接。
3.3.采取一定的保护措施,保护不锈钢板表面不受钢材或其它利器划伤钢板。
3.4.不锈钢板点接时,要先从一个短边向一个短边的方向点接。
点接间距200±5mm 。
同时保证一表板面平齐,不可有错口出现。
3.5.水箱底板点接完成后对中,将其焊接在槽钢底架上,间隔600±5mm ,长度50±5mm 。
3.6.水箱底板四边被侧板压住的拼缝处全部焊接50±5mm 长,并与槽钢焊接20±5mm 。
(四)水箱侧板点接4.1在点接侧板时要清理水箱底板上污物,并将被点接侧板时所压盖的焊缝进行不加焊丝焊接。
(如图二中A 点处,在安装第二张板时底板焊缝A 点处被压住焊接长度为50mm )4.2点接侧板时先从一个角处开始(如图二),将两块板同时点接,要保证冲压水箱板外边与水箱底板的外边缘对齐。
点接时从水箱内侧相对应的边处进行点接。
(图二中1、2、3为侧板安装顺序)4.3水箱侧板点接的间距可先疏后密,但间距控制在150mm 以内。
4.4水箱第一层侧板点接完成后开始点接第二层的侧板,同样先从一个角处点起。
第二层侧板在点接过程中同样要求水箱板的外边对齐。
4.5水箱侧板在安装各层最后一张板块时,一定要保证此板块为所在侧面的角上的一块板。
如上图中标有1或2的一张板最后安装。
4.6水箱侧板全部点接完后开始测量水箱垂直度及平整度,必要时对水箱板块进行调整(如十字处外凸等),误差不超过5‰,水箱误差调整后开始加密点接。
并焊接十字环处。
4.7如水箱较高则应加水箱内拉筋,上第二层板块开始点接第一层板的主拉筋,并逐层增高。
(五)水箱拉筋的点接32图二侧板底板A 点1底板焊缝5.1水箱侧板全部点焊接完成后再次对水箱进行测量垂直度及平整度。
并对将被拉筋覆盖的焊道重新焊接一遍。
5.2安装水箱拉筋并用水箱内部拉筋进行调节平整度,直到合格为止。
主拉筋角钢一头搭接在板块折弯的小边上。
附拉筋搭接角度要合理,两相对的边要对称。
(水箱拉筋的点接位置见图三)(六)水箱盖板的点接6.1水箱侧板点接完成后开始点接水箱盖板,点接时先留下人孔的一块板不点接,要等到水箱底板和侧板焊接完毕再点接。
6.2点接盖板时同样先从一角处的板块开始,先固定与侧边板搭接的部分。
同时用水箱立柱支撑住没搭接一个点。
(位置见水箱结构示意图后附)6.3安装第二块板时,将与侧板及第一张板的连接处点接住,另一个角同样用立柱支撑并点接。
依次安装直到水箱盖板全部安装完。
(七)焊接水箱7.1焊接要求7.1.1.在水箱点接完成后再次清理焊口部位,准备焊接。
7.1.2.焊接顺序为底板、侧板、安装人孔、焊接盖板、水箱内部拉筋、开孔短管及法兰。
7.1.3.焊接时焊工根据个人的施焊经验调节出氩弧焊的焊接参数以及焊道的焊接工艺,确保焊缝质量。
将焊接变形控制在最小的范围内。
7.1.4.焊道不得有焊瘤、咬边、气孔、夹碴、夹钨、未焊透、烧穿等缺陷。
如有缺陷必须将焊口磨掉重新焊接,如有烧穿现象必须将烧穿处补平。
7.1.5.焊道焊后要呈现良好的保护色。
图三主拉筋附拉筋7.1.6.如焊接时板块之间的缝隙大时,可用活口扳手对其夹挤,以达到最小等程度便于焊接。
7.1.7.在焊接水箱四边角及板块对接十字处时要特别注意,此处缝隙较大,一定不要产生任何缺陷,更不能电流调节太大以免破坏板材的材质。
7.2焊接方法7.2.1.底板的焊接7.3冲压水箱底板一般为平板,焊接时要注意到板块的焊接顺序,如图四所示:7.4我们焊接底板时最大限度地要考虑底板缝的收缩,采用先把水箱底板四周点焊在槽钢底架上的方法固定好底板再进行全面焊接。
7.4.1.侧板的焊接7.5.3.2水箱侧板焊接时要做好水箱各边角的处理,对于焊缝较大的地方一定要用活搬手夹到最小的间隙。
出现明弧、夹钨等现象必须把原焊口磨掉,再进行补焊。
如焊缝无法调小,要采用小电流摆动焊接以保证焊缝质量。
7.5.3.2侧板安装要保证水箱外面的板块平整,绝对不允许出现侧板对接的四角不平、错口现象。
500mm 的板块放在上面。
7.5.3.2水箱内部板块两边对接有错口(不一样宽)时,要以短边的一边为焊接部位,不可刻意将长边用大电流烧到与短边一样长进行焊接。
如图五所示。
87634521910图四长边水箱内部水箱外部水箱外面要保证平齐图五短边焊接部位7.4.2.盖板的焊接7.5.3.2冲压不锈钢水箱盖板只焊接四角及中间部位。
7.5.3.2焊后用玻璃胶将板块拼接处密封,不可有透光等缺陷。
(图六以2×2m )为例,图中标示了盖板焊接点的分布)。
7.4.3.拉筋及立柱的焊接7.5.3.2拉筋在焊接中一定要将与板块及附拉筋接触到的地方全部焊接。
这样才能保证拉筋所起到的作用,并且要将各相交处点全部焊接。
(下图七为水箱四块板的中间部角钢焊接形式,注意需要焊接焊缝。
)图六焊接部位焊接长100mm 以内图七拉筋的焊接位置拉筋的焊接位置7.5.3.2立柱分布位置如没有与拉筋相接触的只焊接上下部位,如有接触,则将接触部位与拉筋全部焊接。
(八)开孔8.1根据水箱设计图纸在水箱板块上按原位置用画笔标出开孔位置。
8.2用空气等离子切割机按所画出的管径开孔。
8.3水箱开孔一般包括进水孔、出水孔、液位计孔、透气孔、泄水孔、溢流孔、检查孔等。
8.4水箱孔全部开完再进行焊接,要求双面满焊,不得有任何缺陷。
8.5水箱外接法兰要保证垂直,以便于配接管路。
如焊接后有变形,必须进行调整,以保证后续水箱配管的施工。
(九)安全事项水箱内部焊接作时需有可靠接地,并采取通风措施,严禁水箱内输入氧气。
可用间歇作业方式,但人员需在外面休息(每焊1小时外出休息15分钟),水箱内照明电压不得超过12V。
焊接时必须设专人监护,监护人应熟知焊接操作规程和抢救方法。
三、水箱闭水试验水箱焊接完成后需进行灌满水试验,注水时要时刻注意水箱侧板变型量,水位每上升一米静置30分钟,直至水箱达到溢流口处。
通知业主及相关人员记录时间,并保静置24小时,水箱变形符合规范要求,不渗不漏为合格。
四、水箱保温水箱灌满水试验合格后方可进行水箱保温。
将发泡成型聚氨酯复合方板从第一层开始依次往上用连接片固定在内胆上,保证与内胆结合平整,水箱保温板与水箱外壁有空隙时需用现场聚氨酯发泡剂填实。
拼板时预留好内胆焊接好的各部位水口,拼接好所有方板后,水箱棱边用110mm*110mm的包边角钢封边并在空洞处填入聚氨酯保温材料。
五、成品保护1、在施工期间对水箱及底架材质进行保护,搬运时要注意防止磕碰。
2、水箱施工完毕后,用塑料布包好,防止不锈钢板面二次污染。
