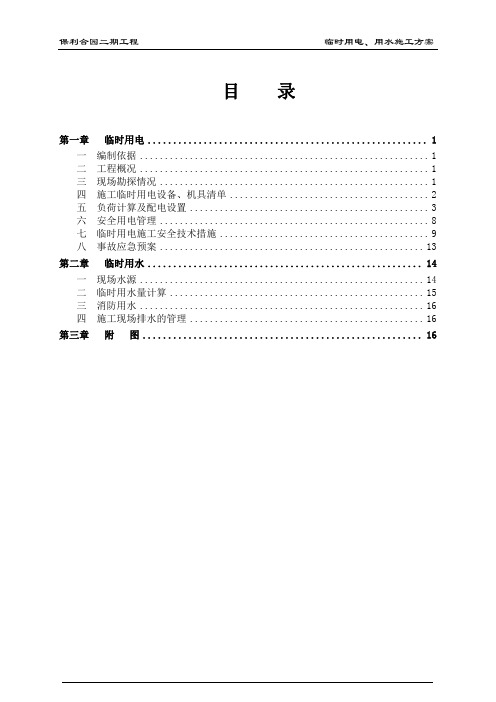

目录第一章临时用电 (1)一编制依据 (1)二工程概况 (1)三现场勘探情况 (1)四施工临时用电设备、机具清单 (2)五负荷计算及配电设置 (3)六安全用电管理 (8)七临时用电施工安全技术措施 (9)八事故应急预案 (13)第二章临时用水 (14)一现场水源 (14)二临时用水量计算 (15)三消防用水 (16)四施工现场排水的管理 (16)第三章附图 (16)第一章临时用电一编制依据1、保利二期工程设计施工图、施工承包合同及文件。
2、有关国家规范、规程及行业标准,包括:(1)、《建筑施工安全检查标准》JGJ59-99;(2)、《施工现场临时用电安全技术规范》JGJ46-2005;(3)、《建设工程施工现场供用电安全规范》GB50194-93;3、简明施工计算手册(第三版)。
4、建设物周边环境、道路交通及规划用地情况二工程概况顺德保利合园位于佛山市顺德区容桂镇,东北面是文海西路,西北面为文星路,该建筑物地下一层、地上二十~二十四层,该工程由6#,7#,8#,9#,10#五栋塔楼组成,保利合园总建筑面积均约为276162平方米,二期建筑面积为166644m2(其中地下室建筑面积约为21202 m2),建筑物总高分别为62.45m,74.25m,局部最高80m,其中地下室层高为4.1m,首层为3.25m,标准层为2.95m,结构为框架-剪力墙结构。
本工程属高层住宅小区,地下一层为人防设施,内设各项配套设施,主要有配电室、物业管理用房、消防水池、水泵房等辅助用房。
本工程地下室采用300、350厚钢筋砼外壁;地上墙体材料采用加气混凝土砌块,除图纸注明厚度以外,外墙为200厚,内墙电梯井、设备房、楼梯间及分户墙为200厚,其余为100厚。
三现场勘探情况(1)根据现场供电情况,电源进线设在施工现场西面,业主按所需用电量设置相应的变压器,并已经在施工现场西面设置了两台800KVA变压器及相应的开关柜,供应整个施工现场。
临时用电施工方案(范本)一、工程概况本工程为某建设项目临时用电施工,主要包括施工现场的临时用电线路敷设、配电系统安装及用电设备的接入。
工程范围涵盖整个建设项目施工现场,工程周期预计为6个月。
以下针对临时用电施工过程中的关键环节,制定详细的施工方案。
二、用电管理1. 用电管理制度:建立健全用电管理制度,明确用电管理部门和责任人,严格执行国家及地方相关用电安全管理规定。
2. 用电负荷:根据施工现场实际需求,合理计算用电负荷,确保电力系统稳定运行。
3. 用电设备管理:对施工现场的用电设备进行统一管理,定期检查、维护,确保设备安全可靠。
4. 用电记录:建立用电记录制度,定期对用电量、用电负荷等进行监测和记录,为用电管理提供依据。
三、电工1. 人员配置:根据工程规模和用电需求,配备足够数量的专业电工,负责施工现场的临时用电施工、维护和管理。
2. 资质要求:电工需具备相应的职业资格证书,熟悉国家及地方相关用电安全管理规定。
3. 培训与考核:对电工进行定期培训,提高其专业技能和安全意识,确保施工安全。
4. 工作职责:明确电工的工作职责,包括临时用电线路敷设、设备接线、日常检查、维修等。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,设置安全距离,确保施工现场的人员、设备与带电体之间保持安全距离。
2. 防护措施:a. 对施工现场的高压线路进行绝缘处理,避免发生触电事故。
b. 在危险区域设置警示标志,提醒施工人员注意安全。
c. 定期检查防护设施,确保其完好有效。
d. 加强对施工人员的安全教育培训,提高安全意识。
五、电缆线路1. 线路设计:根据施工现场的实际用电需求,合理设计电缆线路,确保线路安全、经济、合理。
a. 选择合适的电缆类型和规格,满足用电负荷要求。
b. 确定电缆线路的敷设方式,包括架空、直埋、电缆沟等。
c. 确保电缆线路的敷设路径避免交叉和干扰,减少故障发生。
2. 敷设要求:a. 电缆敷设前应进行外观检查,确认无损伤、缺陷。
清远保利天汇花园三期项目临时用电专项方案清远保利天汇花园三期项目土建施工暨水电安装工程施工现场临时用电方案广州富利建筑安装工程有限公司目录一、计算依据: (2)二、工程概述 (2)三、工地临时水电规划 (3)四、施工条件 (3)五、设计内容和步骤 (4)六、绘制临时供电施工图 (27)七、安全用电技术措施 (36)八、安全用电防火措施 (49)九、防雷装置设计 (51)十、接地装置设计 (52)十一、现场用电管理制度 (53)一、计算依据:1、《施工现场临时用电安全技术规范》JGJ46-20122、《低压配电设计规范》GB50054-20113、《建筑工程施工现场供电安全规范》GB50194-20144、《通用用电设备配电设计规范》GB50055-20115、《供配电系统设计规范》GB50052-20096、《建筑施工安全检查标准》JGJ59-20117、《建筑工程现场临时用电安全技术规范》8、《临时用电安全规范》9、《建筑防火验收规范》二、工程概述工程建设一览表建设单位清远鑫瑞房地产有限公司设计单位广东省重工建筑设计院有限公司施工单位广州富利建筑安装工程有限公司监理单位广东重工建设监理有限公司勘察单位广东省重工建筑设计院有限公司单位工程概况清远保利天汇花园三期项目位于清远市清城区凤城大桥北段东侧,本标段为29层商住楼2栋、30层商住楼2栋、34层商住楼1栋一层地下室。
工程总地上建筑面积约116793.34m2,住宅地上面积约为92029.34m2,地下面积约24694m2。
住宅楼层数为29F/31F/33F/34F,商业为1F。
结构类型如下表所示;结构类型如下表所示;序号栋号结构形式层数建筑高度(m)1 11# 框架剪力墙30层99.80m2 12# 框架剪力墙30层102.30m3 13# 框架剪力墙29层93.80m4 18# 框架剪力墙29层93.80m5 15# 框架剪力墙34层99.40m6 商铺框架结构1层 5.40m三、工地临时水电规划根据本项目占地地面积大,且栋号多的特点,为了保证项目施工用水、用电便利,满足整体工期要求,方便管理的原则,特作如下规划:1、由专人负责工地临时用水用电主干网的施工及日常管理2、塔吊采用专用电缆VV22-3*35+2*163、从甲方配电房附近设置一总配电房,接出一条BVV-3×120+2×95主干线路到施工现场及生活区4、施工现场临时用水分由场地西侧接水点用DN100总给水管沿建筑物周边敷设,接入建筑物支管采用DN100给水管(布置详见现场布置平面图)。
临时施工用电施工方案临时施工用电施工方案一、项目概述:在施工过程中,临时用电是不可或缺的一环,能够为工地提供稳定可靠的电力供应,保障施工的顺利进行。
本方案旨在确保施工期间用电的安全、合理、高效。
二、用电负荷计算:1. 根据施工所需设备的功率及数量,综合考虑电动机起动电流,计算出最大负荷需求。
2. 考虑施工中的电气特点,将施工现场划分为用电区域,根据每个区域的用电设备,计算出该区域的负荷需求。
3. 合理安排用电设备的启停,避免同时运行产生大量冲击负荷。
三、用电设备及布置:1. 临时配电箱:根据负荷需求,选用适合负荷的临时配电箱,并进行合理的布置,保证用电线路的安全可靠。
2. 电缆敷设:选择符合标准的电缆进行敷设,并进行合理的固定,避免电缆受损导致电气事故。
3. 照明设备:提供合适的照明设备,确保施工现场的照明充足。
4. 厂房用电设备:按照施工需要,选用适合的厂房用电设备,如电动起重机、电焊机等。
四、用电安全措施:1. 严格执行相关电气安全操作规程和标准,确保用电设备的安全操作。
2. 安装过载保护器、漏电保护器等安全设备,避免过载、漏电等电气事故。
3. 定期检查用电设备及线路的运行情况,发现问题及时修复或更换。
4. 加强对施工人员的用电安全教育,提高他们的安全意识。
五、临时用电管理:1. 制定用电使用管理制度,明确责任,规范施工人员的用电行为。
2. 设立专人负责施工现场的用电管理,做到备案审批、巡查检查、事故应急处置等工作。
3. 做好相关记录、统计工作,及时了解用电情况,防止盗用电等现象发生。
4. 与供电部门保持密切联系,做好用电设备的维护和检修工作。
六、环境保护:1. 严格执行相关环保法规,确保施工现场的用电不对环境造成污染。
2. 加强对用电设备和线路的维护,减少能源的浪费。
3. 提倡节约用电,鼓励施工人员使用高效节能的电气设备。
临时施工用电施工方案,要注重施工现场的用电安全和用电合理性,通过科学合理地安排用电设备和布置线路,有效减少电气事故的发生,并且要注意环境保护,节约用电。
第1篇一、项目背景随着我国经济的快速发展,建筑行业日益繁荣,施工现场临时用电需求日益增加。
临时用电施工方案是施工现场安全用电的重要保障,对于保障施工现场工作人员的生命财产安全具有重要意义。
本方案针对施工现场临时用电进行详细规划,确保施工过程中安全、高效、经济地使用电力。
二、项目目标1. 确保施工现场临时用电安全,防止触电事故发生;2. 提高施工现场用电效率,降低施工成本;3. 确保施工现场临时用电设施符合国家标准和规范要求;4. 优化施工现场临时用电布局,提高施工进度。
三、施工方案1. 施工现场临时用电原则(1)安全第一,预防为主。
在施工过程中,始终把安全放在首位,加强施工现场临时用电安全管理。
(2)合理布局,经济实用。
根据施工现场实际情况,合理规划临时用电线路,降低施工成本。
(3)规范施工,定期检查。
按照国家标准和规范要求,进行临时用电施工,定期对用电设施进行检查,确保用电安全。
2. 施工现场临时用电设施(1)配电箱:施工现场临时用电配电箱应采用防护等级不低于IP54的箱体,并配备相应的保护装置。
(2)电缆:施工现场临时用电电缆应采用符合国家标准和规范要求的电缆,电缆截面应满足施工用电需求。
(3)插座:施工现场临时用电插座应采用符合国家标准和规范要求的插座,并设置漏电保护器。
(4)配电线路:施工现场临时用电配电线路应采用符合国家标准和规范要求的线路,并设置短路保护、过载保护等装置。
3. 施工现场临时用电施工流程(1)施工准备1)确定施工现场临时用电需求,包括用电设备、用电负荷等;2)根据用电需求,设计临时用电施工方案;3)准备临时用电设施,包括配电箱、电缆、插座、配电线路等;4)组织施工人员进行安全教育培训。
(2)临时用电施工1)按照设计图纸,安装配电箱,并连接配电线路;2)铺设电缆,确保电缆敷设整齐、牢固,避免交叉、挤压;3)安装插座,并设置漏电保护器;4)对临时用电设施进行检查,确保符合国家标准和规范要求。

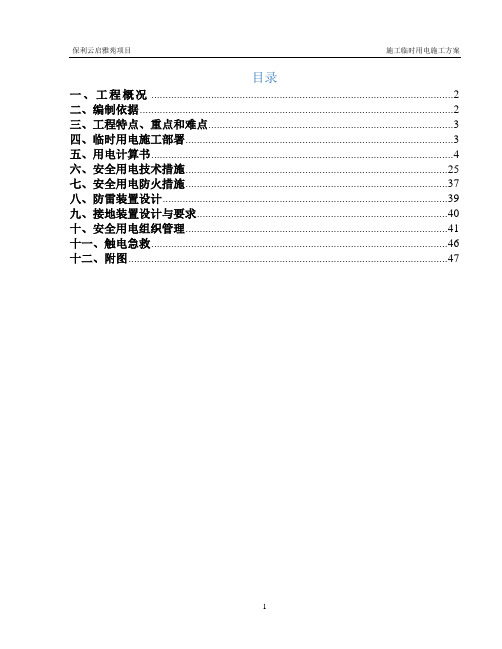

目录一、工程概况 (2)二、编制依据 (2)三、工程特点、重点和难点 (3)四、临时用电施工部署 (3)五、用电计算书 (4)六、安全用电技术措施 (25)七、安全用电防火措施 (37)八、防雷装置设计 (39)九、接地装置设计与要求 (40)十、安全用电组织管理 (41)十一、触电急救 (46)十二、附图 (47)一、工程概况1、工程规模及内容:工程建筑名称:保利云启雅苑项目工程建设地点:伦教荔村南苑东路以北、教育路以东工程规模:商业部分无地下室,建筑面积约12000㎡,包括售楼部及附属商业和园林工程。
本项目抗震设防烈度:7;建筑设计使用年限:50年;屋面防水等级:Ⅰ级;地下室防水等级Ⅱ级(其中,地下室顶板、地下室电房所在侧壁防水等级Ⅰ级)。
建设单位:佛山市保坤置业有限公司监理单位:广东粤能工程管理有限公司设计单位:广州宝贤华瀚建筑工程设计有限公司勘察单位:深圳市勘察研究院有限公司施工单位:广东恒辉建设集团股份有限公司2、根据现场勘察情况,本工程具有下述特点:2.1、临时性。
施工现场临时用电工程专为现场建筑施工使用,随着建筑工程的竣工,该临时供电系统将予拆除。
2.2、移动性。
由于建筑施工和施工用电设备随着建筑位置和施工位置变化而移动,因而该临电工程的全部或局部亦将随之迁移或流动。
2.3、露天性。
建筑施工通常是露天作业,因此为提供电力的临时用电工程基本上属于露天电气工程。
2.4、地理位置。
自然条件不选择性。
临时用电工程的地理位置和自然条件由建筑工程所处地理位置和自然条件决定,不可人为地另行选择。
二、编制依据1.《供配电系统设计规范》GB50052-20092.《低压配电设计规范》GB50054-20113.《通用用电设备配电设计规范》GB50055-20114.《建筑工程施工现场供用电安全规范》GB 50194-20145.《施工现场临时用电安全技术规范》JGJ46-20056.《建筑施工安全检查标准》JGJ59-20117. 《建设工程施工现场消防安全技术规范》GB50720—2011三、工程特点、重点和难点1、本工程为商业住宅楼,其工程质量、施工进度、现场文明、安全生产都将产生较大的社会影响,施工时必须按“标准化施工现场”及“绿色环保工地”的要求,搞好施工现场的规范化管理,确保安全文明施工。
一、工程概况1、工程项目名称:保利花园B地块2、工程类型:新建3、工程项目地点:本工程位于石家庄市体育大街以东,北二环以南,丰收路以北,鼎坚市场以西,原金石化肥厂。
4、建设单位名称:河北保利房地产开发有限公司5、设计单位名称:河北拓朴建筑设计有限公司6、监理单位名称:河北中原工程项目管理有限公司7、施工单位名称:江苏省建工集团有限公司 /广州富利建筑安装工程有限公司(联合体)8、由保利房地产开发有限公司投资兴建的保利花园B区一标段(1#、2#、4#住宅楼、S3、S4、S5、S6#商业、北地下车库工程),位于体育大街路东、北二环路南、丰收路北、规划路西,集沿街商业、高品质住宅与地下车库连为一体的高层建筑。
本一标段由地下车库(框架结构、地下1层)将1#住宅楼(剪力墙结构、2个单元、地上34层、地下2层),2#住宅楼(剪力墙结构、1个单元、地上34层,地下2层),4#住宅楼(剪力墙结构、1个单元、地上34层,地下2层),S3、S4、S5、S6为框架结构、地上2层(其中S6为地上3层)连成一片组成。
总建筑面积56.06m2。
地基基础的设计等级为甲级,结构设计使用年限50年。
9、该本一标段工程主要以住宅楼项目为主二、配电系统的布置1、系统形式选择本工程采用现场发电机发电。
根据施工平面图中各用电设备的位置、数量及现场情况,拟采用放射式与树干式或混合的配电系统方式,由分配电箱到用电设备均采用放射式,以保证设备相互之间无干扰。
施工现场共计分四路,第一路钢筋工棚橡皮铜芯电缆,由总箱设到钢筋工棚,二极配电;由二极配电箱分6路分别向钢筋工棚及焊工棚供电;第二路1#、2#塔中间,橡皮铜芯电缆,由总箱设到1#、2#塔中间二极配电箱分,第五路分别向4#塔吊、搅拌机站及楼上供电;第三路同第二路;第四路木工棚。
橡皮铜芯电缆有总箱段设到木工棚二极配电,由二极配电分四路向电锯、电刨子供电。
(具体布置见平面图)。
2、线路敷设配电干线除由总配电箱引出的场区照明支路和移动配电箱外,均采用五芯橡皮绝缘线缆敷设。
临时用电施工方案(详细)一、工程概况本工程为XX项目临时用电施工,主要包括施工现场的临时用电线路、配电设施、照明设备及安全防护措施的安装与施工。
工程地点位于XX市XX区,占地面积约XX平方米。
工程内容包括土建、装饰、安装等多个专业工程。
为确保施工现场的正常用电需求和施工安全,特制定本临时用电施工方案。
二、用电管理1. 用电管理组织:成立临时用电管理小组,负责施工现场的用电管理、检查和监督工作。
2. 用电管理制度:建立健全临时用电管理制度,包括用电申请、审批、验收、检查、维修等环节。
3. 用电负荷计算:根据施工现场的实际情况,合理计算用电负荷,确保用电设备正常运行。
4. 用电设备管理:对施工现场的用电设备进行统一编号、登记,定期检查、维修,确保设备安全可靠。
5. 用电安全培训:对施工现场的电工资人员进行用电安全培训,提高其安全意识。
三、电工1. 电工资质:电工人员必须具备相应的职业资格证书,持证上岗。
2. 电工职责:负责施工现场临时用电设施的安装、调试、检查、维修和拆除工作。
3. 日常巡查:电工人员需每日对施工现场的临时用电设施进行巡查,发现问题及时处理。
4. 应急处理:发生用电事故时,电工人员应立即进行现场救援和应急处理。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,确保临时用电设施与其他设施、构筑物之间保持安全距离。
2. 外电防护:对临近的电力线路、设备进行防护,避免因施工原因造成外电线路损坏。
3. 防护措施:采用绝缘、隔离、警示等防护措施,确保施工现场临时用电安全。
4. 防护设备:安装漏电保护器、短路保护器等防护设备,防止电气事故的发生。
五、电缆线路1. 电缆线路设计:根据施工现场用电负荷和用电设备布局,合理设计电缆线路走向、敷设方式及电缆类型。
2. 电缆选择:选用符合国家标准的优质电缆,确保电缆线路的安全可靠。
电缆截面积应满足用电负荷要求。
3. 电缆敷设:采用直埋、架空或桥架等方式敷设电缆,敷设过程中应避免损伤电缆,确保电缆绝缘性能。
目录一、工程概况 (2)二、施工用水方案 (2)1、设计依据 (2)2、设计范围 (2)2。
1施工供水设计 (2)2.2施工排水设计 (5)3、给水系统 (5)4、雨水系统 (6)5、主要设备 (6)三、施工用电方案 (6)1、编制依据 (6)2、变压器及配电房 (6)3、线路敷设及电缆型号 (6)4、供电设计 (9)5、动力、照明及控制 (10)6、供水、供电线路和消防管线布置 (11)7、临时用电技术及安全措施 (11)一、工程概况本工程建筑:保利家园(二期);工程建设地点:佛山市顺德区龙江镇中心区域、华东路东侧、文华花园北侧,建筑内容:住宅8号楼及二期地下室;总建筑面积:38863。
32㎡建筑总高度86.2m ,建筑层数:地上26 层,地下 1 层;除二层层高为6米,标高为+6。
00米,其余各层均为3m,结构为剪力墙结构。
建设单位:广东保利置业有限公司设计单位:广东市瀚景建筑工程设计事务所、广东名都设计有限公司监理单位:中科金石(北京)工程咨询有限公司施工单位:保利建设开发总公司监督站:佛山市顺德区建设工程质量安全监督站1、建筑工程等级:3类,设计使用年限50 年;抗震设防烈度;7 度。
2、人防工程防护等级;6 级,人防工程位置:地下2 层。
地下工程防水等级二级,屋面工程防水等级:二级.二、施工用水方案1、设计依据《施工组织总设计》《建筑给排水设计规范》《室外给排水设计规范》《建筑施工手册》(第四版)2、设计范围2。
1施工供水设计(1)、供水量的确定1)、现场施工用水量可按下式计算:Q1·N1K2q 1=K1∑·T1·t 8×3600式中q1—-施工用水量(L/s);K1——未预计的施工用水系数(1。
05~1。
15);Q1-—年(季)度工程量(以实物计量单位表示);N1——施工用水定额T1——年(季)度有效作业日(d)t—-每天工作班数(班)K2—-用水不均衡系数施工生产用水量见Q1及N1取值表.项目Q1N 1混凝土养护28000m3300L/ m3砌块全部用水8000m3350L/ m3楼地面工程55000m2190L/ m2搅拌砂浆20000m3300L/ m3 112q1=1。
临时用电施工方案
一、工程概况:
1、项目名称:保利国际广场,地址:东临60m宽的科韵路;西面与香格里拉大酒店相邻;南临双塔路;北面为滨江东路。
本工程为高层办公楼,主体建筑可分为四个组成部分,包括2栋150m高的35层南北塔楼和2栋3层高的东西裙楼,另有二层地下室。
总建筑面积196466㎡。
2、本工地施工临时用电采用三相五线制供电系统,市政供电分A、
B两路供电,每路电源容量均为600KW。
3、本工地自配发电机1台,功率75KW。
二、A线路施工机具明细表
合计:P Ae=792KW
B线路施工机具明细表
合计:P Ae=792KW
三、临时用电施工组织设计说明及负荷计算:
A、B两路供电中,以A线路计算。
1、A线路总电力负荷计算:
P js=K×∑P e=0.39×792=308.88KW
S js=1.25×P js=1.25×308.88=386.1KVA
取值说明:考虑建筑施工流水作业,用电设备不会同时使用,按总装容量792KW,查表K x值取值0.39。
式中
P js—总的有功计算功率
S js—总干线(整个施工现场)的电力计算负荷
K x—需要系数,根据总装容量计算值选取
P e—电动机额定功率
2、总干线的总开关(包括漏电保护器),总熔体,导线面积的选择。
①总干线负荷计算电流I js=1.52×S js=586.87(A)
②总刀闸开关额定电流I H≥1.3 I js=762.93A,故选用800A开关为总
刀闸开关。
③查表选用DZL-800作总漏电保护器,其额定电流800A,脱扣器额
定电流600A,额定漏电动作电流200mA,额定动作时间小于0.2s。
④总熔体的额定电流I er
I er=I js+2.4×P lmax=586.87+2.4×88.5=799.27(A),
I er<I H
式中P lmax——供电线路中容量最大的一台发动机的额定功
率(KW)
I js——总干线负荷计算电流
⑤总干线截面积选择:
根据I js查表选用240mm2(铜)线为相线,选用120 mm2(铜)线为工作零线及专用接地保护干线,线路导体规格为BVV YZA—(3×240+2×120)
查得该导体长期允许的载流量I L>I js
3、分干线导线截面选择参照总干线方法选取。
本工程临时用电分5路线路供电。
有关资料如下表:
分干线选用的电器装置及参数表
B路计算与上相同计算略。
B路总干线面积时选择240mm2,铜线为相线,选择120 mm2,铜线为工作零线及专用接地保护干线YZ BVV—3×240+2×120。
查得该导体长期允许的载流量I L>I JS
分干线导线截面选择参照总干线方法选取。
本工程临时用电分5路线路供电。
有关资料如下表:
分干线选用的电器装置及参数表
4.自备发电机选择说明
自备发电机仅供南北区间办公和生活用电。
5. 机具的操作开关所串接的漏电开关为第三级漏电保护,其动作电流为用电负荷容量在30A以上为机具额定电流的1/1000倍,30A以下小型固定机具为30mA,动作时间为0.1秒,手持电动工具和移动机
具等小型用电机具动作电流为30mA,动作时间为0.1秒。
(二)安全措施:
1.本工地的施工用电严格按照建设部JGJ46-88“施工现场临时用电安全技术规范”、JGJ59-99“施工用电检查评分表”和“广州用电安全规定”。
2.每班用电作业必须要有持证电工跟班,并严格遵守现场的各项安全管理规章制度。
3.现场使用专用变压器:
本工地施行三相五线制供电,电气设备保护由于施工现场使用专用变压器,其中性点直接接地,根据“建筑施工安全用电”规范由专用变压器供电的施工现场适宜接零保护,并须采用三相五线保护接零供电系统TN-S系统。
专用保护零线必须与专用变压器的接地网可靠连接,并在线路的首端(现场配电房),中端和末端作重复接地,而接地电阻总电房不得大于4Ω,其中端和末端不得大于10Ω。
4.现场电工并须严格遵守“操作规程”“安装规程”。
维修电器设备时,应切断电源,验明线路无电并挂“严禁合闸,有人工作”的标示牌。
其分配电箱和用电机具电箱开关安装好后应立即做好电箱同开关的编号标识工作。
所有用电机具操作开关必须按一机一闸一漏一箱安装,并严禁用四芯电缆外加一条作五芯线使用,而其中的黄绿色双色线只作机具的保护线使用,任何情况下不得有工作电流流过。
5.一切用电机具运到现场后,必须由电工检测其绝缘电阻及检查电器附件是否完整无损,固定用电设备其绝缘电阻不少0.5MΩ,I类手持电动机具不少于2MΩ,Ⅱ类不少于7MΩ。
用电设备的金属外壳
必须有可靠的接地保护,使用手持电动工具应穿戴安全用具。
6. 运行中的漏电开关必须每天进行检查,使用中发生跳闸,必须查明原因,才能重新合闸送电。
发生漏电开关损坏或失灵必须更换,严禁电工自行维修,严禁在漏电开关撤出或失灵状态下运行。
7.配电箱内的开关电器、控制电器、保护电器必须完好无损,可动部分灵活,箱内电器接线整齐,无外露导电部分,进出线必须从箱底进出,非电缆线路应加塑料护套保护线路进出位置。
电箱下底与地面的垂直距离应大于1.3m,小于1.5m.
8. 线路两端严禁用插头连接使用,电源线严禁搭接在保险丝上,线路不得挂搭杂物衣服,大功率1000W以上灯具下方不得堆放易燃易爆物品.在施工现场配电房和主要分配电箱范围内应配备足够的电气防火器材.
9. 供电线路架设采用电杆配以街码或沿建筑物外墙安装街码敷设。
线路弧垂距地一般4米,与通车道路横跨距地6米,电缆架设一般距地2.5米,与施工现场相邻的外电线路和设备必须订立防护措施或严密封闭。
10. 施工照明要设专用回路漏电开关,其金属外壳必须作接零保护,室内线路及灯具安装高度低于2.4米要使用36伏以下安全电压。
人工挖孔桩和潮湿作业场所其照明电压不得大于12伏。
附页:图1、施工临时用电平面图
图2、施工临时用电系统图。
