大型深基坑土石方爆破方案.
- 格式:docx
- 大小:181.92 KB
- 文档页数:14
土石方爆破专项施工方案一、背景介绍土石方爆破是土木工程施工中常见的作业方式之一,通过爆破作业可以快速、高效地实现地质体的破碎与拆除。
然而,土石方爆破作业存在一定的安全风险,需要严格遵守相关规范与操作程序,确保施工过程安全可靠。
二、施工准备1.安全防护:爆破作业前需划定安全警戒线,清除作业现场内的人员与车辆,并设置警告标志,确保作业现场无外来干扰。
2.土石方勘测:在进行土石方爆破前,必须进行详细的地质勘测与分析,了解爆破对象的岩性、裂隙情况等,为后续施工作业提供依据。
3.爆破方案设计:根据勘测结果,制定合理的爆破方案,确定爆破孔的布置方式、装药量及选用的起爆方式等,确保爆破效果符合设计要求。
三、爆破作业流程1.布置爆破孔:依照设计方案,采用钻孔机对爆破孔位进行布置,保障孔深、孔径符合要求。
2.装药装置:将爆破药品根据设计要求装入钻孔内,并按照设计方案的装药方式进行装置,确保装药稳固密实。
3.起爆作业:选用合适的起爆装置对各孔进行起爆,保持爆破孔的同时爆破,有效实现土石方的破碎与拆除。
四、安全措施1.严格执行安全操作规程,确保作业人员及周边人员安全。
2.加强现场管理,做好安全防护工作,保证人员、设备、车辆等安全。
3.保养检修相关设备,确保设备运行正常,减少意外风险。
4.定期进行安全教育培训,提升作业人员的安全意识与应急处理能力。
五、施工质量控制1.根据施工现场情况,随时检查与调整爆破方案,确保施工过程符合设计要求。
2.对爆破后的土石方进行检验与评估,保证破碎效果与拆除率达到设计标准。
六、施工总结土石方爆破作业是一项技术要求较高的工程施工活动,需要严格按照规范操作,确保安全可靠、高效完成施工任务。
在实际施工过程中,不断总结经验,提高施工质量与安全水平,才能更好地服务于土木工程建设。
以上就是本文对土石方爆破专项施工方案的介绍与分析,希望对相关从业人员有所帮助。
坑池石方爆破施工方案
一、项目背景
坑池石方爆破施工是在工程建设中常见的一种局部开挖方法。
为了高效安全地进行坑池石方爆破施工,需要制定详细的方案,保证工程顺利进行。
二、施工前准备
1. 审查设计方案
在进行施工前,需要对设计方案进行审查确认,确保各项参数和要求符合实际情况。
2. 制定爆破方案
根据实际情况,制定坑池石方爆破的施工方案,包括爆破参数、安全措施等内容。
3. 对场地进行调查
对施工场地进行详细的调查,了解地形、土质等情况,为后续施工提供准确数据。
三、施工过程
1. 设置爆破点
根据设计方案,在坑池石方中设置合适的爆破点,确定合适的爆破方式。
2. 布置爆破药包
在爆破点附近布置爆破药包,确保爆破效果。
3. 进行引爆
按照爆破方案的要求,进行引爆作业,注意安全距离。
4. 清理爆破碎块
爆破结束后,对爆破碎块进行清理,确保场地整洁。
四、施工安全
1. 严格遵守操作规程
在施工中,严格遵守操作规程,确保施工安全。
2. 设立警戒线
在爆破施工现场设置明确的警戒线,防止人员误入危险区域。
3. 定期检查设备
定期检查爆破设备和工具的使用状态,确保设备完好。
五、施工总结
坑池石方爆破施工是一项技术复杂的工程,需要经验丰富的施工人员进行操作。
在施工过程中要严格遵守规章制度,确保施工安全。
通过科学合理的施工方案,可以高效完成工程任务。
基坑开挖爆破施工方案一、工程概况与目标本工程位于XX市XX区,旨在完成一大型建筑项目的基坑开挖工作。
工程目标是在确保安全、质量和效率的前提下,通过合理的爆破施工技术,高效完成基坑开挖任务,为后续建筑施工奠定坚实基础。
二、爆破设计方案根据工程地质条件、基坑形状和尺寸,设计采用微差爆破技术。
通过精确计算炮孔深度、间距和装药量,确保爆破效果达到最佳,同时减少对周围环境和结构的影响。
三、爆破材料管理选用合格的爆破材料,确保其性能稳定、安全可靠。
爆破材料储存地点应远离居民区、高压线路和其他重要设施,并设置明显的安全警示标志。
定期对爆破材料进行检查和维护,确保其处于良好状态。
四、爆破施工技术在施工前进行详细的地质勘察,了解地下水位、岩石性质等信息。
严格按照设计方案进行炮孔布置和装药作业,确保每个炮孔的深度、间距和装药量符合要求。
在爆破过程中,采用先进的起爆系统,确保起爆准确、迅速。
五、安全防护措施在爆破作业区域设置警戒线,禁止非施工人员进入。
对周边建筑和设施进行安全评估,必要时采取加固措施。
在爆破作业前,向相关部门报告并征得许可,确保作业安全。
六、环境影响评估在施工前,对周围环境进行详细调查,了解噪声、震动、粉尘等污染源的分布情况。
制定相应的污染防治措施,如设置隔音屏障、洒水降尘等。
在施工过程中,定期对环境质量进行监测,确保污染控制在允许范围内。
七、应急预案与措施制定详细的应急预案,包括人员伤亡、设备故障、环境污染等突发事件的应对措施。
成立专门的应急小组,负责应急预案的实施和现场指挥。
定期组织应急演练,提高应急响应能力和处置效率。
八、施工监控与检测对爆破作业过程进行全程监控,确保各项安全措施得到有效执行。
定期对爆破效果进行检测,如检查爆破后岩石的破碎程度、坑壁稳定性等。
对施工过程中出现的问题进行记录和分析,及时调整施工方案和改进技术措施。
本施工方案是在充分考虑工程实际情况和安全生产要求的基础上制定的,我们将严格按照方案执行,确保基坑开挖爆破施工的安全、高效完成。
土石方爆破方案1. 引言土石方爆破方案是进行土石方工程开挖的一种常见方法。
通过合理的爆破设计和操作,可以实现土石方工程的高效、安全、经济的进行。
本文将详细介绍土石方爆破方案的设计内容,包括爆破设计原理、爆破参数确定、爆破施工步骤等。
2. 爆破设计原理爆破设计是土石方爆破方案的核心内容,它主要包括炸药选择、装药方式、起爆方式、炮眼布置等方面。
爆破设计要充分考虑地质条件、工程要求、环境影响等因素,确保爆破工程的安全和效果。
2.1 炸药选择炸药是土石方爆破中的关键因素之一,它的选择要考虑爆破岩石的性质和爆破要求。
常用的炸药有炸药棒、雷管等。
根据具体情况选择合适的炸药,在保证爆破效果的同时,尽量减少对环境的污染。
2.2 装药方式装药方式是指将炸药装入岩石中的方法。
常见的装药方式有直通装药、分段装药等。
选择合适的装药方式可以控制爆破产生的冲击波和飞石等危险物,确保爆破工程的安全性。
2.3 起爆方式起爆方式是指引爆装置的设置方法。
常见的起爆方式有电火花起爆、慢火起爆等。
起爆方式的选择要根据具体情况确定,以确保爆破工程的稳定性和安全性。
2.4 炮眼布置炮眼布置是指爆破孔的位置和间距的安排。
合理的炮眼布置可以控制爆破效果,使割弱带合理分布,减小爆破震动和飞石的危害。
炮眼布置的设计要充分考虑地质条件和爆破要求,进行相应的优化和调整。
3. 爆破参数确定爆破参数的确定是土石方爆破方案的重要环节,它直接关系到爆破工程的效果和安全性。
爆破参数的确定主要包括抵抗线的确定、缓冲量的确定、起爆时间的确定等。
3.1 抵抗线的确定抵抗线是指在爆破过程中,爆破岩石受到的最大水平压应力值。
合理确定抵抗线可以控制爆破效果,避免割缝扩展过多。
抵抗线的确定要根据岩石性质、爆破要求等因素进行评估和计算。
3.2 缓冲量的确定缓冲量是指炸药与岩石之间的间隔距离。
合理确定缓冲量可以控制爆破效果,减小爆破冲击波对岩体的损伤。
缓冲量的确定要根据爆破要求、岩石性质等因素进行评估和计算。

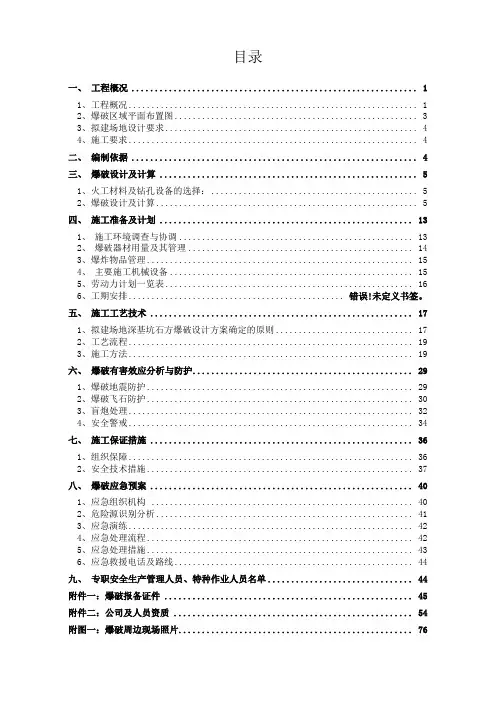

目录一、工程概况 (1)1、工程概况 (1)2、爆破区域平面布置图 (3)3、拟建场地设计要求 (4)4、施工要求 (4)二、编制依据 (4)三、爆破设计及计算 (5)1、火工材料及钻孔设备的选择: (5)2、爆破设计及计算 (5)四、施工准备及计划 (13)1、施工环境调查与协调 (13)2、爆破器材用量及其管理 (14)3、爆炸物品管理 (15)4、主要施工机械设备 (15)5、劳动力计划一览表 (16)6、工期安排............................................... 错误!未定义书签。
五、施工工艺技术 (17)1、拟建场地深基坑石方爆破设计方案确定的原则 (17)2、工艺流程 (19)3、施工方法 (19)六、爆破有害效应分析与防护 (29)1、爆破地震防护 (29)2、爆破飞石防护 (30)3、盲炮处理 (32)4、安全警戒 (34)七、施工保证措施 (36)1、组织保障 (36)2、安全技术措施 (37)八、爆破应急预案 (40)1、应急组织机构 (40)2、危险源识别分析 (41)3、应急演练 (42)4、应急处理流程 (42)5、应急处理措施 (43)6、应急救援电话及路线 (44)九、专职安全生产管理人员、特种作业人员名单 (44)附件一:爆破报备证件 (45)附件二:公司及人员资质 (54)附图一:爆破周边现场照片 (76)附图二:平基土石方工程平面布置图 (80)一、工程概况1、工程概况1.1.项目概况:xx项目位于,由组成。
占地面积,总建筑面积万平方米,土石方挖方总量约为 m³,土石方外运方量约为 m³,其中石方爆破总量约万m³。
土石方开挖深度 m,其中土方深度 m,石方深度 m,岩性为。
1.2 周边环境概况:主要介绍爆破区离周边建、构筑物距离,周边地下管线情况,与道路距离,行人车辆通行情况,放坡飞石可能波及的范围。
土方工程石方爆破方案一、引言石方爆破是土方工程中常见的一种作业方式,主要用于石方的破碎和拆除。
石方爆破可以提高工程的效率,降低成本,并减轻人工作业的难度。
然而,石方爆破也存在一定的安全风险,需要做好充分的准备工作和安全措施,才能保证作业顺利进行。
本文将对土方工程石方爆破的方案进行详细探讨,包括前期准备、爆破设计、作业流程、安全措施等内容,旨在为从事土方工程石方爆破作业的人员提供有效的指导。
二、前期准备1. 资料收集:在进行石方爆破前,首先需要收集有关工程地质情况、石方性质、周边环境等方面的资料,包括地质勘察报告、石方采样检测报告、地形图、地质图等。
这些资料将为后续的爆破设计和安全评价提供依据。
2. 现场勘察:在收集资料的基础上,需要对实际作业现场进行勘察,并且进行必要的地质勘察、石方采样检测等工作。
通过现场勘察,可以了解石方的分布情况、裂纹情况、周边环境情况等,并且选择合适的爆破点位和爆破参数。
3. 人员培训:在石方爆破作业前,需要对从事爆破作业的人员进行培训,包括安全操作规程、应急处置措施、装药作业要点等内容。
确保作业人员具备必要的技能和知识,杜绝事故的发生。
4. 设备准备:石方爆破作业需要使用一系列的爆破装置和配套设备,包括爆破药剂、导爆索、导爆管、雷管、雷管桥、爆破网络、爆破机械等。
在作业前需要对这些设备进行检查和保养,确保其正常运行。
5. 安全防护:在进行石方爆破前,必须做好现场的安全防护工作,包括设置警戒线、指定安全区域、清理作业现场、进行人员疏散等措施。
确保现场的安全,不影响周边环境和人员的安全。
以上就是石方爆破前期准备工作的内容,只有做好这些准备工作,才能保证石方爆破作业的顺利进行。
三、爆破设计1. 爆破参数计算:在进行石方爆破前,需要对爆破参数进行计算,包括装药量、装药深度、爆破孔距、爆破孔径、延迟时间等。
这些参数的选择将直接影响爆破效果和安全性,必须严格按照标准和规范要求进行设计。
深基坑土方开挖专项施工方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (4)二、工程特点及难点分析 (4)2.1 工程特点 (5)2.2 施工难点 (6)三、土方开挖方案设计 (7)3.1 土方开挖方法选择 (8)3.2 基坑支护结构设计 (9)3.3 土方开挖顺序和时间安排 (10)3.4 土方开挖过程中的监测和预警 (11)四、施工设备选择及配置 (12)4.1 施工设备选型 (14)4.2 施工设备配置 (15)4.3 设备性能参数及要求 (16)五、施工安全保证措施 (17)5.1 安全目标 (18)5.2 安全生产责任制 (18)5.3 安全教育培训 (19)5.4 安全检查与隐患排查 (21)5.5 应急预案与事故处理 (22)六、施工进度计划与资源配置 (23)6.1 施工进度计划 (25)6.2 施工人员配置 (26)6.3 施工材料供应计划 (27)七、环境保护与文明施工 (29)7.1 环境保护措施 (29)7.2 文明施工管理 (30)一、前言随着城市化进程的加快,基础设施建设日新月异,各类工程建设规模日益扩大。
作为土木工程施工过程中的一个重要环节,深基坑土方开挖专项施工方案的编制和执行具有举足轻重的地位。
为了确保工程项目的顺利进行及保证施工安全、质量和效率,本文档着重针对本项目中的深基坑土方开挖工程进行专项施工方案的编制。
在编制本方案时,我们充分依据国家相关法律法规、技术标准及规范,结合本工程的地质勘察资料、施工图纸、设计要求和实际施工环境等具体情况,进行全面分析并确立合理的施工方案。
通过科学的组织管理和先进的技术手段,力求确保土方开挖过程的安全稳定,实现高效优质的施工目标。
我们认识到深基坑土方开挖工作的重要性和复杂性,在方案实施过程中,将始终坚持“安全第一,预防为主”确保施工过程的安全可控。
注重环境保护和文明施工,实现经济效益与社会效益的和谐统一。
1.1 编制依据国家及地方相关法律法规:依据《中华人民共和国建筑法》、《建设工程安全生产管理条例》、《土地管理法》等相关法律条款,确保施工活动的合法性和规范性。

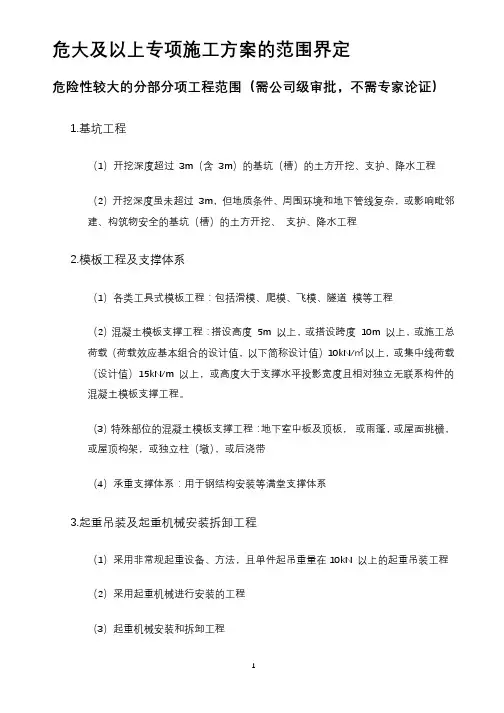

危大及以上专项施工方案的范围界定危险性较大的分部分项工程范围(需公司级审批,不需专家论证)1.基坑工程(1)开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程(2)开挖深度虽未超过3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程2.模板工程及支撑体系(1)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程(2)混凝土模板支撑工程:搭设高度5m 以上,或搭设跨度10m 以上,或施工总荷载(荷载效应基本组合的设计值,以下简称设计值)10kN/㎡以上,或集中线荷载(设计值)15kN/m 以上,或高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
(3)特殊部位的混凝土模板支撑工程:地下室中板及顶板,或雨篷,或屋面挑檐,或屋顶构架,或独立柱(墩),或后浇带(4)承重支撑体系:用于钢结构安装等满堂支撑体系3.起重吊装及起重机械安装拆卸工程(1)采用非常规起重设备、方法,且单件起吊重量在10kN 以上的起重吊装工程(2)采用起重机械进行安装的工程(3)起重机械安装和拆卸工程4、脚手架工程(1)搭设高度24m 以上的落地式钢管脚手架工程(包括采光井、电梯井脚手架)。
(2)附着式升降脚手架工程。
(3)悬挑式脚手架工程(4)高处作业吊篮(5)卸料平台、操作平台工程(6)门式脚手架工程(7)新型及异型脚手架工程5、拆除工程可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程6、暗挖工程采用矿山法、盾构法、顶管法施工的隧道、洞室工程7.输变电工程遵照《国家电网有限公司基建安全管理规定》(国网(基建/2)173-2019)、《国家电网公司施工项目部标准化管理手册(2018版)》、《中国南方电网有限责任公司电网基建项目危险性较大的分部分项工程安全管理工作指引》(最新版)执行8、其它(1)建筑幕墙安装工程(2)钢结构、网架和索膜结构安装工程(3)人工挖孔桩工程(4)水下作业工程(5)装配式建筑混凝土预制构件安装工程(6)6m上边坡施工(7)桥梁工程施工(含架桥)(8)采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程超过一定规模的危险性较大的分部分项工程范围(需公司级审批,同时需专家论证)1、深基坑工程(1)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程(2)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程2、模板工程及支撑体系(1)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程(2)混凝土模板支撑工程:搭设高度8m 以上,或搭设跨度18m 以上,或施工总荷载(设计值)15kN/㎡以上,或集中线荷载(设计值)20kN/m 以上。
110kV输电线路工程掏挖式深基坑专项施工设计方案目录一、编制依据.................................................... - 1 -二、编制目的及适用范围.......................................... - 1 -2.1编制目的.................................................. - 1 -2.2适用范围.................................................. - 2 -三、工程概况.................................................... - 2 -四、施工组织保证措施............................................ - 2 -五、施工方案.................................................... - 3 -5.1普通土基坑的开挖.......................................... - 3 - 5.2岩石基坑的开挖............................................ - 7 -5.3大开挖基坑的开挖.......................................... - 9 -六、安全保证措施及安全风险辨识................................. - 10 -6.1 安全保证措施............................................. - 10 - 6.2深基坑(掏挖式基础)护壁施工............................. - 11 - 6.3环保措施................................................. - 12 -6.4风险辨识及预控................................ 错误!未定义书签。
路基土石方、高边坡级爆破安全专项施工方案一、背景随着交通建设的不断发展,路基土石方和高边坡施工需求日益增加。
在路基土石方和高边坡施工中,级爆破作为一种重要的施工方法,在工程中起到关键作用。
但是,级爆破作业涉及的安全风险较高,需要制定专项施工方案以确保施工的安全和高效进行。
二、施工前准备工作1.制定施工方案:明确爆破设计方案、爆破参数、爆破范围等内容。
2.安全设施设置:设置安全警戒线、警示标志,确保施工区域内人员和设备安全。
3.施工人员培训:对施工作业人员进行合格培训,掌握爆破作业流程和安全操作规范。
三、实施方案1.爆破设计:根据施工要求和地质条件,确定爆破设计参数,包括孔距、孔深、孔径等。
2.布孔作业:按照设计要求对爆破孔进行布置,保证孔距、孔深的准确性。
3.装药装卡:将爆破药材料装入爆破孔中,并封堵好装药孔口。
4.安全检查:对爆破现场进行安全检查,确保施工区域无人员和设备存在。
5.爆破作业:设置爆破信号,进行爆破作业,确保爆破效果满足设计要求。
四、安全措施1.准确施工:严格按照设计要求进行爆破作业,确保施工质量。
2.安全警示:在施工现场设置安全警示标志,指示施工区域,确保施工安全。
3.专业操作:由经验丰富的专业人员进行爆破操作,确保安全施工。
4.安全监控:建立安全监控系统,对爆破作业过程进行实时监测。
五、总结路基土石方和高边坡级爆破施工是交通建设中不可或缺的一环,而安全是施工中最重要的考虑因素之一。
通过制定科学的专项施工方案,严格执行施工规范和安全措施,可以有效降低施工风险,提高工程施工质量,保障人员和设备安全。
在今后的施工过程中,我们将继续不懈努力,持续提升施工质量和安全水平,为交通建设事业做出更大的贡献。
土石方破碎和爆破施工技术一、基本规定1、相关的标准、规范规定1、1在城镇居民区、风景名胜区、重点文物保护区和重要设施附近进行爆破,须经主管部门批准,与当地有关主管部门协商,并征得当地县(市)以上公安部门同意。
1、2石方爆破应根据工程要求、地质条件、工程量大小和施工机械等合理选用爆破方法。
其爆堆高度、爆落范围、石渣块径均应与装渣方法相适应。
1、3土石方爆破人员必须年满十八周岁,从事过一年以上与爆破作业有关的工作;工作认真负责;具有初中以上文化程度;露天、地下其他爆破,必须按审批的爆破设计书或爆破说明书进行。
1、4起爆方法应根据工程特点、施工条件、当地气象等合理选择。
对于大型或重要的爆破工程,宜采用复式网路。
2、工程技术要求2、1地基基础工程施工前,必须具备完备的地质勘探资料及工程附近的管线、建筑物、构筑物和其他公共设施的的构造情况,必要时应作施工勘察和调查以确保工程质量及临近建筑的安全。
2、2施工过程中出现异常情况应停止施工,由监理或建设单位组织勘探、设计、施工等有关单位共同分析情况,解决问题,消除质量隐患。
2、3 硐室爆破、蛇穴爆破、深孔爆破、拆除爆破以及在特殊环境下的爆破工作,都必须编制爆破设计书。
浅眼爆破应编制爆破说明书。
爆破设计书应由单位的主要负责人批准。
爆破说明书由单位的总工程师或爆破工作领导人批准。
2、4 爆破严格按照爆破安全规程GB6722、拆除爆破安全规程进行。
3、安全管理规定3、1炸药库容量小于250kg。
3、2危险区域内的建筑物管线、设备等,采取安全保护措施,防止爆破地震及冲击波、飞石的破坏。
3、3建立工程指挥小组,明确爆破人员的职责分工。
3、4在爆破危险区的边界设立警戒哨(3人)和警告标志。
3、5已将爆破信号的意义、警告标志和计划起爆时间通知了工地周围的单位,起爆前督促人、车撤离警报区。
3、6爆破工程施工指定专人负责,爆破工作人员经过爆破施工培训,熟悉爆破器材性能和爆破安全规则,持证上岗。
基坑石方爆破施工方案一、项目概述本施工方案针对基坑石方爆破施工进行详细设计,施工地点位于城市市区,地质条件为泥岩层、粉砂岩带、硬岩。
施工目的是为了迅速清除挡土墙的石方,为后续基坑挖掘提供条件。
二、爆破区域划分针对爆破区域进行详细划分,根据地质勘探报告、石方分布情况、挡土墙结构特点等因素,将爆破区域划分为三个区域,分别为:A区、B区、C区。
三、安全及环保预警在施工前,需针对爆破区域进行现场勘察,制定详细的施工方案,并进行安全及环保预警。
预警措施包括:1.确定合理的爆破参数,使爆破振动速度、振频与受限阈限相匹配。
2.监测爆破振动速度、振频与受限阈限,确保爆破施工过程中不对周围环境和建筑物产生影响。
3.设置限制爆破振动速度和振频设备,一旦超过限制范围,立即进行调整。
4.在周边范围内设立环境监测点,并定期对爆破施工过程中噪声、震动等环境指标进行监测。
5.设置围挡,以保护施工现场周边的居民、建筑物等。
四、施工方案1.确定爆破类型根据地质情况和挡土墙结构特点,确定爆破方式为顶部爆破,以快速破坏挡土墙上的石方。
2.安装爆破孔根据设计要求,在挡土墙顶部选取合适位置,进行爆破孔定位,并在挡土墙上钻孔。
孔径根据爆破设计图纸确定,孔深度与石方分布情况有关,通过勘探数据来确定。
3.填充爆破药包在爆破孔中填充爆破药包,药包的数量和种类根据爆破设计要求确定。
药包要确保填充紧密,以提高爆破效果。
4.连接起爆线路将爆破药包与起爆线路连接,确保爆破信号能够正确传递。
5.实施爆破在确保周边安全的情况下,进行爆破。
爆破时,要确保施工人员和周边环境人员全部疏散到安全地带,并跟踪监测振动速度和振频以及噪声情况。
6.清理爆破残渣爆破后,对爆破残渣进行及时清理,维护施工现场的整洁。
五、安全措施1.禁止无关人员进入施工现场,设置警示标志,并配备专人进行巡逻。
2.施工人员必须穿戴符合要求的个人防护装备,包括安全帽、防撞鞋、防尘口罩等。
3.在爆破前和爆破过程中,确保与附近供气、供电、供水等公用设施的安全距离,防止爆破导致设施损坏。
土方爆破方案1. 引言爆破技术是一种常见的土方开挖方法,广泛应用于建筑工程、矿山开采、隧道工程等领域。
土方爆破方案是针对具体工程的爆破作业设计的,目的是实现安全、高效的土方开挖。
本文将介绍土方爆破方案的设计原则、具体步骤和注意事项。
2. 设计原则在制定土方爆破方案时,需要遵循以下设计原则:2.1 安全原则爆破作业是一项危险的工作,因此安全应该是设计方案的首要考虑因素。
爆破方案必须符合相关的安全标准和规定,确保人员和设备的安全。
2.2 有效性原则土方爆破方案应该能够实现预期的爆破效果,并达到工程开挖的要求。
方案设计应考虑地质条件、爆破介质选择、装药方式等因素,以最大限度地提高爆破效果。
2.3 环保原则土方爆破作业对周围环境有一定的影响,为减少环境污染和生态破坏,土方爆破方案应采取有效的环保措施,如尽量减少震动、振动和噪音等对周围环境的影响。
3. 设计步骤制定土方爆破方案的一般步骤如下:3.1 方案调研在制定爆破方案之前,进行详细的工程调研,了解工程的具体情况。
包括地质勘探、地下设施、地表建筑物等,以及爆破要求、开挖工艺和要求等。
同时,对周围环境和相关法规进行评估,并了解当地爆破管理规定。
3.2 地质分析根据工程地质资料,进行地质分析,包括地层分布、地层厚度、岩石性质等。
地质分析是评估土方爆破效果的重要依据,可以确定装药量、装药方式和起爆顺序等关键参数。
3.3 爆破参数计算根据地质分析结果和爆破效果要求,计算爆破参数,包括药量、装药方式、起爆顺序、起爆时间间隔等。
爆破参数计算是保证爆破效果的重要步骤,需要根据实际情况和经验进行合理估算。
3.4 爆破方案设计根据爆破参数和工程要求,绘制爆破方案设计图纸。
方案设计中需要标明爆破孔的位置、深度、直径等参数,并指明起爆顺序和时间间隔。
3.5 安全措施设计根据工程特点和爆破要求,设计相应的安全措施,包括围护措施、防护设施和警告标志等。
安全措施设计是保证爆破作业安全的重要环节,需要考虑到人员和设备的安全。
大型建筑深基坑支护及土方开挖施工分析1. 引言1.1 深基坑支护的重要性深基坑支护是大型建筑工程中至关重要的一环,其重要性体现在多个方面。
深基坑支护可以保障施工现场的安全。
在建造大型建筑物时,往往需要在地下挖掘较深的基坑,如果不进行有效的支护措施,就容易发生坍塌事故,导致人员伤亡和财产损失。
深基坑支护能够保护周围环境不受破坏。
在城市建设中,周围往往有其他建筑物或地下管线等设施,如果基坑支护不到位,就会对周边环境造成影响,甚至引发地质灾害。
深基坑支护也对建筑物的结构稳定和使用寿命起到关键作用。
通过合理的支护措施,可以确保基坑周围土体的稳定性,保障建筑物的正常使用。
深基坑支护在大型建筑工程中具有不可替代的重要性,是保障施工安全、保护周边环境和提高建筑物结构稳定性的关键。
在实际施工中,必须高度重视深基坑支护工作,确保其质量和效果。
1.2 土方开挖施工的挑战土方开挖施工在大型建筑深基坑工程中扮演着至关重要的角色。
土方开挖施工也面临着诸多挑战和困难。
土方开挖需要克服地质条件复杂多变的困难,包括软土、水文条件、坚硬岩层等多种情况。
这些地质条件的不确定性会给开挖过程带来一定的风险,需要通过全面的地质勘察和风险评估来有效应对。
土方开挖施工对机械设备和人力资源的要求较高,需要有足够的施工经验和技术水平来确保施工安全和效率。
土方开挖过程中会产生大量的土方和渣土,需要进行合理的处理和处置,以避免对周边环境造成污染和影响。
土方开挖施工在大型建筑深基坑工程中面临诸多挑战,需要充分考虑地质条件、施工技术、环境保护等多方面因素,才能确保工程顺利进行并取得良好的效果。
对于这些挑战,施工方需要认真对待并制定有效的施工方案和监测控制措施,以确保土方开挖施工能够顺利进行并达到预期目标。
.2. 正文2.1 地质勘察与风险评估地质勘察与风险评估在大型建筑深基坑支护及土方开挖施工中起着至关重要的作用。
地质勘察是指对工程所在地的地质情况进行详细调查和分析,包括地质构造、地质岩层、地下水情况等。
赣县工业园区污水办理厂粗格栅及提升泵房深基坑开挖专项施工方案编制:审查:审批:中国地质工程公司公司2022 年01 月14 日深基坑开挖专项施工方案一、编制说明:为预防施工现场土石方坍塌事故的发生,保证基坑开挖施工安全,依照《建造法》、《安全生产法》及《建造施工安全检查标准》的要求,特编制此专项施工方案,以指导现场安全作业。
二、编制依照:1、《建造施工安全检查标准》 (JGJ59-2022 );2、《建造地基基础工程施工质量查收规范》;3、《建造边坡工程技术规范》;4、《建造基坑支护工程技术规范》;5、本工程的地勘报告《江西赣县工业园区污水办理厂Ⅰ期岩土工程勘探报告》;6、本方案依照设计图纸、施工组织设计、规范要求及相关安全生产法律法规编制。
三、工程大要:1、粗格栅及提升泵房深基坑分为两部份深度分别为 6.5 米、8.8 米。
2、粗格栅及提升泵房结构东侧为细格栅与旋流沉砂池,两者距离3.27 米,北侧为混凝积淀池,距离11.5 米,放坡开挖不影响周围修筑物,结构周围无高压电线与地下管线;3、地质情况:基坑地质为山体爆破后的坚硬岩石,勘探地下无石体坍塌等其他不良地质,地面基本平展;4 、修筑物剖面图及标高表示:四、场所地下水文情况:1 、本修筑物主体结构基本全在厂区地面以下,但厂区整体标高相较周围地貌及相邻河流较高,基本没有地下水,基坑开挖范围内主要为山体爆破后的风化岩石与坚硬岩石,因此施工过程中不需要进行降水。
2、考虑到赣州地区雨水不少,基坑开挖完成后应在合适地址设置集水井,以便在后续主体施工过程中进行基坑排水工作。
五、施工方法及施工要点:1、依照现场所质水文情况、勘探报告及周围较空旷的条件,决定本基坑深度±0.000m —-4m 范围内采用岩石爆破,-4m —-8.8m 采用挖机镐头破碎岩石的方案进行施工,考虑挖机在基坑内作业的旋转半径、作业高度限制及后续主体结构施工工作面,将基底尺寸扩大2m 作为开挖尺寸,基坑周边除去碎石,周边设安全防范栏杆与警示标牌。
土石方爆破施工方案一、工程概况在制定土石方爆破施工方案之前,需要了解工程的基本情况,包括项目地址、施工范围、地质条件、基本要求等。
只有全面了解这些信息,才能制定合理的施工方案。
二、爆破条件根据工程的地质条件和爆破对象的特点,确定适用的爆破方法和参数。
需要考虑的因素包括爆破岩石的硬度、脆性、孔隙度等,以及施工现场的周边环境。
三、爆破设计1.爆破参数根据地质勘察和实际施工条件,确定爆破参数。
包括爆破的最大荷载、药量、摆放位置、孔径、孔距等。
通过实验数据和经验,确定合理的参数,保证爆破效果和施工安全。
2.爆破顺序确定爆破的顺序和次序。
要根据施工现场的实际情况,选择合适的爆破顺序,确保施工进度和质量。
一般情况下,需要从周边到中心,从上到下进行爆破,防止爆破冲击力对周边环境和结构造成不利影响。
3.安全措施确定施工安全措施。
包括警示标志和防护措施的设置,确保施工现场的安全。
同时,要对可能存在的安全隐患做出评估,制定相应的预防措施。
四、爆破方案的执行1.爆破准备在进行土石方爆破之前,需要对施工现场进行准备。
包括清理施工区域、检查爆破设备和药品、设置监测设备等。
确保施工现场的准备工作完备。
2.爆破实施根据爆破方案进行爆破实施。
要注意爆破药品的配比和存储条件,确保爆破效果符合设计要求。
在爆破实施过程中,要加强现场监测和控制,以确保施工的安全和质量。
3.爆破后处理在爆破结束后,要对爆破的场地进行处理,清理垃圾和破碎物,确保施工现场的整洁。
特别是对可能存在的安全隐患进行处理,防止后续施工和周边环境受到影响。
五、施工安全控制在进行土石方爆破施工时,要加强对施工安全的控制。
包括施工场地的警示标志设置、施工人员的安全培训、施工现场的巡查和监测等。
确保施工过程的安全。
六、质量控制在进行土石方爆破施工时,要加强对施工质量的控制。
包括爆破效果的监测和评价,确保施工质量达到设计要求。
同时,要加强与相关部门和专家的沟通和协调,及时解决施工中出现的问题。
深圳市观澜调蓄池(3号)石方爆破设计设计:马金成审核:黎蜀明审批:樊荆连二0一一年二月二十三日深圳市观澜调蓄池(3号)石方爆破设计方案一、工程概况本工程位于深圳市观澜河右岸,观澜应急污水厂对面。
距离西侧观澜河约为 30米;东侧靠近观澜湖高尔夫球场宿舍楼,距离约为 12米;施工现场距离市政主干道观光路约 1000米,距离弃土场距离约 25KM,场地东侧局部埋有管线。
拟建建筑占地面积约 2.6 万平方米,基坑开挖周长约740米。
工程所在地为丘陵地貌,南侧地势较陡,北侧地势较平坦。
基坑上部土方约 38万立方米,最高处地面标高 58.0 ,基坑北侧与西侧边坡顶部标高 34.2 ,东侧与南侧边坡顶部标高为 40.0 ,最大垂直开挖高度为23.9。
根据勘探资料,基坑范围分布残坡积土、全、强、中、微风化砂岩,残坡积土及全、强风化砂岩上段采用机械开挖,局部强风化下段需考虑爆破,中、微风化岩层厚 2-8M,厚度不均,必须采用爆破开挖,石方爆破工程量约14.7万立方米。
全部为微风化花岗岩,普氏硬度系数 f=10 ~ 14 。
二、设计依据1、《爆破安全规程》 GB6722-20032、《工程爆破实用手册》冶金工业出版社3、《民用爆炸物品安全管理条例》4、业主提供的设计资料。
三﹑施工原则根据工程特点、工期、安全和质量要求,确定石方爆破施工原则是:确定合理施工顺序,严格控制爆破方向和装药量,确保安全、优质实施松动爆破作业。
四﹑爆破方法选择根据设计单位提出的要求,本工地爆破主要采用纵向分区段、水平分层、中部深孔松动爆破法结合周边预裂爆破法施工,分区段定向爆破。
基坑爆破须考虑对支护桩的安全性,距基坑开挖线内侧 2.5 米处采用预裂爆破方式,预先在基坑的周边爆破一条贯穿的裂缝,以减轻爆破对支护桩的影响,基坑内侧 2.5米范围内侧采用人工风镐凿岩修边,2.5-10 米采用静态爆破, 10-30 米采用浅孔爆破, 30米外采用深孔爆破。
为防止设计标高的底线超挖或欠挖,可采用底面控制爆破和浅孔爆破相结合的方法,以控制爆破为主。
根据有关部门规定和现场实际情况;将采取如下爆破方法:1、根据有关部门规定距离建筑物 30米以内只能采用静态爆破。
( 30 米内采用静态爆破就不用考虑对支护桩的危害了)2﹑30米外高差小于 5.0m的区域用φ 40小孔径控制爆破; 3﹑开挖深度 5.0m以上的区域采用φ76孔径 5~8米小台阶控制爆破; 4 ﹑不管采用浅孔还是深孔都有正常的超爆范围± 50左右; 5、采用特殊的安全防护;5﹑爆破施工全部采用微差起爆方法。
爆破工艺流程为:爆破设计→方案报批→台阶测量→现场测量布孔→钻孔→清孔→装药堵塞→网路连接→警戒→起爆→盲炮检查及处理→解除警戒深圳市观澜调蓄池( 3号)石方爆破施工方案五﹑主要爆破参数 1、 静态爆破1.1 膨胀剂的使用 根据目前深圳市的气候变化情况,目前气温一般,在 右,膨胀剂采用 SCA-3型号为宜,水与膨胀剂这比为 0.3 : 5kg) 膨胀剂,加水1.5 kg. 1.2 小直径钻孔台阶静爆参数钻孔直径 φ =42mm ,炮孔平面布置成梅花形,见图 2,2﹑φ76mm 深孔小台阶控制爆破参数炮孔垂直钻孔,平面成梅花形、矩形或方形,见图 2钻孔超深 h= 0.3 m 炮孔深度 L= H+h m 装药长度 L2= L孔间距 a= 0.5 m 排间距 b= 0.2 m 单耗Q= 2kg/m最小抵抗线 W= 0.2m向布设,使用静爆炸药,其静爆参数如下: H(m) 为 2 .0 m20摄氏度左 1 , 即每袋 ( 重图2:炮孔平面布孔示意图钻孔直径 φ=76mm ,其它爆破参数按以下各式计算:底盘抵抗线W 1= (30 ~45) φ m 钻孔超深 h=(0.2 ~ 0.35)W 1m炮孔深度 L=H+hm填塞高度 L 2=(0.8 ~ 1.5)W 1 m 装药长度 L 1=L- L 2m孔间距 a=(1.1 ~ 1.4)W 1 m 排间距 b=(0.8 ~ 1)W 1m单孔药量 Q=qabHkg炸药单耗q=0.45 ~ 0.5kg/m3按上述公式计算得到 φ=76mm 的爆破参数值列于表 1 注: φ=76mm 孔每米按 3.6KG 铵油计表1:φ76 深孔台阶控制爆破参数表3﹑小直径钻孔控制爆破参数钻孔直径φ=40mm,炮孔平面布置成梅花形,钻孔按垂直方向布设,使用筒状乳化炸药,其爆破参数的计算公式如下:最小抵抗线W=30 φ m钻孔超深h= 0.3W m炮孔深度L= H+h m填塞长度L2= (1.0 ~1.3) W m装药长度L1= L- L 2 m孔间距a= 1.2 W m排间距b= W m单孔药量Q=q*a*b*H kg或: Q=q*W*a*H kg炸药单耗q= 0.35 ~ 0.45 kg/m表2:浅孔爆破参数表1.2 40 0.9 0.8 1.5 1.2 0.35 0.3六﹑炮孔装药与回填所有炮孔必须逐孔验收合格,并详细填表记录,由技术人员逐孔计算好装药量。
浅眼炮孔用Φ32乳化炸药装药,孔底连续柱状装药,每个炮孔按照起爆顺序的要求装一发微差雷管,起爆药包置于炮孔的中下部,装药后剩余空孔段用粘土或粘土拌钻屑密实充填。
深孔爆破炮孔用Φ60乳化炸药作起爆药,多孔粒状铵油炸药作主爆药(孔内有水时全部装乳化炸药),每个炮孔按照起爆顺序的要求装二发微差雷管,装药后剩余空孔段用粘土或粘土拌钻屑密实充填。
所有炮孔的回填长度必须保证不少于设计深度。
见图 3图3:炮孔布置剖面示意图七﹑起爆顺序、起爆方式与起爆网路采用微差爆破,微差间隔时间 25~ 75ms,采用梯型、斜线等多种起爆模式,见图 2。
在选择起爆顺序时应考虑将爆破方向朝向比较安全的方向。
a:梯型起爆网路技术参数:1 ﹑一律采用电 -非电网路,雷管总数< 80发;见图 52﹑每次爆破的炮孔排数< 5排;3、簇联导爆管每簇不大于 20发。
电爆网路用 GM-2000型起爆器起爆,每次网路应详细计算和测试,确保通过电雷管的有效直流电不小于 2 安。
图5 :非电管起爆网络示意图八﹑爆破个别飞石警戒与防护 1﹑爆破个别飞石警戒根据《爆破安全规程》,一般爆破个别飞石安全距离应符合下表要求:表3:爆破飞石安全警戒距离表安全距离( m)爆破类型对人员对一般施工机械深孔爆破不小于 200 100浅眼台阶爆破200 100无台阶浅眼爆破300 150每次施爆前应发放放炮通知,警戒时应依次发出预告信号、起爆信号和解除警戒信号。
声响信号以口哨和警报器为主,视觉信号以红旗为主。
确认警戒完备后,才能向起爆站下达起爆命令,起爆后等待15分钟经爆破员检查确认安全后才能解除警戒。
2﹑爆破覆盖防护爆破施工应根据爆区实际位置和爆破方向,对爆区进行覆盖防护。
采取措施有:(1)严格将爆破方向即最小抵抗线方向朝向开阔地带(向西)。
(2)对爆区表面进行覆盖防护。
覆盖方法如下: a、在炮孔孔口周围堆压砂土袋,即用编织袋装碎土或砂,不得有小石块; b、再在砂土袋上面覆盖铁丝网,铁丝网网目小于 5cm×5cm;c 、最后在铁丝网上压 1-2 层竹排,不留空隙,竹排上压少量砂土袋,见图 6。
图 6: 四层平面特种覆盖防护(3)靠近宿舍楼一侧搭设防护排架,排架高于楼房地面约 8 米。
九﹑爆破地震防护根据“爆破安全规程”提出的萨翁计算公式,微差爆破时的同段最大药量Qm按下式:1/ α3Qm=[R (V/K) ] 3(kg)式中: Qm —微差爆破时同段最大药量或齐发爆破总药量, kg; R—竹芭上沙包孔口沙包孔炮排后最爆破中心到测点的距离, m;V—建筑物允许的安全震速,取 V=1.0cm/s ; K—与场地有关的系数,类比实测值 K=180;α—地震衰减指数,类比实测值α=1.65 。
针对被保护物距爆破地点的距离,按照上述的振动速度计算公式,可推算出一次起爆的单响最大药量。
表4:距爆心不同距离处的同段允许最大药量按此药量控制,可保邻近建筑物安全。
十. 施工组织设计及安全防护措施1、施工组织设计为了确保施工的有序进行,拟成立一个由工程负责人和爆破工程师组成的项目经理部负责各项工作的统一协调,下设穿孔组、爆破组、后勤组、安全组,各组的分工如下:穿孔组——负责按审批的设计方案要求钻眼;爆破组——负责装药、联线、起爆并协助技术组;技术组——负责孔网参数布置、爆后现场处理等一切现场技术指导工作;按要求填写临时爆破点清况登记表。
后勤组——负责火工品验收、供应、检测、退库,并做好台帐记录;由持证人员具体办理。
安全组——负责安全警戒及现场安全保卫工作施工注意事项1﹑严格按《爆破安全规程》操作;2﹑爆区插红旗标志且设置装药安全警戒范围,无关人员不得进入; 3﹑严禁穿着化纤衣服从事爆破作业,严禁带火种进入爆破现场; 4﹑爆破作业人员持证上岗,技术人员现场指导; 5﹑起爆药包由指定的爆破员加工,分开存放;6﹑爆破网路各连接部分要连接牢固,电线接头要用绝缘胶布包缠。
7、严禁雷雨天气、黄昏、夜间爆破作业;8、放炮警戒范围为 200米;9﹑放炮信号为:预警为三组合短哨,放炮为连续短哨,解除警戒为长哨;放炮时间: 11:30-12:00和 17:30-18 : 00。
十二、事故预防措施与应急预案为积极应对可能发生的施工现场生产安全事故,高效、有序地组织事故抢救工作,最大限度地减少人员伤亡和财产损失,维护正常的社会秩序和工作秩序,指挥部会同业主、监理等单位成立爆破安全事故处理应急指挥部,负责爆破安全事故的预防及应急抢险救援工作,应急救援指挥部,设总指挥一名,由业主委派的现场负责人担任,副总指挥一名,下设 3 个应急小组:1、现场抢救小组:项目负责人同志为组长,各作业班组长为现场抢救小组成员;2、后勤服务小组:同志为组长,财务、仓库、车辆驾驶员等全体人员为后勤服务组成员;3、现场保卫组:保安公司派驻在现场的保安员为组员应急小组的分工及人数应根据事故现场需要灵活调配。
爆破指挥部组织架构4、对可能因爆破施工引起的投诉、闹事等事件的具体措施1)按照合同的约定,由甲方全面负责做好对爆区周边居民的宣传及协调工作。
2)对爆区周围的建筑及公路进行调查、拍照、录象等有关影象资料作为处理纠纷的依据。
3)万一发生紧急事故,及时报告 110 十三、火工品材料消耗1、铵油炸药:7 吨2、乳化炸药: 2 吨3、电雷管: 30000 发。
