构造柱主筋移位处理方案
- 格式:doc
- 大小:19.50 KB
- 文档页数:1
柱钢筋保护层偏位处理方案一、概况:一层梁板混凝土于6月15日浇注完成后,于6月16日上午进行测量放线,柱边框弹线后,柱主筋基本在边线框内,但主筋两侧钢筋保护层不均匀,部分偏位超过规范要求,需进行加强处理。
二、原因分析由于柱子竖筋在浇筑砼由于没有绑扎定位箍,在浇筑振捣时发生了位移,护筋钢筋工不到位,未及时修复。
三、柱钢筋偏位处理方案1、根据设计要求,柱主筋保护层为25mm。
根据现场实测,部分主筋保护层偏差在5mm~30mm之间,根据情况拟采用以下方案处理。
2、处理方案a、主筋保护层偏差在10mm以内,即较小一侧柱主筋保护层仍有15mm以上,可不做处理,在本层绑扎钢筋时加挂垫块进行校正;b、对于一侧位移(20mm内)的,采用加固的形式(如图一),原钢筋按1/6起弯,与加强钢筋绑扎搭接lae,下部弯折12d;图一两侧发生位移的,一侧采用植筋的方法,植筋钢筋与原钢筋绑扎搭接lae,另一侧采用加固的方法(如图二),原钢筋均按1/6起弯;图二四、注意事项1.对于两侧位移的钢筋一侧采取结构植筋的方法,指定有相应资质的植筋单位进行施工,钢筋规格采用同规格的HRB335级钢筋。
2.植筋加强处理钢筋,与原筋绑扎搭接,植筋锚固深度≥12d,且≥200;原筋无法保留,主筋重新植筋受力,根据JGJ145《混凝土后锚固技术规程》,之规定植筋深度h efmin/d,≥21d,该种情况需按规范进行抗拔试验,满足承载力要求。
3.化学植筋所用锚固胶的锚固性能通过专门的试验确定,对获准使用的锚固胶,除说明书规定可以掺入定量的掺和剂(填料)外,现场施工中不宜随意增添掺料。
4.化学植筋置入锚孔后,在固化完成前,应按照厂家所提供的养生条件进行固化养生,固化期间禁止扰动。
构造柱主筋偏位处理方案
一、编制依据
本方案依据《工程施工图纸建筑设计总说明》以及《加气混凝土砌块墙建筑构造》的相关要求进行编制。
二、编制目的
本工程的填充墙设计选用蒸压加气混凝土砌块砌筑,为了保证加气混凝土砌体墙的砌筑质量,合理配置砌体墙与承重墙之间拉结筋的数量并保证其位置准确,正确指导施工,特编制本方案。
三、具体处理方案:
1、柱主筋偏位≤5cm时,可直接用特制钢筋扳手稍加调整到位即可;
2、柱主筋偏位>5cm时,采用化学植筋的办法另补加柱主筋,原偏位钢筋在确保满足锚固长度的情况下保留(不到位时可用特制钢筋扳手调整到位),化学植筋法即:用电锤在柱主筋的正确位置钻孔(孔径比主筋规格大一号,钻孔深度应满足要求),孔钻好后用冲气器将孔内灰尘冲干净,再用植筋的专用树脂锚固剂填满孔,同时将所植钢筋植入孔内,钢筋须插入孔底并确保锚固剂满溢为止,植好的钢筋待固化后即可进行下道工序(具体按树脂锚固剂使用说明施工)。
四、质保措施:
1、施工过程中,首先要保证柱筋的位置正确,定位时要注意绑扣方法(必要时采取点焊定位),同时可用斜向撑筋双向撑牢柱筋骨
架。
2、砼浇捣过程必须安排有责任心的人专门值班看筋,并及时检查、调正偏位钢筋。
3、项目部质检人员加强现场巡查,以便及时发现、处理质量问题。
柱钢筋位移处理方案一、情况说明。
咱这柱钢筋啊,它居然发生位移了,这就好比队伍站歪了,可不行。
得赶紧想办法把它纠正过来,保证咱这建筑结构稳稳当当的。
二、处理方案。
# (一)位移较小的情况(位移不超过钢筋直径的1/2)1. 调整复位。
首先呢,找几个力气大又细心的工人师傅。
让他们用小撬棍,就像给调皮的钢筋挠痒痒一样,轻轻地把位移的钢筋撬回到正确的位置。
注意啊,可不能太粗鲁,不然把钢筋弄伤了就不好了。
在撬的过程中,旁边要有个有经验的老师傅看着,就像监工一样,确保钢筋回到准确的位置。
这个位置怎么确定呢?就是按照咱们的施工图纸,一毫一厘都不能差。
2. 固定加强。
钢筋回到位置后,要用专门的钢筋定位卡具把它固定住。
这卡具就像是给钢筋戴上了紧箍咒,让它不能再乱跑。
而且啊,在这个位置附近,还要多绑几道扎丝,就像给它多系几道安全带,让它牢牢地待在正确的地方。
# (二)位移较大的情况(位移超过钢筋直径的1/2)1. 植筋处理(当位移较大且不能通过简单调整复位时)钻孔。
先根据原来钢筋的设计位置,在柱子上用钻孔机钻孔。
这钻孔就像是给钢筋找个新的家一样,要钻得直直的,深度也要符合要求。
钻孔的直径呢,要比要植入的钢筋直径稍微大一点,就像给它留一点活动空间,但也不能太大,不然就不牢固了。
清孔。
孔钻好了,里面全是灰尘和小碎屑,就像刚打扫完房间有很多垃圾一样。
这时候要用吹风机或者专门的清孔工具把孔里面清理干净。
要清理得一尘不染,这样钢筋植入后才能和混凝土亲密无间。
植筋胶注入与钢筋植入。
把质量可靠的植筋胶慢慢地注入到孔里面,就像给孔里倒胶水一样,要注满但又不能溢出来。
然后把新的钢筋或者原来位移的钢筋(如果还能用的话)慢慢插到孔里,要插到孔底。
插进去之后呢,要稍微转动一下钢筋,就像给它找个最舒服的姿势,让植筋胶把钢筋包裹得严严实实的。
固化与检测。
等植筋胶固化,这个过程就像胶水干的过程,要按照植筋胶的说明书要求的时间来等待。
固化好了之后,可不能就这么算了,还要进行拉拔检测。

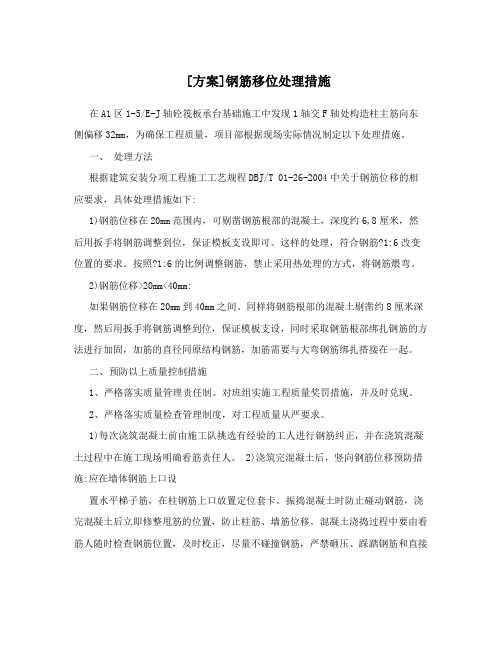

[方案]钢筋移位处理措施在A1区1-5/E-J轴砼筏板承台基础施工中发现1轴交F轴处构造柱主筋向东侧偏移32mm,为确保工程质量,项目部根据现场实际情况制定以下处理措施。
一、处理方法根据建筑安装分项工程施工工艺规程DBJ/T 01-26-2004中关于钢筋位移的相应要求,具体处理措施如下:1)钢筋位移在20mm范围内,可剔凿钢筋根部的混凝土,深度约6,8厘米,然后用扳手将钢筋调整到位,保证模板支设即可。
这样的处理,符合钢筋?1:6改变位置的要求。
按照?1:6的比例调整钢筋,禁止采用热处理的方式,将钢筋煨弯。
2)钢筋位移>20mm<40mm:如果钢筋位移在20mm到40mm之间。
同样将钢筋根部的混凝土剔凿约8厘米深度,然后用扳手将钢筋调整到位,保证模板支设,同时采取钢筋根部绑扎钢筋的方法进行加固,加筋的直径同原结构钢筋,加筋需要与大弯钢筋绑扎搭接在一起。
二、预防以上质量控制措施1、严格落实质量管理责任制。
对班组实施工程质量奖罚措施,并及时兑现。
2、严格落实质量检查管理制度,对工程质量从严要求。
1)每次浇筑混凝土前由施工队挑选有经验的工人进行钢筋纠正,并在浇筑混凝土过程中在施工现场明确看筋责任人。
2)浇筑完混凝土后,竖向钢筋位移预防措施:应在墙体钢筋上口设置水平梯子筋,在柱钢筋上口放置定位套卡。
振捣混凝土时防止碰动钢筋,浇完混凝土后立即修整甩筋的位置,防止柱筋、墙筋位移。
混凝土浇捣过程中要由看筋人随时检查钢筋位置,及时校正,尽量不碰撞钢筋,严禁砸压、踩踏钢筋和直接顶撬钢筋。
砼浇注后,应立即检查、校正、固定,防止偏位,特别对柱及洞口处钢筋,更要严格检查,发现问题及时纠正。
3)水平筋位置,间距不符合要求预防措施:墙体绑扎钢筋时要有竖向梯子筋,绑扎过程中应搭设高凳或简易脚手架,以免水平筋发生位移。
钢筋绑扎必须牢固,固定钢筋措施可靠有效。
为使保护层厚度准确,垫块要沿主筋方向摆放,位置、数量准确。

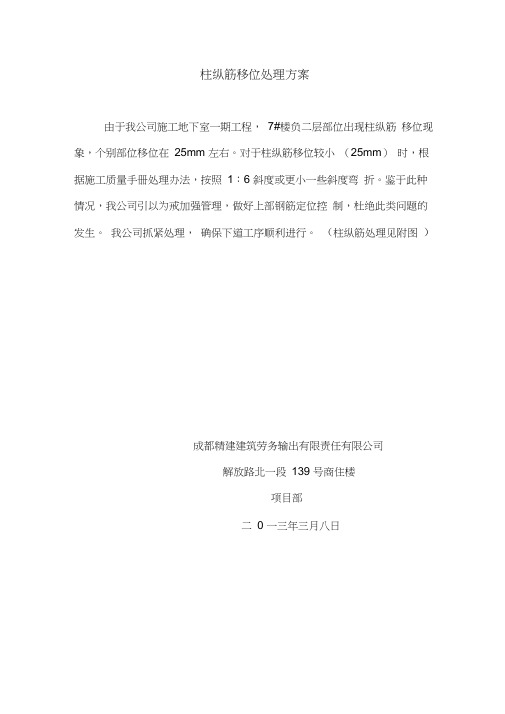

柱纵筋移位处理方案
由于我公司施工地下室一期工程,7#楼负二层部位出现柱纵筋移位现象,个别部位移位在25mm 左右。
对于柱纵筋移位较小(25mm)时,根据施工质量手册处理办法,按照1:6 斜度或更小一些斜度弯折。
鉴于此种情况,我公司引以为戒加强管理,做好上部钢筋定位控制,杜绝此类问题的发生。
我公司抓紧处理,确保下道工序顺利进行。
(柱纵筋处理见附图)
成都精建建筑劳务输出有限责任有限公司
解放路北一段139 号商住楼
项目部
二0 一三年三月八日
1-1ft缆筋处理艮。
建筑工程柱筋移位整改方案一、前言建筑工程柱筋移位是指柱筋在施工或者使用过程中由于一些原因而使得柱筋位置发生偏移,从而影响建筑结构的安全性和稳定性。
柱筋移位一旦发生,将对建筑结构产生严重的影响,因此需要及时采取措施进行整改。
本文将针对建筑工程柱筋移位的整改方案进行详细的论述。
二、柱筋移位的原因分析1.施工操作不当:施工过程中,由于施工人员操作不当、施工机械设备故障等原因导致柱筋移位。
2.设计缺陷:柱筋连接的设计不合理或者是设计本身存在缺陷,导致柱筋移位。
3.材料质量问题:柱筋材料本身质量问题,比如柱筋的强度不符合要求等问题,导致柱筋移位。
4.外部因素:外部因素比如地震、风力等特殊情况下引起的柱筋移位。
三、柱筋移位的影响1.降低建筑结构的稳定性和安全性。
2.增加房屋的维修成本。
3.对建筑结构的使用寿命造成影响。
四、柱筋移位的整改方案1.撤除移位柱筋:对于已发生移位的柱筋,需要进行撤除处理,保证移位柱筋不再对建筑结构产生任何影响。
2.重新设计柱筋连接:针对设计不合理或者设计缺陷的问题,需要重新设计柱筋连接方案,确保柱筋位置合理稳定。
3.注浆加固:对于柱筋移位造成的部分损坏,可以通过注浆加固的方法对受损部位进行修复。
4.增加监测措施:对于地震、风力等外部因素引起的柱筋移位,可以通过增加监测措施来提前发现柱筋移位的情况。
五、柱筋整改的具体实施步骤1.确定柱筋移位的具体情况:首先需要对柱筋移位的具体情况进行详细的调查和分析,明确柱筋移位的原因和影响。
2.制定整改方案:根据柱筋移位的具体情况,确定整改方案,明确整改的具体步骤和方法。
3.对移位柱筋进行撤除处理:对于已移位的柱筋,需要进行撤除处理,确保柱筋不再对建筑结构产生任何影响。
4.重新设计柱筋连接:针对设计不合理或者设计缺陷的问题,需要重新设计柱筋连接方案,确保柱筋位置合理稳定。
5.注浆加固:对受损的部位进行注浆加固,增加受损部位的承载能力。
6.增加监测措施:增加柱筋位置的监测措施,及时发现柱筋移位的情况。
构造柱插筋位移处理措施
一、概况
主体工程构造柱插筋很难控制其位置上下对应,往往存在个别位置偏差现象。
由于偏差上下主体预留的构造柱钢筋不能保持在一个垂直面上,对抗震结构来说,受其影响很重要,如采用重新植筋,不仅浪费工料,而且很难保证结构的稳定性。
二、处理措施
1、对于偏移不超过1/3柱截面的插筋,可按1/6进行校正,但要求下部马牙槎先退后进,上部马牙槎只允许退砖,不允许进砖,但上部退砖高度不得小于一批加气块的高度。
2、对于偏移超过1/3柱截面的插筋,可按右图进行绑扎,要求偏移的原插筋箍筋同样按要求进行加密,加密高度不小于laE,新安装的构造柱箍筋同样按要求加密绑扎(与原插筋穿插绑扎)。
关于柱筋移位处理方案
一、存在问题:我项目在2011年4月17日浇筑①-⑧/H-L轴地下室梁板时,出现个别位移现象(6个柱筋偏移20mm,2个柱柱筋偏移30mm),将存在的问题、出现问题的原因、处理意见回复如下:
二、钢筋偏位的原因:
1、钢筋定位措施不到位;
2、项目部管理检查不细、督促力度不够;
3、值班的管理人员、工人责任心不强,在浇筑砼过程中对质量未引起高度重视、没有对钢筋进行复查修理;
4、框架柱首层保护层变化,钢筋直径较大,以及数量较多对施工难度增大的影响;
5、由于梁偏轴,梁柱保护层都是40mm,导致柱筋外移梁主筋的钢筋直径;
三、存在问题及处理措施
针对此次质量问题,我项目部引起高度重视,于2011年4月18日召开班组及全体管理人员参加的质量会议,会议重点强调和要求管理人员与各班要加强项目管理,提高管理人员、班组长和工人的质量意识、要有“质量是企业的生命”的管理理念;
1、柱主筋偏位在20mm以下,柱柱筋按照1/6打弯处理;
2、柱主筋偏位在20-30mm的,柱筋按照1/6打玩处理且打弯钢
筋处新增插筋绑扎搭接,新插钢筋2000mm,且此范围内箍筋加密间距@100
四、后期施工柱筋定位措施
1、钢筋绑扎完毕将柱上口至少绑扎3道箍筋进行定位;
2、钢筋下料注意钢筋保护层的厚度,因首层以上柱保护层缩小10mm;
3、浇筑砼之前进行复测柱钢筋是否移位;
4、浇筑砼过程中及时调整钢筋;设专人看筋,看筋人员责任心强;
5、柱下口主筋尽量与梁主筋点焊进行定位;。
构造柱主筋移位处理方案柱主筋移位处理是钢筋混凝土结构施工中比较常见的问题。
若主筋移位未得到充分修补,将会影响结构稳定性,极大地影响建筑物的安全性能。
因此,针对柱主筋移位问题,我们需要采用相应的处理方案来加以修补。
一、处理方法1. 强制加固法:该方法主要通过对已移位的主筋进行加固,使其能够重新承受起荷载,保障结构的稳定性。
具体方法如下:(1)放样检测:首先需要进行钢筋放样,在固定柱体上标记出被移位的钢筋位置,方便后续的处理操作。
(2)确定加固方式:根据移位问题的具体情况,选择相应的加固方式,通常有钢板加固、钢筋加固、碳纤维增强等方法。
(3)加固操作:将选择好的加固材料固定到已移位的钢筋上,保证加固材料和旧钢筋之间的紧密连接,这样就能够有效地将已移位的主筋固定在原有的位置上。
(4)检测加固质量:在完成加固工作之后,需要对加固质量进行检测,确保加固后的主筋符合相应的强度要求。
2. 变通处理法:该方法与强制加固法不同,不是通过对移位的钢筋进行修补,而是将结构构件进行相应的变通处理,来降低主筋移位影响。
具体方法如下:(1)放样检测:首先需要进行钢筋放样,在固定柱体上标记出被移位的钢筋位置,方便后续的处理操作。
(2)确定变通方案:根据移位问题的具体情况,选择相应的变通方案,通常包括对柱体进行削减、附加增重、增大支撑面积等方法。
(3)实施变通处理:根据选择好的变通方案,对柱体进行相应的处理,将已移位的主筋的受力点改变到合理的位置。
(4)检测变通质量:在完成变通处理工作之后,需要对变通处理质量进行检测,确保变通后的主筋符合相应的稳定要求。
二、处理注意事项1. 确保工程质量:在进行移位处理时,要严格按照工艺要求进行操作,确保工程质量。
2. 稳定施工现场:在进行移位处理时,需要配备专人负责指挥和安全保障工作,确保施工现场稳定。
3. 防止质量问题:在移位处理过程中,应该注意对合格材料的选用,防止质量问题,增强结构稳定性。
关于楼层构造柱钢筋移位的处理措施
关于楼层构造柱钢筋的处理措施
在进行主体施工时,由于疏忽出现了部分墙体构造柱的钢筋未预留、有甩筋上下不能相对、甩筋长度不够、装饰线条部位插筋有位移的现象,经统计约为1600个头左右,具体位置见附后图。
对诸如上述情况的我们采取以下处理办法。
1、对于楼层构造柱钢筋漏设按照钢筋的正确位置用φ16的钻头打孔深10㎝,把孔用清水冲干净。
然后用CM型混凝土锚固剂调制微干,搓成条状塞进孔内,挤实插入钢筋。
为保证其强度的可靠性应按其行业标准每1000根做一次拉拔试验,其抽样试件为三根。
移位较严重的处理方法是先将其移位的钢筋割除,然后按正确位置按上述方法进行植筋。
2、装饰线条部位的构造柱插筋有位移、插筋长度不够现象的均采取将其突出的小垛凿掉,绑扎时使得上下构造的钢筋互相搭接好且满足35d插筋有位移的长度。
3、对于楼层内部构造的钢筋长度不够的,现采取焊接且必须满足焊接要求即双面焊的长度为5d、单面焊为10d。
焊接前要做同条件试件且每300个头要做次拉伸试验。
河北电建二公司第一施工队
2004年6月21。
现浇框架柱主筋位移的处理1. 柱子主筋偏出柱截面外尺寸较小时,可凿开混凝土,按1:6斜度或更小一些斜度弯折,并在此范围内箍筋加密,最好将全部柱筋都适当斜弯以保证柱主筋间距均匀。
见图12. 如不具备斜弯条件,可按图2所示处理,将有错位的主筋全部切断,然后采用埋弧电渣压力焊或乙炔气压焊接。
对主筋有急剧弯折处应加焊钢板,钢板厚度应大于8mm ,焊缝长度L 必须满足抗拉或抗压要求。
3. 当柱子外伸主筋在截面内或外偏移较大时,可采取按正确位置进行钻孔锚固灌浆的方法重新锚进主筋,锚入长度应符合规范规定。
见图3.部分主筋位移斜弯处理图2主筋位移焊接处理4.可按图4方法加固处理。
5.当外伸主筋偏差较大时,采用上述方法均不行时,可征得设计同意,采取加大柱截面的方法加固补强。
上部新立主筋偏移过大主筋钻孔浆锚主筋(Lm≥20d)主筋位移焊接处理图3竖向钢筋错位的处理一、矩形柱竖向钢筋错位的处理1. 一般性错位处理竖向钢筋错位小于或等于40mm ,且不超过柱宽10%,属于一般性错位。
对于较小的一般性错位,采用图1所示的两种方法处理即可。
对于较大的一般性错位,宜于调整前,在竖向钢筋根部向下剔凿混凝土100mm-120mm ,从剔凿的坑底按1:6的斜率调正(图2)。
2. 严重错位处理柱竖向钢筋错位大于40mm 或超过柱宽10%以上,属严重错位。
对严重错位的竖向钢筋除按图1所示的方法调正以外,还应用植筋的方法补强(图3)。
为保证下部柱主筋和箍筋的质量,钻孔不宜过深,一般为400mm ~500mm 。
二、剪力墙竖向钢筋错位的处理剪力墙的厚度通常为180mm ~350mm,其竖向钢筋的错位一般不大,可根据错位的大小,用图1或图2所示方法进行处理。
柱竖向钢筋较小的柱竖向钢筋较大的图1一般性错位的调正1:6竖筋一般性错位的调正图2错位钢筋错位钢筋植筋图3柱竖向钢筋严重错位的调正。
柱筋偏位处理方案一、发现问题地下室基础混凝土浇筑后,发现负二层部分柱预留钢筋有偏位现象,偏位尺寸主要在___mm以内,个别柱筋偏位较大,超出___mm。
规范允许偏差:轴线___mm,钢筋保护层___mm,共计___mm,即凡是偏差超出___mm的柱主筋均不符合规范要求,均需进行整改。
二、原因分析柱钢筋骨架固定不牢,混凝土浇筑时出现偏位未及时进行放线校核,现场质量监督不到位等。
三、整改措施针对现场存在的质量问题,提出处理措施如下:采用人工调整复位方法,把钢筋的底部先往偏位的反向掰弯,再按1:6的斜度调整到位,另加l型的同直径钢筋与偏位柱筋点焊或绑扎,作为加强筋。
弯折高度范围内的混凝土柱须保证弯折段钢筋的保护层厚度,故放线时应在柱预留钢筋根部向外放大___mm,放大头的高度要超出弯折平直段___mm,复位后的部分按原设计尺寸放线支模。
与柱筋同直径、同规格柱筋与柱筋点焊装修地面6:1-1柱筋偏位处理方案(2)柱筋偏位是混凝土构件设计与施工中常见的一个问题,特别是在高层建筑和特殊结构中更为突出。
柱筋偏位指柱子的纵向钢筋在节点处产生一定的偏移,导致柱子的纵向钢筋无法完全嵌入节点中,造成节点强度的下降。
柱筋偏位的存在会对建筑结构的安全性和承载力产生负面影响。
针对柱筋偏位问题,可以从以下几个方面进行处理和解决:1. 设计阶段处理方案:(1)合理的柱子布置:合理设计柱子的布置,避免柱子之间的相互影响,减小柱筋偏位的可能性。
(2)增加构造节点的刚度:在节点处增加适当的剪力墙、撑杆、加劲柱等构造,增加节点的刚度,减小柱筋偏位的发生。
(3)选用适当的节点连接形式:设计时应根据具体情况选择适当的节点连接形式,如悬臂节点、刚性节点等,以减小柱筋偏位的可能性。
(4)合理确定柱子的配筋量:根据结构设计要求和实际工况,合理确定柱子的配筋量,避免配筋过多或过少,导致柱筋偏位的发生。
2. 施工阶段处理方案:(1)制定详细的施工工艺方案:在施工前应制定详细的施工工艺方案,明确各个施工步骤和要求,确保施工过程中不会产生柱筋偏位。
构造柱主筋移位处理方案近年来,随着城市化进程的加速,建筑工程的数量与规模不断增大,工程质量的要求也越来越高。
在建筑工程中,柱是承受垂直荷载的主要结构构件之一。
其质量的好坏对整个建筑工程的安全和稳定性有着非常重要的影响。
因此,在设计和施工柱子时,应考虑到柱子的整体稳定性,尤其是柱子的纵向主筋位置问题。
本文将探讨如何构造柱主筋移位处理方案。
一、柱子纵向主筋的作用柱子的纵向主筋是承受垂直荷载的主要结构构件之一。
它们通过沿柱子长度方向的间距和贯穿柱子的纵向主筋将柱子连接成一个整体。
柱子的纵向主筋具有以下几个作用:1、承受垂直荷载:柱子的主要负荷是垂直荷载,在受到这些荷载时,纵向主筋将弯曲和伸长,从而将荷载传递到基础上。
2、抵抗弯曲、剪切和扭转:柱子在荷载作用下会产生弯曲、剪切和扭转,纵向主筋的作用是承受这些力,使柱子在荷载下不至于垮塌。
3、连接执行板和柱筋套筒:柱子的执行板和柱筋套筒是基础与柱子之间的主要连接点,纵向主筋贯穿这些构件使其成为一个整体。
二、纵向主筋移位的原因柱子纵向主筋位置的移位是指柱子纵向主筋偏离原始位置,往往发生在施工中。
纵向主筋位置偏移的原因主要有以下几点:1、施工失误:在混凝土浇筑时,工人可能没有将纵向主筋放置在正确的位置上,导致施工失误。
2、移位现象的存在:在混凝土浇筑之后,纵向主筋位置容易产生移位现象。
由于混凝土浇筑时产生的内部水泥浆在干燥过程中的挥发收缩,引起了柱子纵向主筋的移位。
3、基础方案设计的瑕疵:如果柱子基础设计不当会导致基础的力学特点不均匀,进而导致柱子纵向主筋位置不均匀移位。
三、纵向主筋移位的影响1、降低柱子承载能力:某一根主筋位置的移动会降低纵向主筋的阻力,导致负荷的集中,进而导致这部分柱子承载能力的下降。
2、引起局部裂缝:某些部位主筋位置的偏移处会容易出现局部涂层开裂。
3、影响柱子整体的稳定:在柱子中,纵向主筋起到连接和支撑的作用,如果柱子纵向主筋位置偏移,会导致柱子整体稳定性不足,影响建筑工程的安全性。
2024年柱筋偏位处理方案范文柱筋偏位是指在柱子的立面上,柱筋的位置与柱子的中心线有一定偏差,即柱筋的中心线与柱子的中心线不重合。
柱筋偏位可能会导致柱子的受力不均匀,进而影响柱子的整体承载力和稳定性。
针对柱筋偏位问题,下面是一份2024年柱筋偏位处理方案的范文,供参考:方案名称:2024年柱筋偏位处理方案一、方案背景柱筋偏位是建筑结构中常见的问题之一,如果不及时处理,可能会导致整个建筑结构出现安全隐患。
为了保障工程质量和人员安全,制定本方案进行柱筋偏位的处理。
二、方案目标1. 确定柱筋偏位的具体情况,评估风险等级;2. 制定符合安全标准和施工规范的处理方案;3. 实施处理方案,确保柱筋偏位问题得到解决。
三、方案实施步骤1. 确定柱筋偏位的具体情况通过对工程图纸和实际测量数据的比对,确定柱筋的实际位置和柱子的中心线的偏差情况。
根据偏差情况的大小和分布范围,评估柱筋偏位的风险等级。
2. 评估风险等级根据柱筋偏位的偏差情况、柱子的尺寸和受力情况,评估柱筋偏位的风险等级。
根据风险等级的大小,制定相应的处理方案。
3. 制定处理方案(1)对于风险等级较低的柱筋偏位问题,可以通过调整柱筋的位置,使其与柱子的中心线重合。
调整的方法可以包括使用特殊的连接件,将柱筋固定在正确的位置上,或者通过修补混凝土的方法,将柱筋重新埋入混凝土中。
(2)对于风险等级较高的柱筋偏位问题,可能需要进行更复杂的处理。
可以考虑采用加固柱子的方法,在柱子的两侧增加剪力墙或者钢筋混凝土包络,提高柱子的整体承载力和稳定性。
同时,也可以通过加固柱筋的方法,使用碳纤维增强材料或者钢板包裹柱筋,加强柱筋的抗弯和抗剪能力。
处理方案需要根据具体情况进行设计和计算,并遵守相关安全标准和施工规范。
4. 实施处理方案根据制定的处理方案,组织施工队伍进行实施。
施工过程中需要严格按照设计要求进行操作,保证处理效果的稳定和可靠。
施工过程中需要对施工质量进行监控和检查,确保处理方案的有效实施。
构造柱主筋偏位处理方案钢筋混凝土结构中,主筋是承担主要强度的部分。
如果主筋出现偏位,则会对结构的承载力和稳定性造成影响,甚至会引起结构的倒塌。
因此,必须对主筋偏位进行处理。
本文将从设计、施工和验收三个方面探讨柱主筋偏位处理方案。
一、设计方面1.提高众筋配置标准在设计阶段,可以提高主筋和箍筋的配置标准。
增加主筋和箍筋的数量和直径,以增加柱子的强度和刚度。
在水平受力下,比较常见的处理方法是采用补加主筋的方式,而在竖向偏位的情况下,可以采用增加竖向角钢或加强圆钢的方式实现。
2.合理配置部位配筋除了增加主筋和箍筋之外,还可以通过合理的配置部位配筋来解决主筋偏位造成的问题。
比如,在柱底部或柱身上加设环形箍筋,可以增加柱子的承载能力和抗剪能力。
而在柱子边缘设置斜钢带,在水平受力下,可以承受一定的剪力,从而减少主筋和箍筋的数量。
二、施工方面1.加强施工质量管理偏位的主筋可能是施工人员操作不当所致。
因此,在施工时,必须加强施工质量管理,确保每道工序的执行符合规范要求。
所有工程质量问题应在施工过程中及时发现和处理,以确保结构的质量和安全。
2.采用先装后浇的施工方式先装后浇是指在钢筋、板材或模板等构件彻底安装之后,再进行浇筑混凝土。
采用这种施工方式,可以有效避免主筋偏位问题的发生,同时可以减少现场焊接和切割等作业,提高工程质量和施工效率。
三、验收方面1.严格按照规范验收验收是保证建筑工程质量的重要环节。
在验收过程中,必须严格按照规范的要求进行验收,确保结构的承载能力、质量、安全等方面符合规范要求。
如果发现主筋偏位的问题,应及时整改并重新验收,确保结构的安全。
2.委托第三方验收机构进行检测除了自主验收之外,还可以委托第三方验收机构进行检测。
第三方验收机构具有独立的第三方地位和专业的技术团队,可以提供更加客观、公正和专业的验收服务,从而保障工程质量和安全。
总之,柱主筋偏位是一种结构安全隐患,必须采取相应的措施来解决。
在设计、施工和验收三个阶段,可以通过提高众筋配置标准、合理配置部位配筋、加强施工质量管理、采用先装后浇的施工方式、严格按照规范验收、委托第三方验收机构进行检测等方式来解决偏位问题,从而确保结构的安全和质量。
柱子钢筋位移处理方案一、前言。
柱子钢筋要是发生位移了,就像一个人的骨架歪了点儿,得赶紧给它矫正过来。
这事儿可不能含糊,不然柱子以后的强度和稳定性都可能出问题呢。
下面咱就说说怎么处理这个让人头疼的事儿。
二、钢筋位移情况检查。
1. 先整体瞅瞅。
施工的时候一发现柱子钢筋可能位移了,就得停下来,先站远点儿整体看看柱子的情况。
就像看病前先看个大概轮廓一样,看看柱子整体有没有歪啊,或者哪部分看着不太对劲。
特别要注意柱子的四个角的钢筋,这可相当于柱子的关键骨架部分呢,如果角筋都位移了,那问题可能就不小。
2. 测量具体位移量。
拿个尺子,量一量每根钢筋到底偏离了它原本该在的位置多少。
要是位移量小呢,处理起来可能相对轻松点儿;要是位移量很大,那可得费点儿劲儿好好琢磨琢磨处理办法了。
三、不同位移量的处理办法。
# (一)位移量较小(不超过5mm)1. 简单调整。
这种情况就像小孩走路稍微歪了一点儿,稍微扶一扶就行。
用个小撬棍之类的工具,轻轻把位移的钢筋拨回到正确的位置。
注意啊,动作要轻,可别把钢筋弄伤了或者把周围的混凝土给破坏了。
在拨回钢筋的过程中,旁边最好有个人看着,确保钢筋准确回到它该在的地方,误差越小越好。
2. 固定好。
钢筋回到正确位置后,要赶紧用点焊或者绑丝把它固定住。
这就好比把矫正过来的骨架给绑紧了,防止它又跑回原来歪的地方。
点焊的时候,点几个小点就行,别焊太多把钢筋给焊坏了。
# (二)位移量中等(5 20mm)1. 根部处理。
这时候钢筋就像偏离轨道比较远的小火车了,光在上面拨弄可能不行。
得先把柱子根部的混凝土稍微凿开一点儿,露出钢筋的下部。
这就像给它的根部松松绑,好让我们调整它。
凿的时候可小心点儿,别凿太多混凝土,毕竟柱子的混凝土保护层也很重要呢。
然后用大点儿的工具,像大扳手之类的(当然得特制的适合在混凝土里操作的那种),把钢筋慢慢地弯曲调整到正确的位置。
弯曲的时候要顺着钢筋的受力方向,可别硬掰,不然钢筋可能会断哦。
构造柱主筋偏位处理方案
目前,在进行钢筋砼条形基础施工中发现有构造柱主筋偏位的现象,为确保工程质量,项目部根据现场实际情况制定以下处理方案,并要求施工班组严格按处理方案认真及时地整改。
一、组织项目部技术、质检人员及有关班组施工人员对工地现场各楼号进行全面检查,并做好记录;针对此现象对相关职能部门和班组人员进行质量意识再教育和施工技术再交底;对主要责任施工班组进行批评,并根据项目部有关规定予以经济处罚。
二、具体处理方案:
1、柱主筋偏位≤3cm时,可直接用特制钢筋扳手稍加调整到位即可;
2、柱主筋偏位>3cm、≤5cm时,偏位柱主筋不可陡弯,而是将柱主筋部位砼凿出,凿出深度范围以调整1cm钢筋位置确保弯段长度为6cm的要求调整偏位钢筋,钢筋调整好后再用比原级配高一标号的砼补浇;
3、柱主筋偏位>5cm时,采用化学植筋的办法另补加柱主筋,原偏位钢筋在确保满足锚固长度的情况下保留(不到位时可用特制钢筋扳手调整到位),化学植筋法即:用电锤在柱主筋的正确位置钻孔(孔径比主筋规格大一号,钻孔深度为主筋直径的十倍即10d),孔钻好后用冲气器将孔内灰尘冲干净,再用植筋的专用树脂锚固剂填满孔,同时将所植钢筋植入孔内,钢筋须插入孔底并确保锚固剂满溢为止,植好的钢筋待固化后即可进行下道工序(具体按树脂锚固剂使用说明施工)。
三、质保措施:
1、施工过程中,首先要保证柱筋的位置正确,定位时要注意绑扣方法(必要时采取点焊定位),同时可用斜向撑筋双向撑牢柱筋骨架。
2、砼浇捣过程必须安排有责任心的人专门值班看筋,并及时检查、调正偏位钢筋。
3、项目部质检人员加强现场巡查,以便及时发现、处理质量问题。
上海宏豪建筑工程有限公司郭巷泰安三期项目部
2005-6-9。
