本周施工进度情况报表
- 格式:doc
- 大小:41.00 KB
- 文档页数:3
工程施工周报表模板一、工程概况1. 工程名称:XXXXXXXXXXXXXXXXXXXX2. 工程地点:XXXXXXXXXXXXXXXXXXXX3. 工程规模:XXXXXXXXXXXXXXXXXXXX4. 工程总投资:XXXXXXXXXXXXXXXXXXXX5. 工程进度:XXXXXXXXXXXXXXXXXXXX二、本周工程进展情况1. 土建工程:(1)主体结构:完成XX%,未完成XX%;(2)砌体工程:完成XX%,未完成XX%;(3)防水工程:完成XX%,未完成XX%;(4)装饰装修工程:完成XX%,未完成XX%。
2. 安装工程:(1)给排水工程:完成XX%,未完成XX%;(2)供电工程:完成XX%,未完成XX%;(3)暖通工程:完成XX%,未完成XX%;(4)消防工程:完成XX%,未完成XX%。
3. 园林绿化工程:(1)绿化种植:完成XX%,未完成XX%;(2)景观小品:完成XX%,未完成XX%;(3)给排水工程:完成XX%,未完成XX%;(4)照明工程:完成XX%,未完成XX%。
4. 其它工程:(1)广场铺装:完成XX%,未完成XX%;(2)停车场工程:完成XX%,未完成XX%;(3)道路工程:完成XX%,未完成XX%;(4)桥梁工程:完成XX%,未完成XX%。
三、本周进度、质量、安全执行情况简报1. 进度执行:本周完成XX%,整体进度符合计划要求。
提前完成部分工程,滞后部分工程原因分析如下:(1)提前完成原因:合理调整施工计划,优化施工工艺,提高施工效率。
(2)滞后原因:部分材料供应延迟,施工图纸变更,现场施工条件不充分。
2. 质量执行:本周工程质量符合设计及规范要求。
发现个别质量问题,已及时整改到位。
改进措施如下:(1)加强质量培训,提高施工人员质量意识;(2)加强现场监管,严格执行质量管理制度;(3)加强材料验收,严把材料质量关。
3. 安全执行:本周施工现场未发生安全事故。
发现个别安全隐患,已及时整改并加强监控。
工程施工报表项目名称:XXX工程施工单位:XXX公司项目经理:XXX总工期:XXX天报表日期:XXX年XX月XX日一、工程概况本工程位于XXX地区,总占地面积为XXX平方米,总建筑面积为XXX平方米。
主要包括XXX等部分,工程内容涉及XXX等工程内容。
二、项目进度截止本次报表日期,工程已经完成XXX%,剩余工程量为XXX。
具体的施工进度如下:1. 地基基础工程:已完成XXX%,剩余XXX。
2. 主体结构工程:已完成XXX%,剩余XXX。
3. 室内装修工程:已完成XXX%,剩余XXX。
4. 外部环境工程:已完成XXX%,剩余XXX。
5. 设备安装调试:已完成XXX%,剩余XXX。
通过对工程进度的详细分析,我公司将优化施工计划,加快工程进度,保质保量完成工程建设任务。
三、施工质量自开工以来,我公司一直严格按照施工图纸和规范要求执行施工工作,确保工程质量。
经过工地质量检查和第三方监理机构检测,本工程质量符合国家标准,各项指标均在合格范围内。
同时,我公司加强了现场施工管理,强化了施工队伍的素质培训和日常管理,确保施工过程中的质量和安全。
四、安全生产为进一步提高施工现场的安全生产水平,我公司加强了安全教育和培训,建立了安全生产管理制度,做到了“安全第一、预防为主”。
截止本次报表日期,本工程没有发生安全事故,所有施工人员在安全生产方面没有违规行为,现场整体秩序井然。
我公司将继续加强安全管理工作,确保施工过程中的安全。
五、费用支出截止本次报表日期,本工程已使用费用XXX万元,具体费用支出如下:1. 人工费用:XXX万元2. 材料费用:XXX万元3. 设备费用:XXX万元4. 其他费用:XXX万元其中,我公司对项目费用进行了详细核算和审计,确保了资金使用的合理性和效益。
六、存在问题及改进措施通过对本次报表的全面分析和总结,我公司发现存在以下问题:1. 工程进度较慢,需加快施工进度。
2. 某些工序存在质量问题,需加强管理监督。
每周施工进度报表
项目名称:XXX
日期:XXXX年XX月XX日至XXXX年XX月XX日
一、本周完成工作:
1. 完成基础工程,包括挖掘、回填和夯实工作。
2. 完成混凝土浇筑工作,包括柱、梁和楼板的浇筑。
3. 完成墙体砌筑工作,包括内外墙的砌筑。
4. 完成水电安装工作,包括水管、电线和灯具的安装。
5. 完成门窗安装工作,包括窗户和门的安装。
二、下周工作计划:
1. 完成室内装修工作,包括地面、墙面和天花板的装修。
2. 完成室外工程工作,包括道路、围墙和绿化带的建设。
3. 完成机电设备安装工作,包括空调、电梯和消防设备的安装。
4. 完成验收准备工作,包括文档整理、设备调试和清洁工作。
三、本周存在的问题及解决方案:
1. 基础工程中遇到地下障碍物,解决方案为调整施工方案,避开障碍物。
2. 混凝土浇筑中出现裂缝,解决方案为加强混凝土配比的监控,确保混凝土质量。
3. 水电安装中出现水管漏水现象,解决方案为更换水管,重新安装。
四、下周预测问题及应对措施:
1. 预测室内装修中会出现墙面开裂现象,应对措施为加强腻子的质量和施工工艺的控制。
2. 预测室外工程中会出现天气变化影响施工进度,应对措施为及时关注天气预报,合理安排施工计划。
3. 预测验收准备中会出现文档不齐全现象,应对措施为加强文档的管理和整理。
五、其他事项:
1. 本周末进行安全检查,确保施工现场安全。
2. 下周进行质量抽查,确保施工质量符合要求。
工程周进度报表一、工程概述本周所涉及的工程项目为具体工程名称,位于工程地点。
该工程的主要目标是简述工程的主要目标和用途,预计竣工日期为预计竣工时间。
二、本周工作进展1、土建部分基础施工:已完成基础挖掘工作,并通过了验收。
基础混凝土浇筑完成X%,预计在下周内全部完成。
主体结构:一层柱、梁、板的钢筋绑扎工作已经完成X%,模板安装正在进行中,预计本周末可完成X%。
砖墙砌筑:已开始进行部分区域的砖墙砌筑工作,完成量约为X 立方米。
2、安装部分电气管线敷设:完成了地下一层和一层的电气管线预埋工作,共计X米。
给排水管道安装:地下一层的给排水管道安装完成X%,预计下周可进行打压试验。
暖通设备安装:空调主机已就位,通风管道的制作与安装正在进行中,完成量约为X%。
3、装饰装修部分外墙保温:已完成基层处理,保温板粘贴工作正在进行,完成面积约为X平方米。
室内抹灰:部分房间的室内抹灰工作已经开始,完成量约为X平方米。
三、质量控制1、本周在施工过程中,严格按照施工图纸和相关规范进行操作。
对进场的原材料进行了严格的检验,确保其质量符合要求。
例如,对钢筋的型号、规格、力学性能进行了抽检,结果均合格。
2、在混凝土浇筑过程中,安排专人旁站监督,控制混凝土的配合比、坍落度和浇筑顺序,确保混凝土的质量。
3、对砖墙砌筑的灰缝厚度、垂直度和平整度进行了检查,对不符合要求的部位及时进行了整改。
四、安全管理1、本周施工现场的安全状况总体良好。
在施工现场设置了明显的安全警示标志,对施工人员进行了每日的安全教育培训。
2、对高处作业的人员配备了安全带,并定期检查其可靠性。
3、对施工现场的临时用电进行了检查,及时消除了电线乱拉乱接等安全隐患。
五、存在的问题及解决方案1、问题:由于近期天气多雨,影响了室外施工的进度。
解决方案:调整施工计划,优先进行室内作业,并在天气好转时增加施工人员和设备,加班加点赶进度。
2、问题:部分施工人员在操作过程中未严格按照规范要求进行,导致质量问题出现。
项目工程施工周报表一、工程概况工程名称:某城市轨道交通工程工程地点:某城市市中心区域建设单位:某城市轨道交通集团有限公司施工单位:某建筑工程有限公司监理单位:某建设监理有限公司设计单位:某交通规划设计研究院二、本周施工进度1. 土建工程:本周完成情况:(1)车站主体结构施工:完成3个车站的主体结构施工,累计完成8个车站的主体结构施工。
(2)区间隧道施工:完成2个区间的隧道施工,累计完成6个区间的隧道施工。
(3)轨道铺设:完成1个区间的轨道铺设,累计完成3个区间的轨道铺设。
下周计划:(1)继续完成剩余5个车站的主体结构施工。
(2)开展区间隧道施工,计划完成3个区间的隧道施工。
(3)继续进行轨道铺设,计划完成2个区间的轨道铺设。
2. 机电工程:本周完成情况:(1)供电系统:完成1个变电站的土建施工,累计完成4个变电站的土建施工。
(2)信号系统:完成1个信号楼的土建施工,累计完成4个信号楼的土建施工。
(3)通风空调系统:完成2个风站的土建施工,累计完成6个风站的土建施工。
下周计划:(1)继续完成剩余3个变电站的土建施工。
(2)继续完成剩余3个信号楼的土建施工。
(3)继续完成剩余4个风站的土建施工。
3. 装饰工程:本周完成情况:(1)车站公共区域:完成1个车站的公共区域装饰施工,累计完成3个车站的公共区域装饰施工。
(2)车站设备用房:完成1个车站的设备用房装饰施工,累计完成3个车站的设备用房装饰施工。
下周计划:(1)继续完成剩余2个车站的公共区域装饰施工。
(2)继续完成剩余2个车站的设备用房装饰施工。
三、累计完成情况1. 土建工程:累计完成11个车站的主体结构施工,累计完成10个区间的隧道施工,累计完成4个区间的轨道铺设。
2. 机电工程:累计完成12个变电站的土建施工,累计完成12个信号楼的土建施工,累计完成10个风站的土建施工。
3. 装饰工程:累计完成6个车站的公共区域装饰施工,累计完成6个车站的设备用房装饰施工。
工程进度计划周报表致:宜昌市城市建设投资开发有限公司湖北清江工程管理咨询有限公司项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建设有限公司一、本周施工完成计划情况日期:2016年5月31日~2016年6月6日二、下周施工计划情况四、现场安全文明施工:1、对现场道路进行清扫,将模板等材料分堆安放。
4、无安全事故发生。
5、对电线绝缘全面检查,对有问题电源开关、配电箱进行更换6、对进场工人进行安全教育五、安全施工方面:1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进行检查,对有问题设备进行更换。
六、质量方面1、严格控制模板标高。
2、模板支撑系统检查,对薄弱部位进行补充支撑。
3、对已拆模构件进行检查,尺寸偏差有问题部位要求班组查看并总结原因。
中基建设有限公司2014年3月21日工程进度计划周报表致:宜昌市城市建设投资开发有限公司湖北清江工程管理咨询有限公司项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建设有限公司一、本周施工完成计划情况日期:2014年1月10日~2014年1月17日二、下周施工计划情况四、现场安全文明施工:1、对现场道路进行清扫,将模板等材料分堆安放。
2、对塔吊进行螺栓防锈。
3、工完场清,垃圾归堆,集中处理,做好安防值班工作。
4、无安全事故发生。
5、对电线绝缘全面检查,配电柜检查防雨措施。
对给水管道进行保温防冻处理.6、检查临边防护做好春节假期防范工作五、安全施工方面:1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进行检查,对有问题设备进行更换.2、对塔吊全面检查,对标准节螺栓涂油防锈处理。
六、质量方面1、严格控制板厚、标高。
2、浇筑后,对轻微麻面进行素浆粉刷。
3、对已拆模构件进行检查,尺寸偏差有问题部位要求班组查看并总结原因。
中基建设有限公司2014年1月17日工程进度计划周报致:宜昌市城市建设投资开发有限公司沙河项目部湖北清江工程管理咨询有限公司项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及地下室承包商:中基建设有限公司一、本周施工完成计划情况对钢筋制作、安装、模板、混凝土、临时用电、塔吊进行了安全技术交底,本周无安全事故发生。
工程施工周进度报表工程施工周进度报表是记录和反映工程施工进展情况的重要文件,通过对本周施工情况的总结和下周计划的安排,为项目管理人员提供决策依据。
以下是一份工程施工周进度报表范例,供参考。
一、工程概况工程名称:某住宅小区建设项目工程地点:XX市XX区XX路建设单位:XX房地产开发有限公司施工单位:XX建筑安装工程有限公司监理单位:XX建设监理有限公司设计单位:XX建筑设计研究院二、本周施工进展情况1. 主体结构工程本周完成1#楼、2#楼、3#楼主体结构施工,完成结构验收。
开始进行4#楼、5#楼、6#楼主体结构施工。
2. 建筑装饰工程本周完成1#楼、2#楼室内墙面抹灰,开始进行3#楼室内墙面抹灰。
完成1#楼、2#楼室内门窗安装,开始进行3#楼室内门窗安装。
3. 安装工程本周完成1#楼、2#楼给排水管道安装,开始进行3#楼给排水管道安装。
完成1#楼、2#楼电气线路铺设,开始进行3#楼电气线路铺设。
4. 园林绿化工程本周完成小区绿化地形整理,开始进行绿化植被种植。
完成小区道路铺设,开始进行路面硬化。
三、下周施工计划1. 主体结构工程下周计划完成4#楼、5#楼、6#楼主体结构施工,进行结构验收。
2. 建筑装饰工程下周计划完成3#楼室内墙面抹灰,开始进行4#楼室内墙面抹灰。
完成3#楼室内门窗安装,开始进行4#楼室内门窗安装。
3. 安装工程下周计划完成3#楼给排水管道安装,开始进行4#楼给排水管道安装。
完成3#楼电气线路铺设,开始进行4#楼电气线路铺设。
4. 园林绿化工程下周计划完成小区绿化植被种植,开始进行绿化景观设施安装。
完成小区路面硬化,开始进行路面标线施划。
四、存在的问题及措施1. 天气原因导致施工进度滞后,必要时采取夜间施工措施,确保工程进度。
2. 材料供应不足,提前与供应商沟通,确保材料及时到位。
3. 加强施工现场安全管理,严格执行安全施工规定,确保工程安全。
五、下周工作计划1. 严格按照施工进度计划执行,确保各分部分项工程按期完成。
工程施工进度日报表
日期:2022年10月12日
施工工地:XX市XX路XX号
施工单位:XX建设集团
施工项目:XX大厦
施工进度日报:
1. 今日天气晴朗,适宜施工。
上午施工人员到岗齐备,全体员工精神饱满,积极投入工作。
2. 今日主要工作内容为进行混凝土浇筑,分别在地下室、一楼和二楼进行。
3. 地下室混凝土浇筑进度顺利,已完成80%,明天预计可完成全部地下室的混凝土浇筑工作。
4. 一楼混凝土浇筑工作也进展顺利,已完成60%,预计明天可完成全部一楼的混凝土浇筑工作。
5. 二楼混凝土浇筑工作稍有延误,目前完成了40%,预计需要加班施工才能按时完成全部二楼的混凝土浇筑工作。
6. 施工现场秩序井然,各岗位工作人员密切配合,遵守安全操作规程,保证施工安全。
7. 项目负责人定期巡查施工现场,对施工质量和进度进行全面监督和检查,保证工程质量
达到标准要求。
8. 项目经理与业主代表进行了进度汇报,双方对施工进度情况进行了详细讨论,并就下一
步的工作安排达成了一致意见。
9. 施工现场遇到的问题及时解决,保证工程进度不受影响,确保按照工期完成工程。
10. 晚上施工单位召开了施工例会,总结了一天的工作情况,安排了明天的工作任务,并
就相关问题进行了讨论。
总结:今日工程施工进度顺利,有条不紊地进行。
各岗位工作人员积极主动,保证了工程
施工质量和进度。
希望明天继续保持良好的工作状态,确保工程按计划进行。
签字:(施工单位负责人)
日期:2022年10月12日
以上为工程施工进度日报表,如有疑问请及时联系。

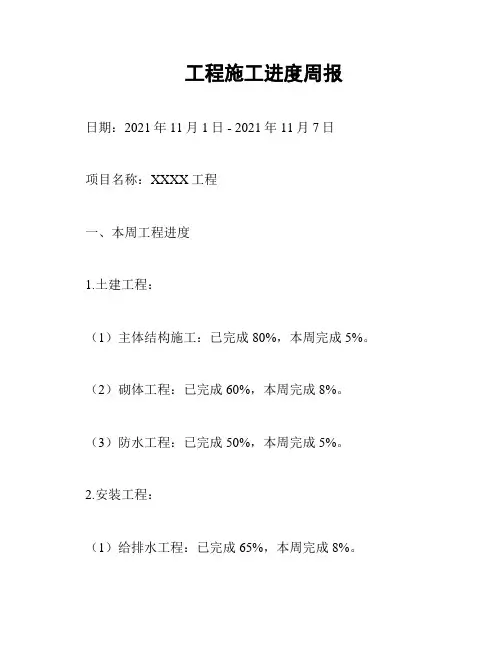

工程施工进度周报日期:2021年11月1日 - 2021年11月7日项目名称:XXXX工程一、本周工程进度1.土建工程:(1)主体结构施工:已完成80%,本周完成5%。
(2)砌体工程:已完成60%,本周完成8%。
(3)防水工程:已完成50%,本周完成5%。
2.安装工程:(1)给排水工程:已完成65%,本周完成8%。
(2)供电工程:已完成55%,本周完成7%。
(3)暖通工程:已完成50%,本周完成5%。
3.装饰工程:(1)墙面抹灰:已完成70%,本周完成8%。
(2)地面铺设:已完成60%,本周完成7%。
(3)室内装修:已完成55%,本周完成6%。
二、下周工作计划1.土建工程:(1)主体结构施工:完成剩余20%,进入下一阶段。
(2)砌体工程:完成剩余40%,进入下一阶段。
(3)防水工程:完成剩余50%,进入下一阶段。
2.安装工程:(1)给排水工程:完成剩余35%,进入下一阶段。
(2)供电工程:完成剩余40%,进入下一阶段。
(3)暖通工程:完成剩余50%,进入下一阶段。
3.装饰工程:(1)墙面抹灰:完成剩余30%,进入下一阶段。
(2)地面铺设:完成剩余40%,进入下一阶段。
(3)室内装修:完成剩余45%,进入下一阶段。
三、现场管理及安全情况1.本周现场管理情况:(1)现场施工人员共计120人,各专业工程师现场巡查,确保施工进度及质量。
(2)材料供应充足,现场储存合理,确保施工顺利进行。
2.本周安全情况:(1)严格执行施工现场安全规定,加强安全教育,提高施工人员安全意识。
(2)每日现场巡查,发现安全隐患及时整改,本周共整改5处。
(3)本周未发生安全事故。
四、其他事项1.本周与各参建单位沟通顺畅,协调解决施工过程中遇到的问题。
2.下周计划召开项目进度会议,邀请各参建单位参加,确保项目按计划推进。
3.持续关注相关政策及行业动态,确保项目合规顺利进行。
备注:本周工程进度符合预期,各参建单位积极履行职责,施工现场秩序良好。
施工周度综合报告本周施工工作进展如下:1. 施工进度本周施工进度如下:- 项目A:完成了地基施工,进入了主体施工阶段。
计划下周完成一层的结构施工。
- 项目B:本周完成了二层的装修工程,进入了电气设备安装阶段。
计划下周完成电气设备的调试工作。
- 项目C:本周完成了外墙的粉刷工作,进入了室内装修阶段。
计划下周开始进行室内管道的安装。
2. 人员安排本周人员安排如下:- 项目A:共有15名工人参与施工,其中5名负责地基施工,10名负责主体施工。
- 项目B:共有20名工人参与施工,其中10名负责装修工程,10名负责电气设备安装。
- 项目C:共有10名工人参与施工,其中5名负责外墙粉刷,5名负责室内装修。
3. 施工质量本周施工质量良好,未发生重大质量问题。
每个项目都按照相关标准进行施工,保证了施工质量。
4. 安全情况本周施工期间未发生任何安全事故。
施工现场严格遵守安全操作规程,工人们也积极采取安全措施,确保了施工期间的安全。
5. 材料采购本周进行了以下材料采购:- 项目A:采购了一批水泥、砂石等建筑材料,以备主体施工使用。
- 项目B:采购了一批电气设备,准备进行安装调试。
- 项目C:采购了一批室内装修材料,准备进行室内装修工作。
6. 下周计划下周的工作计划如下:- 项目A:完成一层的结构施工,准备进行二层的主体施工。
- 项目B:完成电气设备的调试工作,准备进行最后的设备安装。
- 项目C:开始进行室内管道的安装,准备进行室内装修。
以上为本周的施工周度综合报告。
感谢各位的辛勤工作和配合,希望下周能继续保持良好的施工进度和质量。
施工周进度计划表范本可以下载的篇一:一期周进度计划周报表上周施工完成情况及下周施工安排编制人:审批:日期2016年9月14日金山·东方(奥)园32#36#项目上周工程情况- 1 -本周工作计划安排(~)需要解决事项:1、中间留路土方开挖顺序安排。
2、防水改自粘型,是否确定几家单位的产品供参考选择。
- 2 -篇二:施工进度范本施工进度计划第一节、工期进度计划一、施工进度计划本工程计划总工期60个日历天。
第二节、进度控制目标1、进度控制目标熟知整个系统工程,掌握所有工作量之后,编排月计划、总计划等对整个施工过程进行控制,保证总工期在60个日历天内完成。
2、进度控制体系a、建立施工项目计划系统,对整个工程实行进度计划控制。
首先编制各个施工项目的进度计划,作业计划,计划编制的对象由大到小,计划的内容从粗到细。
编制时从总体到局部,逐层进行控制目标分解,以保证计划控制目标落实。
b、建立项目进度实施组织系统,保证施工项目进度计划的实施。
此系统由项目经理及包括劳动力组织、施工材料设备调配、采购运输、资金能源各职能部门及各专业施工班组共同组成,共同按照计划规定的目标去落实,完成各自的责任和任务,保障计划的完成。
c、建立项目进度的检查控制系统。
即在从项目经理到各职能部门,各施工班组设有一个专门的部门或人员进行检查、汇报、统计整理实际进度资料,并与计划进度进行比较分析。
通过比较分析,找出影响施工进度的原因和因素,采取及时、有效的措施进行补救和调整下一分项进度的计划。
d、施工进度计划的实施与检查(1)计划任务以施工任务书的方式下到施工班组,以保证实施。
施工任务书有明确的计划目标,具体的施工任务及技术措施、质量要求、奖惩条款等内容,使施工班组保证按作业计划时间完成规定的任务。
(2)做好施工进度记录,填好施工进度统计表,为施工进度检查分析提供准确信息。
(3)做好施工中的调度工作,对影响施工进度的各种因素,进行分析,制订措施,协调各方面关系,加强薄弱环节,实现动态控制,保证各班组完成作业计划。
建筑工程施工进度报表项目概况本报表旨在记录和监控建筑工程项目的施工进度,以便管理团队和相关利益相关者能够及时了解项目的进展和可能的延迟情况。
项目信息- 项目名称:- 项目经理:- 施工团队:- 项目开始日期:- 预计完成日期:施工进度本部分记录了项目的重要里程碑和相关工作的实际进度。
重要里程碑- 里程碑1:- 计划开始日期:- 预计完成日期:- 实际开始日期:- 实际完成日期:- 里程碑2:- 计划开始日期:- 预计完成日期:- 实际开始日期:- 实际完成日期:工作进展本部分记录了各个工作包的实际进展情况。
问题与延迟本部分记录了在施工过程中出现的问题和延迟情况。
问题- 问题1:- 影响范围:- 解决方案:- 预计解决日期:- 实际解决日期:- 问题2:- 影响范围:- 解决方案:- 预计解决日期:- 实际解决日期:延迟情况- 延迟1:- 影响范围:- 原因:- 预计完成日期:- 实际完成日期:- 延迟2:- 影响范围:- 原因:- 预计完成日期:- 实际完成日期:下一步计划本部分记录了接下来的工作计划和相关时间安排。
- 日期1:- 工作内容:- 日期2:- 工作内容:- 日期3:- 工作内容:总结本报表提供了建筑工程项目的施工进度和相关问题的记录,以便项目管理团队和利益相关者能够随时掌握项目的进展情况,并采取适当的措施来确保项目按时完成。
本周施工进度情况报表
工程名称:546医院医疗综合楼主体起止时间:2016年3月26日-2016年4月1日
序号工程项目总工程量
本周施工进度总体施工进度计划
计划完成实际完成
完成计划的
(%)
进度偏差
累计完成工
程量
完成总进度
计划的()
进度偏差
1 裙楼一层顶模板安装2000平方2000平方2000平方100% 无2000平方100% 无
2 主楼一层顶板模板安装1200平方1000平方500平方50% 无500平方50% 无
3 裙楼一层顶板钢筋绑扎32吨20吨15吨75%无15吨75%无
主楼一层顶柱、梁板钢筋绑
扎
30吨20吨7吨35% 无7吨35% 无4 一层顶板外架搭设312平方312平方200平方64%无200平方64%无
5 裙楼一层顶板水、暖、电、
消防预埋管
100米20米20米100%无20米20%无进度偏差原因分析
施工单位:通州建总集团有限公司新疆分公司填报人:填报时间:2016年4月1日星期五
下周施工进度计划
工程名称:546医院医疗综合楼主体起止时间:2016年4月1日-2016年4月8日
序号工程项目总工程量下周计划完成工程量
1 裙楼一层板浇筑350立方350立方
2 主楼一层柱、楼梯、梁、板模板支设1200平方1200平方
3 主楼一层楼梯、梁、板钢筋绑扎30吨25吨
4 裙楼二层模板支设满堂脚手架2000平方1500平方
5 消防水池闭水试验600方600方
6
7
8
对上周进度滞后的工作
将采取的弥补措施
施工单位:通州建总集团有限公司新疆分公司填报人:填报时间:2016年4月1日星期五
下周材料进场计划
工程名称:546医院医疗综合楼主体起止时间:2016年4月1日-2016年4月8日序号进场材料名称数量
1 安全网进场500张
2 平网进场100张
3 硬防护350块
施工单位:通州建总集团有限公司新疆分公司填报人:填报时间:2016年4月1日星期五。
