市政道路给水管网改造工程施工组织设计方案
- 格式:docx
- 大小:145.23 KB
- 文档页数:73
**********道路工程施工组织设计********有限公司目录第一章工程概况第二章分部分项工程主要施工方法第三章拟投入工程的主要施工机械设备情况第四章劳动力安排计划第五章确保工程质量的技术组织措施第六章确保工程安全生产的技术组织设计第七章文明施工措施第八章保证工期的技术保证措施第九章项目管理机构配备附:(1)拟投入的主要施工机械设备表表8.1(2)拟配备本标段的试验和检测仪器设备表表8.2(3)劳动力计划表表8.3(4)计划开工、竣工日期和施工进度横道图表8.4(5)施工总平面图表8.5一、工程概况(一)、概况工程名称:*******道路工程(*****五路段)工程地点:*******经一路(****五路段)道路工程,总长848.104m (二)、工程主要技术标准1、道路等级:城市支路2、道路红线为24m:即机动车道宽7.5*2+人行道4.5*23、路面结构:按沥青砼路面设计4、设计年限:10年5、设计车速:30KM/H(三)、工程主要形式与概况1、道路机动车道结构设计。
上面层:4cm厚AC-13C型细粒式沥青混凝土下面层:5cm厚AC-20F型中粒式沥青混凝土上基层:15cm水泥稳定级配碎石下基层:15cm水泥稳定级配碎石结构层总厚度:40cm2、人行道结构设计垫层:30CM厚宕渣垫层基层:10CM厚C15素砼面层:荷兰砖3、道路填方按1:1.5、挖方按1:1的坡度作绿化护坡。
(四)、工程施工目标本工程在我施工单位精心安排施工,一定达到合格工程。
(五)、承包方式包工、包料、保工期、包质量、包安全。
(六)、施工技术规范与质量标准公路沥青路面施工技术规范JTGF40-2004市政道路工程质量检验评定标准C J J-1-2008工程建设标准强制性条文(2000年版)《给水排水管道工程施工与验收规范》 GBJ50268-2008。
《给水排水构筑物施工与验收规范》 GBJ50141-2008。
《施工现场临时用电安全技术规范》JGJ46-88。
目录一、施工组织设计 (100)第1章工程总体概述 (1)1.1编制总说明 (1)1.2施工程序总体设想 (2)1.3准备工作 (3)1.4施工技术管理 (6)第2章施工总平面布置图 (8)2.1施工总平面布置 (8)2.2场地围蔽 (8)2.3临时设施布置 (8)2.4施工现场管理 (9)第3章主要施工方法及主要技术措施 (11)3.1施工准备 (11)3.2工程测量方案 (12)3.4给水管道工程安装 (16)第4章工程投入的主要物资和施工机械设备情况、主要施工机械计划 (33)4.1主要物资材料进场计划 (33)4.2保证材料及时供应的保证措施: (33)4.3主要施工机械配备计划 (34)4.4设备投入保障措施 (34)第5章劳动力安排计划及劳务分包情况表 (36)5.1劳动力投入计划 (36)5.2劳动力的管理 (36)5.3劳动力投入保证措施 (37)5.4劳务分包情况 (37)第6章项目管理组织机构和人员时间安排表 (38)6.1项目管理组织机构 (38)6.2人员进场时间安排 (40)第7章确保工程质量的技术组织措施 (42)7.1质量目标 (42)7.2质量管理组织机构 (42)7.3质量保证体系 (43)7.4质量保证措施 (51)7.5质量检测 (56)7.6管道工程质量通病的控制措施 (61)第8章确保安全生产的技术组织措施 (65)8.1安全生产目标 (65)8.2安全生产保证体系 (65)8.3安全生产管理体系 (66)8.4落实安全生产责任制 (69)8.5安全技术措施 (71)第9章确保工期的技术组织措施 (75)9.1施工进度计划编制说明 (75)9.2编制原则 (75)9.3施工进度计划 (75)9.4施工进度的保证措施 (75)9.5工程工期总体控制 (77)9.6总体工期保证措施 (80)9.7关键节点工期保证措施 (81)9.8施工方案的保证措施 (81)9.9机械设备保证措施 (82)9.10物资保证措施 (82)9.11资金保证措施 (83)9.12劳动力的保证措施 (83)第10章确保文明施工的技术组织措施 (85)10.1文明施工目标 (85)10.2文明施工管理体系 (85)10.3现场文明施工措施 (86)10.4用电线路 (88)10.5机械、车辆管理 (88)10.6环境保护措施 (88)第11章施工总进度表或施工网络图 (91)第12章环保及扬尘治理措施 (92)12.1环境保护制度保证 (92)12.2环境保护措施 (92)第13章施工节能降耗主要措施 (97)第14章项目风险预测与防范,事故应急预案 (104)14.1项目风险预测及防范 (104)14.2事故应急预案 (105)第15章成品及半成品保护保护方案及措施 (109)15.1总则: (109)15.2组织机构 (109)15.3具体措施及规定 (109)15.4奖惩 (111)第16章雨季和节假日的施工措施 (112)16.1雨季施工安排 (112)16.2节假日工作安排 (114)第17章工程保修工作管理措施和承诺 (115)17.1工程保修承诺 (115)17.2施工过程中为建设单位提供服务 (116)17.3施工后期为建设单位提供服务 (117)17.4工程保修工作承诺 (118)第18章任何可能发生的紧急情况的处理措施、应急预案及风险控制 (119)18.1应急识别 (119)18.2对突发事件的措施及处理 (121)18.3紧急情况 (122)18.4风险控制 (130)18.5抵抗风险的措施 (135)第19章与相关单位协调配合措施 (136)19.1建立完善的项目管理机构 (136)19.2配合协调原则 (136)19.3与业主单位的配合 (137)19.4与监理公司的配合 (138)19.5与设计单位的工作配合 (138)第20章支付保障措施 (140)第21章新技术、新工艺、新材料应用及所达到的效果 (141)第22章工程技术资料管理 (142)22.1资料管理的基本规定 (142)22.2资料提供的责任人员和内容要求 (143)第23章附表 (145)拟投入的主要施工机械设备表表7-1 (254)劳动力计划表表7-2 (256)计划开、竣工日期和施工进度网络图表7-3 (257)施工总平面图表7-4 (258)临时用地表表7-5 (259)一、施工组织设计第1章工程总体概述1.1编制总说明1.1.1编制依据(一)根据施工招标设计图纸。
目录第一章编制说明 (4)第二章工程概况 (5)第一节工程概况 (5)第二节主要招标要求 (5)第三章施工组织部署 (6)第一节施工部署 (6)第二节施工流程规划 (7)第三节工程经理部组织机构及管理人员职责 (8)第四节施工准备 (11)第四章主要施工方法 (14)第一节测量放样 (14)第二节土石方工程 (14)第三节石方爆破 (17)第四节道路工程 (21)第五节给排水综合管网工程 (23)第六节强弱电管网工程 (32)第五章工程投入的主要物资〔材料〕情况描述及进场方案 (33)第一节物资准备 (33)第二节主要材料供应方案 (33)第六章工程投入的主要机械设备情况描述及进场方案 (37)第一节主要机械配备原那么 (37)第二节主要机械设备进场方案表 (37)第七章劳动力安排情况描述 (40)第八章确保工程质量的技术组织措施 (41)第一节质量管理措施 (41)第二节质量目标 (44)第三节质量控制措施 (44)第四节消除工程质量通病措施 (45)第五节工程内业技术资料的技术管理措施 (46)第九章确保平安生产的技术组织措施 (48)第一节平安目标 (48)第二节现场平安管理人员机构组成 (48)第三节工程平安生产责任保证体系 (48)第四节平安管理制度 (49)第五节施工用电平安措施 (50)第十章确保文明施工的技术组织措施 (52)第一节组织措施 (52)第二节制度 (52)第三节文明标化的综合治理措施 (53)第十一章确保工期的技术组织措施 (56)第一节人力、材料保证措施 (56)第二节机械设备保证措施 (56)第三节现场管理措施 (56)第四节夜间施工技术措施 (57)第五节保证雨季施工的措施 (57)第十二章拟投入主要的施工机械设备表 (58)第十三章劳动力方案表 (61)第十四章施工进度表或工期网络图 (62)第十五章施工总平面布置及临时用地表 (63)临时用地表 (63)附件施工进度方案表施工总平面布置图第一章编制说明1、现行实行的工程设计标准、施工技术标准及规程、工程质量评定标准及验收标准、工程预算定额;2、XXXXXX的“XXXX工程〞施工图纸;3、根据现场的勘察调查,结合我公司的技术能力、设备状况、管理水平、施工经验及拟投入本合同段资源配置。
市政道路管网施工组织设计项目概况:本项目是市政道路管网改造工程,工程内容包括给排水管网、电力管道、通信管道以及燃气管道的施工,总工期为6个月,总投资额为5000万元。
施工组织方案:根据工程的实际情况,本施工组织方案选择采用分项施工,即分别施工给排水管网、电力管道、通信管道以及燃气管道。
每个分项施工按照施工顺序进行分段,确保无障碍施工。
施工工艺:1.给排水管网施工a.按照设计图纸,在道路两侧挖掘管沟,确保管道的安全铺设。
b.安装给排水管道,包括主管、支管以及检查井等设施。
c.进行管道的压力测试以及连接。
d.完成管道的回填工作。
2.电力管道施工a.按照设计图纸,在道路两侧挖掘管沟,确保管道的安全铺设。
b.安装电缆以及电缆管道,并连接到电力设施。
c.进行电缆的绝缘测试以及连接。
d.完成管道的回填工作。
3.通信管道施工a.按照设计图纸,在道路两侧挖掘管沟,确保管道的安全铺设。
b.安装通信光缆以及管道,并连接到通信设施。
c.进行光缆的接续以及连接。
d.完成管道的回填工作。
4.燃气管道施工a.按照设计图纸,在道路两侧挖掘管沟,确保管道的安全铺设。
b.安装燃气管道及相关设施。
c.进行燃气管道的测试以及连接。
d.完成管道的回填工作。
施工布置:根据工程的需要,设立施工现场办公室、施工临时仓库以及车辆进出口等区域,并确保施工现场的整洁有序。
同时,制定施工区域划分方案,确保不影响周边居民的正常生活。
安全防护措施:1.设立施工现场安全标志,并对施工区进行围挡封闭,确保施工现场的安全性。
2.对施工现场进行定期安全检查与隐患排查,及时处理发现的安全隐患。
3.为施工人员配备合格的个人防护装备,并对施工人员进行安全培训。
4.根据工程的具体要求,设置安全警示牌、警标灯等设备,确保施工期间的交通安全。
环境保护:1.尽量选择绿色环保的施工材料,并加强对材料的成分以及环保性能的监管。
2.对施工过程中产生的噪音、粉尘等污染物采取相应的控制措施,减少对周边环境的影响。
市政道路及管网施工方案目录1. 市政道路及管网施工方案概述 (3)1.1 工程概况 (3)1.2 施工目标 (4)1.3 施工组织与管理 (5)2. 施工准备 (6)2.1 施工现场布置 (7)2.2 施工材料与设备准备 (8)2.3 施工人员培训与考核 (8)2.4 施工技术交底 (9)3. 道路施工 (10)3.1 路基工程施工 (11)3.1.1 土方开挖与填筑 (12)3.1.2 路基土石方回填 (13)3.1.3 路基压实 (14)3.2 路面工程施工 (14)3.2.1 基层施工 (16)3.2.2 沥青混合料铺设 (17)3.2.3 路面结构层施工 (18)3.3 道路交通设施施工 (20)3.3.1 交通信号灯安装 (21)3.3.2 人行道板铺设 (22)3.3.3 护栏安装 (23)4. 管网施工 (24)4.1 地下管道工程施工 (25)4.1.1 地下管线探测与定位 (27)4.1.2 地下管线铺设 (28)4.1.3 地下管线回填与压实 (30)4.2 地面给水、排水工程施工 (31)4.2.1 给水管道安装 (32)4.2.2 排水管道安装 (33)4.2.3 给水、排水管道连接与密封 (35)4.3 绿化与园林工程施工 (36)4.3.1 绿化带建设 (38)4.3.2 园林设施安装 (38)4.3.3 绿化养护与管理 (40)5. 质量控制与安全保障 (41)5.1 质量控制要点 (42)5.2 安全生产管理措施 (43)5.3 环境保护与文明施工要求 (44)1. 市政道路及管网施工方案概述随着城市建设的不断发展,市政道路及管网建设日益受到重视。
为确保工程质量、施工安全及进度,特制定本市政道路及管网施工方案。
本方案旨在明确施工目标、任务、方法及措施,为施工过程中的各项工作提供指导。
建设规模:本次改造道路总长XX公里,涉及管网改造面积约XX 万平方米。
科学规划:施工前应充分了解地形地貌、水文气象等自然条件,科学制定施工方案。
市政道路综合管网工程施工组织设计方案一、工程概况1.1工程位置该综合管网工程位于市区主要街道和小区内部道路,包括A街、B路、C巷等。
1.2工程规模1.3工程时间预计施工工期为12个月。
二、施工组织方案2.1工作计划根据施工内容和工期要求,制定详细的工作计划,包括下面几个方面:-确定主要施工活动的顺序和时间节点;-制定材料和设备的采购计划,确保工程进度;-确定人员配备和施工队伍组织。
2.2人员组织和管理-设立项目经理,负责统筹协调工程施工、人员安排和物资采购;-建立施工队伍,确定各个岗位的人员配备和职责;-按照工作计划安排人员的工作任务,确保施工进度。
2.3施工安全措施-制定施工安全管理方案,确保施工人员的安全;-设置安全警示标志,通知周边居民施工时间和施工范围;-负责施工现场的安全巡检和隐患排查,及时处理安全问题。
2.4设备和材料管理-确定施工所需的设备和材料,及时采购并妥善保管;-制定设备使用计划,确保施工设备的正常运行;-做好设备的维护和保养工作,延长设备使用寿命。
2.5施工质量控制-制定施工质量管理方案,规范施工作业,确保质量;-建立质量验收制度,对施工质量进行检查和评估;-定期组织技术人员进行质量抽查和整改工作。
三、施工步骤3.1前期准备-对施工现场进行勘察和测量,制定详细的施工图纸;-进行土地征用和拆迁工作,确保工程施工的顺利进行;-准备施工所需的设备、材料和人员。
3.2土方施工-进行场地平整和开挖工作,确保给水管线和雨污水管线的敷设;-对挖掘的土方进行清理和处理,保持施工环境整洁。
3.3管线敷设-按照设计要求,在挖掘好的沟槽中敷设管线;-管线敷设完成后,进行试压试验,确保管线质量合格。
3.4后期工程-进行管道的封堵、修复和保护工作,确保管线安全运行;-对施工现场进行清理和整理,恢复道路交通的正常使用。
四、施工风险管控4.1安全风险-室内作业时,要做好通风和照明,防止安全事故的发生;-设置警示标志,提醒施工人员注意安全;-每日进行安全会议,解决安全隐患。
一、工程概况1工程名称:XXX给水管网改造工程。
工程地点:深圳市南山区西丽街道XXX村,位于同乐路东侧,XXX工业区以南,留仙小学以北。
本次改造包括城中村居民楼约136栋,现状生活给水系统抄村总表。
改造内容:废除现状生活给水管网,重新敷设村内埋地生活给水管网系统,生活系统改造至楼栋引入管处,实现抄表到栋。
设计管材:埋地管采用PE管,明装管径采用钢塑复合管。
改造范围:市政给水管新开口-新建埋地生活给水管网-楼栋表组处。
2、本项目工程特点及施工技术要求本项目位于XXX内。
我们将采用灵活,多变的施工时间段,机动、灵活施工操作。
其中文明施工、环境保护、现场周边安全、以及组织交通运输和材料设备进出场等,将成为本工程重点管理和控制的内容。
(1)新供水管道铺设完后,能正常供水、方能切断原供水管道;新管道所穿过的车行道、人行道、绿化带,施工完毕后,必须按原面貌恢复;新管道铺设、阀门井、闸阀、套管连接等必须严格按施工图进行施工,按国家颁布的相应工程质量验收规范进行验收。
施工严格按照《给水钢丝网骨架塑料(聚乙烯)复合管管道工程技术规程》进行施工。
同一管道施工系统宜采用相同的连接接头。
当采用法兰接头时,应根据场地的土质条件对法兰和紧固件采取相应的防腐措施。
管沟工程开挖时应注意保护地下埋设各种电缆线及各种管道管沟,如果在开挖过程中致使地下埋设的电缆线、管道管沟,受到损坏,必须向业主方汇报。
在厂区、生活区主道路施工时应采取措施保证半幅道路通车。
(2)改造工程开挖工程中,在开挖的区域必须设有安全围护栏(警示带)并有明显的标志、标牌。
施工现场设置红色安全警示灯,并在主要通道设硬质围挡(彩钢板),在楼前通道设置安全网围挡,还要派专人进行夜间安全巡逻,保证文明施工。
为防止居民跌落损伤,避免机械碰撞居民、行人发生意外,在居民楼出入口施工作业的要搭设可靠的安全通道,做好周边防护措施,作业时也要有专人监护,防止边坡失稳造成坍塌。
施工机械作业施工时,必须在机械回转半径范围之外拉设警戒线,并派专职安全员监护,安全施工是本工程的重中之重。

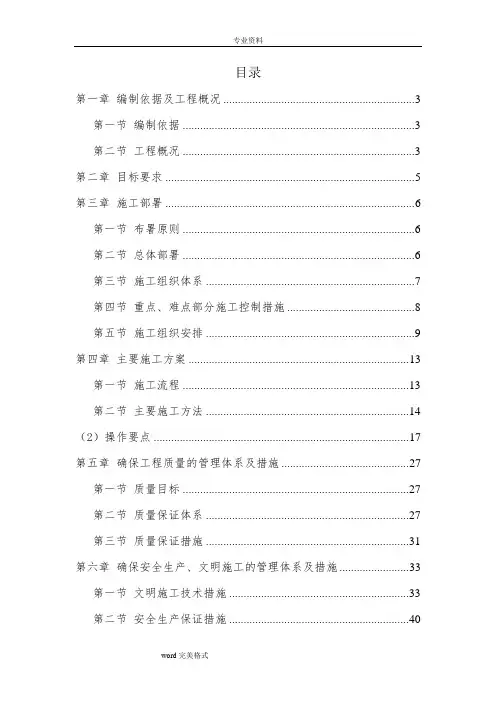

目录第一章编制依据及工程概况 (3)第一节编制依据 (3)第二节工程概况 (3)第二章目标要求 (5)第三章施工部署 (6)第一节布署原则 (6)第二节总体部署 (6)第三节施工组织体系 (7)第四节重点、难点部分施工控制措施 (8)第五节施工组织安排 (9)第四章主要施工方案 (13)第一节施工流程 (13)第二节主要施工方法 (14)(2)操作要点 (17)第五章确保工程质量的管理体系及措施 (27)第一节质量目标 (27)第二节质量保证体系 (27)第三节质量保证措施 (31)第六章确保安全生产、文明施工的管理体系及措施 (33)第一节文明施工技术措施 (33)第二节安全生产保证措施 (40)第七章工程进度计划及措施 (47)第一节施工组织管理措施 (47)第二节施工过程中工期管理措施 (48)第八章材料及机械、人力配置 (52)第一节材料管理及计划 (52)第二节劳动力组织和配置 (54)第三节机械配置 (54)第九章施工平面布置及占地情况 (55)第十章新技术应用与承诺 (58)第十一章附录 (59)第一章编制依据及工程概况第一节编制依据某市大有街两侧的给水工程施工组织设计根据以下资料及相关信息组织编写:1.合肥市市政设计院某市大有街两侧街道给水工程设计文件;2.某市城市建设投资有限责任公司提供的工程招标书及相关会议及文件精神;3.《市政道路工程质量检验评定标准》(CJJ1-90);4.《路面施工及验收规范》(GBJ92-86);5.《城市道路路基工程施工及验收技术规范》(CJJ44-91);6.《给排水构筑物施工及验收技术规范》(GBJ141-90);7.《给排水管道工程施工及验收规范》(GB50268-97);8.《工程测量规范》(GB50026-93);9.《给排水管道工程施工及验收规范》(GB50268-97);10.《埋地塑料排水管道施工》04S520;11.《柔性接口给水管道支墩》03SS505;12.《工程建设交工技术文件规定》(SH3503-2001);第二节工程概况我单位根据上述有关资料和现场踏勘,结合现场实际情况,经深入调查研究,并结合我单位多年的施工实践,由具有丰富施工实践经验和管理经验的工程技术人员编制而成。

管网工程施工方案范本一、工程概况管网工程是指为了实现城市供水、供气、供热、排水、通信、供电等多种用途的输配系统而建设的管线设施。
本次施工项目为市政管网改造工程,主要内容包括给水管网、排水管网和燃气管网的改造和更新。
施工范围涵盖市区内的主要道路和居民区,工程总投资约1000万元。
二、工程特点1.施工环境复杂:本次施工项目涉及到市区内道路繁忙、交通拥堵的情况,施工空间狭小,施工条件较为复杂。
2.现场条件限制:部分施工区域有地下管线密集,需要谨慎操作,以免影响周边居民的生活。
3.施工标准严格:管网工程施工要求精细,材料选用和施工工艺需按照规范进行,保证施工质量。
三、工程流程1.前期准备:(1)确定施工队伍和施工负责人;(2)制定详细的施工计划,包括施工进度、施工方法和施工方案;(3)对施工人员进行技术培训,确保施工人员熟练掌握工艺和操作规范。
2.施工准备:(1)搭建临时施工场地,设置施工标志,确保施工区域有序进行;(2)调配施工所需设备和材料,保证施工材料的质量和数量;(3)对施工现场进行安全检查和规划,保障施工过程中的安全。
3.施工过程:(1)先进行现场勘测,确定管线走向和埋设深度;(2)开挖管道沟槽,并进行管道铺设和连接;(3)进行管道试压和泄漏测试,确保管道安全可靠;(4)进行管道保温和保护,保证管道使用寿命;(5)完成管道铺设后,进行检测和验收,确保施工符合规范要求。
4.收尾工作:(1)清理施工现场,恢复道路交通和居民生活秩序;(2)对施工过程中的问题进行总结和改进,提高施工效率和质量;(3)将施工资料归档,做好工程的档案管理和备案工作。
四、安全保障1.施工现场应设置明显的安全警示标志,合理分配人员,确保施工过程中的安全。
2.施工人员应遵守施工规范,严格执行安全操作流程,确保施工过程中无安全事故。
3.施工现场应定期进行安全巡查和整改,保障施工现场的安全环境。
4.施工材料应符合有关标准要求,确保施工质量和安全。
市政道路给水管网改造工程施工组织设计方案目录第一章工程概述 (3)1.1 工程名称 (3)1.2 工程概况 (4)1.3 编制依据 (5)1.4 施工总体目标 (5)1.5 工程特点 (5)第二章施工准备及部署 (6)2.1 项目管理模式 (6)2.2 工程现状 (6)2.3 施工准备 (6)2.4 施工总部署 (7)2.5总体部署 (7)第三章施工组织机构 (8)3.1机构形式 (8)3.2人员名单、职务、职称 (9)3.3指挥系统 (10)3.4生产及质量、安全、文明施工监控系统 (11)3.5联络协调系统 (14)3.6项目部人员职责 (15)第四章主要施工工艺流程 (20)4.1 主要工艺流程 (20)第五章主要施工方法 (21)5.1 测量放样 (21)5.2 施工围挡及绿化迁移 (21)5.3给水管道施工 (22)5.4 管道防腐: (23)5.5 管道安装施工方法 (23)5.6 排管及下管: (32)5.7 高程控制: (32)5.8 其它附件的安装 (33)5.9 管道安装安全技术措施: (33)5.10 法兰井、阀门井砌筑: (34)5.11 管道水压试验 (34)5.12 管道冲洗消毒: (35)5.13 沟槽回填: (36)第六章施工进度计划 (38)6.1 工程进度计划及说明: (39)第七章资源需求计划 (30)7.1、劳动力计划 (30)7.2、机械设备需求计划主要施工机械设备进退场时间计划表 (30)7.3、资金使用计划 (31)7.4、材料准备情况 (31)第八章质量保证措施 (32)8.1 质量承诺及保证体系: (32)8.2 工程质量检查制度: (38)8.3 质量管理措施: (39)8.4 分项工程质量保证措施: (39)第九章工程安全保证措施 (40)9.1 安全管理方针与目标: (40)9.2 安全组织保证体系: (41)9.3 现场安全管理制度 (44)9.4 消防措施: (47)第十章文明施工与环境保措施 (48)10.1 文明施工措施: (48)10.2 环境保护措施: (49)10.3地面交通防护措施 (50)第十一章特殊季节施工技术措施 (50)11.1雨季施工措施: (50)第十二章施工现场重大事故应急预案 (52)12.1应急救援组织机构: (52)12.2重大事故报告程序及应急预案的启动: (54)12.3应急救援预案的终止和工作恢复: (58)12.4施工现场各类易发事故应急预案: (58)12.5紧急联络电话号码: (61)第一章工程概述1.1 工程名称**新区**街道**社区红花潭一、二村、石井社区福民路DN400水泥管、沙湖社区中山大道与锦龙大道给水管网改造工程。
1.2 工程概况本次工程为**新区**街道**社区红花潭一、二村、石井社区福民路DN400水泥管、沙湖社区中山大道与锦龙大道给水管网改造工程,根据甲方委托包括的有**社区红花潭一、二村给水管网改造、石井社区福民路DN400水泥管给水管网改造及沙湖社区中山大道与锦龙大道给水管网改造。
本次改造工程为给水管网改造,主要改造村内的支管及更换现状的用户水表组。
本次设计的给水管,均衔接现状市政给水管网,为消防生活共用管。
本工程计划工期为90天,具体开工日期以监理工程师签发的开工令日期为准。
主要工程量:1.3 编制依据1.3.1 《**新区**街道**社区红花潭一、二村、石井社区福民路DN400水泥管、沙湖社区中山大道与锦龙大道给水管网改造工程》施工图纸;1.3.2 《给水排水管道工程施工及验收规范》GB50268-2008;1.3.3 《优质饮用水工程技术规程》SJG16-2007;1.3.4 《城镇给水排水技术规范》GB50788-2012;1.3.5 《市政给水管道工程及附属设施(07MS101)》;1.3.6 甲方对给水管线施工的具体要求。
1.4 施工总体目标1.4.1 工程质量、进度目标:按质、按量、按时完成。
1.4.2 施工安全目标:杜绝安全事故发生。
1.4.3 文明施工目标:认真执行《深圳市建设工程现场文明施工管理办法》,以标准化文明施工现场为本公司蠃得声誉,为业主增添光彩,为深圳市“环保模范城市”做贡献。
1.5 工程特点1.5.1 本工程属于社区给水管网改造工程,施工时既要按时、按量完成当天计划,又要兼顾各方面因素,必须协调配合,统筹安排。
及时与甲方、监理、当地企业村民等单位做好相关协调工作。
1.5.2 本工程管道安装,尤其是各个路口的施工是关系整个工程质量的重点。
施工时必须按照设计及规范进行,工序质量严格控制,层层把关,严格质量检验,保证整个工程质量符合要求。
第二章施工准备及部署2.1 项目管理模式本公司一直大力推行项目法施工,在项目管理方面积累了丰富的实践经验。
在该工程项目施工中,本公司仍将实行责权利明确一致的项目法施工管理模式。
项目经理由公司授权委派,针对本工程特点,项目经理负责组建一个精干高效的项目部,配备具较高素质和丰富实践经验的工程施工技术及质量、安全、采购、机械、预算、检试验等方面的专业管理人员负责项目部的相关职能工作。
项目部对人、财、物等资源实行动态管理,对施工各环节进行过程跟踪控制。
2.2 工程现状**新区**街道**社区红花潭一、二村、石井社区福民路DN400水泥管、沙湖社区中山大道与锦龙大道给水管网改造工程, 现状管多为早期建设的镀锌钢管及水泥管,锈蚀严重,漏耗大,管径偏小,用户水量不足。
故本次进行**社区红花潭一、二村、石井社区福民路DN400水泥管、沙湖社区中山大道与锦龙大道给水管网的改造旨在解决社区内供水量、供水水质的问题。
2.3 施工准备2.3.1 组建项目经理部,明确职责分工,制定岗位责任制。
2.3.2 认真了解施工现场及周边环境条件,摸清地上障碍物及地下各专业管线、设施等情况,拟订相应的拆迁方案、保护方案、临时交通组织方案等,经监理单位审批及业主同意后,根据施工需要实施。
2.3.3 复核业主提供的测量控制点坐标、高程,经业主、监理工程师签字认可后,接引现场施工测量控制桩,进行原地貌复测、工程定位放线。
防护设施,与交管、城管、环保、供水供电等各有关部门建立密切联系。
2.3.4 组织前期所需的设备机具、材料及施工人员进场,办理报建及开工手续。
具体见《劳动力安排计划表》、《主要施工机械设备表》。
2.4 施工总部署2.4.1 临时水布置施工用水就近寻找水源,而且按相关排水规定排水。
2.4.2 临时电布置施工电源在附近两侧寻找电源,就近联系相关单位电网用电,另配备发电机作为施工应急电源,充分保证施工中用电一切正常化。
2.4.4 施工总平面管理2.4.4.1 为减少各种材料、机具的运距,组织现场的平面及主体交叉流水作业,施工平面管理由项目经理负责,日常工作由主管技术负责人组织有关人员实施,按分片区包干管理,未经同意,不得任意占用;2.5总体部署2.5.1 根据本工程的特点结合实际情况,逐步全面开展施工,或者根据业主统一的协调方案进度计划实施。
第三章施工组织机构**新区水泥管、沙湖社区中3.2人员名单、职务、职称本项目工程的主要人员名单、职务、职称及工程情况见下表:3.3指挥系统工程进行统一的指挥协调,除了工作的安排,还包括施工机械设备和材料的调度,在项目经理部内实行项目经理负责制,项目经理对施工质量、进度、安全以及文明施工等实行总负责,项目副经理、项目总工程师协助项目经理进行工作,各职能部门指挥各施工队、班组进行作业,这是项目经理部的内部指挥系统。
项目经理部同时还要接受公司、业主、质检、以及城监、环卫等其他有关部门的一些指令和工作安排,服从统一调度。
公司、业主、质检及其他有关部门是项目经理部的外部指挥系统。
指挥系统框图3.4生产及质量、安全、文明施工监控系统(一)生产、安全、质量、文明施工及监控管理系统与人员配备生产、安全、质量、文明施工、创优达标是项目现场管理的几个主要组成部分,为了有效地实现对该项目上述几方面的监督与控制,公司及项目部将上述工作列为重点,成立以项目经理为组长,总工程师为副组长以及业务部门人员为骨干的生产、安全、质量、文明施工及创优达标的监控系统,一旦发现工程进度滞后、安全隐患、质量问题或质量通病以及工地杂乱等问题,及时组织和安排现场作业人员进行整改,并定期召开专门会议,总结生产、安全、质量、文明施工及创优达标等方面的经验和教训,采取预防性的对策和措施,确保项目的生产、安全、质量、文明施工及创优达标处于有序、可控的状态之中。
(二)生产及质量监控系统生产及质量监控系统由我公司总工室及工程部对本标段工程项目部进行宏观监控,负责掌握总进度及质量情况,及时向上级主管部门汇报;项目部负责完成本工程的生产计划及工程质量目标的实现过程,项目经理为生产及质量的总负责人,技术负责人是生产计划和质量目标的具体实施者,技术部负责生产的技术管理,图纸会审,技术交底,技术攻关等;工程部负责生产计划的控制和落实;质安部负责本工程施工过程中的质量控制。
(三)安全监控系统①、安全生产监控系统由公司安委会总监控并派专员驻现场指导本工程项目部的安全生产,组织公司各部门负责人定期进安全生产大检查。
②、专职安全员必须持有安全生产考核合格证书,协助项目经理负责防火、防盗、综合治理总监控,参加公司安全生产大检查。
③、项目经理为本工程安全生产第一责任人,对安全生产负全面领导责任,颁发安全生产规章制度,督促各级下属人员认真落实安全生产责任制和安全生产目标;落实安全生产管理机构和人员配备,落实安全技术措施经费,确保专款专用,定期听取项目部安全人员的工作汇报,并向上级有关部门汇报安全生产的工作情况,参加上级各有关监督部门的安全大检查。
④、项目总工程师负责安全生产的技术管理工作,作好安全技术交底,安全技术攻关等;安全保卫部负责执行日常的行车、行人安全、消防防火及治安纠察检查工作,发现问题立即向有关领导汇报并及时处理,以免影响正常行车和行人安全。
⑤、安全保卫部负责制定施工管理技术保证措施,对施工过程进行监督,防止出现安全事故。
⑥、专职安全员负责日常的安全生产检查工作,发现安全问题及时汇报,对违反安全操作的行为立即制止并作记录,必要时填发安全施工整改通知单;做好各施工班组每周安全学习和安全学习记录。
⑦、治安纠察员负责对施工范围和施工周围的治安保卫工作,对仓库存(尤其是危险品仓库)实行24小时值班制,对施工现场、民工宿舍进行定时巡逻,防止偷盗、赌博和打架斗殴等违法犯罪事件的发生。
⑧、义务消防员由项目部管理人员和各施工班组中的青壮年组成,负责火灾的消防保卫和消防设施的日常检查工作。
⑨、安全保卫部应24小时安排人员进行交通疏导和站岗,确保在施工期间不影响城市正常车辆通行和行人安全。
