基坑淤泥施工方案
- 格式:doc
- 大小:17.50 KB
- 文档页数:3
淤泥开挖施工方案方案一:淤泥开挖施工方案一、工程概况1、工程概述项目名称:海信〃璞园基坑淤泥挖运工程建设单位:青岛海信房地产公司2、工程概况本工程位于青岛市市南区,银川路北,淤泥工程量约为万立方米。
淤泥在±0标高以下均匀分布。
3、施工条件现场已具备淤泥开挖条件。
施工用电:用电已接入现场。
本工程施工场地较狭窄,淤泥为流动性淤泥。
本基坑地下水丰富、地下水位高,多数淤泥处于地下水位以下,基坑内排水采用坑内明排方式排出。
采用1台φ75抽水机、1台φ100抽水机、2台φ100混水泵昼夜排水。
5、工程施工特点本淤泥挖运工程施工场地狭窄,地下水位高、淤泥具有流动性,淤泥不能上路运输,淤泥工程量较大,施工难度很大。
工期紧,特别是临近青岛奥帆赛,上路运输不能有一点撒漏、污染路面,同时必须跟边坡支护紧密结合。
三、施工目标1、工期目标淤泥开挖日期20xx年6月25日起,至20xx年7月15日结束,施工工期为20天。
2、质量目标合格。
3、安全及文明施工目标杜绝重大伤亡事故,做到上路不撒楼、4、环境保护目标控制环境污染,创造绿色环境,建造绿色工程。
四、施工部署和施工准备1、施工部署项目经理部按项目法施工管理,各专业管理人员负责工程的具体管理工作,做到分工明确、责任到位、各负其责、紧密配合。
施工总体部署根据本工程的特点,平面布置划分成两个区域,即1#、2#楼所在区域一区、3#楼区域土方明年开挖作为二区,组织平行流水立体交叉作业,根据工程特点,划分为以下主要施工阶段,降水、基础1区淤泥开挖倒运、基坑护壁和排水阶段。
坡道留设在基坑南侧,外调石渣、风化砂回填碾压1米厚,坡道宽10米,长50米,基坑开挖结束前将该坡道土方及回填施工道路全部挖除。
2、施工准备劳动力准备根据工程实际情况,抽调具有同类深基坑淤泥施工经验的人员进行本工程土石方工程的施工。
主要施工机具见后附表。
施工准备进场前,对工人进行技能培训及安全文明施工教育,使其能安全操作,文明施工。

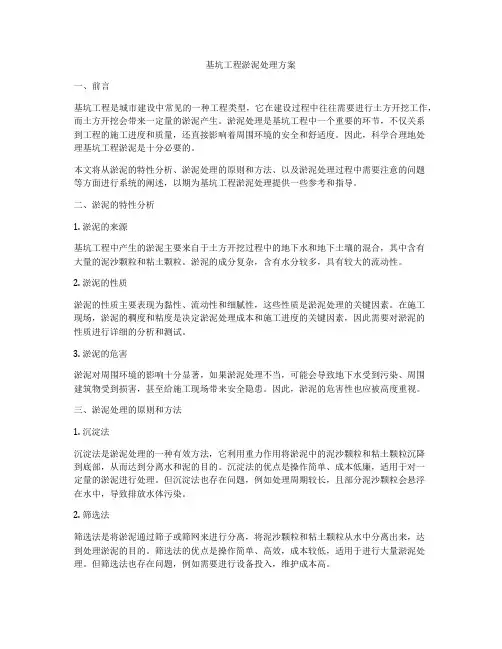

基坑工程淤泥处理方案一、前言基坑工程是城市建设中常见的一种工程类型,它在建设过程中往往需要进行土方开挖工作,而土方开挖会带来一定量的淤泥产生。
淤泥处理是基坑工程中一个重要的环节,不仅关系到工程的施工进度和质量,还直接影响着周围环境的安全和舒适度。
因此,科学合理地处理基坑工程淤泥是十分必要的。
本文将从淤泥的特性分析、淤泥处理的原则和方法、以及淤泥处理过程中需要注意的问题等方面进行系统的阐述,以期为基坑工程淤泥处理提供一些参考和指导。
二、淤泥的特性分析1. 淤泥的来源基坑工程中产生的淤泥主要来自于土方开挖过程中的地下水和地下土壤的混合,其中含有大量的泥沙颗粒和粘土颗粒。
淤泥的成分复杂,含有水分较多,具有较大的流动性。
2. 淤泥的性质淤泥的性质主要表现为黏性、流动性和细腻性,这些性质是淤泥处理的关键因素。
在施工现场,淤泥的稠度和粘度是决定淤泥处理成本和施工进度的关键因素,因此需要对淤泥的性质进行详细的分析和测试。
3. 淤泥的危害淤泥对周围环境的影响十分显著,如果淤泥处理不当,可能会导致地下水受到污染、周围建筑物受到损害,甚至给施工现场带来安全隐患。
因此,淤泥的危害性也应被高度重视。
三、淤泥处理的原则和方法1. 沉淀法沉淀法是淤泥处理的一种有效方法,它利用重力作用将淤泥中的泥沙颗粒和粘土颗粒沉降到底部,从而达到分离水和泥的目的。
沉淀法的优点是操作简单、成本低廉,适用于对一定量的淤泥进行处理。
但沉淀法也存在问题,例如处理周期较长,且部分泥沙颗粒会悬浮在水中,导致排放水体污染。
2. 筛选法筛选法是将淤泥通过筛子或筛网来进行分离,将泥沙颗粒和粘土颗粒从水中分离出来,达到处理淤泥的目的。
筛选法的优点是操作简单、高效,成本较低,适用于进行大量淤泥处理。
但筛选法也存在问题,例如需要进行设备投入,维护成本高。
3. 脱水法脱水法是将淤泥通过离心机或压滤机进行处理,将淤泥中的水分脱离出来,达到减少含水率的目的。
脱水法的优点是处理效果好、节约空间,适用于对大量淤泥进行脱水处理。
淤泥开挖专项方案范本土方开挖专项安全施工方案安全文明施工技术措施(1)、开挖时,两机操作间距应大于___m,挖土应由上向下逐层进行,严禁先挖坡脚或逆坡挖土。
(2)、应严格按要求放坡,操作时应随时注意土壁的变化,发现裂纹或坍塌现象,及时进行支撑或放坡。
(3)、挖土中发现管道、电缆及其它埋设物应及时报告,不得擅自处理。
挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人员要立即离开并及时处理。
(4)、人工挖土,前后操作人员间距离不应小于2~___m,堆土要在___m以外,并且高度不得超过___m。
(5)、每日或雨后必须检查土壁的稳定性情况,在确保安全的情况下继续工作.(6)、机械挖土,启动前应检查离合器、钢丝绳等,经空车试运转正常后再开始作业。
机械操作中进铲不应太深,提升不应过猛。
(7)、机械不得在输电线路下工作,在输电线路一侧工作,不论在任何情况下,机械的任何部位与架空输电线路的最近距离符合安全操作规程要求。
机械应停在坚实的地基上,如基础过差,应采取走道板等加固措施,不得将挖土机附带与挖空的基坑平行___m停、驶。
运土汽车不宜靠近基坑平行行驶,防止坍方翻车。
(8)、配合挖土机的清坡、清底工人,不准在机械回转半径下工作。
向汽车上卸土应在车子停稳定后进行,禁止铲斗从汽车驾驶上超越。
场内道路应及时整修,确保车辆安全畅通,各种车辆应有专人负责指挥引导。
车辆进出门口的人行道下,如有地下管线(道)必须铺设厚钢板,或浇筑混凝土加固。
(9)、未尽事宜应按相关施工安全规范操作规程施工。
淤泥开挖专项方案范本(2)一、背景介绍淤泥是一种由其他物质沉降或悬浮在水中形成的沉积物,主要包括泥沙、有机质和细菌。
在城市发展和建设过程中,淤泥的产生不可避免,而大量的淤泥堆积会对城市生态环境和水体质量造成负面影响。
因此,制定____年的淤泥开挖专项方案是非常必要的。
二、目标和任务1. 目标:a. 彻底清除淤泥,恢复水体生态环境;b. 提高淤泥的利用率,实现资源化利用。

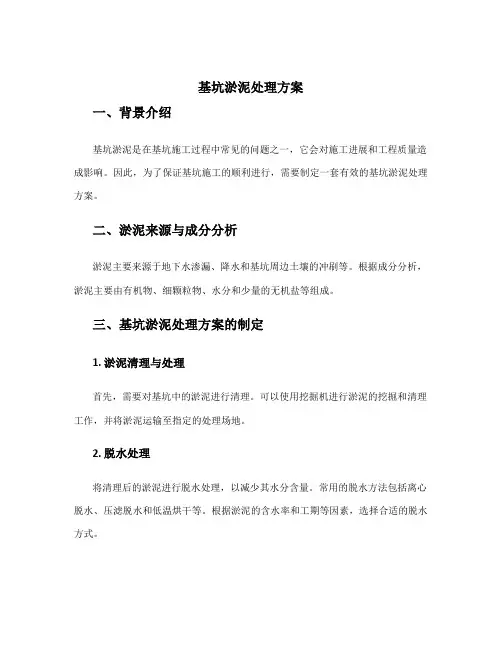

基坑淤泥处理方案一、背景介绍基坑淤泥是在基坑施工过程中常见的问题之一,它会对施工进展和工程质量造成影响。
因此,为了保证基坑施工的顺利进行,需要制定一套有效的基坑淤泥处理方案。
二、淤泥来源与成分分析淤泥主要来源于地下水渗漏、降水和基坑周边土壤的冲刷等。
根据成分分析,淤泥主要由有机物、细颗粒物、水分和少量的无机盐等组成。
三、基坑淤泥处理方案的制定1. 淤泥清理与处理首先,需要对基坑中的淤泥进行清理。
可以使用挖掘机进行淤泥的挖掘和清理工作,并将淤泥运输至指定的处理场地。
2. 脱水处理将清理后的淤泥进行脱水处理,以减少其水分含量。
常用的脱水方法包括离心脱水、压滤脱水和低温烘干等。
根据淤泥的含水率和工期等因素,选择合适的脱水方式。
3. 淤泥固化处理固化处理是将脱水后的淤泥与添加剂进行混合,通过化学反应使其固化成块状物。
固化处理的目的是将淤泥中的有害物质固化在块状物中,使其不再对环境造成污染。
目前常用的添加剂有石灰、水泥、粉煤灰等。
4. 淤泥填充或外运经过脱水和固化处理后,淤泥可以被用作填充材料或进行外运。
在选择填充材料时,需要考虑填充材料的稳定性和环境影响等因素。
四、淤泥处理方案的效果评估为了评估淤泥处理方案的效果,可以从处理效果、施工进展和环境影响等方面进行评估。
1. 处理效果评估对处理后的淤泥进行物理性质和化学成分等方面的检测,评估处理效果是否达到设计要求。
2. 施工进展评估评估淤泥处理方案对施工进展的影响,包括处理时间、施工效率和成本等方面。
3. 环境影响评估评估淤泥处理方案对环境的影响,包括处理过程中的噪音、气味和粉尘等污染物排放情况。
五、淤泥处理方案的推广与应用经过试点和实施后,淤泥处理方案的效果得到验证后,可以在其他基坑施工中推广和应用。
同时,也可以根据实际情况进行方案的调整和改进,提高处理效果和施工效率。
六、总结制定一套科学合理的基坑淤泥处理方案,对于基坑施工的顺利进行和环境保护具有重要意义。

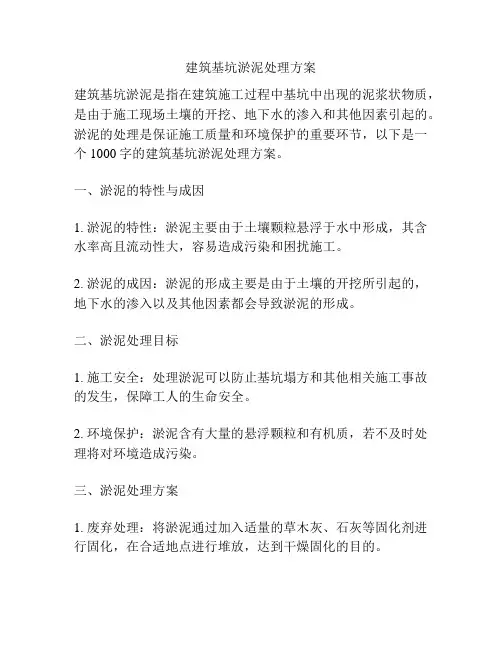

建筑基坑淤泥处理方案建筑基坑淤泥是指在建筑施工过程中基坑中出现的泥浆状物质,是由于施工现场土壤的开挖、地下水的渗入和其他因素引起的。
淤泥的处理是保证施工质量和环境保护的重要环节,以下是一个1000字的建筑基坑淤泥处理方案。
一、淤泥的特性与成因1. 淤泥的特性:淤泥主要由于土壤颗粒悬浮于水中形成,其含水率高且流动性大,容易造成污染和困扰施工。
2. 淤泥的成因:淤泥的形成主要是由于土壤的开挖所引起的,地下水的渗入以及其他因素都会导致淤泥的形成。
二、淤泥处理目标1. 施工安全:处理淤泥可以防止基坑塌方和其他相关施工事故的发生,保障工人的生命安全。
2. 环境保护:淤泥含有大量的悬浮颗粒和有机质,若不及时处理将对环境造成污染。
三、淤泥处理方案1. 废弃处理:将淤泥通过加入适量的草木灰、石灰等固化剂进行固化,在合适地点进行堆放,达到干燥固化的目的。
2. 循环利用:在淤泥中添加一定量的有机堆肥,使其在一定时间内进行催化分解,然后作为有机肥料用于农田施肥。
3. 清浚处理:采用机械挖掘和水力清理方法,将淤泥从基坑中清理出去,然后进行固液分离处理,将清理出的固体部分进行填埋处理,将液体部分进行处理后排放。
4. 生物处理:采用微生物发酵的方式进行处理,通过添加适量的微生物菌剂,使淤泥在一定时间内分解和降解,然后用于土壤改良和植被修复。
5. 土壤改良:将淤泥与其它消纳土按一定比例混合,加入适量的白云石等进行改良,使其达到一定的稳定性和可用性,然后用于其他工程填筑。
四、淤泥处理的关键技术1. 分级处理:根据淤泥的性质进行分级处理,以便选择合适的处理方案。
2. 资源化利用:充分利用淤泥中的有机质和营养物质,如通过土壤改良和固体废物填埋等方式将其转化为能够循环利用的资源。
3. 固液分离技术:通过添加草木灰、石灰等固化剂,将淤泥中的液态部分与固态部分分离,达到固体资源化利用,液体污染物的净化处理目的。
4. 检测监测:建立淤泥处理过程中的监测机制,对淤泥中的重金属、有机物等进行监测,确保淤泥处理过程中的环境安全。
淤泥质土换填方法 Ting Bao was revised on January 6, 20021淤泥换填施工方案2016年3月1、淤泥分布范围根据初勘和详勘的结果,整个场地内淤泥分布区域约18000平方米,占整个场地面积的约20%。
淤泥分布较厚的区域,厚度约5-13m,分为两块区域,如下图中所示重点换填区域1、2。
区域1以钻孔zk76、zk77、zk222、zk79、zk225、zk68、zk199、zk172、zk47、zk168、zk49、zk166、zk189等钻孔围成不规则的纺球形。
区域2为东南侧两栋塔楼所处区域,该区域淤泥分布特征为由北向南、由西向东逐渐加厚。
区域3为整个场地西侧,淤泥分布变化极大,平均厚度约在3m以内,但平面上分布的形式多变。
其余区域尤其是场地东侧,仅个别勘察孔出现淤泥,施工中根据需要局部换填即可。
2、换填方案2.1、根据招标文件要求,采用履带式锤击桩机施工管桩时,对场地道路要求不高,在淤泥区域换填厚度约50cm即可满足桩机行走要求。
2.2、土方施工单位开挖基坑土方至基坑设计标高,由我方接收场地后,在基坑设计标高的基础上回填砖渣碎石等。
2.3、换填范围为附图中标注的1、2、3区域,面积约20000平方米,其他局部区域需要换填的可以在施工过程中根据各区域施工面完成情况进行场内转运。
2.4、场内土方开挖及管桩施工顺序由西向东进行,先完成施工的区域,可将场内砖渣转运至后施工的区域进行循环利用。
3、施工方案3.1、土方开挖完成后,我方接受场地,场地标高根据招标文件要求为基坑设计标高。
3.2、淤泥换填自有淤泥区域的边缘开始,逐渐向淤泥区域的中心推进,进而换填至另一侧。
3.3、淤泥换填厚度50cm,运输采用自卸式渣土车,场内铺设采用不小于PC220的反铲挖掘机,铺设后采用挖掘机反复碾压的方式,使下部砖渣碎石不断挤密淤泥层表面,上部砖渣不断密实形成硬壳层,满足桩机行走要求。
淤泥开挖施工方案淤泥(泥浆)开挖施工方案一、工程概况:本工程为淤泥(泥浆)开挖施工工程,施工地点为XXX地区,施工内容为清除淤泥(泥浆)以便后续建设工程。
二、工程目标:1. 清除淤泥(泥浆)以平整施工地表。
2. 回填土方填埋或作为再利用材料。
三、施工准备:1. 准备所需施工机械设备,包括挖掘机、斗车、压路机等。
2. 确保施工机械设备状态良好,运行正常。
3. 成立施工队伍,确定各项职责。
四、施工步骤:1. 进场前,确保施工区域周边安全,设置警示标志并进行必要的交通管制。
2. 按照现场实际情况,确定挖掘机进场位置,并进行基坑挖掘。
3. 挖掘机按照设计要求进行挖掘,每次挖掘不超过30cm的深度,减小地质灾害的风险。
4. 随着挖掘的进行,根据地质情况适时进行加固,以确保施工区域的安全。
5. 挖掘机将淤泥(泥浆)装入斗车,运输至指定位置。
6. 运输至指定位置后,对淤泥(泥浆)进行合理堆放或处理。
如果有再利用的价值,可以进行再利用;如果不可再利用,则进行填埋处理。
7. 当地形平整后,进行压路机的操作,以提高施工区域的整体平整度。
8. 施工完成后,清理施工现场,恢复原状,并撤离施工区域。
五、安全措施:1. 严格遵守作业现场安全操作规程,确保施工人员安全。
2. 设置警示标志,确保周边人员和交通的安全。
3. 在挖掘过程中,注意地质情况的变化,及时采取加固措施。
4. 对机械设备进行定期检修和维护,确保设备正常运行。
5. 施工现场要求施工人员佩戴安全帽并穿戴个人防护装备。
六、环保措施:1. 遵守环境保护政策,确保施工不对环境造成污染。
2. 对淤泥(泥浆)的处理要符合环境保护相关法律法规的要求。
3. 做好施工现场的垃圾分类,并将垃圾及时清理处理。
七、总结:本次淤泥(泥浆)开挖施工工作,要根据实际情况进行施工准备和选择合适的机械设备,并制定详细的施工方案。
施工过程中要严格按照施工步骤操作,保证施工质量和施工安全。
在施工过程中,要严格遵守环保要求,做好环保措施,确保施工不对环境造成污染。
淤泥开挖专项方案一、前言随着城市化进程的加快,市区的建筑、道路建设等工程呈现出爆发式增长。
城市的建设必然会涉及到各种建材、土石方等材料的使用,同时也需要进行大量的开挖工作。
在地面下方,因为河流、湖泊等水体的存在,以及要求较浅的地基,建筑施工会涉及到城市淤泥地带的开挖。
本文旨在针对淤泥开挖工程进行讨论,探讨淤泥地带开挖特点、应用方法及其专项方案。
二、淤泥地带开挖特点1、地质构造复杂。
淤泥土质非常特殊,因为它经历了相当长时间的淤积、沉积和挤压等作用,造成其物理性质不同于普通的泥土。
这就使得淤泥地区的地质构造比较复杂,同时也易受衔接地段影响。
2、地下水的作用巨大。
淤泥层常常伴随大量的地下水,而且地下水的对土壤的稳定性有着极其重要的作用。
开挖淤泥地带,工作面的周围潜在的水流、水压等都需要被考虑到,作为开挖设计的重要考虑内容。
3、开挖工作易发生问题。
淤泥区域的土壤性质与普通土壤很不一样,易受到地底渗透和土质变形等因素的影响,因此在开挖过程中可能会遇到很多问题。
同时,在基坑开挖等工作过程中,由于挂车、大型机械等各种设备的重量及振动等因素对淤泥土的影响极大,也会没事故问题。
三、淤泥地带开挖应用方法1、分层开挖法。
这种方法通常适用于淤泥层较厚,但不是地貌过于复杂的区域。
分层开挖先采用地表层的土壤进行开挖,然后再翻掉更深的淤泥泥层,地表上的土可以很好地保护下方的淤泥层。
2、围堰淤泥地带开挖。
这种方法在淤泥地带进行基坑开挖非常有效,特别是当地下水位较高且有水流时。
围堰淤泥地带开挖可以防止地下水涌入基坑当中,从而实现较为安全的开挖施工。
3、无排水开挖法。
为了避免地下水涌入基坑,最直接、简单的方法是采用无排水开挖法。
通过在基坑内部设置封闭的挡泥板、隔水板,以及在基坑周围设置泵站等装置控制地下水位,从而达到控制开挖无排水的目的。
四、淤泥开挖专项方案针对淤泥开挖过程中可能存在的问题,制定相应的开挖方案、应急预案、安全计划等。
土石方及淤泥开挖施工方案
一、引言
土石方开挖施工是土木工程中的常见环节,对于基础设施建设
和土地开发至关重要。
土石方的开挖施工可以包括土地平整、挖土
填方、开挖基坑等工作,而淤泥开挖施工则主要针对水域中的沉积
物处理。
本文将介绍土石方及淤泥开挖施工的方案,包括施工准备、施工步骤、安全措施等内容。
二、施工准备
1. 调查勘察:在施工前,需要进行详细的勘察工作,包括土地
的地质、地貌、水文等情况,以及淤泥的厚度、稳定性等参数的测量。
这些调查数据将有助于确定施工方案,保证工程的可行性和安
全性。
2. 设计方案:根据调查结果,设计土石方及淤泥开挖施工方案,包括挖掘的深度、施工步骤、用到的设备和材料等。
3. 物资准备:根据设计方案,准备好所需的施工设备和材料,
包括挖掘机、铲车、运输车辆、防护工具等。
4. 人员配备:确定所需的施工人员,包括工程师、技术人员和施工工人,确保团队配备充足。
三、施工步骤
1. 土石方开挖施工步骤
a. 清理场地:清除场地上的障碍物,确保安全施工。
b. 标定界限:根据设计方案,标定土石方的开挖边界,确保施工准确。
c. 测量标高:利用测量仪器测量标高,确定挖掘深度。
d. 开挖土石方:使用挖掘机等设备进行土石方的开挖,根据设计要求进行挖填,确保土石方的平整度和稳定性。
e. 运输处理:将挖掘出的土石方运输至指定位置,确保场地的整洁和安全。
2. 淤泥开挖施工步骤
a. 判断淤泥性质:根据调查数据,判断淤泥的稠度、含水量等参数,确定开挖施工的方式和方法。

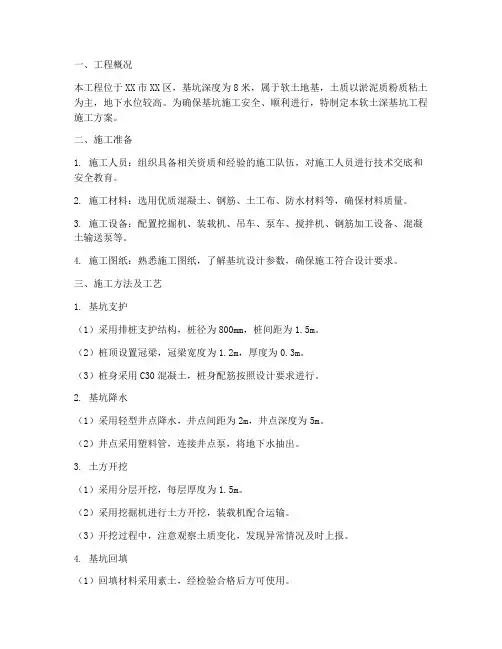

一、工程概况本工程位于XX市XX区,基坑深度为8米,属于软土地基,土质以淤泥质粉质粘土为主,地下水位较高。
为确保基坑施工安全、顺利进行,特制定本软土深基坑工程施工方案。
二、施工准备1. 施工人员:组织具备相关资质和经验的施工队伍,对施工人员进行技术交底和安全教育。
2. 施工材料:选用优质混凝土、钢筋、土工布、防水材料等,确保材料质量。
3. 施工设备:配置挖掘机、装载机、吊车、泵车、搅拌机、钢筋加工设备、混凝土输送泵等。
4. 施工图纸:熟悉施工图纸,了解基坑设计参数,确保施工符合设计要求。
三、施工方法及工艺1. 基坑支护(1)采用排桩支护结构,桩径为800mm,桩间距为1.5m。
(2)桩顶设置冠梁,冠梁宽度为1.2m,厚度为0.3m。
(3)桩身采用C30混凝土,桩身配筋按照设计要求进行。
2. 基坑降水(1)采用轻型井点降水,井点间距为2m,井点深度为5m。
(2)井点采用塑料管,连接井点泵,将地下水抽出。
3. 土方开挖(1)采用分层开挖,每层厚度为1.5m。
(2)采用挖掘机进行土方开挖,装载机配合运输。
(3)开挖过程中,注意观察土质变化,发现异常情况及时上报。
4. 基坑回填(1)回填材料采用素土,经检验合格后方可使用。
(2)回填分层厚度为0.3m,每层压实度达到95%以上。
(3)回填完成后,进行压实度检测,确保回填质量。
四、施工安全措施1. 严格按照施工方案进行施工,确保施工安全。
2. 施工现场设置安全警示标志,加强安全教育培训。
3. 定期对施工人员进行体检,确保身体健康。
4. 加强施工现场的消防、用电、高空作业等方面的安全管理。
五、施工进度安排1. 施工准备阶段:10天。
2. 基坑支护施工:20天。
3. 基坑降水施工:15天。
4. 土方开挖及回填施工:30天。
5. 总工期:85天。
六、施工质量保证措施1. 严格控制材料质量,确保施工质量。
2. 加强施工过程质量控制,严格执行检验制度。
3. 对关键工序进行跟踪检查,确保施工质量符合设计要求。

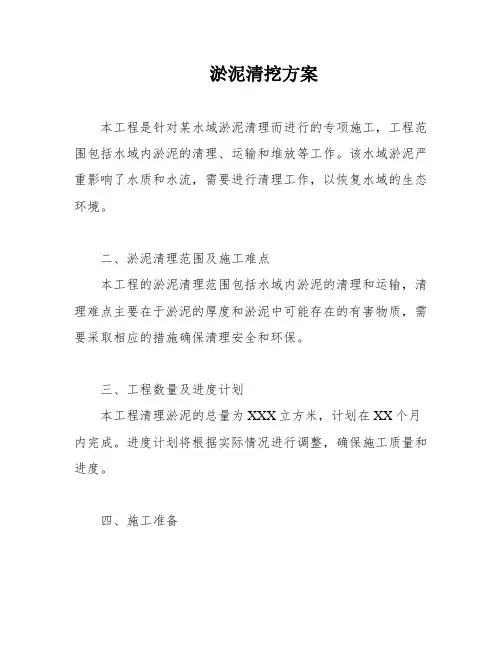

淤泥清挖方案本工程是针对某水域淤泥清理而进行的专项施工,工程范围包括水域内淤泥的清理、运输和堆放等工作。
该水域淤泥严重影响了水质和水流,需要进行清理工作,以恢复水域的生态环境。
二、淤泥清理范围及施工难点本工程的淤泥清理范围包括水域内淤泥的清理和运输,清理难点主要在于淤泥的厚度和淤泥中可能存在的有害物质,需要采取相应的措施确保清理安全和环保。
三、工程数量及进度计划本工程清理淤泥的总量为XXX立方米,计划在XX个月内完成。
进度计划将根据实际情况进行调整,确保施工质量和进度。
四、施工准备施工前需要进行充分的准备工作,包括组织人员、采购设备和材料、调查淤泥情况等。
同时,需要制定详细的施工方案,确保施工安全和高效。
五、施工方案施工方案包括淤泥清理、运输、堆放等具体工作步骤,同时需要考虑环保和安全等方面的问题。
具体措施包括:采用环保型清理设备、对淤泥进行分类处理、采用防护措施等。
六、淤泥运输、堆放淤泥运输需要采用合适的运输工具和路线,确保淤泥不会对周围环境造成污染。
同时,淤泥堆放需要选择合适的场地,并采取相应的措施,防止淤泥再次污染环境。
七、安全保证措施本工程将采取一系列的安全保证措施,包括:施工人员必须穿戴防护装备、设立安全警示标志、定期检查设备和场地等,确保施工过程中的安全和环保。
The silt dam of the 0+588~0+789 n in the middle ridge of Shijia slag field is located on the side of the main channel ofFujiang River。
and its XXX n in this n。
According to the "Special n Plan for the Silt Dam of the 0+413~0+788.52 n in the Middle Ridge of Shijia Slag Field"。
淤泥开挖施工方案淤泥开挖施工方案方案一:淤泥开挖施工方案一、工程概况1、工程概述项目名称:海信〃璞园基坑淤泥挖运工程建设单位:青岛海信房地产公司2、工程概况本工程位于青岛市市南区,银川路北,淤泥工程量约为万立方米。
淤泥在±0标高以下均匀分布。
3、施工条件现场已具备淤泥开挖条件。
施工用电:用电已接入现场。
本工程施工场地较狭窄,淤泥为流动性淤泥。
本基坑地下水丰富、地下水位高,多数淤泥处于地下水位以下,基坑内排水采用坑内明排方式排出。
采用1台φ75抽水机、1台φ100抽水机、2台φ100混水泵昼夜排水。
5、工程施工特点本淤泥挖运工程施工场地狭窄,地下水位高、淤泥具有流动性,淤泥不能上路运输,淤泥工程量较大,施工难度很大。
工期紧,特别是临近青岛奥帆赛,上路运输不能有一点撒漏、污染路面,同时必须跟边坡支护紧密结合。
三、施工目标1、工期目标淤泥开挖日期20xx年6月25日起,至20xx年7月15日结束,施工工期为20天。
2、质量目标合格。
3、安全及文明施工目标杜绝重大伤亡事故,做到上路不撒楼、4、环境保护目标控制环境污染,创造绿色环境,建造绿色工程。
四、施工部署和施工准备1、施工部署项目经理部按项目法施工管理,各专业管理人员负责工程的具体管理工作,做到分工明确、责任到位、各负其责、紧密配合。
施工总体部署根据本工程的特点,平面布置划分成两个区域,即1#、2#楼所在区域一区、3#楼区域土方明年开挖作为二区,组织平行流水立体交叉作业,根据工程特点,划分为以下主要施工阶段,降水、基础1区淤泥开挖倒运、基坑护壁和排水阶段。
坡道留设在基坑南侧,外调石渣、风化砂回填碾压1米厚,坡道宽10米,长50米,基坑开挖结束前将该坡道土方及回填施工道路全部挖除。
2、施工准备劳动力准备根据工程实际情况,抽调具有同类深基坑淤泥施工经验的人员进行本工程土石方工程的施工。
主要施工机具见后附表。
施工准备进场前,对工人进行技能培训及安全文明施工教育,使其能安全操作,文明施工。
淤泥处理一、施工方法采用机械直接下基坑作业挖出淤泥,沿基坑边坡每高差4m设积淤坑一座,经四台挖机多次传递甩至岸边,距岸边120m处设积淤坑,由装载机将淤泥由岸边堆送至积淤坑,再由一台停放在积淤坑边的挖机装车运往弃土场弃置。
载重汽车将淤泥运至石家中脊渣场内弃置,运距850m。
运至弃渣场后,再由一台装载机将淤泥归笼堆放,不得随意倾倒。
由于淤泥会造成“泥汤”现象,根据其它工程的经验,现场使用自卸汽车拉淤泥前要把优质土用机械装在车斗内、人工配合把挡板四周封堵密实,防止淤泥顺挡板四周撒漏,车斗内堵漏土方及人工配合造成自卸汽车的运输能力降低一半,就是说基坑内淤泥的运输方量要用实测方量的两倍结算。
三、安全保证措施:施工中要认真贯彻“企业负责、行业管理、国家监察、群众监督”的安全生产管理制度,杜绝重大安全事故,轻伤事故发生率小于2‰,确保安全生产。
以项目经理为首,由现场各职能部门、专业分公司等各方面的管理人员组成安全保证体系。
(1)安全技术交底制:根据安全措施要求和现场实际情况,各级管理人员需亲自逐级进行书面交底,并以书面形式向监理汇报,经认同后方可开工。
在危险环境下施工之前,应制定完善的安全保护措施,经甲方、监理批准后实施。
(2)班前检查制:现场专职安全员必须督促与检查施工方、专业分公司是否对安全防护进行了检查。
(3)周一安全活动:项目部每周一要组织全体工人进行安全教育,对上一周安全方面存在的问题进行总结,对本周的安全重点和注意事项做必要的交底,使广大工人能心中有数,从意识上时刻绷紧安全这根弦。
(4)定期检查与隐患整改制:项目部每周要组织一次安全生产检查,对查处的安全隐患必须定措施、定时间、定人员整改,并做好安全隐患整改消项记录。
集团公司每月组织一次施工安全综合检查及安全教育,并以书面形式向监理汇报。
发现不合格项目,在全工地进行通报批评,对相关责任方处以1000元以上罚款。
(5)管理人员和特种作业人员实行年审制:每年由公司统一组织进行,加强施工管理人员的安全考核,避免违章指挥。
淤泥质土深基坑土方开挖施工技术1、工程概况置信广场项目位于温州市飞霞南路与锦绣路交叉口西南侧。
地下室开挖面积约27000㎡,地下室总建筑面积77353㎡,在场地范围内均设置三层地下室(局部二层)。
本工程地下室近似三角形,基坑的边长是170000×197000×299000×63800,周长约720m,基坑开挖深度分别为13.1m、14.7m、15.1m,坑中坑18.45m,18.95m,16.75m,16.85m挖土较深,土方开挖总量约45万立方米。
本工程基坑围护采用一排ø900@1100(北面挖深14.1m~15.1m区域为ø1000@1200)钻孔灌注桩结合三道砼支撑支护,钻孔桩外侧采用一排ø700@500水泥搅拌桩止水止土。
2、工程难点与特点本工程由三道支撑梁体系组成,土方分层以支撑梁底标高为界,第一层土:-0.4m~-2m,第二层土:-2m~-6.7m,第三层土:-6.7m~-11m,第四层土:11m~-13.5m。
第一层土为杂填土,土质较好。
第二层土及以下均为淤泥质土,土质极差。
开挖面积(27000㎡)和开挖方量(45万方)都较大。
本工程地处温州市中心,基坑不宜暴露太久,工期较紧,又因本工程的基坑设计中支撑梁上不允许走重车。
以上种种不利情况造成本工程土方开挖难度较大。
3、本工程基坑开挖的施工顺序整体思想:根据基坑实际情况,本着“大基坑、小开挖,对称开挖”的原则,采取“南北方向以基坑中间部位为开挖点,分层分区向基坑南北两侧开挖;同一施工区内同样采取以基坑中间部位为开挖点,分层向基坑东西边缘开挖。
施工区内详细施工顺序如下:基坑开挖前的准备工作完成→第一层土方开挖→基坑第一道混凝土内支撑施工→第二层土方开挖→基坑第二道混凝土内支撑施工→第三层土方开挖→基坑第三道混凝土支撑施工第四层土方开挖(坑中坑土方开挖)→地下室底板施工。
地基基坑清淤方案一、工程概况。
咱们这个地基基坑啊,就像一个大泥坑似的,里面全是淤泥。
这个淤泥要是不清干净啊,咱们后面盖的房子就跟在沙滩上建城堡一样,不结实。
这个基坑大概有[X]平方米这么大,淤泥深度大概在[X]米左右,你想啊,这么多淤泥,就像个大麻烦,得好好想办法解决才行。
二、清淤准备工作。
# (一)人员安排。
1. 首先呢,得找一帮靠谱的兄弟。
找个有经验的工头,他就像咱们这个小队伍的老大,带着一群壮劳力。
这些壮劳力里呢,有几个得是专门负责操作机械的高手,就像游戏里的大神一样,操作那些挖土机、装载机啥的特别溜。
然后还得有几个细心的兄弟,专门负责清理一些机械够不着的小角落。
2. 咱们得给这些兄弟们做好安全培训,就像给战士们上战场前做培训一样。
告诉他们在基坑里干活的时候要注意啥,比如说要小心头顶上掉东西啦,脚下别滑倒啦之类的。
# (二)设备准备。
1. 挖土机那是必须的,就像一个大铁手,伸到基坑里把淤泥抓出来。
要选那种臂长合适、力气大的挖土机。
装载机也不能少,它就像一个大力士,把挖土机挖出来的淤泥运走。
这两个设备啊,就像一对好搭档,一个挖一个运。
2. 还要准备一些水泵,为啥呢?因为基坑里可能有水啊,就像小池塘似的。
这些水泵就像抽水小怪兽,把水都抽干,这样清淤的时候就方便多啦。
3. 另外,照明设备也很重要。
毕竟在基坑里干活,有时候光线不好,就像在山洞里似的。
那些大灯一亮,整个基坑就像舞台一样亮堂堂的,兄弟们干活就不会摸黑啦。
# (三)场地布置。
1. 在基坑旁边呢,得找一块空地用来堆放淤泥。
这个空地就像淤泥的临时小窝一样,不过要注意离基坑有一定的安全距离,可不能让堆起来的淤泥又滑回基坑里,那就白干啦。
2. 还要规划好设备停放的位置,让挖土机、装载机这些大家伙有地方休息,就像给它们安排停车位一样。
而且这些位置要方便它们进出基坑干活,不能让它们还得拐好多弯才能到干活的地方。
三、清淤施工方法。
# (一)排水。
1. 先把那些水泵放到基坑里合适的位置,就像把小怪兽放到战斗岗位上一样。
挖淤泥施工方案及技术措施施工程序:施工分段长度初拟为每200~300米,施工过程中先进行填筑围堰,采用袋装砂土叠筑,迎水面铺编织布(彩条布)防渗并用袋装砂土压盖,袋装砂土叠筑时须做到排列密实、整齐。
围堰顶宽0.6米,两侧边坡1:0.75,围堰高度应比正常高水位高出0.5~1.0米。
接着进行抽水,采用Φ120污水泵日夜不停地抽水,将围堰内水抽干后,先用吸污泵将表层淤泥直接吸到罐车上,运至卸土点堆放;下部渣土(含垃圾、石块)采用人工清理,然后吊运至岸上临时堆放点利用渣土车外运至卸土点堆放。
每一分段的河底清理后,须经业主和监理测量验收合格后方可进入下一分段的施工。
施工方法:在施工过程中,要做好日常清洁工作,淤泥按指定地点弃放,不污染堆泥场的环境,运输渣土过程中,采取有效的措施,防止出现“滴、洒、漏”现象。
淤泥流沙开挖:在进行土方开挖前,应做好施工资料准备,包括施工图纸的审阅、分析,以及施工方案的拟定,当地的水文、气象条件的了解,施工场地的地质条件的了解,施工范围内的建筑物及管线埋设情况,绘制土方开挖的平面图和横断面图等。
在进行土方开挖时,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。
夜间施工时,应有足够的照明设施,在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
选择土方机械时,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。
在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。
要确保边坡质量,必须按照图纸要求仔细放样,并且土方开挖后的坡度必须符合设计要求规定,以避免因边坡过陡而造成塌陷。
为了保证边坡平整度,反铲必须紧靠坡线开挖,并尽量避免欠挖或超挖的情况出现。
完成开挖并进行清理后,应及时恢复号、坐标、高程等,并做出醒目的标志。
在雨天进行开挖时,必须在边坡顶部设置截水沟,并在开挖区内设置排水沟和集水井,以便及时进行排水工作,以防止基坑积水。
淤泥土地基处理方案淤泥是由于土壤中过多的水分和胶体颗粒导致土壤粘稠而形成的一种土壤类型。
处理淤泥土地基的方案需要综合考虑土壤性质、工程需求以及可行的技术。
以下是一些常见的淤泥土地基处理方案:1. 预处理:•排水:实施排水措施以降低土壤的含水量,可以通过排水沟、土工膜、抽水井等方式进行。
•沉淀:在淤泥中添加适当的絮凝剂,促使悬浮的颗粒沉淀,减少土壤颗粒间的胶结作用。
2. 土体改良:•搅拌桩法:使用旋挖桩或搅拌桩进行搅拌,混合淤泥土与改良材料(如石灰、水泥、粉煤灰等),提高土壤的强度和稳定性。
•加固土壤:添加土壤加固材料,例如石子、碎石、纤维等,以增加土壤的抗剪强度和排水性。
3. 地基处理:•桩基施工:使用不同类型的桩(如钢筋混凝土桩、钢管桩等)加固淤泥土,提高地基的承载能力。
•地基换填:将淤泥土换填为较为坚实的填料,如砂、碎石等,以改善地基的性质。
4. 深基坑与地下结构处理:•围护结构:在淤泥土地基中设置合适的围护结构,如搅拌桩、围堰等,以防止土体失稳。
•地下排水系统:设置排水系统,通过排水管道将淤泥土地基中的过多水分排除,减轻土壤胶结。
5. 浮式基础:•浮式基础设计:在淤泥土地基上设计浮式基础,通过增大基础底面积分散荷载,减小地基承载压力。
6. 监测与维护:•实时监测:在施工和使用阶段,通过地基位移监测、孔隙水压力监测等手段,实时监测地基变形情况。
•定期维护:对处理后的淤泥土地基进行定期巡检和维护,及时采取必要的修复措施。
在实施淤泥土地基处理方案时,需要结合具体的工程要求、地质条件和土壤性质,由专业的工程师和地质专家进行详细的勘测、设计和监测。
基坑淤泥施工方案
顾家崖头社区32#楼位于深基坑内,现场地下水水量丰富、属淤泥质土、现场施工时会造成“泥汤”现象,机械无法靠近,情况非常复杂,经过深入研究施工方案如下:
一:基坑外临时道路:
为保证车辆下道坑底,在大坑北侧19#楼与20#楼之间和31#与32#楼之间挖出一条向下深度至坑底的运输道路,道路长60米、宽6米深度至基坑底(坡道挖土长度、宽度、深度、及运输距离待现场实测按实签证),运至甲方指定地点土方由装载机现场堆放,坡道挖好后压填50厘米风化砂,以备拉淤泥车辆通行。
基坑淤泥全部挖出和基础全部完成后,基坑挖好后临时运输道路要回填至自然标高(填方的装、运、回填夯实同挖方方量),按照实测方量结算。
二:基坑内临时道路:
采用石渣垫6米宽、厚度1.5米、长度现场实测(进场石渣包括挖掘机挖、自卸汽车运运距1000米、现场回填压实,挖完基坑后临时道路外运包括挖掘机挖、自卸汽车运、装载机现场堆放),按照实测方量结算。
三:淤泥运输、堆放:
由于淤泥会造成“泥汤”现象,根据清理小辛河工程的经验,现场使用自卸汽车拉淤泥前要把优质土用机械装在车斗内、人工配合把挡板四周封堵密实,防止淤泥顺挡板四周撒漏,车斗内堵漏土方及人工配合造成自卸汽车的运输能力降低一半,就是说基坑内土方的运输方量要用实测方量的两倍结算,淤泥按照甲方要求运至施工地点、装载机堆放。
四:挖掘机挖淤泥、挖掘机淤泥装车:
挖掘机装淤泥必须及时清理挖斗、并且装载方量小、功效降低一半,就是说基坑内淤泥的装车方量要用实测方量的两倍结算。
五:排水措施:
基坑排泥浆水用2台直径100的泥浆泵24小时不间断排水、施工期间不间断、施工日期以现场签证为准。
基坑淤泥施工方案
顾家崖头社区32#楼位于深基坑内,现场地下水水量丰富、属淤泥质土、现场施工时会造成“泥汤”现象,机械无法靠近,情况非常复杂,经过深入研究施工方案如下:
一:基坑外临时道路:
为保证车辆下道坑底,在大坑北侧19#楼与20#楼之间和31#与32#楼之间挖出一条向下深度至坑底的运输道路,道路长60米、宽6米深度至基坑底(坡道挖土长度、宽度、深度、及运输距离待现场实测按实签证),运至甲方指定地点土方由装载机现场堆放,坡道挖好后压填50厘米风化砂,以备拉淤泥车辆通行。
基坑淤泥全部挖出和基础全部完成后,基坑挖好后临时运输道路要回填至自然标高(填方的装、运、回填夯实同挖方方量),按照实测方量结算。
二:基坑内临时道路:
采用石渣垫6米宽、厚度1.5米、长度现场实测(进场石渣包括挖掘机挖、自卸汽车运运距1000米、现场回填压实,挖完基坑后临时道路外运包括挖掘机挖、自卸汽车运、装载机现场堆放),按照实测方量结算。
三:淤泥运输、堆放:
由于淤泥会造成“泥汤”现象,根据清理小辛河工程的经验,现场使用自卸汽车拉淤泥前要把优质土用机械装在车斗内、人工配合把挡板四周封堵密实,防止淤泥顺挡板四周撒漏,车斗内堵漏土方及人工配合造成自卸汽车的运输能力降低一半,就是说基坑内土方的运输方量要用实测方量的两倍结算,淤泥按照甲方要求运至施工地点、装载机堆放。
四:挖掘机挖淤泥、挖掘机淤泥装车:
挖掘机装淤泥必须及时清理挖斗、并且装载方量小、功效降低一半,就是说基坑内淤泥的装车方量要用实测方量的两倍结算。
五:排水措施:
基坑排泥浆水用2台直径100的泥浆泵24小时不间断排水、施工期间不间断、施工日期以现场签证为准。
