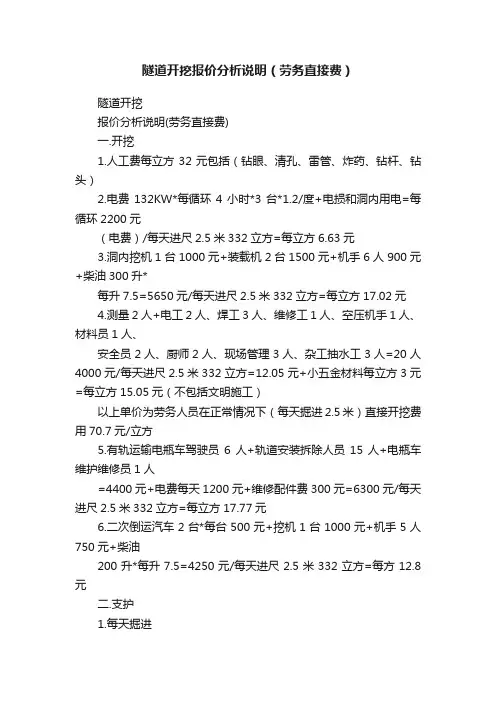

隧道开挖报价分析说明(劳务直接费)隧道开挖报价分析说明(劳务直接费)一.开挖1.人工费每立方32元包括(钻眼、清孔、雷管、炸药、钻杆、钻头)2.电费132KW*每循环4小时*3台*1.2/度+电损和洞内用电=每循环2200元(电费)/每天进尺2.5米332立方=每立方6.63元3.洞内挖机1台1000元+装载机2台1500元+机手6人900元+柴油300升*每升7.5=5650元/每天进尺2.5米332立方=每立方17.02元4.测量2人+电工2人、焊工3人、维修工1人、空压机手1人、材料员1人、安全员2人、厨师2人、现场管理3人、杂工抽水工3人=20人4000元/每天进尺2.5米332立方=12.05元+小五金材料每立方3元=每立方15.05元(不包括文明施工)以上单价为劳务人员在正常情况下(每天掘进2.5米)直接开挖费用70.7元/立方5.有轨运输电瓶车驾驶员6人+轨道安装拆除人员15人+电瓶车维护维修员1人=4400元+电费每天1200元+维修配件费300元=6300元/每天进尺2.5米332立方=每立方17.77元6.二次倒运汽车2台*每台500元+挖机1台1000元+机手5人750元+柴油200升*每升7.5=4250元/每天进尺2.5米332立方=每方12.8元二.支护1.每天掘进2.5米所需的工费:带班1人+工字钢加工5人+工字钢安装10人+加工无焊接连接板3人=3800元/每米1.6吨/每天2.5米=每吨950元+二次倒运至洞内机械人员130元+材料进场下车费每吨20元+电费、气费、焊条、设备费每吨180元=1280元/吨2.小导管每延米26米*每天进尺2.5米=56米、锚杆每延米51米*每天进尺2.5米=127.5米打孔6人、加工小导管1人、安装小导管2人、小导管注浆2人=2200元+空压机132kw*2小时*2台*每度1.2元=633.6元+洞内用电及机械配件费、小料费每天200元=16.53元/米(小导管锚杆综合单价)3.网片每延米61kg*每天进尺2.5米=152.5kg加工及安装1人200元/152.5kg=1311元/吨4.喷浆每米8.02立方米*每天进尺2.5米=20.05立方米空压机132kw*3台*6小时*1.2每度=2851.2元+用工18人3600元+喷浆管损耗1根/每天1200元+磨片2块/每天260元+小料费100元=8011.2元/20.05立方米=399.56元/每立方以上单价为完成每工序所产生的直接费,不包括(施工利润、保险、税费、洞内、洞外通风设备及电费,洞内作业设备防爆系统的改装费,防爆灯具、缆线、防化工装、劳保用品及瓦斯监测系统、检查误工费、沉降观测)。

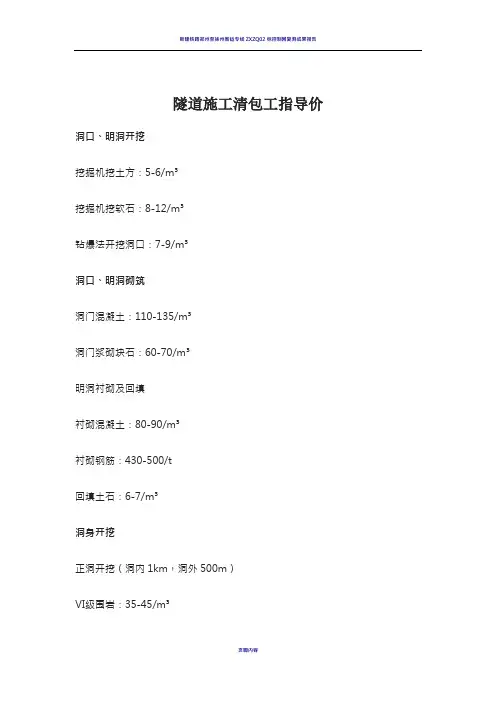

资料范本本资料为word版本,可以直接编辑和打印,感谢您的下载隧道施工清包工指导价地点:__________________时间:__________________说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容隧道施工清包工指导价洞口、明洞开挖挖掘机挖土方:5-6/m³挖掘机挖软石:8-12/m³钻爆法开挖洞口:7-9/m³洞口、明洞砌筑洞门混凝土:110-135/m³洞门浆砌块石:60-70/m³明洞衬砌及回填衬砌混凝土:80-90/m³衬砌钢筋:430-500/t回填土石:6-7/m³洞身开挖正洞开挖(洞内1km,洞外500m)Ⅵ级围岩:35-45/m³Ⅴ级围岩:45-50/m³Ⅳ级围岩:48-56/m³Ⅲ级围岩:50-60/m³Ⅰ、Ⅱ级围岩:55-65/m³斜井开挖(按斜井长度≤500m考虑,洞外500m)Ⅵ级围岩:40-45/m³Ⅴ级围岩:40-45/m³Ⅳ级围岩:40-48/m³Ⅲ级围岩:45-50/m³Ⅰ、Ⅱ级围岩:50-55/m³斜井除渣:12-13/m³竖井开挖(按竖井长度≤200m考虑)Ⅵ级围岩:90-105/m³Ⅴ级围岩:90-105/m³Ⅳ级围岩:110-115/m³Ⅲ级围岩:140-150/m³Ⅰ、Ⅱ级围岩:165-175/m³超前支护Φ108×8钢管:80-120/mΦ12×3钢管:9-11/m自进式锚杆Φ25:7-9/m中空锚杆Φ25:7-10/m钢型拱架:550-650/t钢筋格鹏:700-800/tΦ89×8钢管:80-110/m注浆(水泥浆):85-95/m³Φ22砂浆锚杆:8-10/m锚喷支护喷射混凝土:180-220/m³钢筋网(Ⅰ级):450-500/t洞身衬砌洞身衬砌混凝土:70-90/m³衬砌钢筋:450-500/t铺底混凝土:50-55/m³片石混凝土仰拱回填:40-50/m³边沟、电缆沟及盖板混凝土盖板:150-180/m³钢筋:430-480/t现浇混凝土管沟:120-140/m³洞内路面路面混凝土:60-70/m³路面钢筋:350-400/t防水与排水复合防水板:2-3/㎡土工布:1-1.5/㎡止水带:2-3/m止水条:1.5-2.5/m排水半圆管Φ50mm:1.5-2.5/m排水半圆管Φ80mm:2-2.5/mHDP EΦ116打孔双壁波纹管:2-3/m1.2mm厚隧道专用防水卷材:2-2.5/㎡洞内装饰喷涂防火涂料(1.2cm):14-16/㎡贴瓷砖:16-20/㎡。
隧道施工清包工指导价洞口、明洞开挖挖掘机挖土方:5-6/m³挖掘机挖软石:8-12/m³钻爆法开挖洞口:7-9/m³洞口、明洞砌筑洞门混凝土:110-135/m³洞门浆砌块石:60-70/m³明洞衬砌及回填衬砌混凝土:80-90/m³衬砌钢筋:430-500/t回填土石:6-7/m³洞身开挖正洞开挖(洞内1km,洞外500m)Ⅵ级围岩:35-45/m³Ⅴ级围岩:45-50/m³Ⅳ级围岩:48-56/m³Ⅲ级围岩:50-60/m³Ⅰ、Ⅱ级围岩:55-65/m³斜井开挖(按斜井长度≤500m考虑,洞外500m)Ⅵ级围岩:40-45/m³Ⅴ级围岩:40-45/m³Ⅳ级围岩:40-48/m³Ⅲ级围岩:45-50/m³Ⅰ、Ⅱ级围岩:50-55/m³斜井除渣:12-13/m³竖井开挖(按竖井长度≤200m考虑)Ⅵ级围岩:90-105/m³Ⅴ级围岩:90-105/m³Ⅳ级围岩:110-115/m³Ⅲ级围岩:140-150/m³Ⅰ、Ⅱ级围岩:165-175/m³超前支护Φ108×8钢管:80-120/m Φ12×3钢管:9-11/m自进式锚杆Φ25:7-9/m中空锚杆Φ25:7-10/m钢型拱架:550-650/t钢筋格鹏:700-800/tΦ89×8钢管:80-110/m注浆(水泥浆):85-95/m³Φ22砂浆锚杆:8-10/m锚喷支护喷射混凝土:180-220/m³钢筋网(Ⅰ级):450-500/t 洞身衬砌洞身衬砌混凝土:70-90/m³衬砌钢筋:450-500/t铺底混凝土:50-55/m³片石混凝土仰拱回填:40-50/m³边沟、电缆沟及盖板混凝土盖板:150-180/m³钢筋:430-480/t现浇混凝土管沟:120-140/m³洞内路面路面混凝土:60-70/m³路面钢筋:350-400/t防水与排水复合防水板:2-3/㎡土工布:1-1.5/㎡止水带:2-3/m止水条:1.5-2.5/m排水半圆管Φ50mm:1.5-2.5/m排水半圆管Φ80mm:2-2.5/mHDPEΦ116打孔双壁波纹管:2-3/m 1.2mm厚隧道专用防水卷材:2-2.5/㎡洞内装饰喷涂防火涂料(1.2cm):14-16/㎡贴瓷砖:16-20/㎡。
序号工程项目单位劳务控制单价主材综合单价一便道1半挖半填土方m3 5.52挖装运土方m363利用土压实m334石方爆破m3115开挖石方m366增运土石方m317利用石压实m338清淤m39二搅拌站1砼m3452钢筋t4103标准红砖(5*12*24)m31104大块水泥砖(10*12*24)m380原地面平整、压实、推土机分层摊平、碾压、作路拱 冲击碾压、修整边坡、清理现场、洒水、施工防排水,工作内容含开挖、倒运、推平、碾压(不含运输)含挖、装、1km 内运、卸、检底(形成路拱)刷坡、表层清理、防排水处理、挖台阶、弃土场修整原地面平整、压实、推土机分层摊平、碾压、作路拱 冲击碾压、修整边坡、清理现场、洒水、施工防排水,含砖卸车、搬运、砂浆拌合运输、砌筑、脚手架搭拆、养护等工、机费包干。
不含砂浆及砖材料费开工作面、表层清理、钻眼、装药、引瀑、推土机推运20m、解小等全部工作(含所有工、料、机费用)挖、装、1KM以内运、卸、检底(形成路拱)、刷坡、表层清理、防排水处理及其他一切辅助工作含挖、装、1km 内运、卸、弃淤整理,增运1km,不足1km按每100米内插法计算模板安拆、砼灌注、养护、修理模板、地面及路面切缝、预埋件安装等工、机费包干。
卸车、堆码、倒运、除锈、焊接、绑扎、运输、吊(安)装等工、机费包干,单价中钢筋消耗量已考虑按图纸设计量增加2%损耗。
含砖卸车、搬运、砂浆拌合运输、砌筑、脚手架搭拆、养护等工、机费包干。
不含砂浆及砖材料费Un Re gi s t er ed序号工程项目单位劳务控制单价主材综合单价工作内容5临时用工工日65三临时机械台班1挖掘机小时2602推土机小时2003压路机小时1604吊车小时2005装载机小时150ZL501m3斗120KW以上振动12T,光轮18T综合(不分技工力工)20T Un Re gi s t e r e d序号工程项目单位劳务控制单价主材综合单价一路基区间土石方1清表m372挖装运土方m3 6.33利用土压实m3 3.8石方爆破m3124开挖石方m3 6.55增运土石方m3 1.156利用石压实m3 4.57利用土改良m38级配碎石填筑m3 3.89渗水土填筑m3810清淤m39.511 A.B组填料压实m34.2二路基附属工程工作内容包含:清除表层杂草、青苗、树根、推土机基本整平、外运1KM、压路机碾压至符合设计要求等工作内容的所有费用(厚度30cm以内)含挖、装、1km 内运、卸、检底(形成路拱)刷坡、表层清理、防排水处理、挖台阶、弃土场修整原地面平整、压实、推土机分层摊平、碾压、作路拱 冲击碾压、修整边坡、清理现场、洒水、施工防排水,挖、装、1KM以内运、卸、检底(形成路拱)、刷坡、表层清理、防排水处理及其他一切辅助工作增运1km,不足1km按每100米内插法计算开工作面、表层清理、钻眼、装药、引瀑、推土机推运20m、解小等全部工作(含所有工、料、机费用)原地面平整、压实、推土机分层摊平、碾压、作路拱 冲击碾压、修整边坡、清理现场、洒水、施工防排水,采用厂拌法,(含1km内挖、装、运、卸、推平、碾压)全部工序费用。

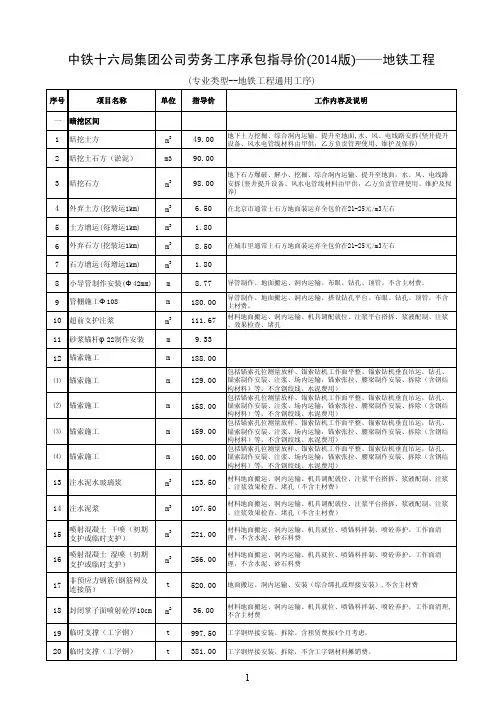

地铁工程劳务清包工指导价:参考中铁✘局劳...地铁工程劳务清包工指导价:参考中铁✘局劳务分包指导价:仅供参考:建议收藏;一:导墙连续墙工程1:开挖土方每方8元:石方每方20元《1千米内增加一千米1.5元》。
2:混凝土每方120元。
3:钢筋每吨550元4:钢筋网片每吨950元5:二钻一抓挖槽每方580元6:工字封口制安每吨1850元二:大型支撑主体土方1:大型支撑基坑土方开挖每方22-45元《基坑深度5米为限调整价格》2:竖井土方开挖每方35元。
3:钢支撑加工与改造每吨1050元4:钢支撑拆除每吨450元5:钢筋混凝土支撑每方220元:钢筋650元三:钢筋混凝土主体结构1:混凝土垫层每方80元。
2:底板纵梁混凝土每方120元3:侧墙没衬墙混凝土每方180-220元4:中板中立柱框架墙混凝土每方200-2405:顶板顶纵梁混凝土每方230-260元6:结构钢筋每吨650元7:站台板混凝土每立方140元8:电梯井壁混凝土每方260元9:楼梯混凝土每方280元10:支撑墙混凝土每方180元11:风道墙混凝土每方200元12:构要柱混凝土每方330元13:压顶混凝土每方180元14:过梁圈梁混凝土每方160元第四:结构防水工程1:防水砂浆每平米14元2:细石混凝土保护层每平米12元3:防水板泡沫板每平米9-12元4:防水卷材每平米8-12元5:两层纱布每平米7元6:钢边橡胶止水带每米17元7:遇水膨胀止水带每米18元第五:盾构掘进出渣1:盾构掘进每米186002:转运出渣每方65-90元3:水泥浆压浆每方450元4:洞门施工每个50000元。
隧道工程清包工单价,35项劳务分包价格,数据宝贵,超详细!
一、土石方开挖、出渣
1、 土石方开挖: 55-75元/m
2、 隧道出渣无轨运输1km以内: 14元/m
3、 每增运1km: 1.6元/m
二、支护
1、喷射混凝土(有钢架): 234元/m
2、喷射混凝土(无钢架): 320元/m
3、锚杆: 9元/米
4、钢筋网: 742元/吨
5、格栅钢架: 850元/吨
6、型钢钢架: 810元/吨
7、大管棚钻孔、顶管: 150元/米
8、大管棚导向墙: 150元/m
9、超前小导管: 10元/米
10、注浆(水泥浆): 108元/m
11、注浆(水泥-水玻璃浆): 145元/m
三、衬砌、防水
1、二次衬砌混凝土: 100元/m
2、二衬钢筋: 680元/吨
3、仰拱混凝土: 65元/m
4、填充混凝土: 58元/m
5、防水板(土工布): 5.5元/㎡
6、防水板(复合式): 4元/㎡
7、橡胶止水带: 5.5元/米
8、透水软管: 4元/米
9、波纹排水管: 2.7元/米
10、拱顶压浆: 70元/米
四、明洞、洞门
1、二次衬砌混凝土: 121元/m
2、仰拱混凝土: 52元/m
3、回填土石方: 13元/m
4、回填片石: 52元/m
5、洞门混凝土: 230元/m
6、洞门浆砌片石: 158元/m
7、浆砌排水沟: 152元/m
五、其他
1、洞内排水沟: 252元/m
2、水沟、电缆槽盖板制安: 305元/m
3、弃渣场浆砌片石: 116元/m
4、弃渣场片石混凝土: 128元/m。
路,桥,隧的清包工指导价本文整理了华东、西北、西南、东北、华北、华中、华南等地区的路、桥、隧的清包工指导价,价格仅供参考。
以下为各项工程的具体价格区间:路基工程:拆除工程:拆除浆砌石18—25元/m³,机械拆除素砼40—60元/m³,爆破拆除素砼40—60元/m³,机械拆除钢筋砼80—90元/m³,机械挖除水泥砼路面20—30元/m³,机械挖除沥青砼路面10—15元/m³,机械挖除碎石路面或粒料基层10—12元/m³,人工凿除沥青砼路面35—50元/m³,人工拆除路缘石15—20元/m³,拆除砖墙15—20元/m³。
机械土方:挖装土方2—2.8元/m³,运输第1km2.8—3.5元/m³,增运0.5km0.4—0.5元/m³,碾压及路基修整(含翻挖晾晒)3—3.5元/m³,掺灰5%处理(旋耕机、小宝马)19—23元/m³,掺灰6%处理(旋耕机、大宝马)22—25元/m³,每增减1%生石灰1.9—2.5元/m³,冲击碾压0.12—0.15元/m³。
推土机:推表土1.0—1.8元/m³,平整弃渣场0.5—0.8元/m³,砍伐树木5—8元/m³,挖除树根10—15元/m³,接管吹填中粗砂22.5元/m³,一般堆载及超载填砂28元/m³,砂垫层(含Φ100PVC泄水管及外包反滤上工布)堆载顶压填砂(沉降及加宽)22.5元/m³,填砂袋(反压护道)52元/m³,机械素土回填5—8元/m³。
路基石方:软石(松动爆破)5.5—7元/m³,次坚石(松动爆破)6—7.5元/m³,特坚石、坚石(松动爆破)7—8.5元/m³,孤石10—12元/m³,控制爆破增加费5—8元/m³,装石方2.5—3.5元/m³,运输第1km3—4元/m³,碾压石方3—4元/m³,增运0.5km0.5—0.6元/m³,添AB组料5—6.5元/m³。
