桩偏位处理方案
- 格式:doc
- 大小:28.00 KB
- 文档页数:2
桩基偏位处理桩基偏位处理是在建设工程中常见的问题之一,它指的是桩基的位置与设计要求的偏差。
桩基偏位可能会导致结构的不稳定或者影响整体工程的质量和安全性。
因此,及时有效地处理桩基偏位问题十分重要。
为了解决桩基偏位问题,我们需要进行准确的测量。
在施工过程中,使用专业的测量设备,如全站仪或GPS定位仪,对桩基的位置进行精确测量。
通过测量,我们可以确定桩基的实际位置与设计位置之间的差距,并判断偏位的情况。
一旦确定了桩基的偏位情况,我们就需要采取相应的处理措施。
根据桩基偏位的大小和具体情况,我们可以采取以下几种常见的处理方法:1. 调整桩基位置:如果偏位较小且不会对整体结构造成严重影响,可以通过调整桩基的位置来解决偏位问题。
这可以通过重新定位桩基或者改变桩基支撑的方式来实现。
调整桩基位置需要精确的施工操作和技术支持,以确保调整后的桩基位置符合设计要求。
2. 加固桩基:对于偏位较大或者会对整体结构安全造成潜在风险的情况,我们可以通过加固桩基来解决偏位问题。
加固桩基的方法有很多种,如增加桩基长度、加固桩体、增加桩周围的土体支护等。
加固桩基需要充分考虑土壤条件和结构要求,以确保加固后的桩基能够承受设计荷载并保证结构的稳定性。
3. 修正结构设计:在一些特殊情况下,如果桩基的偏位无法通过调整或加固来解决,我们可能需要修正结构设计。
这可能涉及到修改桩基数量、重新设计桩基的布置方式等。
修正结构设计需要进行全面的工程评估和计算,以确保修正后的结构能够满足设计要求并确保整体工程的安全可靠。
除了以上的处理方法,我们还需要注意一些桩基偏位处理的注意事项:1. 桩基偏位处理需要遵循相关的国家和行业标准,确保处理方法的合理性和可行性。
2. 在进行桩基偏位处理之前,需要对现场进行全面的勘察和调查,了解土层情况、地质条件以及建筑结构要求等。
3. 桩基偏位处理需要由专业的工程师或者相关技术人员进行指导和操作,确保处理过程的准确性和可靠性。
灌注桩钢筋偏位处理做法说实话灌注桩钢筋偏位这个事儿,我一开始做得很糟。
那时候刚接触,根本不知道从哪儿下手才好。
有一次,我看到偏位比较小的时候,我就想试试直接扳回来。
我觉得这个就像把歪了的小树枝扶正一样简单。
但我错了,这个钢筋它在混凝土里面,虽然偏位小,可哪有那么容易扳动。
我这一扳,差点把旁边的混凝土都给弄松动了,这可算是一个大教训。
后来,我又遇到偏位的情况,偏位量稍微大一点了。
我就想,能不能在旁边加钢筋来辅助纠正呢。
我就找了几根合适的钢筋,准备把它和偏位的钢筋连接起来,把它拉回到正确位置。
可是在连接的时候,怎么把它们很好地固定在一起就成了难题。
我试过用铁丝捆绑,但是很不结实,动一动就歪了。
这也不行那也不行,可把我愁坏了。
再后来啊,我学聪明了一点。
如果偏位不是特别大,我首先把偏位钢筋周围的混凝土小心地凿开一部分。
这个凿的时候要特别小心,就像你在挖宝藏一样,一铲子下去,不能太用劲,不然周围的都得完。
然后呢,我用工具慢慢地把钢筋向正确的位置调整。
调整一点看一下,不要一次调太多,就像挪一个大的家具一样,得一点点来。
调到位之后呢,我就用新的混凝土把凿开的地方补上、填实。
要是偏位很大的话,这种小打小闹肯定不行了。
这时候我就不敢自己瞎弄了。
得请更专业的人来看看,大家一起商量是重新做一部分,还是有其他更靠谱的办法。
像我之前有个项目,钢筋偏得特别离谱,我们商量了很久,最后决定在保证安全和符合规范的前提下,重新调整整个灌注桩的布局设计。
这一步可不容易,要各种计算、评估风险,比如说对整个建筑物的稳定性有没有影响之类的。
这可不是我一个人能搞定的,还得和结构工程师那些专业人员一起商量一起做。
总之做灌注桩钢筋偏位处理,得小心谨慎,不同的偏位情况处理方法不一样,不能鲁莽行事。
砖偏位后承台、砖胎模处理本工程工程桩直径d=900,对于2桩承台、3桩承台及多桩承台边桩,允许偏差为120mm;为保证本工程桩基工程质量,对本工程内工程桩桩位有偏移时,承台及砖胎模做如下处理:1.当桩中心位置有所偏移,但都在规范允许范围内时,承台不需做任何调整,继续按照原图施工。
2.对于桩承台,当桩集体偏位大于120mm时,扩大承台尺寸,将桩偏向方向这一侧承台边沿扩大至与桩偏离方向对称,即在砌砖胎模时保持桩偏离方向承台边沿,扩大偏向方向承台边沿,使桩继续处于承台中线位置,保持四个方向对称。
简图如下:图纸桩中心线现场实际桩中心线桩偏向方向桩偏离方向桩偏位移方向图纸承台边至现场实际桩中心线尺寸为L扩大承台尺寸,长度为LL1为桩偏心距离,当L1偏心大于120mm时,扩大承台尺寸,使桩到承台两边沿尺寸对称、相等。
中建三局二公司兴业银行大厦项目部2010年11月10日管桩偏位的两种处理方法来源:考试大【考试大:中国最优秀的考试信息平台】2009年1月22日1 工程概况某住宅小区×幢住宅楼基础,设计采用C60、φ400薄壁预应力混凝土管桩293根,桩长24m,桩全截面进入持力层(粘土层)大于3m,采用10+10+4m 焊接接桩,单桩设计承载力标准值550 kN。
打桩完成后,桩顶位于自然地面以下2.5m左右。
该楼土方开挖范围内的土质分层(自上而下)情况为:①杂填土;②粉质粘土,大多为软塑,不能利用;④-1淤泥质粉质粘土属于高压缩性土,其力学性质很差。
该基础所在地原为池塘,其底板位于杂填土与粉质粘土层内,挖土深度约2.8m。
薄壁预应力混凝土管桩纵向间距为1.1~1.6m。
先采用机械挖土至桩顶标高以上0.6~0.8m处,然后再采用人工挖掘的方法。
机械挖土时采用一台单斗反铲挖土机,从东向西退挖,一次挖到挖掘深度,土方临时堆放在基坑南侧,高约1.5m,施工十分顺利。
但在人工修挖基槽时,发现西南区域基坑内深黑色的淤泥将地表的粉质粘土拱起,且次日部分桩有偏位现象出现。
桩偏位处理方案
本工程工程桩直径为d=800、900、1000, 承台形式有双桩承台、群桩承台,允许偏差为D/6; 为保证本工程桩基工程质量,通过现场测量,发现有钢筋笼偏位和桩蕊偏位,最大桩心偏位为200mm ,对本工程工程桩桩位有偏移时处理方案:
1. 对于双桩承台群桩胎,当桩中偏位大于100mm 且小于200mm 时,接桩时,
将钢筋笼往偏位方向调整至允许规范内后再进行浇灌。
2. 对无法调整至规范范围内的桩,需加大承台尺寸,将桩偏向方向这一侧承台
边沿扩大至与桩偏离方向对称,使桩继续处于承台中线位置,保持四个方向对称。
简图如下:
图纸桩中心线
现场实际桩中心线
桩偏向方向
桩偏离方向
桩偏位移方向图纸承台边至现场实
际桩中心线尺寸为L
扩大承台尺寸,长度为L
L
1
L1
L1
L1为桩偏心距离,当L1偏心无法调整时,扩大承台尺寸,使桩到承台两边沿尺寸对称、相等。
3、承台下加腋处理。
在工程桩偏移后承台下的空位挖开,将工程桩主筋剥出四根,用
4根直径12的三级钢分别与承台钢筋双面搭接焊接,焊接长度为5d(如图下所示),加腋部位混凝土标号同承台混凝土标号;
THANKS !!!
致力为企业和个人提供合同协议,策划案计划书,学习课件等等
打造全网一站式需求
欢迎您的下载,资料仅供参考。
建筑桩基偏位处理方案建筑桩基在施工过程中,偶尔会出现偏位现象,这是一种常见的问题。
桩基偏位可能由多种因素导致,包括土壤条件、施工方法、施工人员操作不当等。
如果不及时处理,桩基偏位可能会对结构安全造成潜在威胁。
因此,建筑桩基偏位处理十分重要。
建筑桩基偏位的处理方案主要包括以下几个步骤:1.偏位检测:建筑桩基偏位处理的第一步是进行偏位检测。
通过专业的检测设备对桩基进行测量和检测,确定桩基的实际偏位情况。
这个步骤非常关键,只有准确了解桩基的偏位情况,才能制定出合适的处理方案。
2.分析原因:在偏位检测的基础上,需要进一步分析偏位的原因。
桩基偏位可能由土壤条件不良、施工方法不当、桩身设计不合理等多种因素造成。
只有找到偏位的根本原因,才能制定出有效的处理方案。
3.制定处理方案:根据偏位原因进行分析,在保证结构安全的前提下,制定出合适的处理方案。
处理方案可能包括桩基加固、重新打桩、平顶处理等。
不同的偏位需要采取不同的处理方法,因此需要根据具体情况制定出详细的方案。
4.施工实施:制定好处理方案后,需要进行施工实施。
根据方案要求,对偏位的桩基进行加固或重新调整。
施工人员需要根据方案提供的要求和技术规范进行操作,确保施工过程的安全和质量。
5.监测评估:在处理完桩基偏位后,还需要进行监测评估。
通过对加固后的桩基进行监测,以确保处理效果满足设计要求和结构安全要求。
监测评估主要包括对桩基的沉降、倾斜、变形等指标进行监测和比较,评估加固效果。
总结起来,建筑桩基偏位处理方案主要包括偏位检测、原因分析、制定处理方案、施工实施和监测评估等步骤。
通过科学的处理方案和规范的施工操作,可以保证桩基偏位问题得到有效解决,确保建筑结构的安全和稳定。
同时,也为后续的施工和使用提供了可靠的基础。
因此,在桩基偏位处理过程中,需要密切配合各方的合作,确保方案的顺利实施,并及时进行监测和评估,以保证处理效果的有效性。
桩位偏差处理我们需要确定桩位偏差的原因。
桩位偏差可能是由于测量误差、施工误差或设计错误等多种原因引起的。
在处理桩位偏差之前,我们需要对其原因进行仔细分析,以便找到解决问题的方法。
在确定桩位偏差的原因后,我们可以考虑以下几种处理方式:1. 调整桩位:如果桩位偏差不大且不会对建筑结构产生较大影响,可以考虑对桩位进行适当调整。
调整桩位需要根据实际情况进行,可以采用移动桩体或重新布置桩位的方式。
2. 修正设计:如果桩位偏差较大或无法通过调整桩位来解决,可能需要对设计进行修正。
修正设计时需要考虑桩位偏差的具体情况,并进行合理的调整,以确保建筑结构的稳定性和安全性。
3. 补偿措施:在处理桩位偏差时,我们还可以考虑采取一些补偿措施。
例如,在桩位偏差较大的情况下,可以增加其他结构的支撑或加固措施,以弥补桩位偏差可能带来的影响。
4. 质量控制:桩位偏差的出现可能与施工质量有关,因此在处理桩位偏差时,我们还需要对施工质量进行控制。
加强施工过程的管理和监督,确保施工符合设计要求,并对施工人员进行培训,提高其专业水平和技术能力。
5. 后续监测:在处理桩位偏差后,我们还需要进行后续的监测工作。
通过定期监测桩位的变化情况,及时发现和处理可能出现的问题,以确保建筑结构的稳定性和安全性。
在处理桩位偏差时,我们还需要注重沟通和协调。
桩位偏差往往涉及多个方面的问题,需要建立起施工方、监理方和设计方之间的有效沟通机制,共同协商解决问题。
只有通过合作和协作,才能有效地处理桩位偏差的问题。
桩位偏差是建筑工程中常见的问题,需要及时有效地处理。
通过仔细分析桩位偏差的原因,采取合适的处理方式,加强质量控制和后续监测工作,我们可以有效地解决桩位偏差带来的问题,确保建筑结构的稳定性和安全性。
同时,加强沟通和协调,共同解决问题,也是处理桩位偏差的重要环节。
桩位偏差处理
在建设过程中,桩位偏差是一种常见的问题。
当桩位偏差较小时,可以通过简单的调整来解决问题。
但是,当桩位偏差较大时,需要采取更加严格的措施来处理。
本文将介绍桩位偏差处理的方法和注意事项。
处理方法:
1.调整桩位:当桩位偏差较小时,可以通过移动桩位来调整位置。
这种方法适用于偏差较小的情况,但是需要注意不要移动太远,以免影响其他部分的施工。
2.重打桩位:当桩位偏差较大时,需要重新打桩。
在这种情况下,需要重新设计桩位,以确保新的桩位位置正确。
3.局部加固:当桩位偏差较大而且无法重新打桩时,可以在偏差较大的位置加固。
这种方法需要进行详细的设计和施工,以确保加固后的结构安全可靠。
注意事项:
1.在施工过程中,需要严格按照设计要求进行施工。
如果发现桩位偏差,应及时采取措施处理,以避免对后续施工造成影响。
2.在处理桩位偏差时,需要考虑周围环境的影响。
比如,如果周围地形较为复杂,需要进行详细的勘测和分析,以确保处理后的桩位位置正确。
3.在进行桩位偏差处理时,需要考虑结构的安全性和稳定性。
如果处理不当,可能会对整个结构的稳定性造成影响,甚至引发安全事
故。
总之,桩位偏差处理是一项重要的施工工作,需要进行详细的设计和施工,以确保施工质量和结构安全可靠。
桩基偏位处理方案桩基偏位处理方案一、存在问题K4565+340甲玛大桥33#墩桩基偏位,其中33#-0桩基沿路线方向偏移-10cm,向右偏移4cm;33#—2桩基沿路线方向偏移-15cm,向右偏移10cm,详见桩基偏位示意图。
二、分析问题按照设计及规范要求,桩基偏位应不大于5cm,现针对甲玛大桥33#-0、33#-2桩基偏位问题,经分析、研究,其主要原因是桩基中心不在同一轴线上,导致受力发生变化。
三、解决方案对于甲玛大桥33#墩桩基偏位问题,经受力验算,现提出一套处理措施,具体如下: (1)用挖掘机在桩头范围内,挖出一个基底4×4m宽的基坑,深度按照现场实际情况确定,放出坡度,做好安全防护措施。
(2)从帽梁底部向下破除3m桩头,桩头破除到指定标高后,清理基底。
在破除后的桩头上,接一个桩帽,桩帽尺寸2。
6m(长)×2.6m(宽)×2m(高).桩帽的中心线与设计桩基中心线保持一致,然后在桩帽上接一个直径1。
3m,长1m的短柱,短柱中心与桩帽中心和桩基设计中心在同一轴线上(详见图一)。
(3)桩帽应埋入天然地面以下50cm,且因本桥墩位于G318桥梁下河道冲击范围内,须改移河道以避免冲刷对桩长的影响。
(4)在桩帽施工前,对桩帽角点坐标进行复核,确保无误.(5)桩帽钢筋采用92根28、25根20、26根16钢筋布置而成(附桩帽钢筋布置图)。
(6)短柱钢筋采用25、22、φ16钢筋布置而成,短柱钢筋伸入桩帽1。
2m,伸入帽梁1m(附短柱钢筋布置图)。
图一:四、预防及控制措施(1)在钻孔过程中,要经常复核桩位,保证在钻孔过程中桩位准确,出现偏差时及时采取措施调整,并复核保护桩。
(2)钢筋笼安装完毕后,及时通知测量队复核,校正钢筋笼,然后定位加固.加固时,可以采用Φ20钢筋在三个方向把调整后的钢筋笼点焊在护筒上。
(3)在灌注混凝土时,严禁导管或料斗碰撞钢筋笼,发生碰撞后,利用保护桩及时复核。

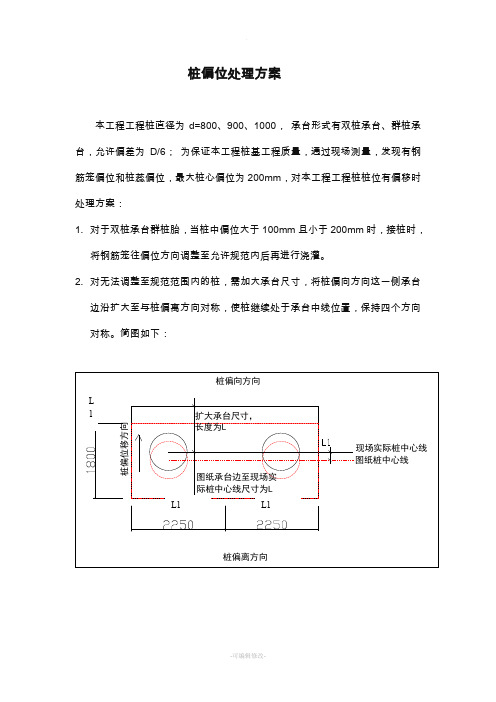

桩基偏位处理方案333一桩基偏位处理方案一、存在冋题K4565+340甲玛大桥33#墩桩基偏位,其中33#-0桩基沿路线方向偏移 -10cm ,向右偏移4cm ; 33#-2桩基沿路线方向偏移 -15cm ,向右偏移10cm ,详见桩基偏位示意图。
K4565+340甲玛大桥33号轴桩位偏移示意图10 on 〉二、 分析问题按照设计及规范要求,桩基偏位应不大于 5cm ,现针对甲玛大桥 33#-0、33#-2桩基偏位问 题,经分析、研究,其主要原因是桩基中心不在同一轴线上,导致受力发生变化。
三、 解决方案对于甲玛大桥33#墩桩基偏位问题,经受力验算,现提岀一套处理措施,具体如下:(1) 用挖掘机在桩头范围内, 挖岀一个基底4X 4m 宽的基坑,深度按照现场实际情况确定, 放出坡度,做好安全防护措施。
(2) 从帽梁底部向下破除 3m 桩头,桩头破除到指定标咼后,清理基底。
在破除后的桩头 上,接一个桩帽,桩帽尺寸 2.6m (长)X 2.6m (宽)X 2m (高)。
桩帽的中心线与设计桩基中心线保持一致,然后在桩帽上接一个直径1.3m ,长1m 的短柱,短柱中心与桩帽中心和桩基设计 中心在同一轴线上(详见图一)。
(3)桩帽应埋入天然地面以下 50cm ,且因本桥墩位于 G318桥梁下河道冲击范围内,须改13065移河道以避免冲刷对桩长的影响(4) 在桩帽施工前,对桩帽角点坐标进行复核,确保无误。
(5) 桩帽钢筋米用92根丄28、25根20、26根丄16钢筋布置而成(附桩帽钢筋布置图)。
(6) 短柱钢筋米用 丄1m (附短柱钢筋布置图)。
图一:Y ii四、预防及控制措施(1) 在钻孔过程中,要经常复核桩位,保证在钻孔过程中桩位准确,岀现偏差时及时采取 措施调整,并复核保护桩。
(2) 钢筋笼安装完毕后,及时通知测量队复核,校正钢筋笼,然后定位加固。
加固时,可 以采用①20钢筋在三个方向把调整后的钢筋笼点焊在护筒上。
桩基偏位处理桩基偏位处理是指在建筑施工过程中,由于各种原因导致桩基在垂直或水平方向上出现偏移,需要采取相应的措施进行修复或调整的过程。
桩基偏位是一个常见的问题,如果不及时处理,可能会对整个建筑物的安全性和稳定性产生严重影响。
桩基偏位的原因有很多,以下是一些常见的情况:1. 施工过程中的错误操作:施工人员在浇灌混凝土或安装钢筋时,没有按照设计要求进行正确的操作,导致桩基出现偏移。
2. 地质条件不均匀:如果地质条件不均匀,地下水位变化大或者存在土体沉降等问题,都有可能导致桩基偏移。
3. 桩基施工时的震动:在施工过程中,如果使用了震动桩工艺,可能会产生较大的震动力,从而导致桩基偏移。
4. 外力作用:例如地震、风力、水流等外力的作用也可能导致桩基偏移。
针对桩基偏位问题,可以采取以下几种处理方法:1. 调整桩基位置:如果桩基偏移较小,可以通过调整桩基的位置来解决问题。
这需要使用专业的设备和工具,将桩基重新定位到正确的位置。
2. 补强桩基:如果桩基偏移较大,可能需要进行桩基的补强。
这可以通过在原有的桩基周围加固钢筋或灌注增强材料来实现。
补强后的桩基可以提供更好的支撑和稳定性。
3. 钻孔桩加固:对于桩基偏移严重的情况,可以采用钻孔桩加固的方法。
这需要在原有的桩基周围进行钻孔,并灌注混凝土形成新的加固桩。
这种方法可以有效地修复桩基的偏移问题。
4. 重新打桩:对于无法修复的严重桩基偏移问题,可能需要重新打桩。
这需要将原有的桩基拆除,重新选择合适的位置进行打桩。
重新打桩可以确保桩基的稳定性和安全性。
在进行桩基偏位处理时,需要注意以下几点:1. 选择合适的处理方法:不同的桩基偏位情况需要采取不同的处理方法,需要根据实际情况进行判断和选择。
在选择处理方法时,需要考虑桩基的偏移程度、建筑物的重要性和使用要求等因素。
2. 保证施工质量:无论采取何种处理方法,都需要保证施工质量。
施工过程中需要严格按照设计要求进行操作,确保处理效果符合预期。
管桩偏位的两种处理方法
2007-05-10 14:06 【大中小】【打印】【我要纠错】
1、工程概况
某住宅小区×幢住宅楼基础,设计采用C60、φ400薄壁预应力混凝土管桩293根,桩长24m,桩全截面进入持力层(粘土层)大于3m,采用10+10+4m焊接接桩,单桩设计承载力标准值550 kN.打桩完成后,桩顶位于自然地面以下2.5m左右。
该楼土方开挖范围内的土质分层(自上而下)情况为:杂填土;粉质粘土,大多为软塑,不能利用;淤泥质粉质粘土属于高压缩性土,其力学性质很差。
该基础所在地原为池塘,其底板位于杂填土与粉质粘土层内,挖土深度约2.8m.薄壁预应力混凝土管桩纵向间距为1.1—1.6m.先采用机械挖土至桩顶标高以上0.6—0.8m处,然后再采用人工挖掘的方法。
机械挖土时采用一台单斗反铲挖土机,从东向西退挖,一次挖到挖掘深度,土方临时堆放在基坑南侧,高约1.5m,施工十分顺利。
但在人工修挖基槽时,发现西南区域基坑内深黑色的淤泥将地表的粉质粘土拱起,且次日部分桩有偏位现象出现。
经对桩位的复核,发现偏移量在11—50cm的桩有88根,在51—80cm的桩有14根,>100cm 的桩有8根,偏移量的分布有明显的规律,即从南向北递减,从东到西递增。
2、管桩偏位原因及其解决思路
(1)原因分析:该区域原为池塘边缘,南北侧的土质差异较大,北侧的粉质粘土层较好(γ=19.1kN/m3,c=13kPa,φ=22.6°),而南侧的淤泥质粘土层较差(γ=16.9kN/m3,c=6.7kPa,φ=13.4°)。
南侧的堆土压力造成淤泥质粘土向西南区域滑动产生巨大的推挤作用,引起预应力高强度混凝土管桩的偏位。
(2)解决思路:为确定被挤偏的桩的损伤程度和完整性,首先对之进行低应变动力检测,发现偏移量小于50cm的桩均未断裂,大部分桩身完整,无明显缺陷,有个别局部开裂,而受损部位均在距桩顶5~10m处;偏移量大于50cm的桩,有明显缺陷,局部开裂较严重。
若采用原桩型进行补桩,则施工工期较长,费用很高,还会引起违约索赔。
因此,同时考虑了以下两种解决方案:
①推顶法(即桩顶施加水平推力)使桩复位。
根据《建筑桩基技术规范(JGJ 94-94)》中公式计算得出桩的水平变形系数α=0.6495m-1后,再由式Rh=α3EIχoa/Vx得出允许水平推力值(其中χoa为桩顶容许位移,软土取40mm;Vx为桩顶水平位移系数,当α×h (桩长)≥4时取2.441;EI为桩身抗弯刚度),即Rh=124.91kN.采用小于Rh的水平推力对预应力高强度混凝土管桩的桩身是安全的。
施工时先清除桩前侧的土,最大幅度减少所需的水平推力,再采用小于Rh水平推力使偏位的桩复位,就能保证桩的安全。
按上述处理思路施工,工期较短,处理费用约每根3000元。
②锚杆静压桩补桩。
借助于锚杆桩来弥补桩偏位所丧失的部分承载力,并可根据工程桩的实际偏位情况,灵活进行处理。
在浇筑承台时预留好锚杆桩桩孔,其余按原设计进行施工,不会影响施工工期和工程质量。
但平均每根桩处理费用在7000元左右。
根据以上经济性和可靠性分析,决定分别情况采用两种方法予以综合处理:即推顶法用于处理偏位小于50cm的管桩,锚杆桩补桩法用于处理偏位大于50cm的管桩。
3、推顶法处理的具体实施
偏移量大于50cm的桩有明显缺陷,不宜采用推顶法,故应用锚杆静压桩补桩法,由于其施工技术比较成熟,在此不再叙述。
下面主要介绍推顶法,其施工设备采用XU-100型地质钻机2台,注浆泵2台,100kN千斤顶4台,高压油泵1台,反力钢架若干米。
施工步骤如下:
(1)钻孔排土。
根据偏位的程度在桩前侧用地质钻机钻1—2个400mm、深24m的孔,插入注浆管,注水造浆,同时排浆清除桩身前侧土体,以有利于用较小的水平推力回复桩位。
(2)安装反力架,就位千斤顶,推桩移位。
用高压注浆管贴紧桩身冲孔,深至持力层,借千斤顶初步推桩移位,要严格控制推挤桩顶移位的速率,以2—5cm/h为宜,完成总偏移量的一半时停30—60min,保持用高压注浆管扩孔,第二次将桩顶推至复位。
(3)桩的固定。
在桩侧的孔穴内,灌入5—25mm碎石,人工插捣致密,注入速凝水泥浆,使桩侧和桩底虚土中的孔隙部分被浆液所充填,散粒被胶结,并较大幅度的增加桩侧和桩底一定范围内的土体强度和变形模量,提高桩底土的抗偏荷载能力。
(4)对所有经纠偏处理的桩进行再次低应变检测,以便确定还有缺陷的管桩的损伤位置,然后用高压水冲洗管桩孔至损伤处以下1—2m,排出泥浆,投5—25mm碎石并注入速凝水泥浆,使管内形成牢固的混凝土柱。
这样,不但可加固桩身,保证损伤程度不再加剧,而且能确保开口管桩以全断面承受荷载。
(5)增加沉降观测点,加强对沉降量和沉降差监测。
4、处理效果
(1)据第二次动测的结果分析,在纠偏过程中未造成新的断桩,且桩身的完整性于纠偏后有不同程度的提高。
(2)选择偏位20cm的、>20cm而<50cm的和50cm的三根桩作堆载试验,加载≥1.3Rk并采用慢速荷载维持法,结果这三根试桩在单桩承载力标准值荷载下的沉降均处于正常范围之内,均符合设计要求。
(3)该楼竣工一个月后观测,最大沉降量30.9mm,最小沉降量19.7mm.
5、结语
本工程实践表明:管桩由于各种原因引起偏位,但桩身没有被破坏的,都可以根据各自的偏位程度,考虑采用推顶法和锚杆补桩法。
两种方法均具有施工设备简单,加固机理直观可靠,施工工期短,施工质量容易控制,有推广应用的价值。
