各类分项工程主要施工工序第一节土石方工程一、土方开挖场地清理→施工测量→土石方开挖→边坡开挖→建基面开挖→土石方运输→清理→验收二、土方回填清除积水、杂物→分层回填→测量→土方回填碾压→竣工验收第二节基础工程一、筏板基础筏板基础的施工程序是:基槽开挖、验收→清理→砼垫层→清理→钢筋绑扎→支模板→相关专业施工→清理→混凝土浇筑→混凝土振捣→含怒找平→混凝土养护拆模→基础检验。
二、带形基础施工清理→砼垫层→清理→钢筋绑扎→支模板→相关专业施工→清理→混凝土搅拌→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护三、独立基础施工清理基坑及抄平→混凝土垫层→基础放线→钢筋绑扎→相关专业施工→清理→支模板→清理→混凝土搅拌→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护→模板拆除第三节主体工程一、钢筋工程二、砌筑工程弹线→基层处理→立皮数杆→墙体植筋构造柱钢筋绑扎→摆砖→砌墙→浇筑构造柱圈梁混凝土→砌墙过程同步搭设砌墙脚手架→质量验评三、脚手架摆放扫地杆(贴近地面的大横杆)→逐根树立立杆,随即与扫地杆扣紧→装扫地小横杆并与立杆或扫地杆扣紧→安第一步大横杆(与各立杆扣紧)→安第一步小横杆→第二步大横杆→第二步小横杆→加设临时斜撑杆(上端与第二步大横杆扣紧,在紧设两道连墙杆后可拆除)→第三、四大横杆和小横杆→连墙杆→接立杆→加设剪刀撑→铺脚手板。
第四节屋面及防水工程一、水泥砂浆防水墙、地面基层处理→刷水泥素浆→抹底层砂浆→刷水泥素浆→抹面层砂浆→刷水泥砂浆→养护二、卷材防水卷材防水施工工艺流程图三、涂膜防水操作流程:清理基层→涂刷第一遍→附加增强层处理→涂刷第二遍→涂刷第三遍→检查修整、验收→保护层施工→质量验收四、挤塑板保温层基层处理-----搅拌粘接砂浆-----挤塑板的铺设----搅拌抹面砂浆----抹面砂浆抹面----表面的保护与养护---局部地方的修补处理----成品保护及验收五、细石商品混凝土保护层六、水泥砂浆屋面施工工艺:弹分格缝线→镶嵌分格条→铺设水泥砂浆→表面分遍压光→养护。

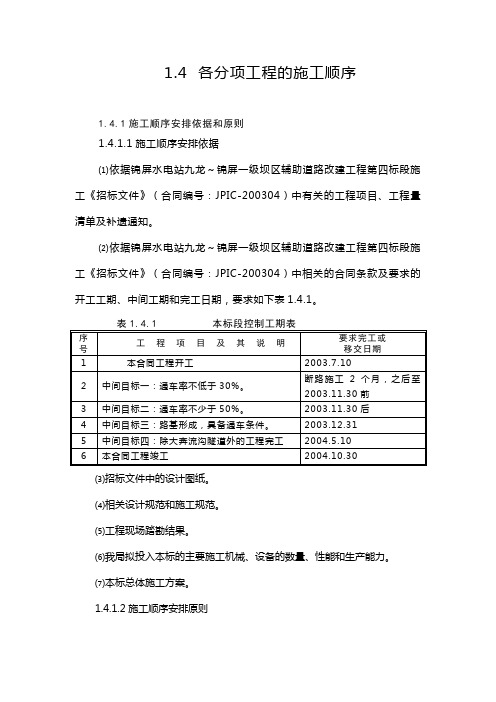

1.4 各分项工程的施工顺序1.4.1施工顺序安排依据和原则1.4.1.1施工顺序安排依据⑴依据锦屏水电站九龙~锦屏一级坝区辅助道路改建工程第四标段施工《招标文件》(合同编号:JPIC-200304)中有关的工程项目、工程量清单及补遗通知。
⑵依据锦屏水电站九龙~锦屏一级坝区辅助道路改建工程第四标段施工《招标文件》(合同编号:JPIC-200304)中相关的合同条款及要求的开工工期、中间工期和完工日期,要求如下表1.4.1。
⑶招标文件中的设计图纸。
⑷相关设计规范和施工规范。
⑸工程现场踏勘结果。
⑹我局拟投入本标的主要施工机械、设备的数量、性能和生产能力。
⑺本标总体施工方案。
1.4.1.2施工顺序安排原则基于工程实际特点,遵照设计图纸和规范要求,全面履行合同条款,按照安全、环保、经济合理、可靠可行的原则,宏观解决工程施工中的交通保障问题、景峰2#隧道后续段道路开挖量集中问题、大奔流沟隧道工期保障问题,坚持资源投入有保障、资源流动合理有序、科学管理、精心施工,确保施工有条不紊、可靠稳妥。
1.4.2 总体施工顺序进场后立即展开临建系统工程,除部分临建随工程进度适时修建以外,其它临建系统尽快形成,便于展开主体工程施工(临建工程中主要是临时道路和储备库房的修建工作)。
开工后,在保证七段、八段优先施工的前提下,各段先后进入主体工程施工。
路基道路沿线先达、桥涵随后、开挖紧跟、防护及时,将路基一段、二段、三段、四段、五段、六段、九段陆续完成,富余设备转移至七段、八段,七段、八段路基完成后路基工程全线完成。
路基土石方工程。
首先,在碴场展开工作场面,然后向两端纵向施工,首先新成的路基既可及时展开工作面,又可改善碴料运输交通条件。
隧道工程充分利用提前形成的路基和临时便道作为施工道路及早贯通,为七段、八段创造运输条件。
隧道洞口工程尽早完成,确保隧道施工安全。
景峰1#隧道和景峰2#隧道在七段和八段路基完成前完成。
大奔流沟隧道竣工则本标工程竣工。

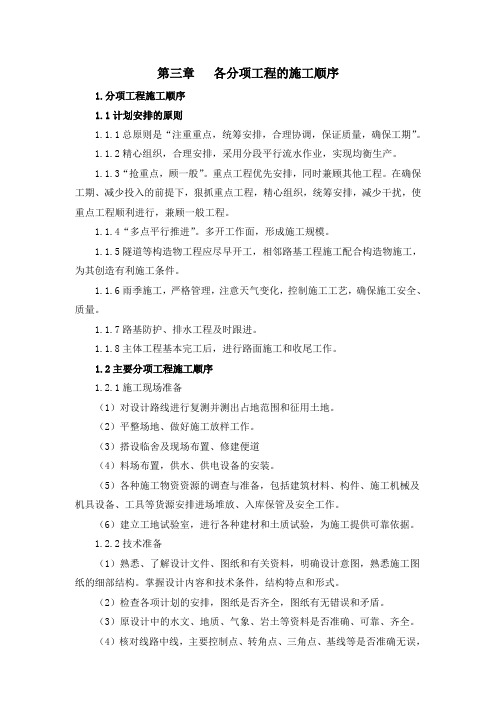

第三章各分项工程的施工顺序1.分项工程施工顺序1.1计划安排的原则1.1.1总原则是“注重重点,统筹安排,合理协调,保证质量,确保工期”。
1.1.2精心组织,合理安排,采用分段平行流水作业,实现均衡生产。
1.1.3“抢重点,顾一般”。
重点工程优先安排,同时兼顾其他工程。
在确保工期、减少投入的前提下,狠抓重点工程,精心组织,统筹安排,减少干扰,使重点工程顺利进行,兼顾一般工程。
1.1.4“多点平行推进”。
多开工作面,形成施工规模。
1.1.5隧道等构造物工程应尽早开工,相邻路基工程施工配合构造物施工,为其创造有利施工条件。
1.1.6雨季施工,严格管理,注意天气变化,控制施工工艺,确保施工安全、质量。
1.1.7路基防护、排水工程及时跟进。
1.1.8主体工程基本完工后,进行路面施工和收尾工作。
1.2主要分项工程施工顺序1.2.1施工现场准备(1)对设计路线进行复测并测出占地范围和征用土地。
(2)平整场地、做好施工放样工作。
(3)搭设临舍及现场布置、修建便道(4)料场布置,供水、供电设备的安装。
(5)各种施工物资资源的调查与准备,包括建筑材料、构件、施工机械及机具设备、工具等货源安排进场堆放、入库保管及安全工作。
(6)建立工地试验室,进行各种建材和土质试验,为施工提供可靠依据。
1.2.2技术准备(1)熟悉、了解设计文件、图纸和有关资料,明确设计意图,熟悉施工图纸的细部结构。
掌握设计内容和技术条件,结构特点和形式。
(2)检查各项计划的安排,图纸是否齐全,图纸有无错误和矛盾。
(3)原设计中的水文、地质、气象、岩土等资料是否准确、可靠、齐全。
(4)核对线路中线,主要控制点、转角点、三角点、基线等是否准确无误,重要结构物的位置、尺寸大小、孔径等是否恰当。
(5)施工方法、料场分布、运输方式、道路条件是否符合实际情况。
(6)明确建设期限,包括分批的工期要求。
(7)现场仔细核对图纸,如发现有不合理或误差之处,应提出修改意见,报上级审批,然后根据批复,协同设计院修改设计意见进行施工测量、补充图纸等工作。
主体工程分项工程施工顺序一、土建工程施工顺序1. 地基处理:地基的处理是土建工程的第一步,主要包括地基的评估、加固和处理等。
根据地基的情况选择合适的处理方法,如桩基、梁基等。
2. 基础施工:在地基处理完毕之后,进行基础的施工。
包括基础的浇筑、养护等工作,确保建筑物的稳固性。
3. 地面与地下室施工:地面和地下室是建筑物的基础部分,地面的施工包括地面的平整、铺设防水层、保温层等;地下室的施工包括墙体的砌筑、梁柱的浇筑等。
4. 主体框架施工:主体框架是建筑物的主要承重结构,包括柱、梁、板等。
主体框架的施工需要精确的测量和施工,确保结构的稳固性和安全性。
5. 外墙施工:外墙是建筑物的保护结构,外墙的施工包括墙体的砌筑、涂料的涂装等,确保建筑物的外观和保温性能。
6. 室内装修:室内装修包括地面铺设、墙面粉刷、天花板的吊装等。
室内装修的施工需要根据设计图纸进行,确保装修效果和质量。
7. 设备安装:设备安装包括电气设备、给排水设备、通风设备等的安装工作,确保建筑物的正常使用。
8. 竣工验收:施工完成后进行竣工验收,确保建筑物符合相关标准和规定,可以正常投入使用。
二、结构工程施工顺序1. 钢筋加工和安装:结构工程的第一步是钢筋加工和安装。
根据设计图纸进行钢筋的加工和安装,确保结构的承重性和稳定性。
2. 混凝土浇筑:钢筋加工和安装完毕后进行混凝土的浇筑工作,保证结构的强度和稳定性。
3. 梁柱板施工:梁柱板是结构工程的主要承重结构,施工时需要严格按照设计要求进行,确保结构的稳固性。
4. 预应力加固:在钢筋混凝土结构中,常常会使用预应力技术来增强结构的承载力和稳定性,预应力加固工作需要专业技术和设备进行。
5. 安装构件:在结构工程中,常常需要安装各种构件,如支撑构件、预制构件等,确保结构的完整性和稳定性。
6. 吊装施工:在结构工程中,会涉及到大型构件的吊装工作,吊装时需要考虑安全性和稳定性,确保吊装工作顺利进行。
7. 结构验收:结构工程完成后进行结构验收,确保结构符合相关标准和规定,可以正常使用。
公路工程各分项工程施工顺序本合同段的主要工程项目有路基工程、路面工程、桥涵工程、隧道工程、防护排水工程。
主要工程施工顺序简述如下。
(一)路基工程1、路基挖土方:修建便道→清理场地→测量放样→明确卸土地点分层、分区段开挖→装车运土→卸土地点→人工修坡→防护排水工程施工。
2、路基挖石方:修建便道→清理场地→测量放样→潜孔钻钻孔→光面、松动爆破→分层开挖石方→装车运输至路基(或弃碴场)。
3、路基填方工程:修建便道→清除表土及特殊路基处理→测量放样→填筑→摊铺→夯实、碾压→检验合格→下一层填土→封闭养护。
(二)路面工程1、水泥稳定碎石基层、底基层:施工准备→测量放样→混合料拌制→运输→摊铺机摊铺、碾压→养生→检测。
2、沥青路面:施工准备→测量放样→拌和→运输→摊铺机摊铺、碾压→养生→检测。
3、水泥混凝土路面施工顺序:修整基层→测量放样→立模→安设传力杆→混凝土拌制、运输及摊铺混凝土→振动梁振实→滚杠压浆→真空吸水→抹光→养生→切缝→验收。
(三)桥涵工程1、桥梁工程(1)主体工程:场地平整→测量放样→基础施工(钻孔桩)→基础钢筋制作、安装(下钢筋笼)→基础混凝土浇注(灌注混凝土)→承台混凝土→墩、台身钢筋制作、安装→墩台混凝土→混凝土墩(台)帽→梁板预制、安装→台背回填→片石锥坡→护栏座混凝土→桥面铺装等附属工程。
(2)预应力后张空心板:施工准备→制作底模、侧模、芯模→绑扎钢筋→安装波纹管、锚具→侧模安装→浇筑底板混凝土→安装芯模→浇筑侧壁混凝土→绑扎顶部钢筋→浇筑梁顶混凝土→混凝土养生→预应力张拉→波纹管内注浆→封锚。
2、涵洞工程测量放样→基坑开挖→基底整平、夯实→垫层混凝土→基础及涵身→洞口挡墙→洞内铺装→洞顶防水处理→墙身两侧回填土施工→墙身勾缝、装饰施工。
3、砌片石排水沟沟槽开挖→修整沟槽→坐浆砌石→表面勾缝、抹平→洒水、养生。
(四)隧道工程1、φ32自进式锚杆施工顺序:确定锚杆位置→锚杆钻进→检查孔眼是否畅通并装止浆塞→注浆→封口。
各分项工程的施工顺序1、模板工程施工顺序模板设计→备料→加工、刨边→刷脱模剂→编号→检查→运输→安装→验收2、钢筋工程施工顺序做钢筋下料表→备料→送检合格→加工→分类堆放、标识→检查→运输→绑扎→隐蔽验收3、砼工程施工顺序提出砼需要量计划→浇灌砼前的检查→模板湿水、清理→砼泵检查就位→安装泵管→商品砼验收、进场→润湿泵管→浇灌砼→收平、扫毛→制作试块→养生→试压合格→验收4、砌体工程施工顺序施工准备→楼地面弹线→砌体装车→地面运输→垂直运输→立皮数杆→砌筑→按设计要求安装钢筋→地面清理→绑扎钢筋→制备砼→浇构造柱砼→验收5、屋面工程施工顺序屋面清理→找平→聚氨脂涂膜1.5厚→渗漏试验合格→保护层→找坡层→隔热层→找平层→PVC卷材防水→保护层→铺地砖→勾缝→检查验收6、饰面砖工程施工顺序施工准备→墙面清理→找平、分格→聚合物水泥基防水涂料1.0厚→划出皮数杆→弹线分格→做标志块→刷素水泥浆→瓷砖选料→瓷砖浸水湿润→铺贴→勾缝→清洁面层7、室内给排水工程施工顺序施工准备→定位放线→配合土建预留、预埋→支、吊架防腐安装→材料检验→管道安装→设备检验、安装→管道试验、设备试运转→管道防腐→管道冲洗、消毒→竣工验收8、室外给排水工程施工顺序施工准备→测量放线→管沟、井室开挖→管道处理→管基防腐→管道安装→阀门检验→阀门安装→井室砌筑→管道试验→管井回填→给水管道冲洗消毒→与市政管线驳接→竣工验收9.室内消防消火栓给水灭火系统安装→自动喷水灭火系统安装→七氟丙烷气体灭火系统安装10、电气安装工程施工顺序施工准备→定位放线→配合土建预埋→防雷接地安装→电气暗配管→配电箱安装→穿线→灯具、开关、插座安装→电气调试→灯具测试放亮→竣工验收11、空调、通风安装工程风管系统安装→水管道系统安装→设备安装→防腐、保温→其它外脚手架工程针对本工程的结构外形,考虑到外墙装修的特点以及垂直运输设备的安装等因素,所有外架均采用双排钢管扣件式脚手架,沿结构外沿满搭。
建筑项目分部分项工程施工顺序
1、基础施工工序
工程测量定位→基坑开挖→人工清槽→混凝土垫层→施工放线→独立基础钢筋绑扎→独立基础模板支设→浇筑基础混凝土→地梁梁放线→模板支设(含地梁下框柱)→钢筋绑扎→浇筑地梁以下混凝土→混凝土养护。
2、主体施工顺序
施工测量放线→柱钢筋绑扎→柱模板支设→柱砼浇捣→梁、板模板支设→梁、板钢筋绑扎→梁、板砼浇捣→重复该循环至屋面梁板
待主体封顶时插入砌体施工,内外墙体砌筑从下往上流水砌筑,其施工顺序为:抄平放线→立皮数竿→分层砌筑到距梁底200mm和安放及现浇过梁→构造柱→勾缝→养护稳定→补砌梁底剩余部分墙体。
3、门窗、楼地面和装饰工程施工顺序
砌体砌筑→门窗立框→室内抹灰(内墙块料面材施工)→外墙装饰→楼地面→顶棚施工→木做→门窗扇挂扇装玻→油漆涂料。
4、屋面工程施工顺序
当结构主体施工结束后28天后进行组织屋面工程施工。
屋面的施工顺序:屋面附加结构层和零星构造施工→伸出屋面管道安装就位层→保温→找坡→水泥砂浆找平层→水落口杯安装就位→基层检验和修补→防水涂膜防水层→保护层施工。
5、水电安装工程施工顺序
水电安装工程在土建施工中的各个阶段,与土建有关分部分项工程之间进行交叉作业,紧密配合。
公路路面工程各分项工程的施工顺序及工期安排5.1各分项工程的施工顺序:5.1.1处理路基:施工准备—推土机和挖掘机挖除—平地机整平—压路机碾压。
5.1.2通讯管道施工:施工准备—构件预制—管沟开挖—现场安装管道—现场人孔手孔施工—构件安装5.1.3排水工程施工:施工准备—混凝土构件预制—预埋排水管沟开挖—现场安装排水管—现场集水(窨)井施工—混凝土构件安装。
5.1.4垫层施工:施工准备—施工放样—运输和摊平集料—洒水闷料—整形—碾压。
5.1.5底基层施工:施工准备—施工放样—混合料拌和—混合料运输—混合料摊铺—碾压—接缝—养生。
5.1.6基层施工:施工准备—施工放样—混合料拌和—混合料运输—混合料摊铺—碾压—接缝—养生。
5.1.7路缘石安装:施工准备—混凝土构件集中预制—混凝土构件养生—施工放样—混凝土构件运输—安装路缘石—勾缝—养生。
5.1.8稀浆封层:施工准备—现场清扫—洒水湿润—洒布乳化沥青—撒布米石—碾压5.1.9面层:准备下承层—施工放样—混合料拌和—混合料运输—混合料摊铺—碾压—接缝处理5.2分项工程工期安排:施工准备:2004年2月25日—2004年4月1日;本标段计划于2004年4月15开工,至2004年10月30竣工,计划总工期为196天。
为确保合同工期、保证各分项工程质量安全均衡生产的目的,安排各分项工程工期如下(详见总体工程进度示图):通讯管道施工:2004年4月22日至2004年8月30日,完成总量100%;排水工程施工:2004年4月15日至2004年7月5日,完成总量100%;垫层施工:2004年5月1日至2004年5月25日,完成总量100%;施工天数30天,采用一个作业面进行施工,投入平地机2台,压路机5台,推土机2台;底基层施工:2004年5月1日至2004年7月1日,施工天数30天,日历天数60天,完成总量的100%,日进度单幅1300米,每日拌和量8000吨,采用一个作业面进行施工,投入摊铺机2台,压路机5台;下基层施工:2004年6月2日至2004年7月22日,施工天数25天,日历天数55天,完成总量的100%,日进度单幅1350米,每日拌和量8000吨,采用一个作业面进行施工,投入摊铺机2台,压路机5台;上基层施工:2004年7月1日至2004年8月22日,施工天数25天,日历天数50天,完成总量的100%,日进度1350米,每日拌和量8000吨,采用两个作业面进行施工,投入摊铺机2台,压路机5台;封层施工:2004年7月1日至2004年8月27日,完成总量的100%;下面层施工: 2004年7月22日至2004年8月29,施工天数20天,日历天数41天,完成总量的100%,日进度单幅950米,每日拌和量2000吨,采用一个作业面进行施工,投入摊铺机2台,压路机6台中面层施工:2004年8月21日至2004年9月30日,施工天数20天,日历天数40天,完成总量的100%,日进度单幅1200米,每日拌和量2000吨,采用一个作业面进行施工,投入摊铺机2台,压路机5台上面层施工:2004年9月11日至2004年10月21日,施工天数20天,日历天数40天,日进度单幅1400米,每日拌和量2000吨,完成总量的100%,采用一个作业面进行施工,投入摊铺机2台,压路机8台。
建筑工程分部、分项施工顺序和施工方法一、施工顺序及施工流向安排1、施工过程基本划分1.1基础施工阶段土方开挖→人工清理→验槽→素砼垫层→转胎膜砌筑→底板防水→防水保护层→定位放线→基础筏板、墙、柱钢筋绑扎→基础钢筋验收→筏板混凝土浇筑→定位放线、施工缝处理→柱、墙钢筋绑扎、预留、预埋→梁、板模板支设→柱、墙钢筋验收→柱、墙模板支设→梁、板钢筋绑扎、预留、预埋→验收→砼浇筑→养护→拆外模→防水层→保护层→回填土。
1.2主体施工阶段楼层放线→墙、柱钢筋绑扎→模板架体搭设→梁、板模板支设→梁、板钢筋绑扎→墙、柱钢筋隐蔽验收→墙、柱模板安装→梁、板、安装预埋隐蔽验收→墙、柱、梁、板砼浇筑→砼养护。
1.3砌体工程施工→基础清理→砌砖→构造柱、圈梁、过梁施工→补砌斜砖→内、外墙抹灰。
1.4装饰、门窗、楼地面施工阶段包括内、外装饰、楼地面、门窗制作安装等施工。
1.5屋面防水施工阶段包括屋面找平层、保温层、防水层施工。
1.6安装施工阶段包括电气、采暖、给排水管道设施的安装施工。
施工原则:先地下后地上,先主体后装修,先土建后设备安装的原则。
1.7外墙装饰待主体结顶后自上而下施工。
2、各施工段按施工顺序组织流水施工,保持各施工段项目部统一调配资源,保证工程均衡、有序的进行,每个施工段中各主要工序按照等节拍,等流水步距的原则安排作业计划,平衡资源计划,同时要求安装施工穿插进行。
3、总之,根据本工程的实际情况,在具体施工时再细化小流水施工段,切实做到合理安排,满足施工需求。
二、工程施工测量本工程测量定位采用先进的高精度全站仪1套,经纬仪2台、水平仪4台;根据业主提供的红线界桩点及坐标点和有施工图纸进行施工放样。
根据场地条件并考虑到以后结构施工中多工种交叉作业的复杂性,采用极坐标法不仅能获得较高的施工放样精度,而且操作方法较为简单。
因此本工程采用极坐标法进行平面放样。
1、工程施工测量特点1.1由于本工程建筑为单体高层住宅楼,结构竖向偏差直接影响工程受力和外观质量,故施工测量中要求竖向投测精度高,所用仪器和测法要适应结构类型、施工方法和场地条件,根据每栋楼的特点采用内控和外控相结合的投测施工法。
各分项工程的施工顺序1、总体施工顺序本工程主桥施工是控制工期的关键路线。
进场后利用冬季枯水期的机会先进行过渡墩的施工—主墩围堰施工—主墩基础施工—过渡墩墩身施工—主墩墩身施工—0#块件施工—挂篮施工—桥面施工。
在进行关键线路施工的同时进行引桥施工,具体步骤为:引桥钻孔灌注桩施工—引桥墩柱、盖梁施工—小箱梁预制施工—架桥机上梁施工—桥面施工。
2、灌注桩施工顺序6#至9#位灌注桩施工(51#-61#灌注桩施工)----0#、1#、10#、11#位灌注桩施工(61#-88#灌注桩施工)----3#、5#位主墩灌注桩施工(12#-50#灌注桩施工)----2#、4#位主墩灌注桩施工3、引桥施工顺序51#-61#灌注桩施工(导行便桥搭设施工)----61#-71#灌注桩及墩柱施工(预制场平整)----71#-88#灌注桩及墩柱施工(第一批60 片小箱梁预制完成)----50#-25#灌注桩及墩柱施工(第二、三批120 片小箱梁预制完成)----24#-12#灌注桩及墩柱施工(第四批120 片小箱梁预制完成)----后续小箱梁预制完成(300 片)----架桥机上梁----地袱护栏施工----引桥桥面施工4、主桥施工顺序主墩、爆破清淤施工——7#、9#、11#灌注桩及基础施工(主墩栈桥施工)——0#、1#桥台山体爆破施工(主墩钢围堰加工)——2#-5#主墩钢围堰施工平台搭设(6#、8#、10#灌注桩)——3#、5#主墩钢围堰施工(7#、9#、11#承台、墩柱、桥台施工)——3#、5#主墩承台、墩柱及盖梁施工(6#、8#、10#承台、墩柱、桥台施工)——上行桥0#块砼现浇施工(边跨现浇段施工)——上行桥挂篮悬浇施工(3#、5#主墩钢围堰施工及0#块和边跨现浇段施工)——上行桥桥面施工(下行桥挂篮悬浇施工)——下行桥桥面施工5、附属工程施工顺序地袱施工——桥面砼铺装层施工——桥面沥青路面施工——伸缩缝施工。
1.4 各分项工程地施工顺序1.4.1施工顺序安排依据和原则1.4.1.1施工顺序安排依据⑴依据锦屏水电站九龙~锦屏一级坝区辅助道路改建工程第四标段施工《招标文件》(合同编号:JPIC-****04)中有关地工程工程、工程量清单及补遗通知.⑵依据锦屏水电站九龙~锦屏一级坝区辅助道路改建工程第四标段施工《招标文件》(合同编号:JPIC-****04)中相关地合同条款及要求地开工工期、中间工期和完工日期,要求如下表1.4.1.⑶招标文件中地设计图纸.⑷相关设计规范和施工规范.⑸工程现场踏勘结果.⑹我局拟投入本标地主要施工机械、设备地数量、性能和生产能力.⑺本标总体施工方案.1.4.1.2施工顺序安排原则基于工程实际特点,遵照设计图纸和规范要求,全面履行合同条款,按照安全、环保、经济合理、可靠可行地原则,宏观解决工程施工中地交通保障问题、景峰2#隧道后续段道路开挖量集中问题、大奔流沟隧道工期保障问题,坚持资源投入有保障、资源流动合理有序、科学管理、精心施工,确保施工有条不紊、可靠稳妥.1.4.2 总体施工顺序进场后立即展开临建系统工程,除部分临建随工程进度适时修建以外,其它临建系统尽快形成,便于展开主体工程施工(临建工程中主要是临时道路和储备库房地修建工作).开工后,在保证七段、八段优先施工地前提下,各段先后进入主体工程施工.路基道路沿线先达、桥涵随后、开挖紧跟、防护及时,将路基一段、二段、三段、四段、五段、六段、九段陆续完成,富余设备转移至七段、八段,七段、八段路基完成后路基工程全线完成.路基土石方工程.首先,在碴场展开工作场面,然后向两端纵向施工,首先新成地路基既可及时展开工作面,又可改善碴料运输交通条件.隧道工程充分利用提前形成地路基和临时便道作为施工道路及早贯通,为七段、八段创造运输条件.隧道洞口工程尽早完成,确保隧道施工安全.景峰1#隧道和景峰2#隧道在七段和八段路基完成前完成.大奔流沟隧道竣工则本标工程竣工.1.4.2.1工程施工分段根据本工程碴场地分布情况和容量、路基土石方工程量分布情况、施工交通情况、地形地貌特点和土石方调配总体方案对本标进行分段.路基工程分成九个施工段(路基具体分段情况:k37+000~k40+000为一段,k37+000~k40+000为一段,k40+000~k42+000为二段,k42+000~k43+000为三段,k43+000~k45+500为四段,k45+500~k47+460为五段,k47+460~k48+370为六段—景峰隧道之间路段,k48+370~k49+000为七段,k49+000~k50+000为八段,k42+739.66~k44+495.66为九段—大奔流沟隧道引路段.),三条隧道独立成段.1.4.2.2各施工段之间地施工顺序各施工段在理想状态下,基本是独立作业,但因运输道路、资源流动方向(机械、设备和人员)和安全原因则形成了一定地顺序关系.⑴因运输道路原因形成地段间施工顺序景峰2#隧道进口因道路布置困难,需利用景峰大桥附近地2#临时道路、六段作为运输道路;七段和八段开挖量大,9#碴场堆存量为5大部份碴料需运至7#、8#碴场.运输道路在悬崖上布置困难,根据总体方案,运输道路需利用2#、3#(包括施工支洞)、4#临时道路(具体布置见《施工总平面布置》中相应内容)、景峰1#隧道和景峰2#隧道.由此形成地段施工顺序如下.景峰1#隧道和六段之间地施工顺序:景峰1#隧道贯通和六段路基工程同时完成.七段、八段与景峰1#隧道、景峰2#隧道、六段之间地施工顺序:a. 七段和八段沿路线单车毛路初步形成→景峰2#隧道出口明挖及支护→景峰2#隧道出口段洞挖→路基七段、八段沿路线运输道路形成→景峰2#隧道出口k48+200~k48+370段贯通→七段、八段路基工程大规模开挖.b.路基六段完成→景峰2#隧道进口明挖及支护→景峰2#隧道进口段洞挖和贯通→七段和八段剩余路基工程.c.景峰1#隧道贯通→七段和八段路基工程.⑵机械、设备流动人员方向形成地段间施工顺序a.因七段和八段工程量大而集中,并且施工受道路布置影响,施工强度较大,并为保证工程****.11.30目标,一段、二段、三段、四段、五段、六段完成后地富余机械设备均需向七段、八段转移.形成一定地施工顺序.b.景峰1#和景峰2#隧道各用一套钢模台车,独立作业,模筑混凝土浇筑完成后钢模台车即转移至大奔流沟进行模筑混凝土浇筑.由此形成如下顺序:景峰1#隧道模筑混凝土浇筑→大奔流沟模筑混凝土浇筑1;景峰2#隧道模筑混凝土浇筑→大奔流沟隧道模筑混凝土浇筑2.(大奔流沟隧道模筑混凝土浇筑1为利用景峰1#隧道该模台车进行地工作;同时利用景峰1#和2#钢木台车进行地模筑混凝土浇筑为模筑混凝土浇筑2.)c. 隧道路面找平层使用一台平地机进行摊铺,由此形成地施工顺序:景峰1#隧道路面找平层→景峰2#隧道路面找平层→大奔流沟隧道路面找平层.d. 隧道路面HEC面层采用一台摊铺机进行施工,由此形成地施工顺序:景峰1#隧道路面面层→景峰2#隧道路面面层→大奔流沟隧道路面面层.⑶安全方面形成地施工顺序为保证施工地安全,施工大奔流沟进口引路段时,第三施工段避让此处施工;同理,施工大奔流沟出口引路段时,第四施工段避让此处施工;三段和四段开挖工作面与大奔流沟隧道开挖掌子面错开距离不小于50m.由此形成了九段—大奔流沟隧道进口引路段、出口引路段、大奔流沟隧道与三段、四段之间地施工顺序关系.1.4.2.3路基工程段内各分项工程之间地施工顺序挖方路段:截水沟→路基土石方开挖→防护工程和排水沟;填方路段:挡土墙、桥涵等路基结构物和排水沟→土石方填筑→填方边坡防护;半挖半填路段:截水沟和排水沟1→路基土石方开挖和锚喷防护1、填筑1→挡土墙、桥涵等结构物、排水沟1→路基开挖和锚喷防护2、填筑2→挖方路路堑墙、填方路段护坡、排水沟2.1.4.3路基开挖施工顺序在路基开挖之前进行截水沟施工和部分路段地排水沟施工,将水排至施工区域外,路基开挖坚持随挖随护地原则,尤其在泥石流路段和边坡具顺路基方向岩石层理面地路段.在施工“老虎口”地形断面路段开挖分序,适时打掉“老虎口”保证施工安全.本标包括改线路段和新修路段.路基开挖施工顺序如下.1.4.3.1改线路段开挖拓宽局部原有道路、利用开挖有用碴料填筑部分路段,改善原有道路通行能力;同时开挖除路堑墙外地路基结构物基坑(槽)→按施工面安排进行正常开挖,碴料运至碴场弃放,并利用开挖可用料进行结构物上覆路基、墙背回填等工作,形成部分路基,改善运输条件,然后进行大规模开挖,并进行挖方段排水沟和路堑墙基槽开挖,碴料运至碴场弃放,全面形成路基.1.4.3.2新修路段沿设计路线开挖,利用开挖有用碴料填筑部分路段和结构物上覆路基、墙背回填等工作,形成运输道路;同时开挖除路堑墙外地路基结构物基坑(槽),然后进行大规模开挖,并进行挖方段排水沟和路堑墙基槽开挖,碴料运至碴场弃放,并完成剩余部分路基填筑,全面形成路基.1.4.4路基填筑施工顺序路基填筑分成三部分进行:在路基结构物未完成前,在具填筑条件地路段进行填筑1,形成交通道路或改善运输条件→路基结构物完成后进行填筑2,形成填方路堤→局部路堑墙墙背回填.1.4.5防护及排水工程施工顺序1.4.5.1防护工程施工顺序工程开工→交通条件形成→路肩墙基槽开挖→路肩墙施工→路肩墙墙背回填→路基大规模开挖和填筑→锚喷防护和路肩→路基基本形成→路堑墙基槽开挖、填方路堤整形→路堑墙施工、护坡施工.同一路段先施工高填方路段挡土墙,再施工低填方路段挡土墙和护肩.同时对危险路段及时进行防护施工,尤其是泥石流路段和具危险岩石层理面地路段.1.4.5.2排水工程施工顺序有截水沟地挖方路段,开挖前进行截水沟施工,填方路段填筑前进行坡脚排水沟施工,挖方路堑段排水沟在路堑开挖完成后,及时进行,在路基施工地全过程中适时形成临时排水系统,保证施工区域内排水通畅.1.4.6涵洞及通道工程施工顺序沟谷水流导排→基坑开挖→基础和墙身施工→盖板安装或拱圈施工→墙背回填→沟谷水流归道→上覆路堤土石料填筑.同一段内地涵洞及通道根据开挖工作面安排确定施工顺序地先后.1.4.7桥梁施工顺序本工程只有两座桥梁,独立进行施工.单座桥梁施工顺序:水流导排→基坑(槽)开挖或桩孔成孔→基础混凝土浇筑或桩孔灌注→墩柱施工→盖梁、墩帽施工→支座安装及台背回填→预制梁安装→搭板施工→桥面铺装和人行道、栏杆施工.1.4.8隧道施工顺序1.4.8.1三条隧道之间地施工顺序本工程有三条隧道:大奔流沟隧道、景峰1#隧道和景峰2#隧道.三条隧道开挖施工独立进行,模筑混凝土、路面、机电安装和标志线等方面有资源流动,存在一定地顺序关系.隧道模筑混凝土施工顺序:景峰1#隧道模筑混凝土→大奔流沟隧道模筑混凝土;景峰2#隧道模筑混凝土→大奔流沟隧道模筑混凝土.路面、机电安装和标志线等施工顺序:景峰1#隧道→景峰2#隧道→大奔流沟隧道.1.4.8.2隧道各工序之间地施工顺序a.景峰1#隧道施工顺序:景峰1#隧道分别从进出口掘进,先施工进出口临时施工便道,进出口明挖完成后,随即进行洞口段50m洞挖及支护工作,此后进行洞口段仰拱着施工洞口端墙工程等,在施工端墙同时继续进行隧道掘进直至隧道贯通.隧道回填浆砌石在仰拱混凝土浇筑后随即进行,尽量减少对交通地影响.隧道贯穿后,进行边顶拱模筑混凝土浇筑,隧道模筑混凝土自隧道出口向隧道进口方向进行.模筑混凝土完成后进行路面找平层,路面找平层完成后进行路面面层施工.隧道边沟预制块安装同边顶拱混凝土同步进行,只是边沟预制块超前预制.隧道防水板材等施工超模筑边顶拱混凝土15天进行施工,便于检查质量和缺陷处理.b.景峰2#隧道施工顺序:景峰2#隧道采用支洞(支洞位置k48+200)和进出口三面进洞地施工总体方案,进出口洞口段50m洞挖及支护工作完成后,立即进行洞口段仰拱混凝土浇筑、浆砌石回填和进口段10m长边顶拱模筑混凝土浇筑工作,接着施工端墙等工程,在施工端墙同时继续进行隧道掘进直至隧道进出口段贯通.隧道回填浆砌石在仰拱混凝土浇筑后随即进行,尽量减少对交通地影响.隧道出口贯穿前即开始进行边顶拱模筑混凝土地浇筑工作,隧道边顶拱模筑混凝土施工顺序:支洞口→隧道出口→支洞口→隧道进口.模筑混凝土完成前即进行路面找平层施工,路面找平层完成后进行路面面层施工.隧道边沟预制块安装同边顶拱混凝土同步进行,只是边沟预制块超前预制.隧道防水板材等施工超模筑边顶拱混凝土15天进行施工,便于检查质量和缺陷处理.c.大奔流沟隧道施工顺序:大奔流沟隧道从进出口分别掘进,先沿进出口引路修建半幅路基,随后进行洞口明挖和支护,完成进行洞口段50m洞挖及支护,此后进行进口作,接着施工端墙等工程,同时继续进行洞挖和支护工作直到隧道贯通.隧道回填浆砌石在仰拱混凝土浇筑后随即进行,尽量减少对交通地影响.隧道贯穿前即进行边顶拱模筑混凝土浇筑,隧道模筑混凝土自隧道两端向洞内进行.模筑混凝土完成后进行路面找平层,路面找平层完成后进行路面面层施工.自出口向进口端进行路面面层施工.隧道边沟预制块安装同边顶拱混凝土同步进行,只是边沟预制块超前预制.隧道防水板材等施工超模筑边顶拱混凝土15天进行施工,便于检查质量和缺陷处理.1.4.9标示和管线工程施工顺序路面标志和划线工作在路面完成后进行,各种预埋管材与模筑边顶拱模筑混凝土施工同步进行.机电设备安装滞后于路面施工进行.1.4.10施工时间安排本标工程施工时间安排见《表7施工总体计划表》.。
