外墙保温取样送检数量
- 格式:doc
- 大小:38.00 KB
- 文档页数:7
以上为外墙保温原材料进场送检所需检测项目和取样基数1、墙体节能工程检测规定《GB 50411-2007》a)墙体节能工程验收的检验批划分应符合下列规定:①、采用相同材料、工艺和施工做法的墙面,每500〜1000m2面积划分为一个检验批,不足500 m2也为一个检验批。
②、检验批的划分也可根据与施工流程相一致且方便施工与验收的原则,由施工单位与监理(单位)单位共同确定。
b)墙体节能工程采用的保温材料和粘结材料等,进场时应对其相关性能进行复检,复检应为见证取样送检。
检查数量:同一厂家同一品种的产品,当单位工程建筑面积在20000卅以下时各抽查不少于3次;当单位工程建筑面积在20000m2以上时各抽查不少于6次。
c)保温隔热材料的厚度必须符合设计要求,应做现场钻芯试验。
检查数量:18层楼以上不少于15处,18层楼以下(含18层楼)不少于9处。
d)保温板材与基层的粘结强度应做现场拉拔试验。
检查数量:每个检验批抽查不少于3 处。
e)当墙体节能工程的保温层采用预埋或后置锚固件固定时,锚固件数量、位置、锚固深度和拉拔力应符合设计要求。
后置锚固件应进行锚固力现场拉拔试验。
检查数量:每个检验批抽查不少于3 处。
f)当外墙采用保温浆料做保温层时,应在施工中制作同条件养护试件,检测其导热系数、干密度和压缩强度。
导热系数、干密度的试件尺寸为300X 300X 30mm, 2个试件为一组;无机保温砂浆试件尺寸为70.7X 70.7 X 70.7伽,3个试件为一组。
保温浆料的同条件养护试件应见证取样送检。
检查数量:每三层送一组,一组5 个试件( 2 个导热、3 个抗压)。
可编辑范本。

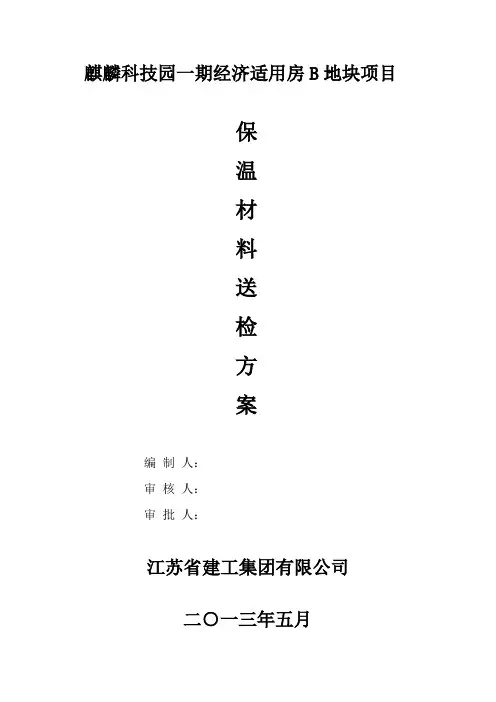

麒麟科技园一期经济适用房B地块项目保温材料送检方案编制人:审核人:审批人:江苏省建工集团有限公司二○一三年五月目录一、工程概况 (3)二、编制依据 (4)三、送检方案 (4)保温材料送检方案一、工程概况本工程为南京麒麟科技创新园一期经济适用房B地块项目。
建筑总面积为186000平方米,其中地上总建筑面积156000平方米,地下总建筑面积19300平方米。
本工程包括单层地下车库、B1#-B7#住宅及商铺等,住宅均为地下一层,其中B1#、B2#、B3#、B6#楼为34层,B5#、B7#楼为10层、B4#楼为11层。
主楼部位:B1#楼建筑面积33500㎡+商铺590㎡,B2#楼建筑面积27140㎡,B3#楼32900㎡,B4#楼11890㎡+商铺700㎡,B5#楼10750㎡,B6#楼27500㎡,B7#楼11060㎡;B-A~B-D楼商业部位:10700㎡。
根据设计图纸要求,本工程外墙及屋面保温材料种类较多,需编制专项送检方案报质监部门审批确认。
各种保温材料使用部位如下:1、复合发泡水泥保温板使用部位:住宅主楼屋面等上人屋面(B1#、B2#、B3#、B6#)、商业用房及小高层住宅屋面的防火隔离带(500mm宽)、核心筒等不上人屋面、高层住宅(B1#、B2#、B3#、B6#)4层以上保温涂料外墙。
2、挤塑聚苯乙烯泡沫板使用部位:小高层凸窗上下板、小高层(B4#、B5#、B7#)及B4商业屋面、小高层住宅(B4#、B5#、B7#)及B4商业外墙、B4商业用房地面(含厨卫地面)、B4#、B5#住宅及B4商业架空层顶板。
3、复合聚氨酯发泡保温板使用部位:B-A~B-D及B1商业屋面、B-A~B-D及B1商业外墙、B-A~B-D 及B1商业一层地面(含厨卫地面)、B-B~B-D商业架空层顶板。
4、纤维增强复合材料保温板使用部位:B1#、B2#、B3#、B6#高层住宅1-3层面砖外墙、小高层各层及商业二层楼面标高处防火隔离带(300mm宽)。

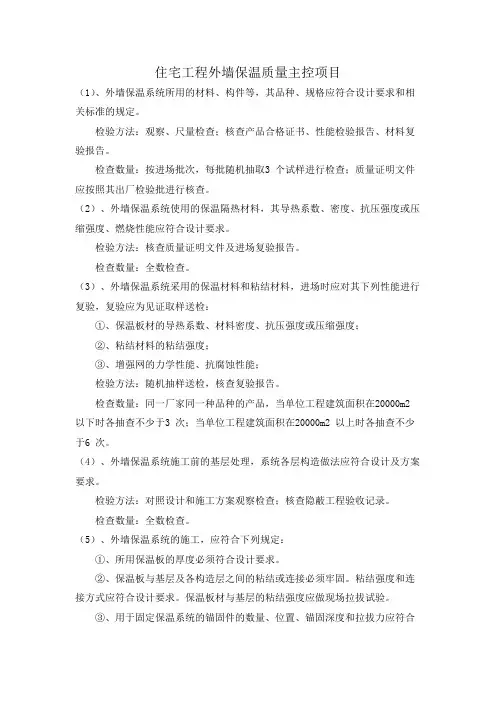

住宅工程外墙保温质量主控项目(1)、外墙保温系统所用的材料、构件等,其品种、规格应符合设计要求和相关标准的规定。
检验方法:观察、尺量检查;核查产品合格证书、性能检验报告、材料复验报告。
检查数量:按进场批次,每批随机抽取3 个试样进行检查;质量证明文件应按照其出厂检验批进行核查。
(2)、外墙保温系统使用的保温隔热材料,其导热系数、密度、抗压强度或压缩强度、燃烧性能应符合设计要求。
检验方法:核查质量证明文件及进场复验报告。
检查数量:全数检查。
(3)、外墙保温系统采用的保温材料和粘结材料,进场时应对其下列性能进行复验,复验应为见证取样送检:①、保温板材的导热系数、材料密度、抗压强度或压缩强度;②、粘结材料的粘结强度;③、增强网的力学性能、抗腐蚀性能;检验方法:随机抽样送检,核查复验报告。
检查数量:同一厂家同一种品种的产品,当单位工程建筑面积在20000m2 以下时各抽查不少于3 次;当单位工程建筑面积在20000m2 以上时各抽查不少于6 次。
(4)、外墙保温系统施工前的基层处理,系统各层构造做法应符合设计及方案要求。
检验方法:对照设计和施工方案观察检查;核查隐蔽工程验收记录。
检查数量:全数检查。
(5)、外墙保温系统的施工,应符合下列规定:①、所用保温板的厚度必须符合设计要求。
②、保温板与基层及各构造层之间的粘结或连接必须牢固。
粘结强度和连接方式应符合设计要求。
保温板材与基层的粘结强度应做现场拉拔试验。
③、用于固定保温系统的锚固件的数量、位置、锚固深度和拉拔力应符合设计要求并应进行锚固力现场拉拔试验。
检验方法:观察、手扳检查、保温材料厚度采用钢针插入或剖开尺量检查;粘接强度和锚固力核查试验报告;核查隐蔽工程验收记录。
检查数量:每个检验批抽查不少于3 处。

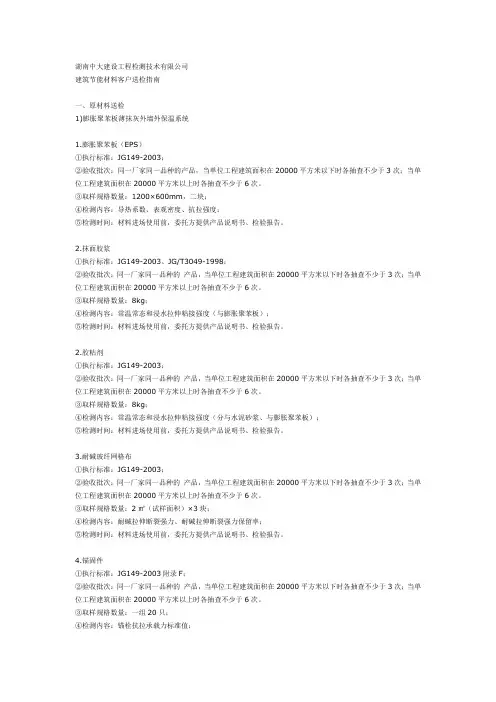

湖南中大建设工程检测技术有限公司建筑节能材料客户送检指南一、原材料送检1)膨胀聚苯板薄抹灰外墙外保温系统1.膨胀聚苯板(EPS)①执行标准:JG149-2003;②验收批次:同一厂家同一品种的产品,当单位工程建筑面积在20000平方米以下时各抽查不少于3次;当单位工程建筑面积在20000平方米以上时各抽查不少于6次。
③取样规格数量:1200×600mm,二块;④检测内容:导热系数、表观密度、抗拉强度;⑤检测时间:材料进场使用前,委托方提供产品说明书、检验报告。
2.抹面胶浆①执行标准:JG149-2003、JG/T3049-1998;②验收批次:同一厂家同一品种的产品,当单位工程建筑面积在20000平方米以下时各抽查不少于3次;当单位工程建筑面积在20000平方米以上时各抽查不少于6次。
③取样规格数量:8kg;④检测内容:常温常态和浸水拉伸粘接强度(与膨胀聚苯板);⑤检测时间:材料进场使用前,委托方提供产品说明书、检验报告。
2.胶粘剂①执行标准:JG149-2003;②验收批次:同一厂家同一品种的产品,当单位工程建筑面积在20000平方米以下时各抽查不少于3次;当单位工程建筑面积在20000平方米以上时各抽查不少于6次。
③取样规格数量:8kg;④检测内容:常温常态和浸水拉伸粘接强度(分与水泥砂浆、与膨胀聚苯板);⑤检测时间:材料进场使用前,委托方提供产品说明书、检验报告。
3.耐碱玻纤网格布①执行标准:JG149-2003;②验收批次:同一厂家同一品种的产品,当单位工程建筑面积在20000平方米以下时各抽查不少于3次;当单位工程建筑面积在20000平方米以上时各抽查不少于6次。
③取样规格数量:2㎡(试样面积)×3块;④检测内容:耐碱拉伸断裂强力、耐碱拉伸断裂强力保留率;⑤检测时间:材料进场使用前,委托方提供产品说明书、检验报告。
4.锚固件①执行标准:JG149-2003附录F;②验收批次:同一厂家同一品种的产品,当单位工程建筑面积在20000平方米以下时各抽查不少于3次;当单位工程建筑面积在20000平方米以上时各抽查不少于6次。
湖南中大建设工程检测技术有限公司建筑节能材料客户送检指南一、原材料送检1)膨胀聚苯板薄抹灰外墙外保温系统1.膨胀聚苯板(EPS)①执行标准:JG149-2003;②验收批次:同一厂家同一品种的产品,当单位工程建筑面积在20000平方米以下时各抽查不少于3次;当单位工程建筑面积在20000平方米以上时各抽查不少于6次。
③取样规格数量:1200×600mm,二块;④检测内容:导热系数、表观密度、抗拉强度;⑤检测时间:材料进场使用前,委托方提供产品说明书、检验报告。
2.抹面胶浆①执行标准:JG149-2003、JG/T3049-1998;②验收批次:同一厂家同一品种的产品,当单位工程建筑面积在20000平方米以下时各抽查不少于3次;当单位工程建筑面积在20000平方米以上时各抽查不少于6次。
③取样规格数量:8kg;④检测内容:常温常态和浸水拉伸粘接强度(与膨胀聚苯板);⑤检测时间:材料进场使用前,委托方提供产品说明书、检验报告。
2.胶粘剂①执行标准:JG149-2003;②验收批次:同一厂家同一品种的产品,当单位工程建筑面积在20000平方米以下时各抽查不少于3次;当单位工程建筑面积在20000平方米以上时各抽查不少于6次。
③取样规格数量:8kg;④检测内容:常温常态和浸水拉伸粘接强度(分与水泥砂浆、与膨胀聚苯板);⑤检测时间:材料进场使用前,委托方提供产品说明书、检验报告。
3.耐碱玻纤网格布①执行标准:JG149-2003;②验收批次:同一厂家同一品种的产品,当单位工程建筑面积在20000平方米以下时各抽查不少于3次;当单位工程建筑面积在20000平方米以上时各抽查不少于6次。
③取样规格数量:2㎡(试样面积)×3块;④检测内容:耐碱拉伸断裂强力、耐碱拉伸断裂强力保留率;⑤检测时间:材料进场使用前,委托方提供产品说明书、检验报告。
4.锚固件①执行标准:JG149-2003附录F;②验收批次:同一厂家同一品种的产品,当单位工程建筑面积在20000平方米以下时各抽查不少于3次;当单位工程建筑面积在20000平方米以上时各抽查不少于6次。

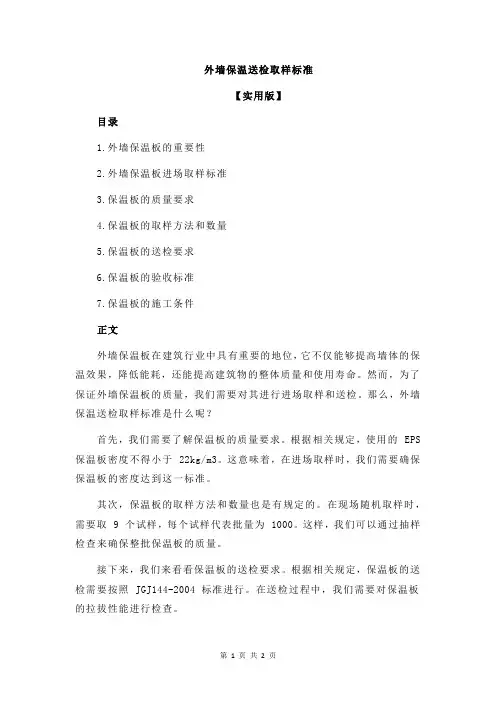

外墙保温送检取样标准【实用版】目录1.外墙保温板的重要性2.外墙保温板进场取样标准3.保温板的质量要求4.保温板的取样方法和数量5.保温板的送检要求6.保温板的验收标准7.保温板的施工条件正文外墙保温板在建筑行业中具有重要的地位,它不仅能够提高墙体的保温效果,降低能耗,还能提高建筑物的整体质量和使用寿命。
然而,为了保证外墙保温板的质量,我们需要对其进行进场取样和送检。
那么,外墙保温送检取样标准是什么呢?首先,我们需要了解保温板的质量要求。
根据相关规定,使用的 EPS 保温板密度不得小于 22kg/m3。
这意味着,在进场取样时,我们需要确保保温板的密度达到这一标准。
其次,保温板的取样方法和数量也是有规定的。
在现场随机取样时,需要取 9 个试样,每个试样代表批量为 1000。
这样,我们可以通过抽样检查来确保整批保温板的质量。
接下来,我们来看看保温板的送检要求。
根据相关规定,保温板的送检需要按照 JGJ144-2004 标准进行。
在送检过程中,我们需要对保温板的拉拔性能进行检查。
在验收方面,保温板的垂直与夹带度偏差不得大于 3mm。
这是为了保证保温板在施工过程中能够很好地与墙体结合,提高墙体的平整度和垂直度。
最后,我们需要关注保温板的施工条件。
在施工过程中,基层墙体应达到《混凝土结构工程施工质量验收规范》(GB50204-2002)、《砌底工程施工质量验收规范》(GB50203-2002)的要求。
当基层墙体的平整度不符合要求时,我们可以采用 1:3 水泥沙浆找平。
此外,在施工过程中,门窗框及附设管线设备的安装也需要符合相关规定。
综上所述,外墙保温送检取样标准包括保温板的质量要求、取样方法和数量、送检要求、验收标准以及施工条件。

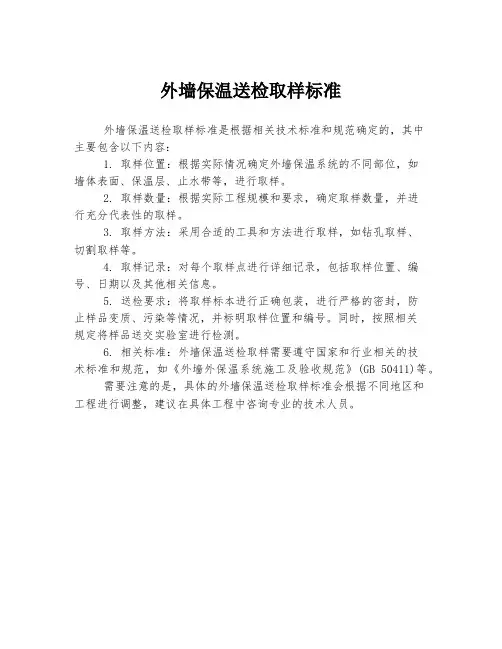

外墙保温送检取样标准
外墙保温送检取样标准是根据相关技术标准和规范确定的,其中
主要包含以下内容:
1. 取样位置:根据实际情况确定外墙保温系统的不同部位,如
墙体表面、保温层、止水带等,进行取样。
2. 取样数量:根据实际工程规模和要求,确定取样数量,并进
行充分代表性的取样。
3. 取样方法:采用合适的工具和方法进行取样,如钻孔取样、
切割取样等。
4. 取样记录:对每个取样点进行详细记录,包括取样位置、编号、日期以及其他相关信息。
5. 送检要求:将取样标本进行正确包装,进行严格的密封,防
止样品变质、污染等情况,并标明取样位置和编号。
同时,按照相关
规定将样品送交实验室进行检测。
6. 相关标准:外墙保温送检取样需要遵守国家和行业相关的技
术标准和规范,如《外墙外保温系统施工及验收规范》(GB 50411)等。
需要注意的是,具体的外墙保温送检取样标准会根据不同地区和
工程进行调整,建议在具体工程中咨询专业的技术人员。

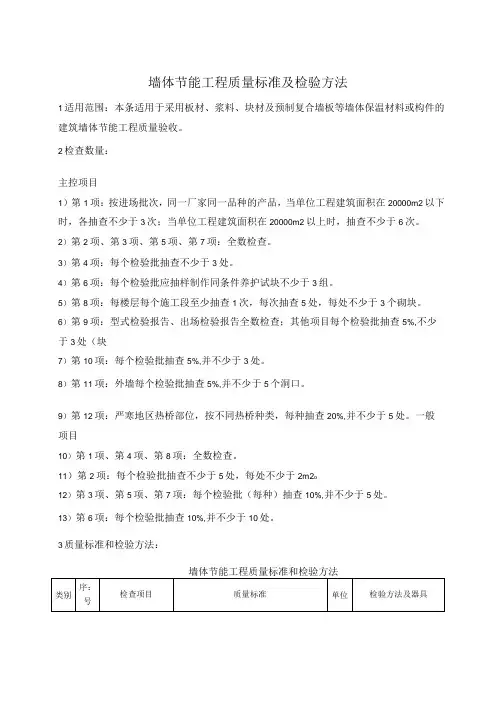

墙体节能工程质量标准及检验方法

1适用范围:本条适用于采用板材、浆料、块材及预制复合墙板等墙体保温材料或构件的建筑墙体节能工程质量验收。
2检查数量:
主控项目
1)第1项:按进场批次,同一厂家同一品种的产品,当单位工程建筑面积在20000m2以下时,各抽查不少于3次;当单位工程建筑面积在20000m2以上时,抽查不少于6次。
2)第2项、第3项、第5项、第7项:全数检查。
3)第4项:每个检验批抽查不少于3处。
4)第6项:每个检验批应抽样制作同条件养护试块不少于3组。
5)第8项:每楼层每个施工段至少抽查1次,每次抽查5处,每处不少于3个砌块。
6)第9项:型式检验报告、出场检验报告全数检查;其他项目每个检验批抽查5%,不少于3处(块
7)第10项:每个检验批抽查5%,并不少于3处。
8)第11项:外墙每个检验批抽查5%,并不少于5个洞口。
9)第12项:严寒地区热桥部位,按不同热桥种类,每种抽查20%,并不少于5处。
一般项目
10)第1项、第4项、第8项:全数检查。
11)第2项:每个检验批抽查不少于5处,每处不少于2m2o
12)第3项、第5项、第7项:每个检验批(每种)抽查10%,并不少于5处。
13)第6项:每个检验批抽查10%,并不少于10处。
3质量标准和检验方法:。
市通州区农民住宅抗震节能项目工程
一、原材料见证取样
1.抗裂砂浆
①执行标准:JG158-2004;
②验收批次:同一厂家同一品种的产品,当单位工程建筑面积在20000平方米以下时各抽查不少于3次;当单位工程建筑面积在20000平方米以上时各抽查不少于6次。
③取样规格数量:8kg;
④检测容:常温常态和浸水拉伸粘接强度;
⑤检测时间:材料进场使用前,委托方提供产品说明书、检验报告。
2. 界面砂浆
①执行标准:JG158-2004;
②验收批次:同一厂家同一品种的产品,当单位工程建筑面积在20000平方米以下时各抽查不少于3次;当单位工程建筑面积在20000平方米以上时各抽查不少于6次。
③取样规格数量:8kg;
④检测容:原强度和浸水压剪粘接强度;
⑤检测时间:材料进场使用前,委托方提供产品说明书、检验报告。
3. 耐碱玻纤网格布
①执行标准:JG158-2004;
②验收批次:同一厂家同一品种的产品,当单位工程建筑面积在20000平方米以下时各抽查不少于3次;当单位工程建筑面积在
20000平方米以上时各抽查不少于6次。
③取样规格数量:2㎡(试样面积)×3块;
④检测容:耐碱拉伸断裂强力、耐碱拉伸断裂强力保留率;⑤检测时间:材料进场使用前,委托方提供产品说明书、检验报告。
4.锚固件
①执行标准:JG149-2003附录F、JG158-2004;
②验收批次:同一厂家同一品种的产品,当单位工程建筑面积在20000平方米以下时各抽查不少于3次;当单位工程建筑面积在20000平方米以上时各抽查不少于6次。
③取样规格数量:一组20只;
④检测容:锚栓抗拉承载力标准值;
⑤检测时间:材料进场使用前,委托方提供产品说明书、检验报告。
5.柔性耐水腻子
①执行标准:JG158-2004;
②验收批次:同一厂家同一品种的产品,当单位工程建筑面积在20000平方米以下时各抽查不少于3次;当单位工程建筑面积在20000平方米以上时各抽查不少于6次。
③取样规格数量:5kg;
④检测容:拉伸粘接强度;
⑤检测时间:材料进场使用前,委托方提供产品说明书、检验报告。
6.挤塑聚苯乙烯泡沫塑料(XPS)
①执行标准:GB/T 10801.2-2002;
②检查数量:同一厂家同一品种的产品,当单位工程建筑面积在20000平方米以下时各抽查不少于3次;当单位工程建筑面积在20000平方米以上时各抽查不少于6次。
③取样规格数量:1200×600mm,二块;
④检测容:导热系数、压缩强度;
⑤检测时间:材料进场使用前,委托方提供产品说明书、检验报告。
二、现场试验
1) 锚栓锚固力现场拉拔试验
①执行标准:GB 50411-2007;
②验收批次:采用相同材料、工艺和施工做法的墙面,每500~1000m2面积划分为一个检验批,不足500m2也为一个检验批。
每个检验批抽查不少于3处。
③检查数量:1组为3个样。
④检测容:锚栓锚固承载标准值;
⑤检测时间:后置锚固件施工完毕且保温层养护达到龄期后。
2) 保温板与基层的粘结强度现场拉拔试验
①执行标准:GB 50411-2007;
②验收批次:采用相同材料、工艺和施工做法的墙面,每500~1000m2面积划分为一个检验批,不足500m2也为一个检验批。
每个检验批抽查不少于3处。
③检查数量:1组为3个样。
④检测容:粘结强度;
⑤检测时间:粘结材料达到龄期。
3) 窗户现场气密性检测
①执行标准:GB/T7108-2008、GB 50411-2007、
JG/T211-2007;
②验收批次:每个单位工程的外窗至少抽查3樘。
当一个单位工程外窗有2种以上品种、类型和开启方式时,每种品种、类型和开启方式的外窗应抽查不少于3樘。
③检查数量:3樘
④检测容:气密性;水密性;抗风压检测。
⑤检测时间:外窗安装完毕后。
4) 围护结构的外墙节能构造钻芯法检测保温层厚度
①执行标准:GB 50411-2007;
②验收批次:外墙取样数量为一个单位工程每种节能保温做法至少取3个芯
③检查数量:直径70mm的芯样,3个;
④检测容:保温层厚度、保温系统的构造;
⑤检测时间:钻芯检验外墙节能构造应在外墙施工完工后、节能分部工程验收前进行。
三、SBS防水卷材取样方法
SBS改性沥青防水卷材、APP改性沥青防水卷材: 同一厂家、规格不大于10000m2为一批,外观合格卷材中,每批随机取1卷
聚氯乙烯(PVC)防水卷材、氯化聚乙烯防水卷材:同一厂家、规格不大
于5000m2为一批,任取1卷,在距端部300mm处截取约3m作为试样。
三元乙丙卷材、橡胶防水卷材:同一厂家、规格不大于5000m2为一批,每批抽取2m2
橡胶止水带:同一厂家、规格抽取2m长
改性沥青聚乙烯胎防水卷材:同一规格不大于1000m2为一批,每批抽取1卷
氯化聚乙稀—橡胶共混防水卷材: 同一规格不大于250卷为一批,外观合格中每批抽取1卷
沥青复合胎柔性防水卷材:同一规格不大于1000m2为一批,每批抽取1卷
自粘橡胶沥青防水卷材:同一规格不大于5000m2为一批,每批抽取2m2
高分子防水卷材胶粘剂:同一规格不大于5吨为一批,每批抽取
500ml
隐蔽工程验收,
GB50411-2007
4.1.4 墙体节能工程应对下列部位或容进行隐蔽工程验收,并应有详细的文字记录和必要的图像资料。
1 保温层附着的基层及其表面处理;
2 保温层粘结或固定;
3 锚固件;
4 增强网铺设;
5 预制保温板或预制保温墙板的板缝及构造节点;
6 现场喷涂或浇筑有机类保温材料的界面;
7 被封闭的保温材料厚度;
检验批
4.1.6 墙体节能工程验收的检验批划分应符合下列规定:
1 采用相同材料、工艺和施工做法的墙面,每500~1000m2面积划分为一个检验批,不足500m2也为一个检验批。
2 检验批的划分也可根据与施工流程相一致且方便施工与验收的原则,由施工单位与监理(建设)单位共同商定。
4.2 主控项目
4.2.1 用于墙体节能工程的材料、构件等,其品种、规格应符合设计要求和相关标准的规定。
检验方法:观察、尺量检查;核查质量证明文件。
检查数量:按进场批次,每批随机抽取3个试样进行检查;质量证明文件应按照其出厂检验批进行核查。
4.2.2 墙体节能工程使用的保温隔热材料,其导热系数、密度、抗压强度或压缩强度、燃烧性能应符合设计要求。
检验方法:核查质量证明文件及进场复验报告。
检查数量:全数检查。
4.2.3 墙体节能工程采用的保温材料和粘结材料等,进场时应对其下
列性能进行复验,复验应为见证取样送检:
1保温材料的导热系数、密度、抗压强度或压缩强度;
2 粘结材料的粘结强度;
3 增强网的力学性能、抗腐蚀性能。
4检验方法:随机抽样送检,核查复验报告。
5检查数量:同一厂家同一品种的产品,当单位工程建筑面积在20000m2以下时各抽查不少于3次;当单位工程建筑面积在20000m2以上时各抽查不少于6次。
2013年8月13日。
