人工挖孔桩专项安全施工方案人工挖孔桩采用人工开挖成孔,浇注碎成桩。
这类桩由于其施工便利、成本低、对周围环境影响较小,不需大型机具设备等优点,在工程上被广泛采用,但是其也存在许多不足,其中比较显著的是劳动强度大,成桩速度慢,作业环境不良,安全隐患较多。
因此,我们要针对人工挖孔桩采取相应的控制措施,保障施工安全。
一、基本工作内容:1、开挖前,场地完成三通一平。
各项临时设施、动力、照明、通风、安全设施、施工机具、进场人员准备40人以上。
2、根据设计图纸进行纵横轴线放样,及复测工作。
3、用十字线将中心桩点引出护筒外80cm,用水泥砂浆固定,并做好保护工作。
桩孔周边,用白灰撒线型。
4、所用的原材料,根据规范规定进行检测。
严格按试验室确定的配合比施工。
5、采用8个班组,流水分班作业。
二、施工机具1、卷扬机和提土桶,用于材料和弃土的垂直运输。
2、护壁钢模板。
3、潜水泵。
4、鼓风机、空压机和送风管。
5、镐、锹、土筐等挖运工具:若遇到硬土或岩石,尚需风镐、潜孔钻。
6、插捣工具,用于插捣护壁粒。
7、应急软爬梯。
8、照明灯、对讲机、电铃等。
三、开挖方法:〈一〉土方开挖及支护壁模板1、放线定位:按设计图纸放线,定桩位。
2、开挖土方:采取分段开挖,每段高度决定于土壁直立状态的能力,以0.8-1.Om为一施工段。
开挖面积的范围为设计桩径加护壁厚度。
挖土由人工从上到下逐段进行,同一段内挖土次序先中间后周边;在地下水位以下施工时,要及时用吊桶将泥水吊出,当遇大量渗水时,在孔底一侧挖集水坑,用高扬程潜水泵将水排出。
3、测量控制:桩位轴线采取在地面设十字控制网、基准点。
安装提升设备时,使吊桶的钢丝绳中心与桩孔中心一致,以做挖土时粗略控制中心线用。
4、孔内遇到岩层时,能用风镐挖除,用风镐凿岩至设计深度。
极硬岩时,须进行针对性爆破设计。
5、地质层按规定取样,与设计地质入岩对比,符合设计要求。
人工挖孔桩采用人工开挖成孔,浇注碎成桩。
这类桩由于其施工便利、成本低、对周围环境影响较小,不需大型机具设备等优点,在工程上被广泛采用,但是其也存在许多不足,其中比较显著的是劳动强度大,成桩速度慢,作业环境不良,安全隐患较多。
一、工程概况本项目位于我国某山区,主要工程内容包括隧道开挖、支护及衬砌等。
隧道全长3000米,埋深一般在100米左右,最大埋深达到200米。
隧道断面采用单洞双线,断面净宽10.5米,净高7.5米。
根据地质勘察报告,隧道围岩主要为Ⅲ、Ⅳ类,局部V类。
施工期间,需进行人工凿岩作业。
二、施工目标1. 确保隧道施工安全、质量、进度;2. 降低施工成本,提高施工效率;3. 保护生态环境,减少对周边环境的影响。
三、施工方法及工艺1. 凿岩方法(1)采用人工凿岩,使用风钻进行钻孔作业。
(2)钻孔直径根据设计要求,一般为50-70毫米。
(3)钻孔深度根据围岩情况,一般为1.5-2.0米。
2. 支护及衬砌(1)初期支护采用喷射混凝土,厚度为30-50厘米。
(2)衬砌采用现浇混凝土,厚度为40-60厘米。
(3)根据围岩情况,在必要时进行钢拱架支护。
四、施工流程1. 施工准备(1)现场调查,了解隧道地质、水文、气象等情况。
(2)编制施工组织设计,明确施工工艺、施工顺序、施工方法等。
(3)组织施工队伍,进行技术培训和安全教育。
2. 钻孔作业(1)根据设计要求,确定钻孔位置、深度、角度等。
(2)使用风钻进行钻孔,确保钻孔质量。
(3)及时清理钻孔废渣,保持施工环境整洁。
3. 支护及衬砌施工(1)喷射混凝土:按照设计要求,采用湿喷工艺进行喷射混凝土施工。
(2)现浇混凝土:按照设计要求,进行模板安装、钢筋绑扎、混凝土浇筑等工作。
(3)钢拱架支护:在必要时,进行钢拱架支护施工。
4. 施工验收(1)按照设计要求,对支护、衬砌等工程进行验收。
(2)对施工质量进行评估,确保工程质量符合要求。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 钻孔作业时,必须遵守操作规程,确保安全。
3. 施工现场设置警示标志,防止误入危险区域。
4. 定期进行安全检查,发现问题及时整改。
六、环境保护措施1. 施工过程中,尽量减少对周边环境的破坏。
岩石开挖方案1. 引言岩石开挖是指在建筑、交通、隧道和矿山等工程中,需要将地下的岩石进行挖掘和清除。
岩石开挖工作的复杂性和困难程度取决于不同的地质条件和岩石特性。
本文将就岩石开挖的方法和工程方案进行讨论,并提供一些实用的建议。
2. 岩石特性分析在进行岩石开挖之前,需要对岩石的特性进行全面的分析。
主要考虑以下几个方面:•岩石的强度和硬度:强度和硬度越高,开挖难度越大。
•岩石的裂隙和节理:岩石中存在的裂隙和节理会对开挖方案产生影响,例如需要采取支护措施。
•岩石的稳定性:如果岩石存在不稳定性,开挖时需要采取相应的支护措施来保证工程的安全。
•岩石的水文地质特性:水文地质特性对开挖方案和排水设计有重要影响。
3. 岩石开挖方法根据岩石特性和工程需求,可以选择合适的岩石开挖方法。
常用的岩石开挖方法包括:3.1. 手工开挖手工开挖适用于小型工程或需要精确控制的部分。
它主要依靠人工工具,如锤子、凿子和爆破器材,对岩石进行逐步开挖。
手工开挖的优点是灵活性和精确性高,但工作效率较低,适用于小规模施工和特殊情况。
3.2. 半机械化开挖半机械化开挖采用人工工具和机械设备相结合的方式。
常见的半机械化开挖方法包括钻孔爆破、液压冲击破碎和机械凿岩等。
这种方法比手工开挖效率高,适用于中小型工程。
3.3. 全机械化开挖全机械化开挖是利用重型机械设备进行岩石开挖。
常见的全机械化开挖方法包括挖掘机、装载机和钻孔爆破等。
全机械化开挖的优点是工作效率高,适用于大规模工程。
3.4. 爆破开挖爆破开挖是通过在岩石内设置炸药,在爆炸作用下破坏岩石结构的方法。
爆破开挖的优点是效率高,适用于硬度较高的岩石。
然而,爆破开挖需要严格控制爆炸参数,并采取相应的安全措施。
4. 岩石开挖方案岩石开挖方案需要根据具体的工程情况进行制定。
以下是一个典型的岩石开挖方案:1.进行岩石特性分析,包括强度、硬度、裂隙和节理等。
2.根据岩石特性选择合适的开挖方法,如手工开挖、半机械化开挖或全机械化开挖。
人工山洞工程施工方案模板一、项目概况1.1 项目名称:1.2 项目地点:1.3 建设单位:1.4 施工单位:1.5 项目总投资:1.6 项目规模:1.7 项目建设周期:1.8 项目施工范围:二、工程概况2.1 工程背景人工山洞是一种特殊的地下工程,用于实现地下水文环境监测、地下设施布置和地下资源开发等目的。
本项目拟建设的人工山洞将主要用于地下水文环境监测和地下设施布置,以满足相关工程需要。
人工山洞工程的施工方案需具有可行性、安全性、经济性和环保性,以确保工程的顺利进行和工程质量的稳定。
2.2 工程目标本项目的工程目标是按照设计要求,按时、按质、按量完成人工山洞的建设,确保工程质量和安全,同时最大程度地节约成本,提高工程施工的效率。
2.3 工程内容本项目的工程内容主要包括:(1)山洞设计:根据地质勘探等资料,设计人工山洞的尺寸、结构、布局等方面的要求。
(2)施工准备:对施工场地进行清理、平整,并按要求搭建施工用房、设施等。
(3)主体施工:包括隧洞掘进、支护、砌筑等工序。
(4)次体施工:包括道路、照明、通风等相关设施的安装。
(5)完工验收:对人工山洞工程进行验收,确保工程质量和安全。
2.4 工程特点本工程的特点主要包括:(1)地质条件:本工程所在地质条件复杂,需克服地层变化、岩层断裂、地下水涌泉等问题。
(2)施工环境:建设地点周边人员密集、交通拥堵等问题,需采取一定的安全防护措施。
(3)施工方式:采用人工掘进和机械化支护相结合的方式进行施工。
三、施工组织设计3.1 施工组织机构本项目的施工组织机构主要包括项目部、监理单位、设计单位等。
项目部负责具体的施工工作,监理单位负责对施工质量进行监督,设计单位负责对施工方案的设计和调整。
3.2 施工人员本项目的施工人员主要包括项目经理、工程师、监理员、操作工、安全员等。
施工人员需持有相关证书,并经过专业培训。
3.3 施工设备本项目的施工设备主要包括挖掘机、推土机、岩石钻机、混凝土搅拌设备等。
凿岩作业指导书
标题:凿岩作业指导书
引言概述:
凿岩作业是一项重要的工程施工活动,凿岩作业的质量直接影响到整个工程的进度和质量。
为了确保凿岩作业的安全和高效进行,制定一份凿岩作业指导书是必不可少的。
本文将详细介绍凿岩作业指导书的内容和要点。
一、准备工作
1.1 确定凿岩作业的具体位置和范围
1.2 检查凿岩设备和工具的完好性
1.3 安排专业的凿岩作业人员进行操作
二、安全措施
2.1 确保凿岩作业现场的安全
2.2 使用个人防护装备
2.3 遵守凿岩作业的安全操作规程
三、凿岩作业步骤
3.1 清理凿岩作业现场
3.2 确定凿岩的具体要求和方向
3.3 开始凿岩作业并根据需要调整凿岩机的参数
四、质量控制
4.1 定期检查凿岩作业的质量
4.2 根据实际情况调整凿岩作业的进度
4.3 确保凿岩作业达到设计要求和标准
五、清洁和整理
5.1 清理凿岩作业现场
5.2 整理凿岩设备和工具
5.3 做好凿岩作业的记录和汇总工作
结语:
凿岩作业指导书是凿岩作业的重要依据,只有严格按照指导书的要求进行作业,才能确保凿岩作业的安全和质量。
希望本文能对凿岩作业的相关人员提供一些帮助和指导,确保凿岩作业的顺利进行。

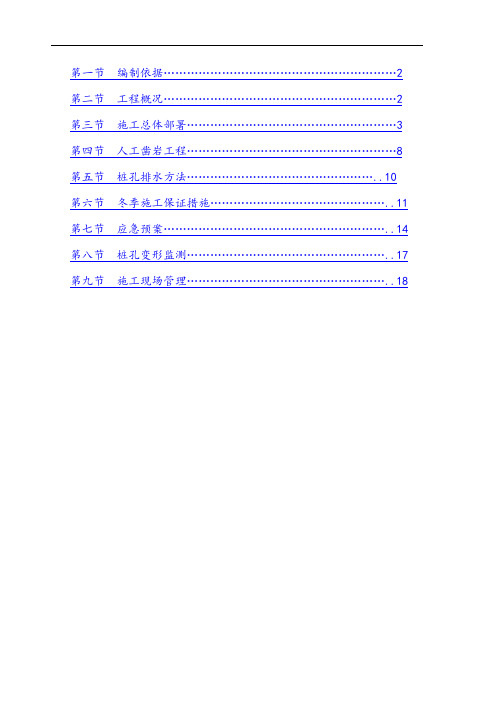

第一节编制依据 (2)第二节工程概况 (2)第三节施工总体部署 (3)第四节人工凿岩工程 (8)第五节桩孔排水方法 (10)第六节冬季施工保证措施 (11)第七节应急预案 (14)第八节桩孔变形监测 (17)第九节施工现场管理 (18)人工凿岩石专项施工方案第一节编制依据一、《岩土工程勘察报告》二、相关工程图纸三、人工挖孔桩设计方案四、选用规1、该工程的《岩土工程勘察报告》及部分设计图纸2、建筑地基基础设计规(GB50007-2011)3、建筑桩基技术规(JGJ94-2008)4、建筑地基处理技术规(JGJ79-2002)5、建筑基桩检测技术规(JGJ106-2003)6、建筑地基基础工程施工质量验收规(GB50202-2002)7、建筑地基基础技术规(DB21/907-2005)第二节工程概况工程名称:派思燃气系统股份生产基地项目建设单位:派思燃气系统股份监理单位:恒基建设工程咨询设计单位:信息产业电子第十一设计研究院科技工程股份地质勘察单位:水文地质工程地质勘察院建设地点:开发区福泉北路,中心工业区103-23号地工程围:派思生产基地项目总用地面积22806㎡,占地面积13630.65㎡,建筑面积15818.67㎡.建筑容为一层生产厂房,局部为5层办公楼,结构为排架。
±0.000为海拔高度24米。
建筑高度(办公楼海拔高度21.5米,生产厂房海拔高度18.6米)第三节施工总体布署一、施工程序及进度(各工序的综合协调)1、桩孔防护桩孔防护与人工凿岩石密切配合施工,根据地质情况采取逐个桩孔开凿,并进行桩孔周边支护施工。
2、人工凿岩石(一)人工凿岩石:施工机械需要量计划1. 降水机械设备一览表(见表1)降水机械设备一览表表12. 人工凿岩机械设备一览表(见表2)人工凿岩机械设备一览表表23. 钢筋加工机械设备一览表(见表3)钢筋加工机械设备一览表表34.其他工具:插钎、手动辘轳、镐、锹、手铲、大锤、吊桶、钢丝绳、安全活动盖板、活动爬梯、安全帽、安全带等。
融汇国际温泉城市政道路工程项目桩板挡墙(人工挖孔桩)专项施工方案施工单位总工签字: 施工单位(盖章):监理单位总监签字:监理单位(盖章):目录一、主要施工方案 (2)二、安全控制目标 (3)三、安全作业技术措施 (4)四、质量控制目标及措施 (7)五、环水保控制措施 (7)1桩板挡墙专项施工方案一、主要施工方案桩板墙桩桩身采用C30混凝土现浇桩,桩孔采用人工挖孔;桩板墙桩间挡土板采用预制C30钢筋混凝土,现场预制槽型A型、B 型、C型板,板高均为0。
5m。
桩板墙要求先施工桩,待桩身砼强度达到设计要求的 70%后,再填筑桩背土方,安装挡土板。
锚固桩施工应尽量安排在旱季,跳桩开挖基坑,护壁及时跟进,桩身砼应及时连续不间断浇灌,避免形成相对软弱截面。
基坑护壁,当桩周岩土φ≤45°,采用 C15钢筋砼现浇,厚0.3m,围岩较松软、破碎或有地下水时,适当加厚.当桩周岩土55°>φ>45°,采用 C15素砼,厚0.2m。
当桩周岩土φ>55°采用 C15 素砼,厚0。
15m,护壁节长1.0m,土石分界和滑动面处不能分节。
抗滑桩井口应设置锁口,锁口高出地面0。
2m,厚0.3m。
锁口和护壁砼强度等级不宜低于C15。
桩身砼的强度等级不低于 C30.顺层、滑坡地段,有滑动迹象或需快速施工时,宜采用速凝或旱强混凝土,桩身强度达到设计强度后,再间隔或分层开挖桩前土体。
须拆除护壁的桩身部分,桩身与护壁间须采取隔离措施,以利拆除及使桩身平整美观。
在挖桩孔过程中,发现地形、地质条件与设计资料不吻合时,应及时与设计单位联系,以便及时设计。
开挖桩孔如遇地下水,不能持续强抽水,应及时会同设计等有关单位研究处理措施,以免造成塌孔。
路堑桩板墙(锚固桩)施工一般应先开挖桩顶以上土石方,形成工作面,然后开挖基坑,灌注桩身,待桩身砼强度达到设计要求的 70%,再开挖桩前土石方,严禁超前开挖土石方后施工桩。
人工挖孔专项施工方案四篇人工挖孔桩施工专项方案1人工挖孔桩,工程名词,用人力挖土、现场浇筑的钢筋混凝土桩。
人工挖孔桩一般直径较粗,最细的也在800毫米以上,能够承载楼层较少且压力较大的结构主体,目前应用比较普遍。
桩的上面设置承台,再用承台梁拉结、连系起来,使各个桩的受力均匀分布,用以支承整个建筑物。
人工挖孔桩施工方便、速度较快、不需要大型机械设备,挖孔桩要比木柩、混凝土打入桩抗震能力强,造价比冲锥冲孔、冲击锥冲孔、冲击钻机冲孔、回旋钻机钻孔、沉井基础节省。
从而在公路、民用建筑中得到广泛应用。
但挖孔桩井下作业条件差、环境恶劣、劳动强度大,安全和质量显得尤为重要。
场地内打降水井抽水,当确因施工需要采取小范围抽水时,应注意对周围地层及建筑物进行观察,发现异常情况应及时通知有关单位进行处理。
一、人工挖孔桩施工方法1、施工测量放线1)检查复核控制桩点,检查其建筑基线尺寸是否符合点位,是否通视、易量。
2)用经纬仪及钢尺测出各轴线和桩位,用红漆标在垫层上,待第三节护壁施工完成后将桩位控制线转移到护壁上,用红油漆标上标志,打入水泥钢针,作为挖孔依据。
3)放好每桩轴线后,及时报告与业主、总包或监理验线,复核后方可施Xo人工挖孔桩2、桩孔施工1)桩孔施工工艺流程准备工作一挖土、石方一孔内排水送风一校正孔中心及几何尺寸一修整孔壁f绑扎护壁钢筋—安装护壁模板f校正中心及模板园度f浇灌护壁混凝土一养护一拆模板、修理护壁校一下节排水送风挖土……循环施工一达设计要求持力层一做扩大头并用自制可折叠三角尺检查一成孔f钢筋笼制安一清底一粒浇筑。
2)开挖土、石方本工程桩身护壁每根柩计划支护一至二节。
工程桩土方开挖先中间后周边,扩底部份先挖桩身圆桩体,再挖扩底尺寸从上到下修成,松散土层用铲、镐开挖,进入强风层后用镐,每节均应检查中心点及几何尺寸,合格后才能进行下道工作。
为安全起见,每开挖下节桩孔前,应用长为L2m的直径20mm钢筋打入土中。
人工凿井施工方案1. 引言人工凿井是一种传统的凿井方法,通过人工力量和特定的钻井工具,将井筒直接挖掘而成。
本文将详细介绍人工凿井的施工方案,包括准备工作、施工过程、安全措施等内容。
2. 准备工作在开始人工凿井施工之前,需要进行一系列准备工作。
2.1. 设计方案和施工图纸在凿井施工前,需要根据具体的要求和地质条件,制定凿井的设计方案和施工图纸。
设计方案包括井深、井径、井身材料选型等内容,施工图纸则详细标注了凿井的具体尺寸和位置。
2.2. 准备所需材料和工具根据设计方案和施工图纸,准备所需的材料和工具。
包括凿井用的钻具、凿岩工具、支护材料等。
此外,还需要准备相关的安全设备,如安全帽、手套、防护眼镜等。
2.3. 确定施工队伍和负责人根据准备工作的性质和规模,确定参与凿井施工的人员和负责人。
人工凿井施工通常需要一支技术熟练且经验丰富的队伍来完成。
2.4. 制定施工计划根据设计方案和施工图纸,制定详细的施工计划。
计划包括具体的施工过程、时间安排、工作任务分配等内容。
3. 施工过程人工凿井的施工过程可以分为三个主要阶段:前期准备、凿岩作业和支护作业。
3.1. 前期准备前期准备阶段包括以下工作:1.在施工现场进行现场勘察,了解地质条件和现场环境。
2.设置施工标志,划定施工区域和安全区域。
3.搭建施工平台和支撑结构,保证施工的安全和稳定。
4.开展施工安全培训,确保施工人员掌握相关的安全知识和操作技能。
3.2. 凿岩作业凿岩作业是人工凿井的核心环节,需要进行下列步骤:1.根据施工图纸确定凿岩的起始点和结束点,并进行标记。
2.使用手持凿岩工具(如凿岩锤、凿岩钻等)开始凿岩作业。
根据地质条件选择合适的凿击力和凿击频率。
3.凿岩过程中要定期检查井身的凿岩状态,确保凿岩的质量和效率。
4.在凿岩过程中及时清除岩石碎屑,保持井筒的清洁度。
5.根据施工图纸和设计要求,凿岩到指定深度后停止凿岩作业。
3.3. 支护作业凿岩结束后,需要进行支护作业,以确保井筒的稳定和安全。
矿山钻工工程施工方案模板项目名称:矿山钻工工程1. 项目概述本项目位于XX矿山,是一处XX类型的矿石矿藏。
本工程施工内容主要包括矿山钻孔、爆破预处理以及后续的矿石开采工作。
本施工方案主要包括项目背景、工程概述、施工组织、安全生产、质量控制、进度计划等内容。
2. 项目背景XX矿山位于XX地区,是一处重要的矿产资源区域。
根据勘探数据显示,该矿山具有较好的开采价值,需要进行一系列的钻探和爆破工作以及后续的矿石开采。
3. 工程概述本工程主要包括以下几个方面的工作内容:1)钻孔作业:根据勘探数据确定矿藏位置和矿石分布情况,进行钻孔作业,为后续的爆破作业做好准备;2)爆破预处理:根据钻孔数据和矿石性质,进行爆破药剂的配置和爆破预处理工作;3)矿石开采:根据爆破效果和矿石性质,进行矿石的开采和输送等工作。
4. 施工组织本工程由施工单位负责实施,施工单位将设立项目部负责具体的施工组织和管理。
项目部将按照项目需求招聘相关的技术人员和作业人员,以确保工程施工的顺利进行。
5. 安全生产安全生产是本工程的首要任务,施工单位将严格落实国家和地方相关的安全生产法规,建立健全安全管理体系,加强安全教育培训,确保施工作业过程中的安全。
6. 质量控制质量控制是本工程的关键环节,施工单位将严格按照技术规范和质量要求进行施工作业,确保施工工程的质量达到设计要求。
7. 进度计划施工单位将根据项目需求,制定详细的进度计划,合理安排施工队伍和设备,确保工程按时完成。
8. 施工机具和设备施工单位将根据项目需求,调配相应的钻孔机、爆破设备和矿石开采设备等施工机具和设备。
9. 环境保护施工单位将严格遵守国家和地方相关的环境保护法规,防止施工过程中对环境造成不良影响。
10. 总结通过本工程施工方案的制定,能够全面掌握项目的施工要求和技术规范,加强对工程施工的管理,确保工程质量和安全,保障工程的顺利进行。
同时,也能够为后续的矿石开采、资源利用提供有力的支撑和保障。
第一节编制依据 (2)第二节工程概况 (2)第三节施工总体部署 (3)第四节人工凿岩工程 (8)第五节桩孔内排水方法 (10)第六节冬季施工保证措施 (11)第七节应急预案 (14)第八节桩孔变形监测 (17)第九节施工现场管理 (18)人工凿岩石专项施工方案第一节编制依据一、《岩土工程勘察报告》二、相关工程图纸三、人工挖孔桩设计方案四、选用规范1、该工程的《岩土工程勘察报告》及部分设计图纸2、建筑地基基础设计规范(GB50007-2011)3、建筑桩基技术规范(JGJ94-2008)4、建筑地基处理技术规范(JGJ79-2002)5、建筑基桩检测技术规范(JGJ106-2003)6、建筑地基基础工程施工质量验收规范(GB50202-2002)7、建筑地基基础技术规范(DB21/907-2005)第二节工程概况工程名称:大连派思燃气系统股份有限公司生产基地项目建设单位:大连派思燃气系统股份有限公司监理单位:大连恒基建设工程咨询有限公司设计单位:信息产业电子第十一设计研究院科技工程股份有限公司地质勘察单位:辽宁水文地质工程地质勘察院建设地点:开发区福泉北路,中心工业区103-23号地工程范围:大连派思生产基地项目总用地面积22806㎡,占地面积13630.65㎡,建筑面积15818.67㎡.建筑内容为一层生产厂房,局部为5层办公楼,结构为排架。
±0.000为海拔高度24米。
建筑高度(办公楼海拔高度21.5米,生产厂房海拔高度18.6米)第三节施工总体布署一、施工程序及进度(各工序的综合协调)1、桩孔防护桩孔防护与人工凿岩石密切配合施工,根据地质情况采取逐个桩孔开凿,并进行桩孔周边支护施工。
2、人工凿岩石(一)人工凿岩石:施工机械需要量计划1. 降水机械设备一览表(见表1)降水机械设备一览表表12. 人工凿岩机械设备一览表(见表2)人工凿岩机械设备一览表表23. 钢筋加工机械设备一览表(见表3)钢筋加工机械设备一览表表34.其他工具:插钎、手动辘轳、镐、锹、手铲、大锤、吊桶、钢丝绳、安全活动盖板、活动爬梯、安全帽、安全带等。
(二)人工凿岩施工顺序1)采用人工、空压机、钻头进行配合逐层凿打的方式凿碎岩石。
2)因凿石过程中产生大量的粉尘,在操作人员下井前应用通风及供氧设备进行通风排除井内粉尘。
3)岩石碎块过大,采用大锤、插钎进行人工凿碎。
4)在岩石凿碎后,在进行安装手动辘轳、吊桶,人工下井内进行清除岩石。
5)岩石提升至桩孔外应装入翻斗车内排走。
6)若岩石过大,清除时超出桩孔直径,超出部位将用C30素混凝土进行填充补救。
二、人工凿岩施工阶段的施工流程1、工艺流程(见图1)图1 工艺流程2、进度计划:预计人工凿岩施工期15个工作日3、工程目标(一)质量目标质量标准为“合格”。
(二)工期目标按照建设单位要求进行。
(三)安全文明施工目标根据建设单位要求争创开发区安全文明施工工地。
(四)管理目标实行规范化管理,保证工程在管理、质量、文明、作风上创一流水平。
4、组织机构由我公司组成基础施工项目部,对桩孔支护、人工凿岩挖运工程进行全面管理并对基础施工阶段的安全、质量、工期、环保、文明施工等负责。
基础施工项目部组织机构设置如图所示。
图2 基础施工项目部组织机构说明:项目部负责人任勇;主任工程师张兴奎;人工凿岩工程师宋建会;安全员殷永庄;材料员宋健;机动施工部主要负责除人工凿岩挖运、桩孔支护以外的基础施工阶段的其他工作。
基础施工项目经理部设专人进人工凿岩主任工程师 人工凿岩施工部桩孔支护主任工程师桩孔支护施工部行环保、文明施工、扰民及民扰问题处理等工作。
5、施工准备在基础施工前,由项目经理主持前期施工准备会议,听取基础施工项目经理部对整个工程及其各分部分项工程的施工准备工作计划,该计划主要反映开工前、施工中必须做的有关工作,内容如下:(一)技术准备:熟悉、审查施工图纸。
(二)施工现场准备工作:地上、地下各种管线及障碍物的勘测定位;地上、地下障碍物的拆除;施工现场的平整;测量放线;临时道路、临时供水、供电等管线的敷设;临时设施的搭设;现场照明设备的安装。
(三)劳动组织准备:建立各施工部的管理组织,集结施工力量、组织劳动力进场,做好施工人员入场教育等工作。
(四)材料、机械准备:根据相关的设计图纸和施工预算,编制详细的材料、机械设备需要量计划;签定材料供应合同;确定材料运输方案和计划;组织材料按计划进场和保管。
(五)施工场外协调:由基础施工项目经理部与人工凿岩施工部共同对外协调交通、环卫、市容的关系,以及扰民、民扰处理的前期准备工作。
6、各项资源需要量计划该计划仅供参考,可根据具体情况进行调整。
(一)水电需要量计划需500kVA 电量,用水量300m3/天。
(二)劳动力需要量计划(见表4)劳动力需要量计划表4第四节人工凿岩工程一、人工凿岩应注意的问题(一)经常测量和校核其平面位置、水平标高和持力层是否符合设计要求。
(二)开挖前要做好各级技术准备和技术交底工作,施工技术人员放样员要熟悉图纸,掌握现场测量控制点及水准点的尺寸,同甲方代表办理控制桩及标高线手续。
(三)人工凿岩过程中,要配备足够的人工,每台空压机每班配备4 人,随时配合人工凿岩。
确保工程质量,又可节省劳动力,提高工程效率。
(四)运土车辆必须严格按照确定的行走路线行走。
(五)认真执行技术质量管理制度,施工中要注意积累技术资料,如施工日记,设计变更记录。
二、安全技术措施(一)人工凿岩时,在空压机工作范围内,不许进行其他作业。
基坑四周做1.2米高的临时围栏,并用密目网封闭,1米以内不得堆土堆料。
夜间设红色警示标志。
(二)人工凿岩应严格要求通风。
(三)用翻斗车运土,运输道路的坡度、转弯半径应符合有关安全规定。
(四)人工凿岩前要做各级技术安全交底工作。
书面交底和会议交底,根据工程施工机械多,配合工种多,土质条件差以及运土路线复杂等特点制订安全措施,组织职工贯彻落实,并定期开展安全检查。
(五)要遵守本地区工地卫生市容的管理有关规定,汽车驶出现场前配备专人检查装土情况。
关好车槽,以防途中撒土,影响市容卫生。
(六)进入工地必须戴安全帽,不得穿三鞋,并应携带好自身工种要求的各种防护用品,夜间施工时施工现场应有足够的照明设施,在危险地段应设置明显的警示标志。
(七)空压机司机安全技术操作规程:①.启动前应将电路或将油路应检查好。
确认机械周围无人和障碍物时,方可作业。
②.作业中人员不得上下机械和传递物件;禁止在无专人看护下进行作业③.停车熄火时,必须将油门降低,防止伤车。
④.操作中,风镐不应插入过深,防止把持不住。
⑤.操作中,出现大量粉尘时,操作人员应做好通风或带上防护面具。
三、文明施工保证措施1、现场卫生:杜绝运输中泥浆、散体、流体物料撒漏。
车辆出工地前,轮胎、车身必须冲洗干净,并防止掉土污染路面。
如有施工产生的泥浆,宜沉淀后方可排入河涌。
废浆和淤泥应使用专用车辆进行运输。
2、粉尘控制:场地未做硬地化前,要定期压实地面和洒水,减少灰尘对周围环境的污染。
3、运输车辆:工地大门口旁必须设置洗车槽,运输车辆必须冲洗干净后才能离场上路行行驶。
装运建筑材料、土石方、建筑垃圾及工程渣土的车辆,应采取有效措施,保证行驶途中不污染道路和环境。
第五节孔内排水方法一、因本工程地下水位较深,人工凿岩施工前无需降水(一)集水明排法适用于地下水位较低的地区,土体渗透系数不大于20m/d 的区域。
(二)集水井宜布置在建筑基础边净距0.4m以外,根据本工程情况将水泵放入桩孔内将水抽入集水坑中。
二、质量要求及保证措施(一)井的容量要保证当水泵停止抽水10~15分钟后也不致使井水溢出井外为准;(二)集水井直径或边长一般为700~800mm,深度800~1000mm,井壁用砖干砌,井底铺设一层100~150mm厚的粗砂,或分两层,下层为100mm厚的砾石,上层为100厚的粗砂,作为反滤层,以免泥砂堵塞水泵的吸水龙头,并防止井底土的扰动;(三)排水沟底面应比挖土面低0.3~0.4m,集水井底面应比沟底面低0.5m以上,并随基坑的挖深而加深,以保持水流通畅。
(四)专人负责排水,不得长时间使水泵空转,更不得使排水不及时,以致浸泡基底土壤,产生质量隐患。
四、安全保证及文明施工措施(一)装设符合《施工现场临时用电安全技术规范》JGJ46-2005的用电系统,以防止触电等事故;(二)选用质量合格的水泵,安全性可靠,扬程和功率等性能满足要求;(三)当排水时间较长而土质较差时,为防止沟壁坍塌影响排水,沟壁可设置木板支撑;(四)及时疏通管沟,保持排水通畅,降雨期间有专人负责排水。
(五)人工凿岩应严格按规定操作,操作时应随时注意土壁的变动情况,如发现有裂缝或部分坍塌现象,应及时进行支撑或放坡,并注意支撑的稳固和土壁的变化。
一有危险情形,立即停止施工,消除隐患后,方可继续施工;(六)重物距土坡安全距离:汽车不小于3m;起重机不小于4m,堆土高不超过1.5m。
(七)排水经场地内部沉淀池澄清后方可排入市政管网或地面水源;(八)排水沟内因排水带出的泥砂应及时清理干净,保障排水畅通。
第六节冬季施工保证措施一、质量保证措施1、经理部成立以项目经理为组长的冬施领导小组:2、砼工程冬施期间除按照常温的施工要求检查外,还应检查外加剂的质量和掺量;水和骨料加热温度;砼出机入模及养护过程中的温度;砼在表面温度降至0℃的温度。
3、设专人测温,详细做好测温记录工作,整理归档。
测温人员同时负责检查覆盖保温情况,熟悉掌握结构各部位的砼浇筑时间,遇大风天气要加强检查保温被的覆盖情况以防大风吹掀保温被,发现异常及时通知有关人员采取有效措施。
4、严格控制砼拆除保温和拆模时间,地下室外墙拆模板时间:当温度为-5℃~-8℃时,拆模板时间不少于48小时;当温度为-8℃~-12℃时,拆模板时间不少于72小时;拆模强度不少于5N/m㎡,模板及砼的保温覆盖要及时有效。
5、砼内外加剂的掺量由试验室确定,其使用、配置及掺加均设专人负责,并认真做好记录,严格按计量要求掺入,保证砼在硬化初期不受冻。
6、砼养护温度的测量,当采用蓄热法养护时,每6小时测量一次;掺用防冻剂的砼,在强度未达到5Mpa以前每2小时测量一次,以后每6小时测量一次;测温孔均应编号并绘制测温孔布置图,温度计测温每孔时间不少于3分钟。
二、安全保证措施1、项目部要成立冬季施工领导小组,由项目经理任组长,技术负责人任副组长,项目部其它成员及各班组长为组员。
2、冬期施工要做到组织落实,责任落实,计划落实,措施落实,资源落实。
3、安全、防火、质量注意事项4、冬期施工前项目部组织一次安全、质量大检查,以下工程结构、临建、脚手架等处为重点、发现安全、质量隐患要及时整改。
5、建立健全各级安全防火制度,准备足够的消防工具,防火工具、消火栓、水源应明显标志,拿用方便,设专人保管,不准挪为它用。
