人防工程施工监理试题一、单项选择题(每题2分,共20分)1. 人防工程的主要目的是什么?A. 为了美观B. 为了商业用途C. 为了战时保护人员和物资D. 为了休闲娱乐2. 人防工程主体结构通常采用什么材料建造?A. 木材B. 钢材C. 砖石D. 钢筋混凝土3. 人防工程中的门槛钢筋应该如何设置?A. 水平筋应位于外侧B. 水平筋应位于内侧C. 箍筋应闭口D. 门洞四角不需要设斜向加强筋4. 在人防工程中,穿墙对拉螺杆应该采用什么材料?A. 铁管B. 塑料套管C. 钢管D. 混凝土5. 人防工程中的超压测压管应该采用什么材质?A. 镀锌钢管B. 不锈钢管C. 塑料管D. 铜管6. 人防工程中的气密测量管应该多长?A. 200mmB. 300mmC. 400mmD. 500mm7. 人防工程中的过滤吸收器应该采用什么型号?A. RFP-500B. RFP-1000C. RFP-2000D. RFP-30008. 人防工程中的战时封堵部分可以有管道穿越吗?A. 可以B. 不可以C. 视情况而定D. 需要特殊处理二、多项选择题(每题3分,共30分)9. 人防工程的主要防护性能包括哪些方面?A. 防护核武器的冲击波B. 防护化学武器的杀伤C. 防护生物武器的杀伤D. 防护常规武器的杀伤E. 防护早期核辐射10. 人防工程主体结构施工中,监理需要检查的内容包括哪些?A. 钢筋的质量B. 混凝土的配合比C. 模板的安装D. 钢筋的锚固E. 混凝土的浇筑11. 人防工程中的孔口防护措施包括哪些?A. 设置密闭肋B. 设置防护密闭短管C. 设置气密测量管D. 设置超压自动排气活门E. 所有孔口不需要防护三、判断题(每题3分,共30分)12. 人防工程可以买卖。
13. 人防工程的验收需要报当地人防办。
14. 人防工程中的所有电气、水安装可以采用PVC材料。
15. 人防工程中的模板安装可以采用PVC套管。
16. 人防工程中的对拉螺杆中间不需要有密闭环。
人防工程监理考试高频考点题库一.单选题1.《人民防空工程建设监理暂行规定》第板条规定:甲级人防监理资质市(C )负责审批。
A.各省•自治区•直辖市人民防空办公室B.各省•自治区•直辖市建筑行政主管部门C.国家人民防空办公室D.各军区级人民防空主管部门2•在深基坑开挖时,如果采用现浇钢筋混凝土内支撑,则在土方开挖时,其混凝土强度必须达到设计强度(B )以上,才能开挖支撑以下的土方。
A.50%B.75%C.80%D.90%3•人防工程的顶板•底板不宜设置施工缝,顶拱•底拱不宜设(A )施工缝。
A.纵向B.横向C.斜向4•大体积混凝土浇注温度不宜超过(C )°C。
A.20B.25C.28D.305 •人防工程染毒区与清洁区之间应设置整体浇筑的钢筋混凝土密闭隔墙,其厚度不应小于(B )A.150mmB.200mmC.250mmD.300mm6.相邻防护单元之间隔墙宜为钢筋混凝土防护密闭墙,当墙上开设连通口时,两门之间的净距不应小于(A )。
(依据GB50038—2005 3. 2. 10 条)A.500mmB.400mmC.350mmD.300mm7•乙类人防工程结构设计时,应考虑能承受(D )作用。
A.二次动荷载B.核武器爆炸动荷载C.常规武器和核武器爆炸动荷载的分别作用D.常规武器爆炸动荷载8•见证取样和送检是指在建设单位或工程监理人员见证下,由(C )单位的现场实验人员对工程中涉及结构安全的试块•试件和材料在现场取样,并送至经过省级以上建设行政主管部门对其资质认可和质量技术监督部门对其计量认证的质量检测单位进行检测。
A.建设单位B.监理单位C.施工单位D.材料供应单位9 •墙体水平施工缝不应留在剪力墙与弯矩最大处或底板与侧墙交接处,应留在高出底板表面不小于(A )的墙体上。
A.300mmB.400mmC.500mmD.600mm10.无效合同的确认权归(B )。
A.人民法院或仲裁机构人民法院C.国家机关D.仲裁机构二•多选题1 •重要工程应在战时主要出入口的防毒通道一侧设置洗消间,洗消间由(ACD )组成。

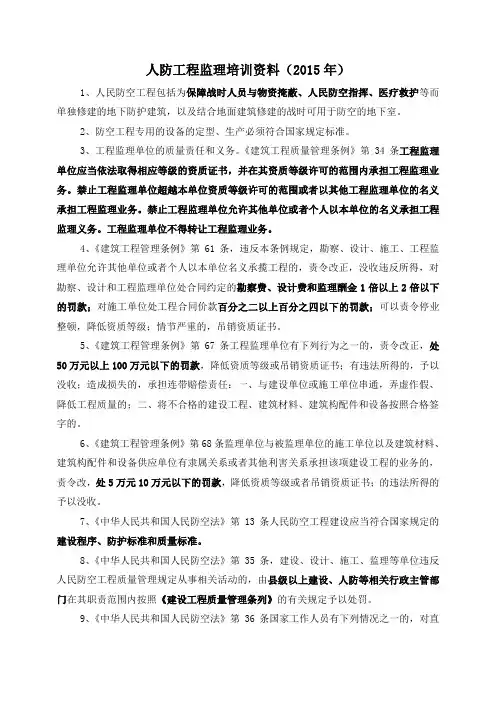

人防工程监理培训资料(2015年)1、人民防空工程包括为保障战时人员与物资掩蔽、人民防空指挥、医疗救护等而单独修建的地下防护建筑,以及结合地面建筑修建的战时可用于防空的地下室。
2、防空工程专用的设备的定型、生产必须符合国家规定标准。
3、工程监理单位的质量责任和义务。
《建筑工程质量管理条例》第34条工程监理单位应当依法取得相应等级的资质证书,并在其资质等级许可的范围内承担工程监理业务。
禁止工程监理单位超越本单位资质等级许可的范围或者以其他工程监理单位的名义承担工程监理业务。
禁止工程监理单位允许其他单位或者个人以本单位的名义承担工程监理义务。
工程监理单位不得转让工程监理业务。
4、《建筑工程管理条例》第61条,违反本条例规定,勘察、设计、施工、工程监理单位允许其他单位或者个人以本单位名义承揽工程的,责令改正,没收违反所得,对勘察、设计和工程监理单位处合同约定的勘察费、设计费和监理酬金1倍以上2倍以下的罚款;对施工单位处工程合同价款百分之二以上百分之四以下的罚款;可以责令停业整顿,降低资质等级;情节严重的,吊销资质证书。
5、《建筑工程管理条例》第67条工程监理单位有下列行为之一的,责令改正,处50万元以上100万元以下的罚款,降低资质等级或吊销资质证书;有违法所得的,予以没收;造成损失的,承担连带赔偿责任:一、与建设单位或施工单位串通,弄虚作假、降低工程质量的;二、将不合格的建设工程、建筑材料、建筑构配件和设备按照合格签字的。
6、《建筑工程管理条例》第68条监理单位与被监理单位的施工单位以及建筑材料、建筑构配件和设备供应单位有隶属关系或者其他利害关系承担该项建设工程的业务的,责令改,处5万元10万元以下的罚款,降低资质等级或者吊销资质证书;的违法所得的予以没收。
7、《中华人民共和国人民防空法》第13条人民防空工程建设应当符合国家规定的建设程序、防护标准和质量标准。
8、《中华人民共和国人民防空法》第35条,建设、设计、施工、监理等单位违反人民防空工程质量管理规定从事相关活动的,由县级以上建设、人防等相关行政主管部门在其职责范围内按照《建设工程质量管理条列》的有关规定予以处罚。
一、单项选择题(每题2分,共20分)1. 人防工程属于我国的()工程。
A. 军事工程B. 民用工程C. 水利工程D. 交通工程2. 人防工程的施工质量必须符合()规定的防护标准和质量标准。
A. 国家B. 地方政府C. 建设单位D. 设计单位3. 人防工程的防护密闭门应设置在()处。
A. 防护单元内部B. 防护单元外部C. 竖井内D. 通道口4. 人防工程施工过程中,下列哪种情况不需要进行监控?()A. 施工准备工作B. 土建施工C. 安装施工D. 工程验收5. 人防工程施工监理的主要任务是()。
A. 控制工程质量B. 控制工程施工进度C. 控制工程投资D. 以上都对6. 人防工程的防护密闭门在战时使用时,应()。
A. 保持常开状态B. 保持常闭状态C. 根据需要开关D. 不得开启7. 人防工程的顶板不允许()。
A. 用水泥砂浆粉刷B. 找平C. 涂刷防锈漆D. 设置预埋件8. 人防工程施工过程中,下列哪种行为是禁止的?()A. 施工员与监理员协同工作B. 施工员向监理员报告工程进度C. 监理员对施工现场进行巡查D. 施工员不按照施工方案施工9. 人防工程施工过程中,对于不同性质的墙体以及顶板的预埋要求是()。
A. 相同的B. 不同的C. 视情况而定D. 无要求10. 人防工程施工专项方案应包括的内容有()。
A. 工程概述B. 施工方法C. 施工进度计划D. 以上都对二、多项选择题(每题3分,共30分)1. 人防工程施工监理的主要内容包括()。
A. 工程质量B. 工程施工进度C. 工程投资D. 施工现场安全管理2. 人防工程的防护密闭门应符合下列哪些要求?()A. 设置门槛B. 门框锚钩应伸入结构层内C. 门扇外表面不得突出竖井内墙面D. 防爆波活门应嵌入墙内3. 人防工程施工过程中,下列哪些环节需要进行监控?()A. 施工准备工作B. 土建施工C. 安装施工D. 工程验收4. 人防工程施工专项方案应包括的内容有()。
2013年江苏省人防工程监理培训试卷A一、单选题1、人防工程染毒区与清洁区之间应设置整体浇筑的钢筋混凝土密闭隔墙,其厚度不应小于B 依据:GB50038—2005 条A.150mm B. 200mm C. 250mm D. 300mm2、相邻防护单元之间隔墙宜为钢筋混凝土防护密闭墙,当墙上开设连通口时,两门之间的净距不应小于A ;依据GB50038—2005 条C. 350mmD. 300mm3、乙类人防工程结构设计时,应考虑能承受D 作用;依据:GB50038—2005 4.1.3A. 二次动荷载B.核武器爆炸动荷载C.常规武器和核武器爆炸动荷载的分别作用D.常规武器爆炸动荷载4、见证取样和送检是指在建设单位或工程监理人员见证下,由 C 单位的现场实验人员对工程中涉及结构安全的试块、试件和材料在现场取样,并送至经过省级以上建设行政主管部门对其资质认可和质量技术监督部门对其计量认证的质量检测单位进行检测;A.建设单位B.监理单位C.施工单位D.材料供应单位5、人民防空工程建设监理暂行规定第板条规定:甲级人防监理资质由C 负责审批;A.各省、自治区、直辖市人民防空办公室B. 各省、自治区、直辖市建筑行政主管部门C. 国家人民防空办公室D. 各军区级人民防空主管部门6、在深基坑开挖时,如果采用现浇钢筋混凝土内支撑,则在土方开挖时,其混凝土强度必须达到设计强度 B 以上,才能开挖支撑以下的土方;A. 50%B. 75% % %7、人防工程的顶板、底板不宜设置施工缝,顶拱、底拱不宜设 A 施工缝;依据GB5013—2004A. 纵向B. 横向C.斜向8、大体积混凝土浇注温度不宜超过C ℃;依据GB50134—2004A. 20B. 25C. 28D. 30GB50108—2008 大体积防模温度不应大于30℃9、墙体水平施工缝不应留在剪力墙与弯矩最大处或底板与侧墙交接处,应留在高出底板于 A 的墙体上;依据GB GB50108—2008 -1原文;GB50134—规定侧墙的水平施工缝应设在高出底板表面不小于500mm的墙体上A. 300mmB. 400mmC. 500mmD. 600mm10、无效合同的确认权归B ;A. 人民法院或仲裁机构B. 人民法院C. 国家机关D. 仲裁机构二、多选题1、重要工程应在战时主要出入口的防毒通道一侧设置洗消间,洗消间由ACD 组成据GB50038—2005A.脱衣室B.洗脸室C.淋浴室D.检查穿衣室E.排风机室2、人民防空工程的防护性能主要有以下几个方面AB ;依据GB50038—2005 1.0.4 A.对化学武器、生物武器和常规武器的防护B.对核武器的早期核辐射、光辐射和地面冲击波的防护C.对水灾的工程防护D.对火灾的工程防护E.对核电磁脉冲和核爆炸地震动的防护3、人民防空工程中防化学武器是根据BDE 等化学毒剂侵入工程内部的剂量,以及工程内部空气中二氧化碳浓度,分为若干等级;A.氮气B.氯化氢C.沙林 E.维埃克斯 F.一氧化碳4、根据房屋建筑工程施工旁站监理管理办法的规定,以下CDEF 为房屋建筑工程的基础方面的旁站工序;A.基坑开挖B.基坑支撑维护C.土方回填D.混凝土灌注桩浇注E.后浇带及其他结构混凝土浇注F.防水混凝土浇注5、人民防空工程建设监理单位的甲级资质条件中规定AE ;A.具有一般工业与民用建筑甲级资质B.有5名以上高级工程师、15名以上工程师经过人民防空专业监理培训C.有4名以上高级工程师、5名以上工程师经过人民防空专业监理培训D.承担过2个抗力等级5级以上的人民防空工程监理任务E.承担过3个抗力等级5级以上的人民防空工程监理任务6、人防工程现浇混凝土时,以下部位应一次整体浇注ACEF ;依据GB50134—2004A.工程口部B.工程顶板C.防护密闭段D.工程隔墙E.水库F.水封井7、防水卷材及胶粘剂应具有良好的 ABDE ;依据GB GB50108—2008 4.3.5-2A.耐水性B.耐腐蚀性 D.耐寒性 E.耐菌性 F.耐刺穿性8、防火门、窗分为甲、乙、丙三级,其耐火极限分别为ACD 小时;依据GBJ9887 06.3.4.19、事故报告的内容是ABE ;A.事故发生单位概况B.事故发生的时间、地点及事故现场C.事故处理经过D.已经采取的措施E.事故的简要经过10、建设工程监理合同示范文本由 BDE 组成;A.监理委托书B.建设工程监理合同C.通用条件D.标准条件E.专用条件三、判断题1、人防工程是按拟定的防护等级要求设计的防护结构,所以具有防核武器冲击的性能;×2、防毒通道应设置相邻的防护密闭门和密闭门或两道密闭门;×3、洗消间的进口应开在第一防毒通道内,出口应开在第二防毒通道内,要求洗消间淋浴的进口设防护密闭门;×4、主动控制是指当系统按计划进行时,监理员进行跟踪,把它输出的信息进行加工、整理,传递给监理工程师,使其从中发现问题,找出偏差,提出纠偏方案,使得计划目标的偏差得以纠正;×5、在工程项目建设过程中,监理单位是以建设项目管理主体承担着项目的主要风险;×6、防护功能平战转换设计必须在工程设计阶段同步完成;在施工时,对为平时使用开设的出入口、连通口、防空地下室采光窗、天井等封堵设施和大跨度结构,可分预留、预埋和战前实施平战转换两个阶段进行;√7、水泥土搅拌桩围护结构是采用搅拌机将水泥和原土强行搅拌,连续搭接的水泥土状加固体挡墙,水泥土围护墙兼作隔水帷幕;√8、坑道、地道掘进时,应采取湿式钻孔、洒水装渣和加强通风等综合防尘措施;√9、项目投资控制贯穿于工程建设的全过程,其关键是以施工阶段为重点的全过程投资控制;×10、人防门门洞四角的内外侧,应配置两根直径12mm的螺纹斜向钢筋,其长度不应小于1000mm;×四、简述题1、人防工程具有防护化学武器、生物武器和放射性沾染的性能,主要由于哪些原因答:1采用了可靠的密闭措施,确保了各类工程在空袭清况下具备室内与外界密闭隔断的性能,如在入口通道内按规定设置防护密闭门、密闭门、防毒通道;在各种管道上设置各种密闭阀门;各种管线穿越防毒墙增加密闭箍;在排水管沟道上设置水封井;在坑道工程的防护密闭门墙与岩壁间增设密闭肋等,阻止各种毒剂入内;2为确保工程在内外隔绝情况下具有足够的新鲜空气,按照规定设置了防护通风系统,并在进风系统上设置过滤器或除尘滤毒设备,以阻止毒剂的侵入;风机容量除满足人员需要风量外,还考虑满足工程内超压排风和防毒通道换气次数的要求,防止负压作用下毒剂入侵;3在工程外部染毒情况下仍有人员、车辆进出的入口,按规定设了洗消间或冲洗装置,避免人员、车辆进入把毒剂带入;2、简述防水混凝土质量控制要点答:①防水混凝土的原料、配合比以及坍落度必须符合设计要求;②防水混凝土的抗压强度和抗渗压力必须符合设计要求;③防水混凝土的变形缝、施工缝、吼叫道、穿墙套管、预埋件等设施和构造,均应符合设计要求,严禁有渗漏;④结构表面应坚实、平整,不得有露筋、蜂窝等缺陷;埋设件位置应正确;⑤结构表面的裂缝宽度不应大于,并不得贯通;⑥结构厚度不应小于250mm;迎水面钢筋保护层厚度不应小于50mm.2013年江苏人防工程建设监理培训卷试B一、单选题; 30分3101、三相5线制的保护线PE应与接地体连接,保护线的干线宜采用不小于425的镀锌边钢或半径不小于 D 的园钢;A、6mm B 8mm C 10mm D12mm2\、在电气照明设计中,每一个照明单相会路,的电流不宜超过16A,除花、彩灯、和大面积照明回路外,灯和插座数量之和不宜超过 CA 10B 15C 20D 253、人防通风系统中密闭穿墙短管预埋时,两端伸出墙面的长度不应大于 CA 40B 50C 1004\第一次工地会议应该由B单位主持召开;A 监理单位B 建设单位C 施工单位5、密闭穿墙短管的密闭翼环采用厚度大于3mm的钢板制作,其翼高宜为BA 20-40mmB 30-50mmC 40mmD 100mm6、人防工程室外出入口临空墙的最小保护层钢筋砼厚度为CmmA 150B 200C 250D 3007、严格控制防水桶的配合比,其水泥用量不得小于320kg/m3,掺有活性掺合料时,其水泥用量不得小于A kg/m3.A 280B 300C 350D 4008\、由于施工单位自身原因造成工程进度拖延,称为 AA 工期延误B 工程延期C 工程延误9、建筑工程安装直接费由直接费和 C 组成;A C材料费B 措施费C 间接费10、施工单位应当配备专职生产安全管理人员,对安全生产 DA 全面负责B 进行管理C 制定操作规程D 进行现场监督检查二、多选题:1、早期核辐射是核爆炸后瞬间辐射出来的CDA ɑ射线B β射线C Y射线D 中子射线E ×射线2、指挥工程是各级人防指挥所及其 BC 等配套工程的总称;A 水源B 通信C 物质D 电源3、建设监理是通过建设单位委托和授权方式来实施,所以建设单位和监理单位是 DF 等;A 授权与被授权关系B 监督与被监督关系C 管理与被管理关系D 合同关系 E需求与供给关系 F 委托与被委托关系4、人防通风系统中,密闭阀门安装应符合以下要求 ADFA 安装前应进行检查,其密闭性能符合产品技术要求B 安装时阀门上的尖头,应是气流方向C 安装时阀门上的尖头向外,迎着冲击波方向D 安装时阀门上的尖头向内,冲击波进入方向E 阀门应用吊钩或者支架固定F 开关指示针的位置与阀门板的实际开关位置相同5、防爆超压排气活门,自动排气活门安装应符合下列规定 DEA 阀门应与吊钩规定B 活门开启方向必须与冲击波方向一致C活门开启方向必须朝向排风方向D 穿墙管法兰和轴线视线上的杠杆必须铅直E 活门在设计超压下能自动关闭,关闭后阀盘与密封圈贴合严密6、人防工程出入口的防护设施中,有以下几种门 ADEA 防护门B 防火门C 隔声门D 密闭门 E防护密闭门7、人防工程防护功能平战转换预埋件,预埋要求 ABCA 材质、规格型号、位置等必须符合设计要求B 预埋件应作除锈,涂防腐漆C 与主体结构连接牢固D 预留孔口临战再进行安装8、编制施工总进度计划的依据有 ABCEA 现有劳动力 B施工总方案 C 合同文件 D 甲方意见 E资源供应条件9、工程竣工结算方式可分为 ABDA 单位工程竣工结算B 单项工程竣工结算C 分项工程竣工结算D 结算项目竣工总结算10、下列工程中 ADE 专项施工方案,施工单位还应当组织专家进行论证、审查;A 深基坑工程B 起重吊装工程C 混凝土浇筑D 地下暗挖工程 E高大模板工程三、判断题:20分210,错答倒扣1分1、战时出入口系指在空袭警报时,隐蔽人员能够正常的进入人民防空工程出入口,所以包括竖井、连通口等出入口; ×2、污水泵间应靠近排风口或主体外墙,污水集水池宜设在污水泵间下面; ×3、给水管、压力排水管、电缆电线等密闭穿墙短管,应采用厚度大于3mm的钢板焊接制作; ×4、根据房屋建筑工程质量保修办法规定,房屋建筑保修期应当从竣工验收合格后向质量监督站备案之日起计算;×5、电缆、电线暗配管穿越防护密闭隔墙时,应在墙两侧设置过线盒,盒内不得有接线头; √6、严格监护防护门、防护密闭门、密闭门的安装质量,门扇钢框与门框应贴合均匀,铰页、门锁安装位置正确;防护门、防护密闭门应向内开启,门扇开密灵活; ×7、人防工程防毒通道内不得设置沉降缝、伸缩缝,也不得穿越管线; √8、用线条形象的表现各工作项目的持续时间,开始时间和完成时间,综合是反映各工作之间关系的进度计划的表示方法称为网络图法; √9、人防工程承包合同对于工程价款的约定,可选用固定总价、固定单价和可调价格三种方法; √10、施工单位采购、租定的安全防护用具、机械设备、施工机具、及配件,就应具有生产制造许可证、产品合格证,并在进入施工现场前进行查验; √四、简述题:20分2101、人防工程具有防护化学武器、生物武器、和放射性污染的性能,主要由于哪些原因答:1采取了可靠的密闭措施,确保各类工程在空袭情况下具备室内与外界密闭隔断的性能; 2按规定设置了防护通风系统包括清洁式、滤毒式,并在进风系统上设置过滤器或除尘滤毒设备,阻止毒剂侵入; 3在人员、车辆出入口按规定留设了洗消间或冲洗装置,避免毒剂带入;2、简述防水混凝土质量控制要点答:1防水混凝土的原料、配合比、坍落度必须符合设计要求;2防水混凝土的抗压强度和抗渗压力必须符合设计要求;3防水混凝土的变形缝、施工缝吼叫道、穿墙套管、预埋件等设施和构造均应符合设计要求,严禁有渗漏;4结构表面应结实、平整,不得有露筋、蜂窝等缺陷;预埋件位置应准正确;5结构表面的裂缝宽度不应大于0.2mm,并不得贯通;6结构厚度不应小于250mm;迎水面钢筋保护层不应小于50mm.。
选择题人防工程监理的主要目标是确保:A. 工程进度最大化B. 工程质量与安全符合规范要求(正确答案)C. 施工成本最低化D. 施工技术最先进下列哪项不属于人防工程监理的基本职责?A. 审查施工组织设计B. 监督工程质量与安全C. 直接参与工程施工(正确答案)D. 协调解决施工中的问题在人防工程监理中,对隐蔽工程的验收应:A. 忽略不进行B. 仅由施工单位自行检查C. 在监理人员监督下进行(正确答案)D. 仅由设计单位确认人防工程监理人员应具备的资格是:A. 任何工程专业背景B. 相关专业学历及监理资格证书(正确答案)C. 仅需施工经验D. 仅需设计经验关于人防工程监理日志的记录,下列说法正确的是:A. 可随意记录,无需规范B. 仅需记录重大问题C. 应详细、准确记录每日监理情况(正确答案)D. 仅需记录施工进度在人防工程监理过程中,发现施工质量问题时,监理人员应:A. 自行修复B. 立即下令停工并报告(正确答案)C. 隐瞒不报D. 直接处罚施工单位下列哪项是人防工程监理中质量控制的重点?A. 施工进度控制B. 施工材料与设备的质量控制(正确答案)C. 施工成本控制D. 施工技术创新人防工程监理单位在接到施工图纸后,应进行:A. 直接施工B. 自行修改图纸C. 仔细审查并提出意见(正确答案)D. 丢弃不用关于人防工程监理的验收阶段,下列说法正确的是:A. 仅需施工单位自检B. 仅需监理单位验收C. 应由监理单位组织,施工单位、设计单位等多方参与验收(正确答案)D. 仅需设计单位确认即可。
人防监理培训考试题库(完整资料).doc人防监理培训题库1.防空地下室出入口人防门的设置顺序是从外到内依次为防护密闭门和密闭门。
3.贮油间的防火门应该向外开启,门槛应低于与其连接的房间或走道地面150-200mm。
4.当底板厚度≤900mm时,其排水管道应在底板下敷设,并按照设计要求做加深处理。
5.钢门扇的厚度应该为16mm。
6.门扇安装应符合验收规范GB第9.2.1条的规定,密封胶条应固定牢靠,压缩筋均匀,局部压缩量允许偏差不应超过涉及压缩量的20%,并不得涂抹油漆。
7.凝土的密度为4000kg/m³。
8.当悬板门侧向冲击波时,其嵌入墙体深度不应小于300mm。
9.密闭穿墙短管作套管时,在套管与管道之间应用密封材料填充密实,并在管口两端进行密闭处理。
填料长度应为管径的3-5倍,且不得小于密闭工程要求的50mm。
10.人防工程超压测压管预埋在顶板混凝土内管道变向转弯处采用专用弯头,两端管口距墙、顶板不小于100mm。
11.密闭接线盒及盖板应选用厚度≥3mm的热镀锌钢板。
12.防护密闭门、密闭门的转轴一侧的墙垛的净宽不得小于400毫米,闭锁一侧的墙垛的净宽不得小于250毫米。
13.所有管线穿墙管的预埋应距防护密闭门、密闭门门框及临战封堵框应≥200毫米。
14.若防护密闭门侧向受冲击波时,防护密闭门应嵌入墙体100毫米。
15.在活门室、扩散室、防毒通道、滤毒室、简易洗消间和洗消间等需要冲洗的地方,应该设置直径不小于75mm的洗消排水口。
排水口可以采用铜制管堵或防爆地漏。
16.供平时使用的风管应在洞口四周预埋钢板,以便在临战时进行封堵。
钢板的厚度不得小于10mm。
17.扩散室的通风管可以设在侧墙上或后墙上,分别为1/3L和1/3L。
18.人防资质证书的有效期为5年。
19.能阻挡冲击波但不能阻挡毒剂等通过的门称为防护门。
20.进风系统中用于过滤外界受污染空气中的放射性微粒、毒剂烟雾、毒气蒸汽和细菌气溶胶的是过滤吸收器。

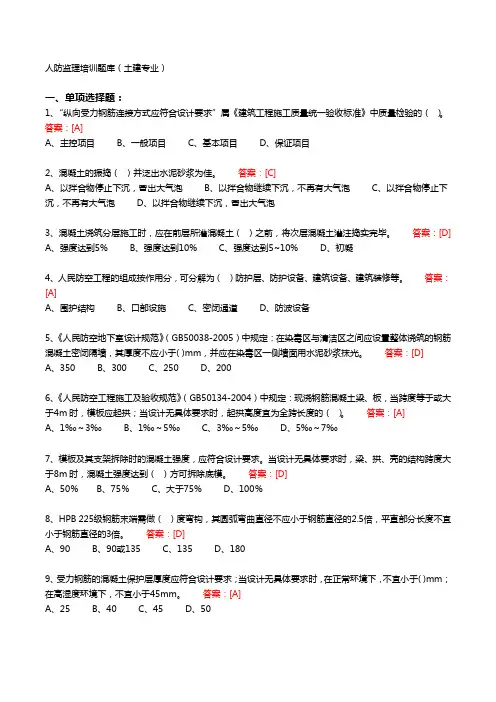

人防监理培训题库(土建专业)一、单项选择题:1、“纵向受力钢筋连接方式应符合设计要求”属《建筑工程施工质量统一验收标准》中质量检验的()。
答案:[A]A、主控项目B、一般项目C、基本项目D、保证项目2、混凝土的振捣()并泛出水泥砂浆为佳。
答案:[C]A、以拌合物停止下沉,冒出大气泡B、以拌合物继续下沉,不再有大气泡C、以拌合物停止下沉,不再有大气泡D、以拌合物继续下沉,冒出大气泡3、混凝土浇筑分层施工时,应在前层所灌混凝土()之前,将次层混凝土灌注捣实完毕。
答案:[D]A、强度达到5%B、强度达到10%C、强度达到5~10%D、初凝4、人民防空工程的组成按作用分,可分解为()防护层、防护设备、建筑设备、建筑装修等。
答案:[A]A、围护结构B、口部设施C、密闭通道D、防波设备5、《人民防空地下室设计规范》(GB50038-2005)中规定:在染毒区与清洁区之间应设置整体浇筑的钢筋混凝土密闭隔墙,其厚度不应小于( )mm,并应在染毒区一侧墙面用水泥砂浆抹光。
答案:[D]A、350B、300C、250D、2006、《人民防空工程施工及验收规范》(GB50134-2004)中规定:现浇钢筋混凝土梁、板,当跨度等于或大于4m时,模板应起拱;当设计无具体要求时,起拱高度宜为全跨长度的()。
答案:[A]A、1‰~3‰B、1‰~5‰C、3‰~5‰D、5‰~7‰7、模板及其支架拆除时的混凝土强度,应符合设计要求。
当设计无具体要求时,梁、拱、壳的结构跨度大于8m时,混凝土强度达到()方可拆除底模。
答案:[D]A、50%B、75%C、大于75%D、100%8、HPB 225级钢筋末端需做()度弯钩,其圆弧弯曲直径不应小于钢筋直径的2.5倍,平直部分长度不宜小于钢筋直径的3倍。
答案:[D]A、90B、90或135C、135D、1809、受力钢筋的混凝土保护层厚度应符合设计要求;当设计无具体要求时,在正常环境下,不宜小于( )mm;在高湿度环境下,不宜小于45mm。
1、人防工程中通风空调的作用:一保证人防工程的通风换气。
二保证人防工程内集体防护。
保证人防工程内适宜的温湿环境。
2、战时三种防护通风方式:清洁通风(是战时在常规武器袭击时,为满足工程内容人员正常生活需要的新鲜空气量,而进行的机械通风。
)----隔绝通风(是指在遭到化学、生物或核武器袭击时,依靠工程本身的良好气密性,达到与外界受污染空气隔绝的方式。
)----滤毒通风(是指战时在核武器或生化武器袭击时,为满足工程内部人员最低生活需要的新鲜空气量,而进行的机械通风。
送入工程的空气造成工程内部超压,即工程内部空气压力高于外界的空气压力)。
3、防化技术标准与防护通风关系:一是防化级别为甲、乙、丙级的工程应设置清洁式通风、滤毒式通风和隔绝防护时的内循环通风,防化级别为丁级的工程应设置清洁式通风和隔绝式防护。
二是防化级别为甲级的工程进风系统,应设置油网滤尘器、预滤器和过滤吸收器,防化级别为乙、丙级的工程进风系统,应设置油网滤尘器和过滤吸收器,防化级别为丁级的工程进风系统,应设置油网滤尘器。
4、防护通风系统中的防护设备:消波设施、粗过滤器、过滤吸收器、密闭阀门(分手动D40J-0.5型和手电两用 D940J-0.5型,D蝶阀,4法兰与网管连接,0杠杆式,J阀门的密封圈材料为硬橡胶,0.5公称压力kg/cm2,9电动)、超压自动排气活门。
5、风管材料和制作质量控制:(1)检查防护通风染毒区的风管材料和制作是否按设计要求进行制作,如无设计要求,其风管应采用厚度为3mm的钢板焊接制作而成,检查奥迪对我焊接焊缝是否饱满、均匀、严密不漏气。
(2)风管与密闭阀门等设备连接采用带密封槽的法兰连接,其法兰而应经机床车削加工,保证接触平整,法兰面有1-2mm深的90度密封槽。
(3)检查通风管道穿越防护密闭墙、密闭墙的预埋密闭穿墙短管。
通风管预埋密闭短管采用厚度不小于3mm钢板机械卷制成形(其厚度还应根据预埋管管径大小确定,使预埋不变形)防爆型号排气活门的预埋短管其厚度为6mm,密闭短管中间应设密闭肋,密闭肋厚度为5mm,密闭肋高度为50mm,密闭肋与短管应双面满焊、焊缝严密。
人防工程施工监理考题一、综合题1. 请列举人防工程施工监理中需要关注的重点工作内容,并解释其重要性。
2. 人防工程施工监理中常见的施工质量问题有哪些?如何有效监督和控制这些问题的发生?3. 人防工程施工中常见的安全隐患有哪些?请列举并说明如何有效避免这些安全隐患的发生。
4. 人防工程施工监理中存在的常见纠纷有哪些?如何有效处理和解决这些纠纷?5. 请简要描述人防工程施工监理中应该具备的主要素质和能力,并解释其重要性。
二、技术题1. 人防工程施工监理中的施工监测工作内容有哪些?如何进行有效监测和分析数据?2. 人防工程施工监理中的施工资料审查工作内容有哪些?如何确保审查工作的准确性和及时性?3. 人防工程施工中的施工方案和施工组织设计需要包含哪些内容?如何审核和审批这些方案和设计?4. 人防工程施工监理中的材料和设备验收工作流程是怎样的?如何确保验收过程合规并且准确?5. 人防工程施工中的质量检验工作是如何进行的?请具体描述一下检验过程和标准。
三、案例题1. 某城市正在进行一个重要的人防工程施工项目,您是项目的监理工程师。
施工过程中发现一些工程质量问题,如墙体开裂、地板变形等。
请问您会如何处理这些问题?这些问题可能对工程进度和安全性造成什么影响?2. 在人防工程施工监理中,您发现施工方存在严重的安全隐患,但施工方并未采取有效措施加以解决。
请问您会如何应对这种情况?如何确保施工方尽快改正安全隐患?3. 在人防工程施工监理中,您发现施工方存在违规操作和不当施工行为,但施工方并不配合监理工作。
请问您会如何处理这种情况?如何确保施工质量和安全性不受影响?以上是人防工程施工监理考题,希望能够帮助您加深对人防工程施工监理工作的理解和认识。
祝您顺利通过考试!。
1、人防工程中通风空调的作用:一保证人防工程的通风换气。
二保证人防工程内集体防护。
保证人防工程内适宜的温湿环境。
2、战时三种防护通风方式:清洁通风(是战时在常规武器袭击时,为满足工程内容人员正常生活需要的新鲜空气量,而进行的机械通风。
)----隔绝通风(是指在遭到化学、生物或核武器袭击时,依靠工程本身的良好气密性,达到与外界受污染空气隔绝的方式。
)----滤毒通风(是指战时在核武器或生化武器袭击时,为满足工程内部人员最低生活需要的新鲜空气量,而进行的机械通风。
送入工程的空气造成工程内部超压,即工程内部空气压力高于外界的空气压力)。
3、防化技术标准与防护通风关系:一是防化级别为甲、乙、丙级的工程应设置清洁式通风、滤毒式通风和隔绝防护时的内循环通风,防化级别为丁级的工程应设置清洁式通风和隔绝式防护。
二是防化级别为甲级的工程进风系统,应设置油网滤尘器、预滤器和过滤吸收器,防化级别为乙、丙级的工程进风系统,应设置油网滤尘器和过滤吸收器,防化级别为丁级的工程进风系统,应设置油网滤尘器。
4、防护通风系统中的防护设备:消波设施、粗过滤器、过滤吸收器、密闭阀门(分手动D40J-0.5型和手电两用 D940J-0.5型,D蝶阀,4法兰与网管连接,0杠杆式,J阀门的密封圈材料为硬橡胶,0.5公称压力kg/cm2,9电动)、超压自动排气活门。
5、风管材料和制作质量控制:(1)检查防护通风染毒区的风管材料和制作是否按设计要求进行制作,如无设计要求,其风管应采用厚度为3mm的钢板焊接制作而成,检查奥迪对我焊接焊缝是否饱满、均匀、严密不漏气。
(2)风管与密闭阀门等设备连接采用带密封槽的法兰连接,其法兰而应经机床车削加工,保证接触平整,法兰面有1-2mm深的90度密封槽。
(3)检查通风管道穿越防护密闭墙、密闭墙的预埋密闭穿墙短管。
通风管预埋密闭短管采用厚度不小于3mm钢板机械卷制成形(其厚度还应根据预埋管管径大小确定,使预埋不变形)防爆型号排气活门的预埋短管其厚度为6mm,密闭短管中间应设密闭肋,密闭肋厚度为5mm,密闭肋高度为50mm,密闭肋与短管应双面满焊、焊缝严密。
管道内外部除与混凝土接触部分外均应刷两道防锈漆。
6、防护通风系统安装的质量监控:(1)对预埋风管密闭短管的检查。
通风穿墙短管预埋时,中心线应水平,密闭肋应垂直居中,并应与周围墙体结构钢筋焊牢。
通风穿墙短管预埋位置应充分考虑到上下左右位置,满足安装尺寸的要求,也不能影响人防门的启闭。
当预埋风管位置碰到墙主筋时,不能任意割断主筋,应征求设计单位意见和采取加固措施。
密闭短管两端伸出墙面的长度应大于100mm。
(2)预埋连接风管密闭阀门和自动排气活门的密闭穿墙短管时,特别要求检查短管尺寸是否与阀门法兰内径尺寸相同,而不应与设备规格的公称尺寸相同(注意:杠杆式密闭门其阀门法兰内径尺寸大于阀门公称直径,双连杆密闭阀门法兰内径尺寸与阀门公称直径相同)。
(3)检查风管与设备连接法兰之间是否采用整体地接口橡胶密封法兰垫圈,其厚度约为5mm.(4)设有滤毒通风和清洁式通风的进风管安装时,应检查两道密闭阀门设置位置,最后一道密闭阀门应设置在进风机室。
(5)风管与风管连接时,要求采用焊接。
口部染毒区的进、排风管,应有0.5%的坡度坡向室外,在最低点应有排水措施,以便战时清洗时清洗废水流向室外。
(6)滤毒式与清洁式通风合用一台风机时,应检查清洁式进风管道上两个密闭阀门之间的清洁区管段处是否设置了增压管。
增压管应采用DN25的镀锌钢管,并应有铜球阀。
(7)检查滤毒室内的风管上是否设置了过滤吸收器尾气检测取样管和空气放射性检测取样管。
按规定:①在滤毒室内进入风机的总进风管上和过滤吸收器总出风口处设置DN15(热镀锌钢管)的尾气监测取样管,该管末端应设截止阀。
②在滤尘器进风管道上,设置DN32(热镀锌钢管)的空气放射性监测取样管(乙类防空地下室可不设),取样管末端应设球阀。
取样管和测压管的长度为30-50mm 垂直于风管,与风管同时制作,所有焊缝均应满焊,不允许渗漏。
取样管应插入风管内,并有900的弯头,端口面应迎着气流方向,并位于风管中心。
(8)设有滤毒通风的人防工程,应检查油网滤尘器前后两侧是否设置阻力测量管,阻力测量管应采用DN15的镀锌钢管,其末端应设置铜闸阀,使用时连接在微压计上,当前后压差(阻力)升到终阻力时,应取下清洗。
(9)上述的通风管道上的测量管、取样管,要求施工单位在制作风管时同时制作,防止风管变形和破坏表面油漆。
测量管、取样管平时应封堵。
(10)检查人防工程测定超压的测压装置,其测压管的一端应位于防护密闭门外,并要求有向下的弯头,管口向下弯其目的是避开冲击波的正向冲击压力;另一端应设在通风机房或控制室,要求安装铜球与倾斜式微压机相连,测压管采用DN15的镀锌钢管。
通过防毒通道的测压管,其接口应采用焊接。
(11)检查人防工程每个口部的防毒通道,密闭通道的防护密闭隔墙上是否设置了检查防毒通道、密闭通道的气密测量管,气密测量管应采用DN50的镀锌钢管,其两端应有防护密闭措施。
(12)检查滤毒室是否设置了换气堵头或密闭阀门,换气堵头或密闭阀门的设置应符合规定。
(13)检查防毒通道和洗消间排风口的布置,自动排气活门应设置在沐浴室的入口或简易洗消间的出口(如简易洗消设于防毒通道内,则自动排气活门设置在通道与室内的密闭墙上);密闭墙上的排风口,应设置密闭阀门;非密闭墙上的排风口,设置通风短管。
7、油网滤尘器的安装:安装时应注意安装方向,其气流方向应与设备所标识的方向一致,其方向应将网眼大的网层面朝向空气进入侧。
8、过滤吸收器安装,其气流方向应与设备所标识的方向一致,过滤吸收器必须水平安装,加炭口应朝上,气流应是先通过消波挡板,再通过精滤层,最后通过炭滤层。
9、密闭阀门的安装:1)密闭门可以安装在水平或垂直的管道上,但应保证操作维修方便,安装位量距结构面应大于100mm.2)安装前监理工程师应检查密闭阀门质量,其密闭性能是否符合产品技术要求,阀门上的密封线是否完好,有无擦伤别痕,不符合要求不得安装。
3)阀门安装时,应要求施工单位注意方向,要求阀体外売上的的压力箭头与受冲击波的方向一致,不是与气流方向一致,阀门应用吊钩或支架固定,吊钩不得在手柄及锁紧装置上。
4)安装后开关指示针的位置与阀门板的实际开关位置相同,启闭手柄的操作位置应准确;阀门安装的坐标和标高偏差应在允许范围内:坐标允许偏差为3mm;标高允许偏差为±3mm。
10、防瀑超压排气活门、自动排气活门的安装:1)防爆超压排气活门、自动排气活门可以安装在墙上或管道上。
如果安装在墙上,土建时应预埋密闭穿墙短管,连接活门的法兰应置于超压墙面一侧,法兰面应垂直:法兰垫圈应采用厚5mm整圈橡胶板,所有螺栓均应均匀旋紧。
安装前,要求施工单位清除密封面的杂物,检查密封面有无受损,不合格不准安装。
2)安装时要检查:活门开启方向必须朝向排风方向;墙管法兰和在轴线视线上的杠杆均必铅垂;活门在设计超压下能自动启闭,关闭后阀盘与密封圈严密。
3)防爆超压排气活门、自动排气活门安装完毕后,应检查设备的坐标、标高和平衡锤连杆垂直度偏差是否在允许范围内:坐标允许偏差为10mm;标高允许偏差为±5mm;平衡锤连杆铅垂度允许偏差为5mm。
11、防护通风系统验:1)防毒密闭管路及密闭阀门的气密性试验。
2)过滤吸收器的气密性试验。
3)滤毒式通风工程的超压试验。
4)清洁式、滤毒式和隔绝式通风方式相互转换运行,各种通风方式的进风、送风、排风及回风的风量和风压,满足设计要求。
5)各主要房间的温度和相对湿度应满足设计要求。
12、给、排水管材料的质量控制:1)给水管道的材料,按人防工程的有关设计规范要求,穿过人防围护结构的给水管道应采用钢塑复合管或热镀锌钢管,防护阀门以后的管道可采用其他符合现行规范及产品标准要求的管材:管道的配件应与所采用的管材相应。
2)排水管道的材料,按设计范则定,穿过人防围护结构的排水管道应采用钢塑复合管或其他经过可靠防腐处理的钢管;人防围护结构以内的重力排水管道可采用机制排水铸铁管或建筑排水塑料管及管件;在结构底板中及以下敷设的管道应采用机制排水铸铁管或热镀锌钢管。
3)给、排水管道、管件和阀件出厂的合格证明,其性能应符合设计要求和国家标准的规定。
4)管道、管件和阀件在使用前应进行外观质量检查:对于钢管,要求其表面无裂纹、缩孔、夹渣、折叠、重皮等缺陷,管壁不能有麻点及超过壁厚负偏差的锈蚀和凹陷;对于塑料管,要求其管材和管件的内外壁光洁平整,无气泡、裂口、裂纹、脱皮,色泽基本一致;对于铸铁管,要求其管材和管件的内外表面光洁平整,不应有裂纹、冷隔、错位、蜂窝及其他妨碍使用的缺陷,承口法兰盘轮廓应清晰,不得有裂缝、冷隔等缺陷。
5)阀门在安装前应进行耐压强度试验,合格后方可安装。
对安装在防空地下室作防护阀门及主供水管道上,起切断作用的闭路阀门,应按出厂规定的压力逐个检验其强度和严密性。
6)当给水管道为螺纹接口时,要求接口材料采用麻丝、厚白漆或聚四氯乙烯生科带;接口为法兰连接时,检查垫片质量,应采用质地柔软,无老化弯曲,表面无折损、皱纹等缺陷的橡胶垫圈。
7)压力排水管,其接口应釆用油麻填充或石棉水泥抹面,不采用水泥砂浆抹口。
13、给水管道穿越防护密闭隔墙、密闭隔墙的套管制作监控:根据设计规范规定,穿过人防围护结构的给水引入管、排水出户管、通气管,应在围护结构处预埋密闭穿墙套(短)管,其制作必须符合定。
(1)当管经径小于DN150mm的给、排水管道穿越乙类人防地下室临空墙、人防围护结构、密闭隔墙及防护单元之间的防护密闭隔墙或穿越核5级、核6级、核6B级的甲类人防地下室临空墙时,在其穿墙处必须须预埋带有密闭翼环的刚性密闭穿墙短管.(2)当管径大于DN150mm的给、排水管道穿越人防同护结构时;或管径小于DN150mm的给、排水管道穿越核4级、核4B级的甲类人防地下室临空墙或防护密闭墙时,必须在其穿墙处预埋带有密闭翼环且外侧加护挡板(抗力片)的刚性防护密闭穿墙短管。
(3)密闭穿墙短管及防护挡板应按设计要求制作,当设计无要求时短管应采用壁厚大于3mm的钢管制作(按07FS02人防标准设计图示制作),密闭穿墙套管切割时必须用砂轮机切割并保让两侧切口与钢管径向垂直。
为了与抗力片焊接,在与抗力片接触的预理短管的端面也应设置钢板圆环,其厚度与高度与密闭翼环相同。
(4)短管上密闭翼环应采用厚度大于10mm(DN50~100为10mm,DN200为12mm)的钢板制作,钢板应平整,其翼高宜为50mm(参见07FS02制作)。
牵闭翼环与密闭穿墙短管的结合部位应双面满焊,不得有气泡、夹渣,并清除焊缝表面焊渣。
(5)防护挡板应按设计设置,宜采用厚度大于1mm钢板制作。
