项目开工前,需要跑办的手续,项目从立项到开工各环节的手续办理一、建设单位需要搞定1、建设工程规划许可证(包括附件);2、建设工程开工审查表;3、建设工程施工许可证;4、规划部门签发的建筑红线验线通知书;5、在指定监督机构办理的具体监督业务手续;6、经建设行政主管部门审查批准的设计图纸及设计文件;7、建筑工程施工图审查备案证书;8、图纸会审纪要;9、施工承包合同(副本);10、水准点、坐标点等原始资料;11、工程地质勘察报告、水文地质资料;12、建设单位驻工地代表授权书;13、建设单位与相关部门签订的协议书。
二、建设单位提交的《建设工程开工报告申请(备案)书》包括的内容?(一)工程概况;(二)项目法人的管理机构和人员配备的情况;(三)项目核准文件(可行性研究报告)、初步设计文件批复;(四)有关建设规模(能力)核定、征用土地、建设用地规划、建设工程规划、开工(施工)许可等手续在国家或地方政府的审批文件;(五)安全、环保、水保、消防、职业卫生、节能等专篇设计审批情况;(六)项目年度投资计划及新开工计划的批复和资金到位的情况;(七)建设项目单位工程划分和施工图交付协议签订的情况;(八)施工图设计文件审查备案的情况;(九)项目总体组织设计(含工程总体进度网络计划) 编制、审查、审批和施工图会审、技术交底的情况;(十)工程质量保证体系建立及工程质量认证等级的承诺情况;(十一)主体工程施工承包合同、监理委托合同签订及进场的情况;(十二)主要设备、材料采购计划、合同与工程进度相衔接的情况;(十三)工程质量监督注册、施工安全监察登记手续办理的情况;(十四)征地、拆迁、现场“四通一平”及施工准备完成的情况;(十五)应急救援预案的落实情况。
三、建设工程前期手续流程(一)建设用地(招标:拍卖)批准书(审批时限:20 工作日)1、建设用地批准书申请表2、国有土地出让合同3、地形图(二)土地确权(审批时限:7 个工作日)1、建设用地确权申请表2、土地权属文件(土地证或出让合同)3、提供投资计划4、地籍图3 份(三)选址意见书(审批时限:30个工作日(可延长10 个工作日))1、选址意见书申报表2、项目建议书批准文件或土地转让协议及用地平面图3、对拟建项目的选址要求说明或论证材料(四)立项1、立项申请书2、营业执照3、环境评估报告(环境保护申报登记表)4、选址意见书5、董事会决议6、土地协议7、土地确认书8、投资项目核准登记表9、外商投资项目核准申请书(五)报建登记表建设项目报建登记表(六)年度投资计划(2005年开始已取消,由立项文件代替):(七)设计招标1、立项批准文件2、提供投资计划3、设计招标备案登记表4、设计招标备案书5、建设工程投标单位登记表6、委托设计协议书(八)委托设计方案1、委托设计书2、规划要点(九)建筑设计方案审批(审批时限:9工作日)1、建筑设计方案申报表(审批时限:20个工作日)2、1/500地形图3、土地合同4、投资计划5、方案3份(效果图、总平面图、各层平面、立面、剖面)(十)建设用地规划许可证(审批时限:20个工作日(可延长10 个工作日))1、建设用地规划许可证申请表2、选址意见书3、地形图4、批准的规划成果或总平面布置图5、环境评估报告(十一)钻探1、建设工程岩土勘察备案登记表2、甲方提供设计生产工艺条件3、出具地质报告(试桩)(十二)委托施工图设计(审批时限:30个工作日)(十三)施工图审查1、规划部门审核2、建筑管理审核(收费)(十四)报消防审批1、建筑消防设计防火审核申报表2、立项计划3、设计消防专篇4、总平面图、建筑施工图、消防系统图、灭火配置设计图纸及说明5、相关采暖、通风、防烟、防爆、变电设计图纸6、装订成册(A4纸)(十五)人防办公生活用房建筑面积的4%;如异地建设2000/㎡(十六)建设工程规划许可证(审批时限:20个工作日(可延长10 个工作日))1、建设工程规划许可证申报表2、投资计划3、施工图(建筑3份,电子版1份)4、方案审定通知书(要求提供的与该项目有关文件)5、消防、配套、环保、人防部门批准文件6、建设用地规划许可证7、建设用地批准书8、土地合同9、土地权属证书或证明文件(十七)监理招标1、投标备案登记表2、立项计划3、投资计划4、投标登记表(十八)施工招标1、投标备案登记表2、立项计划3、投资计划4、投标登记表(十九)质量监督、安全备案1、质量监督登记表2、安全措施备案登记表(二十)施工许可证1、建设用地规划许可证2、建设工程规划许可证3、施工中标通知书及施工合同4、施工图纸及技术资料报告书5、质量监督登记表、安全措施备案表6、银行存款证明四、工程进行中(一)施工前期1、办理开工手续施工队进场前应按所属物业管理部门的规定:业主和装饰公司共同办理开工进驻手续,装饰公司应提供营业执照副本,及施工人员的身份证和照片,由物业管理部门核发开工证、出入证、进驻。
工地开工前的准备工作及手续工地开工前的准备工作及手续是确保施工工程顺利进行的重要环节。
在正式开工之前,需要进行一系列的准备工作和办理相关手续,以确保施工安全、质量和进度的达到预期目标。
一、规划和准备工作1.工地规划:在开工前,需要进行工地规划,确定施工区域的范围和布局。
这包括确定临时办公区、材料堆放区、施工设备区等,确保施工过程中各个区域的协调和便利。
2.施工方案:根据工程设计和施工要求,制定详细的施工方案。
包括工程施工流程、安全措施、人员配备等,以确保施工过程的顺利进行。
3.施工图纸:准备施工所需的图纸和设计文件,以供施工人员参考。
这包括施工平面图、立面图、剖面图等,以便施工人员理解和执行工程设计。
4.人员培训:在开工前,对施工人员进行必要的培训,包括安全操作规程、施工工艺、设备使用等方面的培训,以提高施工人员的技术水平和安全意识。
二、办理相关手续1.施工许可证:在开工前,需要向相关部门办理施工许可证。
根据国家和地方的法规和规定,按照程序提交相关材料,经审核后领取施工许可证。
2.施工合同:与业主或相关单位签订施工合同,明确工程内容、工期、质量标准、付款方式等。
确保双方权益,并规范施工过程中的各项事宜。
3.施工保险:根据法律规定,办理施工保险。
这是为了保障施工过程中发生的意外事故或质量问题,确保及时赔付和解决纠纷。
4.施工图审批:将施工图纸提交给相关部门进行审批。
审批包括对施工图纸的合规性、安全性、环保性等方面进行审核,确保施工图纸符合规定和要求。
5.土地手续:如果工地用地需要办理土地手续,需要提前准备相关材料,办理土地使用权、土地规划许可等手续,确保在施工过程中没有土地纠纷问题。
6.环保手续:根据相关法规和规定,办理环保手续。
包括环境影响评价、大气污染防治、水污染防治等方面的手续,以确保施工过程中对环境的保护和治理。
7.安全手续:办理施工安全手续,包括安全生产许可证、施工现场安全检查等。
这是为了确保施工过程中的安全,预防和避免事故的发生。

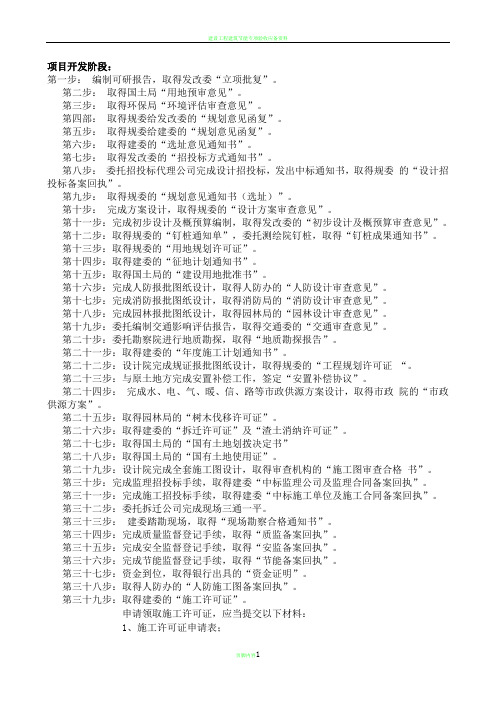

项目开发阶段:第一步:编制可研报告,取得发改委“立项批复”。
第二步:取得国土局“用地预审意见”。
第三步:取得环保局“环境评估审查意见”。
第四部:取得规委给发改委的“规划意见函复”。
第五步:取得规委给建委的“规划意见函复”。
第六步:取得建委的“选址意见通知书”。
第七步:取得发改委的“招投标方式通知书”。
第八步:委托招投标代理公司完成设计招投标,发出中标通知书,取得规委的“设计招投标备案回执”。
第九步:取得规委的“规划意见通知书(选址)”。
第十步:完成方案设计,取得规委的“设计方案审查意见”。
第十一步:完成初步设计及概预算编制,取得发改委的“初步设计及概预算审查意见”。
第十二步:取得规委的“钉桩通知单”,委托测绘院钉桩,取得“钉桩成果通知书”。
第十三步:取得规委的“用地规划许可证”。
第十四步:取得建委的“征地计划通知书”。
第十五步:取得国土局的“建设用地批准书”。
第十六步:完成人防报批图纸设计,取得人防办的“人防设计审查意见”。
第十七步:完成消防报批图纸设计,取得消防局的“消防设计审查意见”。
第十八步:完成园林报批图纸设计,取得园林局的“园林设计审查意见”。
第十九步:委托编制交通影响评估报告,取得交通委的“交通审查意见”。
第二十步:委托勘察院进行地质勘探,取得“地质勘探报告”。
第二十一步:取得建委的“年度施工计划通知书”。
第二十二步:设计院完成规证报批图纸设计,取得规委的“工程规划许可证“。
第二十三步:与原土地方完成安置补偿工作,签定“安置补偿协议”。
第二十四步:完成水、电、气、暖、信、路等市政供源方案设计,取得市政院的“市政供源方案”。
第二十五步:取得园林局的“树木伐移许可证”。
第二十六步:取得建委的“拆迁许可证”及“渣土消纳许可证”。
第二十七步:取得国土局的“国有土地划拨决定书”第二十八步:取得国土局的“国有土地使用证”。
第二十九步:设计院完成全套施工图设计,取得审查机构的“施工图审查合格书”。
建设工程施工手续办理流程一、前期准备1.1 项目规划阶段在项目规划阶段,建设单位需要根据项目的实际情况确定项目的总体规划和设计方案。
这一阶段的工作包括项目可行性研究、初步设计、环境影响评价等。
建设单位还需要按照国家有关法律法规的规定,向相关主管部门申请项目立项,并获得相应的批复文件。
1.2 土地使用手续办理建设单位需要向国土资源部门申请土地使用证,并获得土地使用权证。
在获得土地使用权证后,建设单位需要制定详细的建设方案,包括项目的总体布局、施工图纸、施工工艺等,并提交相关部门进行审批。
1.3 工程设计阶段建设单位需要委托具有相应资质的设计单位进行项目的详细设计工作。
设计单位需要根据国家有关规定和标准进行设计,并经过建设单位的审核和验收。
设计工作完成后,建设单位需要向相关部门提交设计文件进行审批。
1.4 施工许可办理在获得土地使用权证和完成工程设计后,建设单位需要向相关主管部门申请施工许可证。
申请时需要提交项目的建设规划、设计文件、土地使用权证等相关材料。
在审批过程中需要符合国家安全、环保等相关法律法规要求。
二、施工准备阶段2.1 施工组织设计建设单位需要委托具有相应资质的施工单位进行施工组织设计。
施工单位需要根据项目的实际情况和设计要求制定详细的施工方案,包括施工工艺、施工进度、材料采购等。
2.2 工程开工前准备在获得施工许可证后,施工单位需要进行工程开工前的准备工作,包括人员招聘、设备采购、材料采购等。
建设单位需要调动项目相关的各方资源,保证工程的顺利开展。
2.3 施工许可证办理在项目开工前,施工单位需要向相关主管部门申请施工许可证,并获得相关审批文件。
施工许可证办理的相关材料包括项目施工规划、施工单位资质证书、安全生产责任书等。
2.4 安全生产管理措施在项目开工前,建设单位需要制定详细的安全生产管理措施,并向相关主管部门提交安全生产责任书。
施工单位需要组织安全教育培训,并建立健全安全生产管理体系,确保施工过程中的安全生产。
水利工程单位开工审批流程及注意事项下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!水利工程单位开工审批流程及注意事项如下:一、开工审批流程1. 项目前期准备在开工前,首先要确保项目已经完成了前期准备工作,包括项目可行性研究报告的编制、环境影响评估报告、土地使用权取得等相关手续。
人防工程开工前期手续流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!人防工程开工前期手续流程详解人防工程,即人民防空工程,是为保障城市居民在战争或其他紧急状态下生命财产安全的重要设施。
第1篇一、项目前期准备1. 项目立项:根据项目可行性研究报告,由建设单位向相关部门申报立项,经审批后取得项目立项批复。
2. 设计与概算:委托设计院进行项目设计,并编制项目概算,经审批后取得设计批复和概算批复。
3. 征地拆迁:按照项目用地需求,与被征收土地部门、土地局等相关单位进行沟通,办理征地拆迁手续。
4. 环保手续:向环保局提交环境影响评价报告,经审批后取得环保批复。
5. 规划手续:向规划局提交用地规划详细性规划大本,经规划详审、政府审批后取得规划批准意见文件。
二、施工许可证办理1. 项目开发前期调查,形成项目建议书或项目可行性研究报告,报同级人民政府审批。
2. 向城市规划管理部门上报项目建议书或可行性研究报告,形成项目建设选址初步。
3. 政府审批文件报规划部门审批,形成项目定点规划通知书和设计规划要求通知书。
4. 根据定点规划通知书和设计规划要求通知书,完成建筑规划方案设计,申领建设用地规划许可证。
5. 项目列入年度计划后,申办开工证前,需申领建设工程规划许可证。
6. 征地拆迁程序:征地在领取建设用地规划许可证后即可进行,拆迁在取得建设拆迁临时用地许可证或土地使用权证件后即可提出申请。
7. 向市建委提出开工申请,取得报建证。
三、现场施工准备1. 施工单位进场,进行临时设施建设。
2. 根据施工图纸和施工方案,进行施工组织设计和施工方案编制。
3. 办理施工许可证,确保具备合法施工条件。
4. 向劳动部门办理劳动力合同,确保施工人员合法。
5. 进行施工图审查,确保施工图纸符合设计要求。
四、施工过程管理1. 按照施工图纸和施工方案进行施工,确保工程质量。
2. 进行质量验收,确保工程质量符合国家标准。
3. 加强施工现场安全管理,确保施工安全。
4. 完成施工过程中的各项资料收集和整理。
五、竣工验收1. 完成施工任务,达到竣工验收条件。
2. 进行竣工验收,确保工程质量、安全、环保等方面符合国家标准。
3. 取得竣工验收合格证书,项目正式投入使用。
火电项目开工手续办理流程1.火电项目开工手续办理流程包括哪些步骤?What are the steps of the procedure for handling the start-up procedures of the thermal power project?2.需要先进行土地手续办理。
It is necessary to handle the land procedures first.3.提交土地使用证明文件和申请表。
Submit land use certificates and application forms.4.等待相关部门审批。
Wait for approval from the relevant departments.5.完成土地手续后,进行环保手续办理。
After completing the land procedures, proceed with the environmental protection procedures.6.进行环境影响评估申请。
Submit an application for environmental impact assessment.7.等待环保部门的审批。
Wait for approval from the environmental protection department.8.同时进行用电手续办理。
Handle the electricity use procedures at the same time.9.提交用电申请和相关电力设计文件。
Submit electricity use applications and related power design documents.10.等待电力部门的审批。
Wait for approval from the power department.11.完成环保和用电手续后,进行安全生产手续办理。
上海市开工前报批报建流程导则报批报建是指在进行建设工程前,需要向相关部门提交申请,获得批准后方可开工建设。
上海市自2024年起,实施了一套报批报建流程导则,以下为详细内容。
一、项目筹备1.项目立项:根据项目的性质和规模,确定项目的立项程序和审批程序,由项目所有者、开发商或建设单位进行申请。
2.项目可行性研究:编制项目可行性研究报告,包括项目的技术、经济、社会和环境等方面的评估,提交给相关部门进行审核。
3.设计批准:选择资质齐全并具备相关设计经验的设计单位进行设计,并将设计方案提交给相关部门进行审核和批准。
二、报建手续1.土地审批:根据项目的用地性质,向上海市规划和国土资源管理部门申请土地审批手续,包括土地规划许可证和土地使用证等。
2.建设工程规划许可证:向上海市规划和国土资源管理部门申请建设工程规划许可证,提交项目的详细规划方案和设计图纸等相关资料。
3.环境影响评价:对项目进行环境影响评价,编制环境影响评价报告,并将报告提交给上海市环境保护部门进行审核和批准。
4.施工图设计批准:将已经通过设计审查的施工图纸提交给上海市住房和城乡建设管理部门进行审批,获得施工图设计批准证书。
5.用地手续:获得土地审批和建设工程规划许可证后,向上海市规划和国土资源管理部门申请用地手续,包括用地预审和用地许可证等。
三、工程施工1.工程施工许可证:获得施工图设计批准证书后,向上海市住房和城乡建设管理部门申请工程施工许可证,提交施工方案和相关资料。
2.安全生产许可证:获得工程施工许可证后,向上海市安全生产监督管理部门申请安全生产许可证,提交有关安全管理的规划和措施等。
3.施工备案:在开工前,将获得的工程施工许可证和安全生产许可证等相关材料备案,并向上海市住房和城乡建设管理部门报备。
四、竣工验收1.建设工程竣工验收备案:施工完成后,由建设单位向上海市住房和城乡建设管理部门申请竣工验收备案,提交相关资料进行备案。
2.使用许可证:获得竣工验收备案后,向上海市住房和城乡建设管理部门申请使用许可证,获得使用许可证后方可投入使用。
办理开工手续流程
一、建设单位办理了项目立项批文、建设用地规划许可证、建设工程规划许可证、土地使用证、施工图审查文件备案通知书后到建设局驻市许可服务中心窗口办理建设工程招标,经招标确定施工单位、监理单位后签定施工合同监理合同,然后办理质量监督、安全报监,再办理施工许可证;
二、建设单位可在招标期间办理消防、避雷、人防手续;
三、建设单位可在招标结束后交纳劳保费、墙改节能费、质量监督费、定额测定费、担保金。
1工程招标或直接发包f 2确定监理单位、施工单位
3签订监理、施工合同f 4质量报监
\ 4交纳劳保费、墙改费、定额测
定费、质量监督费、担保金
4安全报监
5施工许可
6工程建
质监员、安监员监督
设,
工程主体竣工返还墙改节能费
7工程竣工验收备案
8返还劳保费、担保金
办理建筑工程质量监督
申报材料:
1.建设工程质量监督登记表;
2.建设单位质量责任制度报告表;
3.勘察单位质量责任制度报告表;
4.设计单位质量责任制度报告表;
5.监理单位质量保证体系报告表;
6.施工单位质量保证体系报告表;
7.建设工程规划许可证;
8.建设工程质量监督提交资料审查表;
9.计委计划;
10.监理、施工中标通知书(原件)
11.设计合同签审通知书;
12.建筑安装工程承包合同、工程监理合同(原件)及施工、监理单位资质证书;
13.全套施工图纸原件(并每张盖有设计单位、审图中心红章)及施工图纸设计文件审查批复文件(原件)
14.地质勘察报告;
15.施工组织设计;
16.监理规划。
17.施工、勘察、监理、设计及个人资质证书。
建筑工程安全报监应提交下列资料:
1、《建筑工程安全报监书》一式两份(注:按标段报监,报监书网上下载);
2、《施工现场周边环境安全评估表》一式两份(网上下载);
3、施工总平面布置图一份(施工单位加盖公章);
4、临时设施规划方案和搭建情况(建设单位、监理单位、施工单
位加盖公章);
5、施工现场安全防护设施搭设(设置)计划(施工单位加盖公
章);
6、安全措施费用计划(建设单位、监理单位、施工单位加盖公
章);
7、专项安全施工组织设计(方案、措施)(建设单位负责人、施工
单位负责人和技术负责人、项目总监签字并加盖建设单位、监理
单位、施工单位公章);
8 施工企业工人意外伤害保险单原件及复印件(加盖施工
企业公章);
9、工程所在地街道办事处登记备案的计划生育协议书;
10、职工夜校设立计划,包括领导小组设置情况、教学设施
设备等的配备情况、教学计划、师资情况及课程表等;
11、押证人员的证件原件及复印件(注明工程名称、工程地点,经
本人签字并加盖施工单位公章)。
12、建筑工程安全防护、文明施工措施费相关资料:
(1)施工合同正本及复印件(加盖建设单位、施工单位公章);
(2)中标时投标报价书或确定的施工图预算(非投标工程)原件及复印件;(加盖施工单位公章)
(3)施工企业在银行开设单独账户证明原件(单独账户第一
次启用时提供)及复印件(加盖施工单位公章);
(4)银行对账单或进帐单原件及复印件(加盖建设单位、施
工单位公章);
(5)发票原件及复印件(加盖施工单位公章);
中标通知书原件及复印件(加盖施工单位公章)。
(6)
办理建筑工程施工许可证
申报材料:
1、计划发展局批文;
2、建设用地规划许可证、建设工程规划许可证;
3、建设工程施工图设计文件审查备案通知书;
4、监理中标通知书、监理费拨付证明、监理合同,施工中标通知书、
施工合同;
5、土地使用证;
6、建筑工程安全报监书;
7、消防审核意见书;
避雷设施检测表;
9、建筑劳务团体计划生育协议书;
10、项目经理、关键岗位人员、特种作业人员上岗证书;
11、建筑工程劳务监督登记表;
12、劳保费交费单据复印件;
13、工程至阪资金银行证明;
14、外地房地产、施工企业税务登记备案证明;
15、人防易地建设交费意见书;
16、民用建筑节能设计审查备案登记表;
17抗震设防要求核准书,
18房地产项目开发经营权证;
19安全设施三同时审查意见。
