水电站工程施工组织设计
- 格式:doc
- 大小:1.11 MB
- 文档页数:171
一、施工组织设计建议书一、编制依据及原则(一)编制依据1.由业主提供的华润电力云鹏水电站工程《右岸泄洪(兼导流)隧洞土建及金属结构安装工程》招标文件.2.电力工业标准合订本《水电卷及水利水电工程施工及施工验收规范》。
3.我集团公司关于隧洞施工工法、科技成果等技术资料。
4.由业主组织召开的施工招标标前会议及投标人对现场及其周围环境进行调查所掌握的有关资料;充分考虑了各种自然因素的影响及运输道路、料源、民情等施工条件的制约。
5.水利水电部颁发的有关工程预算定额及我集团公司的企业定额等。
6.商务条款工程数量。
(二)编制原则1.本着优质、高效、经济、合理的原则,以业主提供的招标文件和设计图纸为依据,严格执行有关施工规范。
2.以确保工期为原则,安排施工进度计划。
3.以确保质量目标为原则,安排专业化施工队伍,配备先进的机械设备,采用先进的施工方法。
4.以确保安全生产为原则,制定各项安全措施,严格执行安全操作规程。
5.以节约土地、保护生态环境为目标布置施工总平面。
6.以加强管理,优化工艺,提高效率为原则,降低施工成本.7.严格遵守国家、行业及当地在施工安全、工地工人健康、保护环境方面的要求及规定标准,必须遵守当地人民的风俗习惯。
二、工程概况(一)工程简介右岸泄洪(兼导流)隧洞土建及金属结构安装项目是南盘江云鹏水电站筹建期工作中一项控制性工程。
南盘江云鹏水电站位于云南省南盘江下游河段干流上,开发河段为红河州泸西县与文山州丘北县的界河。
坝址区左岸属泸西县辖区,右岸属丘北县辖区。
工程地处高山峡谷区,目前无铁路通过,该河段也不通航,坝址左岸有乡级公路通泸西县城,坝址右岸上游歹马河口电站也有电站建设公路通往泸西县城。
从坝址到泸西县的公路里程为60km,到昆明的公路里程为214km.云鹏水电站是以发电为主的水电水利枢纽工程,工程采用集中布置方式,工程等别为Ⅱ等大(2)型工程,永久性主要建筑物为2级,永久性次要建筑物3级,临时性建筑物4级。
水电站施工组织设计方案1. 引言本文档旨在提供一个完整的水电站施工组织设计方案,以确保施工过程的高效、安全和顺利进行。
水电站施工组织设计方案是一个重要的计划,旨在将施工过程分解为一系列可管理的任务和活动,并对施工资源、时间计划、安全措施和质量保证等方面进行详细的规划和设计。
2. 工程背景水电站建设是一项复杂而艰巨的任务,涉及到多个专业领域的工作,包括土木工程、机械工程、电气工程等。
施工组织设计方案要依据工程背景进行规划,确保在施工过程中合理利用资源,保证施工质量和安全。
3. 施工组织结构为了实现施工目标,我们将建立一个有效的施工组织结构。
该组织结构包括以下几个方面:3.1 项目经理项目经理将负责整个施工项目的规划、组织和实施。
他需要确保施工进度符合时间计划,并与其他部门协调工作。
3.2 施工团队施工团队由各个施工专业组成,包括土建、机电、电气等专业。
每个专业都需要有专门的负责人,负责组织和管理各自的施工任务。
3.3 安全人员安全人员负责施工现场的安全管理工作,包括制定安全规章制度、组织安全培训和检查,以及制定应急预案等。
3.4 质检人员质检人员负责对施工过程进行质量把关,确保施工质量符合设计要求和相关标准。
4. 施工资源管理为了保证施工的高效进行,需要对施工资源进行管理和优化利用。
4.1 人力资源在施工过程中,需要依据施工计划和项目需求安排合适的人力资源,确保施工进度和质量。
4.2 物资资源物资资源是施工过程不可或缺的一部分。
需要制定一个物资管理计划,确保所需物资的及时供应,并对物资进行合理的分配和使用。
4.3 设备资源根据施工需要,需要准备合适的设备。
设备资源管理包括设备的调配、维护和保养等工作,以确保设备正常运营。
5. 施工时间计划施工时间计划是整个施工过程的重要依据。
在制定时间计划时,需要考虑施工任务的先后顺序、工期和资源的可行性。
6. 施工安全管理施工安全是保证施工人员安全和工程顺利进行的重要保证。
水利水电工程施工组织设计水利水电工程施工组织设计:关键步骤与策略随着社会和经济的发展,水利水电工程在保障人民生活和推动国家经济发展中发挥着越来越重要的作用。
施工组织设计是水利水电工程的关键环节,对工程的顺利实施具有重要影响。
本文将深入探讨水利水电工程施工组织设计的各个方面,包括其概念、相关知识点、设计原则以及实践案例分析。
施工组织设计是指针对工程项目施工过程中的技术、经济、组织和管理等方面的活动进行规划和协调的一项综合性工作。
其主要目的是确保施工进度、提高施工质量、降低施工成本,并确保施工过程中的安全。
在水利水电工程中,施工组织设计主要包括以下几个方面:施工方案设计、施工进度编制、施工现场布置、施工质量安全管理等。
这些方面相互关联,共同构成了水利水电工程施工组织设计的核心内容。
施工组织设计原则是指导施工组织设计的依据,以保证设计的合理性和有效性。
在水利水电工程中,施工组织设计应遵循以下原则:安全第一、质量至上、经济合理、环保节能。
这些原则保证了施工过程中的安全、质量、经济和环境等方面的均衡发展。
以某地区大型水电站为例,该水电站施工组织设计中,充分考虑了施工条件、工程规模、工期要求和技术难度等因素。
在设计中,采用了先进的施工技术和管理方法,确保了施工的顺利进行,并有效降低了工程成本。
此外,该水电站在施工过程中,注重环保,减少了施工对环境的影响。
总结,水利水电工程施工组织设计是工程项目实施的重要环节。
在实际工作中,应根据工程实际情况,遵循施工组织设计原则,综合考虑技术、经济、安全和环保等方面的因素,以实现工程项目的顺利实施。
施工组织设计还需要在实践中不断总结经验,不断完善和提高,以更好地服务于水利水电工程的发展。
未来,随着技术的进步和管理水平的提高,水利水电工程施工组织设计将更加科学、高效和环保,为国家的经济和社会发展做出更大的贡献。
水电站工程施工组织设计方案范本.doc 方案主要目标:水电站工程施工组织设计的主要目标是确保施工过程的安全、高效和顺利进行,使工程能够按计划完成,符合相关法规和质量要求。
一、工程概况1.1 工程名称:水电站工程施工组织设计方案1.2 工程地点:(填写具体地点)1.3 主要施工内容:(填写具体主要施工内容)二、施工组织机构2.1 总体组织机构2.1.1 总指挥部2.1.2 监理单位2.1.3 施工单位2.1.4 其他相关单位2.2 组织职责分工2.2.1 总指挥部职责2.2.2 监理单位职责2.2.3 施工单位职责2.2.4 其他相关单位职责三、施工进度计划3.1 总体施工进度计划3.2 施工分阶段进度计划3.3 关键工序和节点计划四、施工方法和工艺4.1 基坑开挖工艺4.2 混凝土施工工艺4.3 钢结构施工工艺4.4 电气安装工艺4.5 设备安装工艺五、施工安全措施5.1 安全管理组织机构5.2 安全管理责任分工5.3 安全教育培训5.4 施工现场安全措施5.5 施工期间的应急预案六、质量控制和验收标准6.1 质量控制组织机构6.2 质量控制计划6.3 质量验收标准6.4 质量抽查和检测方法七、环境保护措施7.1 环境保护组织机构7.2 环境影响评价7.3 施工期间的环境保护措施八、费用预算和物资采购8.1 费用预算8.2 物资采购计划8.3 物资供应和管理九、附件(列出本文档所涉及的附件,如平面图、施工图、合同等)法律名词及注释:1. 法规:指国家或地区制定和颁布的具有法律效力的规章制度,如建筑法、劳动法等。
2. 监理单位:指负责监督和检查施工过程,确保工程质量和安全的专业机构。
3. 施工单位:指承担具体施工的企业或个人。
4. 基坑开挖工艺:指进行土方开挖和基坑支护的施工流程和方法。
5. 混凝土施工工艺:指混凝土配合比设计、浇注和养护的具体方法和流程。
6. 环境影响评价:指对工程施工对环境的影响进行评估和预测,从而采取相应的环保措施,减少对环境的破坏。
【⽔电站施组】⽔电站⼯程施⼯组织设计第⼀章⼯程概况1.1 ⼯程概况1.2 ⽔⽂⽓象和⼯程地质1.3 天然建筑材料1.4弃渣场1.5对外交通1.6本合同⼯作范围第⼆章施⼯组织设计编制2.1 建设情况2.2 施⼯组织编制原则及编制依据2.3 ⼯程总⽬标2.4 ⼯程项⽬施⼯关键技术实施2.5前期组织2.6 施⼯总体部署2.7施⼯组织与管理第三章施⼯总平⾯布置3.1 ⽣产、⽣活⽤房布置3.2 交通布置3.3 风、⽔、电布置3.4 通讯系统3.5 施⼯辅助设施的布置3.6 ⽣产、⽣活⽤房及施⼯⽤地⼀览表附:《施⼯平⾯布置图》第四章施⼯导流4.1 施⼯导流简介4.2 施⼯导流⽅案4.3 围堰设计、施⼯4.4 施⼯度汛第五章施⼯进度计划及⼯期保证措施5.1 进度计划安排原则5.2 施⼯总进度计划附图:《施⼯进度横道图》5.3 ⼯期保证措施5.4 缩短⼯期的主要措施5.5 进度计划承诺第六章主体⼯程施⼯⽅案及关键性技术措施6.1 施⼯测量6.2 ⼟、⽯⽅明挖⼯程6.3 隧洞开挖⼯程6.4混凝⼟⼯程6.5钻孔和灌浆⼯程6.6基础防渗墙⼯程6.7⼟⽯⽅填筑⼯程6.8砌体⼯程6.9屋⾯和地⾯建筑⼯程6.10闸门及启闭机制造和安装⼯程6.11压⼒钢管制造和安装⼯程第七章施⼯组织机构7.1 施⼯组织管理机构7.2 拟派驻现场管理⼈员配备7.3 职能部们职责第⼋章质量⽬标、质量保证体系及措施8.1 质量⽅针与⽬标8.2 质量管理保证措施8.3 质量管理技术措施8.4 技术保证措施8.5 本⼯程执⾏规范、规程第九章施⼯安全保证措施9.1 安全⽬标⽹络9.2 安全⽬标达标措施9.3 现场施⼯安全措施第⼗章施⼯信息化管理10.1 施⼯信息化管理资源配置10.2 施⼯信息化管理制度10.3 施⼯信息化管理的内容及要求10.4 信息传递第⼗⼀章⽂明施⼯及环境保护措施11.1 ⽂明施⼯与环境保护⽬标11.2 ⽂明施⼯、环境保护组织机构及主要职责11.3 ⽂明施⼯与环境保护措施第⼀章⼯程概况1.1⼯程概况三岩龙⽔电站位于四川省⽢孜州九龙县境内,三岩龙河系雅砻江中下游左岸⼀级⽀流,位于川藏⾼原南缘、四川省⽢孜藏族⾃治州的东南部。
水电站施工组织设计方案1. 引言本文档旨在提供一份水电站施工组织设计方案,包括项目背景、施工组织原则、施工组织流程、施工人员管理、安全生产管理等内容。
该方案将帮助项目团队达到高效、安全的施工目标。
2. 项目背景水电站建设是一项复杂的工程,需要科学合理的施工组织设计方案。
项目背景包括项目概况、项目目标、项目范围等。
施工组织设计方案要根据项目背景进行具体制定。
2.1 项目概况本项目是一座大型水电站的建设项目,位于某地区的一条大河流域中。
水电站总装机容量为XXX兆瓦,预计建设周期为XX个月。
本项目包括水电站厂房、发电设备安装、电力输送系统等内容。
2.2 项目目标本项目的目标是在规定时间内完成水电站建设,确保水电站的正常运行。
同时,还要保障施工过程中的安全和环境保护,确保项目的可持续发展。
2.3 项目范围本项目的范围包括水电站厂房建设、河道治理、发电设备安装、电力输送系统建设等。
详细的项目范围需要在后续的施工组织设计中进行明确。
3. 施工组织原则施工组织设计方案应遵循以下原则,以确保整个施工过程的顺利进行。
3.1 科学合理施工组织设计方案应科学合理,符合工程技术标准和要求。
设计方案应充分考虑工程的复杂性和特殊性,保证施工过程中各项措施的可行性。
3.2 统筹协调施工组织设计方案应统筹协调各个施工环节和各个工种之间的关系,确保施工过程的无缝衔接和协同合作。
3.3 安全第一施工组织设计方案应以安全为第一要务,确保施工过程中没有人员伤亡和事故发生。
安全管理措施应全面到位,确保施工现场的安全生产。
3.4 环境保护施工组织设计方案应注重环境保护,采取相应的措施减少对环境的污染,确保施工过程对环境的影响控制在合理范围内。
4. 施工组织流程施工组织流程是指按照一定的顺序和方式安排施工活动的过程。
施工组织流程的合理性直接影响整个施工过程的效率和质量。
4.1 施工过程划分根据项目范围和工程特点,将施工过程划分为不同的阶段和分项工程,确定每个阶段和分项工程的施工内容和要求。
精品施工组织设计方案范文水电站工程建设项目施工组织设计word清晨的阳光透过窗帘,洒在了我的书桌上,我的思绪开始在这个宁静的早晨里游走。
作为一名有着十年方案写作经验的大师,我已经习惯了将每一个细节都打磨到极致,今天,我要为大家呈现一份关于水电站工程建设项目施工组织设计的方案。
一、工程概况这次的水电站工程建设项目位于我国某河流的中游,工程主要包括大坝、发电机组、输电线路等部分。
工程规模宏大,施工难度系数高,对施工组织设计提出了极高的要求。
二、施工总体布局1.施工分区:根据工程特点,将施工现场划分为大坝施工区、发电机组安装区、输电线路施工区三个部分。
2.施工顺序:进行大坝施工,然后是发电机组安装,进行输电线路施工。
3.施工时间安排:整个工程预计耗时三年,其中大坝施工时间为一年,发电机组安装时间为一年,输电线路施工时间为一年。
三、施工资源配置1.人力资源:根据工程需求,合理安排各类施工人员,包括工程师、技术人员、施工队伍等。
2.设备资源:确保施工现场设备充足,包括挖掘机、装载机、混凝土搅拌机等。
3.材料资源:提前采购各类建筑材料,如水泥、钢材、木材等,确保施工过程中材料供应充足。
四、施工质量控制1.制定严格的施工质量标准,确保施工过程符合国家相关规范。
2.设立质量检测小组,对施工现场进行定期检查,确保施工质量。
3.对施工人员进行质量意识培训,提高施工质量。
五、施工安全与环保1.制定详细的施工安全措施,确保施工现场安全。
2.设置安全警示标志,提醒施工人员注意安全。
3.对施工现场进行绿化,减少施工过程中的环境污染。
六、施工进度管理1.制定详细的施工进度计划,确保工程按时完成。
2.设立进度监控小组,对施工进度进行实时跟踪。
3.对施工进度进行调整,确保工程顺利进行。
七、施工成本控制1.制定合理的施工预算,确保工程成本控制在预算范围内。
2.对施工现场进行成本核算,及时发现成本问题。
3.采取有效措施,降低施工成本。
水电站施工组织设计方案一、项目概述本方案是针对某水电站施工项目的施工组织设计方案。
水电站是利用水能转化为电能的发电设施,其建设包括水库的建设、水轮机设备的安装、输电线路的铺设等多个工序。
本方案将针对施工组织设计、施工方案和施工流程进行详细描述,以确保项目的顺利进行。
二、施工组织设计2.1 人员组织本项目人员组织分为施工组织人员和技术人员两部分。
施工组织人员包括项目经理、助理项目经理、施工队长、班组长和施工工人等,负责施工作业的具体组织和协调。
技术人员主要包括设计师、施工监理人员和质检人员等,负责技术指导和质量监控。
2.2 施工机械与设备本项目所需的施工机械主要包括挖掘机、起重机、打桩机、混凝土搅拌站等。
这些机械设备将在施工过程中发挥重要作用,加快施工进度,提高施工效率。
2.3 施工安全施工安全是本项目的重要考虑因素,为保障施工人员的安全,需采取一系列保护措施。
首先,要制定详细的安全操作规程,确保每位施工人员遵守。
其次,要配备必要的安全防护设备,如安全帽、安全绳等。
同时,要加强施工现场的安全监督,定期进行安全检查和隐患排查。
三、施工方案3.1 水库建设水库建设是本项目的首要任务。
施工方案包括如下步骤:1.地质勘查:对水库建设地点进行地质勘查,评估地质条件和承载能力。
2.挖掘:利用挖掘机将水库所需的土石方挖掘出来,形成水库坝体。
3.灌浆:对水库坝体进行灌浆加固,提升坝体的稳定性。
4.导流:在水库建设过程中,为了便于施工,需要进行水的导流操作,确保施工区域处于干燥状态。
5.坝体浇筑:采用混凝土浇筑方式,逐步完成水库坝体的建设。
3.2 水轮机设备安装水轮机设备是水电站发电的关键设备,其施工方案包括如下步骤:1.基础施工:对水轮机的基础进行施工,包括预埋件的安装和混凝土浇筑。
2.设备安装:将水轮机设备逐步安装到预先施工好的基础上,并进行调试和试运行。
3.3 输电线路铺设输电线路的铺设是电能输送的重要环节。

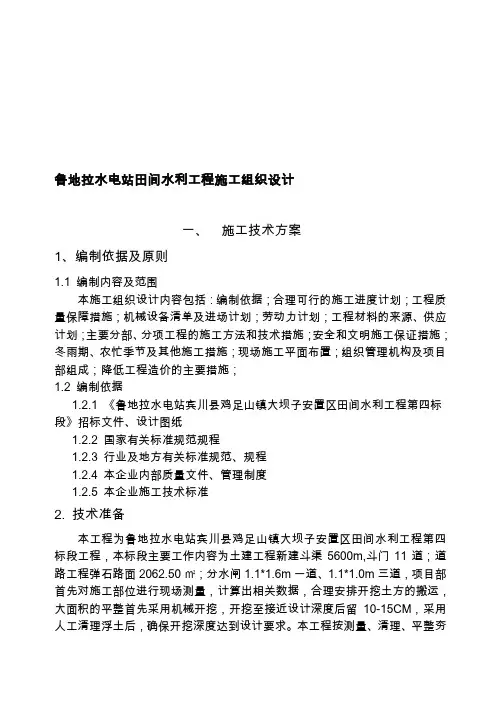

鲁地拉水电站田间水利工程施工组织设计一、施工技术方案1、编制依据及原则1.1 编制内容及范围本施工组织设计内容包括:编制依据;合理可行的施工进度计划;工程质量保障措施;机械设备清单及进场计划;劳动力计划;工程材料的来源、供应计划;主要分部、分项工程的施工方法和技术措施;安全和文明施工保证措施;冬雨期、农忙季节及其他施工措施;现场施工平面布置;组织管理机构及项目部组成;降低工程造价的主要措施;1.2 编制依据1.2.1 《鲁地拉水电站宾川县鸡足山镇大坝子安置区田间水利工程第四标段》招标文件、设计图纸1.2.2 国家有关标准规范规程1.2.3 行业及地方有关标准规范、规程1.2.4 本企业内部质量文件、管理制度1.2.5 本企业施工技术标准2. 技术准备本工程为鲁地拉水电站宾川县鸡足山镇大坝子安置区田间水利工程第四标段工程,本标段主要工作内容为土建工程新建斗渠5600m,斗门11道;道路工程弹石路面2062.50㎡;分水闸1.1*1.6m一道、1.1*1.0m三道,项目部首先对施工部位进行现场测量,计算出相关数据,合理安排开挖土方的搬运,大面积的平整首先采用机械开挖,开挖至接近设计深度后留10-15CM,采用人工清理浮土后,确保开挖深度达到设计要求。
本工程按测量、清理、平整夯实、混凝土施工、混凝土养护、弹石路面铺筑、金属构件安装等7个阶段组织施工,为确保工期各工序水平交叉、平行作业。
若我公司有幸中标,将立即组织公司项目经理和技术总工程师、技术负责人、施工员等认真阅读、研究、审查施工图,在充分领会设计意图的基础上会同业主、设计单位、监理单位一起进行图纸会审,将设计图中与施工实际可能出现的问题指出并会商解决,确保工程质量及功能满足设计要求。
作好施工方案的编制工作,避免在以后施工中,出现盲目性,以确保工程的施工质量。
编制施工作业时间计划,确保工程施工管理有的放矢,防止出现瞎指挥,乱安排的现象。
制定质量管理,安全文明施工的各项措施、制度、确保工程管理有章可循。
四川马边舟坝水电站大坝工程施工组织设计为了确保四川马边舟坝水电站大坝工程的顺利进行,实现工期、质量和安全的目标,需要进行合理的施工组织设计。
以下是一份针对该项目的施工组织设计方案,供参考。
一、项目概况二、施工目标1.按照设计要求和合同条款,按时完成工程施工。
2.确保工程质量达到设计要求和行业标准。
3.保证施工过程中的安全性,防止事故和工伤事故的发生。
三、施工组织与管理1.组织架构(1)项目经理负责全面组织、协调和管理项目施工过程。
(2)施工队伍由工程总监、技术员、施工人员和安全人员组成。
(3)设立项目办公室,负责协调各部门工作。
2.施工人员管理(1)对施工人员进行岗前培训,确保每个人员熟悉自己的工作职责。
(2)设立工人食堂和宿舍,提供良好的生活条件。
(3)建立奖惩制度,激励施工人员的积极性和努力程度。
3.质量管理(1)制定详细的施工质量管理计划,包括质量检查和验收标准。
(2)设立质量检验部门,对施工过程进行全面监督和检查。
(3)加强与设计单位和监理单位的沟通,及时解决质量问题。
4.安全管理(1)制定施工安全管理方案,确保施工过程中的安全性。
(2)设立安全检查部门,进行日常安全巡查和检查。
(3)组织安全培训,提高施工人员的安全意识和技能。
四、施工工序与方法1.构建施工平台(1)根据设计要求,确定坝基的建设方案,包括挖掘、护坡和过渡层的施工。
(2)选择合适的挖掘机械和运输设备,加强施工现场的管理和安全措施。
2.混凝土浇筑(1)进行钢筋加工和混凝土浇筑工作前,进行详细的技术交底和安全交底。
(2)制定混凝土浇筑工序和浇筑配比,进行精确控制。
(3)加强混凝土的养护工作,确保混凝土的强度和质量。
3.大坝整体施工(1)根据施工图纸,合理安排施工工序和作业区域。
(2)加强施工现场的管理和秩序,确保施工安全和环境卫生。
(3)配备适当的施工机械和设备,提高施工效率和质量。
五、施工资源保障1.人力资源(1)根据项目需求,合理安排施工人员的数量和类型。
一、工程概况本项目位于我国某地区,是一座集发电、灌溉、防洪等综合效益于一体的中型水电站。
工程规模为装机容量XX万千瓦,设计年发电量XX亿千瓦时。
工程主要包括大坝、引水系统、发电厂房、升压站等建筑物。
二、施工组织设计1. 施工进度计划根据工程实际情况,制定以下施工进度计划:(1)施工准备阶段:3个月;(2)主体工程阶段:18个月;(3)附属工程阶段:6个月;(4)验收阶段:3个月。
2. 施工队伍组织(1)项目经理部:负责整个工程的施工管理、协调和监督;(2)工程技术部门:负责工程设计、技术指导和施工监督;(3)质量监督部门:负责工程质量检查、验收和整改;(4)安全监督部门:负责施工现场安全管理和监督;(5)物资供应部门:负责工程物资采购、运输和保管。
3. 施工设备(1)土方工程:挖掘机、推土机、自卸汽车等;(2)混凝土工程:混凝土搅拌站、混凝土输送泵、泵车等;(3)金属结构工程:起重机、切割机、焊接机等;(4)电气工程:变压器、电缆、开关柜等。
三、施工方案1. 大坝施工(1)施工顺序:先进行基础开挖,然后进行混凝土浇筑,最后进行防渗处理;(2)施工方法:采用分层浇筑、分段施工的方法,确保混凝土质量;(3)质量控制:加强混凝土原材料质量检验,严格控制浇筑温度、浇筑速度和浇筑高度。
2. 引水系统施工(1)施工顺序:先进行隧洞开挖,然后进行管道安装和调试;(2)施工方法:采用钻爆法开挖隧洞,采用管道分段安装;(3)质量控制:严格控制隧洞开挖断面尺寸,确保管道安装质量。
3. 发电厂房施工(1)施工顺序:先进行基础开挖,然后进行厂房主体结构施工,最后进行设备安装;(2)施工方法:采用分层开挖、分段施工的方法,确保混凝土质量;(3)质量控制:加强混凝土原材料质量检验,严格控制浇筑温度、浇筑速度和浇筑高度。
4. 升压站施工(1)施工顺序:先进行基础开挖,然后进行设备安装和调试;(2)施工方法:采用分层开挖、分段施工的方法,确保混凝土质量;(3)质量控制:加强混凝土原材料质量检验,严格控制浇筑温度、浇筑速度和浇筑高度。
第一章工程概况1.1 工程概况1.2 水文气象和工程地质1.3 天然建筑材料1.4弃渣场1.5对外交通1.6本合同工作范围第二章施工组织设计编制2.1 建设情况2.2 施工组织编制原则及编制依据2.3 工程总目标2.4 工程项目施工关键技术实施2.5前期组织2.6 施工总体部署2.7施工组织与管理第三章施工总平面布置3.1 生产、生活用房布置3.2 交通布置3.3 风、水、电布置3.4 通讯系统3.5 施工辅助设施的布置3.6 生产、生活用房及施工用地一览表附:《施工平面布置图》第四章施工导流4.1 施工导流简介4.2 施工导流方案4.3 围堰设计、施工4.4 施工度汛第五章施工进度计划及工期保证措施5.1 进度计划安排原则5.2 施工总进度计划附图:《施工进度横道图》5.3 工期保证措施5.4 缩短工期的主要措施5.5 进度计划承诺第六章主体工程施工方案及关键性技术措施6.1 施工测量6.2 土、石方明挖工程6.3 隧洞开挖工程6.4混凝土工程6.5钻孔和灌浆工程6.6基础防渗墙工程6.7土石方填筑工程6.8砌体工程6.9屋面和地面建筑工程6.10闸门及启闭机制造和安装工程6.11压力钢管制造和安装工程第七章施工组织机构7.1 施工组织管理机构7.2 拟派驻现场管理人员配备7.3 职能部们职责第八章质量目标、质量保证体系及措施8.1 质量方针与目标8.2 质量管理保证措施8.3 质量管理技术措施8.4 技术保证措施8.5 本工程执行规范、规程第九章施工安全保证措施9.1 安全目标网络9.2 安全目标达标措施9.3 现场施工安全措施第十章施工信息化管理10.1 施工信息化管理资源配置10.2 施工信息化管理制度10.3 施工信息化管理的内容及要求10.4 信息传递第十一章文明施工及环境保护措施11.1 文明施工与环境保护目标11.2 文明施工、环境保护组织机构及主要职责11.3 文明施工与环境保护措施第一章工程概况1.1工程概况三岩龙水电站位于四川省甘孜州九龙县境内,三岩龙河系雅砻江中下游左岸一级支流,位于川藏高原南缘、四川省甘孜藏族自治州的东南部。
设计任务书(水电站施工组织设计)设计任务书(水电站施工组织设计)引言概述:水电站是一项重要的基础设施工程,其施工组织设计是确保工程顺利进行的关键。
本文将从五个方面详细阐述水电站施工组织设计的内容,包括工程概况、施工组织原则、施工组织方案、施工组织计划和施工组织管理。
一、工程概况:1.1 水电站的基本情况:包括水电站的规模、类型、主要设备等。
1.2 工程地理环境:包括水电站所在地的地理位置、气候条件等。
1.3 工程建设条件:包括施工场地的条件、交通运输条件等。
二、施工组织原则:2.1 安全原则:确保施工过程中的安全,包括制定安全生产方案、配备必要的安全设施等。
2.2 经济原则:优化施工组织方案,提高施工效率,降低施工成本。
2.3 环境保护原则:采取有效的环境保护措施,减少对周围环境的影响。
三、施工组织方案:3.1 施工工艺流程:详细描述水电站施工的工艺流程,包括各个施工阶段的工序和工艺要求。
3.2 施工设备配置:确定所需施工设备的种类、型号和数量,并进行合理的配置。
3.3 施工人员组织:确定施工人员的数量、岗位职责和配备要求,并制定相应的组织机构。
四、施工组织计划:4.1 施工进度计划:制定详细的施工进度计划,包括各个施工阶段的工期、关键节点和交付时间。
4.2 施工资源计划:合理安排施工所需的人力、物力和财力资源,确保施工进度的顺利进行。
4.3 施工质量计划:确定施工过程中的质量控制措施,确保工程质量符合要求。
五、施工组织管理:5.1 施工组织协调:协调各个施工单位之间的工作,确保施工进度和质量的协调一致。
5.2 施工现场管理:加强对施工现场的管理,包括安全管理、质量管理和文明施工等。
5.3 施工过程监控:对施工过程进行监控和控制,及时发现和解决施工中的问题。
结论:水电站施工组织设计是确保水电站工程顺利进行的重要环节。
通过合理的施工组织设计,可以提高施工效率,降低施工成本,保障工程质量和安全。
同时,施工组织管理的有效实施也是保证施工顺利进行的关键。
第一章综合说明我公司为能参加松阳县安民二级水电站发电隧洞桩号0+000~1+300m及堰坝工程的投标而感到荣幸,同时也感谢贵方给予我公司参与竞争的机会。
通过认真学习和研究招标文件及有关图纸资料,分析了各种影响施工的因素和工程的特点,我公司有充分的信心保证优质、如期、安全地完成本工程招标文件规定的承包范围内的施工承包任务,为此,我公司将以积极的态度,齐心协力,全力以赴,抓住机遇,迎接挑战。
1-1企业概况简介***公司成立于二○○○年七月,经建设部批准企业资质为水利水电工程施工壹级资质。
兼营路桥、码头、市政、地基与基础、工民建等工程。
公司设三总师一室七部、八个分公司、四个专业公司、设备经营公司和中心试验室.本公司凝聚着坝工建设方面强有力的技术人才和骨干施工力量。
现有职工1970人.拥有包括享受国务院特殊津贴的爆破专家在内的各类高中级技术经济管理人员300余人,其中中高级职称169人,各类施工设备2000余台(件),总功率4万千瓦,年施工生产能力:土石方挖填400万m3,砼浇筑120万m3,在浙江省水利水电建筑业中,具有人才、技术、设备、管理等独特的资源综合优势。
公司依托大体积砼施工、各类控制爆破和施工机具制造的三大支柱技术,先后在国内外承建了水利、电力、路桥、码头、市政、地基与基础、工民建等各类工程200多项,其中包括奉化亭下水库枢纽工程、奉化横山水库枢纽工程扩建、江山碗窑水库枢纽工程、奉化舍网水库、鄞县下新塘标准海塘、钱塘江海塘北岸险段标准海塘工程海盐段一标、钱塘江海塘北岸险段标准海塘工程海宁段、钱塘江南岸标准海塘工程第一标段、钱塘江北岸标准海塘工程第十五标段、东阳南江水库加固扩建工程、重庆甘宁水库面板堆石坝工程、仙居下岸水库枢纽工程等一批国家、省、市重点项目。
在国外承建了乌干达、多哥、伊拉克、叙利亚等国的水利水电、道路桥梁、码头工程项目。
公司实施技术兴企战略,开发和应用科技项目50余项,自行研制了包括2×4800升电脑程控自动拌和楼和滑移式缆机近二十几种新型机具,有包括喷砼面板堆石坝、钢丝网水泥砂浆垂直高频振捣工艺、预裂光面爆破、岩塞爆破施工技术在内的行业领先乃至填补国内空白的30余项新工艺、新技术.公司实行管理和创新相结合的质量管理方法,近几年有20余个QC小组获全国、部、省级优秀QC小组奖,一九九九年度在全国水利施工企业中唯一获水利部“质量管理优秀企事业单位称号”荣誉。
