发电机组整套启动试运前检查大纲
- 格式:doc
- 大小:154.50 KB
- 文档页数:17
风电场整套启动试运前工程质量监督检查实施大纲广西电力建设工程质量监督中心站二○一一年九月风电场整套启动试运前工程质量监督检查实施大纲1 总则1.0.1依据《建设工程质量管理条例》、《工程质量监督工作导则》和《电力建设工程质量监督规定》,为统一广西风电场建设工程(以下简称风电工程)的质量监督工作程序、方法和内容,规范工程建设各责任主体及有关机构的质量行为,加强电力建设工程质量管理,保证工程质量,确保电网安全,保障人民的生命、财产安全,保护环境,维护社会公共利益,充分发挥工程项目的经济效益和社会效益,制定风电工程3个阶段性质量监督检查实施大纲。
凡接入公用电网的风电工程项目,包括各类投资方式的新建、扩建、改建的工程,均应按上述相关大纲的规定进行质量监督检查。
1.0.2《风电场整套启动试运前工程质量监督检查实施大纲》(以下简称本“大纲”)适用于广西电力建设工程质量监督中心站(以下简称中心站)对以110kV及以上电压等级接入电网的风电工程整套启动试运前的质量监督检查。
对以110kV以下电压等级接入电网的风电工程,可参照执行。
1.0.3风电场整套启动试运前工程质量监督检查,是指本工程最后一台风力发电机组(以下简称风机)调试试运结束后所进行的监督检查,其内容包括升压站受电前和首批风机并网前阶段性监督检查后的所有工作。
本次检查是对相关的建筑、安装工程的设计、设备和施工质量的动态考核;也是对风机和升压站调整试验工作质量的考核。
是判定风电工程质量是否符合设计规定,符合国家和行业的相关标准,能否保证机组安全、可靠、稳定连续的运行并移交生产的重要环节和手段。
1.0.4质量监督检查以重点抽查的方法进行。
检查工程建设各责任主体质量行时,对各“大纲”中重复性的条款一般只抽查一次。
凡经检查符合规定,在后续工程中又未发生情况变化者,一般不再重复检查。
2 质量监督检查的依据见附件“风电工程主要技术文件清单”。
3 质量监督检查应具备的条件3.0.1 按设计规定的内容和技术标准,全部建筑、安装施工项目已完成,且所有单位工程已经验收、签证完毕。

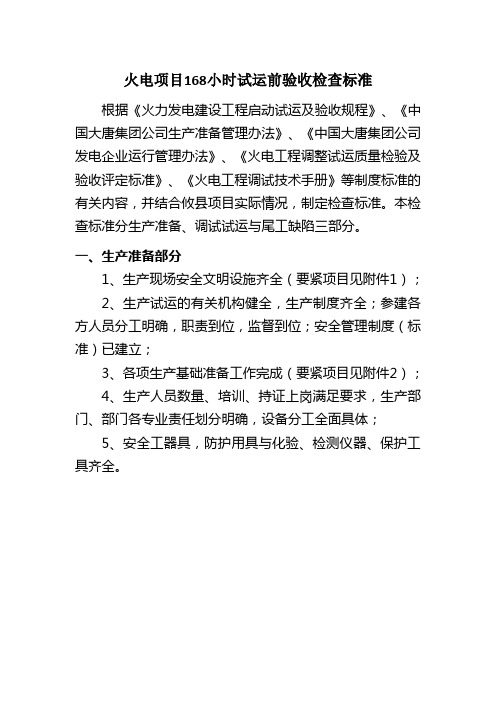

火电项目168小时试运前验收检查标准根据《火力发电建设工程启动试运及验收规程》、《中国大唐集团公司生产准备管理办法》、《中国大唐集团公司发电企业运行管理办法》、《火电工程调整试运质量检验及验收评定标准》、《火电工程调试技术手册》等制度标准的有关内容,并结合攸县项目实际情况,制定检查标准。
本检查标准分生产准备、调试试运与尾工缺陷三部分。
一、生产准备部分1、生产现场安全文明设施齐全(要紧项目见附件1);2、生产试运的有关机构健全,生产制度齐全;参建各方人员分工明确,职责到位,监督到位;安全管理制度(标准)已建立;3、各项生产基础准备工作完成(要紧项目见附件2);4、生产人员数量、培训、持证上岗满足要求,生产部门、部门各专业责任划分明确,设备分工全面具体;5、安全工器具,防护用具与化验、检测仪器、保护工具齐全。
二、调试试运部分1、分部试运(包含单机试运、分系统试运)通过质量验收,六方验证签字完整(如按规定设备厂家不参加试运,即为五方验证)、调试资料齐全(要紧项目见附件3),验收后设备、系统由发电部代管;2、调试方案及措施己经全部审批完毕,其中整套启动试运计划、重要调试方案及措施己经总指挥批准,并已组织有关人员学习,完成安全与技术交底;3、机组空负荷试运项目完成(要紧项目见附件4);4、机组带负荷试运项目完成(要紧内容见附件5);5、满负荷试运条件满足要求(具体条件见附件6);6、机组自动操纵系统调试完成、品质负荷要求,投运率不小于95%(要紧项目见附件7,具体试验要求见附件8);7、调试期间各专业要紧试验项目完成(要紧项目见附件9);8、机组要紧热控、电气保护设置正确、正常投入(要紧项目见附件10);9、环保设施正常,气水排放满足要求;10、主机、辅机出力符合要求,满足需要;11、运行指标不一致负荷下均达设计值(指标设计值标准见附件11);12、热力系统阀门无泄漏(热力系统阀门列表及测点统计见附件12)。
火电工程整套启动试运后质量监督检查典型大纲1总则1.1依照电力部《电力差不多建设工程质量监督规定》和火力发电厂差不多建设工程启动及竣工验收规程》的要求,为提高机组投产水平,促使机组投产后安全、经可靠运行,及时形成生产能力,发挥投资效益,对整套启动试运后进行质量监督检查,特制定本典型大纲。
1.2本大纲适用于电力部归口治理的(或受外系统托付实施质量监督的)新建、扩建、改建火电厂机组整套启动试运后的质量监督检查。
1.3新机组整套启动试运时期按照《火电发电厂差不多建设工程启动及竣工验收规程》的有关条文来定义。
即指从炉、机、电第一次联合启动开始,至完成72小时加24小时,或168小时(对300MW及以上机组),或合同规定的时刻止。
2监督检查依。
2.1有关国家标准、制造厂厂标、图纸、质量保证书、制造厂的有关技术文件、说明书、设计和调试有关文件、会议纪要等;2.2《电力工业技术治理法规(试行)》;2.3《火力发电厂差不多建设工程启动及竣工验收规程》;2.4《电力差不多建设工程质量监督规定》;2.5《电力建设施工及验收技术规范》;2.6《火电施工质量检验及评定标准》;2.7《蒸汽锅炉及压力容器安全技术监察规程》;2.8《电力工业锅炉监察规程》;2.9《电力差不多建设热力设备化学监督导则》;2.10《火电工程启动调试工作条例》;2.11国家技术监督局颁发的热控设备及外表装置的检定规程.3应提供的技术文件、资料3.1各有关单位应按《火力发电厂差不多建设工程启动及竣工验收规程》及《电力建设施工及验收技术规范》的规定预备好有关的技术文件、资料,一样包括下列各项:3.1.1据以施工电位的整套设计图纸(最终版)、技术文件、设计变更单、竣工图纸(包括电气、热控二次线、地下管线、电缆埋设和接地装置等竣工图)。
本条应具备的图纸在整套启动试运行完毕后至少应有名目清单,并提供日期,依照情形也能够提供草图;3.1.2整套启动试运行调试方案和措施(或作业指导书)、技术记录、小结和实施情形;3.1.3整套启动试运行期间主辅机运行日志、技术记录(包括手工记录和运算机打印的),满负荷的实际运行小时和平均试运行负荷;3.1.4整套启动试运行期间暴露的要紧设计缺陷、设备缺陷、施工缺陷一览表处理情形、施工和调试未完项目及处理打算;3.1.5整套启动试运行期间设备投用情形(按系统分)一览表;3.1.6整套启动试运行期间爱护、程控装置投用情形一览表;3.1.7整套启动试运行期间数采系统、监视系统和自动调剂装置投用情形一览表(包括投入率统计),开关量、模拟量清单,投用率和精度校验统计表;3.18整套启动试运行期间专门运行、故障情形和处理记录;3.1.9整套启动期间煤质分析、汽水品质、化学监督技术记录和分析报告;3.1.10由质检中心站主持的各时期质量监督检查中提出问题的处理报告。
火电建设工程燃气--蒸汽联合循环发电机组整套启动试运前质量监督检查典型大纲1 总则1.O.1 依据《建设工程质量管理条例》、《工程质量监督工作导则》和《电力建设工程质量监督规定》,为统一电力建设工程的质量监督工作程序、方法和内容,规范工程建设各责任主体①及有关机构②的质量行为,加强电力建设工程质量管理,保证工程质量,确保电网安全,保障人民生命、财产安全,保护环境,维护社会公共利益,充分发挥工程项目的经济效益和社会效益,在火电、送变电工程11个阶段性质量监督检查典型大纲的基础上,制定《火电建设工程燃气--蒸汽联合循环发电机组整套启动试运前质量监督检查典型大纲》(以下简称本《大纲》)。
凡接入公用电网的各类投资方式的新建、扩建、改建的燃气--蒸汽联合循环发电机组建设工程,均应按上述本典型大纲的规定进行质量监督检查。
本《大纲》适用于电力建设工程质量监督中心站(以下简称中心站)对火电建设工程燃气一蒸汽联合循环发电机组整套启动试运前的工程质量和进入整套启动试运阶段前的条件进行监督检查,适用工程的范围包括:①燃用天然气、水煤气、高炉煤气、轻油、重油、原油;②机组组合形式涵盖单轴和多轴形式的燃气一蒸汽联合循环发电机组。
1.0.2 燃气一蒸汽联合循环发电机组整套启动前其他各个阶段(包括首次、土建、余热锅炉水压试验前、汽轮机扣盖前、厂用电系统受电前)的质量监督检查按照《电力建设工程质量监督检查典型大纲》(火电、送变电部分)执行。
1.0.3 燃气一蒸汽联合循环发电机组整套启动试运前,是指按设计范围和规定标准全部建筑、安装工程施工完毕;参照《火力发电厂基本建设工程启动及竣工验收规程》(以下简称《启规》)和《火电工程调整试运质量检验及评定标准》(以下简称《调试验标》)的规定,完成分部试运阶段工作后,具备机、炉、电第一次联合启动并网发电、机组开始整套启动试运阶段工作之前。
1.O.4 机组整套启动试运,是对建筑、安装工程的设计、设备和施工质量的动态综合检验;是保证机组能安全、稳定、可靠地投人生产,及时形成生产能力,发挥投资效益的重要环节。

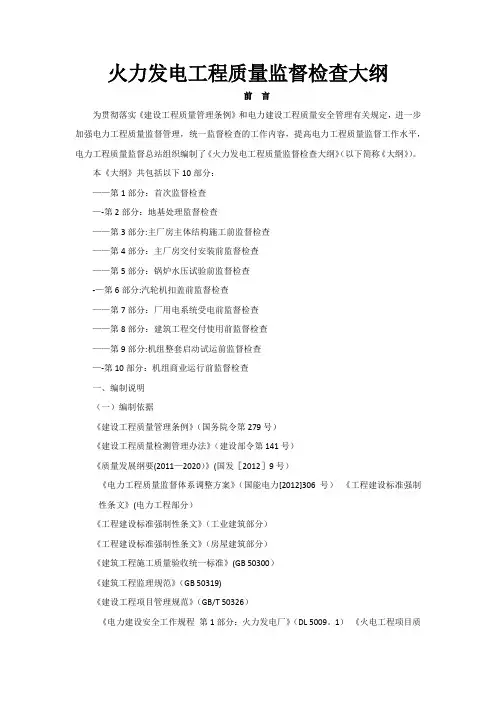

火力发电工程质量监督检查大纲前言为贯彻落实《建设工程质量管理条例》和电力建设工程质量安全管理有关规定,进一步加强电力工程质量监督管理,统一监督检查的工作内容,提高电力工程质量监督工作水平,电力工程质量监督总站组织编制了《火力发电工程质量监督检查大纲》(以下简称《大纲》)。
本《大纲》共包括以下10部分:——第1部分:首次监督检查—-第2部分:地基处理监督检查——第3部分:主厂房主体结构施工前监督检查——第4部分:主厂房交付安装前监督检查——第5部分:锅炉水压试验前监督检查-—第6部分:汽轮机扣盖前监督检查——第7部分:厂用电系统受电前监督检查——第8部分:建筑工程交付使用前监督检查——第9部分:机组整套启动试运前监督检查—-第10部分:机组商业运行前监督检查一、编制说明(一)编制依据《建设工程质量管理条例》(国务院令第279号)《建设工程质量检测管理办法》(建设部令第141号)《质量发展纲要(2011—2020)》(国发[2012]9号)《电力工程质量监督体系调整方案》(国能电力[2012]306号)《工程建设标准强制性条文》(电力工程部分)《工程建设标准强制性条文》(工业建筑部分)《工程建设标准强制性条文》(房屋建筑部分)《建筑工程施工质量验收统一标准》(GB 50300)《建筑工程监理规范》(GB 50319)《建设工程项目管理规范》(GB/T 50326)《电力建设安全工作规程第1部分:火力发电厂》(DL 5009。
1)《火电工程项目质量管理规程》(DL/T 1144)《电力建设工程监理规范》(DL/T 5434)(二)指导思想和编制原则按照精简程序、强化监管的指导思想,本《大纲》的编制遵循了以下原则:(1)与监督检查阶段相协调的原则。
(2)监督检查转序的原则.(3)监督验收质量的原则。
(4)监测实体质量的原则。
(5)以强制性条文为基础的原则。
(6)兼顾技术进步的原则。
(三)调整的主要内容本《大纲》与原《大纲》相比,主要的调整和变化如下:(1)在监督检查的内容上增加了地基处理监督检查部分。
火力发电工程质量监督检查大纲第9部分:机组整套启动试运前监督检查目次1. 总则2. 监督检查依据3. 监督检查应具备的条件4.责任主体质量行为的质量监督检查4.1 建设单位质量行为的质量监督检查4.2 设计单位质量行为的质量监督检查4.3 监理单位质量行为的质量监督检查4.4 施工单位质量行为的质量监督检查4.5 调试单位质量行为的质量监督检查4.6 生产运行单位质量行为的质量监督检查5. 工程实体质量的监督检查5.1 土建专业和试运环境的监督检查5.2锅炉专业的监督检查5.3 汽机专业的监督检查5.4 电气专业的监督检查5.5热控专业的监督检查5.6化学专业的监督检查5.7 调整试验的监督检查5.8生产运行准备的监督检查6. 质量监督检测附表1土建工程未完工项目清单附表2安装工程未完工项目清单附表3分系统调试未完项目清单1 总则1.0.1 本部分适用于火力发电工程机组整套启动试运前阶段的质量监督检查。
1.0.2 本部分所列检查内容应逐条检查,检查方式为重点抽查验证。
1.0.3本阶段监督检查有采用新技术、新工艺、新流程、新装备、新材料的具体情况时,可根据相应的批准文件补充编制监督检查细则。
2 监督检查依据监督检查组在开展本部分监督检查工作时,监检人员英担按照专业划分,熟练掌握以下标准。
引进国外设备的工程,还需要熟悉和掌握合同约定的其他标准。
《电气装置安装工程电气设备交接试验标准》(GB 50150)《钢结构工程施工质量验收规范》(GB 50205)《建筑工程绿色施工评价标准》(GB/T 50640)《电力建设施工技术规范》(DL 5190.1~9系列标准)《火电建设项目文件收集及档案整理规范》(DL/T 241)《火电工程项目质量管理规程》(DL/T 1144)《火力发电厂保温油漆设计规程》(DL/T 5072)《火电施工质量验收及评价规程》(DL/T 5210.1~8系列标准)《火力发电建设工程机组调试技术规范》(DL/T 5294)《火力发电建设工程启动试运及验收规程》(DL/T 5437)3 监督检查应具备的条件3.0.1机组整套启动试运应投入的设备和工艺系统及相应的建筑工程已按设计完成施工,并验收合格。
发电机组运行检查规程包括以下内容:1. 发电机组检查前的准备工作:- 检查发电机组是否安装在合适的位置上,并且与电网连接正常。
- 检查发动机燃油和润滑油的储备量是否足够。
- 检查冷却系统的水位和水温是否正常。
- 检查控制面板的设置是否正确。
2. 发电机组启动前的检查:- 检查发动机的运行状态,包括燃料供给、冷却系统、润滑系统等。
- 检查发电机的电气系统,包括电压、电流、相序等是否正常。
- 检查控制面板的显示是否正常。
3. 发电机组运行中的检查:- 监控发电机组的运行状况,包括发动机的转速、温度、压力等。
- 监控发电机的电气参数,包括电压、电流、功率因数等。
- 检查发电机组是否正常发电,并且输出电压稳定。
4. 发电机组停止后的检查:- 检查发动机的运行状况,包括温度、压力等是否正常。
- 检查发电机的电气系统,包括电压、电流等是否正常。
- 关闭发电机组的电源和燃料供给。
5. 定期检查和维护:- 定期检查发电机组的机械部件,包括发动机、发电机、冷却系统、润滑系统等。
- 定期检查发电机组的电气部件,包括控制面板、电压调节器、保护装置等。
- 定期更换燃油和润滑油,并保持其安全储存。
以上是发电机组运行检查规程的基本内容,具体的规程可以根据不同的发电机组型号和运行要求进行调整和补充。
发电机组运行检查规程(二)包括以下几个方面:1. 日常检查:每天首先检查机组的警报、指示灯和仪表表盘,并记录相关数据。
检查机组的润滑和冷却系统,确保油水正常。
检查机组的燃料系统,包括燃料油质量和供给系统的运行情况。
检查机组的排气系统,确保排气通畅。
检查机组的电气系统,包括电池的充电状态和配电装置的运行情况。
2. 定期检查:定期检查发电机组的机油、冷却液和润滑脂,并根据使用情况进行更换。
定期检查机组的燃油滤清器、空气滤清器和机油滤清器,并根据使用情况进行更换。
定期检查机组的火花塞、喷油嘴和阀门间隙,并进行必要的维护和调整。
定期清洗机组的冷却风扇、散热器和排气管道。
火电工程整套启动试运前质量监督检查典型大纲前言在火电工程整套启动试运前,进行质量监督检查是至关重要的。
该过程可以确保火电工程的设备和系统都能够正常工作,并遵守所有相关的法规和标准。
本文将提供适用于火电工程整套启动试运前的质量监督检查的典型大纲。
一、设备的出厂检验和验收1.1 设备的出厂检验火电工程中的设备必须通过出厂检验。
出厂检验包括检查设备制造商提供的证明文件、设备外观、组装和安装、接地、耐压试验、安全阀试验、监测系统和其他重要参数的检查等。
1.2 设备的验收设备验收指的是在安装完成后进行的核查工作。
验收要求具有良好的工业验收知识和实践能力。
二、设备和系统的安装2.1 安装设备的前期准备工作火电工程中的设备安装必须严格遵循标准操作程序,包括安装地基、设备安装、管道安装和电气安装等工作。
2.2 安装设备的现场施工和拆卸安装设备的现场施工和拆卸必须遵循相关标准操作程序。
合格的现场施工和拆卸可以确保设备有效而安全地运行。
三、设备运行和试运3.1 设备的运行为了确保设备的正常运行,必须对设备进行控制和监测。
监测设备包括物理量的检测、信号处理和相关控制参数的设置等。
3.2 单元测试和综合测试单元测试和综合测试是确保设备和系统正常工作的关键。
单元测试是指每个设备或部件之间的测试,综合测试是指所有系统和设备测试的总体测试。
四、安全和文件管理4.1 安全管理安全是火电工程的关键问题之一。
必须采取适当的措施,确保设备和系统的运行安全。
这些措施包括设备和系统的保护、检修、维护和运行等方面。
4.2 文件管理建立完整的文件管理系统,以备后期参考。
五、,对于火电工程整套启动试运前的质量监督检查,必须具备全面的验收能力。
注:本文为典型大纲,具体的检查项目及方法需根据实际情况进行调整。
火电工程整套启动试运前质量监督检查典型大纲电力工业部电力建设质量监督中心站一九九四年九月目录1.总则2.监督检查的依据3.应具备的技术条件4.应提供的技术文件、资料5.监督检查的内容和要求6.检查方式和评价火电工程整套启动试运前质量监督检查典型大纲1、总则1.1根据电力部《电力基本建设工程质量监督规定》和《火力发电厂基本建设工程启动及竣工验收规程》的要求,由电力建设工程质量监督中心站组织对火电厂机组整套启动试运前质量监督检查。
为此特制定本典型大纲。
1.2本大纲适用于电力部归口管理的(或受外系统委托实施质量监督的)新建、扩建、改建火电厂机组的整套启动试运前的质量监督检查。
1.3新机组整套启动试运是全面检查投产机组以及相应的建筑、安装工程的设计、设备和施工质量的动态综合检验。
是保证机组能安全、经济、可靠地投入生产、形成生产能力,发挥投资效益的重要环节。
1.4机组整套启动试运前是指机、炉、电第一次联合启动试运开始前。
整套启动试运前质量监督检查是全面检查机组施工、调试、生产准备等是否具备《火力发电厂基本建设工程启动及竣工验收规程》规定的条件。
整套启动试运前质量监督检查是停工待检点.2、监督检查的依据2.1 《电力工业技术管理法规(试行)》。
2.2 《电力基本建设工程质量监督规定》。
2.3 《电力建设施工及验收技术规范》。
2.4 《火电施工质量检验及评定标准》。
2.5 《电气装置安装工程施工及验收规范》。
2.6 《火力发电厂基本建设工程启动及竣工验收规程》。
2.7 《火力发电厂设计技术规程》。
2.8 《火电工程启动调试工作条件(试行)》。
2.9设备制造国家标准、制造厂标准、规范、技术条件及产品使用说明。
对于国外制造的设备,一般以设备供货合同中规定的标准、规范和技术条件为准。
如国外无规定或规定不明确处,应参照国内有关规定执行。
2.10 各专业规程或技术文件如:《电力工业锅炉监察规程》、《火力发电厂金属技术监督规程》、《电力基本建设热力设备化学监督导则(试行)》等。
2.11 初步设计、施工图纸及有关文件。
2.12 部、局下达的有关技术文件。
2.13 设计、设备和标准修改通知单、签证、附加说明或会谈协议文件。
3、应具备的技术条件3.1 符合《火电施工质量检验及评定标准》所要求的条件。
3.2 符合《火力发电厂基本建设工程启动及竣工验收规程》中4.0.5.1至4.0.5.17要求的条件。
3.3 整套启动试运范围内的全部设备系统均已安装完毕,经分部启动试运合格且已验评签证。
3.4 分部试运包括单机试运和分系统试运两部分。
单机试运主要是辅机,包括电动机及其电气部分试运、带动机械部分试运和带负荷单系统试运。
分系统试运是对辅机进行分系统带负荷,做程控试验和整个分系统进行设计,考验工程质量,确定其是否具备参加整套试运的条件。
3.5 在冷态下调试、整定的基础上按计划全部完成。
4、应提供的技术文件、资料4.1 以施工的整套设计图纸、技术文件、设计变更单、重要设计修改图。
4.2 制造厂图纸,说明书及出厂证书。
4.3 材料出厂质量合格证件及试验报告。
4.4 建筑工程施工质量检验及评定资料。
4.5 主要建筑物、构筑物、大型设备基础的沉降观测记录。
4.6 设备安装记录、试验报告及验收签证—施工单位提供。
4.7 分部启动试运记录和验收签证—施工单位提供。
4.8 经审批的整套启动调试方案和措施—调试单位提供。
4.9 机组启动试运控制曲线—调试单位提供。
4.10 符合实际的整套启动试运所需的各种系统图—生产单位提供。
4.11 各专业施工质量验收评级(按建设单位验评项目统计)汇总表—施工单位提供。
4.12 各专业分部试运情况及验评签证情况统计表—施工单位提供。
4.13 土建未完项目清单—施工单位、监理单位提供。
4.14 安装未完项目清单—施工单位、监理单位提供。
4.15 分部试运未完项目清单(按系统)—施工单位、监理单位、调试单位提供。
4.16 需完善设计的项目清单—生产单位提供、设计单位确定。
5、监督检查的内容和要求5.1 锅炉专业的重点5.1.1 主要热膨胀部件的安装间隙记录及签证。
5.1.2 安全门检修及冷态调试记录。
5.1.3 炉本体及制粉系统防爆门。
5.1.4 炉水强制循环泵。
5.1.5化学清洗结果签证。
5.1.6 回转空气预热器密封装置。
5.1.7 摆动式喷燃器经冷态调试。
5.1.8 燃油系统。
5.1.9 制粉系统严密性。
5.1.10 磨煤机,引、送风机。
5.1.11 锅炉电梯能使用。
5.1.12 锅炉水压前质监遗留问题的处理情况。
5.2 汽机专业的重点5.2.1 汽轮发电机组轴系中心。
5.2.2 汽轮机保安装置。
5.2.3 油系统清洁度及油质检验报告。
5.2.4 给水泵组、凝结水泵组、循环水泵组。
5.2.5 汽机真空系统严密性。
5.2.6 调节用空压机和空气系统。
5.2.7 顶轴、盘车系统。
5.2.8 消防泵及消防水系统。
5.2.9 发电机水冷系统及其密封性能。
5.2.10 发电机氢冷系统漏氢试验合格。
5.2.11汽机扣盖前质监检查遗留问题的处理情况。
5.2.12 蒸汽冲管结果签证。
5.3 电气专业的重点5.3.1 发电机、励磁机安装试验记录。
5.3.2 变压器安装试验记录,事故排油及消防设施完好。
5.3.3 直流电源、保安电源。
5.3.4 通讯及远动装置能正常投用。
5.3.5 绝缘油油质检验报告。
5.3.6 全厂照明(包括事故照明、厂区照明和特殊照明如烟囱照明灯)能正常投用,能可靠切换事故照明。
5.3.7 全厂防雷及过电压保护设施齐全。
5.3.8 电气保护装置、指示仪表、远方操作装置、灯光音响信号、事故按钮及联锁装置均已试验合格。
5.3.9 电缆敷设整齐、缆沟盖板齐全,排水良好、垃圾清理干净,电缆隔火措施。
5.3.10 U.P.S装置。
5.3.11 全厂接地装置。
5.3.12 受电前质监检查遗留问题的处理情况。
5.4 热控专业的重点5.4.1 抽查主控室及计算机房的盘、台和盘、台上热控设备的安装质量。
5.4.2 抽查热控装置一次元件焊接质量是否与主设备要求一致,安装工艺是否符合要求。
5.4.3 抽查变送器一次门的位置是否符合要求。
5.4.4 抽查气动控制机构供气的可靠性及气源品质。
5.4.5 检查不停电电源,应切换良好、供电可靠。
5.4.6 程控系统接线正确、静态试验合格。
5.4.7 炉膛火焰监视和喷燃器火焰监视系统静态调试合格。
5.4.8 汽轮机电液调节系统接线正确,静态调试合格。
5.4.9 汽轮机旁路系统。
5.4.10 汽轮机安全监控系统(ETS、TSI以及汽动给水泵ETS、TSI)。
5.4.11 常规仪表及控制装置(含信号、保护、联锁等)静态试验合格,定值正确。
5.4.12 数采系统输出、输入点接线正确,精度符合要求,画面显示正确,软手操动作正确。
5.4.13 热控报警、事故追忆、程控、保护以及计算机打印等功能经调试能投入使用。
5.4.14 自动调节装置静态调试完,具备投入条件。
5.4.15 计算机室和集控室温度调节符合要求。
5.4.16 寒冷地区要检查防冻措施。
5.5 化水专业的重点5.5.1 原水预处理和除盐水处理装置、RO装置、凝结水精处理装置(包括泵类、阀门)、化学热控仪表的微机分散系统(含信号、保护、程控、联锁和调节装置等)经调试合格,并能正常制水和处理水,出力、水质符合规定。
5.5.2 发电机定子冷却水水质pH值、导电度、硬度符合要求。
5.5.3 发电机氢冷系统氢气纯度、湿度符合规定。
5.5.4 循环水处理系统及水质。
5.5.5 化学监督指示、记录仪表。
5.5.6 加药系统、汽水采样系统。
5.5.7 废水处理装置安装调试合格。
5.6 煤运专业的重点5.6.1 卸煤设备安装调试合格。
5.6.2 皮带运煤机、原煤取样装置和电子皮带秤安装完并调试合格。
5.6.3 磁铁分离器和金属检测器安装完并调试合格。
5.6.4 煤场堆取料机安装调试合格,辅助设备及安全防护设施符合规定。
5.6.5 输煤程控系统安装完并调试合格,具备整套试运条件。
5.7 除尘、除灰专业的重点5.7.1 电气除尘器空载升压、振打装置和控制设备符合要求。
5.7.2 除灰系统安装调试合格。
5.7.3 除渣、碎渣系统安装、调试合格。
5.7.4 除灰水回收系统安装、调试合格。
5.8 生产准备方面的重点5.8.1 运行规程、制度、事故处理规程。
5.8.2 整套启动试运范围设备系统图。
5.8.3 设备编号、标示牌。
5.8.4 试运必需的备品配件、燃料、药品、大宗材料、工具、仪器。
5.8.5 运行人员上岗。
5.9 土建部分的重点5.9.1 整套启动试运范围土建工程和生产设施全部完工。
5.9.2 主要工程(烟囱、主厂房)和汽机、锅炉基础沉降观测记录。
5.9.3 生产区域场地应平整,道路应畅通,为便于消防和救护,应建成环形道路;平台栏杆和沟道盖板齐全,脚手架、障碍物、易燃物、建筑垃圾均已清理。
5.9.4 上、下水道畅通,防洪设施合格。
5.9.5 地下室、沟、坑排水畅通,无渗漏。
5.9.6 采暖、通风、降温、卫生设施符合要求。
5.9.7 屋面防水设施及渗漏情况。
5.9.8 水工系统。
6、检查方式和评价6.1 机组整套启动试运前的工程质量监督检查按以下三个阶段进行。
6.1.1 自检阶段由工程质监站根据本大纲要求组织建设、监理、安装、调试、生产等单位专业人员进行整套启动前工程质量监督预检查。
6.1.2 预检查阶段由工程质监站根据本大纲要求组织建设、监理、安装、调试、生产等单位专业人员进行整套启动前工程质量监督预检查。
6.1.3 正式检查阶段在预检查阶段的整改工作结束后,向局质监中心站提出正式检查的申请报告。
正式检查由质监中心站邀请建设、设计、监理、制造、调试、生产单位参加,一般安排在整套启动开始前10天左右,为便于局质监中心站安排组织质监检查,申请报告应提前报出。
6.2 检查方式6.2.1 局质量监督检查组到达现场后,首先听取建筑、安装工程的施工单位关于施工情况和施工质量情况的汇报;听取建设单位和监理单位关于施工质量验收情况的汇报;听取工程质监站关于预检查情况的汇报;听取调试单位参加分部启动试运调试情况的汇报;听取设计单位关于工程质量情况的汇报;听取生产部门关于生产准备工作的汇报。
然后,分成若干专业组(一般分为机、电、炉、热、化、煤运、除尘除灰、生产准备、土建等专业组)进行专业对口检查。
6.2.2 检查方式采用查阅资料、现场查看、取证检查、组织座谈等,有关单位应认真配合并提供方便。
6.3 建设单位提交的关于建筑安装工程施工质量验收情况的汇报材料(备有书面材料)应包括如下内容:6.3.1 工程概况及主要特点。
