索赔报告的组成部分
- 格式:doc
- 大小:31.50 KB
- 文档页数:3

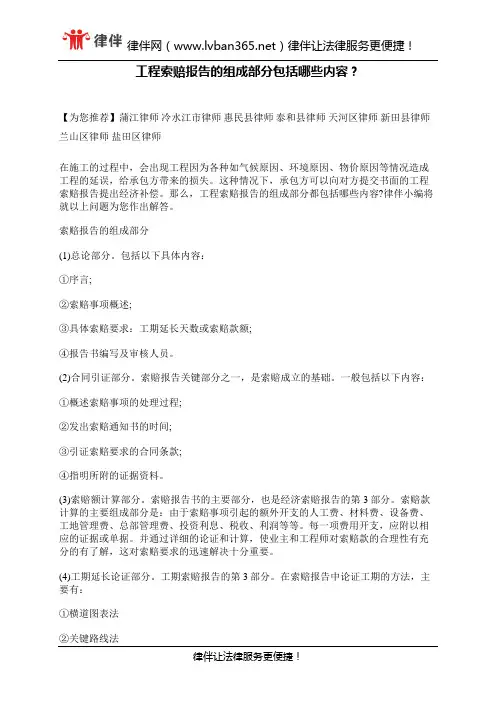

工程索赔报告的组成部分包括哪些内容?【为您推荐】蒲江律师冷水江市律师惠民县律师泰和县律师天河区律师新田县律师兰山区律师盐田区律师在施工的过程中,会出现工程因为各种如气候原因、环境原因、物价原因等情况造成工程的延误,给承包方带来的损失。
这种情况下,承包方可以向对方提交书面的工程索赔报告提出经济补偿。
那么,工程索赔报告的组成部分都包括哪些内容?律伴小编将就以上问题为您作出解答。
索赔报告的组成部分(1)总论部分。
包括以下具体内容:①序言;②索赔事项概述;③具体索赔要求:工期延长天数或索赔款额;④报告书编写及审核人员。
(2)合同引证部分。
索赔报告关键部分之一,是索赔成立的基础。
一般包括以下内容:①概述索赔事项的处理过程;②发出索赔通知书的时间;③引证索赔要求的合同条款;④指明所附的证据资料。
(3)索赔额计算部分。
索赔报告书的主要部分,也是经济索赔报告的第3部分。
索赔款计算的主要组成部分是:由于索赔事项引起的额外开支的人工费、材料费、设备费、工地管理费、总部管理费、投资利息、税收、利润等等。
每一项费用开支,应附以相应的证据或单据。
并通过详细的论证和计算,使业主和工程师对索赔款的合理性有充分的有了解,这对索赔要求的迅速解决十分重要。
(4)工期延长论证部分。
工期索赔报告的第3部分。
在索赔报告中论证工期的方法,主要有:①横道图表法②关键路线法③进度评估法等等。
承包商在索赔报告中,应该对工期延长、实际工期、理论工期等进行详细的论述,说明自己要求工期延长(天数)的根据。
(5)证据部分。
通常以索赔报告书附件的形式出现,它包括了该索赔事项所涉及的一切有关证据以及对这些证据的说明。
索赔证据资料的范围甚广,可能包括施工过程中所涉及的有关政治、经济、技术、财务、气象等许多方面的资料。
对于重大的索赔事项,承包商还应提供直观记录资料,如录相、摄影等。
以上就是小编为您提供的关于工程索赔报告的组成部分的具体内容,我们知道,在工程索赔报告中,承包商应清晰合理地提出索赔的依据,并就自己的损失提出合理的赔偿金额,并提交与此有关的证据资料。
工程施工合同索赔报告范本一、报告开头在报告的开头部分,应当明确指出报告的目的和背景。
例如:“本报告旨在根据《建设工程施工合同》的相关条款,就甲方(承包方)在XX工程中遭遇的延期问题,向乙方(业主方)提出正当的索赔请求。
”二、事实陈述在这一部分,应当详细叙述导致索赔的具体事实。
包括工程项目的名称、合同签订的时间、施工开始和结束的预期日期、实际发生的事件以及这些事件对工程进度的影响等。
例如:“根据合同规定,XX工程预计将于XXXX年XX月XX日开工,XXXX年XX月XX日竣工。
由于乙方提供的施工图纸出现重大变更,导致甲方无法按计划进行施工。
”三、索赔依据在这部分,需要列出索赔的法律依据和合同依据。
例如:“根据《中华人民共和国民法典》第XX条以及双方签订的《建设工程施工合同》第XX条的规定,因乙方原因导致的工程延期,甲方有权提出相应的经济补偿。
”四、索赔计算详细列出索赔的计算方法和结果。
包括直接经济损失、间接损失以及可能的利润损失等。
例如:“经核算,由于工程延期,甲方直接经济损失包括人工成本增加XX万元、材料成本增加XX万元;间接损失包括设备租赁费用增加XX万元;利润损失预计为XX万元。
”五、证据材料提供支持索赔的证据材料,如合同副本、变更通知单、延期证明、费用清单等。
六、结论与建议在报告的最后部分,总结索赔的理由和金额,并提出合理的建议。
例如:“基于以上事实和依据,甲方正式向乙方提出总计XX万元的索赔。
同时,建议双方尽快协商解决此次延期事件,以免影响工程的整体进度。
”七、签字盖章报告的最后应有甲方代表的签字和公司公章,以证明报告的正式性和有效性。

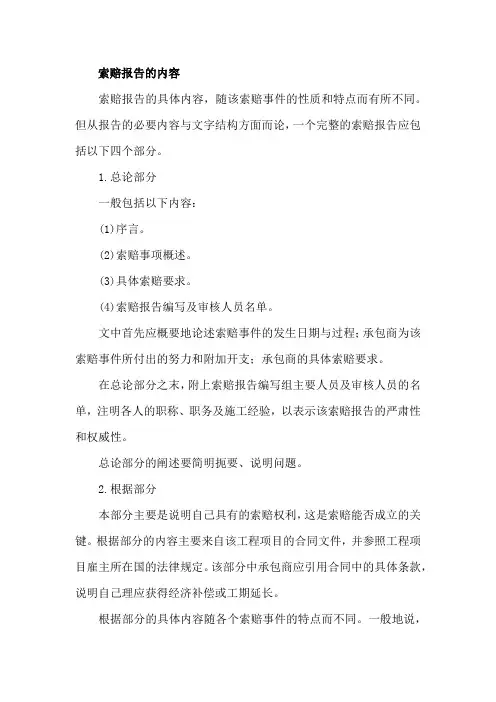

索赔报告的内容索赔报告的具体内容,随该索赔事件的性质和特点而有所不同。
但从报告的必要内容与文字结构方面而论,一个完整的索赔报告应包括以下四个部分。
1.总论部分一般包括以下内容:(1)序言。
(2)索赔事项概述。
(3)具体索赔要求。
(4)索赔报告编写及审核人员名单。
文中首先应概要地论述索赔事件的发生日期与过程;承包商为该索赔事件所付出的努力和附加开支;承包商的具体索赔要求。
在总论部分之末,附上索赔报告编写组主要人员及审核人员的名单,注明各人的职称、职务及施工经验,以表示该索赔报告的严肃性和权威性。
总论部分的阐述要简明扼要、说明问题。
2.根据部分本部分主要是说明自己具有的索赔权利,这是索赔能否成立的关键。
根据部分的内容主要来自该工程项目的合同文件,并参照工程项目雇主所在国的法律规定。
该部分中承包商应引用合同中的具体条款,说明自己理应获得经济补偿或工期延长。
根据部分的具体内容随各个索赔事件的特点而不同。
一般地说,根据部分应包括以下内容:(1)索赔事件的发生情况。
(2)已递交索赔意向书的情况。
(3)索赔事件的处理过程。
(4)索赔要求的合同根据。
(5)所附的证据资料。
在写法结构上,按照索赔事件发生、发展、处理和最终解决的过程编写,并明确地全文引用有关的合同条款,使雇主和工程师能历史地、逻辑地了解索赔事件的始末,并充分认识该项索赔的合理性和合法性。
3.计算部分索赔计算的目的,是以具体的计算方法和计算过程,说明自己应得到的经济补偿的款额或延长时间。
如果说根据部分的任务是解决索赔能否成立,则计算部分的任务就是决定应得到多少索赔款额和工期。
前者是定性的,后者是定量的。
在款额计算部分,承包商必须阐明下列问题:(l)索赔款的要求总额。
(2)各项索赔款的计算,如额外开支的人工费、材料费、设备费、管理费和所失利润。
(3)指明各项开支的计算依据及证据资料。
承包商应注意采用合适的计价方法。
至于采用哪一种计价法,应根据索赔事件的特点及自己所掌握的证据资料等因素来确定。
索赔报告的关键部分是索赔报告是一份重要的文件,它记录了索赔的详细信息,包括索赔的原因、损失的情况、索赔的金额等。
编写一份完整的索赔报告需要包括一些关键部分,这些部分对于保障索赔的顺利进行非常重要。
下面就让我们来看看索赔报告的关键部分是什么。
首先,索赔报告的第一个关键部分是索赔人的基本信息。
这些信息包括索赔人的姓名、联系方式、身份证号码等。
这些信息是索赔的基础,也是保险公司进行索赔审核的重要依据。
因此,在编写索赔报告时,要确保这些信息的准确性和完整性。
其次,索赔报告中需要详细描述索赔的原因和事故经过。
这部分内容需要尽可能详细地描述事故发生的时间、地点、原因,以及造成的损失情况。
在描述事故经过时,要客观、真实地叙述,避免夸大或隐瞒事实,以免影响索赔的顺利进行。
接下来,索赔报告中需要列明索赔的损失清单。
这包括因事故造成的财产损失、人身伤害、医疗费用等各项损失的详细清单。
在列清单时,要对每一项损失进行详细描述,包括损失的具体金额、损失的原因等。
这有助于保险公司对索赔进行审核,确保索赔的合理性和准确性。
最后,索赔报告中需要注明索赔的金额和索赔的要求。
在注明索赔金额时,要对每一项损失进行详细计算,并注明索赔的总金额。
在注明索赔要求时,要明确说明索赔的原因和依据,以及索赔的具体要求。
这有助于保险公司对索赔进行审核和处理,确保索赔的合理性和及时性。
综上所述,索赔报告的关键部分包括索赔人的基本信息、事故经过的详细描述、损失清单的列明以及索赔金额和要求的注明。
这些部分是编写一份完整的索赔报告必不可少的内容,也是保障索赔顺利进行的重要保障。
希望大家在编写索赔报告时,能够充分重视这些关键部分,确保索赔报告的准确性和完整性,为索赔的顺利进行提供有力的支持。

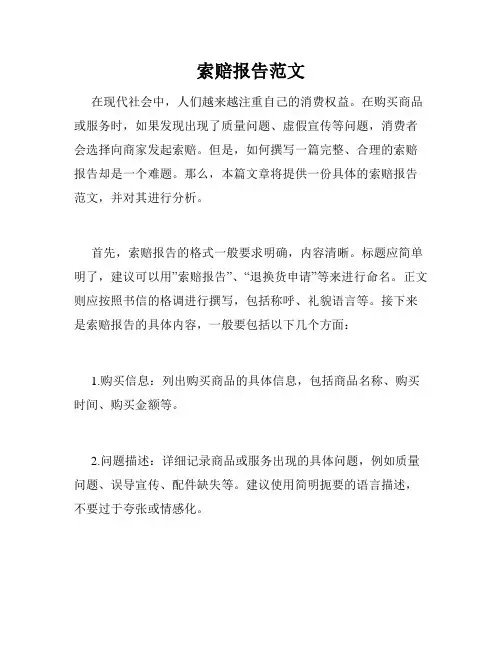

索赔报告范文在现代社会中,人们越来越注重自己的消费权益。
在购买商品或服务时,如果发现出现了质量问题、虚假宣传等问题,消费者会选择向商家发起索赔。
但是,如何撰写一篇完整、合理的索赔报告却是一个难题。
那么,本篇文章将提供一份具体的索赔报告范文,并对其进行分析。
首先,索赔报告的格式一般要求明确,内容清晰。
标题应简单明了,建议可以用”索赔报告”、“退换货申请”等来进行命名。
正文则应按照书信的格调进行撰写,包括称呼、礼貌语言等。
接下来是索赔报告的具体内容,一般要包括以下几个方面:1.购买信息:列出购买商品的具体信息,包括商品名称、购买时间、购买金额等。
2.问题描述:详细记录商品或服务出现的具体问题,例如质量问题、误导宣传、配件缺失等。
建议使用简明扼要的语言描述,不要过于夸张或情感化。
3.索赔要求:根据具体情况列出索赔要求,例如退换货、维修、赔偿等。
要求要明确、具体,并与前面的问题描述放在一起进行讲述。
4.附件:附件是索赔报告的重要组成部分,可以提供购买凭证、照片或视频等证据。
这些证据可以帮助商家更好地了解问题所在,并进行后续处理。
下面是一份具体的索赔报告范文:尊敬的客服专员:我是一名消费者,于今年7月23日在贵公司官网购买了一款名为“xxx”的耳机,花费了299元人民币。
不幸的是,我发现这款耳机的左耳因质量问题无法正常工作,现需进行退换货的申请。
据我所了解,“xxx”耳机是该公司近期新上市推出的一款产品,因其独特的外观和高品质的音质而备受好评。
然而,经过实际使用后我发现,商品存在以下问题:1.左耳出现问题:该款耳机的左耳在使用后出现断声和响声的情况,无法正常工作。
经过多次测试,经过提高音量或调整平衡也无法解决该问题。
2.品质未达标:耳机的音质和外观与公司宣传时给出的标准有较大的偏差,属于虚假宣传。
因此,我认为该产品存在质量问题,需要进行退换货处理。
我要求贵公司能够立即进行退换货,将货款返还并承担相关的售后服务费用。
外贸索赔报告模板范文摘要本报告用于对外贸易中产生的索赔事故进行详细描述和分析,以帮助相关部门了解索赔的具体情况并采取相应的解决措施。
本报告共包括问题描述、原因分析、索赔要求以及解决方案等内容,旨在促进各方的沟通和协商,追求公平和谅解。
1. 问题描述(在这部分详细描述索赔事件的背景和具体情况,包括交易双方、交易日期、交易金额以及相关证据等。
尽可能提供详细信息以便准确理解该索赔事故。
)本次索赔事件涉及我司(甲方)与对方(乙方)之间的一笔外贸交易。
交易发生于2021年1月15日,交易金额为500,000美元。
我司订单编号为A123456,对方发货编号为B654321。
我司在收到对方发出的货物后发现存在以下问题:1. 货物数量与订单数量不符;2. 部分货物破损;3. 部分货物与样品不符。
2. 原因分析(在这部分分析事故原因,寻找可能的责任方,并提供证据支持。
该部分应严谨客观,确保提供的证据和分析结果合理且可靠。
)根据我司的检验报告和相关证据,我们初步分析了产生以上问题的可能原因如下:1. 货物数量与订单数量不符:乙方在包装过程中可能出现计数差错,导致实际数量不符。
2. 部分货物破损:乙方可能未采取充分的防护措施,或在运输过程中由于包装不牢固导致货物破损。
3. 部分货物与样品不符:乙方可能在生产过程中出现生产错误,或采用了与样品不一致的材料。
3. 索赔要求(在这部分明确提出索赔要求,包括索赔金额、具体赔偿要求以及索赔的依据等。
确保在提出要求时有合理依据和有力证据支撑。
)我司根据以上问题分析和相关证据,提出以下索赔要求:1. 货物数量与订单数量不符:要求乙方按照订单数量重新提供缺少的货物,并承担相关运输及报关费用。
2. 部分货物破损:要求乙方对破损货物进行赔偿,包括维修或替换破损货物并承担相关费用。
3. 部分货物与样品不符:要求乙方对不符合样品的货物进行赔偿,包括退货并承担运输费用,或者按照样品重新制作并承担相关费用。

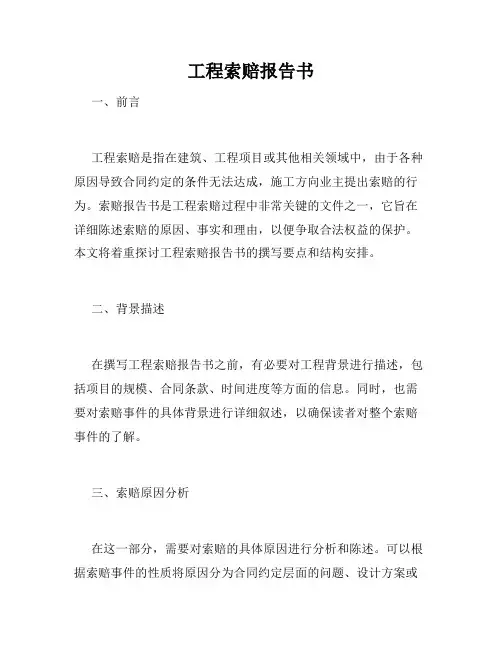

工程索赔报告书一、前言工程索赔是指在建筑、工程项目或其他相关领域中,由于各种原因导致合同约定的条件无法达成,施工方向业主提出索赔的行为。
索赔报告书是工程索赔过程中非常关键的文件之一,它旨在详细陈述索赔的原因、事实和理由,以便争取合法权益的保护。
本文将着重探讨工程索赔报告书的撰写要点和结构安排。
二、背景描述在撰写工程索赔报告书之前,有必要对工程背景进行描述,包括项目的规模、合同条款、时间进度等方面的信息。
同时,也需要对索赔事件的具体背景进行详细叙述,以确保读者对整个索赔事件的了解。
三、索赔原因分析在这一部分,需要对索赔的具体原因进行分析和陈述。
可以根据索赔事件的性质将原因分为合同约定层面的问题、设计方案或材料选择不当导致的问题、工程过程中的错误以及其他可能的原因。
要求在论述每个原因时提供充分的依据和证据,以增加报告的可信度。
四、索赔事实陈述索赔事实陈述是索赔报告书的重要部分。
在这一部分,需要清楚、详细地陈述索赔事件的具体事实,包括发生的时间、地点、人员参与等相关信息。
同时,还需要对索赔事实进行详细分析,说明其与合同约定的关联性以及对工程造成的影响。
五、索赔损失计算索赔损失计算是索赔报告书中非常重要的一部分,也是实现索赔目标的关键。
在计算索赔损失时,需要综合考虑多个方面的因素,包括延误造成的经济损失、返工费用、人力资源成本等。
此外,还需要对索赔损失进行可靠的证明和核算。
六、索赔要求和期望索赔报告书的最后部分是对索赔要求和期望的明确表述。
在这一部分,需要列出明确的索赔要求,包括索赔金额、合同变更要求等。
此外,还可以陈述索赔方希望通过索赔得到的合理期望,例如承建方对工程质量的保证、责任承担等。
七、结论工程索赔报告书的撰写本身就是对索赔事件的阐述和解释,同时也是为争取合法权益而进行的努力。
通过本文的讨论,希望能够为撰写工程索赔报告书提供一定的指导和借鉴。
在撰写过程中,还应充分考虑报告读者的需求,力争在一定程度上降低争议风险,实现索赔目标。

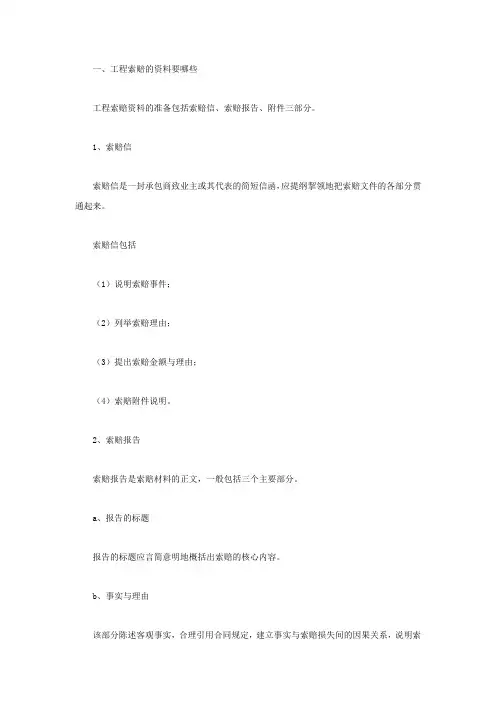

一、工程索赔的资料要哪些工程索赔资料的准备包括索赔信、索赔报告、附件三部分。
1、索赔信索赔信是一封承包商致业主或其代表的简短信函,应提纲挈领地把索赔文件的各部分贯通起来。
索赔信包括(1)说明索赔事件;(2)列举索赔理由;(3)提出索赔金额与理由;(4)索赔附件说明。
2、索赔报告索赔报告是索赔材料的正文,一般包括三个主要部分。
a、报告的标题报告的标题应言简意明地概括出索赔的核心内容。
b、事实与理由该部分陈述客观事实,合理引用合同规定,建立事实与索赔损失间的因果关系,说明索赔的合理合法性。
c、损失与要求索赔金额与工期在此只需列举各项明细数字及汇总即可。
编制索赔报告时应注意以下几方面:(1)对索赔事件要叙述清楚明确,避免采用“可能”、“也许”等估计猜测性语言,造成索赔说服力不强。
(2)报告中要强调事件的不可预见性和突发性,并且承包商为避免和减轻该事件的影响和损失已尽了最大的努力,采取了能够采取的措施,从而使索赔理由更加充分,更易于对方接受。
(3)责任要分析清楚,报告中要明确对方的全部责任。
(4)计算索赔值要合理、准确。
要将计算的依据、方法、结果详细说明列出,这样易于对方接受,减少争议和纠纷。
3、附件内容(1)索赔报告中所列举事实、理由、影响等证明文件和证据;(2)详细计算书,为简明起见,也可以用大量图表、事件的发生。
二、索赔程序:(1)索赔事件发生后28天内,向监理工程师发出索赔意向通知。
(2)发出索赔意向通知后的28d内,向监理工程师提交补偿经济损失和(或)延长工期的索赔报告及有关资料。
(3)监理工程师在收到承包人送交的索赔报告和有关资料后,于28d内给予答复。
(4)监理工程师在收到承包人送交的索赔报告和有关资料后,28d内未予答复或未对承包人作进一步要求,视为该项索赔已经认可。
(5)当该索赔事件持续进行时,承包人应当阶段性向监理工程师发出索赔意向通知。
在索赔事件终了后28天内,向监理工程师提供索赔的有关资料和最终索赔报告。

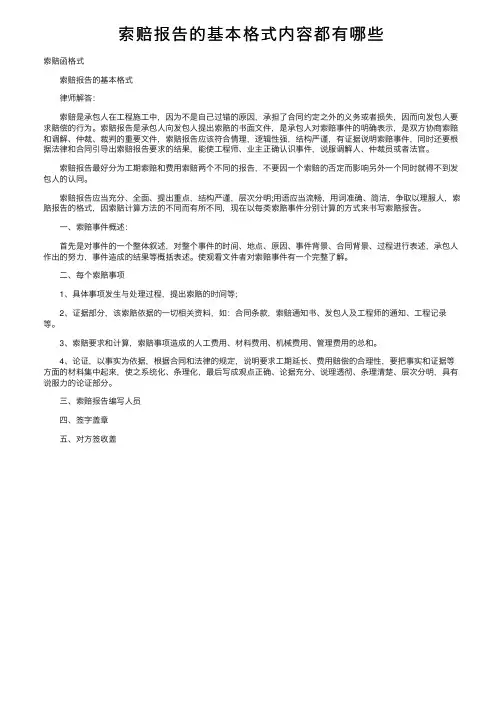

索赔报告的基本格式内容都有哪些索赔函格式索赔报告的基本格式律师解答:索赔是承包⼈在⼯程施⼯中,因为不是⾃⼰过错的原因,承担了合同约定之外的义务或者损失,因⽽向发包⼈要求赔偿的⾏为。
索赔报告是承包⼈向发包⼈提出索赔的书⾯⽂件,是承包⼈对索赔事件的明确表⽰,是双⽅协商索赔和调解、仲裁、裁判的重要⽂件,索赔报告应该符合情理,逻辑性强,结构严谨,有证据说明索赔事件,同时还要根据法律和合同引导出索赔报告要求的结果,能使⼯程师、业主正确认识事件,说服调解⼈、仲裁员或者法官。
索赔报告最好分为⼯期索赔和费⽤索赔两个不同的报告,不要因⼀个索赔的否定⽽影响另外⼀个同时就得不到发包⼈的认同。
索赔报告应当充分、全⾯、提出重点,结构严谨,层次分明;⽤语应当流畅,⽤词准确、简洁,争取以理服⼈,索赔报告的格式,因索赔计算⽅法的不同⽽有所不同,现在以每类索赔事件分别计算的⽅式来书写索赔报告。
⼀、索赔事件概述:⾸先是对事件的⼀个整体叙述,对整个事件的时间、地点、原因、事件背景、合同背景、过程进⾏表述,承包⼈作出的努⼒,事件造成的结果等概括表述。
使观看⽂件者对索赔事件有⼀个完整了解。
⼆、每个索赔事项1、具体事项发⽣与处理过程,提出索赔的时间等;2、证据部分,该索赔依据的⼀切相关资料,如:合同条款,索赔通知书、发包⼈及⼯程师的通知、⼯程记录等。
3、索赔要求和计算,索赔事项造成的⼈⼯费⽤、材料费⽤、机械费⽤、管理费⽤的总和。
4、论证,以事实为依据,根据合同和法律的规定,说明要求⼯期延长、费⽤赔偿的合理性,要把事实和证据等⽅⾯的材料集中起来,使之系统化、条理化,最后写成观点正确、论据充分、说理透彻、条理清楚、层次分明,具有说服⼒的论证部分。
三、索赔报告编写⼈员四、签字盖章五、对⽅签收盖。

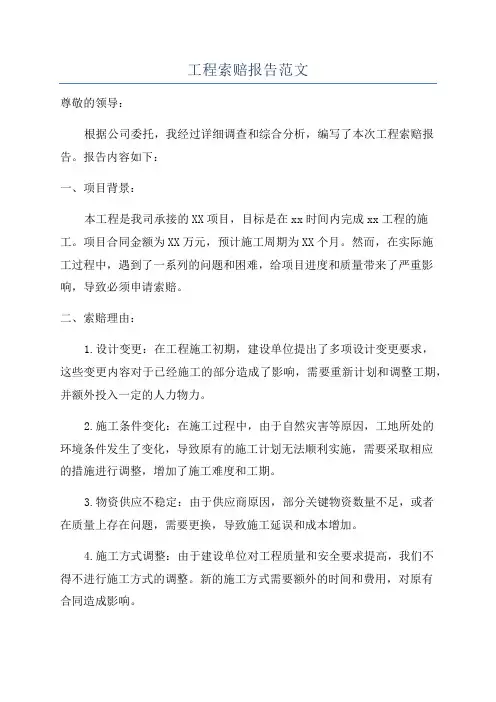

工程索赔报告范文尊敬的领导:根据公司委托,我经过详细调查和综合分析,编写了本次工程索赔报告。
报告内容如下:一、项目背景:本工程是我司承接的XX项目,目标是在xx时间内完成xx工程的施工。
项目合同金额为XX万元,预计施工周期为XX个月。
然而,在实际施工过程中,遇到了一系列的问题和困难,给项目进度和质量带来了严重影响,导致必须申请索赔。
二、索赔理由:1.设计变更:在工程施工初期,建设单位提出了多项设计变更要求,这些变更内容对于已经施工的部分造成了影响,需要重新计划和调整工期,并额外投入一定的人力物力。
2.施工条件变化:在施工过程中,由于自然灾害等原因,工地所处的环境条件发生了变化,导致原有的施工计划无法顺利实施,需要采取相应的措施进行调整,增加了施工难度和工期。
3.物资供应不稳定:由于供应商原因,部分关键物资数量不足,或者在质量上存在问题,需要更换,导致施工延误和成本增加。
4.施工方式调整:由于建设单位对工程质量和安全要求提高,我们不得不进行施工方式的调整。
新的施工方式需要额外的时间和费用,对原有合同造成影响。
5.不可抗力因素:在施工过程中,由于不可抗力因素(如地震、洪水等)的影响,工程无法正常进行,需要进行修复和恢复工作,增加了工期和成本。
三、索赔金额计算:1.设计变更费用:根据工程变更内容,计算重新设计的人工、材料及其他费用。
2.施工条件变化费用:根据变更后的施工条件,计算增加的人工、材料、设备租赁等费用。
3.物资供应不稳定费用:根据实际使用的物资数量和质量,计算补充和替换物资的费用。
4.施工方式调整费用:根据具体的施工方式调整方案,计算额外的人工和材料费用。
5.不可抗力因素费用:根据修复和恢复工作的具体情况,计算额外人工、材料和机械设备的费用。
四、索赔申请:根据以上的分析和计算,我建议向建设单位提出索赔申请,索赔金额为XX万元。
具体索赔材料包括但不限于索赔报告、变更协议、工程账目、物资购置记录等。

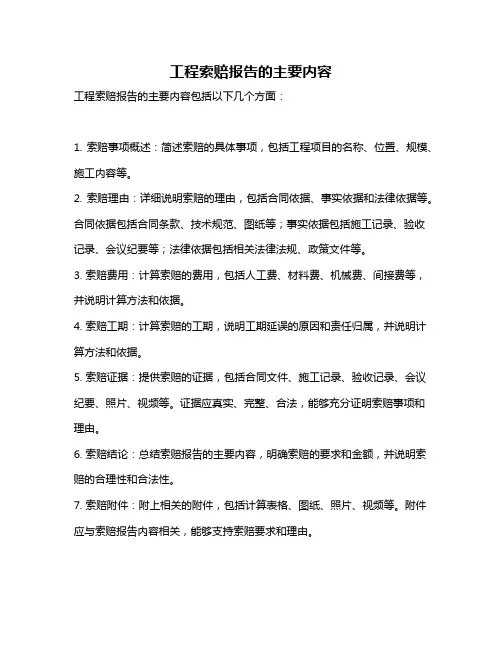

工程索赔报告的主要内容
工程索赔报告的主要内容包括以下几个方面:
1. 索赔事项概述:简述索赔的具体事项,包括工程项目的名称、位置、规模、施工内容等。
2. 索赔理由:详细说明索赔的理由,包括合同依据、事实依据和法律依据等。
合同依据包括合同条款、技术规范、图纸等;事实依据包括施工记录、验收记录、会议纪要等;法律依据包括相关法律法规、政策文件等。
3. 索赔费用:计算索赔的费用,包括人工费、材料费、机械费、间接费等,并说明计算方法和依据。
4. 索赔工期:计算索赔的工期,说明工期延误的原因和责任归属,并说明计算方法和依据。
5. 索赔证据:提供索赔的证据,包括合同文件、施工记录、验收记录、会议纪要、照片、视频等。
证据应真实、完整、合法,能够充分证明索赔事项和理由。
6. 索赔结论:总结索赔报告的主要内容,明确索赔的要求和金额,并说明索赔的合理性和合法性。
7. 索赔附件:附上相关的附件,包括计算表格、图纸、照片、视频等。
附件应与索赔报告内容相关,能够支持索赔要求和理由。
需要注意的是,工程索赔报告的撰写应该根据实际情况和合同约定进行,同时要注意语言表述的准确性和专业性。
工程索赔报告范本近年来,作为建筑工程领域的一种重要方式,工程索赔报告逐渐被认可并广泛使用。
工程索赔报告的核心在于陈述索赔方的权利及其相关要求,同时还要注重包括各类证据及相关分析。
由于这一过程较为复杂,所以许多公司需要使用工程索赔报告范本来填写报告。
下面我们就来详细介绍一下工程索赔报告范本的相关内容。
首先,工程索赔报告范本的第一部分通常是关于索赔方公司的简介。
这一部分的目的是使读者对公司有一个大致的了解,同时也有利于索赔公司提高自身的信誉度。
其中应当包括所在行业、公司规模、历史及经验等相关信息。
如果公司拥有相关认证或荣誉等,也应当在此部分进行介绍。
第二部分是索赔结果及要求。
这一部分是报告最重要的部分,需要提供充分的有关证据,证明有权赔偿的相关情况。
通常在这一部分中还包括了索赔的具体数额及相关分析,以及索赔要求以及具体理由等。
在展开实际索赔之前,这一部分对于提高索赔的抗争能力至关重要。
第三部分是索赔过程及结果。
在这一部分中,索赔公司应当详细阐述整个索赔过程中所采取的具体措施以及所收到的来自其他方面的不同反馈和响应。
包括与被索赔方之间的通信,以及双方之间所达成的协议和解决方案。
在这一部分结束以后,读者就可以获知整个索赔的结果了。
接下来的部分就是附件,附件可以附带相关的凤险单据、合同、估价、安全检测报告等证明材料。
这些证明材料可以为索赔公司在实际向其他方面进行索赔时提供前期证明材料和支持,如果缺乏这些严谨而合理的证明材料,那么索赔的过程及整个结果可能会出现非常多的缺口。
从以上可知,工程索赔报告范本是构建工程索赔报告结构的非常重要的一部分。
使用一个高质量的工程索赔报告范本有助于对整个索赔过程有一个明确的认识和了解,帮助索赔公司更好地进行相关处理工作。
通过对于工程索赔报告范本内容详尽的分析,我们可以发现,在一个好的工程索赔报告范本的基础上制定一份真正实际有效的索赔报告是非常重要且十分必要的。
索赔报告
一、索赔人信息
1. 索赔人名称:_____________
2. 索赔人地址:_____________
3. 联系人:_____________
4. 联系电话:_____________
5. 电子邮箱:_____________
二、索赔理由
1. 具体事件描述:请详细描述导致索赔的事件、时间、地点和相关人员。
2. 索赔依据:说明索赔的法律依据或合同条款。
3. 索赔原因分析:分析事件发生的原因,明确责任归属。
三、索赔金额
1. 索赔金额:请明确索赔的具体金额。
2. 计算方式:详细说明索赔金额的计算方式和依据。
四、证据材料
1. 合同及相关文件:提供与索赔事件相关的合同、协议、备忘录等文件。
2. 照片/视频证据:如有,提供事件现场的照片或视频证据。
3. 书面证据:其他可支持索赔的书面证据,如邮件、信函等。
4. 专家意见:如有,提供专业人士或机构出具的意见书。
五、法律依据
1. 相关法律法规:列出与索赔相关的法律法规名称和条款。
2. 相关司法解释:如适用,提供相关司法解释或判例。
六、索赔期限
1. 索赔提出时间:请明确索赔提出的时间。
2. 对方回应期限:要求对方在一定期限内给予回应。
3. 解决期限:期望问题在多长时间内得到解决。
七、签名盖章
1. 索赔人签名:请索赔人签名确认。
2. 索赔人盖章:请索赔人加盖公章。
工程施工索赔及管理施工索赔是在施工过程中,承包商根据合同和法律的规定,对并非由于自己的过错所造成的损失,或承担了合同规定之外的工作所付的额外支出,承包商向业主提出在经济或时间上要求补偿的权利。
从广义上讲,施工索赔还包括业主对承包商的索赔,通常称为反索赔。
建设工程施工索赔的程序我国《建设工程施工合同(示范文本)》规定的施工索赔程序如下: 1)索赔事件发生后28天内,向工程师发出索赔意向通知; 2)发出索赔意向通知后的28天内,向工程师提出补偿经济损失和(或)延长工期的索赔报告及有关资料; 3)工程师在收到承包人送交的索赔报告和有关资料后,于28天内给予答复,或要求承包人进一步补充索赔理由和证据;4)工程师在收到承包人送交的索赔报告和有关资料后28天内未给予答复或未对承包人作进一步要求,视为该项索赔已经认可; 5)当该索赔事件持续进行时,承包人应当阶段性向工程师发出索赔意向,在索赔事件终了后28天内,向工程师提供索赔的有关资料和最终索赔报告。
索赔的起因1)风险分担不均。
这是工程承包业受“买方市场”现状制约这一客观事实所决定的。
在这种情况下,中标的承包商只有通过施工索赔来适度地减少风险,弥补各种风险引起的损失。
这就是工程索赔中承包商(Constractor)的索赔案数远远超过业主(Employer)反索赔案数的原因。
2)施工条件变化。
土建工程施工与地质条件密切相关,如地下水、断层、溶洞、地下文物遗址等。
这些施工条件的变化即使是有经验的承包商也无法事前预料。
因此施工条件的异常变化必然会引起施工索赔。
3)工程变更(Variations)。
承包商施工时完成的工程量超过或少于工程量表(BOQ— Bill of quantities)中所列工程量的一定幅度(15%)以上时,或者在施工过程中,工程师(Engineer)指令增加新的工作、改换建筑材料、暂停或加速施工等变更必然引起新的施工费用,或需要延长工期。
所有这些情况,承包商都可提出索赔要求,以弥补自己不应承担的经济损失。
索赔报告的内容
索赔报告是指被保险人在保险事故中进行赔偿申请前需要向保险公司提交的一份报告,报告内容应当包括以下几个方面:
1.事故概况:包括事故时间、地点、损失情况、事故原因等。
需要简明扼要地描述事故发生的经过和对保险人造成的损失。
2.索赔要求:报告中需要清楚陈述索赔的具体要求,包括损失金额、是否需要保险公司进行调查、是否需要进行现场勘查等。
3.证明材料:报告中需要提供一系列证明材料,如发票、收据、保险单、照片、证人证言等。
这些材料应当能证明被保险人的损失和索赔要求的真实性。
4.联系方式:被保险人需要在报告中提供自己的联系方式,如手机号码、邮箱地址等。
这些信息将用来保险公司联系被保险人并进一步处理索赔事宜。
总之,索赔报告需要详细、准确地陈述事故情况和被保险人的索赔要求,同时提供足够的证明材料,以便保险公司能够尽快完成赔偿处理。
简述索赔报告的内容一、索赔报告的基本结构说起索赔报告,其实就是一份向保险公司或者有关部门申请赔偿的书面材料。
它可不是什么高深的东西,不过是把事情说清楚,弄明白,要是你有点“头脑灵活”,那就会发现,其实这份报告的内容并不复杂。
索赔报告得有个“标题”,对吧?就像一封信,肯定得有个明确的开头。
这个标题呢,一般直接写上“索赔报告”就行,简洁明了,让人一眼就知道你是来解决问题的。
就是报告的主体了,得清楚地列出基本信息。
你得告诉对方是谁提出的索赔,简单地说,就是“我是某某人,我的事儿发生了,麻烦处理一下”。
这部分内容一般要包括你的个人资料,比如姓名、联系方式、身份证号码这些基本信息。
而且如果有相关的保险单号、事故编号这些,也得写上。
搞清楚了“谁”是非常重要的,这样人家才知道该把钱赔给谁,不然的话,那可是麻烦事儿。
接下来呢,当然就是事情的“来龙去脉”了。
你得把事情的经过详细地写清楚。
说白了,就是发生了什么、怎么发生的、是什么时候发生的,你的损失究竟有多大,搞清楚这些,才能让对方准确理解你的索赔理由。
比如,你可能是因为车祸受伤了,车子也坏了,那你就得写清楚事故的时间、地点、发生的经过,甚至是事故的原因,比如“因为对方闯红灯”,这些都得一一交代清楚。
不然对方看了报告,只能一头雾水,根本不知道你到底是怎么回事。
二、赔偿依据与损失情况说完了基本信息和事件经过,接下来就是报告里最“硬核”的部分——赔偿依据。
这一步可不能马虎,直接关系到你能不能拿到赔偿。
所以,这一段得特别用心。
你得列举出你所依据的保险条款,告诉对方你为什么有权利索赔,为什么你损失的部分该由对方负责赔偿。
这里的语言要有点“理直气壮”,但也别过于生硬。
你可以说,“根据我和贵公司签订的保险合同第X条规定,我是有权申请赔偿的”。
要是你有相关的法律依据或者其他支持性的证据,那就更好不过了。
你得把损失情况详细列出来。
这里得给出具体的损失金额,记得要清晰、明确、细致,别含糊不清。
完整索赔报告模板前言本索赔报告模板的设计旨在提供一个完整且易于理解的索赔报告范本,以帮助读者更好地了解索赔报告的组成部分和常规格式。
此模板适用于各种索赔申请,如车辆事故、医疗事故、房屋损坏等情况。
该模板包括以下段落:1.标题2.摘要3.简介4.案件描述5.索赔要求6.支持文件清单7.总结摘要本报告是一份针对索赔申请的详细说明,阐述了索赔报告的要件和证据。
本索赔报告的主题是[索赔的主题],目的是为了请求[索赔人]获得[索赔的目标]。
本索赔报告分为[分报告的数量]个部分,详细说明了关于本索赔的事件和证据。
简介本报告的目的是阐述索赔的情况,包括事故时间、地点、索赔责任和索赔金额,以及与索赔有关的其他信息。
本报告分为以下几个部分:1.案件描述:概述事故以及与事故有关的事件和证据。
2.索赔要求:列出索赔人的具体要求和索赔的金额。
3.支持文件清单:包括与索赔相关的所有文件和证据。
案件描述[概述索赔的事件,包括具体时间、地点和人员相关信息等。
]索赔责任[阐述事故责任方,包括相关法规和规定等。
]证据[提供与索赔相关的所有证据,如照片、医疗记录、目击证人证言等。
]索赔要求以下是索赔人的具体要求和索赔的金额,包括以下内容:•希望得到的赔偿类型和金额•如何计算索赔金额,包括交通事故、财产损失、医疗和失去收入等•如果索赔人要求支付什么费用,例如诉讼费用和律师费用,则应在此列出[提供完整且详细的索赔要求,包括索赔金额的详细计算方式。
]支持文件清单以下是支持本索赔的文件,包括以下内容:•所有涉及索赔的证据,例如照片、医疗记录、目击证人证言等•所有索赔人必须提交的信息,例如身份证、车辆信息等附件列表1.[文件1]2.[文件2]3.…[提供完整且详细的支持文件清单。
]总结该索赔报告总结了索赔的情况和索赔人的要求,提供了详细的事件描述和支持文件清单。
建议查看人员对每个部分的要求进行检查和确认。
索赔报告的组成部分
(1)总论部分。
包括以下具体内容:
①序言;
②索赔事项概述;
③具体索赔要求:工期延长天数或索赔款额;
④报告书编写及审核人员。
(2)合同引证部分。
索赔报告关键部分之一,是索赔成立的基础。
一般包括以下内容:
①概述索赔事项的处理过程;
②发出索赔通知书的时间;来源:考试大
③引证索赔要求的合同条款;
④指明所附的证据资料。
(3)索赔额计算部分。
索赔报告书的主要部分,也是经济索赔报告的第3部分。
索赔款计算的主要组成部分是:由于索赔事项引起的额外开支的人工费、材料费、设备费、工地管理费、总部管理费、投资利息、税收、利润等等。
每一项费用开支,应附以相应的证据或单据。
并通过详细的论证和计算,使业主和工程师对索赔款的合理性有充分的有了解,这对索赔要求的迅速解决十分重要。
(4)工期延长论证部分。
工期索赔报告的第3部分。
在索赔报告中论证工期的方法,主要有:本文来源:考试大网
①横道图表法(Bar chart method);
②关键路线法(CPM—Critical path method);
③进度评估法(PERT—Programme evaluation and review technique)等等。
承包商在索赔报告中,应该对工期延长(EOT)、实际工期(Actual time for completion)、理论工期(Theoretical time for completion)等进行详细的论述,说明自己要求工期延长(天数)的根据。
(5)证据部分。
通常以索赔报告书附件(Appendix)的形式出现,它包括了该索赔事项所涉及的一切有关证据以及对这些证据的说明。
索赔证据资料的范围甚广,可能包括施工过程中所涉及的有关政治、经济、技术、财务、气象等许多方面的资料。
对于重大的索赔事项,承包商还应提供直观记录资料,如录相、摄影等。
1Z206063 熟悉费用索赔的计算
一、索赔费用的组成
索赔费用的主要组成部分,同工程款的计价内容相似。
按我国现行规定(参见《建标[2003]206号建筑安装工程费用项目组成》),建安工程合同价包括直接费、间接费、利润和税金。
我国的这种规定,同国际上通行的做法还不完全一致。
按国际惯例,一般承包商可索赔的具体费用内容如图LZZ08083所示。
从原则上说,承包商有索赔权利的工程成本增加,都是可以索赔的费用。
但是,对于不同原因引起的索赔,承包商可索赔的具体费用内容是不完全一样的。
哪些内容可索赔,要按照各项费用的特点、条件进行分析论证。
1.人工费。
人工费包括施工人员的基本工资、工资性质的津贴、加班费、奖金以及法定的安全福利等费用。
对于索赔费用中的人工费部分而言,人工费是指完成合同之外的额外工作所花费的人工费用;由于非承包商责任的工效降低所增加的人工费用;超过法定工作时间加班劳动;法定人工费增长以及非承包商责任工程延期导致的人员窝工费和工资上涨费等。
2.材料费。
材料费的索赔包括:由于索赔事项材料实际用量超过计划用量而增加的材料费;由于客观原因材料价格大幅度上涨;由于非承包商责任工程延期导致的材料价格上涨和超期储存费用。
材料费中应包括运输费,仓储费,以及合理的损耗费用。
如果由于承包商管理不善,造成材料损坏失效,则不能列人索赔计价。
承包商应该建立健全物资管理制度,记录建筑材料的进货日期和价格,建立领料耗用制度,以便索赔时能准确地分离出索赔事项所引起的材料额外耗用量。
为了证明材料单价的上涨,承包商应提供可靠的订货单、采购单,或官方公布的材料价格调整指数。
3.施工机械使用费。
施工机械使用费的索赔包括:由于完成额外工作增加的机械使用费;非承包商责任工效降低增加的机械使用费;由于业主或监理工程师原因导致机械停工的窝工费。
窝工费的计算,如系租赁设备,一般按实际租金和调进调出费的分摊计算;如系承包商自有设备,一般按台班折旧费计算,而不能按台班费计算,因台班费中包括了设备使用费。
4.分包费用。
分包费用索赔指的是分包商的索赔费,一般也包括人工、材料、机械使用费的索赔。
分包商的索赔应如数列人总承包商的索赔款总额以内。
5.现场管理费。
索赔款中的现场管理费是指承包商完成额外工程、索赔事项工作以及工期延长期间的现场管理费,包括管理人员工资、办公、通讯、交通费等。
6.利息。
在索赔款额的计算中,经常包括利息。
利息的索赔通常发生于下列情况:拖期付款的利息;错误扣款的利息。
至于具体利率应是多少,在实践中可采用不同的标准,主要有这样几种规定:
(1)按当时的银行贷款利率;
(2)按当时的银行透支利率;
(3)按合同双方协议的利率;
(4)按中央银行贴现率加三个百分点。
7.总部(企业)管理费。
索赔款中的总部管理费主要指的是工程延期期间所增加的管理费。
包括总部职工工资、办公大楼、办公用品、财务管理、通讯设施以及总部领导人员赴工地检查指导工作等开支。
这项索赔款的计算,目前没有统一的方法。
在国际工程施工索赔中总部管理费的计算有以下几种:
(1)按照投标书中总部管理费的比例(3%~8%)计算
总部管理费=合同中总部管理费比率(%)×(直接费索赔款额十现场管理费索赔款额等)(2)按照公司总部统一规定的管理费比率计算
8.利润。
一般来说,由于工程范围的变更、文件有缺陷或技术性错误、业主未能提供现场等引起的索赔,承包商可以列入利润。
但对于工程暂停的索赔,由于利润通常是包括在每项实施工程内容的价格之内的,而延长工期并未影响削减某些项目的实施,也未导致利涧减少。
所以,一般监理工程师很难同意在工程暂停的费用索赔中加进利润损失。
索赔利润的款额计算通常是与原报价单中的利润百分率保持一致。
二、索赔费用的计算方法
索赔费用的计算方法有:实际费用法、总费用法和修正的总费用法。
(—)实际费用法
实际费用法是计算工程索赔时最常用的一种方法。
这种方法的计算原则是以承包商为某项索赔工作所支付的实际开支为根据,向业主要求费用补偿。
用实际费用法计算时,在直接费的额外费用部分的基础上,再加上应得的间接费和利润,即是承包商应得的索赔金额。
由于实际费用法所依据的是实际发生的成本记录或单据,所以,在施工过程中,系统而准确地积累记录资料是非常重要的。
(二)总费用法
总费用法就是当发生多次索赔事件以后,重新计算该工程的实际总费用,实际总费用减去投标报价时的估算总费用,即为索赔金额,即:
索赔金额=实际总费用一投标报价估算总费用(1Z208063-6)
不少人对采用该方法计算索赔费用持批评态度,因为实际发生的总费用中可能包括了承包商的原因,如施工组织不善而增加的费用;同时投标报价估算的总费用也可能为了中标而过低。
所以这种方法只有在难以采用实际费用法时才应用。
(三)修正的总费用法
修正的总费用法是对总费用法的改进,即在总费用计算的原则上;去掉一些不合理的因素,使其更合理。
修正的内容如下:①将计算索赔款的时段局限于受到外界影响的时间,而不是整个施工期;②只计算受影响时段内的某项工作所受影响的损失,而不是计算该时段内所有施工工作所受的损失;③与该项工作无关的费用不列人总费用中;④对投标报价费用重新进行核算:按受影响时段内该项工作的实际单价进行核算,乘以实际完成的该项工作的工程量,得出调整后的报价费用。
按修正后的总费用计算索赔金额的公式如下:
索赔金额=某项工作调整后的实际总费用一该项工作的报价费用(1Z208083-7)
修正的总费用法与总费用法相比,有了实质性的改进,它的准确程度已接近于实际费用法。
