天然基础方案
- 格式:doc
- 大小:18.50 KB
- 文档页数:3

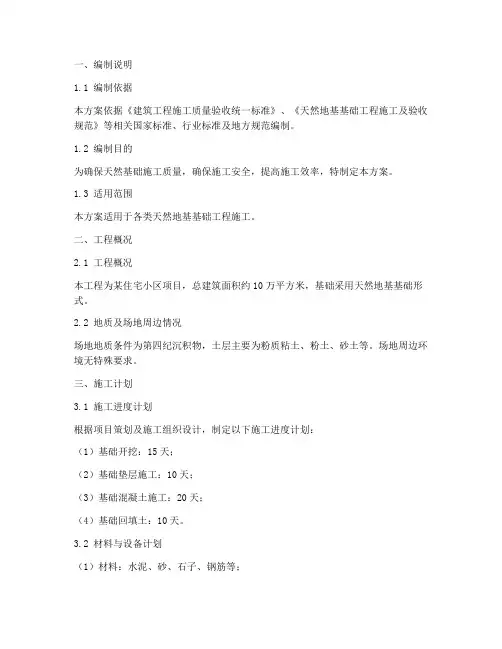

一、编制说明1.1 编制依据本方案依据《建筑工程施工质量验收统一标准》、《天然地基基础工程施工及验收规范》等相关国家标准、行业标准及地方规范编制。
1.2 编制目的为确保天然基础施工质量,确保施工安全,提高施工效率,特制定本方案。
1.3 适用范围本方案适用于各类天然地基基础工程施工。
二、工程概况2.1 工程概况本工程为某住宅小区项目,总建筑面积约10万平方米,基础采用天然地基基础形式。
2.2 地质及场地周边情况场地地质条件为第四纪沉积物,土层主要为粉质粘土、粉土、砂土等。
场地周边环境无特殊要求。
三、施工计划3.1 施工进度计划根据项目策划及施工组织设计,制定以下施工进度计划:(1)基础开挖:15天;(2)基础垫层施工:10天;(3)基础混凝土施工:20天;(4)基础回填土:10天。
3.2 材料与设备计划(1)材料:水泥、砂、石子、钢筋等;(2)设备:挖掘机、混凝土搅拌机、混凝土泵车、振捣器等。
四、施工管理及作业人员配备和分工4.1 施工管理人员项目总工、施工员、质检员、安全员等。
4.2 专职安全管理人员安全员、安全巡查员等。
4.3 特种作业人员电工、焊工、起重工等。
4.4 其他作业人员土方工、混凝土工、钢筋工等。
五、施工工艺技术5.1 基础开挖采用挖掘机进行基础开挖,开挖深度应满足设计要求,开挖过程中应保持边坡稳定。
5.2 基础垫层施工垫层采用C15混凝土,厚度为100mm,采用平板振动器进行振捣,确保混凝土密实。
5.3 基础混凝土施工基础混凝土采用C25混凝土,模板采用钢模板,钢筋绑扎严格按照设计要求进行,混凝土浇筑采用混凝土泵车进行,振捣器振捣,确保混凝土密实。
5.4 基础回填土回填土采用砂土,分层回填,每层厚度为200mm,采用压实机进行压实,确保基础稳定。
六、验收要求6.1 质量标准与验收严格按照国家标准及行业标准进行质量验收。
6.2 质量控制措施(1)严格控制原材料质量;(2)加强施工过程控制,确保施工质量;(3)做好施工记录,为质量验收提供依据。

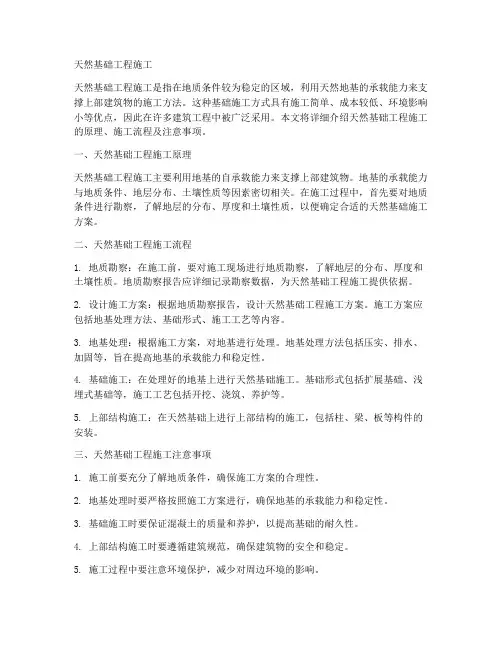

天然基础工程施工天然基础工程施工是指在地质条件较为稳定的区域,利用天然地基的承载能力来支撑上部建筑物的施工方法。
这种基础施工方式具有施工简单、成本较低、环境影响小等优点,因此在许多建筑工程中被广泛采用。
本文将详细介绍天然基础工程施工的原理、施工流程及注意事项。
一、天然基础工程施工原理天然基础工程施工主要利用地基的自承载能力来支撑上部建筑物。
地基的承载能力与地质条件、地层分布、土壤性质等因素密切相关。
在施工过程中,首先要对地质条件进行勘察,了解地层的分布、厚度和土壤性质,以便确定合适的天然基础施工方案。
二、天然基础工程施工流程1. 地质勘察:在施工前,要对施工现场进行地质勘察,了解地层的分布、厚度和土壤性质。
地质勘察报告应详细记录勘察数据,为天然基础工程施工提供依据。
2. 设计施工方案:根据地质勘察报告,设计天然基础工程施工方案。
施工方案应包括地基处理方法、基础形式、施工工艺等内容。
3. 地基处理:根据施工方案,对地基进行处理。
地基处理方法包括压实、排水、加固等,旨在提高地基的承载能力和稳定性。
4. 基础施工:在处理好的地基上进行天然基础施工。
基础形式包括扩展基础、浅埋式基础等,施工工艺包括开挖、浇筑、养护等。
5. 上部结构施工:在天然基础上进行上部结构的施工,包括柱、梁、板等构件的安装。
三、天然基础工程施工注意事项1. 施工前要充分了解地质条件,确保施工方案的合理性。
2. 地基处理时要严格按照施工方案进行,确保地基的承载能力和稳定性。
3. 基础施工时要保证混凝土的质量和养护,以提高基础的耐久性。
4. 上部结构施工时要遵循建筑规范,确保建筑物的安全和稳定。
5. 施工过程中要注意环境保护,减少对周边环境的影响。
总之,天然基础工程施工是一种经济、环保的基础施工方式。
在施工过程中,要充分了解地质条件,合理设计施工方案,严格控制施工质量,确保建筑物的安全和稳定。
通过以上介绍,希望对天然基础工程施工有所了解。
天然地基塔吊基础施工方案一、施工前的准备工作1.组织编写施工组织设计、施工方案和施工图纸,并报相关部门审核。
2.准备施工所需的设备、材料和人员,并进行统一调度和安排。
3.将施工现场进行清理和平整,确保施工区域的安全。
4.检查施工设备的正常运转,包括地基塔吊的起重功能和安全设备等。
二、地基的处理1.根据设备图纸确定塔吊基础的位置和尺寸,并进行标定。
2.对基础位置进行挖掘,控制深度和宽度,并保证基础的均匀性。
3.检查基槽的质量,确保没有裂缝、松动等问题。
4.在基槽内填充混凝土,控制混凝土的含水量和配比,确保混凝土的质量和稳定性。
5.进行基槽灌浆处理,以增加基础和土层的粘结力和稳定性。
6.在基础的上部设置钢筋网格,增加地基的抗压强度和稳定性。
三、基础的浇筑1.在地基基槽内安装塔吊的安装板,并调整板面的平整度。
2.按照施工图纸要求和施工方案进行模板搭设,并进行检查和修整。
3.在基础底部进行填充石灰石底座,并进行压实和整平。
4.在模板内浇筑混凝土,控制浇筑的速度和厚度,确保混凝土的质量和均匀性。
5.确保混凝土的自然养护和强度发展,避免过早脱模或受到外力的影响。
6.进行基础的修整和打磨,以确保整体的平整度和美观度。
四、基础的验收和保养1.对地基基础进行验收,检查施工质量是否满足规范和要求。
2.对地基基础进行保养,包括湿润养护和防止表面开裂。
3.定期检查地基基础的稳定性和安全性,发现问题及时处理。
总结:天然地基塔吊基础施工方案主要涉及地基的处理、基础的浇筑和基础的验收和保养等环节。
在施工前,需要进行充分准备工作,包括施工组织设计和准备所需设备、材料和人员等。
地基的处理是保证基础稳定性和承载力的重要环节,包括挖掘基槽、填充混凝土和进行灌浆处理等。
基础的浇筑则需要按照要求和施工方案进行,包括模板搭设、填充底座和浇筑混凝土等。
最后,对基础进行验收和保养,确保施工质量和基础的安全稳定性。

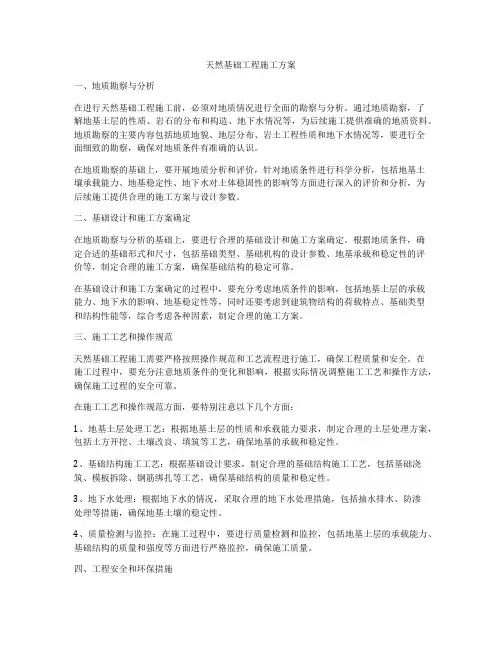

天然基础工程施工方案一、地质勘察与分析在进行天然基础工程施工前,必须对地质情况进行全面的勘察与分析。
通过地质勘察,了解地基土层的性质、岩石的分布和构造、地下水情况等,为后续施工提供准确的地质资料。
地质勘察的主要内容包括地质地貌、地层分布、岩土工程性质和地下水情况等,要进行全面细致的勘察,确保对地质条件有准确的认识。
在地质勘察的基础上,要开展地质分析和评价,针对地质条件进行科学分析,包括地基土壤承载能力、地基稳定性、地下水对土体稳固性的影响等方面进行深入的评价和分析,为后续施工提供合理的施工方案与设计参数。
二、基础设计和施工方案确定在地质勘察与分析的基础上,要进行合理的基础设计和施工方案确定。
根据地质条件,确定合适的基础形式和尺寸,包括基础类型、基础机构的设计参数、地基承载和稳定性的评价等,制定合理的施工方案,确保基础结构的稳定可靠。
在基础设计和施工方案确定的过程中,要充分考虑地质条件的影响,包括地基土层的承载能力、地下水的影响、地基稳定性等,同时还要考虑到建筑物结构的荷载特点、基础类型和结构性能等,综合考虑各种因素,制定合理的施工方案。
三、施工工艺和操作规范天然基础工程施工需要严格按照操作规范和工艺流程进行施工,确保工程质量和安全。
在施工过程中,要充分注意地质条件的变化和影响,根据实际情况调整施工工艺和操作方法,确保施工过程的安全可靠。
在施工工艺和操作规范方面,要特别注意以下几个方面:1、地基土层处理工艺:根据地基土层的性质和承载能力要求,制定合理的土层处理方案,包括土方开挖、土壤改良、填筑等工艺,确保地基的承载和稳定性。
2、基础结构施工工艺:根据基础设计要求,制定合理的基础结构施工工艺,包括基础浇筑、模板拆除、钢筋绑扎等工艺,确保基础结构的质量和稳定性。
3、地下水处理:根据地下水的情况,采取合理的地下水处理措施,包括抽水排水、防渗处理等措施,确保地基土壤的稳定性。
4、质量检测与监控:在施工过程中,要进行质量检测和监控,包括地基土层的承载能力、基础结构的质量和强度等方面进行严格监控,确保施工质量。
天然基础工程施工方案第一章绪论1.1 项目背景天然基础工程是针对自然条件进行施工的一种工程方式。
在一些特殊的地质条件下,传统的基础工程技术难以施工,而天然基础工程的技术则显得更为适用。
本工程施工方案将对天然基础工程的施工流程、技术要求、安全措施等进行详细说明,并提出合理化建议,以确保工程施工的顺利进行。
1.2 项目概况本工程位于山区,地质条件较为复杂,工程难度较大。
工程内容主要包括基础开挖、地基处理、铺设基础材料等。
为了适应地质条件的变化,我们将采用天然基础工程技术,以确保工程质量。
第二章施工方案2.1 施工目标本工程施工目标是在保证工程质量的前提下,尽可能减少对环境的影响,确保施工安全,保护劳动者的生命财产安全。
2.2 施工准备在正式施工前,我们需要做好周密的施工准备工作。
具体包括制定天然基础工程施工方案、组织相关技术人员进行技术交底和培训、准备必要的施工设备和材料、清理施工现场等。
2.3 施工工艺2.3.1 基础开挖基础开挖是本工程的第一步,也是最为关键的一步。
由于地质条件较为复杂,我们将采用多种方式进行基础开挖,以确保开挖的深度和平整度。
同时,我们将根据实际情况选择合适的开挖机械,并组织专业人员进行操作和监控。
2.3.2 地基处理地基处理是为了确保地基的稳固性和承载力,我们将采用适当的处理方式,如加固、填充等,来满足工程要求。
在地基处理中,我们将密切关注施工现场的水土流动情况,并根据实际情况进行调整。
2.3.3 铺设基础材料在基础开挖和地基处理完成后,我们将根据工程设计要求,选择合适的基础材料进行铺设。
同时,我们还将对铺设过程进行严格监控,确保铺设的平整度和密实度符合要求。
第三章技术与安全措施3.1 技术措施在施工过程中,我们将采用先进的技术手段,如GPS测量和控制技术、无人机巡航技术等,对施工现场进行监控和管理。
同时,我们还将根据地质条件的变化,采取相应的施工措施,确保工程质量。
3.2 安全措施在施工过程中,我们将严格执行相关的安全操作规程,做好施工现场的安全警示标识,并定期组织安全培训。
天然基础检测方案一、工程概况1.1 工程名称:XX项目天然基础检测方案1.2 工程地点:XX项目现场1.3 工程简介:XX项目天然基础检测方案是为了确保天然基础工程的质量和安全性。
工程主要包括天然基础检测方案的编制、执行、数据处理等。
二、天然基础检测方案目标2.1 总体目标:确保天然基础工程的质量和安全性,满足设计和规范要求。
2.2 具体目标:(1)检测数据准确可靠,真实反映天然基础工程的质量和安全性;(2)检测项目完整,覆盖所有关键部位和环节;(3)检测过程符合国家和行业标准;(4)施工过程中的安全、环保、文明施工等达到相关规定;(5)按时完成天然基础检测工作,满足后续施工进度需求。
三、天然基础检测方案原则3.1 科学性:根据工程特点和现场条件,选择合适的检测方法和技术。
3.2 准确性:确保检测数据的真实、准确、可靠。
3.3 规范性:检测过程应遵循相关规范和标准。
3.4 全面性:检测项目应涵盖所有关键部位和环节。
3.5 可行性:检测方案应具备可操作性,易于现场执行。
四、天然基础检测方案内容4.1 检测项目:包括天然基础的承载力、压缩性、稳定性、岩土参数等。
4.2 检测方法:明确各检测项目的具体方法,如取样检测、室内试验、现场观测等。
4.3 检测步骤:详细描述各检测项目的实施步骤,包括检测前的准备工作、检测过程、检测后的数据处理等。
4.4 检测周期:根据工程进度和检测要求,确定各检测项目的周期和频次。
4.5 检测责任主体:明确各检测项目的责任主体,确保检测工作有序进行。
五、天然基础检测方案实施与调整5.1 施工前,应根据实际情况制定详细的天然基础检测方案,并经相关部门审批。
5.2 施工过程中,应严格按照天然基础检测方案进行,确保施工质量。
5.3 施工过程中,如遇到特殊情况,应立即停止施工,重新制定天然基础检测方案。
六、天然基础检测方案总结6.1 工程结束后,对天然基础检测方案执行情况进行评估,总结成功经验和不足之处。
天然基础施工方案天然基础施工方案一、工程概况该项目位于XX地区,建筑面积为XXX平方米,主要包括地下室和地上三层建筑,是一座XXX建筑。
本施工方案主要针对基础工程的施工进行详细说明。
二、工程目标1.确保基础工程的施工质量,满足设计要求和工程实际需要。
2.按照施工进度安排,合理组织施工作业,确保工期的完成。
三、施工内容1.地基处理:先对现场进行地质勘察,根据勘察结果进行地基处理。
包括挖掘地基、处理土方、填充夯实等作业。
2.基础浇筑:采用钢筋混凝土浇筑基础,按照设计要求进行施工。
施工过程中要注意混凝土的浇筑均匀性,避免出现孔洞和空鼓。
3.基础防水:在基础施工完成后,进行基础防水处理。
采用防水卷材进行施工,要确保防水材料的质量和密封性。
4.基础验收:基础施工完成后,进行基础验收,由质检部门进行验收,并出具验收报告。
四、施工方案1.施工准备:进行施工前的准备工作,包括现场清理、道路畅通等。
组织施工人员进行安全教育,提醒施工人员注意安全。
2.地基处理:根据勘察结果和设计要求,进行地基的处理。
挖掘地基后,进行土方处理和填充夯实。
夯实工作要均匀进行,确保地基的稳固性。
3.基础浇筑:先进行基础的钢筋布置,按照设计图纸进行施工。
钢筋要进行质量检查,确保符合要求。
然后进行混凝土的浇筑,注意施工过程中的均匀性和浇筑质量。
4.基础防水:在基础浇筑完成后,进行基础防水处理。
选择高质量的防水卷材,进行施工。
将防水卷材紧密地铺设在整个基础表面,并做好接缝处理,确保防水效果。
5.基础验收:基础施工完成后,由质检部门进行验收。
验收项目包括基础的平整度、强度等。
验收合格后,出具验收报告。
五、施工安全1.施工过程中,要确保施工人员的人身安全。
严禁超过安全高度作业、悬空作业等危险行为。
2.施工现场要设置明显的安全警示标志,严禁非施工人员进入工地。
3.施工人员要正确使用各类施工机械和工具,保证施工过程中的安全性。
4.施工人员要时刻关注天气变化,及时采取防护措施,确保施工安全。

目录第一章工程概况2一、工程概况 (2)二、地质概况 (2)第二章编制依据6第三章基础设计7一、塔吊的选择 (7)二、塔吊的基础定位 (7)三、塔吊基础设计 (7)第四章基础计算书8六、配筋示意图 (18)第五章基础施工18第六章附件19萝岗敏捷广场别墅区(14号塔吊)塔吊基础施工方案第一章工程概况一、工程概况萝岗敏捷广场项目由广州市尚钧誉房地产开发有限公司投资建设,项目规划用地面积125644㎡(约200亩),总建筑面积429747㎡。
本项目包含多层、高层公寓、商业、公建配套,为综合商住小区项目。
项目建设单位为:广州市尚钧誉房地产开发有限公司;勘察单位为:韶关地质工程勘察院;监理单位为:广州市百业建设顾问有限公司;施工单位为:江西省国利建设集团有限公司本工程为萝岗敏捷广场项目工程, 总建筑面积约42万m2,高层结构为剪力墙结构、低层结构为框架结构,共由9栋高层住宅及酒店公寓;29栋低层住宅、商业、会所、体育设施等公共建筑及地下地下车库组成,楼层分别为地下2层和地上1~20层,层高:高层标准层层高为5.0m.高层建筑屋面高度最高为100米。
结构为剪力墙结构,工程位于萝岗区水西村,交通便利。
二、地质概况(1)第四系人工堆积层(Qml)素填土(层序号1):土黄色、浅灰色、灰黑色,稍湿,松散状,主要由粘土堆填而成,夹有较多砂粒。
本次勘察共有70个孔揭露本层,其中:层厚0.40~6.00m,平均厚度2.32m;顶板埋深0.00~0.00m,平均埋深0.00m;顶板标高28.65~41.31m,平均标高34.04m。
(2)第四系耕植土(Qpd)耕植土(层序号2):灰色、深灰色、灰黑色,稍湿,松散状,主要由粘粒组成,含较多植物根系。
本次勘察共有82个孔揭露本层,其中:层厚0.30~2.30m,平均厚度0.50m;顶板埋深0.00~0.00m,平均埋深0.00m;顶板标高31.72~54.13m,平均标高43.84m。

目录一、编制依据 (1)二、工程概况 (1)1、地基情况 (1)2、施工条件 (1)(1)、自然环境情况 (1)(2)、交通现状 (2)(3)、用水、用电情况 (2)三、施工现场情况 (2)四、现场施工准备 (2)(一)施工技术准备 (2)1、作好调查工作 (2)2、作好与设计的配合工作 (3)(二)物资条件准备 (3)1、建筑资料的准备 (3)2、施工机械准备 (4)3、现场准备 (4)4、施工队伍的准备 (4)5、作业条件准备 (5)五、建立项目管理制度 (6)六、主要施工机具和仪器需用量 (7)七、施工部署 (7)(一)总则 (7)(二)施工测量放线 (7)1、平面施工控制网 (7)2、高程控制 (7)3、轴线定位及标定 (8)(三)土方开挖 (8)1、总体思路 (8)2、挡土墙施工支护 (8)(四)、回填土方 (9)1、人工小型机械夯实 (9)2、机械压实方法 (9)3、填土前处理 (10)4、填土密实度控制 (10)5、填土预留下沉高度 (10)6、填土技术保证措施 (10)(五)排水降水措施 (11)(六)施工劳动人数量安排 (11)八、主要技术措施 (12)九、主要安全措施 (13)十、安全监控措施 (14)十一、安全生产、文明施工措施 (15)(一)安全生产 (15)(二)现场文明施工 (16)一、编制依据在本施工组织设计的编制过程中,我们主要以如下几项作为编制依据:1、《中华人民共和国文物保护法》2、《工程测量规范》GB50026-93;3、《建筑施工安全检查标准》JGJ59-99;4、有关设计图纸和有关政府部门颁发的文件;5、长虹百荟花园施工设计图纸;6、现场实地勘察情况;7、《建筑地基基础施工及验收规程》GB50202-2002;8、有关设计图纸和有关政府部门颁发的文件。
二、工程概况1、地基情况本工程天然地基基础,基础持力层为砂质粘性土、强风化花岗麻岩、中风化花岗麻岩、微风化花岗麻岩,地基承载力特征值f=200、700、1500、4000Kpa。

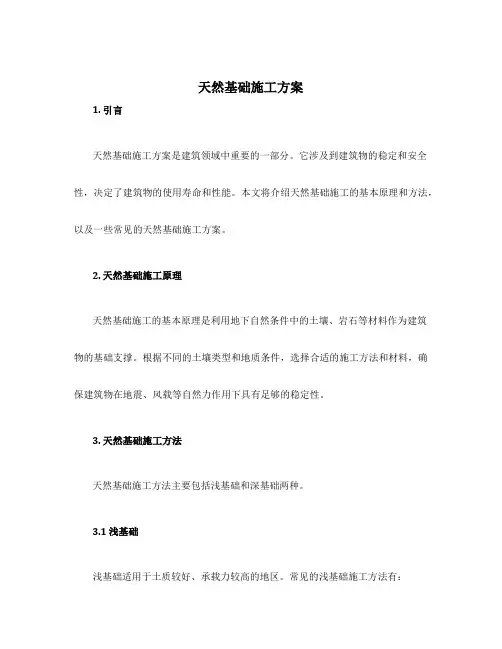

天然基础施工方案1. 引言天然基础施工方案是建筑领域中重要的一部分。
它涉及到建筑物的稳定和安全性,决定了建筑物的使用寿命和性能。
本文将介绍天然基础施工的基本原理和方法,以及一些常见的天然基础施工方案。
2. 天然基础施工原理天然基础施工的基本原理是利用地下自然条件中的土壤、岩石等材料作为建筑物的基础支撑。
根据不同的土壤类型和地质条件,选择合适的施工方法和材料,确保建筑物在地震、风载等自然力作用下具有足够的稳定性。
3. 天然基础施工方法天然基础施工方法主要包括浅基础和深基础两种。
3.1 浅基础浅基础适用于土质较好、承载力较高的地区。
常见的浅基础施工方法有:•承台基础:将混凝土承台嵌入地下,利用土壤的自重和毛细作用来提高稳定性;•基础板:直接将混凝土板铺设在土壤表面,通过自重来承受建筑物的荷载;•筏式基础:在土层较软或土壤不均匀的地区,通过扩大基础面积来增加稳定性;3.2 深基础深基础适用于土质较差、承载力较低的地区。
常见的深基础施工方法有:•桩基础:将钢筋混凝土桩或木桩等垂直地下,通过摩擦力或桩基承载力来支撑建筑物;•墩台基础:在较软的地基上,通过混凝土墩台来分散荷载;•地下连续墙:在土壤中挖掘出一条连续的墙体,增加土壤的稳定性;4. 天然基础施工方案选择选择合适的天然基础施工方案需要考虑多种因素,包括地质条件、土壤类型、承载力要求、建筑物类型等。
•在地质条件较好、土壤具有较高承载力的地区,可以选择浅基础施工方法,如承台基础;•在土壤较差、承载力较低的地区,需要考虑采用深基础施工方法,如桩基础;•对于高层建筑、大型桥梁等重要工程,需要进行详细的地质勘测和工程计算,选择合适的施工方案。
5. 施工过程与注意事项天然基础施工过程中需要注意以下事项:•地质勘测:在开始施工前,进行详细的地质勘测,了解地下土质、地下水位等情况,为施工方案的选择提供依据;•现场准备:清理施工现场,保证施工区域的安全和干净;•施工工艺:根据施工方案,进行基坑开挖、基础施工等工序;•监测与调整:在施工过程中进行实时监测,根据实际情况进行调整和修正;•施工质量控制:防止施工过程中出现质量问题,保证基础施工的稳定和可靠性。
天然地基子分部工程小结
一、工程概况!
广州大学城建设项目房建六标学生宿舍5-5工程位于广州市番禺区新造镇小谷围,建设单位为广州大学城建设指挥部,设计单位为华南理工大学建筑设计研究院,监理单位为广东工程建设监理有限公司广东华工工程建设监理有限公司联合体。
本工程地上七层,地下一层,框架结构,基础是柱下扩展基础。
地质资料由华南理工大学建筑设计研究院勘测工程有限公司提供。
基础施工前已进行场地平整,地势较平坦。
根据钻探揭露,场区主要由冲积层、坡积层、残积层及基岩组成,现自上而下进行描述:
1、冲积层:粉质粘土。
该层厚度0.7-2.10m。
2、坡积层:棕红色,粉质粘土。
该层厚度1~8m。
3、基岩: A、全风化混合岩:紫红浅黄色,平均厚度7.6m。
B、强风化混合岩:浅黄褐色,平均厚度5.8m。
C中风化混合岩:灰白色,平均厚度1.76m。
水文地质:该场地地下水水位标高在12.15~27. 59之间,场地地下水对混凝土无腐蚀性作用。
二、工程的施工过程
首先,项目部组织有关技术人员熟悉图纸,了解设计意图,并做好自审、会审工作,并根据施工图纸,认真编制该工程的施工组织设计。
由预算部门根据施工图、预算定额、施工组织设计、施工定额文件、资料,编制施工图预算,以便为施工作业计划的编制、施工任务单和限额领料单的鉴发提供依据。
做好技术交底:技术交底的内容为:图纸交底、施工组织设计交底、设计变更交底及分项工程施工技术交底。
技术交底采用三级制。
交底要细致齐全。
并要结合具体操作部位、关键部位的质量要求,操作要点及注意事项等进行交底。
尤其是施工员、质安员向班组长交底时,应反复细致地向操作班组进行交底,交底除口头、文字交底外,必要时要附有图表、样板、示范操作等方法进行交底。
班组长在接受交底后,应组织工人进行认真讨论,保证明确施工意图保证施工一次到位。
图纸熟悉后,进行现场清理和测量放线,施工所需的轴线控制点及高程控制点由甲方给定,施工前要认真复核并用交汇法建立好现场基准控制网点。
在距离建筑物3m的地方,按轴位设立木桩,并打入土层1.5 m左右,木桩出土面约1米,在木桩上标明各轴位编号。
为防止施工时木桩的意外碰撞造成木桩的轴位偏移,利用场地周围的建筑物设点引线,以便经常复核。
轴线和标高复核完毕后,进行了全面的施工。
地下室和基础土方主要采用机械开挖,人工修整,并用水准仪控制开挖深度。
按设计要求,挖土至基底标高以上20~30cm时,有关单位对基坑进行轻便触探标贯试验和基坑验槽,达到设计要求。
随后,挖土至基底标高即时浇垫层砼封土面。
1、土方开挖
(1)土方开挖前对施工范围内地下管线进行迁移或保护处理,检查无误后进行基坑土方的开挖。
(2)土方开挖保持边坡的坡度,并预留约20cm厚土层,用人工修整。
(3)土方挖掘严格按照设计标高,没有超挖。
基底至少保持
200~300mm土方用人工执底。
开挖经验收后立即进行垫层和基础施工,防止太阳暴晒和雨水浸刷破坏基底原状土结构。
(4)全过程安排抽水机抽水。
2、基础施工
基础侧模采用木模,采用商品砼,混凝土泵车负责泵送混凝土。
施工程序是:放线→土方开挖+人工修整+基础垫层.+基础侧模板+基础钢筋绑扎、防雷焊接一砼浇筑和养护→拆模回填夯实土方。
3、土方回填
回填土从最低处开始,由下向上整个宽度分层铺填碾压或夯实。
人力打夯前应将填土初步整平,打夯要按一定方向进行,一夯压半夯,夯夯相接,行行相连,两遍纵横交叉,分层夯打。
夯实基槽及地坪时,行夯路线应由四边开始,然后再夯向中间。
用蛙式打夯机等小型机具夯实时,-般填土厚度不宜大于25cm,打夯之前对填土应初步平整,打夯机依次夯打,均匀分布,不留间隙。
在施工过程中采取下述技术措施:
1、按照施工图和施工验收规范要求绑扎钢筋,施工时应预留柱插筋。
2、混凝土采取“一次浇筑,一个坡度、薄层覆盖、循序推进,一次到顶”的方法,较好提高效率,简化了混凝土的泌水处理,保证浇筑间隔不超过初凝时间。
3、根据混凝土浇筑时自然形成坡度的实际情况,在每个浇筑带的前、后布置两道振动器,第一道布置在混凝土卸料点,主要解决上部的振实,第二道布置在混凝土坡角处,确保下部混凝土的密实,全面振捣,严格控制振凝时间,移动间距和插入深度。
四、文明施工保证措施
贯彻执行广州市建委文件“广州市建设工程现场文明施工管理办法”,坚决执行广州市文明施工有关规定。
现场场容要求根据施工总平面布置,纳入文明施工管理,经常检查督促改进,把责任与经济挂钩,实施奖惩办法。
由于工地相连,存在共用地段,实施封闭式施工有困难,除了努力做好自身的文明施工管理,还须服从发包单位和工程监理单位的指挥,协调做好文明施工的管理。
本分部工程在甲方和监理的协助和施工单位的努力下,能按施工图纸和合同的要求顺利的完成。
