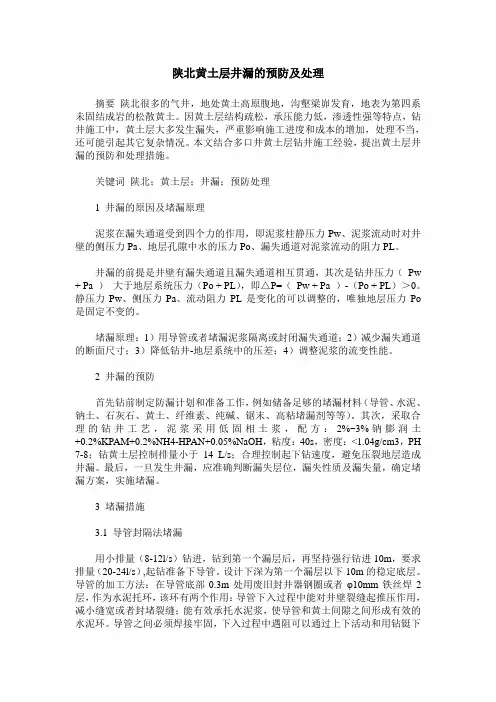

陕北黄土层井漏的预防及处理

摘要陕北很多的气井,地处黄土高原腹地,沟壑梁峁发育,地表为第四系未固结成岩的松散黄土。因黄土层结构疏松,承压能力低,渗透性强等特点,钻井施工中,黄土层大多发生漏失,严重影响施工进度和成本的增加,处理不当,还可能引起其它复杂情况。本文结合多口井黄土层钻井施工经验,提出黄土层井漏的预防和处理措施。

关键词陕北;黄土层;井漏;预防处理

中图分类号p5 文献标识码a 文章编号 1674-6708(2011)38-0170-01

1 井漏的原因及堵漏原理

泥浆在漏失通道受到四个力的作用,即泥浆柱静压力pw、泥浆流动时对井壁的侧压力pa、地层孔隙中水的压力po、漏失通道对泥浆流动的阻力pl。

井漏的前提是井壁有漏失通道且漏失通道相互贯通,其次是钻井压力( pw + pa )大于地层系统压力(po + pl),即△p=( pw + pa )-(po + pl)>0。静压力pw、侧压力pa、流动阻力pl是变化的可以调整的,唯独地层压力po是固定不变的。

堵漏原理:1)用导管或者堵漏泥浆隔离或封闭漏失通道;2)减少漏失通道的断面尺寸;3)降低钻井-地层系统中的压差;4)调整泥浆的流变性能。

2 井漏的预防

首先钻前制定防漏计划和准备工作,例如储备足够的堵漏材料(导管、水泥、钠土、石灰石、黄土、纤维素、纯碱、锯末、高粘堵漏剂等等)。其次,采取合理的钻井工艺,泥浆采用低固相土浆,配方:2%~3%钠膨润土+0.2%kpam+0.2%nh4-hpan+0.05%naoh,粘度:40s,密度:<1.04g/cm3,ph 7-8;钻黄土层控制排量小于14 l/s;合理控制起下钻速度,避免压裂地层造成井漏。最后,一旦发生井漏,应准确判断漏失层位,漏失性质及漏失量,确定堵漏方案,实施堵漏。

3 堵漏措施

3.1 导管封隔法堵漏

用小排量(8-12l/s)钻进,钻到第一个漏层后,再坚持强行钻进10m,要求排量(20-24l/s),起钻准备下导管。设计下深为第一个漏层以下10m的稳定底层。导管的加工方法:在导管底部0.3m

处用废旧封井器钢圈或者φ10mm铁丝焊2层,作为水泥托环,该环有两个作用:导管下入过程中能对井壁裂缝起推压作用,减小缝宽或者封堵裂缝;能有效承托水泥浆,使导管和黄土间隙之间形成有效的水泥环。导管之间必须焊接牢固,下入过程中遇阻可以通过上下活动和用钻铤下压的方式,将其下到预定的深度。在导管口焊一个简易的循环头。通过循环头将导管底部循环冲洗通畅,结合将导管上下活动,确保导管底部环空通畅,再泵入3-4方水泥浆,替浆

到导管内水泥浆面高度大于第一个漏层的高度3m~5m,静止半小时后,将导管再下压到不再下行为止,静止10h,导管外用土浆夯填结实。另一种方法是在导管底部焊一托环,在其下部导管上缠上干海带用铁丝固定,下到预定的深度,环空填水泥浆。通过下导管如果封固住第一次钻进的漏失层后,下一开钻具组合,钻水泥塞和导管以下50m采用低转速,小排量,高粘切泥浆钻进。

3.2 堵漏材料堵漏

黄土层堵漏材料有很多种,井漏后应本着取材方便、经济快速有效的原则,结合口井实际选择合适的材料及配方。以下是几种比较成功的堵漏措施。

方案1:起钻后从井口倒入2~3倍第一个漏层开始到井底这段容积的石灰粉混合堵漏浆。配方:石灰粉500kg +黄土300kg +复合堵漏剂500kg+高粘25kg +石棉绒200kg +棕绳10kg(切成2cm~3cm,再揉成丝)+清水2m3~3m3。在地面混合均匀成糊状后再倒入井内。下钻转动1h左右,尽量不开泵。起钻静止5h,下钻到底后采用小排量,高坂含量、高粘切泥浆钻进。针对裸眼段长,可以从底部用稠塞隔开分段堵漏。

方案2:如果漏层较深,不容易引起次生环保污染的前提下,采用小排量(12l/s)、高粘切泥浆,强行钻进(钻进中岩屑在钻具机械碰击作用下可以起到充填封堵漏失通道作用),钻完黄土层后进入稳定地层10m,配制堵漏泥浆,配方:原浆+单封5%+复合3%+随

钻3%+高粘1袋,堵浆量为第一个漏层到井底这段井眼容积1倍,静止8h,不漏则下钻恢复钻进,要求再继续钻进前面50m采用小排量(12l/s),高粘切高坂土含量泥浆钻进。

方案3:采用水泥浆堵漏,要求水泥浆中适当加入膨化剂,水泥浆量要足够大,确保水泥浆面高于第一个漏层15m~20m。候凝12h 以上,不漏再恢复钻进。

方案4:采用智能凝胶堵漏剂znd-2堵漏,配方:

0.5-1.2%znd-2+h2o,条件:浅井、温度低(50℃以内)、压力(差)小、强度不大,但粘度高。一般情况下, znd-2加量为0.8%就可以了,视现场情况而定。

方案5:用瞬间固化剂封堵。发现井口不返浆,再强行钻进1m,接着起钻,准备堵漏。材料:1m3清水,1吨瞬间固化剂,二者比例为1:1。工具:3个半截机油桶(50升),3根木棍。分成3个班,每班4个人,一个人往桶里加水40kg,一个人往桶里加固化剂40kg,一个负责快速搅拌(1min~2min),一个人负责往井里倒,全部时间控制在10min以内。30min后就可以下钻正常钻进。穿过漏层若干米后,原漏层再次发生漏失的处理办法:在漏层下1m处架桥,加1t瞬间固化剂即可快速堵住。

方案6:用黄土、锯末、高粘堵漏剂堵漏,将1吨黄土,0.5t

锯末和0.1t高粘堵漏剂拌匀后用铣子加到井内(不可太猛,以免架桥),井外配5m3高粘度泥浆即5m3清水加2袋高粘堵漏剂,下

钻用小泵量钻进,很快就能堵住。注意:为避免再次发生漏失,最好把排污泵放在泥浆池里,开泵,让井内返出的黄土、锯末不沉淀,继续参与循环。

4 应用实例

陕316井表层井漏,导致井架倾斜,下14m导管成功封隔住漏层;陕430井黄土层多处发生较大孔洞型井漏(有明显放空现象),通过采用导管封隔法和方案1、2,最终成功将漏层堵住。
