河南08《河南省建设工程工程量清单综合单价》2008综合解释(续)变更内容
- 格式:doc
- 大小:22.00 KB
- 文档页数:1
A.1 土(石)方工程三、湿土的划分应按地质资料提供的地下常水位为界,地下常水位以下为湿土。
人工挖土子目是按干土编制的,如挖湿土,人工乘以系数1.18。
使用井点降水后,常水位以下的土不能再按湿土计算。
机械土方子目以土壤天然含水率为准划分,含水率大于25%时,定额子目人工、机械乘以系数1.15;如大于40%时,另行处理。
七、人工土方:1.人工挖沟槽、地坑深度超过4m时,以相应的4m深子目单价为基础,分别乘以系数:6m以内为1.1,8m以内为1.15,10m以内为1.2,10m以上为1.25,同时每100m3土方另增加少先吊3.25台班。
人工挖地槽(坑)深度超过4m的湿土,其定额单价的换算公式为:相应的4m内挖土单价×超深系数+该子目单价中的人工费×超深系数×湿土系数0.18。
4.人工运淤泥、流砂按运双轮车土方子目乘以系数1.9计算。
5.回填土已经包括回运100m的费用,如运距不同者,可按运土子目进行换算。
回填要求筛土者,回填土子目人工乘以系数1.86。
2.凡土壤中砾石比例大于30%、或遇多年沉积的砂砾及泥砾层石质时,执行机械挖渣定额。
3.推土机推土土层平均厚度小于30cm时,推土机台班用量乘以系数1.25;4.机械挖土方深度按5m取定,如深度超过5m时,相应子目中的挖掘机台班数量乘以系数1.09。
5.机械挖土方,单位工程土方量小于2000m3时,相应子目乘以系数1.1。
7.机械挖土方工程量,按机械挖土方90%、人工挖土方10%计算,人工挖土部分执行相应子目人工乘以系数2。
②铺设铸铁给排水管道时其接口等处土方增加量,可按铸铁给排水管道地沟土方总量的2.5%计算。
5.运石方应按天然实体积计算,如运虚体积时,按运石方子目合计工日乘以系数0.65调整。
五、灌注桩子目未考虑翻浆因素。
灌注工程桩考虑翻浆因素时,沉管桩单桩的翻浆工程量可按翻浆高度0.25m乘以设计截面面积计算;钻孔桩单桩的翻浆工程量可按翻浆高度0.8m乘以设计截面面积计算;灌注工程桩执行相应子目时,可将翻浆因素考虑在综合单价内。
关于调整《河南省建筑工程工程清单综合单价(2008)》
人工费单价的通知
各省辖市(含扩权县、直管县)建委(建设局)、发改委:《河南省建筑工程工程清单综合单价(2008)》(建筑、装饰、安全、市政、园林),(以下简称《综合单价》)自
2008年12月1日执行以来,《河南省仿古建筑工程计价综合单
价(2009)》(以下简称《综合单价》)自2009年10月1日执行
以来,建筑市场人工费发生了较大变化,为了使《综合单价
》人工费单价更接近实际,现决定对人工费单价进行调整,
具体如下:
一、建筑、装饰、安装、市政、园林、仿古人工费由原43元/ 工日,调整到53元/日,其差额部分,只计营业税、不计费用。
想赢得定额人工费也按53/元工日进行调整
二、执行时间从2011年3月1日起,已签订合同并对人工费单
价由约定,按约定执行;合同中未对人工费单价进行约定的
,未完成的工程量按新的人工费单价标准执行。
三、《综合单价》人工费调增后,仍不能满足实际工程需要
的,承发包双方可参照河南省工程造价管理机构发布的人工费知道价格和市场价格,在合同中约定调整办法。
二零一一年一月二十六日。
总说明一、《河南省建设工程工程量清单综合单价(2008)》“A 建筑工程”(以下简称本综合单价)是依据现行国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《计价规范》),在《河南省建筑和装饰工程综合基价(2002)》的基础上,为适应工程量清单计价的需要,按正常的施工条件、合理的施工组织和施工工期、现行设计规范、施工验收规范、质量评定标准及安全操作规程编制的。
二、本综合单价适用于河南省行政区域内的一般工业与民用建筑的新建、扩建和改建工程。
三、本综合单价是编审投资估算指标、设计概算、施工图预算、工程招标标底价、拦标价、竣工结算的政府指导价;是建设工程实行工程量清单招标投标计价的基础;是企业编制内部定额、考核工程成本、进行投标报价、选择经济合理的设计与施工方案的参考。
四、建筑工程造价由工程成本(直接费、间接费)、利润和税金组成。
五、实行工程量清单项目招标的招标标底价(或拦标价)和投标报价由工程量清单项目费用、措施项目费用、其他项目费、规费和税金组成。
工程量清单项目费用系各分部分项工程量清单数量与本综合单价相应项目价格的乘积之和。
措施项目是为完成工程项目施工,发生于该工程施工前和施工过程中技术、生活、安全、卫生、环境等方面的非工程实体项目。
措施项目费用由组织措施项目费、技术措施项目费组成。
其他项目费由预留金、材料购置费、总承包服务费、零星工作项目费组成。
规费由工程排污费、工程定额测定费、社会保障费(养老保险费、失业保险费、医疗保险费)、住房公积金和意外伤害保险费组成。
税金由营业税、城市建设维护税、教育费附加组成。
六、本综合单价依据《计价规范》的内容和顺序设置,其章节编号和项目编码(一至九位)均与《计价规范》一致,并在此基础上对《计价规范》没有涉及到的内容进行相应的扩展。
凡是扩展的章节编号和项目编码前均加字母“Y”,以示区别。
七、实行工程量清单招标的项目,应依据《计价规范》和本综合单价编制工程量清单。
河南省建设工程工程量清单综合单价(2008)定额说明及综合解释A建筑工程、B装饰装修工程一、引用有关规范和定额的简称《建设工程工程量清单计价规范》(GB 50500-2008)为《计价规范》《河南省建设工程工程量清单综合单价(2008)》为《08综合单价》《河南省建筑和装饰工程综合基价(2002)》为《02定额》《河南省统一施工机械台班费用定额(2008)》为《08机械台班定额》二、总说明1、《08综合单价》各分部说明中涉及到相应定额或子目乘以系数时,综合工日是否随之变化?答:依据豫建设标〔2009〕1号文,涉及到相应定额或子目乘以系数,即该子目的综合单价乘以系数,组成综合单价的定额工日(人工费)、各材料消耗量(材料费)、机械台班(机械费)、综合工日均随之变化,按综合工日计取的管理费、利润也随之变化。
2、《08综合单价》定额中所有材料是否均可按实调差价?定额材料消耗量也可以调整吗?答:除了以金额“元”表示的其他材料外,所有以消耗量表示的材料,均可以按市场价格直接进入综合单价或者按市场价格调整与定额取定价的差异。
依据《08综合单价》编制招标控制价时,人工、材料和机械的定额消耗量不能调整(定额规定允许调整的除外)。
参加投标的施工企业可以自主确定投标价格,在确保施工符合设计要求和工程质量的前提下,分部分项工程的人工、材料和机械消耗量可参考定额执行,也可在定额消耗量的基础上适当浮动。
3、《08机械台班定额》中的“燃料动力费”是否允许调整?“养路费及车船使用税”包括的养路费如何处理?答:《08机械台班定额》中的“燃料动力费”允许按市场价格直接进入综合单价或者按市场价格调整与定额取定价的差异,该差异应进入取费程序中的机械费差价内。
《08机械台班定额》中的“养路费及车船使用税”现更名为“其他费用”,内容包括车船税、交强险等,该费用可随市场价格在合同中约定调整。
依据《国务院关于实施成品油价格和税费的通知》[国发(2008)37号],养路费已考虑在成品油价格内。

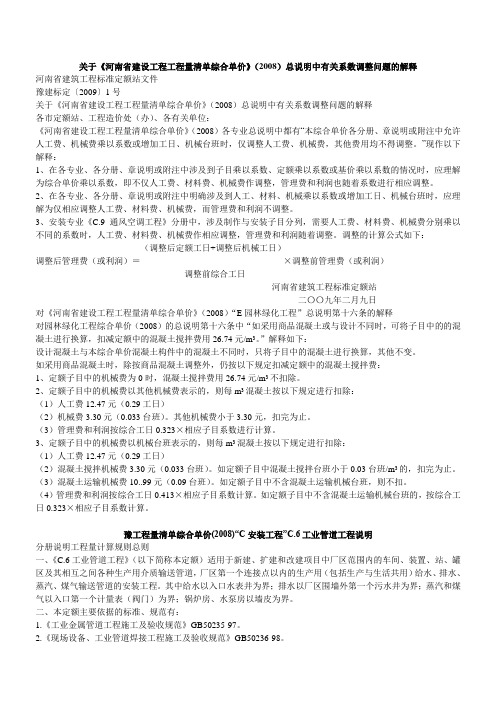

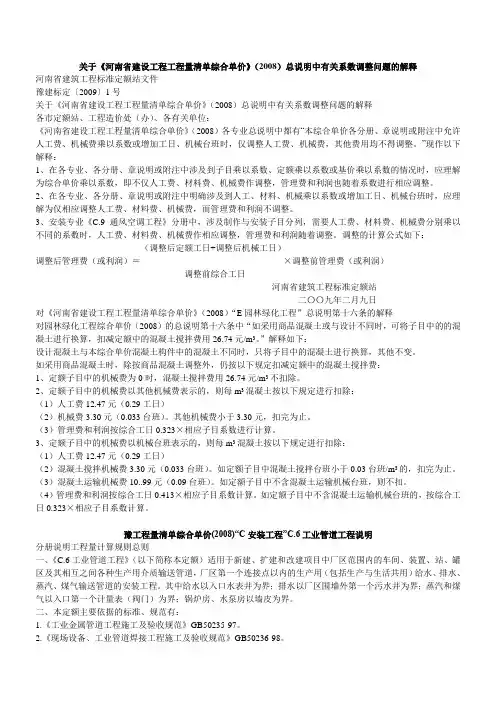

关于《河南省建设工程工程量清单综合单价》(2008)总说明中有关系数调整问题的解释河南省建筑工程标准定额站文件豫建标定〔2009〕1号关于《河南省建设工程工程量清单综合单价》(2008)总说明中有关系数调整问题的解释各市定额站、工程造价处(办)、各有关单位:《河南省建设工程工程量清单综合单价》(2008)各专业总说明中都有“本综合单价各分册、章说明或附注中允许人工费、机械费乘以系数或增加工日、机械台班时,仅调整人工费、机械费,其他费用均不得调整。
”现作以下解释:1、在各专业、各分册、章说明或附注中涉及到子目乘以系数、定额乘以系数或基价乘以系数的情况时,应理解为综合单价乘以系数,即不仅人工费、材料费、机械费作调整,管理费和利润也随着系数进行相应调整。
2、在各专业、各分册、章说明或附注中明确涉及到人工、材料、机械乘以系数或增加工日、机械台班时,应理解为仅相应调整人工费、材料费、机械费,而管理费和利润不调整。
3、安装专业《C.9通风空调工程》分册中,涉及制作与安装子目分列,需要人工费、材料费、机械费分别乘以不同的系数时,人工费、材料费、机械费作相应调整,管理费和利润随着调整。
调整的计算公式如下:(调整后定额工日+调整后机械工日)调整后管理费(或利润)=-------------------------------------------------×调整前管理费(或利润)调整前综合工日河南省建筑工程标准定额站二〇〇九年二月九日对《河南省建设工程工程量清单综合单价》(2008)“E园林绿化工程”总说明第十六条的解释对园林绿化工程综合单价(2008)的总说明第十六条中“如采用商品混凝土或与设计不同时,可将子目中的的混凝土进行换算,扣减定额中的混凝土搅拌费用26.74元/m3。
”解释如下:设计混凝土与本综合单价混凝土构件中的混凝土不同时,只将子目中的混凝土进行换算,其他不变。
如采用商品混凝土时,除按商品混凝土调整外,仍按以下规定扣减定额中的混凝土搅拌费:1、定额子目中的机械费为0时,混凝土搅拌费用26.74元/m3不扣除。

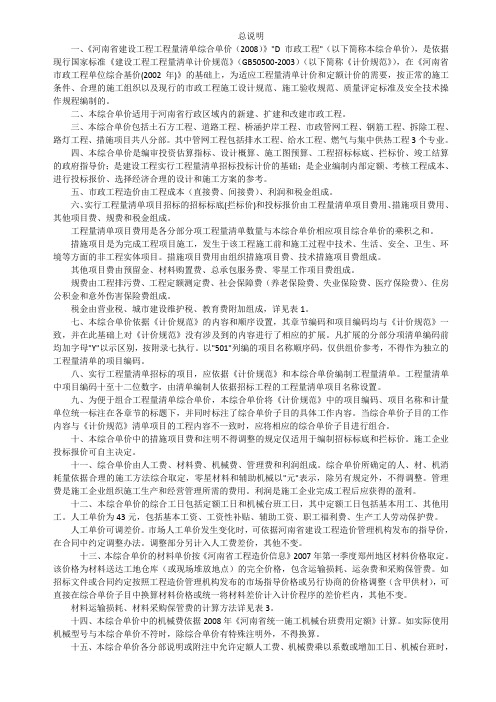

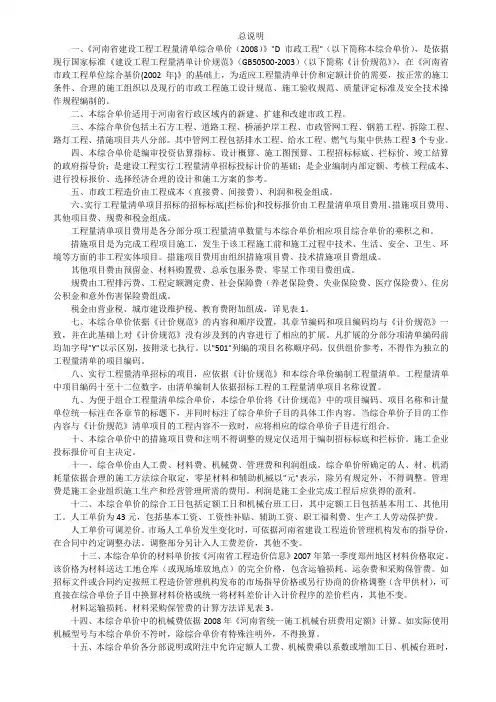

总说明一、《河南省建设工程工程量清单综合单价(2008)》"D 市政工程"(以下简称本综合单价),是依据现行国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《计价规范》),在《河南省市政工程单位综合基价(2002年)》的基础上,为适应工程量清单计价和定额计价的需要,按正常的施工条件、合理的施工组织以及现行的市政工程施工设计规范、施工验收规范、质量评定标准及安全技术操作规程编制的。
二、本综合单价适用于河南省行政区域内的新建、扩建和改建市政工程。
三、本综合单价包括土石方工程、道路工程、桥涵护岸工程、市政管网工程、钢筋工程、拆除工程、路灯工程、措施项目共八分部。
其中管网工程包括排水工程、给水工程、燃气与集中供热工程3个专业。
四、本综合单价是编审投资估算指标、设计概算、施工图预算、工程招标标底、拦标价、竣工结算的政府指导价;是建设工程实行工程量清单招标投标计价的基础;是企业编制内部定额、考核工程成本、进行投标报价、选择经济合理的设计和施工方案的参考。
五、市政工程造价由工程成本(直接费、间接费)、利润和税金组成。
六、实行工程量清单项目招标的招标标底(拦标价)和投标报价由工程量清单项目费用、措施项目费用、其他项目费、规费和税金组成。
工程量清单项目费用是各分部分项工程量清单数量与本综合单价相应项目综合单价的乘积之和。
措施项目是为完成工程项目施工,发生于该工程施工前和施工过程中技术、生活、安全、卫生、环境等方面的非工程实体项目。
措施项目费用由组织措施项目费、技术措施项目费组成。
其他项目费由预留金、材料购置费、总承包服务费、零星工作项目费组成。
规费由工程排污费、工程定额测定费、社会保障费(养老保险费、失业保险费、医疗保险费)、住房公积金和意外伤害保险费组成。
税金由营业税、城市建设维护税、教育费附加组成,详见表1。
七、本综合单价依据《计价规范》的内容和顺序设置,其章节编码和项目编码均与《计价规范》一致,并在此基础上对《计价规范》没有涉及到的内容进行了相应的扩展。
《河南省建设工程工程量清单综合单价》2008综合解释(续)变更内容:
1、取消1-127定额子目。
2、工作面和放坡的挖填量另列项目计算(措施费)?
3、基础换填3:7灰土高度超过0.7m以上及地下室外侧回填3:7灰土,均套用1-58子目。
4、平整场地可按地下室建筑面积计算。
5、电渣压力焊执行补充子目,取消4-188子目。
6、不足120mm的素混凝土门垛,执行门框子目。
7、电梯井壁不做短肢剪力墙换算。
8、飘窗板执行雨篷定额子目。
9、外墙聚苯板保温定额子目增加修改子目(人工费增加)。
10、筏板防水砖胎膜费用不另行计算。
11、混凝土柱、梁、板、墙模板超高工程量按全部混凝土量计算。
12、综合脚手架计算规则补充说明如下:有墙体、门窗封闭的阳台,计算综合脚手架时按其外围水平投影面积计算。
(仅限于计算综合脚手架,不适用于计算建筑面积)
13、新增的补充子目,部分序号与原解释中重复,不知将如何处理?。

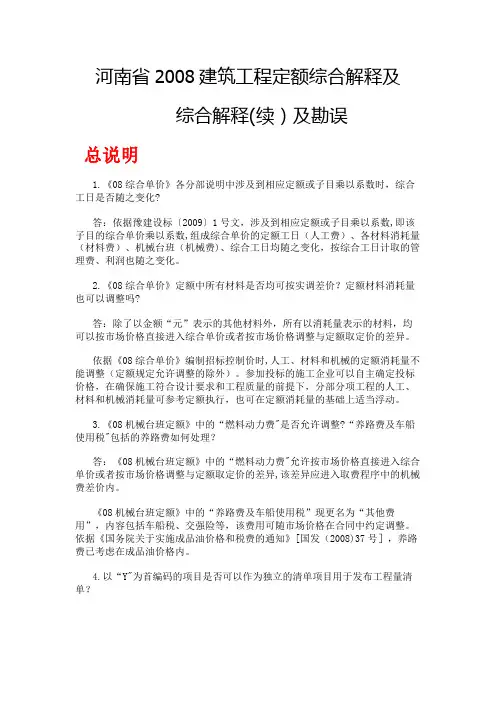

河南省2008建筑工程定额综合解释及综合解释(续)及勘误总说明1.《08综合单价》各分部说明中涉及到相应定额或子目乘以系数时,综合工日是否随之变化?答:依据豫建设标〔2009〕1号文,涉及到相应定额或子目乘以系数,即该子目的综合单价乘以系数,组成综合单价的定额工日(人工费)、各材料消耗量(材料费)、机械台班(机械费)、综合工日均随之变化,按综合工日计取的管理费、利润也随之变化。
2.《08综合单价》定额中所有材料是否均可按实调差价?定额材料消耗量也可以调整吗?答:除了以金额“元”表示的其他材料外,所有以消耗量表示的材料,均可以按市场价格直接进入综合单价或者按市场价格调整与定额取定价的差异。
依据《08综合单价》编制招标控制价时,人工、材料和机械的定额消耗量不能调整(定额规定允许调整的除外)。
参加投标的施工企业可以自主确定投标价格,在确保施工符合设计要求和工程质量的前提下,分部分项工程的人工、材料和机械消耗量可参考定额执行,也可在定额消耗量的基础上适当浮动。
3.《08机械台班定额》中的“燃料动力费"是否允许调整?“养路费及车船使用税"包括的养路费如何处理?答:《08机械台班定额》中的“燃料动力费"允许按市场价格直接进入综合单价或者按市场价格调整与定额取定价的差异,该差异应进入取费程序中的机械费差价内。
《08机械台班定额》中的“养路费及车船使用税”现更名为“其他费用”,内容包括车船税、交强险等,该费用可随市场价格在合同中约定调整。
依据《国务院关于实施成品油价格和税费的通知》[国发(2008)37号],养路费已考虑在成品油价格内。
4.以“Y"为首编码的项目是否可以作为独立的清单项目用于发布工程量清单?答:可以。
招标人可直接依据《08综合单价》附录六的项目编码、名称、计量单位、计算规则计算工程量和发布工程量清单.在发布清单时,应按其项目特征进行明确的描述.5。
同一项目编码,当定额变通内容的计量单位与《计价规范》不一致时,编制工程量清单时以何为准?答:二者均可。
河南省2008建筑工程定额说明和计算规则总说明一、《河南省建设工程工程量清单综合单价(2008)》A 建筑工程”(以下简称本综合单价)是依据现行国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《计价规范》),在《河南省建筑和装饰工程综合基价(2002)》的基础上,为适应工程量清单计价的需要,按正常的施工条件、合理的施工组织和施工工期、现行设计规范、施工验收规范、质量评定标准及安全操作规程编制的。
二、本综合单价适用于河南省行政区域内的一般工业与民用建筑的新建、扩建和改建工程。
三、本综合单价是编审投资估算指标、设计概算、施工图预算、工程招标标底价、拦标价、竣工结算的政府指导价;是建设工程实行工程量清单招标投标计价的基础;是企业编制内部定额、考核工程成本、进行投标报价、选择经济合理的设计与施工方案的参考。
四、建筑工程造价由工程成本(直接费、间接费)、利润和税金组成。
五、实行工程量清单项目招标的招标标底价(或拦标价)和投标报价由工程量清单项目费用、措施项目费用、其他项目费、规费和税金组成。
工程量清单项目费用系各分部分项工程量清单数量与本综合单价相应项目价格的乘积之和。
措施项目是为完成工程项目施工,发生于该工程施工前和施工过程中技术、生活、安全、卫生、环境等方面的非工程实体项目。
措施项目费用由组织措施项目费、技术措施项目费组成。
其他项目费由预留金、材料购置费、总承包服务费、零星工作项目费组成。
规费由工程排污费、工程定额测定费、社会保障费(养老保险费、失业保险费、医疗保险费)、住房公积金和意外伤害保险费组成。
税金由营业税、城市建设维护税、教育费附加组成。
六、本综合单价依据《计价规范》的内容和顺序设置,其章节编号和项目编码(一至九位)均与《计价规范》一致,并在此基础上对《计价规范》没有涉及到的内容进行相应的扩展。
凡是扩展的章节编号和项目编码前均加字母“Y”,以示区别。
七、实行工程量清单招标的项目,应依据《计价规范》和本综合单价编制工程量清单。
建筑和装饰综合解释及勘误目录建筑和装饰综合解释及勘误 (1)总说明 (1)一、引用有关规范和定额的简称 (1)二、总说明 (1)土建工程3A.1 土石方工程 (3)A.2 桩与地基基础工程 (6)A.3 砌筑工程 (6)A.4 混凝土与钢筋混凝土工程 (8)A.5 厂库房大门、特种门、木结构工程 (11)A.6 金属结构工程 (12)A.7 屋面及防水工程 (13)A.8 防腐、隔热、保温工程 (14)YA.9 室外工程 (15)YA.10 零星拆除及构件加固工程 (15)YA.11 建筑物超高施工增加费 (16)YA.12 建筑工程措施项目费 (16)附录 (20)装饰工程20B.1 楼地面工程 (20)B.2 墙柱面工程 (21)B.3 天棚工程 (22)B.4 门窗工程 (22)B.5 油漆、涂料、裱糊工程 (23)YB.7 单独承包装饰工程超高费 (23)总说明一、引用有关规范和定额的简称《建设工程工程量清单计价规范》(GB 50500-2008)为《计价规范》《河南省建设工程工程量清单综合单价(2008)》为《08综合单价》《河南省建筑和装饰工程综合基价(2002)》为《02定额》《河南省统一施工机械台班费用定额(2008)》为《08机械台班定额》二、总说明1.《08综合单价》各分部说明中涉及到相应定额或子目乘以系数时,综合工日是否随之变化?答:依据豫建设标〔2009〕1号文,涉及到相应定额或子目乘以系数,即该子目的综合单价乘以系数,组成综合单价的定额工日(人工费)、各材料消耗量(材料费)、机械台班(机械费)、综合工日均随之变化,按综合工日计取的管理费、利润也随之变化。
2.《08综合单价》定额中所有材料是否均可按实调差价?定额材料消耗量也可以调整吗?答:除了以金额“元”表示的其他材料外,所有以消耗量表示的材料,均可以按市场价格直接进入综合单价或者按市场价格调整与定额取定价的差异。
依据《08综合单价》编制招标控制价时,人工、材料和机械的定额消耗量不能调整(定额规定允许调整的除外)。
《河南省建设工程工程量清单综合单价》2008综合解释(续)变更内容:
1、取消1-127定额子目。
2、工作面和放坡的挖填量另列项目计算(措施费)?
3、基础换填3:7灰土高度超过0.7m以上及地下室外侧回填3:7灰土,均套用1-58子目。
4、平整场地可按地下室建筑面积计算。
5、电渣压力焊执行补充子目,取消4-188子目。
6、不足120mm的素混凝土门垛,执行门框子目。
7、电梯井壁不做短肢剪力墙换算。
8、飘窗板执行雨篷定额子目。
9、外墙聚苯板保温定额子目增加修改子目(人工费增加)。
10、筏板防水砖胎膜费用不另行计算。
11、混凝土柱、梁、板、墙模板超高工程量按全部混凝土量计算。
12、综合脚手架计算规则补充说明如下:有墙体、门窗封闭的阳台,计算综合脚手架时按其外围水平投影面积计算。
(仅限于计算综合脚手架,不适用于计算建筑面积)
13、新增的补充子目,部分序号与原解释中重复,不知将如何处理?。
