人行道拆除施工方案
- 格式:doc
- 大小:95.50 KB
- 文档页数:11
拆除人行道施工方案
一、施工前准备工作。
1. 确定施工范围,根据实际情况确定需要拆除的人行道范围,并进行标识和围挡,确保施工区域清晰可见。
2. 安排施工人员,根据施工范围确定所需施工人员数量和工种,确保施工人员具备相关资质和技能。
3. 准备施工设备,根据实际需要准备好拆除人行道所需的机械设备和工具,包括但不限于挖掘机、破碎机、运输车辆等。
二、施工方案。
1. 拆除顺序,根据人行道的具体情况,确定拆除的顺序和方法,可以根据施工区域的大小和形状,采取分段拆除或整体拆除的方式。
2. 安全防护,在施工过程中,要严格遵守相关安全规定,设置警示标识和警示线,确保施工现场的安全通行。
3. 废弃物处理,对于拆除出的废弃物,要及时清理和运输,确保施工现场的整洁和安全。
4. 施工时间,根据实际情况确定施工的时间安排,避免影响周边居民和交通。
三、施工过程。
1. 拆除作业,根据拆除顺序,进行人行道的拆除作业,严格按照操作规程和安全操作规范进行作业。
2. 废弃物处理,拆除出的废弃物要及时清理和运输,确保施工现场的整洁和安全。
3. 安全监控,在施工过程中,要加强安全监控,及时发现和处理安全隐患,确保施工现场的安全。
四、施工结束后。
1. 清理整理,在施工结束后,要对施工现场进行清理整理,清除施工垃圾和杂物,恢复周边环境的整洁。
2. 安全检查,进行施工结束后的安全检查,确保没有安全隐患和遗留问题。
3. 施工总结,对施工过程进行总结和评估,及时发现问题和不足,为今后类似工程提供经验借鉴。
以上就是拆除人行道施工方案的具体内容,希望能够对相关人员在实际施工中有所帮助。
道路路面及人行道拆除施工方案一、工程概述本次道路路面及人行道拆除工程位于具体地点,拆除范围包括具体路段名称的路面及人行道。
道路现状为描述道路现状,如路面材质、使用年限、损坏情况等,人行道现状为描述人行道材质、布局、损坏情况等。
由于阐述拆除原因,如道路改造、市政工程建设等,需要对该路段的路面及人行道进行拆除。
二、施工准备1、技术准备熟悉施工图纸和相关技术规范,明确拆除范围和要求。
进行现场勘察,了解地下管线、周边建筑物等情况,并做好标记。
制定拆除施工方案,包括拆除顺序、施工方法、安全措施等。
2、材料准备准备好拆除所需的工具和设备,如钻孔机、破碎机、装载机、运输车辆等。
确保施工现场有足够的燃油、水电等供应。
3、人员准备组建专业的施工队伍,包括操作工人、技术人员和管理人员。
对施工人员进行技术交底和安全教育培训,使其熟悉施工流程和安全注意事项。
4、现场准备设置施工围挡和警示标志,确保施工现场安全。
清理施工现场的障碍物和杂物,为拆除施工创造条件。
三、施工流程1、路面拆除先用钻孔机在路面上钻孔,然后用破碎机将路面破碎成小块。
采用装载机将破碎后的路面材料装车,运输至指定的弃渣场。
2、人行道拆除人工拆除人行道上的附属设施,如路灯杆、广告牌等。
用风镐或撬棍将人行道砖逐块撬起,清理基层表面的杂物。
四、施工方法1、机械拆除对于大面积的路面和人行道拆除,采用机械拆除为主。
机械拆除时要注意控制拆除速度和力度,避免对周边环境造成过大影响。
2、人工拆除在遇到地下管线、周边建筑物等障碍物时,采用人工拆除为辅。
人工拆除要小心谨慎,确保施工安全。
五、安全措施1、建立健全安全管理制度,明确各部门和人员的安全职责。
2、对施工人员进行安全教育培训,提高其安全意识和操作技能。
3、在施工现场设置明显的安全警示标志,提醒过往行人及车辆注意安全。
4、拆除施工前,对地下管线进行探测和标识,避免施工过程中损坏管线。
5、拆除机械和设备要定期进行检查和维护,确保其性能良好。
人行道拆除与改造施工方案为了改善城市的行人出行环境,提高人行道的使用效果和安全性,我单位拟进行人行道的拆除与改造施工。
下面是该施工方案的具体内容:一、施工范围本次施工范围包括A街道至B街道之间的人行道,总长度为XX米。
二、拆除工作1. 前期准备工作在施工开始前,我们将对该区域进行全面的勘察和测量,确保施工过程中准确无误。
同时,我们将与相关单位协调,确保施工所需的交通管制措施得以落实。
2. 拆除方案安排根据勘察结果,我们将在施工现场设立安全警示标志,并按照规定设置警戒线。
拆除工作将从区域的一端开始,逐段进行,确保施工过程中行人和车辆的安全。
3. 拆除工艺使用专业的设备,我们将先进行石材的移除工作。
移除时,我们将采用防尘措施,确保环境的清洁。
4. 拆除材料的处理拆除过程中所产生的石材和其他材料将被分类收集,并送往合法的废物处理场所进行处理。
三、改造方案1. 设计思路为了提高行人对人行道的认知度和安全性,我们将采用条状石材进行改造。
条状石材的颜色和纹理将与周围建筑相协调,使人行道在整体上与周围环境融为一体。
2. 材料选择我们将选用优质耐久的花岗岩石材作为人行道的铺装材料。
3. 改造工艺首先,我们将对人行道进行基础处理,确保铺装的坚固平整。
然后,按照设计思路,将石材条状地铺设在人行道上,并采用专业的工具进行固定。
4. 环境布局在改造过程中,我们将注意环境美化的工作。
根据需要,我们将合理安排绿化和照明设施,提高人行道的舒适性和安全性。
四、施工进度与质量控制1. 施工进度我们将制定详细的施工进度计划,并安排专业的施工队伍。
在施工过程中,我们将密切关注进度的控制,确保按时完成施工任务。
2. 质量控制为了确保施工质量,我们将在施工过程中进行多次的质量检查。
同时,我们将加强与相关单位的沟通和协调,及时解决施工中出现的问题。
五、安全措施1. 交通管制在施工期间,我们将与交通部门紧密合作,制定有效的交通管制措施,确保行人和车辆的安全。
人行道拆除施工方案在城市建设和维护过程中,人行道的施工和拆除是一个重要的环节。
合理规划和实施人行道的拆除工作,不仅可以提高城市道路的通行效率,还能有效保障行人和交通工具的安全。
本文将从施工前准备、拆除方案制定、安全保障等方面,详细介绍人行道拆除的施工方案。
一、施工前准备在进行人行道拆除工作之前,必须进行充分的施工前准备工作。
首先需要进行现场勘察,了解人行道的具体情况,包括人行道材质、尺寸、周围环境等。
然后需制定详细的拆除方案,包括施工过程中所需的设备、材料、人力等资源。
同时,需要与相关部门进行沟通协调,确保施工过程中不会影响到周边居民和交通。
二、拆除方案制定制定拆除方案是人行道拆除工作中至关重要的一环。
根据人行道的具体情况和需求,可以选择不同的拆除方式,包括机械拆除、人工拆除等。
在选择拆除方式时,需要考虑到施工的效率、安全性和环保性。
同时,要合理安排施工进度,确保拆除工作能够按时完成,不会给周边居民和交通带来不便。
三、安全保障在进行人行道拆除施工过程中,必须严格遵守相关的安全规定,确保施工人员和周边居民的安全。
在施工现场要设置明显的安全警示标志,引导行人和车辆绕开施工区域。
施工人员要佩戴好安全帽、安全服等防护用具,做好自身的安全保障工作。
同时,要注意施工过程中的噪音、粉尘等环境污染问题,采取相应的措施减少对周边环境的影响。
四、施工完成及清理当人行道拆除工作完成后,要及时清理施工现场,确保周围环境的整洁。
清理工作包括清除拆除后的残渣、回收和处理废弃材料等。
在清理过程中要注意环保要求,尽量减少对环境的影响。
同时,还要对施工设备和材料进行清点、整理,妥善存放和处理,以备下次使用。
综上所述,人行道的拆除施工是一个细致、复杂的过程,需要充分的准备和规划。
只有制定合理的拆除方案,严格遵守安全规定,做好施工现场的管理和清理工作,才能确保人行道拆除工作的顺利进行,为城市交通和居民生活带来便利和安全。
希望以上内容能对您有所帮助。

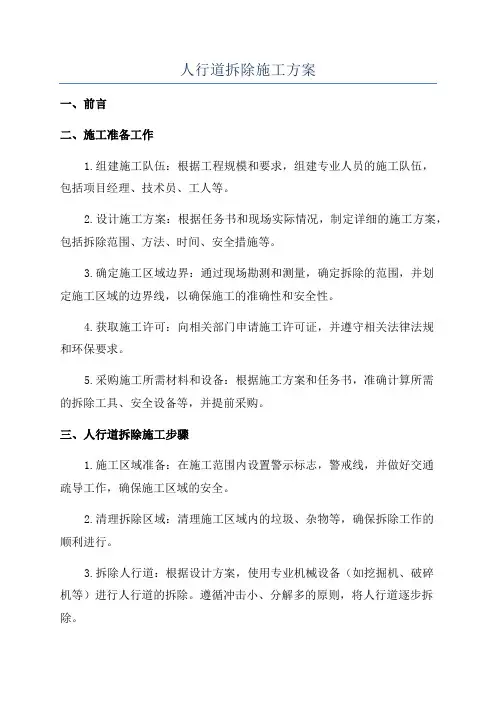

人行道拆除施工方案一、前言二、施工准备工作1.组建施工队伍:根据工程规模和要求,组建专业人员的施工队伍,包括项目经理、技术员、工人等。
2.设计施工方案:根据任务书和现场实际情况,制定详细的施工方案,包括拆除范围、方法、时间、安全措施等。
3.确定施工区域边界:通过现场勘测和测量,确定拆除的范围,并划定施工区域的边界线,以确保施工的准确性和安全性。
4.获取施工许可:向相关部门申请施工许可证,并遵守相关法律法规和环保要求。
5.采购施工所需材料和设备:根据施工方案和任务书,准确计算所需的拆除工具、安全设备等,并提前采购。
三、人行道拆除施工步骤1.施工区域准备:在施工范围内设置警示标志,警戒线,并做好交通疏导工作,确保施工区域的安全。
2.清理拆除区域:清理施工区域内的垃圾、杂物等,确保拆除工作的顺利进行。
3.拆除人行道:根据设计方案,使用专业机械设备(如挖掘机、破碎机等)进行人行道的拆除。
遵循冲击小、分解多的原则,将人行道逐步拆除。
4.清理破碎物料:将拆除后的人行道破碎物料进行清理和分类处理。
可以根据不同的材料,分别收集、堆放或运输至指定地点进行处理。
5.施工现场清理:拆除后的施工现场进行彻底清理,清除残留物和垃圾,保持环境卫生和整洁。
6.封场及交通恢复:根据施工方案和要求,及时封闭施工区域,并组织交通恢复正常。
清理施工区域内的残留物和设备,并妥善存放,确保施工现场的安全。
四、施工安全措施1.培训施工人员:对施工队伍进行安全培训,确保他们熟悉工作流程和操作规程,提高他们的安全意识。
2.佩戴个人防护装备:所有参与施工的人员必须佩戴符合规定的个人防护装备,包括安全帽、防护鞋、手套等。
3.确保机械设备安全:施工过程中,对使用的机械设备进行定期检查维护,确保其正常运行,避免因设备故障引发事故。
4.安全防护设施:在施工现场设置必要的安全防护设施,如警示标志、警戒线、安全网等,有效保护施工人员和周边行人的安全。
5.施工现场保持整洁:施工现场保持整洁,清理残留物和垃圾,避免摔倒、碰撞等意外事故的发生。
原有人行道拆除施工方案1. 项目背景本文档旨在描述针对原有人行道拆除的施工方案。
针对原有人行道的拆除工作,需要确保施工质量和安全性,同时尽可能减少对周边环境和建筑物的影响。
2. 施工目标拆除原有人行道的主要目标是为了完成后续道路改造工程。
拆除工程需要满足以下要求:•确保施工现场人员的安全•减少对周边环境和建筑物的损害•按照规定时间完成拆除工作3. 施工步骤3.1 施工前准备在开始拆除工作之前,需要进行以下准备工作:1.安排拆除工作的施工人员和相关设备。
2.检查施工现场的安全状况,确保没有影响施工的障碍物。
3.准备必要的拆除工具和机械设备。
3.2 拆除工作在进行人行道拆除工作时,应按照以下步骤进行:1.封锁施工区域,并设置警示牌、围栏等进行安全警示。
2.清理原有人行道上的杂物和垃圾,以确保施工区域的整洁。
3.使用相应的施工机械设备(如挖掘机、拆除锤等)进行拆除作业。
4.根据拆除的进展情况,适时进行垂直或水平切割,以方便拆除工作的进行。
5.拆除后将废弃物及时清理并妥善处理,避免对周边环境造成污染或影响。
3.3 施工后清理完成拆除工作后,还需要进行一些清理工作,以减少对周边环境的影响:1.清理施工现场的杂物和垃圾。
2.对周边环境进行清洁,如清扫道路、擦拭附近建筑物等。
3.恢复原有人行道的使用功能,如进行地面修补、重新铺设人行道等。
4. 安全措施在进行拆除工作时,应采取以下安全措施,以确保施工人员的安全:1.佩戴必要的安全装备,如安全帽、护目镜、手套等。
2.对施工区域进行合理的封锁和警示。
3.严禁在施工区域周围停放车辆或临时设施。
4.进行安全教育和培训,确保施工人员了解安全规范并遵守。
5. 时间计划施工时间计划应依据实际情况制定,包括拆除工程的起止时间、各个阶段的工期等。
6. 施工注意事项在进行人行道拆除工作时,需要注意以下事项:•注意保护周边建筑物和设施,避免损坏。
•施工现场应保持整洁,以避免安全事故的发生。
人行道拆除施工方案人行道拆除施工方案一、项目概述本项目是对某条道路上的人行道进行拆除施工,以满足城市基础设施升级的需求。
拆除范围包括人行道砖块、排水沟和相关设施等。
二、拆除方案1.前期准备工作在正式进行拆除工作之前,需要做好以下准备工作:(1)制定详细的工作方案,明确拆除的范围、方法和工期等。
(2)对拆除区域进行测量,标定拆除线路和标识拆除区域。
(3)准备相应的设备和工具,包括推土机、挖掘机、打孔机、钢锤等。
(4)组织人力资源,保证施工队伍的合理配备。
2.拆除工作流程(1)移除人行道砖块首先使用推土机将人行道砖块表面的砂土覆盖层移除,然后使用挖掘机将人行道砖块逐一挖掘起来,并将其堆放在指定区域。
对于已经损坏或老化的砖块,需进行分类处理。
(2)清理排水沟在拆除人行道砖块的同时,需清理排水沟内的杂物和积水。
使用吸尘车或者吸水器进行清理,确保排水沟通畅。
(3)拆除相关设施根据需要,可能还需拆除人行道上的路灯、护栏等相关设施。
使用打孔机等工具进行钻孔或者解除固定螺栓,然后使用推土机进行拆除。
3.安全措施在拆除施工过程中,需严格遵循相关的安全操作规程,做好以下工作:(1)设置警示标志在施工现场周围设置明显的警示标志,警示行人和车辆注意施工区域,确保施工现场的安全。
(2)保障人员安全施工人员需佩戴好安全帽、工作服等个人防护用具,并严禁在施工过程中饮酒。
对新进施工人员进行安全培训和现场指导,确保其熟悉此次拆除工作的流程和安全要求。
(3)配备专职监理拆除施工现场需配备专职监理,负责监督施工进度和安全情况,及时处理现场问题,并随时向相关部门汇报施工情况。
三、环境保护为了减少对环境的污染,在施工过程中需采取以下措施:(1)对拆除区域进行湿润处理,保持施工区域的湿度,减少扬尘。
(2)合理利用和处置拆除的人行道砖块,对于可以回收利用的砖块进行分类堆放,未能回收利用的砖块进行妥善处理。
(3)及时清理工地周围的杂物和垃圾,保持施工区域的整洁。
拆除道路人行道施工方案doc.完整版【文档一:拆除道路人行道施工方案】【文档正文】一:项目概述本方案介绍了拆除道路人行道的施工步骤、安全措施和施工时间等内容,以确保施工过程的顺利进行,保证施工人员和行人的安全。
二:施工准备1. 查明道路人行道的材料、结构和现状;2. 制定清理周边环境、交通管制和施工防护方案;3. 调集人员、设备和材料等进行施工准备。
三:施工步骤1. 划定施工区域,并进行交通管制;2. 拆除人行道表面材料,如砖块、石板等;3. 拆除人行道下的基础材料,如水泥、沙土等;4. 清理施工现场,确保安全无隐患。
四:安全措施1. 在施工现场设置明显的警示标志和隔离设施,提醒行人注意安全;2. 在拆除过程中,采取防护措施,避免倒塌或滑动事故的发生;3. 施工人员需佩戴安全帽、安全鞋等个人防护用品。
五:施工时间安排1. 施工时间为每天的8:00至18:00;2. 如需延长施工时间,需事先向相关部门申请并获得批准。
【附件】1. 道路人行道拆除图纸一份;2. 道路交通管制方案一份。
【法律名词及注释】1. 交通管制:指为了确保道路施工的安全,采取的对交通流进行限制、引导和调整的措施。
2. 倒塌事故:指在拆除工程中,结构物或设备突然坍塌或倒塌导致人员伤亡或财产损失的事故。
3. 滑动事故:指在拆除工程中,人行道或施工设备因地基不稳导致滑动或滑坡,造成人员伤亡或财产损失的事故。
【文档二:拆除道路人行道施工方案】【文档正文】一:项目概述本方案旨在拆除道路上的人行道,以便进行后续道路改造工程。
本方案将详细介绍施工步骤、安全措施以及施工时间等内容,以确保施工过程的安全和顺利进行。
二:施工准备1. 查明道路人行道的结构、材料以及现状;2. 制定清理周边环境、交通管制和施工防护方案;3. 调配所需人员、设备和材料等进行施工准备。
三:施工步骤1. 划定施工区域,并进行交通管制;2. 先拆除人行道表面的材料,如砖块、石板等;3. 拆除人行道下的基础材料,如水泥、沙土等;4. 清理施工现场,确保安全无隐患。
人行道拆除及修复施工方案一、工程前期准备现场勘察:对需拆除及修复的人行道进行详细的现场勘察,了解地形、地貌、交通流量及地下管线布局等情况。
设计方案确定:根据现场勘察结果,制定详细的设计方案,包括拆除范围、修复材料选择、新工艺技术等。
施工组织设计:依据设计方案,制定施工组织设计,明确施工进度计划、人员配置、机械设备需求等。
材料准备:根据设计方案确定的材料需求,提前采购和储备所需的材料,确保施工进度不受材料供应影响。
二、拆除方案制定拆除范围确定:根据设计方案,明确需拆除的人行道范围和界限。
拆除方法选择:根据人行道结构、材料等因素,选择合适的拆除方法,如机械拆除、人工拆除等。
拆除过程安全控制:制定详细的拆除过程安全控制方案,确保拆除过程中无人员伤亡和财产损失。
三、安全保障措施施工现场安全警示:设置明显的安全警示标志,提醒过往行人和车辆注意安全。
临时围挡设置:在拆除和修复期间,设置临时围挡,防止行人和车辆误入施工区域。
扬尘控制:采取洒水、覆盖等措施,减少拆除过程中产生的扬尘污染。
交通安全保障:协调交通管理部门,制定交通疏导方案,确保施工期间交通安全。
四、施工过程管理进度管理:严格按照施工进度计划进行施工,确保工程按期完成。
质量管理:加强施工过程的质量管理,确保施工质量符合设计要求。
成本管理:合理控制施工成本,避免不必要的浪费。
信息管理:建立信息管理系统,实时记录施工过程中的各类信息,便于后续管理和分析。
五、新材料铺设与养护材料选择:根据设计要求,选择符合要求的新材料进行铺设。
铺设工艺:采用先进的铺设工艺,确保铺设质量。
养护管理:制定详细的养护管理方案,对新铺设的人行道进行定期养护和维护。
六、质量检测与验收质量检测:对施工完成的人行道进行质量检测,确保质量符合设计要求。
验收程序:按照相关规定和程序进行验收,确保工程合格后才能交付使用。
七、环保与废弃物处理环保措施:采取环保措施,减少施工过程中对环境的影响。
人行道拆除工程项目施工组织设计方案目录一、项目概述 (3)1.1 工程背景 (3)1.2 工程目标与任务 (4)1.3 工程特点与难点分析 (5)二、施工准备 (6)2.1 施工材料准备 (8)2.2 施工设备选择 (8)2.3 施工队伍组织 (9)2.4 施工现场布置 (10)三、施工方法与工艺 (12)3.1 拆除顺序与方法 (12)3.2 安全防护措施 (14)3.3 环境保护措施 (15)3.4 施工质量控制标准 (17)四、施工进度计划 (18)4.1 总体施工进度安排 (19)4.2 各阶段工期估算 (20)4.3 进度控制措施 (21)五、施工场地布置与交通组织 (23)5.1 施工现场平面图 (24)5.2 交通组织方案 (26)5.3 施工材料运输方案 (26)六、施工安全管理 (27)6.1 安全生产责任制 (29)6.2 安全教育培训与交底 (30)6.3 安全检查与验收 (31)6.4 应急预案与救援措施 (33)七、施工质量管理 (34)7.1 质量管理体系建立 (34)7.2 施工过程质量控制 (36)7.3 工程质量验收标准 (37)7.4 质量问题处理与追溯 (38)八、文明施工与环境保护 (39)8.1 施工现场文明管理 (40)8.2 环境保护措施 (41)8.3 节能减排措施 (42)8.4 噪声控制与扬尘治理 (43)九、合同管理与资料收集 (44)9.1 合同内容与条款 (46)9.2 合同变更与索赔管理 (47)9.3 施工资料收集与整理 (49)9.4 工程交工与验收资料 (50)一、项目概述本次工程主要涉及拆除(具体人行道区域)的现有人行道设施,范围包括但不限于:人力行道地面砖、水泥摊铺层、护栏 Fence、排水设施等。
施工完成后,场地需清理干净,满足后续施工需求。
由于(具体拆除原因),需要拆除原有的人行道,并为后续(后续施工内容)项目腾出场地。
本次人行道拆除工程的顺利完成对后续项目的顺利进行至关重要。
吉安市井冈山大桥维修加固工程人行道拆除施工方案一、编制依据1、《公路工程施工安全技术规范》(JTGF90-2015);2、吉安市井冈山大桥维修加固工程两阶段施工图纸;3、吉安市井冈山大桥维修加固工程项目经理部施工组织设计;4、现状桥梁状况调查结果;5、相关法律法规;6、我单位在以往桥梁施工中的经验。
二、工程概况:1、井冈山大桥位于江西省吉安市区东北的井冈山大道东端,横跨赣江,是国道105线和我省主要公路干线昌赣公路上的一座大型公路桥梁,原桥梁为1970年建成通车,桥梁全长1090.26米,净宽7m+2*1.5m人行道、桥面结构为钢筋砼。
现有桥梁结构已不能满足结构使用要求,急需对全桥进行维修加固,以保证大桥的安全使用功能。
现大桥人行道多处开裂,有几处人行道板间的间隙较大,个别产生摇摆,有70%以上人行道挑梁支点部位混凝土被压碎脱落,主筋外露并严重锈蚀,成为不安全因素,需拆除并重做人行道。
2、主要拆除人行道工程数量见下表:3、拆除的重点及难点本桥梁拆除人行道的重点及难点为人行道挑梁拆除工作及拆除过程中通信光缆的保护。
三、施工总体部署本桥人行道拆除工作我部计划分为四段进行分段半幅进行拆除。
拆除时先从一侧桥台开始,向另一侧桥台拆除,先拆大桥上游便于钢栈桥的搭设,后拆大桥下游的原侧优先半幅进行拆除。
拆除后的人行道构件按照要求运至指定位置后进行破碎处理,破碎后的混凝土块弃与业主指定地点。
1、工期节点安排根据大桥维修加固工程工期要求,我部工期计划安排如下:①拆除前期准备工作从2016年9月10日至9月17日共计7天,包括桥面封闭安全设施落实,拆除机械设备、人员进场,拆除构件堆放场地等工作;②栏杆、灯座拆除工作从9月18日至9月20日共计3天;③人行道板拆除从9月20日至10月5日共计15天,拆除、运输、堆放等工作;④挑梁内管线及电缆迁移工作从9月25日至10月30日共计35天;⑤拆除挑梁和路缘石现浇砼从10月10日至11月20日共计40天,拆除挑梁的运输、堆放工作。
(具体计划见施工进度横道图)。
2、主要投入的施工机具名称型号、规格数量用于施工部位备注小型破碎机100 2台拆除人行道板、路缘石、挑梁3、施工保证措施针对本桥人行道的拆除难点和特点,提前做好各种准备,其中重点是进行桥面全封闭施工,并对栏杆、灯柱、及人行道板进行拆除,进行人行道挑梁与梁体之间锚固连接的分离,并准备好挑梁破碎的堆放场地,难点是人行道挑梁拆除过程的安全施工。
在施工前对各种机械进行维护检查,保证机械的完好率,在施工中间派遣专人进行机械日常维护,提高设备的利用率。
在人员组织上采取激励措施,提高工作人员的热情,以保证工作人员的效率。
在施工工序中,合理安排好各工序之间的施工顺序,以最优的组织顺序减少各工序之间的干扰。
4、主要工序安排及工艺流程人行道拆除施工方案四、桥面人行道拆除主要施工工艺根据本工程的特点,栏杆、灯柱采用气割拆除;人行道板凿除表面的砂浆抹面后采用夹具分块拆除完成后,由管线迁移相关单位对挑梁下通信光缆进行迁移,通信光缆迁移完毕后对挑梁进行凿除。
经现场查看原设计人行道挑梁连接部位宽度12cm高26cm体积较小,我部决定采用小型破碎机加人工风镐凿除的方式进行拆除。
挑梁现浇部分的锚固砼全部凿除使每块挑梁与梁体完全分离,对于翼缘板处的连接锚固钢筋用人工进行凿除,防止锚固钢筋凿除时受损。
遇有普通钢筋时采用氧割进行割除后继续进行,留有个别锚固钢筋暂不拆除,吊装时再拆除以防挑梁倾斜坠落江中,发生安全问题。
凿除后的建筑垃圾采用汽车运至业主指定位置进行弃置。
五、组织机构我部为拆除成立了专门的组织机构,负责本工程老桥人行道拆除工作,并有专业的施工人员,配备有专业施工设备及施工技术人员,有着丰富的实践经验。
为本工程配备的主要人员如下:井冈山大桥维修加固工程人行道拆除现场组织机构图项目经理:敖长华项目总工:聂洪琳安全副经理:孙洪浩现场施工负责人:李云成现场技术负责人:乔腾虎现场专职安全员:黄显曾项目副经理:陈喜春人行道拆除施工方案六、人力资源配置1、劳动力使用计划表七、施工方案本分项工程主要为桥面系人行道拆除,施工过程中必须详细周密考虑的核心问题是拆除过程中的施工安全和拆除完成后桥面系的安全围挡,是本桥能否安全、文明、按期完成维修加固的关键问题所在。
拆除期间应对原有桥梁封闭交通,根据该桥的结构形式及现场情况,我们制定的具体施工方案如下:1、施工准备1)对施工区域内的相关情况的调查与处置根据实测资料及现场查看,本桥位处的人行道拆除必须封闭交通且桥面人行道下设有国防通信光缆,须采取措施在拆除桥面附属设施时对通信光缆的保护。
项目部已与相关管线迁移部门进行了联系沟通,在施工的期间内由相关管线迁移部门进行通信光缆迁移。
2)对施工人员的安全培训。
在拆除人行道前项目部应组织所有参加拆除施工的施工人员进行针对本工程施工作来特点专门进行一次培训,内容为针对本工程特点的安全操作规程和施工要点。
3)相关生产要素的组织,用于本工程的所有机械设备、人员均已组织完毕,方案得到批准后即可迅速进场。
4)拆除顺序先拆大桥上游便于钢栈桥的搭设,后拆大桥下游的原侧进行拆除。
2、桥面附属设施拆除附属设施物包括栏杆、灯柱、人行道等,用人工拆除栏杆、灯座、人行道板,并运至指定地点进行清理。
现场根据实际情况,采用小型破碎机凿除桥面人行道挑梁,并用运输车外运至指定地点。
挑梁吊点设置,为保证在起吊过程中梁体稳定,吊点应设在挑梁支撑点及悬臂端外缘附近,以保证起吊后与现状受力情况基本相同,同时为保证在起吊梁体不发生扭转倾覆 ,除在在支撑点附近设置两个主吊点外还应在梁体两侧约1/4处加设两个副吊点,以保证梁体安全顺利拆管理人员 破碎机 操作人员 风镐、电镐班 吊装班 气割班 小型 装载机 合计 4人2人8人10人4人2人30人人行道拆除施工方案除。
如下图所示:吊车吊点4#吊点2#吊点1#吊点钢丝绳其中1#及4#为主吊点,2#及3#为副吊点,在副吊点的吊索应各设一组手拉葫芦,在主吊索起吊受力后拉动副吊索使之受力,起到平稳梁体的作用,主吊索采用的钢丝绳直径不得小于φ20,吊点与梁体连接采用U 型夹进行连接,在U 型夹与梁体连接稳固经检查无问题后方可进行起吊。
3、关键部位预警措施老桥人行道拆除工作危险性大,不可预料的因素多,因此投入充足的人力、物力,采取合理的施工工艺,在确保安全的前提下用最快的时间完成老桥人行道拆除工作,为新预制人行道安装打开工作面。
本工程针对老桥人行道拆除工作中各道工序中易出现的问题,制定以下应急措施:①施工准备预警措施:现场保证有充足的人员、设备。
参与施工的人员应具备相应专业的素质,有类似施工的经验,对本工程老桥人行道拆除工艺、特点心中有底,各道工序设有责任人,负责本工序的施工,实行奖优罚劣措施,提高施工人员积极性,提高工作效益;投入的施工设备状况良好,使用前进行检修处理,不得带病作业。
对容易损坏的设备,现场应按百分之百的比例备用,一旦出现损坏,立即调用;对承重构件(如葫芦、钢丝绳等)应进行用前检查,若有损坏,立即调换,现场应充公备用易损坏机具,使施工能顺利不间断进行。
②桥面附属工程拆除预警措施:除现场备有充足的施工机械、所有人员均应穿反光衣并配备一定数量的救生衣,若出现有人员或机具掉入河中时及时进行打捞,现场沿桥翼缘板两侧挂设安全网,保证工程的安全顺利进行。
③桥面附属预警措施:A 、拆除施工准备充分,人员、机械设备到岗到位,备用机械正常待命。
施工工艺、吊点设置严格按施工方案、操作规程进行,保证桥面附属拆除顺利进行。
B 、组织得当、保证各道工序衔接顺畅,采取措施加快关键点的施工速度。
随车吊就位后,应配备足够的人员、机械,尽量加快人行道现浇段凿除工作,有效缩短随车吊的工作时间。
八、安全文明施工及环境保护方面1、安全目标工程安全目标:“五无、两控、一消灭、一创建”五无:无安全生产责任事故;无因工死亡和重大伤亡事故;无机械设备大事故;无人为因素引起的火灾、水灾事故;无交通事故。
两控:年重伤频率控制在0.5‰以下;年负伤频率控制在1.2‰以下。
一消灭:消灭惯性事故。
一创建:创建“文明工地”。
2、安全及文明施工方面(1)安全保证措施本工程项目的安全关键控制区为两个:高空作业及临边作业。
桥面栏杆拆除后呈敞开式施工,必须在桥面两侧临边处设置安全可靠的防护措施,搭设钢管围挡,布设安全防护网。
工程自始至终要将安全工作捏成一根绷紧的弦,需要从技术上、制度上、思想上、机构上加强安全管理,防患于未然,安全责任重于泰山。
①安全思想教育安全生产,人命关天,首先是要思想重视,观念更新。
开工前对有关人员进行有关安全生产和劳动保护方面的法律、法规、规章和技术标准的学习,同时让各班组施工人员了解安全危险点和控制点,使大家心里有数,处事不惊。
通过学习,提高员工的安全意识和主观能动性,自觉遵守安全规定。
对于特殊工种要进行专业培训,持证上岗。
②安全制度保证工程开工前,依据工程的特殊性,由安全部门制定对本项目管理行之有效的安全制度法规,其中包括:机械安全操作规程、安全用电制度、特殊工种安全制度、事故报告制度等,为保证各项制度能落于实处我们特制定安全检查制度即要规定定期检查日期及参加检查的人员,经理部每月进行一次;作业队每旬一次,作业班组每天进行一次,非定期检查应视工程情况如施工准备前,施工危险性、采取新工艺、季节性变化、节假日前后等要进行检查,并要有领导值班,对检查中发现的安全问题按照“三不放过”的原则制定整改措施,定人限期进行整改,保证“管生产必须管安全”的原则真正落实。
③安全管理组织机构成立安全管理组织机构,确保安全生产的正常进行。
以项目经理为组长,项目副经理、总工为副组长的安全工作领导小组,各职能部门为负责人为组员的管理组织机构,常设机构为安全部。
从组织上、措施上完善安全生产工作,领导小组中以专职安全员为日常事务的主持者,具体专职主管安全生产工作,同时设定各作业面专、兼职安全员,并赋予他们进行安全管理、指导、检查、监督,制止违章,在危险时采取紧急措施,组织考核安全工作等责任与权利。
专职安全员持证上岗,在现场均佩带工作标志。
④安全施工技术保证建立以项目经理、各施工队和班组的专职和兼职安全员的三级安全管理网络,负责工程的全面安全管理工作。
建立安全生产责任制,做到有指标、有措施、职责分明。
做好安全教育和安全技术交底工作,建立定期安全检查制度。
认真做好安全生产的检查、记录工作。
发现事故隐患必须限期整改,如发现重大的安全问题或隐患必须停止作业,排除危险后方可继续进行作业。
成立一支随时听从专职安全员指挥的紧急救援队,并配备必要的救援工具、设备和通讯联络设施。
进入施工现场必须佩带安全帽;设置安全警示牌,提醒施工人员注意安全;安全标语和安全标志必须醒目;封闭的彩钢瓦上设置夜间警示灯,并安排人员夜间值班。
