公路工程概预算表
- 格式:xls
- 大小:89.50 KB
- 文档页数:17
2009版公路工程量清单与概预算项目表(新定额)对应关系清单 第100章 总则子目号 子目名称单位 工作内容概预算项目表相应细目101-1保险费缺-a 按合同条款规定,提供建筑工程一切险 总额 -b 按合同条款规定,提供第三方责任险 总额102-1竣工文件总额原始记录、施工记录、进度照片、录像、竣工图表、变更设计、施工,结束的资料 缺 102-2 施工环保费 总额包括施工场地砂石化,控制扬尘,降低噪声,合理排污等部分列入安全及文明施工措施费。
不包括施工期间为保证交通安全而设置的临时安全设施和标志、标牌的费用。
需要时。
应根据 设计要求计算。
102-3安全生产费总额以投标价的1%以固定金额形式计,应用于施工安全防护用具及设施的采购和更新、安全施工设施的落实、安全生产条件的改善、不得挪动他用。
承包人在此基础上增加安全生产费用,则应在本项目工程量清单其他相关子目的单价或总额价中予以考虑,发包人不再另行支付102-4工程管理软件(暂估价) 总额包括系统操作人员的培训、劳务和计算机配置、维护、备份管理和网络构筑等 缺103-1临时道路修建、养护与拆除(包括原道路的养护费)总额包括为实施永久性工程所必需的临时道路、桥涵的修建与维护等。
含设置标志、护栏 、警告装置以及其他工程安全设施、其标准应满足施工条件的需求。
且不低于现有的道路、桥涵的标准一-1、2、3、6(定额2-3-1, 7-1-1--4,不含维护费用)以及临时设施费、公路交工前养护费中分列103-2临时占地总额包括承包人驻地的办公室、食堂、宿舍、道路和机械设备停放场、材料堆放场地、弃土场、预制场、拌和场、仓库、进场临时道路、临时便道、便桥等列入临时设施费 103-3临时供电设施包括为实施永久性工程所必需的临时电力的安装、连接、操作、维修、燃料供应等 一-4(定额7-1-5,不含维修费) -a 设施架设、拆除 总额 -b 设施维修月103-4电讯设施的提供、维修与拆除总额包括为实施永久性工程所必需的电讯线路的架设于维护含修建、连江、安装和维修费用、并给有关管理部分 缴纳有关电信费用 一-5(定额7-1-5,不含维修费)103-5供水与排污设施总额包括为实施永久性工程所必需的临时供水、排污系统的建设与维护以及其他相关的临时设施等含提供、安装和保养全部施工和生活用水、排放全部施工和生活污水和废水部分列入安全及文明施工措施费、临时设施费中104-1 承包人驻地建设总额所需的办公室、住房、医疗卫生、车间、工作场地、仓库与储料场及消防设施、包括防护、围墙、临时便道和安全、防火安排、满足科学管理、文明施工的要求列入临时设施费清单第200章路基子目号子目名称单位工作内容概预算项目表相应细目202-1 清理与掘除所有场地清理的一切挖方、坑穴的回填、整平、压实,以及适用材料的移运、堆放和废料的移运处理等二-1-1,五-6-1 注:需回填土另计-a 清理现场m2 现场实地测量的平面投影面积以平方米计量。

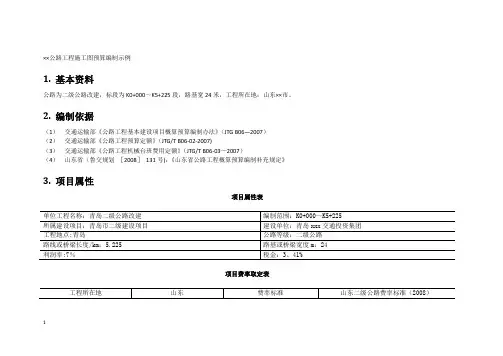

××公路工程施工图预算编制示例1.基本资料公路为二级公路改建,标段为K0+000~K5+225段,路基宽24米,工程所在地:山东××市。
2.编制依据(1)交通运输部《公路工程基本建设项目概算预算编制办法》(JTG B06—2007)(2)交通运输部《公路工程预算定额》(JTG/T B06-02-2007)(3)交通运输部《公路工程机械台班费用定额》(JTG/T B06-03—2007)(4)山东省(鲁交规划[2008]131号):《山东省公路工程概算预算编制补充规定》3.项目属性项目属性表项目费率取定表1工程项目表23定额细目表4补充定额数据4.第二部分设备、工具、器具及家具购置费办公及生活用家具购置总金额:5800×5.225×80%=24244(元)。
55.第三部分工程建设其他费用6.人工、材料、机械预算价取定人工、机械工根据山东省补充编制办法。
人工:46。
06;机械工:46。
06;汽油:7。
2元;柴油:6。
8元;片石单价见表6-2—9;机械台班单价采用《北京车船税标准(2007不含养路费)》;其他材料、机械采用部颁定额单价。
片石预算价原始数据表建设项目名称:××公路改建项目编制范围:K0 + 000~K5 + 225678总预算表建设项目名称:××公路改建项目910人工、主要材料、机械台班数量汇总表建设项目名称:XX公路改建项目编制范围:K0+000~K5+255111213建筑安装工程费计算表建设项目名称:XX公路改建项目编制范围:K0+000~K5+22514其他工程费及间接费综合费率计算表15建设项目名称:xx公路改建项目编制范围:K0+000~K5+2551617181920工程建设其他费用及回收金融计算表建设项目名称:xx公路改建项目编制范围:K0+000~K5+22521人工、材料、机械台班单价汇总表建设项目名称:xx公路建设项目222324建筑安装工程费计算数据表建设项目名称:××公路改建项目编制范围:KO + 000 ~ K5 + 225252627。
第七章公路工程概预算●§7-1 概 述●§7-2 概预算的作用与文件组成 ●§7-3 概预算费用计算●§7-4 概预算文件的编制●§7-5 预算实例§7-1 概 述一、基本建设工程与投资(一)投资及其作用1.投资:指为实现某一特定的目的而将其能支配的资源投入到社会再生产过程中的一种社会实践活动,称投资。
(一)投资及其作用2.作用(1)通过投资建立交通运输通道。
(2)为发展经济和提高人民生活提供最直接的物质条件。
3. 要求:对基本建设投资应严格控制和科学管理。
(国家、建设单位、施工单位)(二)投资管理控制的机构1.国家:宏观控制(按基本建设程序)。
——计划部门代表国家根据可行性研究报告审批的意见和设计概算控制投资总额。
2. 项目申报单位及建设单位:依可行性研究、概算、预算编制标底。
组织招标、确定施工单位、委托监理单位。
委托监理工程师对工程费用严格监理以控制工程费用。
(三)投资控制的任务:1.确定投资额的计划值:投资额在量上的参考值,又目标值,是投资控制的关键。
2.实际投资量会围绕计划值产生波动。
3.应控制使波动最小。
二、概预算制度的形成与发展 从事后算帐到事前算帐。
三 、公路工程概预算的分类:● 1 两阶段设计:初步设计阶段:设计概算; 施工图设计阶段:施工图预算。
● 2 三阶段设计:初步设计阶段:设计概算; 技术设计阶段:修正概算; 施工图设计阶段:施工图预算。
● 3 基建全过程:各类的投资额测算文件。
四、各类的投资额测算体系1.投资估算:(在申报项目时编制)(1)投资额估算:指在投资前期(规划、项目建议书、可行性研究报告)阶段,建设单位向国家申请拟建项目或国家对拟建项目进行决策时确定项目在规划、项目建议书、可行性研究报告等不同阶段的相应投资总额而编制的经济文件。
四、各类的投资额测算体系1.投资估算:(2)作用:①是国家决定项目是否继续进行研究的依据。
公路工程概预算表公路工程概预算表一、前言随着国家基础设施建设的不断发展,道路交通建设也日益繁荣。
公路是城市和乡村之间的主要交通运输工具,也是城市化和经济发展的重要支柱之一。
公路工程概预算表是工程预算编制时必不可少的工具,本文将对公路工程概预算表进行介绍。
二、概述公路工程概预算表是指在工程招投标和施工前阶段,根据工程设计图纸和进度安排,确定施工总概算,为客户提供参考和资助招标。
公路工程预算主要包括材料费、劳务费、机械设备使用费、专业监理费、管理费等。
三、预算表构成公路工程概预算表包括以下几个方面:1.工程量清单:公路工程量清单是按照国家规定的工程量计算规则综合技术要求编制的,包括土方工程、路基工程、路面工程、桥梁工程、隧道工程、交通安全设施等工程。
2.单位工程造价构成:单位工程造价构成是指该项工程(如路基工程)中包含的各个工程项目的具体造价。
以路基工程为例,单位工程造价构成通常包括勘察设计费、土石方工程造价、水工建筑工程造价、路基建筑工程造价等。
3.其他支出:其他支出是指公路工程建设中除直接施工费用外的其他支出,如交通运输费、耗材费、施工人员工资、监理费等。
四、编制方法公路工程概预算表的编制按照以下步骤进行:1.根据设计图纸和工程量清单计算出工程材料、人工和机械设备等费用。
2.结合地区产值、市场价格以及工人工资等实际情况,确定劳务费用。
3.根据工程材料和机械设备使用情况,确定机械设备使用费用。
4.结合工程的规模和重要程度,确定专业监理费用。
5.根据工程规模和经验,适当考虑管理费用。
五、总结公路工程概预算表是工程预算编制中必不可少的重要工具,能在工程招投标和施工前阶段确定施工总概算,为客户提供参考和资助招标。
预算表的编制需要根据具体的工程设计、施工要求和实际情况进行,以确保预算的准确性和可行性。
代号费用名称包括的费用内容计算说明
报有关部门核定批准。
4-1 价差预备费指设计文件编制年至工程竣工年期间,第一部分费用的人工费、材料费、机械使用费、
其他工程费、间接费等以及第二、三部分费用由于政策、价格变化可能发生上浮而预
留的费用及外资贷款汇率变动部分的费用。
4-2 基本预备费指在初步设计和概算中难以预料的工程和费用,其用途如下:
1.在进行技术设计、施工图设计和施工过程中,在批准的初步设计和概算范围内所增加的工
程费用。
2.在设备订货时,由于规格、型号改变的价差;材料货源变更、运输距离或方式的改变以及
因规格不同而代换使用等原因发生的价差。
3.由于一般自然灾害所造成的损失和预防自然灾害所采取的措施费用。
4.在项目主管部门组织竣(交)工验收时,验收委员会(或小组)为鉴定工程质量必须开挖和修
复隐蔽工程的费用。
5.投保的工程根据工程特点和保险合同发生的工程保险费用。
采用施工图预算加系数包干承包的工程,包干系数为施工图预算中直接费与间接费之和的3%。
施
工图预算包干费用由施工单位包干使用。
该包干费用的内容为:
1.在施工过程中,设计单位对分部分项工程修改设计而增加的费用。
但不包括因水文地质条
件变化造成的基础变更、结构变更、标准提高、工程规模改变而增加的费用。
2.预算审定后,施工单位负责采购的材料由于货源变更、运输距离或方式的改变以及因规格
不同而代换使用等原因发生的价差。
由于一般自然灾害所造成的损失和预防自然灾害所采取的措施的费用(例如一般防台风、防洪
的费用)等。

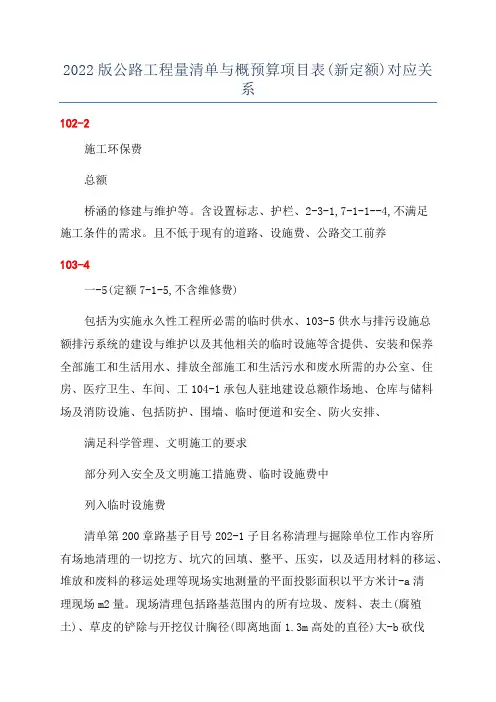

2022版公路工程量清单与概预算项目表(新定额)对应关系102-2施工环保费总额桥涵的修建与维护等。
含设置标志、护栏、2-3-1,7-1-1--4,不满足施工条件的需求。
且不低于现有的道路、设施费、公路交工前养103-4一-5(定额7-1-5,不含维修费)包括为实施永久性工程所必需的临时供水、103-5供水与排污设施总额排污系统的建设与维护以及其他相关的临时设施等含提供、安装和保养全部施工和生活用水、排放全部施工和生活污水和废水所需的办公室、住房、医疗卫生、车间、工104-1承包人驻地建设总额作场地、仓库与储料场及消防设施、包括防护、围墙、临时便道和安全、防火安排、满足科学管理、文明施工的要求部分列入安全及文明施工措施费、临时设施费中列入临时设施费清单第200章路基子目号202-1子目名称清理与掘除单位工作内容所有场地清理的一切挖方、坑穴的回填、整平、压实,以及适用材料的移运、堆放和废料的移运处理等现场实地测量的平面投影面积以平方米计-a清理现场m2量。
现场清理包括路基范围内的所有垃圾、废料、表土(腐殖土)、草皮的铲除与开挖仅计胸径(即离地面1.3m高处的直径)大-b砍伐树木棵于100mm的树木,以棵计量。
包括砍伐的截锯、移动(移运至监理人指定的地点)、堆放等一切有关的作业-c202-2-a-b-c202-3-a-b挖除树根挖除旧路面水泥混凝土路面沥青混凝土路面碎石路面拆除结构物钢筋混凝土结构混凝土结构m3m3m2m2m2棵挖除树根以棵计量,包括挖除、移运、堆放等一切有关的作业路基用地范围内的旧路面等所有拆除与挖掘工作的一切挖方、坑穴的回填、整平、压实,以及适用材料的移运、堆放和废料的移运处理等作业费用均含入,按不同结构类型的路面分别计量路基用地范围内的旧桥梁、旧涵洞和其他障碍物等所有拆除与挖掘工作的一切挖方、坑穴的回填、整平、压实,以及适用材料的移运、堆放和废用均含入,拆除原有公路结构-c砖、石及其他砌体结构m3物应分别按结构物的类型,依据监理人现场指示的范围和量测方法量测203-1-a路基挖方挖土方m3包括边沟、排水沟、截水沟,应以经校核批准的横断面地面线和土石分界的补充测量为基础,按路线中线长度乘以监理人核准的横断面面积进行计算。
公路工程概预算常用表格一、项目概况表序号项目名称单位建议费用备注1道路工程万元2桥梁工程万元3隧道工程万元4辅助工程万元5环保工程万元6项目合计万元二、道路工程费用表序号项目名称单位建议费用备注1路基工程万元2路面工程万元3挡土墙工程万元4提桩工程万元5排水工程万元6路灯工程万元7交通标线工程万元8交通信号工程万元9其他费用万元10小计万元三、桥梁工程费用表序号项目名称单位建议费用备注1主桥工程万元2支座设备万元3桥面铺装万元4锥铁衬砌万元5扩建费用万元6防腐防水万元7其他费用万元8小计万元四、隧道工程费用表序号项目名称单位建议费用备注1隧道掘进万元2衬砌工程万元3设备设施万元4隧道涵洞万元5防灾照明万元6排水设施万元7其他费用万元8小计万元五、辅助工程费用表序号项目名称单位建议费用备注1支撑工程万元2填筑工程万元3绿化工程万元4围护工程万元5仓储工程万元6其他费用万元7小计万元六、环保工程费用表序号项目名称单位建议费用备注1环境监测万元2污水处理万元3噪音防治万元4施工废弃物处理万元5其他费用万元6小计万元以上为常用的公路工程概预算表格,每个表格都列出了项目名称、单位、建议费用以及备注等内容,便于对工程费用进行详细分类和计算。
这些表格的内容较为完整,可以满足公路工程概预算的基本需求。
根据不同的项目类型和具体情况,可以调整表格的内容和费用估算方式,以提高预算的准确性和实用性,并为工程决策和管理提供有效的参考依据。
公路工程概预算表一、项目概况公路工程是指为了满足交通需要而建设、改建和维护的道路工程。
本概预算表将对公路工程的建设项目进行概括,并进行详细的预算分析。
二、项目名称:XX公路改建工程项目地址:XX省XX市XX区项目规模:总长XX千米,双向六车道项目周期:XX年项目预算:总投资XX万元三、项目建设单位单位名称:XX交通建设有限公司单位地址:XX省XX市XX区XX街XX号四、项目建设内容该公路改建工程主要包括以下几个方面的工作:1.路基工程:包括土方开挖、筑路、挡土墙、边坡护坡等;2.路面工程:包括路面铺装、标线等;3.桥梁工程:包括新建、改建或加固桥梁等;4.隧道工程:包括新建或改建隧道等;5.排水工程:包括排水沟、设施等;6.照明工程:包括道路照明、信号灯等;7.交通标志标牌:包括道路标志、警示牌等;8.护栏工程:包括护栏等;9.建筑物工程:包括服务区、收费站等;10.环保工程:包括植被恢复、废弃物处理等。
五、项目预算按照以上建设内容,对各项工程进行详细的预算如下:1.路基工程:XX万元2.路面工程:XX万元3.桥梁工程:XX万元4.隧道工程:XX万元5.排水工程:XX万元6.照明工程:XX万元7.交通标志标牌:XX万元8.护栏工程:XX万元9.建筑物工程:XX万元10.环保工程:XX万元11.管理费用:XX万元六、项目资金筹措项目资金主要通过以下途径筹措:1.中央财政投资:XX万元2.地方财政投资:XX万元3.商业银行贷款:XX万元4.企业自筹资金:XX万元七、项目进展计划1.前期准备工作:XXXX年X月至XXXX年X月2.工程建设阶段:XXXX年X月至XXXX年X月3.工程竣工验收:XXXX年X月至XXXX年X月八、项目风险评估该工程建设过程中可能存在的风险主要包括:1.自然灾害风险:如洪水、地震等;2.施工期间交通管制风险:需合理安排交通,以免给周边交通带来不便;3.财务风险:需精确控制预算,避免资金不足;4.环境保护风险:需采取有效措施,保护生态环境。
公路工程概预算费用组成人工费:系指列入概预算定额、直接从事建筑安装工程施工的生产工人开支的各项费用。
人工费=定额×工程数量×工资单价人工费(元/工日)=(基本工资+地区生活补贴+工资性津贴)×(1+14%)×12/240直接材料费:系指施工过程中耗用的构成工程实体的原材料、辅助材料、够(配)件、零件、办成品、成品的用量和周转材料的摊销费,按工程所工程费在地的材料预算价格计算的费用。
材料费=∑[实物工程数量×(定额、指标材料用量×材料预算价格+其他材料费+设备摊销费)]材料预算价格=(材料原价+运杂费)×(1+场外运输损耗率)×(1+采购及保管费率)-包装品回收价值施工机械使用费:系指列入概预算定额的施工机械台班数量,按相应的机械台班费用定额计算的施工机械使用费和小型机具使用费。
施工机械使用费=[∑(台班定额×台班单价)+小型机具使用费]×工程数量直接费冬季施工增加费:冬季施工增加费系指按照公路施工及验收规范所规定的冬季施工要求,为保证工程质量和安全生产所需要采取的防寒保温设施,工效降低和机械作业率降低以及技术操作过程的改变等所增加的有关费用。
雨季施工增加费:雨季施工增加费系指雨季期间施工为保证工程质量和安全生产所需要采取的防雨、排水、防潮和防护施工,工效降低和机械作业率降低以及技术作业过程的改变所需增加的有关费用。
夜间施工增加费:夜间施工增加费系指根据设计、施工的技术要求和合理的施工进度要求,必须在夜间连续施工而发生的工作降低、夜班津贴以其他及有关照明设施(包括所需照明设施的安拆、摊销、维修机油燃料、点)等增加的费用。
工程费特殊地区施工增加费:特殊地区施工增加费包括高原地区施工增加费、风沙地区施工增加费和沿海地区增加费3项。
行车干扰工程施工增加费:行车干扰工程施工增加费系指由于边施工边维持通车,受行车干扰的影响,致使人工、机械效率降低而增加的费用。
公路工程施工图概预算一、前言公路工程施工图预算是对公路工程施工图设计方案进行详细分析和计算,确定工程的总投资,是项目实施和经济评价的基础。
本文将围绕公路工程施工图预算的内容和方法进行系统的介绍,以便有关人员能够正确理解和应用公路工程施工图概预算。
二、公路工程施工图概预算的基本内容1、工程概况公路工程施工图概预算中的工程概况主要包括工程名称、位置、范围、工程单位、工程性质、建设内容、项目规模等基本信息,是对工程的整体描述,为后续的预算工作提供基础数据。
2、工程数量清单工程数量清单是公路工程施工图概预算的核心内容,主要包括工程分部工程量清单、工程概算单价表、人工费、材料费、机械费、施工费等内容。
工程数量清单的编制应遵循《工程预算定额》,严格按照工程量定额来核算工程费用,确保数据的准确性和可靠性。
3、工程费用计算公路工程施工图概预算的核心是对工程费用的计算,主要包括人工费、材料费、机械费、施工费等各项费用的精确计算。
人工费的计算应考虑工种、工资标准、班组人员等因素;材料费的计算应考虑材料种类、品牌、价格等因素;机械费的计算应考虑设备种类、使用时间、折旧费等因素;施工费的计算应考虑施工过程中的各项费用支出。
4、工程造价组成公路工程施工图概预算中对工程造价的组成要素进行详细展示,包括直接费用、间接费用、预备费、管理费、利润等各项费用的比例和计算方式。
在确定工程造价组成时,应充分考虑项目的实际情况和特殊要求,确保造价的科学、合理和可控。
5、工程成本控制公路工程施工图概预算中要重点关注工程成本的控制和管理,制定合理的成本控制措施和预算调整机制,有效避免工程造价的超支和延误。
在工程施工过程中,要及时监测工程费用的动态变化,合理调整预算计划,确保工程建设的质量和进度。
6、质量保证公路工程施工图概预算中要注重工程质量的保证和管理,建立健全的质量管理体系和质量监督机制,确保工程的施工质量符合国家标准和设计要求。
质量保证是公路工程施工的关键环节,必须重视并加以有效处理。
注:此项目表和分项编码文本及电子库由本办法主编单位统一管理。
编制概算、预算时,应执行统一的分项编号。
表B.0.1-2 路基工程项目分表(LJ)
表B.0.1-3 路面工程项目分表(LM)
表B.0.1-4 涵洞工程项目分表(HD)
表B.0.1-5 桥梁工程项目分表(QL)
表B.0.1-6 隧道工程项目分表(SD)
表B.0.1-7 交通安全设施工程项目分表(JA)
表B.0.1-8 隧道机电工程项目分表(SJ)
表B.0.1-9 绿化及环境保护工程项目分表(LH)
附录D 全国冬季施工气温区划分表
注:为避免繁冗,各民族自治州名称予以简化,如青海省的“海西蒙古族藏族自治州“简化为”海西自治州“。
附录E 全国雨季施工雨量区及雨季期划分表
注:1. 表中未列的地区除西藏林芝墨脱县因无资料划分外,其余均降雨天数或平日降雨量未达到计算雨季施工增加费的标准,故未划分雨量区及雨季期。
2. 行政区划依据资料及自治州、市的名称列法同冬季施工气温分说明。
附录F 全国风沙地区公路施工区划分表。
概预算设计示例一设计资料:1工程概况:本设计工程为济南东区道路14号路,西起13号路,东至10号路,总长1390.81米。
并与线状路顺接,地势起伏较大,所经地区属于亚热带大陆气候区,气候干燥,四季分明,其中6—8月为雨季。
本工程为东区内东西向次干路,设计车速为40km/h。
该条道路走向系根据道路网规划而定,沿线设1个折点,平曲线半径1000m,沿线地势东高西低,途径一条冲沟,设计最大纵坡为3.22%,最小纵坡为0.66%,凸型竖曲线最小半径为3600m,凹型竖曲线最小半径为2000m。
路基路面路面:宽22m,两侧各1.00m的硬路肩,道路横坡1.5%结构路面底基层30cm二灰碎石,基层15cm水泥稳定碎石,路面面层上面层为3cm细粒式沥青混凝土,中面层为4cm中粒式沥青混凝土,下面层为5cm粗粒式沥青混凝土。
路基:按道路路基填挖情况,路堤、路堑两种类型。
路堑总挖方为42103.065 m3,清表工程量为7247.82 m3,路堤填方为54818.177 m3。
路堤段长374米,路堑段长1016.81米。
路基边坡防护:植草面积2004.82 m2,浆砌片石:189.56 m3,碎石垫层37m3。
2 预算所需材料单价采用市场调查价计算。
3 人工单价计算资料:按济南地区的规定为32元/工日。
4工期为:2005年5月10日-2005年10月20日。
完成该项目的施工图预算三施工图预算设计指导:1分析施工方案:了解施工组织计划所确定的施工方法和施工机具及材料供应等情况。
2划分施工项目:划分的施工项目应符合以下要求:(1)按照概预算项目表分项;(2)符合定额项目表的要求;(3)符合费率要求。
3计算工程量:按划分的施工项目及工程量计算规则计算各项目的工程量。
4查定额:查取定额时,要首先阅读定额的总说明、章节说明及定额表中的小注。
如果实际项目内容与定额表不一致时应进行定额抽换。
5计算基础单价:计算人工单价、材料预算单价、机械台班单价。
