顶板回风巷处理冒顶安全技术措施
- 格式:docx
- 大小:23.89 KB
- 文档页数:9
防治冒顶片帮的安全技术措施防治冒顶片帮的安全技术措施(一)回采工作面防止冒顶的安全措施1.工作面上下出口(指机巷、回风巷离工作面20m范围内)采取单体液压支柱做超前支护,其距离符合《作业规程》的规定。
2.工作面气割要布置整齐,不得出现空顶,防止出现过大伞檐,防止串矸、漏矸等。
3.注意观测顶板来压情况和顶板稳定完整情况,过断层和冒区时要制定专门安全措施。
4.工作面必须确保“三直一平两畅通”,煤、矸必须清理干净。
5.严格控制采高,严禁采高大于多肽支柱的最大支护高度。
当煤层变薄时,采高不得小于单体支柱的最小支护高度。
6.当采高超过2.2m必须有护帮措施,防止片帮伤人。
7.处理片帮漏顶时,需要制定专项安全措施。
8.工作面爆破时,必须严格执行《回采作业规程》中放炮警戒的相关新规定。
9.乳化液的配制、水质、配比等,必须符合有关其要求。
泵箱局外自动给液装置,防止吸空。
10.建立健全单体支柱支点及其附属装置的检修、维修制度,并严格执行检修、维修制度,保持单体支柱及其附属器装置的正常和完好。
11.起吊时,严格按照措施要求对起吊点进行加固,防止起吊时引发冒顶重大事故事故的发生。
12.改变单体经济板块位置时,必须坚持先支后回去,安排专人监护,并清理好退路。
13.处理煤壁片帮、冒顶时,工作面溜子必须停止运转,溜子控制开关打到零位。
14、施工地点前后10m指供范围内严禁堆放杂物和有闲杂人员。
15、处理冒顶前,将冒顶处周围支护先加固,人员站在有掩护的登陆点安全地点,用长柄工具将顶上松动的煤或矸石找下。
16、接顶时,必须设专人观山,先用人工在煤壁掏梁窝,将大梁穿好,作好临时支护后用圆木、半圆木、木板、竹笆将顶接严实,必要时可根据现场具体情况打上贴帮柱。
17、接顶处理好后,开动工作面牛腿琴把片帮、冒顶到工作面的煤、矸运走。
(二)掘进工作面防止冒顶的安全措施1.岩巷临时支护(永久支护部分)采用锚杆加挂金属网支护,喷浆巷道并及时初喷30~50mm厚砼加强支护,必要时加设点柱,点柱用直径不低于200mm的圆木,且加设柱帽和垫板。
一、掘进工作面冒顶的处理方法1.处理掘进巷道冒顶的安全技术原则处理掘进巷道冒顶事故的首要任务是抢救遇险人员;其次是恢复通风、运输和施工等。
处理时应按以下步骤进行:(1)迅速查清因冒顶被堵、被压人员的位置和人数,并设法与他们取得联系,配合救护队抢救.(2)尽快向被堵、被压人员输送新鲜空气、饮料和食物.(3)派专人检查瓦斯情况,观察周围顶板变化情况,并加强冒顶范围的支护,做好抢险人员的安全退路工作。
(4)根据巷道冒顶事故的范围大小、矿压情况等,采取不同的抢救方法救人.同时注意对顶板的观察和必要的支护,防止救人时再次冒落而扩大冒顶范围。

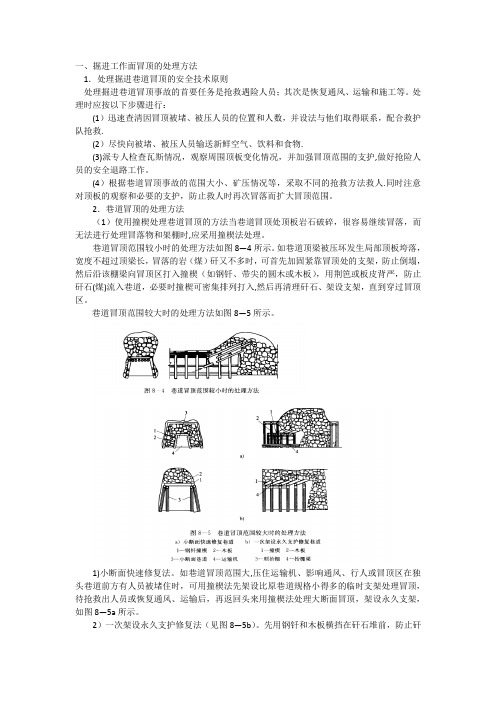

2.巷道冒顶的处理方法(1)使用撞楔处理巷道冒顶的方法当巷道冒顶处顶板岩石破碎,很容易继续冒落,而无法进行处理冒落物和架棚时,应采用撞楔法处理。
巷道冒顶范围较小时的处理方法如图8—4所示。
如巷道顶梁被压坏发生局部顶板垮落,宽度不超过顶梁长,冒落的岩(煤)矸又不多时,可首先加固紧靠冒顶处的支架,防止倒塌,然后沿该棚梁向冒顶区打入撞楔(如钢钎、带尖的圆木或木板),用荆笆或板皮背严,防止矸石(煤)流入巷道,必要时撞楔可密集排列打入,然后再清理矸石、架设支架,直到穿过冒顶区。
巷道冒顶范围较大时的处理方法如图8—5所示。
1)小断面快速修复法。
如巷道冒顶范围大,压住运输机、影响通风、行人或冒顶区在独头巷道前方有人员被堵住时,可用撞楔法先架设比原巷道规格小得多的临时支架处理冒顶,待抢救出人员或恢复通风、运输后,再返回头来用撞楔法处理大断面冒顶,架设永久支架,如图8—5a所示。
2)一次架设永久支护修复法(见图8—5b)。
先用钢钎和木板横挡在矸石堆前,防止矸石继续滚动,然后用削尖且平面向下的撞楔,由最前方支架顶梁上侧向上倾斜用大锤打进冒落岩石堆里,随打随用长钎捅开阻碍撞楔前进的大矸石,并在撞楔间用木板塞严。
在巷道两侧掏槽挖柱窝,立柱腿,上顶梁。
顶梁与撞楔之间在不影响下次向前打撞楔的情况下应背实,然后在此架顶梁上侧向前打撞楔,直到通过冒顶区。
防止冒顶和处理冒顶的安全措施制定部门:某某单位时间:202X年X月X日封面页防止冒顶和处理冒顶的安全措施安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。
您浏览的《防止冒顶和处理冒顶的安全措施》正文如下:防止冒顶和处理冒顶的安全措施1、必须严格加强采面工程质量管理,加强帮、顶插背质量,严防片帮、漏冒顶,顶空处必须用大料插背接顶,确实无法接顶的必须停止推进,待呈报安全技术措施处理好后方可推进。
2、采面发生冒顶时,必须待顶板压力稳定后,班队长及时组织人员加固好冒顶区上下的支架,防止冒区继续扩大。
3、对冒顶的处理方法,班长根据现场情况,采取排矸、撞楔、开帮等方式进行均可,严禁冒险蛮干。
4、一般情况下,从下往上逐架进行处理,若出货没困难时,可以上下同时进行处理。
5、待冒区边缘支架加固好后,沿边缘支架往冒区插探板或撞楔,然后在掩体下出货、架设支柱,一般用1.8m长的大板或2.4m长的方木柱打设一板三柱的支架支护冒区,大板或方木必须垂直探至煤壁,所架设的支架必须迎山有劲,支柱必须打在实底上,不得打在浮煤(矸)上,支架架好后必须将顶板插背完好,若出现顶空必须用大料插背接顶,以防掉矸伤人,严禁顶空和空顶作业。
6、架设支架时,后路支架必须完整无缺、牢固可靠,退路必须保持畅通无阻,架设支架时只能逐架进行。
7、处理冒顶时,迎头必须是有经验的老工人作业,以2-3人为宜,并设有一名有经验的老工人观山。
8、处理冒顶过程中,若顶板二次来压时,班长及安检员必须及时将所有人员撤至冒区往外的安全地点,待压力稳定后方可进入迎头作业。
9、处理冒顶过程中班长要经常巡视冒区附近的支架、顶板活动情况,发现问题立即组织人员处理并亲自负责指挥,处理后路支架时处理点至冒区迎头严禁有人。
10、班末班长及安检员必须严格对冒区的工程质量进行验收,发现不合格品必须及时组织人员整改合格。
回风立井回风绕道过断层构造带安全技术措施一、工程概况回风立井井底回风绕道施工至07点前29m位置时,由于煤层倾角变大,继续掘进时,顶板破碎,裂隙发育,造成上部含水层水馈入,涌水量30m3/h以上,从而导致巷道漏顶,漏顶高度3m,底部宽度3m,成锥形,漏顶体积约7.1m3。

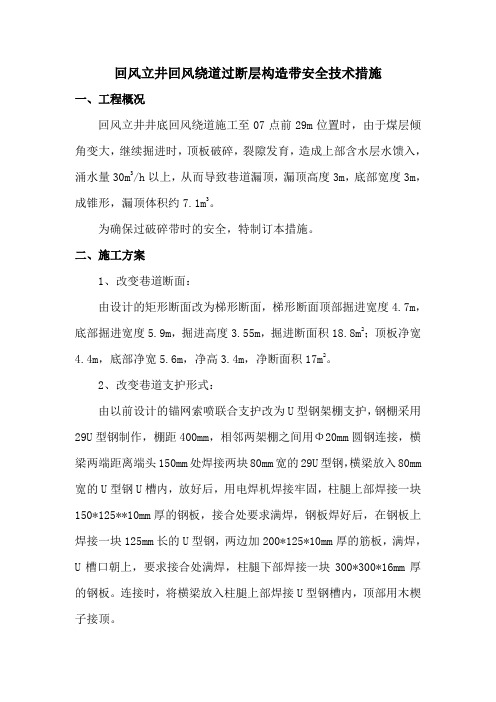

为确保过破碎带时的安全,特制订本措施。
二、施工方案1、改变巷道断面:由设计的矩形断面改为梯形断面,梯形断面顶部掘进宽度4.7m,底部掘进宽度5.9m,掘进高度3.55m,掘进断面积18.8m2;顶板净宽4.4m,底部净宽5.6m,净高3.4m,净断面积17m2。
2、改变巷道支护形式:由以前设计的锚网索喷联合支护改为U型钢架棚支护,钢棚采用29U型钢制作,棚距400mm,相邻两架棚之间用Φ20mm圆钢连接,横梁两端距离端头150mm处焊接两块80mm宽的29U型钢,横梁放入80mm 宽的U型钢U槽内,放好后,用电焊机焊接牢固,柱腿上部焊接一块150*125**10mm厚的钢板,接合处要求满焊,钢板焊好后,在钢板上焊接一块125mm长的U型钢,两边加200*125*10mm厚的筋板,满焊,U槽口朝上,要求接合处满焊,柱腿下部焊接一块300*300*16mm厚的钢板。
连接时,将横梁放入柱腿上部焊接U型钢槽内,顶部用木楔子接顶。
3、巷道掘进坡度按14°下山掘进。
4、工作面淋水处理:用漏斗将水集中后通过4吋无缝钢管将水导入水仓,通过MD 46—50*12型卧泵排到地面。
漏斗用3mm厚的花纹钢板制作,长*宽*高=3500*3500*400mm,漏斗底部焊接4吋钢管,长度300mm。
漏斗通过四根锚杆固定在顶板。
三、过构造带巷道掘进巷道掘进采用人工放炮掘进,掘进施工、排矸、支护方法见《山西汾西正升煤业有限责任公司回风立井井底回风绕道施工作业规程》及《山西汾西正升煤业有限责任公司回风立井井底回风绕道断层施工安全技术措施》。
四、处理漏顶方案的顺序和方式1、停止工作面垮落岩石的清理,避免漏顶区继续扩大,增大处理漏顶的难度和风险。
煤矿冒顶事故处理技术措施一、掘进工作面冒顶的处理方法1.处理掘进巷道冒顶的安全技术原则处理掘进巷道冒顶事故的首要任务是抢救遇险人员;其次是恢复通风、运输和施工等。
处理时应按以下步骤进行:(1)迅速查清因冒顶被堵、被压人员的位置和人数,并设法与他们取得联系,配合救护队抢救。
(2)尽快向被堵、被压人员输送新鲜空气、饮料和食物。
(3)派专人检查瓦斯情况,观察周围顶板变化情况,并加强冒顶范围的支护,做好抢险人员的安全退路工作。
(4)根据巷道冒顶事故的范围大小、矿压情况等,采取不同的抢救方法救人。
同时注意对顶板的观察和必要的支护,防止救人时再次冒落而扩大冒顶范围。
2.巷道冒顶的处理方法(1)使用撞楔处理巷道冒顶的方法当巷道冒顶处顶板岩石破碎,很容易继续冒落,而无法进行处理冒落物和架棚时,应采用撞楔法处理。
巷道冒顶范围较小时的处理方法如图8—4所示。
如巷道顶梁被压坏发生局部顶板垮落,宽度不超过顶梁长,冒落的岩(煤)矸又不多时,可首先加固紧靠冒顶处的支架,防止倒塌,然后沿该棚梁向冒顶区打入撞楔(如钢钎、带尖的圆木或木板),用荆笆或板皮背严,防止矸石(煤)流入巷道,必要时撞楔可密集排列打入,然后再清理矸石、架设支架,直到穿过冒顶区。
巷道冒顶范围较大时的处理方法如图8—5所示。
1)小断面快速修复法。
如巷道冒顶范围大,压住运输机、影响通风、行人或冒顶区在独头巷道前方有人员被堵住时,可用撞楔法先架设比原巷道规格小得多的临时支架处理冒顶,待抢救出人员或恢复通风、运输后,再返回头来用撞楔法处理大断面冒顶,架设永久支架,如图8—5a所示。
2)一次架设永久支护修复法(见图8—5b)。
先用钢钎和木板横挡在矸石堆前,防止矸石继续滚动,然后用削尖且平面向下的撞楔,由最前方支架顶梁上侧向上倾斜用大锤打进冒落岩石堆里,随打随用长钎捅开阻碍撞楔前进的大矸石,并在撞楔间用木板塞严。
在巷道两侧掏槽挖柱窝,立柱腿,上顶梁。
顶梁与撞楔之间在不影响下次向前打撞楔的情况下应背实,然后在此架顶梁上侧向前打撞楔,直到通过冒顶区。
巷道冒顶处理方案和安全技术措施巷道是地下工程建设中重要的分支,而当巷道出现冒顶时就必须给予及时处理,才能保障施工人员的安全。
下面将从巷道冒顶的处理方案、安全技术措施两个方面来进行详细介绍。
一、巷道冒顶处理方案1. 及时清除堆积物:当巷道出现冒顶时,首先要进行的就是清除堆积物,将压在巷道上方的石材、泥土等物体挖掉,以保障施工人员的安全。
2. 压实残留岩土:巷道冒顶后,会留下很多散落的岩石和残留的岩土,这些残留物需经过专业设备进行压实,使其不再松散,以减少二次冒顶的可能。
3. 加强支护:巷道冒顶后,通常就需要进行支护,使用不同的支护方式来固定巷道结构,以保证施工人员的安全。
通常使用钢架、水泥、石材等材料进行支护。
4. 二次巩固:在巷道冒顶处理后,需要对其进行二次巩固,以保障长时间的稳定性。
巩固方式可以通过注入浆液,墙体加厚等各种措施进行。
5. 安全培训和监测:巷道冒顶后,需要对施工人员进行安全教育和培训,告知他们如何保证自身安全。
同时,还需要对巷道采取一定的监测措施,随时监控其稳定性。
二、巷道冒顶的安全技术措施1. 环境检测:在巷道施工过程中,需要对巷道周围环境进行检测,及时发现周围岩石的变化等异常情况,随时提醒工人注意安全。
2. 岩石控制:巷道施工中,需要对周围的岩石进行控制,进行专业加固处理,确保巷道施工时的安全。
3. 通风管道:巷道施工过程中,需要进行通风处理,保证空气的流通和新鲜,减少不必要的安全隐患。
4. 安全设备:施工人员在巷道施工时,需要佩戴安全帽、防护鞋、眼镜等安全设备,避免由于物体落下或其他原因造成人员伤亡。
5. 环境预警:巷道内部设备安装预警装置,及时发现内部不合适的温度、氧气浓度、二氧化碳等异常情况,及时采取措施保证巷道施工人员的安全。
6. 安全教育:进行巷道施工前,针对施工人员进行安全培训,告知他们工作中需要注意的安全隐患,及时避免人员受伤和设备受损。
结语:巷道施工中,冒顶是一个常见的现象,这时非常需要进行专业的处理和采取一系列安全技术措施。
巷道顶板灾害的防治及冒顶的处理范文一、引言巷道顶板灾害是矿山中十分常见的一种事故形式,也是造成矿山事故的主要因素之一。
巷道顶板灾害的发生不仅会造成人员伤亡和财产损失,还会对整个矿山的生产秩序和安全生产造成严重影响。
因此,巷道顶板的灾害防治工作具有极为重要的意义。
而冒顶作为巷道顶板灾害的一种表现形式,也是矿山安全工作中需要特别重视和及时处理的问题。
本文将就巷道顶板灾害的防治及冒顶的处理进行探讨。
二、巷道顶板灾害的类型及防治措施1. 巷道顶板灾害的类型(1)冒顶:顶板突然坍塌,从而造成事故。
(2)剥离:顶板与底板分离,造成高空坍塌。
(3)落石:顶板上的岩石脱落,造成伤人和堵塞巷道的情况。
(4)冲击:顶板因特殊原因发生震荡,从而造成事故。
2. 巷道顶板灾害的防治措施(1)科学施工:在巷道建设过程中,要遵循科学和规范的施工方法,合理选择支护材料和支护方式,确保顶板的系统稳定和力学均衡。
(2)定期检测:对已建设的巷道顶板进行定期检测,及时发现隐患,进行处理和修复,防止事故的发生。
(3)强化支护:对顶板较差、易发生灾害的地区,进行强化支护工作,采用可靠的支护措施,提高顶板的稳定性和安全性。
(4)加强管理:加强对巷道顶板的管理,确保支护措施的有效性和稳定性,提高人员的安全意识和操作技能。
三、冒顶的处理方法和注意事项1. 冒顶的处理方法(1)紧急撤离:一旦发生冒顶,首要任务是及时撤离受到威胁的人员,确保人员的安全。
在紧急撤离过程中,要注意避开冒顶区域和可能引发次生灾害的地方。
(2)查找原因:冒顶发生后,要及时对原因进行调查和分析,找出导致冒顶的主要原因,以便制定有效的处理方案和防范措施。
(3)临时支护:在冒顶区域进行临时的支护工作,采取有效的措施,防止再次发生冒顶。
可以使用木材、钢筋等材料进行支撑,确保冒顶区域的稳定性。
(4)修复工作:在冒顶区域修复顶板,采取有效的措施填补坍塌空洞,恢复巷道的正常使用。
修复工作需要根据冒顶情况和现场实际情况制定具体的方案和施工措施。
采掘工作面顶板管理及预防冒顶事故安全
措施
1、依据本矿实际状况特制定以下措施。
2、掘进巷道加强修理工作,保证巷道畅通平安。
支护材料必需符合作业规程规定,支护间距保持在0.8--1.0M,仔细搞好背帮接顶。
3、仔细搞好敲帮问顶,准时处理松脱危岩。
4、巷道交叉口必需架设台棚支护,台棚支护间距不得超过0.6M,并仔细搞好背帮接顶。
5、回采工作面必需按规定支护,准时回柱放顶。
6、回采工作面必需有备用支护材料,平安出口高度符合规程规定,上下平安出口联接巷20M必需加固支护。
回柱时必需有专人观查顶板。
回采工作面不准分段回柱,只能按由下而上、由里向外进行回柱。
回柱人员不能站在无支护的顶板下面操作。
7、回采工作面保持煤壁、支护直,准时架设木垛及密集支柱。
加快回采工作面的推动速度,按正规循环作业。
8、加强平安巡回检查,仔细搞好敲帮问顶。
9、采掘工作面必需严格支护工程质量。
10、回采工作面只能实行两采一准制工作制度。
- 1 -。
处理冒顶作业安全技术措施一、安全技术措施的必要性处理冒顶作业是一项高风险的作业,不仅需要懂得正确的技术方法,更需要运用正确的安全技术措施。
此举是为了保证作业过程中的安全性,减少作业人员所遭受的伤害,同时也减轻了事故带来的人员和财产损失的风险。
下面是处理冒顶作业中需要遵循的一些安全技术措施。
二、安全技术措施的具体步骤1. 完善的安全防护系统在进行处理冒顶作业的时候,我们需要通过搭建安全防护系统,避免发生意外伤害。
这个系统包括以下部分:(1)设置防护栏杆,限制作业区域。
(2)使用防晒网和防护膜,预防冒顶的落石或者岩屑的伤害。
(3)设置相应的警示标识,提醒他人注意安全。
2. 架空支撑技术针对冒顶作业的具体功能要求,架空支撑技术是其中的一种比较有效的技术应对方案。
其基本原理是:如发现顶板存在严重的松动和变形等情况,则需要在顶板进行支撑,调整顶板的力学性质,避免其坠落。
具体的步骤是:首先确定架空支撑系统支点的位置,然后根据现场情况,选择合适的材料进行加固,并进行吊装和安装,最后需要检查固定效果和稳定性。
3. 使用辅助工具冒顶作业过程中,辅助工具是为我们提供支持和保障的,其主要目的是为了避免意外伤害。
个例包括:玻璃纤维支撑(含定形线杆等各种工具);钢丝绳、钢管(焊接)等。
4. 员工技能的培训在处理冒顶作业过程中,安全技术措施是至关重要的,这个需要专业技能的支持。
所以,在开始冒顶作业之前,我们必须向作业人员进行相应的安全技能培训,提高其安全意识和安全技术素质。
培训内容主要包括以下部分:(1)作业人员的安全意识和自我保护意识的培养;(2)对冒顶作业的方法和技术规范的详细解释;(3)对处理器材料和工具的使用方法、原理及注意事项进行说明;(4)对设备操作的注意事项进行指导,例如起重机操作、绳索绑扎操作等。
三、结语处理冒顶作业是一个比较危险的作业,在完成该作业前应该充分考虑到所有可能发生的危险因素,并且有应对措施。
为了确保作业人员在这项作业中的安全,需要选择一套完善的安全技术措施。
煤矿综采工作面处理冒顶安全技术措施一、概况XXX综采工作面由于停产时间长,顶板由于周期来压,煤壁松软片帮,顶板破碎严重,导致 60 号架至 90 号架发生顶板冒落、煤壁侧顶板切断,局部地段有漏顶现象,为保证 XXX采煤工作面安全地推采过冒顶段和局部漏顶地段,有效地控制好顶板,确保支架顺利地进入煤壁侧并支护好顶板。
特编制本安全技术措施如下:二、危险因素分析:1、易片帮。
2、顶板冒落、矸石砸伤人员。
3、顶板易超前煤壁垮落。
4、支架架间掉矸伤人,支架不承压,发生倒架事故。
5、移架时,易出现压架、咬架、歪架。
6、顶板破碎来压时易将支架压死。
7、矸石垮落易将面溜压死,导致断链。
三、成立组织机构为确保 XXX采煤工作面安全顺利地处理此次冒顶事故,矿成立XXX采煤工作面处理冒顶期间工作小组:组长:李 XX(矿长)职责:落实人、财、物的平衡工作,监督管理综采一队处理冒顶期间人员组织和工作进度。
副组长: XXX(生产副矿长)职责:落实 XXX采煤工作面工作人员组织,处理冒顶工作期间各项工作的协调,处理进度的监督和工程质量管理;落实各项措施的现场兑现和安全管理工作。
成员: XXX(安全副矿长)、 XXX(总工程师)、 XXX(机电副矿长)、 XXX(机电副总)、 XXX(技术科长)、 XXX(通风科长)、 XXX(机电科长 ) 、XX(调度主任)、 XX(抽放队长)、 XXX(通风队长)、 XX(综采一队队长)及各科室成员。
职责:安全副矿长:安排监督管理 XXX采煤工作面处理冒顶期间各项安全技术措施的落实和安全管理工作。
总工程师:负责制定处理冒顶期间的方案和安全技术措施,并监督综采一队技术措施的现场兑现。
机电矿长:负责 XXX采煤工作面供电和电气设备管理,确保工作面供电安全和电气设备的正常运转和维护。
机电副总:负责 XXX采煤工作面供电管理和设备的日常检查维护工作。
技术科长:负责 XXX采煤工作面处理冒顶期间各项技术措施编制和监督措施的现场兑现。
顶板回风巷处理冒顶安全技术措施
一、概况:
1、此工程段位于三水平北翼顶板回风巷中部,原支护形式为钢筋梯子梁锚网支护。
因该段巷道出现冒顶影响巷道回风,矿安排巷修队进行架棚、摊渣。
巷修总工程量约5m。
为确保施工安全顺利进行,特制定安全技术措施。
(详见附图1)
2、本工程主要防范顶板、瓦斯、煤尘安全隐患。
3、围岩岩性:该巷道为煤层顶板巷。
4、施工时间:8点班检修期间施工及交接班期间施工,其它时间严禁施工。
进班、出班必须通知调度室值班人员。
二、施工顺序、方法及支护要求
1、施工前首先安排人员对施工地点找顶,将帮顶的活矸找掉后方可施工。
2、采用由上向下的顺序施工,在原支护完好的地段套架2棚工字钢
棚加固原支护,然后再在顶板破碎处加架3棚工字钢棚加固支护最后将冒落的矸石摊到断面较大的地点,不得影响回风。
架棚时采用手镐、尖钎破岩,尽量不破岩套棚支护
3、三水平北翼顶板回风巷设计支护规格为梁/柱×柱:2400mm/1800mm×1500mm的梯形棚支护,帮、顶铺设菱形网,空帮空顶处背实背牢,柱窝不小于200mm。
4、装运方法:人工将所用物料推至新总回风巷口卸车再人工抬运270m至施工地点;矸石摊到断面较大的地点。
三、质量管理及文明生产
1、加强质量管理:施工单位设队长、支部书记、技术员、分管工程质量的工长、各班验收员、班长组成的质量管理体系,逐级对工程质量全面考核验收。
严格按《煤矿安全质量标准化标准及考核评级办法(试行)》施工,使作业地点规范化、标准化。
施工人员要认真学习质量标准,搞好质量达标,按标准施工,验收员验收时要动尺、动线、动仪器,做到凡不合格的工程必须重新返工,做到不合格不验收
2、文明生产管理。
