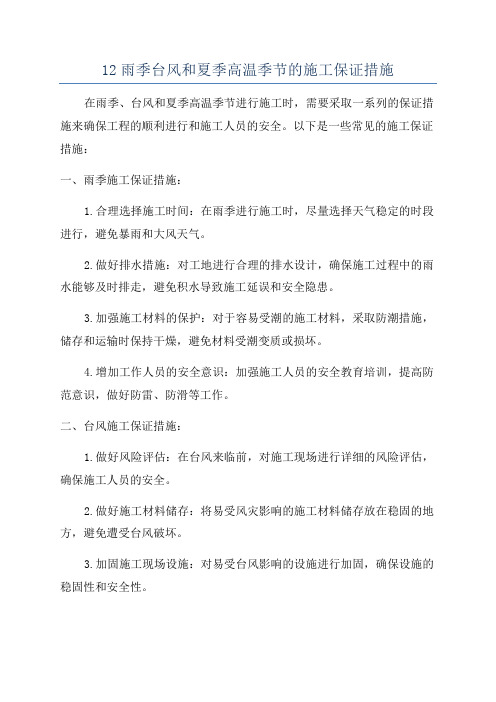

雨季施工保证措施
- 格式:doc
- 大小:25.00 KB
- 文档页数:4
雨季施工进度保证措施1、项目部负责雨季安全措施各分项重点部位的安全技术措施的制定,负责对施工现场进行检査,负责施工现场雨季技术工作,负责调配各种资源。
确保信息畅通。
搞好信息化管理,由于雨季施工暴风雨等恶劣天气的不确定性和突发性,对破坏程度难以进行预测,需要加强对气象信息的跟踪管理,及时采取有效的安全措施,加强防范。
2、防护的全面性施工现场涉及面较广,包括各部分现场和临时设施的安全防护以及全部人员的安全,因此在制定安全措施时一定要全面细致周到,不可因事小而不为,以留有隐患,带来损失。
3、科学组织施工采取施工组织措施时充分考虑雨期施工的特点,将不宜在雨季施工的工程尽量提前安排,根据天气合理搞好室内外工作安排,风雨天气尽量安排在室内施工作业,搞好工序穿插,提高工效和施工速度,遇到较大的暴风雨天气应停止施工。
4、根据“晴外、雨内”的原则,雨天尽量缩短室外作业时间,晴天抓紧时间分秒必争,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减少防雨措施的资金消耗,保证工程质量,加快施工进度。
5、现场施工人员要注意防滑、防触电,加强自我保护,确保安全生产。
6、快速反应做好雨季抢险救灾应急准备,在雨期施工时,各种防护措施要进一步加固,对脚手架、仓库、防护棚、临时设施等采取有效的防范措施。
确保抢险救灾物资人员到位,发生险情立即启动应急预案。
7、项目部要建立健全值班制度及水情上报制度,建立雨季抢险组,由项目经理任组长,水情严重的要及时上报有关主管部门。
各是给那个区域施工班组现场要组织雨季小分队,制定值班制度每天安排人员值班,遇有水情及时、有组织地进行雨季抢险并及时上报。
8、建立健全雨季工作责任制根据施工平面图,利用自然地形确定排水方向,按规定坡度挖好排水沟,确保排水畅通无阻。
9、雨季施工现场临近高地,应在高地边挖好排水沟,处理好危坡防止发生滑坡、塌方等灾害。
10、保证道路畅通,工地现场道路必须平整、坚实,两侧设置排水设施,纵向坡度不得小于0.3%。
施工安全涵盖了在作业过程中所有的安全问题并且涉及管理、财务及后勤保障等相关内容。
下面是为大家的雨季施工安全措施大全,欢迎大家阅读阅读。
1、检查办公室、宿舍及料库屋面有无漏雨现象,对漏雨的部位及时修理完好。
2、室外地面全面硬化,道路场地等排水坡向正确、排水沟畅通无阻,确保施工现场无积水。
1、雨季降临前,着重检查工程重点防范部位地下楼层,沿主体四周地面设置300×500(b×h)排水明沟,下雨时装备水泵发展集水坑排水,并将水排到地面上的排水沟中。
2、施工现场,保证排水畅通。
3、检查场内外的排水设施,确保排水设备完好,以保证暴雨后能在较短的时间排出积水。
根据实际情况,利用施工现场的集水井就近为原那末作为现场排水集中点。
1、雨期降临之前工程后勤人员应对生活区的暂时房屋发展检查,检查内容主要包括:是否存在漏雨、稳固、雷击等隐患,发现问题及时发展整改。
2、检查食堂、厕所等的排水沟,及时疏通污水管道。
大雨降临前要清理化粪池,防止化粪池因大雨袭击而溢出。
3、施工现场人员宿舍、围墙等的根抵应高出自然地面 300mm 以上,并用灰砂砖做大放脚,以保证该部份构造的安全。
室内地面应高出室外 100mm 以上,防止雨水等浸入。
1、钢筋在施工现场发展堆放时,应放置于地势较高,不受雨水侵蚀的位置,同时钢筋下部采用木方等材料垫高不小于 200mm。
对于加工成型的钢筋,应尽量放置于钢筋加工棚内的避雨水处,防止钢筋被雨水腐蚀生绣。
2、水泥要搭设库房,做好库房的防雨工作及地面的防潮工作, 防止受潮。
其它材料应根据材料的性质采取相应的堆放措施。
3、所有材料均要求堆放在基坑边坡外不少于 3m 的安全地方,应不得在边坡旁堆放易散落的材料。
1、刚铺完尚未夯实的灰土,雨期土方回填施工应严格控制回填土的含水率,及时取样试验,将回填土的含水量控制在设计要求范围内,如含水量偏高,可采用翻松、晾晒或者均匀掺入干土等措施;必要时应事先对土源加以覆盖,防止浮现橡皮土。
雨季施工安全文明保障措施一、安全措施1、在雨季到来前,作好建筑物的防雷装置,项目安全人员要对避雷装置作一次全面检查,确保防雷安全。
预防雷击伤人或损坏设备,确保施工人员的人身安全。
2、每次雨后都要对脚手架进行严格检查,发现隐患及时解决。
3、施工现场、生产基地的工棚、仓库、食堂、临时住房等暂设工程各分管单位在雨季前进行全面检查和整修,保证基础、道路不塌陷,房间不漏雨,场区不积水。
4、现场使用的电焊机、搅拌机、钢筋加工机械等所有固定使用的机械,均搭设雨棚,防止雨淋,保证雨季的使用。
如不能采取固定防雨淋措施的,雨天严禁使用,遇下雨天用塑料布盖好,严禁雨淋,雨后进行检查。
所有电器设备均设可靠的接地保护装置,经常检查,保证安全有效。
5、氧气瓶、乙炔瓶单独存放于通风良好、无油渍、远离火种的棚罩内,防止阳光曝晒,对化学品、油漆等易燃危险品按规定保存,设专人负责,并有明显的“严禁烟火”标志二、环境保证措施1、根据现场情况,场容清洁人员每天负责清扫场内交通道路和办公区域及现场大门进出口周边区域并洒水降尘。
2、施工现场内主要交通道路路面为硬化路面,平整坚实,做到黄土不露天,车辆进出场时不带泥砂进出场地。
3、施工现场内的各种材料,依据材料性能妥善保管,采取必要的防雨、防潮、防晒、防火、防损坏等措施,贵重物品、易燃、易爆和有毒物品应及时入库,专库专管,加设明显标志。
4、运输道路和作业面落地灰要及时清理。
浇注砼时,应采取防撒落措施。
三、现场措施1、落实雨施期间的安全生产责任制,进入雨施前对在施工程的施工现场进行联合检查,发现问题及时解决。
2、管理人员和工人食堂,炊事人员须身体健康,三证齐全。
食堂内有灭蝇措施,生熟分开,避免食物中毒,食堂内燃具、灶具管理必须符合要求。
如发现患病人员马上送医院检查,防止发生传染病并蔓延。
3、夏季施工现场一般炎热、高温,做好防暑降温,搞好生活区环境卫生。
4、工地使用的消防器材定点配齐并确保完好无损,要有防雨防潮措施,标志要明显。

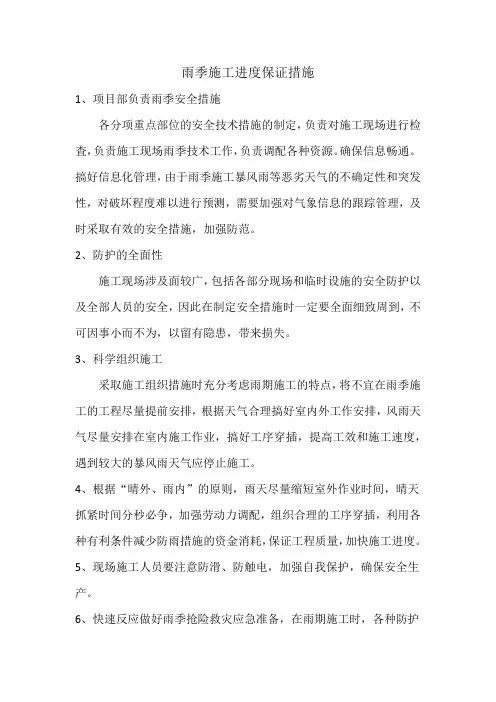

雨季施工质量及进度保障措施
雨季对施工进度和质量有着重要的影响。
为了保证施工过程中
的顺利进行和质量的稳定,我们需要采取一些措施来应对雨季条件。
以下是一些雨季施工质量及进度保障的措施建议:
1. 施工前的准备工作:
- 提前评估天气预报,特别是雨季预警信息,以便及时安排施
工计划。
- 合理选择施工地点,考虑地势、排水系统和防水措施,避免
施工过程中的积水和泥浆等问题。
2. 施工过程中的措施:
- 加强材料和设备保护:及时采取防水措施,例如覆盖防水布
或使用防水材料来保护施工材料和设备。
- 定期清理排水系统:确保排水管道畅通,避免水坑或积水影
响施工。
- 加强安全措施:在施工现场设置防滑设施,避免雨水导致的
意外伤害。
3. 施工质量的保障:
- 控制施工过程中的湿度:使用适当的防潮措施,包括通风和除湿设备,以确保施工环境处于合适的湿度范围内。
- 加强材料检验:严格把关材料的质量,确保雨季施工所使用的材料符合标准要求。
- 资源调配和人员管理:合理安排施工进度和人员调配,以应对雨季带来的困难和延迟。
4. 施工进度的保障:
- 制定合理的施工计划:根据雨季情况,合理安排施工进度,充分考虑可能的雨天影响,并做好调整准备。
- 实施严格的进度监控:监控施工进度,及时调整计划,确保雨季施工的进度控制在合理范围内。
通过以上的雨季施工质量及进度保障措施,我们可以有效降低雨季对施工过程的不利影响,保证施工质量和进度的稳定和符合要求。
雨季施工安全保证措施一、施工安全保证措施1、进入雨季前,对全体职工做好雨季安全施工的专题教育,提高全体职工的安全意识,认真贯彻施工安全技术规范规程的规定和市、局、公司安技部下发的各种安全制度,把安全生产落实到岗位和人员,杜绝违章指挥、违章操作。
2、雨季到来前项目部,由项目经理组织自检并将结果上报分公司;分公司主管经理及主管科室进行复检,对不安全因素限期整改。
3、对于所有电气设备投入使用前须经专职电工人员进行专业检查,合格后方准使用,施工现场的电气设备、电闸箱等要采取防雨措施。
雨后要进行漏电保护器强制性检查,严禁引跳闸而绕过漏电保护器改接、私接用电线路,违者将严厉查处。
4、各种车辆、施工机械的操作人员要遵守操作规程、交通规则,在雨季或泥泞道路上行驶时要精神集中,确保行车安全,车辆要停放在安全可靠地方。
5、施工人员在遇有雷雨天气时不得在电杆或大树下避雨,不得站在地势高的位置。
6、施工现场的所有电器设备必须设置防雨装置以及漏电保护装置。
7、临建和堆物与高压线之间保持足够的安全距离,避免漏电造成伤亡事故。
8、禁止降雨天气进行开挖基坑和在坑下作业。
9、雨后及时清除施工现场的积水、烂泥,以保证施工车辆的安全通行。
10、施工现场的电器设备,各种电动工具按照建设部《施工现场临时用电安全技术规范》中的有关规定作保护接零或作保护接地,安装漏电保护装置和防雷装置。
11、焊接设备在露天安装必须有防雨措施,放置端正,不得放置在低洼处,并垫高30cm以上。
12、上下基坑、沟槽扶梯,梯子要牢固防滑。
基坑和沟槽四周采用护栏,外部绑扎密目网进行维护。
13、夜间施工现场,必须足够的照明设备,有深坑、陡坡的地段必须设置警示牌、灯、或其他防护措施。
14、施工现场根据实际情况,有针对性的储备一定数量的防汛物资。
二、文明施工保证措施1、对全体施工人员进行文明施工教育,提高文明施工意识。
做好施工现场及驻地卫生工作,重点抓好食堂的卫生,防止食物中毒。

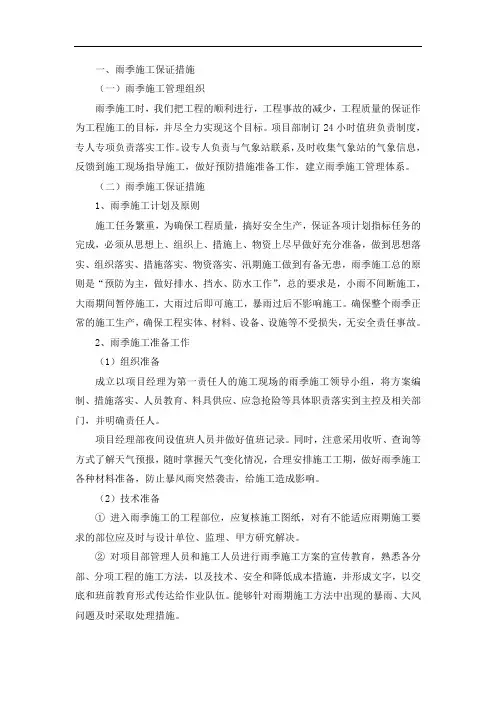

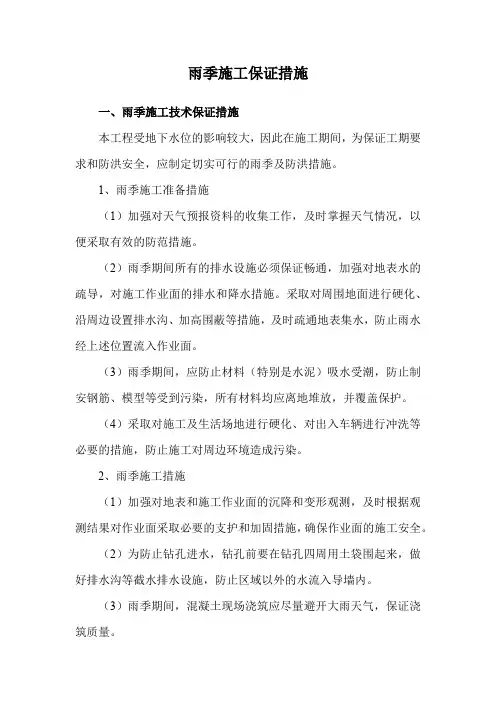

雨季施工保证措施一、雨季施工技术保证措施本工程受地下水位的影响较大,因此在施工期间,为保证工期要求和防洪安全,应制定切实可行的雨季及防洪措施。
1、雨季施工准备措施(1)加强对天气预报资料的收集工作,及时掌握天气情况,以便采取有效的防范措施。
(2)雨季期间所有的排水设施必须保证畅通,加强对地表水的疏导,对施工作业面的排水和降水措施。
采取对周围地面进行硬化、沿周边设置排水沟、加高围蔽等措施,及时疏通地表集水,防止雨水经上述位置流入作业面。
(3)雨季期间,应防止材料(特别是水泥)吸水受潮,防止制安钢筋、模型等受到污染,所有材料均应离地堆放,并覆盖保护。
(4)采取对施工及生活场地进行硬化、对出入车辆进行冲洗等必要的措施,防止施工对周边环境造成污染。
2、雨季施工措施(1)加强对地表和施工作业面的沉降和变形观测,及时根据观测结果对作业面采取必要的支护和加固措施,确保作业面的施工安全。
(2)为防止钻孔进水,钻孔前要在钻孔四周用土袋围起来,做好排水沟等截水排水设施,防止区域以外的水流入导墙内。
(3)雨季期间,混凝土现场浇筑应尽量避开大雨天气,保证浇筑质量。
(4)备齐防雨设施以应急混凝土浇注过程中对大雨的防备,必要时用雨篷布覆盖,并及时排出积水。
现场机械操作棚(卷扬机、电焊机、木工机械、钢筋加工机械等),用电的机械设备要按相应规定做好接地或接零保护装置,并要经常检查和测试有效性及灵敏性。
(5)防汛抢险物资准备防汛抢险物资清单表二、雨季施工安全保证措施1、建立防汛安全检查制度(1)安全检查的内容按照徐州地铁公司的要求进行。
(2)安全检查分为全面检查、专项检查、重点检查、经常检查。
专项检查:检查防汛物资的储备情况、机械设备的性能是否完好、雨季施工方案的落实情况。
由物资设备部、技术质量部分别组织检查。
重点检查:排水通道是否满足要求、沟槽稳定性、各类用电设备的安全防护是否有效。
由工程管理部、物资设备部、安全员分别组织检查。

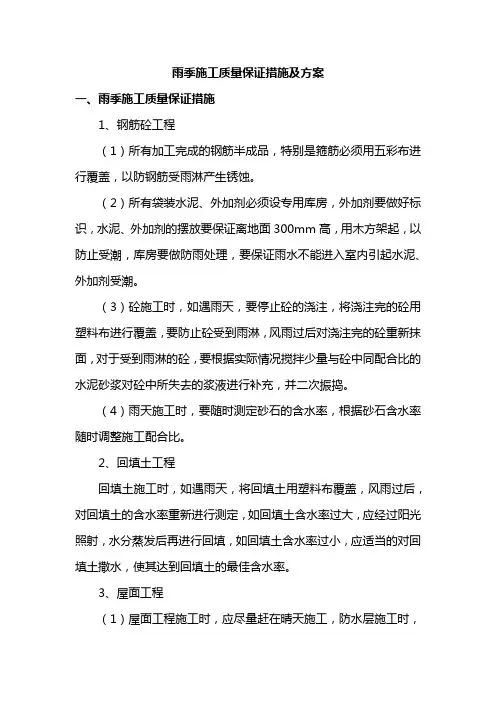

雨季施工质量保证措施及方案一、雨季施工质量保证措施1、钢筋砼工程(1)所有加工完成的钢筋半成品,特别是箍筋必须用五彩布进行覆盖,以防钢筋受雨淋产生锈蚀。
(2)所有袋装水泥、外加剂必须设专用库房,外加剂要做好标识,水泥、外加剂的摆放要保证离地面300mm高,用木方架起,以防止受潮,库房要做防雨处理,要保证雨水不能进入室内引起水泥、外加剂受潮。
(3)砼施工时,如遇雨天,要停止砼的浇注,将浇注完的砼用塑料布进行覆盖,要防止砼受到雨淋,风雨过后对浇注完的砼重新抹面,对于受到雨淋的砼,要根据实际情况搅拌少量与砼中同配合比的水泥砂浆对砼中所失去的浆液进行补充,并二次振捣。
(4)雨天施工时,要随时测定砂石的含水率,根据砂石含水率随时调整施工配合比。
2、回填土工程回填土施工时,如遇雨天,将回填土用塑料布覆盖,风雨过后,对回填土的含水率重新进行测定,如回填土含水率过大,应经过阳光照射,水分蒸发后再进行回填,如回填土含水率过小,应适当的对回填土撒水,使其达到回填土的最佳含水率。
3、屋面工程(1)屋面工程施工时,应尽量赶在晴天施工,防水层施工时,要保证基层的干燥。
(2)炉渣找坡层施工时,要保证找坡层的坡度,现场必须备足五彩布,以备风雨突袭时能够及时覆盖。
4、砌筑工程(1)砌筑中遇雨或下班前将砌好的上层砌体用草袋子或雨布盖好,避免雨水冲刷,影响砂浆饱满度。
(2)砌块堆放地点的地面上垫好草袋子,上部用五彩布覆盖,防止雨淋,表面的泥土、杂物等必须清理干净。
(3)雨后施工应严格控制砂浆配合比、用水量,及时测定砂、石含水率,掌握其变化幅度,以便及时准确地调整用水量和砂子重量。
二、雨季施工安全措施1、塔机、脚手架按标准安装避雷装置,并确保完好、有效;2、雷雨大风天严禁高空作业,架子没水后,方可在架子上操作;3、现场的暂设电线应认真经常检查维护,输送塔、脚手架上禁止拉电线,必须拉时,线路应作好绝缘处理;4、一切带电设备应作好防护,线路要架空不准拖地,高度应在2.5m以上;5、电源开关上锁,设专人负责;6、手电动工具安装触电保护器,室外开关箱要有防雨设施;7、雨后电焊工应穿绝缘鞋作业;8、施工现场设置排水沟,用水泵及时排水,防止倒灌;9、砼工必须穿绝缘鞋,带绝缘手套。
一、雨季施工保证措施(一)雨季施工管理组织雨季施工时,我们把工程的顺利进行,工程事故的减少,工程质量的保证作为工程施工的目标,并尽全力实现这个目标。
项目部制订24小时值班负责制度,专人专项负责落实工作。
设专人负责与气象站联系,及时收集气象站的气象信息,反馈到施工现场指导施工,做好预防措施准备工作,建立雨季施工管理体系。
(二)雨季施工保证措施1、雨季施工计划及原则施工任务繁重,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实、汛期施工做到有备无患,雨季施工总的原则是“预防为主,做好排水、挡水、防水工作”,总的要求是,小雨不间断施工,大雨期间暂停施工,大雨过后即可施工,暴雨过后不影响施工。
确保整个雨季正常的施工生产,确保工程实体、材料、设备、设施等不受损失,无安全责任事故。
2、雨季施工准备工作(1)组织准备成立以项目经理为第一责任人的施工现场的雨季施工领导小组,将方案编制、措施落实、人员教育、料具供应、应急抢险等具体职责落实到主控及相关部门,并明确责任人。
项目经理部夜间设值班人员并做好值班记录。
同时,注意采用收听、查询等方式了解天气预报,随时掌握天气变化情况,合理安排施工工期,做好雨季施工各种材料准备,防止暴风雨突然袭击,给施工造成影响。
(2)技术准备①进入雨季施工的工程部位,应复核施工图纸,对有不能适应雨期施工要求的部位应及时与设计单位、监理、甲方研究解决。
②对项目部管理人员和施工人员进行雨季施工方案的宣传教育,熟悉各分部、分项工程的施工方法,以及技术、安全和降低成本措施,并形成文字,以交底和班前教育形式传达给作业队伍。
能够针对雨期施工方法中出现的暴雨、大风问题及时采取处理措施。
③编制可行的雨季预防物资计划,并按计划准备好各项雨季施工物资和覆盖材料,并尽量减少能源消耗。
施工中要根据天气变化及时发放生活防雨用品。

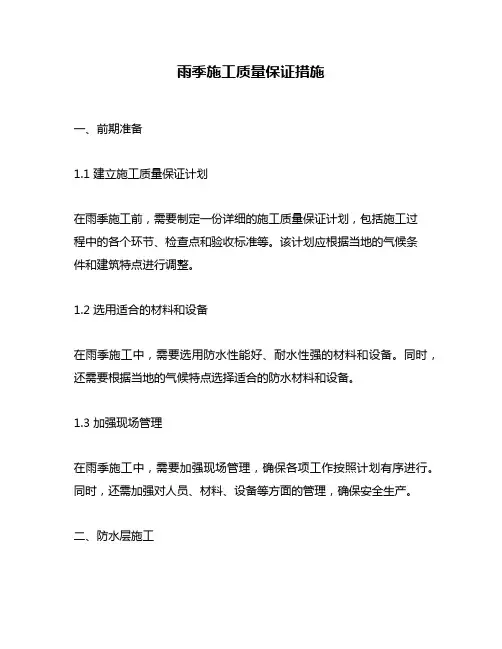

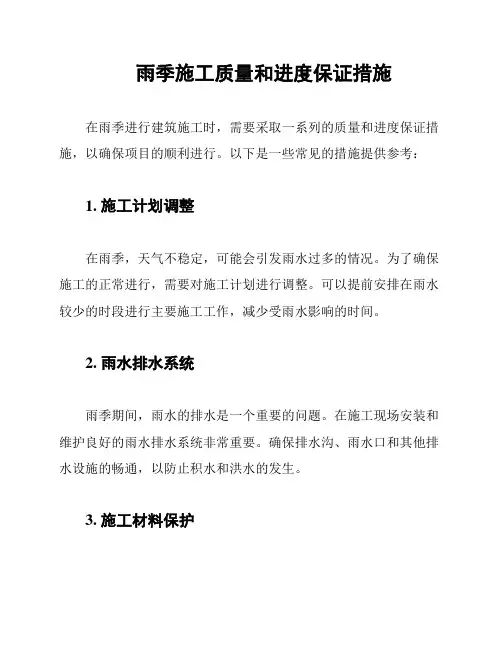

雨季施工质量和进度保证措施

在雨季进行建筑施工时,需要采取一系列的质量和进度保证措施,以确保项目的顺利进行。
以下是一些常见的措施提供参考:
1. 施工计划调整
在雨季,天气不稳定,可能会引发雨水过多的情况。
为了确保施工的正常进行,需要对施工计划进行调整。
可以提前安排在雨水较少的时段进行主要施工工作,减少受雨水影响的时间。
2. 雨水排水系统
雨季期间,雨水的排水是一个重要的问题。
在施工现场安装和维护良好的雨水排水系统非常重要。
确保排水沟、雨水口和其他排水设施的畅通,以防止积水和洪水的发生。
3. 施工材料保护
雨季的雨水会对施工材料造成一定的影响,因此需要做好材料
的保护工作。
可以使用防水材料或覆盖物来保护施工材料免受雨水
的侵蚀和损坏。
4. 施工过程监测
在雨季施工期间,需要加强对施工过程的监测。
工程师和监理
人员应定期检查工地,确保施工按照规范进行。
特别注意防水层施
工的质量和完整性,以防止雨水渗透。
5. 风险管理
在雨季施工中,需要加强风险管理。
及时识别和评估可能出现
的问题,并采取相应的措施来防止和解决问题。
例如,在施工前检
查施工现场的排水情况,确保没有积水和洪水的隐患。
以上措施可以帮助确保雨季施工的质量和进度。
在实际项目中,根据具体情况还需制定更为详细和全面的针对性措施,以应对不同
的风险和挑战。
雨季施工保证措施
8.1一般保证措施
一般保证措施包括以下内容:
(1)根据职责,项目部对所辖区域的具体情况配备充足的抢险物资和救援器材,物资部门对储备物资的数量、品名、存放地点、联系人、联系电话进行检查核对。
(2)配合主管部门组织好抢险队伍,对重要设施设备做到有专人负责。
(3)备齐备足防洪物资、排水设备,储备施工资料,保证汛期施工的连续性。
做好施工现场排水措施,防止材料、设备和临时设施被淹。
(4)机电设备的电闸箱或开关采取搭棚防雨、防潮措施,并安装接地保护装置。
(5)对水泥、钢材等怕雨淋或易受潮结块的材料,采取进库存放或垫高保护措施。
(6)加强施工便道、施工场地的维护,保证物资运输,减少雨季对施工进度的影响。
(7)雨季施工由专人负责收集天气情况信息,及时传递雨情,根据天气预报,合理安排工序,提前做好防护工作。
(8)成立防汛领导小组。
在雨季来临之前,项目部建立雨季施工领导小组,责任到人,分片管理。
在雨季施工期间定期检查,严格按
照雨季施工“雨前、雨中、雨后”三检制,对发现的问题及时进行整改。
(9)成立防汛抢险突击队,平实施工作业,雨时防汛抢险。
每个施工现场均要备足防汛器材、物资,包括雨衣、雨鞋、铁锹、纺织袋、水泵等,做到人员设备整齐、措施有力、落实到位,防涝抢险专用物资任何人不得随意调用。
(10)与当地气象水文部门取得联系,及时获得气象预报,掌握汛情,以便合理的安排和指导施工。
同时制定现场雨季值班表,建立雨季值班制度。
安排专人负责协调与周边部门、企事业单位的防汛事宜,做到既有分工,又有合作,保证雨季排水通畅,减少损失。
(11)项目部设专人负责防汛工作,在雨季来临前组织一次全面大检查,重点检查临建、施工道路、排水系统、临时供电等方面的防汛、防漏电、防雷击等,对查出的问题及时进行处理,做到临建安全稳固不漏雨,施工道路坚实畅通不塌陷,排水设施畅通不积水。
8.2专项保证措施
专项保证措施包括以下内容:
(1)调度负责分析各类气象及水情预报,及时向项目部处长汇报,准备防范对策。
(2)应急器材在雨季前备齐,专库专项保管。
防涝设备在防涝期间集中存放,并保持良好状态随时调用。
未经批准,任何人不得擅自动用防汛物资。
(3)及时增加用电安全设施,下雨时覆盖电器设备,防止因阴雨
潮湿漏电造成触电事故和设备事故。
(4)根据承台深基坑地下水位情况,设置集水井,污水泵抽水,排除基坑明水。
(5)为了防止下雨时由于风、雨、雷电等原因而造成断电影响施工,工地上备3台150KW柴油发电机,在日常工作检查中,确保供电线路畅通,定期启动发电机,确保发电机无故障,能正常运行,一旦发生断电,立即采用发电机供电。
(6)为防止四周雨水流入基坑,施工各承台基坑施工时各备编织袋200个,以便装土制作临时围堰,保护基坑以免浸泡、坍塌。
8.3技术保证措施
技术保证措施包括以下内容:
(1)沿线建立完善的排水系统
在施工便道的设计及规划过程中,充分利用沿线的排水管网、废弃的深坑、便道排水沟全部与其连通。
排水沟尺寸满足周围汇水流量的要求。
(2)基坑开挖保证措施
在汛期基坑开挖过程中,在基坑口四周堆筑土坎,防止降雨过程中地表水涌入;基坑内设置集水坑,备足抽水设备,在降雨时对基坑内存水及时进行排除,防止基坑因浸泡时间过长而出现坍塌。
基坑挖好后及时浇筑混凝土或垫层,防止被水浸泡。
(3)雨期混凝土施工保证措施
1)准备雨期施工的防汛材料、机具和必要的避雨设备。
2)工程材料特别是水泥、钢筋进行防水、防潮存放;施工机械防洪水淹没。
